钻孔灌注桩试桩总结
- 格式:ppt
- 大小:123.19 MB
- 文档页数:26
钻孔灌注桩首件施工总结报告(大全五篇)第一篇:钻孔灌注桩首件施工总结报告康宁广场C区项目首次验收旋挖钻孔灌注桩试桩施工小结报告一、基本情况康宁广场C区项目,位于荣昌区昌元镇中科丽园旁,原成渝公路与现场相接。
1#楼33层,檐高99.3米;2#、3#楼32层,檐高96.3米。
总建筑面积82435.56m2(其中住宅建筑面积62119.4m2,商业建筑面积5316.34 m2,地下车库建筑面积14999.82m2),总计容面积67566.94m2.。
框架剪力墙结构。
基础为桩基(机械旋挖桩),桩长不小于3米及3D;但桩长不得大于20米。
ZH1~ZH8嵌岩深度为1D;ZH9、ZH16、ZH17嵌岩深度为2D;ZH10~ZH15嵌岩深度为3D。
1#楼设计旋挖桩102根;2#楼设计旋挖桩106根;3#楼设计旋挖桩102根;车库及商业设计旋挖桩175根。
桩基础设计以中风化泥岩和砂岩为持力层,泥岩天然单轴抗压强度标准值不小于6.8Mpa;砂岩饱和单轴抗压强度标准值不小于6.8Mpa。
二、首桩施工情况:1#楼旋挖钻孔灌注桩施工桩基共计102根,首件桩已完成30根;岩芯取样按现场岩芯见证取样5组,分别为:8#、39#、86#、95#、100#桩(其中8#、39#、86#天然单轴抗压强度标准值分别为:11.5MPa、10.4MPa、11.61MPa ;95#、100#桩因做饱和单轴抗压强度报告未回)。
2#楼旋挖钻孔灌注桩施工桩基共计106根,首件桩已完成8#桩的施工,岩芯见证取样1组,8#桩饱和单轴抗压强度标准值:24.44MPa 3#楼旋挖钻孔灌注桩施工桩基共计102根,首件桩已完成95#桩的施工,岩芯见证取样1组,95#桩天然单轴抗压强度标准值:16.29MPa。
车库旋挖钻孔灌注桩施工桩基共计139根,首件桩已完成30根桩的施工,岩芯见证取样3组,C-1#、C-27#桩天然单轴抗压强度标准值分别为:12.96MPa、8.70MPa;C-6#桩饱和单轴抗压强度报告未回。
钻孔桩试桩总结报告一、工程概况及地质随岳南高速公路第三合同段钻孔灌注桩基础共有以下几种形式:陆上钻孔灌注桩:φ100cm464米,φ120cm11472米,φ150cm22172米,φ180cm1836米;水中钻孔灌注桩:φ120cm584米,φ150cm328米,φ180cm902米。
按照有关监理程序和要求,本合同段在K29+233双岭高架桥进行钻孔灌注桩试桩。
双岭高架桥基础均采用钻孔灌注桩基础,设计为摩擦桩,桩径150cm、,总计104根,累计桩长6838m,平均桩长65.75m。
桩身混凝土标号均为C25。
根据地质资料分析,桥址处地层分布依次为淤泥层厚4.0~9.0,淤泥质粘土层厚10.0~20.m细砂层埋层埋深在14~29.0m以上。
试桩选择在该桥24-1#桩进行。
采用旋转钻孔,泥浆护壁成孔,用垂直导管法灌注水下混凝土。
二、钻孔桩试桩目的双岭高架桥24-1#桩做为试桩,桩径1.5m,桩长65m,桩顶标高27.11,钻机平台高28.6m,于2005-4月18号10:18开钻,钻机型号GPS180旋转钻机,本次试桩由第三驻地办胡名英监理工程师旁站,通过试桩,对照设计院地质勘测报告,获取详细的地质资料,了解各土层的特点来确定成桩过程中的各种相关的技术参数及施工工艺,如泥浆比重,钻进速度等。
通过试桩还可以了解各个部门各工种协调过程中成在的问题及设备性能。
三、钻孔桩试桩工艺流程和过程施工准备→桩位放样→埋设护筒→钻机就位→钻进、取样→成孔验收→测量孔深、斜度→第一次清孔→安装钢筋笼→下导管→第二次清孔→监理工程师检查合格→灌注水下混凝土。
本桩于2005年4月18日10点18分开钻,22日20点30分终孔,24日0点至7点第一次清孔,24日8点30分到22点吊装钢筋笼,24号22点至25日7点下放导管和第二次清孔,25日9点30分至17点浇筑砼。
在成孔工程中发现与地质资料不符的情况,孔深25m左右发现了烂木头,29~35m发现了鹅卵石夹层,影响钻进,在孔深前40m深钻进比较快,后20多米比较慢,钻进施工过程资料附后(见E-69表)。
钻孔灌注桩试验桩施工总结钻孔灌注桩作为一种基础工程中的重要施工技术,在各类建筑和桥梁工程中得到了广泛应用。
为了确保后续大规模施工的质量和安全,我们进行了钻孔灌注桩试验桩的施工,并在此对施工过程进行总结。
一、工程概述本次试验桩施工位于_____工程的_____区域,共设计了_____根试验桩,桩径为_____mm,桩长为_____m。
桩身混凝土强度等级为_____,钢筋笼主筋采用_____钢筋。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解场地的地质条件和桩位布置。
编制详细的施工方案,明确施工工艺、质量控制要点和安全措施。
对施工人员进行技术交底,确保其掌握施工要点和技术要求。
2、场地准备平整施工场地,清除障碍物,保证桩机的行走和施工操作空间。
修建临时道路,便于施工材料和设备的运输。
3、材料准备提前采购钢筋、水泥、砂、石等原材料,并进行检验,确保质量符合要求。
准备好足够的商品混凝土,保证供应的连续性。
4、设备准备配备了合适型号的钻孔桩机、泥浆搅拌机、电焊机等施工设备,并进行调试和维护,确保设备性能良好。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪准确放出桩位,并设置护桩。
对桩位进行复测,确保桩位偏差符合规范要求。
2、埋设护筒采用钢板制作护筒,护筒直径比桩径大_____mm,长度为_____m。
护筒埋设深度一般为_____m,顶端高出地面_____mm,护筒中心与桩位中心偏差不大于_____mm。
3、钻机就位移动钻机,使钻头对准桩位中心,调整钻机水平度和垂直度。
保证钻机在施工过程中稳定,不发生倾斜和位移。
4、泥浆制备根据地质条件,选用合适的泥浆配合比,制备优质泥浆。
泥浆的性能指标应符合规范要求,如比重、粘度、含砂率等。
5、钻进成孔采用正循环或反循环钻进方法,按照设计要求的钻进速度和钻进深度进行施工。
在钻进过程中,及时补充泥浆,保持孔内水头高度。
每隔一定深度进行一次孔径、孔斜度和孔深的检测,确保成孔质量。

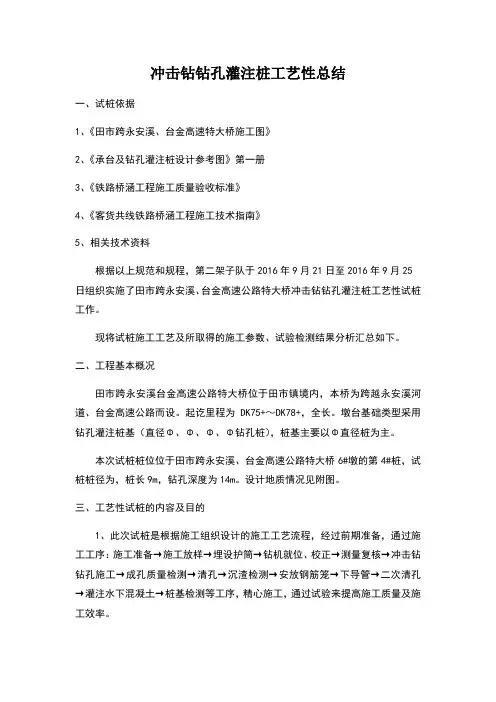

冲击钻钻孔灌注桩工艺性总结一、试桩依据1、《田市跨永安溪、台金高速特大桥施工图》2、《承台及钻孔灌注桩设计参考图》第一册3、《铁路桥涵工程施工质量验收标准》4、《客货共线铁路桥涵工程施工技术指南》5、相关技术资料根据以上规范和规程,第二架子队于2016年9月21日至2016年9月25日组织实施了田市跨永安溪、台金高速公路特大桥冲击钻钻孔灌注桩工艺性试桩工作。
现将试桩施工工艺及所取得的施工参数、试验检测结果分析汇总如下。
二、工程基本概况田市跨永安溪台金高速公路特大桥位于田市镇境内,本桥为跨越永安溪河道、台金高速公路而设。
起讫里程为DK75+~DK78+,全长。
墩台基础类型采用钻孔灌注桩基(直径Φ、Φ、Φ、Φ钻孔桩),桩基主要以Φ直径桩为主。
本次试桩桩位位于田市跨永安溪、台金高速公路特大桥6#墩的第4#桩,试桩桩径为,桩长9m,钻孔深度为14m。
设计地质情况见附图。
三、工艺性试桩的内容及目的1、此次试桩是根据施工组织设计的施工工艺流程,经过前期准备,通过施工工序:施工准备→施工放样→埋设护筒→钻机就位、校正→测量复核→冲击钻钻孔施工→成孔质量检测→清孔→沉渣检测→安放钢筋笼→下导管→二次清孔→灌注水下混凝土→桩基检测等工序,精心施工,通过试验来提高施工质量及施工效率。
钻孔灌注桩施工工艺流程图2、试桩目的通过试桩,可以达到以下基本目的:1)验证地质钻探资料或设计参数,为优化设计提供依据,为正式桥梁桩基施工提供工艺参数;2)让操作人员熟悉冲击钻桩基施工工艺及方法;3)树立企业良好的作风,为以后的施工做好准备,避免施工中出现不必要的问题。
四、现场资源配置1、人员领工员1人;作业班现场负责人1人;技术人员2名(昼夜倒班);测量人员3名,主要进行中桩放样;试验人员3名;钻机操作人员4名(昼夜倒班),主要进行钻孔、灌注等工作;挖机操作人员1名,主要进行泥浆池开挖,钢筋笼安放等工作。
2、机械设备1)PC-450挖掘机1台,主要用于泥浆池开挖、钻渣清理工作;2)CE-A6冲击钻钻机1台,钻头直径;3)300KW发电机一台3、混凝土配合比1)采用C30混凝土配合比,施工配合比比为:水泥:粉煤灰:细骨料:粗骨料1:粗骨料2:外加剂:水=304:76:1021:166:662::121。
钻孔桩试桩总结报告一、工程概况及地质随岳南高速公路第三合同段钻孔灌注桩基础共有以下几种形式:陆上钻孔灌注桩:φ100cm464米,φ120cm11472米,φ150cm22172米,φ180cm1836米;水中钻孔灌注桩:φ120cm584米,φ150cm328米,φ180cm902米。
按照有关监理程序和要求,本合同段在K29+233双岭高架桥进行钻孔灌注桩试桩。
双岭高架桥基础均采用钻孔灌注桩基础,设计为摩擦桩,桩径150cm、,总计104根,累计桩长6838m,平均桩长65.75m。
桩身混凝土标号均为C25。
根据地质资料分析,桥址处地层分布依次为淤泥层厚4.0~9.0,淤泥质粘土层厚10.0~20.m细砂层埋层埋深在14~29.0m以上。
试桩选择在该桥24-1#桩进行。
采用旋转钻孔,泥浆护壁成孔,用垂直导管法灌注水下混凝土。
二、钻孔桩试桩目的双岭高架桥24-1#桩做为试桩,桩径1.5m,桩长65m,桩顶标高27.11,钻机平台高28.6m,于2005-4月18号10:18开钻,钻机型号GPS180旋转钻机,本次试桩由第三驻地办胡名英监理工程师旁站,通过试桩,对照设计院地质勘测报告,获取详细的地质资料,了解各土层的特点来确定成桩过程中的各种相关的技术参数及施工工艺,如泥浆比重,钻进速度等。
通过试桩还可以了解各个部门各工种协调过程中成在的问题及设备性能。
三、钻孔桩试桩工艺流程和过程施工准备→桩位放样→埋设护筒→钻机就位→钻进、取样→成孔验收→测量孔深、斜度→第一次清孔→安装钢筋笼→下导管→第二次清孔→监理工程师检查合格→灌注水下混凝土。
本桩于2005年4月18日10点18分开钻,22日20点30分终孔,24日0点至7点第一次清孔,24日8点30分到22点吊装钢筋笼,24号22点至25日7点下放导管和第二次清孔,25日9点30分至17点浇筑砼。
在成孔工程中发现与地质资料不符的情况,孔深25m左右发现了烂木头,29~35m发现了鹅卵石夹层,影响钻进,在孔深前40m深钻进比较快,后20多米比较慢,钻进施工过程资料附后(见E-69表)。
钻孔灌注桩试验桩施工总结为了使钻孔灌注桩的施工能够达到设计和规范要求,我项目部于2016年3月24日对裙房和塔楼9根试桩,30根锚桩,进行了施工,并在施工中对试验桩各个工序进行了控制和检测,其施工过程符合设计和规范要求,现将钻孔灌注桩试验桩总结报告如下:一、施工机械人员的配备本工程钻孔灌注桩钢筋笼在刚进场集中加工;混凝土采用商品混凝土。
本试验桩实际投入的主要设备:投入的主要人员:二、试桩工艺2.1准备工作:工作内容包括测量放样、钻机平台选定、制作和埋设护筒、制备泥浆三个项目。
2.1.1测量放样根据设计图纸提供的桩号坐标采用全站仪进行测量放样,定出各个桩位并做标记,破除混过凝土后,再次复测。
2.1.2钻机平台的平面尺寸按桩基设计的平面尺寸,结合钻机底座平面尺寸、钻机位移要求,施工方法及其他机具、设施施工布置等情况确定。
钻机场地为旱地时,平整场地、清除障碍物。
2.1.3制作和埋设护筒护筒是钻孔灌注桩施工的重要内容之一,有固定桩位、锥导向、隔离地面水并保证泥浆在孔内高出地下水或施工水位一定高度,形成静水压力,以保证孔壁不致坍塌的作用。
在施工过程中往往由于护筒埋设不规范,发生坍孔,偏位等事故,造成不必要损失,护筒看起来简单,其实它的作用万万不可轻视,因此项目部由技术负责人将护筒的制作和埋设作为钻孔灌注桩施工中的主要项目来抓。
A、护筒的材料和制作本试验桩选用3mm厚钢护筒,护筒高度1.2m,直径大于桩直径10cm。
B、护筒的埋设护筒的埋设采取挖埋法。
将护筒底埋入较为密实的稳定土层,保证护筒位置平、直、稳固、准确、不变位,底部不漏水,能保持孔内水头稳定,形成静水压力,保护孔壁不坍塌。
2.1.4制备泥浆泥浆具有保护孔壁,排渣和清孔的作用。
制备泥浆的粘土,应选择水化快,制浆能力强、粘度大的膨润土。
调制泥浆的方法是:首先选用优质黏土,由人工向护筒中投放粘土,而后给护筒加满水,上下提动钻头进行冲击造浆。
新制泥浆性能指标符合以下要求。
廊沧高速公路廊坊段LJ11合同段文安洼特大桥水下钻孔桩总结报告中国路桥工程有限责任公司廊沧高速公路廊坊段LJ11合同段项目经理部二00九年三月二日水下钻孔桩总结报告一、工程概况廊沧高速公路廊坊段LJ11合同段共有水下钻孔灌注桩基511根。
其中桩径1.1米的桩基66根、桩径1.2米的桩基126根、桩径1.5米的桩基40根、桩径1.6米的桩基258根、桩径1.8米的桩基21根。
除中、小桥外,特大桥和互通立交桥桩长都在40m以上。
合同段地处华北平原区,地势平坦,桥址处地质主要以亚粘土、粉砂、粘土、软弱土为主。
浅层地下水为第四系松散层孔隙潜水,稳定水位埋深为1.8~5.0米。
为保证本标段水下钻孔灌注桩的成桩质量,合理选用机械搭配并不断改进钻孔桩施工工艺,加强安全、质量控制措施。
我合同段以K55+755文安洼特大桥第38#墩5号桩基础作为首件进行了工艺性试桩,该桩于2009年2月27日开钻,3月1日完成灌注水下混凝土。
现将试桩情况总结如下,以便更好地指导桩基施工。
二、施工工艺(一)钻孔1、钻孔桩施工工艺流程平整场地→桩位放样→埋设护筒→钻机就位→制备泥浆→钻进→清孔→成孔检查→钢筋笼的制作与安装→导管安装→二次清孔→灌注水下砼2、施工方法与步骤(1)平整场地:测量组按桩位坐标初步放样出文安洼特大桥38#-5号桩基中心后,人工配合装载机清除桩位处的杂物、松软土层,进行场地整平、压实。
(2)桩位放样:场地整平后,采用坐标法用全站仪精确测定38#-5桩孔中心位置,并埋设护桩(护桩按十字法埋设并做明显标志,护桩外各引出一根引桩)。
监理及现场技术员检查合格。
(3)埋设护筒:经监理对桩位复核后,开挖埋设护筒。
护筒采用钢板卷制焊接而成,直径185cm、高度200cm,顶部开设1个溢浆口。
护筒顶面高出地面30cm左右,护筒与坑壁之间用粘土夯填密实,在溢浆口的下部和两侧采用编织袋装粘土夯码。
在护筒吊装就位后,用靠尺检查护筒的水平与垂直度,用护桩挂线检查护筒中心与桩中心偏差,均满足规范要求。
钻孔灌注桩试桩总结连霍高速公路洛三段改扩建TJ-2监理驻地办:我项目部钻孔灌注桩工程的试桩工作在业主及监理工程师的大力支持下,严格按照监理已经批复的钻孔灌注桩施工技术方案进行操作,试桩施工工作于6月04日顺利结束。
现将试桩工作的有关情况汇报如下:1、试桩位置RK25+091.91何沟大桥0#台。
2、参与试桩工作的人员连霍高速公路洛三段改扩建TJ-2项目部付经理何益陵、总工马顺昌、施工负责人王大伟、工程部部长王耀峰、质检部部长修毓勇、实验室主任王国顺,质检员:牛会斌;记录员:庞帅;安全员:白健康。
3、试桩工作的机械配备情况:ZZ-6A钻机一台;吊车20T一台;钢筋调直机;15KW电焊机四台;切割机二台;75KW发电机一台;9m3砼搅拌车三台。
4、试桩时间2011年5月22日—2011年6月04日。
5、试桩的工作量0#-1桩长30米,直径2.0米,C25砼94.2 m3,钢筋5624.3Kg。
6、原材料及试桩配合比情况水泥、砂、石等原材料采用监理工程师批准合格的材料。
按照监理工程师批准的配比由本标段2#拌和站生产砼,保证原材料合格。
7、试桩的过程及结果试桩工作从5月22日上午10点开始,开工前先复核桩位、原地表高程和对桩机进行检查,确保其符合技术要求。
7.1地层概况:根据《连霍高速公路洛阳至三门峡段改扩建施工图纸》两阶段施工图设计中何沟大桥工程地质勘察说明书中得知何沟大桥0#-1所在土层为第四系沉积层可分为4个土层:粉质粘土层、泥质砂岩层、泥岩层、砾岩层,总体土层结构简单稳定;地下水位埋藏较深,类型属重碳酸型低矿化度淡水,对砼无侵蚀性,可不考虑地下水对工程的不利影响。
7.2施工场地:施工场地用推土机整平,满足钻机施工需要。
7.3钻孔施工:钻机采用ZZ-6A型,直径200cm,钻机就位时严格对中,护筒的位置必须预先埋设准确,防止钻头碰撞护筒,开钻前用膨胀土制备泥浆,密度控制在1.2g/cm3左右。
注意保持水头压力要控制在3.0m左右。
郭公河特大桥桩基工程试桩总结报告2014年10月4日上午7:10点,我单位中铁十九局集团承建的庐铜铁路站前三标郭公河特大桥72#-1桩基试桩在监理、业主、设计院地质勘探人员的共同参与下正式开钻,经过各方人员的共同努力,于晚上20:40顺利的完成了钻孔桩的灌注,并对施工中的各个关键进行了重要把控,为了以后的桩基施工更加规范、顺利、现将钻孔灌注桩的施工总结汇报如下:一、编制依据1、《铁路桥涵设计基本规范》TB10002.1-20052、《铁路桥涵工程质量验收标准》TB10415-2003J286—20043、《客货共线铁路桥涵工程施工技术指南》TZ203-20084、《铁路砼工程施工技术指南》TZ210—2005铁建设【2010】2415、《铁路砼工程施工质量验收标准》TB10424-2010J1155—20116、《铁路工程基本术语标准》GB/T50262-977、《铁路工程结构砼强度检测规范》TB10426-20048、《铁路砼工程施工技术指南》TZ210-20059、庐铜铁路站前三标合同段施工图纸10、我单位类似工程施工的经验二、试桩目的1、确定施工设备、施工工艺可行性、施工工序的高效性。
2、验证有关各项施工工艺参数。
造浆比重、护筒埋设深度、旋挖钻钻在各种土层钻进速度、钻进各阶段泥浆比重控制、钢筋笼焊接、检测、混凝土搅拌工艺:检验水下桩基配合比中砂、石、水泥、粉煤灰及用水的计量控制情况,每盘混凝土搅拌时间,混凝土均匀性,配合比的适用性,混凝土的坍落度,混凝土灌注速度等各项工艺参数.3、验证砼的运输:检验运输路线的路况、运到现场所需时间、砼运送至现场有无离析现象、失水控制情况。
4、砼强度增长情况,通过同条件养护试件的检测确定砼强度是否符合设计要求及施工配合比是否合理。
5、验证施工组织及管理体系及应急方案的可行性。
6、确定施工中检测的项目、方法、程序和工艺。
7、地址情况是否与设计相符.8、进行桩身完整性检验,捡测桩基完整性是否满足设计要求。
目录一、编制依据 (1)二、试桩目的 (1)三、钻孔灌注桩主要技术要求 (1)四、试桩位置及数量 (1)五、拟采用的相关参数 (2)六、机械、人员配备 (2)七、试桩施工工艺及方法 (4)八、试桩的质量检验 (11)九、试桩总结报告 (12)路基钻孔灌注桩试桩成果报告一、编制依据1、新建郑州至万州铁路河南段ZWZQ-4标段施工设计文件、图纸等以及建设单位下达的工程施工安排要点、工期和质量要求。
2、国家、铁道部现行的铁路工程建设施工规范、验收标准等,以及本项目采用的技术标准、规范。
3、国家及河南省相关法律、法规及条例等。
4、现场踏勘收集到的地形、地质、气象和其它地区性条件等资料。
5、当前在建客运专线铁路技术水平、管理水平和施工装备水平。
二、试桩目的施工前进行成桩工艺性试验,确定相应的参数:1、通过钻孔灌注桩试桩复核地质情况,验证施工工艺、施打顺序,确定混合料配合比、坍落度、搅拌时间,为灌注桩施工提供混凝土灌注等施工参数。
2、确定钻孔灌注桩施工时的人员和机具配置,保证施工质量的控制措施。
3、检验施工方法和施工工艺的合理性与适应性,修正施工方案,完善施工组织,指导灌注桩施工。
三、钻孔灌注桩主要技术要求1、桩径均为0.6m,按正方形布置,桩间距3.0m。
桩长根据地质情况长短不等,介于26m-36m之间,采用旋挖钻成孔、水下混凝土灌注成桩。
2、混合料所用材料技术指标:碎石粒径5~20mm、水泥采用普硅42.5水泥、粉煤灰采用一级粉煤灰、水采用检验合格的井水。
3、桩体原材料采用碎石、砂、粉煤灰、水泥配而成,按C40混凝土配比设计,桩体混合料试块(边长15cm)标准养护28天立方体抗压强度标准值分别不小于40MPa。
四、试桩位置及数量试桩位置选定在里程桩号DK160+196.87~DK160+220.87段的DK160+219.37处。
试桩4根,编号分别为DK160+219.37-6、DK160+219.37-7、DK160+219.37-8、DK160+219.37-9,试桩桩径为φ0.6m ,桩间距为3.0m,桩长为30m 。
目录一试验桩工程概况 (2)1 工程简介 (2)2 地质情况 (3)二施工准备 (4)1 水、电及现场布置 (4)2 物资供应 (6)3 技术准备 (7)4 试验工作 (7)三施工安排 (8)1 人员安排 (8)2 施工队伍安排 (8)3 机械安排 (9)4 施工安排 (9)四试验桩施工过程 (9)五试验桩工程中存在的不足 (21)六下步施工注意事项和需要进一步改进的地方 (21)七综合评价及总结 (22)钻孔灌注桩试验桩施工总结为了总结出冲击钻钻孔灌注桩施工的施工工艺,找出作业资源中相互制约的因素,指导我标段后续钻孔灌注桩施工,确保我合同段内的钻孔灌注桩工程质量符合设计要求及技术标准,我标段通过下新桥桩基进行总结。
一试验桩工程概况1 、工程简介下新桥大桥讫桩号为K48+061~K50+534,中心桩号为K49+296,全长2473m。
桥宽2×11.5米,全桥共19联,跨径为49×30+50+7×30+50+23×30米,角度0度,上部结构采用预应力混凝土(后张)小箱梁,先简支后连续;下部结构桥台采用肋板台,桥墩采用柱式墩,墩台采用桩基础。
跨南北大堤选用50m简支钢管混凝土桁架组合梁,全桥桩基均为摩擦桩。
K54+093.7分离立交桥起点桩号K54+066.68,终点K54+120.72,桥宽桥宽2×11.5米,全桥共一联,跨径为3×16米,上部结构采用预应力混凝土简支T梁,桥面连续,下部结构桥台采用肋板台,桥墩采用柱式墩,墩台采用摩擦桩。
下新桥81#-3号桩基中心桩号为K50+501,桩径为1.6米,桩长35米。
桩底设计高程为-28.16m,桩顶设计高程为+6.84m。
混凝土设计强度为C25, I级钢筋为φ10,Ⅲ级钢筋C28。
工程数量:单根桩基混凝土方量:70.37m³,Ⅲ钢筋:4508.55kg,I级钢筋:582.14 kg 下新桥82b-3号桩基中心桩号为K50+531,桩径为1.2米,桩长33米。
佛山市三水区塘西三期公路工程左岸涌中桥试桩总结佛山市三水区塘西三期公路工程北京市政建设集团有限责任公司二○一六年二月二十九日左岸涌中桥钻孔灌注桩桩基试桩总结根据设计文件和规范的相关要求,我单位于2015年12月23日至2016年1月1日在左岸涌中桥进行了钻孔灌注桩工艺性试验,目的为确定施工参数,并复核该桥的工程地质勘查报告是否与实际相符合。
然后指导该桥桩基的下一步施工。
该试验桩已按照规定方案顺利完成。
现将该工艺试验施工情况总结如下:一、工程概况桥位处三角洲平原地貌,上跨左岸涌,地形较平坦,地面标高约1.2~6.5m。
根据钻探资料,本桥位地基由第四系覆盖层及基底下第三系始新世碎屑沉积岩。
本桥桩号范围为K09+820.2~K9+900.8,跨径组合3×25m,全长80.6m。
上部结构引桥25m 跨采用正交先简支后桥面连续小箱梁。
下部结构采用柱式墩配钻孔灌注桩,桥台采用座板台配钻孔灌注桩。
本桥有钻孔灌注桩24根,其中直径120cm16根,直径140cm8根。
其中8根140cm直径的位于河涌中,为水中桩,其余16根120cm直径的位于河岸上,为陆上桩。
钻孔灌注桩砼混凝土设计为水下C30。
二、工程地质情况本工程属于海积一级阶地地貌软土发育工程地质区,地形较平缓。
该路段地层为高压缩性土层,地层主要为第四系海积层:流塑状淤泥及淤泥质粘土,厚约0.0~1.60m;可硬塑状粉质粘土层;松散-中密状砂层;中密状卵石层,在7度地震作用下,不会发生震陷液化;下卧南园组J3n凝灰熔岩及其风化层。
该段路基土工程地质性质较差,软土层厚度较小但埋深较大。
场区内地下水主要为赋存海积砂层中的孔隙水及基岩中裂隙水,主要接受大气降水及潮汐侧向补给,水位水量随季节性变化不大。
三、试验内容及目的1、检验施工设备以及施工工艺的适用性。
2、获取各地质层钻孔时间、终孔后清孔时间及各阶段泥浆比重和含沙率,成孔后混凝土灌注系数,为施工工艺的合理选择提供依据。
2024年旋挖钻孔灌注桩首桩验收总结刚刚进行的____年旋挖钻孔灌注桩首桩验收工作是一次非常成功的经验,旋挖钻孔灌注桩作为一种新兴的桥梁基础施工技术,正在逐渐被广泛应用于各类桥梁建设项目中。
本次验收总结从设计准备、施工组织、质量控制和安全管理等方面进行了详细分析,总结了验收工作中存在的问题和亮点,并提出了一些建议和改进措施。
设计准备方面,本次验收首先重点关注了工程图纸的合理性和施工方案的可行性。
经过设计师和施工单位的多次沟通和讨论,最终确定了合适的设计方案。
然后,我们对施工单位进行了详细的考察和评估,确保施工单位具备必要的技术和资质。
此外,在设计准备阶段还注重对施工材料的选择和采购,确保施工材料的质量符合标准要求。
施工组织方面,我们注重了对施工队伍的培训和管理。
由于旋挖钻孔灌注桩属于一种较为新颖的施工技术,施工队伍中的工人们对其不够熟悉,因此在施工前,我们组织了一次专题培训,对施工工艺和注意事项进行了详细讲解。
此外,在施工过程中,我们提前准备了足够的施工设备,确保施工进度和质量的稳定。
质量控制方面,我们注重了每个施工环节的监控和记录。
首先,我们要求施工单位在施工前对工地进行详细勘测,确保施工的准确性和可行性。
其次,我们要求施工单位在施工过程中严格按照设计方案和标准要求进行施工,对施工过程中的关键环节进行了严格监控。
最后,我们对施工结束后的桩身进行了全面检测,确保桩身的强度和稳定性。
安全管理方面,我们注重了现场安全和工人的安全教育。
在施工现场,我们设置了安全警示标志,落实了安全管理责任,定期组织安全检查,确保施工现场的安全和有序。
同时,我们要求施工单位对工人进行了安全教育和培训,提高了工人们的安全意识和操作技能。
在本次验收中,我们取得了很多亮点和成功经验。
首先,施工单位严格按照设计方案和施工要求进行了施工,保证了桩身的质量和安全。
其次,我们注重了施工过程中的质量监控和记录,确保了施工质量的稳定。
最后,我们组织了安全教育和培训,确保施工现场的安全和工人的安全。
钻孔灌注桩试桩总结钻孔灌注桩试桩总结一、引言在工程建设中,钻孔灌注桩试桩是一项重要的施工工序。
本文将对钻孔灌注桩试桩的相关内容进行细化和详细的说明。
二、试桩前准备工作1. 确定试桩位置和数量2. 建立试桩方案和设计要求3. 准备试桩设备和工具4. 确定试桩的施工时间和计划三、试桩操作步骤1. 确定试桩钻孔点位和孔径1.1 测量和标记试桩孔位1.2 确定试桩孔径和长度2. 钻孔2.1 准备钻机和钻孔工具2.2 开始钻孔2.3 钻孔过程中的注意事项2.4 到达设计要求的孔深后停止钻孔3. 清孔3.1 准备清孔工具和设备3.2 开始清孔3.3 清孔过程中的注意事项3.4 清孔完成后进行检查和测量4. 灌注4.1 准备灌浆材料和设备4.2 开始灌注4.3 灌注过程中的注意事项4.4 灌注完成后进行检查和测量5. 桩头处理5.1 准备桩头处理材料和设备5.2 进行桩头处理5.3 桩头处理过程中的注意事项四、试桩结果分析与总结1. 桩基质量的评价1.1 桩身强度检测1.2 超声波检测1.3 静载试验1.4 动态触探试验2. 试桩结果分析2.1 桩的承载力评估2.2 桩与土壤的相互作用分析2.3 工程实际情况与设计要求的比较3. 结果总结与改进措施3.1 试桩成果的总结3.2 存在的问题和不足之处3.3 改进措施和建议五、附件本文档所涉及的附件如下:1. 钻孔灌注桩试桩方案2. 桩孔位置标志图3. 试桩报告和数据记录表六、法律名词及注释本文档所涉及的法律名词及注释如下:1. 施工工序:指工程施工中的一项具体工作步骤。
2. 设计要求:根据工程实际情况和规范要求进行的设计要求。
3. 孔深:指试桩钻孔的深度。
A30高速公路(界河~外环线)五标段钻孔灌注桩试成孔总结二00五年四月四日试成孔总结A30高速公路(界河~外环线)五标段在上海市市政工程管理咨询有限公司A30监理组的指导下,2005年3月25日~4月1日钻孔灌注桩试成孔两个,以便获得后续大规模施工合理的工艺和参数。
现将试成孔施工过程、工艺、参数及改进措施总结如下:一、试成孔目的1、核对地质资料,检验所选设备、机具、选择合理的施工工艺和参数。
2、监测孔壁的稳定性。
二、试成孔桩基概况1、桩基本工程桩基大规模施工前,做试成孔试验桩2个,其中1#试成孔:位于Phs20墩右侧10m处(非工程桩),桩径Φ800㎜,预定深度50.94m孔底标高47.078m,孔顶标高3.862m;2#试成孔:位于Phs18墩,Phs18-1桩基(工程桩),桩径为Φ1000㎜,设计桩长50m,桩底标高-52.500m,桩顶标高-2.500m,设计孔深57.22m孔底标高-52.500m孔顶标高4.720m。
钻孔采用潜水钻正循环施工方法。
2、地质条件根据地质勘探报告,场区钻孔桩范围内地质土层自上而下主要由:①1填土层厚1米左右,以素填土为主,局部杂填土,结构松散。
②3灰色砂质粉土层层厚在3~5米左右,层底标高在-1.0~-1.9米,土质较好但不均匀。
③灰色淤泥质粉质粘土层,层厚1.9~5.2米,层底标高-3.00~-7.10土质差,为高压缩性软粘土,流塑。
③6灰色砂质粉土层,此层为③层的夹层,层厚在2米左右。
④灰色淤泥质粘土层,层厚在12米左右,层底标高在-19米左右,为高压缩性软土,土质差,层厚大,是桥址处主要软弱土层。
⑤层在本处一般分⑤1、⑤31、⑤32三个亚层,层厚在11~14米,层底标高-33米左右,该层地质尚好,但不均匀,尤其是⑤32层地质较好。
⑦层为灰色粉砂土层,土质较好,一般厚度在20~25米之间,层底标高在-55米左右。
是桥梁桩基的良好持力层。
3、主要管理人桥工区桩基队长:周彤、陈俊结构工程师:王纯斌、肖必建、肖燕质检负责人:袁平安全负责人:张云实监理工程师:刘加明、王昌明、顾振琦、张善琴三、试成孔准备1、三通一平准备(1)施工便道:东海村和林场路两条路线与东川公路形成循环,至少保证一条路线畅通。
灌注桩试桩总结.庐铜铁路站前三标郭公河特大桥位于安徽省合肥市庐江县,是庐铜铁路的重要组成部分,总长约6.8公里。
该桥是一座双线铁路特大桥,全长约1.8公里,主跨为128米,桥墩最高达到75米,共设置71个桥墩,其中72#-1桥墩位于郭公河上,是该桥的重要节点之一。
试桩深度为35米,桩径为1.5米,桩身为钢筋混凝土,设计强度为C50,桩顶标高为-2.00米。
二)试桩过程:试桩过程中,钻机、护筒、钢筋笼、混凝土搅拌机等设备均符合设计要求,施工工艺流程顺畅,各项施工工艺参数均符合设计要求,砼运输过程中无离析现象,失水控制情况良好。
经同条件养护试件的检测,砼强度符合设计要求,配合比合理。
施工组织及管理体系及应急方案的可行性得到验证,检测项目、方法、程序和工艺得到确定,地址情况与设计相符。
桩身完整性检验结果满足设计要求。
四、存在问题及解决方案在试桩过程中,发现了一些问题,如钻孔过程中泥浆比重控制不够严格,混凝土搅拌时间过长等。
针对这些问题,我们制定了相应的解决方案,加强了泥浆比重控制,缩短了混凝土搅拌时间,确保了施工质量。
五、结论通过本次试桩,我们验证了施工设备、施工工艺可行性,验证了有关各项施工工艺参数,验证了砼的运输及强度增长情况,确定了施工中检测的项目、方法、程序和工艺,验证了施工组织及管理体系及应急方案的可行性,确保了地址情况与设计相符,桩身完整性检验结果满足设计要求。
同时,我们也发现了存在的问题并采取了相应的解决方案。
本次试桩为以后的桩基施工提供了可靠的参考和经验。
This ___。
Anhui Province。
The soil on the bridge site is mostly floating soil。
and the ___。
and there are many villages along the way。
making ___。
The bridge is a single-line super bridge。
钻孔桩试桩总结报告目录1.桩基概况 (3)2.试成桩目的及内容 (3)2.1试桩目的 (3)2.2试桩工作内容 (3)3.人员及机械设备情况 (3)3.1人员组织机构 (3)3.2机械配备 (4)3.3施工准备 (4)4.试桩过程 (5)4.1施工工艺流程 (5)4.2钻孔 (5)4.3清孔 (6)4.4钢筋笼制作与安装 (7)4.5导管安装 (9)4.6二次清孔 (9)4.7混凝土运输与灌注 (10)5.成孔总结 (11)6.成孔施工中存在的问题 (11)7.改进和预防的措施 (11)钻孔桩试桩总结报告工程范围均在××区范围内。
线路总体呈南北向。
正线全长10.785km,其中高架段2.234km,地下段8.860km,过渡段0.172km,本次首桩试桩施工为高架段桩基。
1.桩基概况本工程桩基大规模施工前,试验桩1根,并试桩成功。
首桩编号QQ9-3#,位于××路,桩基形式为φ1200,地面标高65.682m,护筒标高65.982m,桩底设计标高29.922m,桩底实际标高35.138m,钻孔深度31.9m,采用正循环冲孔桩机施工方法施工此桩。
2.试成桩目的及内容2.1试桩目的(1)对该地质条件下所拟定的施工方案的可行性及效果进行实践检验;(2)验证所选设备、机具,选择合理的施工工艺和参数,指导、规范桩基作业施工;(3)监测孔壁的稳定性,选取最佳性能泥浆配比。
2.2试桩工作内容检验施工设备以及施工工艺的适用性,获取钻孔时间、试桩地质情况、钢筋安放时间、混凝土灌注时间、混凝土坍落度、混凝土配合比、封底混凝土数量、设计混凝土数量、实际灌注混凝土数量、混凝土实际和设计的比率(充盈系数)。
为施工工艺的合理选择提供依据,积累现场施工组织与管理经验,磨合施工队伍与施工机械设备。
3.人员及机械设备情况3.1人员组织机构(1)管理人员指挥长:×××项目经理:×××项目总工:×××安全总监:×质检人员:×××技术人员:×××监理人员:×××(2)施工人员钻机司机2人,钢筋工3人,混凝土灌注工3人,辅助工人2人。
