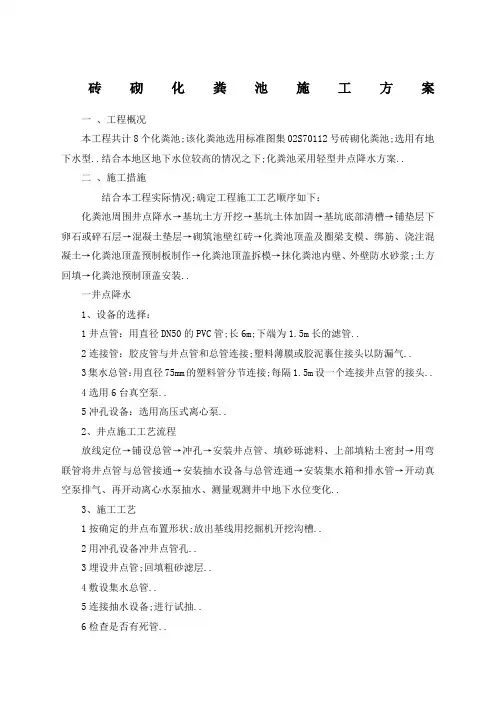

砖砌化粪池施工方案一、工程概况本工程共计8个化粪池;该化粪池选用标准图集02S70112号砖砌化粪池;选用有地下水型..结合本地区地下水位较高的情况之下;化粪池采用轻型井点降水方案..二、施工措施结合本工程实际情况;确定工程施工工艺顺序如下:化粪池周围井点降水→基坑土方开挖→基坑土体加固→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆;土方回填→化粪池预制顶盖安装..一井点降水1、设备的选择:1井点管:用直径DN50的PVC管;长6m;下端为1.5m长的滤管..2连接管:胶皮管与井点管和总管连接;塑料薄膜或胶泥裹住接头以防漏气..3集水总管:用直径75mm的塑料管分节连接;每隔1.5m设一个连接井点管的接头..4选用6台真空泵..5冲孔设备:选用高压式离心泵..2、井点施工工艺流程放线定位→铺设总管→冲孔→安装井点管、填砂砾滤料、上部填粘土密封→用弯联管将井点管与总管接通→安装抽水设备与总管连通→安装集水箱和排水管→开动真空泵排气、再开动离心水泵抽水、测量观测井中地下水位变化..3、施工工艺1按确定的井点布置形状;放出基线用挖掘机开挖沟槽..2用冲孔设备冲井点管孔..3埋设井点管;回填粗砂滤层..4敷设集水总管..5连接抽水设备;进行试抽..6检查是否有死管..7用机械拔除井点管..4、施工技术措施及质量保证措施1、为确保场地内的大气降水不回灌到地表以下;在开始井点降水施工前;合理安排好场内地表水的排水沟槽..2冲孔时;冲孔孔径不得大于300mm;冲孔深度按施工方案比滤管低0.5m;且垂直水平管;井点管管距为1.5m;冲孔冲到底标高后;再将冲水管上提1.0m;再冲一遍后成孔扩大井点滤层用..3井点降水设备进场;在埋设井点管之前;必须逐根检查井点管及集水总管;发现损坏;立即更换;保证滤网完整无缺..井点管埋设之前;用布头或麻丝塞住管口;以免埋设时杂物掉入管内..4井孔冲成后;应立即拔出冲管;插入井点管;并在井点管与孔壁之间填砂滤层;以防孔壁塌土..砂宜用粗砂..5每根井点管埋设后;应及时检验渗水性能..井点管与孔壁之间填砂滤料时;管口应有泥浆水冒出;或向管内灌水时;能很快下渗方为合格..6布设集水总管之前;必须对集水总管进行清洗;并对其它部件进行检查清洗..井点管与集水总管之间用橡胶软管连接;确保其密闭性..7井点系统安装完毕后;必须及时试抽;并全面检查管路接头质量、井点出水状况和抽水机械运转情况等;如发现漏气和死井;应立即处理..每套机组所能带动的集水管总长度必须严格按机组功率及试抽后确定..8试抽合格后;井点孔口到地面下1.0m的深度范围内;用粘性土填塞严密;以防漏气..9开始抽水后一般不应停抽;时抽时止;滤网易堵塞;也易抽出土粒;并引起附近建筑物由于土粒流失而沉降开裂..正常排水应是细水长流;出水澄清..10为确保水位降至设计标高;在设定位置设一个水位监测孔;派人24小时值班监测水位;发现情况及时上报..11井点降水施工队应派员24小时值班;定时观测流量及水位降低情况并做好轻型井点降水记录;同时施工人员在井点施工时;亦应做好井点施工记录..12质量通病的防治:二基础开挖化粪池区域;清除地表耕作土层;开挖采用挖掘机大开挖;基底留20cm保护层;用人工开挖到设计高程..土方开挖过程中;严禁在基坑四周堆土;开挖土方全部外运;土方开挖至设计标高;基坑开挖完成后;立即清理基槽;验槽完毕后;立即将垫层底部卵石或碎石层施工完成;浇注混凝土垫层..开挖应避免扰动开挖面..本工程为有地下水施工;为防止施工过程中塌方;保证安全施工;在井点降水后;基槽开挖过程中如还存在塌方;则基础开挖后采用槽钢插入辅助施工;槽钢桩横向双面打桩相对支撑形成口字支撑架;竖桩完成后在上部距下300mm横向槽钢紧靠竖向槽钢进行部分焊接并与对面槽桩相支撑;在土方取出后每间距向下1米加1加固支撑圈;使其距有稳定性和牢固性;挖出基坑的土方必须远离基坑;防止基坑侧面受压..三砌体工程施工措施①、砌筑砂浆采用水泥砂浆;中砂含泥量不大于3%..所用砂浆要随用随拌;砂浆稠度为70--100mm;并要在3-4小时内用完;砂浆所用砂、水泥变动时;要及时调整配比..②、砂浆拌和采用重量比;配料误差在±2%以内;用搅拌机拌和;先在搅拌机内注入适量的水;再按配比依次投入水泥、砂、水..搅拌时间自投料完毕算起;不得小于120秒钟..③、砌砖前一天;应把砖浇水湿润;严禁干砖上墙;吸水深度控制在15mm以上;防止湿润不均或过湿现象..④、砖砌体要上下错缝;内外搭砌;组砌方式为一顺一丁;砌筑时采用“三一”砌砖法;杜绝缩口灰和板凳灰;水平灰缝的砂浆要饱满;饱满度不低于80%竖向灰缝采用挤浆或加浆方法;不得出现透亮灰缝;水平灰缝厚度控制在10±2mm..落地灰在初凝前回收;重新搅入新砂浆中使用..⑤、砌第一皮砖前;当基础混凝土表面高低差大于20mm时应把上表面用C20细石砼找平;找平后再砌;砌砖完后用笤帚扫净墙缝..⑥、砌砖前应先立好皮数杆;撂摆底砖;防止游丁走缝..皮数杆立在墙的大角处;内外墙交接处;纵墙皮数杆间距不大于12M..⑦、撂底砖经检查合适后;挂通线;砌底砖时;应跟线;双面挂线;撂底砖后进行盘角;盘角每次不宜超过5皮高;并用靠尺;线坠;水平尺找平找垂直;每皮砖的高度对准皮数杆;按盘好的墙角为准;挂线砌砖..⑧、砌筑过程中;应经常检查并做到:<1>、墙大角和墙面垂直准确..<2>、五皮一吊线;三皮一靠尺..⑨、砌筑过程中;必须丁砖压顶;沿墙面每隔一定间隔的竖缝处;弹出墨线;墨线用经纬仪或线锤引测;砌一步架;上引一次;控制游丁走缝..四钢筋工程施工措施1.材料要求1、钢筋出厂合格证和复试试验报告结论均要符合设计和规范要求..2、成型钢筋、20~22号火烧丝、水泥砂浆垫块或塑料卡..2.主要机具钢筋钩子、小撬棍、钢筋板子、绑扎架、钢丝刷、运钢筋手推车、粉笔、脚手架、工作台等..3.作业条件1、按施工平面图规定的位置平整好场地;按不同规格型号垫好堆放..2、进场钢筋应对照设计图纸和配料单;详细核对其型号、尺寸、数量、钢号、对焊的接焊质量..3、弹好标高水平线及墙的外皮线..4、圈梁及板缝模板已做完预检记录;并将模内杂物清理干净..4.操作工艺1、支完圈梁模板后;即可绑扎圈梁钢筋;如果采用预制绑扎骨架时;可将骨架按编号吊装就位进行组装..如在模内绑扎时;按设计图纸要求间距;在模板侧绑画箍筋位置;放箍筋后穿受力钢筋;绑扎箍筋..注意箍筋必须垂直受力钢筋;箍筋搭接处应沿受力钢筋互相错开..2、圈梁钢筋的搭接长度:因混凝土为C20等级;I级钢筋搭接长度不少于30d;Ⅱ级钢筋不少于40dd为受力筋直径..受力钢筋接头的位置应相互错开;绑扎接头时在规3、圈梁钢筋绑扎时应互相交圈;在内外墙交接处;大角转角处的锚固长度均要符合设计要求..4、圈梁钢筋绑完后应加水泥砂浆垫块..5.质量验收1保证项目:1、钢筋的品种和质量必须符合设计要求和有关标准规定..进口钢筋焊接前必须进行化学成分检验和焊接试验;符合有关规定后方可焊接..检查钢筋出厂质量证明书和试验报告..2、钢筋表面应保持清洁..带有颗粒状或片状老锈;经除锈后仍有麻点的钢筋严禁按原规格使用..3、钢筋对焊或电焊焊接接头:按规定取试件;其机械性能试验结果必须符合钢筋焊接及验收的专门规定..2、基本项目:1、钢筋的绑扎、缺扣、松扣的数量不超过绑扣数的10%;且不应集中..2、弯钩的朝向正确..绑扎接头应符合施工规范的规定;其中搭接长度均不少于规定值..3、用I级钢筋或冷拔低碳钢丝制作的箍筋;其数量、弯钩角度和平直长度均应符合设计要求和施工规范的规定..4、对焊接头无横向裂纹和烧伤;焊包均匀;接头处弯折不大于4度;轴线位移不大于0.1d且不大于2mm..电弧焊接头、焊缝表面平整;无凹陷、焊瘤、接头处无裂纹、气孔、夹渣及咬边..接头处不大于4度;轴线位移不大于0.1d;且不大于3mm;焊接厚不大于0.05d;宽不小于0.1d;长不小于0.5d..5.成品保护1、圈梁钢筋如采用预制骨架时;应在指定地点垫平码放整齐..2、运输钢筋时;应清理好存放点;以免变形..3、不得踩踏已绑好的钢筋;绑圈梁钢筋时不得将梁底砖碰松动..6.注意事项1、钢筋变形:钢筋骨架绑扎时应注意绑扣方法;宜用部分反十字扣或套扣绑扎;不得全绑一面顺扣..2、箍筋间距不符合要求:多为放置砖墙拉结筋时碰动所致..应在砌完墙合模前修整一次..五模板工程施工措施本工程模板采用竹质胶合板和组合钢模板配合使用..1.材料设备要求1、木板;定型组合钢模板;阴、阳角模;连结角模..2、方木、木楔、支撑木或钢;定型组合钢模板的附件U型卡、L型插销、3型扣件、碟型扣件、对拉螺栓、钩头螺栓、紧固螺栓;铅丝12~14号;隔离剂等..2.主要机具打眼电钻、搬手、钳子..3.作业条件1、弹好墙身+50cm水平线;检查砖墙的位置是否符线..办理预检手续..2、钢筋绑扎完毕;并办好隐检手续..3、模板拉杆如需螺栓穿墙;砌砖时应按要求预留螺栓孔洞..4、检查模板内的灰浆;将灰浆清理干净..4.操作工艺工艺流程:支圈梁模板作清理准备工作→办预检→支板模板1、支模前将圈梁及板缝处杂物全部清理干净..2、支模板A.圈梁模板可采用木模板或定型组合钢模板上口弹线找平..B. 圈梁模板采用落地支撑时;下面应垫方木;当用木方支撑时下面用木楔楔紧..用钢管支撑时高度调整合适..C.钢筋绑扎完以后;模板上口宽度进行校正定位;并用木撑进行校正定位;用铁钉临时固定..如采用组合钢模板;上口应用卡具卡牢;保证圈梁的尺寸..D.外墙圈梁;用横带扁担穿墙平面位置距墙两端24cm开始留洞;中间每隔50cm左右留一道;每面墙不宜少于5个洞..5.质量验收1、保证项目:模板及其支架必须具有足够的强度;刚度和稳定性;其支撑部分应有足够的支撑面积;如安装在基土上;基土必须坚实;并有排水措施..对湿陷性黄土;必须有防水措施;对冻胀性土;必须有防冻融措施..2、基本项目:1、模板接缝处应严密;预埋件应安置牢固;缝隙不应超过1.5mm..2、模板与混凝土的接触面应清理干净并采取防止粘结措施;粘浆和漏刷隔离剂累计面积应不大于400cm2.如模板涂刷隔离时应涂刷均匀;不得漏刷或沾污钢筋..6.成品保护1、在砖墙上支撑圈梁模板时;防止撞动最上一皮砖..2、支完模板后;应保持模内清洁;防止掉入砖头、石子、木屑等杂物..3、应保护钢筋不受扰动..7.注意事项1、支模板时应在外墙面采取加固措施..2、圈梁模板外胀:圈梁模板支撑没卡紧;支撑不牢固;模板上口拉杆碰坏或没钉牢固..浇筑混凝土时没专人修理模板..3、混凝土流坠:模板板缝过大没有用纤维板、木板条等贴牢;外墙圈梁没有先支模板后浇筑圈梁混凝土;而是包砖代替支模板再浇筑混凝土;致使水泥浆顺砖缝流坠..六砼工程施工措施①、砼采用商品砼..②、砼拌好后;应尽快运到浇灌地点;若发现砼离析;应进行二次搅拌;均匀后方准入模..③、在浇灌前;先清除干净模板;做好钢筋的隐蔽验收..在浇筑构造柱时;按400mm 分层浇筑;并使用吊筒下灰;构造柱浇筑前;应在柱根处先浇50 mm厚高标号砂浆再浇灌砼;砼振动要防止振动预埋件、钢筋;应快插慢拔;振捣时间为30秒;以表面泛浆为准..④、砼浇灌过程中;不得踩倒和压弯钢筋;特别是负弯距钢筋;楼板砼用振捣棒振完后;再用平板器缓慢地来回拖一遍;并把表面用木抹子抹平..⑤、砼浇灌完毕24小时后;待砼表面收水后;浇水保持湿润;一天3次;养护时间不得小于7天..七抹灰工程施工措施1、操作工艺工艺流程:墙面清理粉尘、污垢→浇水湿润墙面→吊垂直找方抹灰饼冲筋、找规矩→抹底灰→抹面层防水砂浆..1、基层处理:将墙面上残余砂浆、污垢、灰尘等;清理干净;并用水浇墙;将砖缝中的尘土冲掉;并将墙面湿润..2、吊垂直、套方、找规矩、抹灰饼同上..3、冲筋;抹底层砂浆时;用大横竖刮平;木抹子搓毛;终凝后浇水养护..2、质量验收1、保证项目:所用的材料品种;质量必须符合设计要求;各抹灰层之间;及抹灰层与基体之间必须粘结牢固、无脱层、空鼓、面层无爆灰和裂缝风裂除外等缺陷..2、允许偏差项目:5 立面垂直表面平整 5阴阳角垂直 4阴阳角方正 4分格条缝平直 4用2m托线板检查3、成品保护各抹灰层在凝结前应防止快干、曝洒、水冲、撞击和振动;以保证其灰层有足够的强度..4、注意事项1、空鼓、开裂和烂根:由于抹灰前对基层清理不干净或不彻底;抹灰前不浇水;每层灰抹得过厚;跟得太紧;对于预制混凝土光滑表面不认真进行“毛化处理”;甚至混凝土表面的酥皮不处理就抹灰;抹灰后不养护..为解决好空鼓、开裂等质量问题;应从三方面下手解决;第一施工前的浇水、清理;第二施工操作分层分遍压实认真不马虎;第三施工后及时浇水养护;并注意施工地点的洁净;抹面层应一次到底..八回填土工程施工措施1、填土前;应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕;清除干净..2、检验土质;检验回填土料的种类、粒径;有无杂物;是否符合规定;以及土料的含水量是否在控制范围内;如含水量偏高;可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低;可采用预先洒水润湿等措施..3、填土应分层铺摊;每层铺土的厚度应根据土质、密实度要求和机具性能确定..4、碾压时;轮夯迹应相互搭接;防止漏压或漏夯..长宽比较大时;填土应分段进行..每层接缝处应作成斜坡形;碾迹重叠..重叠0.5~l.0m左右;上下层错缝距离不应小于1m..5、填方超出基底表面时;应保证边缘部位的压实质量..6、在机械施工碾压不到的填土部位;应配合人工推土填充;用蛙式或柴油打夯机分层夯打密实..7、回填土方每层压实后;应按规范规定进行环刀取样;测出干土的质量密度;达到要求后;再进行上一层的铺土..8、填方全部完成后;表面应进行拉线找平;凡超过标准高程的地方;及时依线铲平;凡低于标准高程的地方;应补土找平夯实..。
铝合金窗施工方案工程名称:科技创业园食堂铝合金窗改造编制人:吕家云审核人:朱仁军扬州宏林建筑安装工程有限公司编制时间:2014年5月3日砖砌化粪池施工方案1、工程概况该化粪池选用标准图集:(02S701),11、4号砖砌化粪池,选用有地下水型,化粪池有效容积分别为:50、9立方米。
2、编制依据①、《建筑地基基础工程施工质量验收规范》GB50202-2002;②、《混凝土结构工程施工质量验收规范》GB50204-2001;③、《砌体工程施工质量验收规范》GB50203-2002;④、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;3、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑土体护坡加固→基坑底部清槽→铺垫层下卵石或碎石层(需要时)→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,土方回填→化粪池预制顶盖安装。
根据本工程特点各分项工程确定如下施工方案:(1)、土方工程施工措施土方开挖采取机械大开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1.5,土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,土方开挖至设计标高,基坑开挖完成后,立即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成(需要时),浇注混凝土垫层。
砌体工程施工措施①、砌筑砂浆采用水泥砂浆,中砂含泥量不大于3%。
所用砂浆要随用随拌,砂浆稠度为70--100MM,并要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比。
②、砂浆拌和采用重量比,配料误差在±2%以内,用搅拌机拌和,先在搅拌机内注入适量的水,再按配比依次投入水泥、砂、水。
搅拌时间自投料完毕算起,不得小于120秒钟。
③、砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象。
沈阳航空航天大学专家级教师公寓园区13#100m3砖混矩形化粪池施工方案一、工程概况该化粪池选用标准图集:(02S701 ), 13 号砖砌化粪池,选用无地下水型,化粪池有效容积分别为:100 立方米。
二、编制依据①、《建筑地基基础工程施工质量验收规范》GB50202-2002 ;②、《混凝土结构工程施工质量验收规范》GB50204-2001 ;③、《砌体工程施工质量验收规范》GB50203-2002 ;④、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 ;三、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖T基坑土体护坡加固T基坑底部清槽T铺垫层下卵石或碎石层(需要时)T混凝土垫层T砌筑池壁红砖T化粪池顶盖及圈梁支模、绑筋、浇注混凝土T化粪池顶盖预制板制作T化粪池顶盖拆模T抹化粪池内壁、外壁防水砂浆,土方回填T化粪池预制顶盖安装。
根据本工程特点各分项工程确定如下施工方案:土方工程施工措施土方开挖采取机械开挖,由于地下水位和土质情况,开挖土体放坡系数选用 1 :1.5 ,土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,土方开挖至设计标高,基坑开挖完成后,随即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成(需要时),浇注混凝土垫层。
砌体工程施工措施①、砌筑砂浆采用水泥砂浆,中砂含泥量不大于3%。
所用砂浆要随用随拌,砂浆稠度为70--100MM, 并要在3-4 小时内用完,砂浆所用砂、水泥变动时,要及时调整配比。
②、砂浆拌和采用重量比,配料误差在±2%以内,用搅拌机拌和,先在搅拌机内注入120 秒适量的水,再按配比依次投入水泥、砂、水。
搅拌时间自投料完毕算起,不得小于钟。
③、砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM 以上,防止湿润不均或过湿现象。
④、砖砌体要上下错缝,内外搭砌,组砌方式为一顺一丁,砌筑时采用三一”砌砖法,杜绝缩口灰和板凳灰,水平灰缝的砂浆要饱满,饱满度不低于80% 竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度控制在10±2MM 。
铝合金窗施工方案工程名称:科技创业园食堂铝合金窗改造编制人:吕家云审核人:朱仁军扬州宏林建筑安装工程有限公司编制时间:2014年5月3日砖砌化粪池施工方案1、工程概况该化粪池选用标准图集:(02S701),11、4号砖砌化粪池,选用有地下水型,化粪池有效容积分别为:50、9立方米。
2、编制依据①、《建筑地基基础工程施工质量验收规范》GB50202-2002;②、《混凝土结构工程施工质量验收规范》GB50204-2001;③、《砌体工程施工质量验收规范》GB50203-2002;④、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;3、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑土体护坡加固→基坑底部清槽→铺垫层下卵石或碎石层(需要时)→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,土方回填→化粪池预制顶盖安装。
根据本工程特点各分项工程确定如下施工方案:(1)、土方工程施工措施土方开挖采取机械大开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1.5,土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,土方开挖至设计标高,基坑开挖完成后,立即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成(需要时),浇注混凝土垫层。
砌体工程施工措施①、砌筑砂浆采用水泥砂浆,中砂含泥量不大于3%。
所用砂浆要随用随拌,砂浆稠度为70--100MM,并要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比。
②、砂浆拌和采用重量比,配料误差在±2%以内,用搅拌机拌和,先在搅拌机内注入适量的水,再按配比依次投入水泥、砂、水。
搅拌时间自投料完毕算起,不得小于120秒钟。
③、砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象。
砖砌化粪池、隔油池施工方案砖砌化粪池、隔油池施工方案一、工程概况化粪池HC1选用标准图集:02S701—Z-13-100SF 号砖砌化粪池,选用有地下水型,化粪池有效容积:100立方米;化粪池HC2选用标准图集:02S701—Z-10-40SF号砖砌化粪池;有地下水型,有效容积:40立方米。
1#隔油池选用图集:01S519—ZG-3F;2#隔油池选用01S519—ZG-2F,无地下水。
二、编制依据1、《建筑地基基础工程施工质量验收规范》GB-2002;2、《砌体工程施工质量验收规范》GB-2002;3、《建筑给水排水及采暖工程施工质量验收规范》GB-2002;4、《地下防水工程质量验收规范》GB-2002;5、公司厂区室外管网设计图纸及选用标准图集规定等;三、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青→作化粪池24H灌水实验→土方回填→化粪池预制顶盖安装。
按照本工程特点各分项工程肯定如下施工方案:1、土方工程施工方案(1)、化粪池及隔油池土方开挖概况:本工程化粪池2座,型号分别为:Z-13-100SF、Z-10-40SF;隔油池2座,型号为:2G-3F、2G-2F,化粪池采用有地下水,顶面不过汽车,有覆土;隔油池采用无地下水,顶面不过汽车,有覆土。
(2)、化粪池及隔油池土方开挖施工措施及方法:土方开挖采取机械大开挖,根据土质情况,开挖土体放坡系数选用1:0.5,2座隔油池开挖深度约2.7m,四周场地宽阔,能满足放坡要求。
化粪池Z-13-100SF(1#化粪池),开挖深度约 5.7m,南开挖面在路边,不具备放坡条件,需利用钢管、木板进行支撑,木板立放,贴于土体,木板满墙布置,然后利用钢管架做横斜支撑进行加固。
砖砌化粪池施工方案一、工程概况本工程共计8个化粪池,该化粪池选用标准图集(02S701)12号砖砌化粪池,选用有地下水型。
结合本地区地下水位较高的情况之下,化粪池采用轻型井点降水方案。
二、施工措施结合本工程实际情况,确定工程施工工艺顺序如下:化粪池周围井点降水→基坑土方开挖→基坑土体加固→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,土方回填→化粪池预制顶盖安装。
(一)井点降水1、设备的选择:(1)井点管:用直径DN50的PVC管,长6m,下端为1.5m长的滤管。
(2)连接管:胶皮管与井点管和总管连接,塑料薄膜或胶泥裹住接头以防漏气。
(3)集水总管:用直径75mm的塑料管分节连接,每隔1.5m设一个连接井点管的接头。
(4)选用6台真空泵。
(5)冲孔设备:选用高压式离心泵。
2、井点施工工艺流程放线定位→铺设总管→冲孔→安装井点管、填砂砾滤料、上部填粘土密封→用弯联管将井点管与总管接通→安装抽水设备与总管连通→安装集水箱和排水管→开动真空泵排气、再开动离心水泵抽水、测量观测井中地下水位变化。
3、施工工艺(1)按确定的井点布置形状,放出基线用挖掘机开挖沟槽。
(2)用冲孔设备冲井点管孔。
(3)埋设井点管,回填粗砂滤层。
(4)敷设集水总管。
(5)连接抽水设备,进行试抽。
(6)检查是否有死管。
(7)用机械拔除井点管。
4、施工技术措施及质量保证措施(1)、为确保场地内的大气降水不回灌到地表以下,在开始井点降水施工前,合理安排好场内地表水的排水沟槽。
(2)冲孔时,冲孔孔径不得大于300mm,冲孔深度按施工方案比滤管低0.5m,且垂直水平管,井点管管距为1.5m,冲孔冲到底标高后,再将冲水管上提1.0m,再冲一遍后成孔(扩大井点滤层用)。
(3)井点降水设备进场,在埋设井点管之前,必须逐根检查井点管及集水总管,发现损坏,立即更换,保证滤网完整无缺。

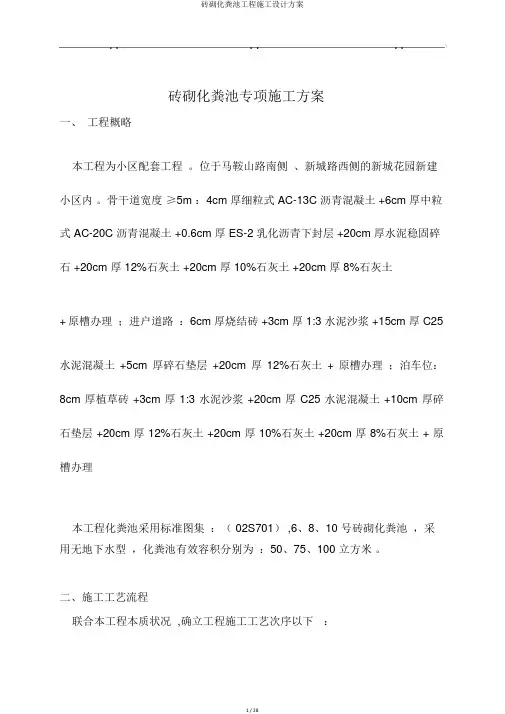

.. .. ..砖砌化粪池专项施工方案一、工程概略本工程为小区配套工程。
位于马鞍山路南侧、新城路西侧的新城花园新建小区内。
骨干道宽度≥5m :4cm 厚细粒式 AC-13C 沥青混凝土 +6cm 厚中粒式 AC-20C 沥青混凝土 +0.6cm 厚 ES-2 乳化沥青下封层 +20cm 厚水泥稳固碎石 +20cm 厚 12%石灰土 +20cm 厚 10%石灰土 +20cm 厚 8%石灰土+原槽办理;进户道路:6cm 厚烧结砖 +3cm 厚 1:3 水泥沙浆 +15cm 厚 C25 水泥混凝土+5cm 厚碎石垫层+20cm 厚12%石灰土+ 原槽办理;泊车位:8cm 厚植草砖 +3cm 厚 1:3 水泥沙浆 +20cm 厚 C25 水泥混凝土 +10cm 厚碎石垫层 +20cm 厚 12%石灰土 +20cm 厚 10%石灰土 +20cm 厚 8%石灰土 + 原槽办理本工程化粪池采用标准图集:( 02S701) ,6、8、10 号砖砌化粪池,采用无地下水型,化粪池有效容积分别为:50、75、100 立方米。
二、施工工艺流程联合本工程本质状况 ,确立工程施工工艺次序以下:化粪池基坑土方开挖→基坑土体护坡加固→基坑底部清槽→铺碎石垫层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水沙浆,土方回填→化粪池预制顶盖安装。
依据本工程特色各分项工程确立以下施工方案:三、施工方法专业 word 可编写.......1.土方工程施工土方开挖采纳机械开挖,因为地下水位和土质状况,开挖土体放坡系数采用1:1.5,土方开挖过程中,禁止在基坑四周堆土,开挖土方所有外运,土方开挖至设计标高,基坑开挖达成后,立刻清理基槽,验槽完成后,立刻将垫层底部卵石或碎石层施工达成(需要时),浇注混凝土垫层。
2.砌体工程施工(1)砌筑沙浆采用水泥沙浆,中砂含泥量不大于3%。
02S701砖砌化粪池随着生活的不断改善,人们对生活质量的要求也越来越高,环境卫生也在逐步的得到改善。
砖砌化粪池也越来越多,随之关于它的标准也在相应的完善!以下是关于《02S701 砖砌化粪池》的信息:作者:中国建筑标准设计研究院出版社:中国计划出版社出版时间:2006年4月ISBN:9787801775795页数:170页版次:1版2次开本:8开包装:平装销售状态:在销此商品所属分类:标准图集>> 国家标准图集下面是关于02S701 砖砌化粪池的一些数据信息类型池号型号主要结构尺寸(mm) 工程量(m3) 钢筋用量(t) L B h1(min) h1(max) H1平均最小最大无水、不行车、无覆土1 Z1-2 3270 1630 600 850 1400 9.09 8.65 9.53 0.2882 Z2-4 5380 1890 600 850 1400 19.11 18.18 20.03 0.5153 Z3-6 5380 2140 600 850 1500 23.18 22.10 24.26 0.5614 Z4-9 5380 2640 600 850 1500 29.84 28.45 31.23 0.6645 Z5-12 5380 2640 600 850 2000 35.42 34.02 36.81 0.767无水、不行车、有覆土1 Z1-2F 3270 1630 500 500 1400 8.30 8.30 8.30 0.2902 Z2-4F 5380 1890 500 500 1400 17.44 17.44 17.44 0.5293 Z3-6F 5380 2140 500 500 1500 21.23 21.23 21.23 0.6624 Z4-9F 5380 2640 500 500 1500 27.33 27.33 27.33 0.8415 Z5-12F 5380 2640 500 500 2000 32.91 32.91 32.91 0.841无水、行车、无覆土1 Z1-2Q 3270 1630 600 850 1400 9.09 8.65 9.53 0.3212 Z2-4Q 5380 1890 600 850 1400 19.11 18.18 20.03 0.5973 Z3-6Q 5380 2140 600 850 1500 23.18 22.10 24.26 0.6714 Z4-9Q 5380 2640 600 850 1500 29.84 28.45 31.23 0.8385 Z5-12Q 5380 2640 600 850 2000 35.42 34.02 36.81 0.974无水、行车、有覆土1 Z1-2QF 3270 1630 500 500 1400 8.30 8.30 8.30 0.3292 Z2-4QF 5380 1890 500 500 1400 17.44 17.44 17.44 0.5373 Z3-6QF 5380 2140 500 500 1500 21.23 21.23 21.23 0.6815 Z5-12QF 5380 2640 500 500 2000 32.91 32.91 32.91 0.853有水、不行车、无覆土1 Z1-2S 3530 1890 600 850 1400 12.01 11.43 12.59 0.3342 Z2-4S 5380 1890 600 850 1400 19.11 18.18 20.03 0.5153 Z3-6S 5620 2380 600 850 1500 27.65 26.36 28.94 0.6214 Z4-9S 5620 2880 600 850 1500 34.63 33.01 36.25 0.7205 Z5-12S 5620 2880 600 850 2000 41.10 39.48 42.72 0.816有水、不行车、有覆土1 Z1-2SF 3530 1890 500 500 1400 10.96 10.96 10.96 0.3362 Z2-4SF 5380 1890 500 500 1400 17.44 17.44 17.44 0.5293 Z3-6SF 5620 2380 500 500 1500 25.32 25.32 25.32 0.7384 Z4-9SF 5620 2880 500 500 1500 31.72 31.72 31.72 0.9165 Z5-12SF 5620 2880 500 500 2000 38.19 38.19 38.19 0.916有水、行车、无覆土1 Z1-2SQ 3530 1890 600 850 1400 12.01 11.43 12.59 0.3722 Z2-4SQ 5380 1890 600 850 1400 19.11 18.18 20.03 0.5973 Z3-6SQ 5620 2380 600 850 1500 27.65 26.36 28.94 0.7404 Z4-9SQ 5620 2880 600 850 1500 34.63 33.01 36.25 0.9045 Z5-12SQ 5620 2880 600 850 2000 41.10 39.48 42.72 1.005有水、行车、有覆土1 Z1-2SQF 3530 1890 500 500 1400 10.96 10.96 10.96 0.3812 Z2-4SQF 5380 1890 500 500 1400 17.44 17.44 17.44 0.5373 Z3-6SQF 5620 2380 500 500 1500 25.32 25.32 25.32 0.7574 Z4-9SQF 5620 2880 500 500 1500 31.72 31.72 31.72 0.9295 Z5-12SQF 5620 2880 500 500 2000 38.19 38.19 38.19 0.929无水、不行车、无覆土6 Z6-16 6880 3140 600 850 1600 49.27 47.05 51.49 1.1137 Z7-20 6880 3640 600 850 1600 58.27 55.64 60.89 1.3268 Z8-25 6880 3640 600 850 2000 66.66 64.04 69.28 1.3269 Z9-30 6880 3640 600 850 2400 75.06 72.43 77.68 1.32610 Z10-40 8280 3640 600 850 2500 93.83 90.64 97.02 1.71811 Z11-50 9880 3640 600 850 2500 112.88 109.04 116.72 2.193无水、不行车、有覆土6 Z6-16F 6880 3140 500 500 1600 45.28 45.28 45.28 1.2097 Z7-20F 6880 3640 500 500 1600 53.54 53.54 53.54 1.4368 Z8-25F 6880 3640 500 500 2000 61.94 61.94 61.94 1.4369 Z9-30F 6880 3640 500 500 2400 70.33 70.33 70.33 1.43610 Z10-40F 8280 3640 500 500 2500 88.08 88.08 88.08 1.99611 Z11-50F 9880 3640 500 500 2500 105.97 105.97 105.97 2.751无水、行车、无覆土6 Z6-16Q 7120 3380 600 850 1600 55.57 53.07 58.07 1.2837 Z7-20Q 7120 3880 600 850 1600 64.90 61.97 67.82 1.5328 Z8-25Q 7120 3880 600 850 2000 74.25 71.33 77.17 1.5329 Z9-30Q 7120 3880 600 850 2400 83.61 80.68 86.53 1.79010 Z10-40Q 8520 3880 600 850 2500 103.85 100.31 107.38 2.27911 Z11-50Q 10120 3880 600 850 2500 124.31 120.08 128.54 3.126无水、行车、有覆土7 Z7-20QF 6880 3640 500 500 1600 53.54 53.54 53.54 1.4718 Z8-25QF 6880 3640 500 500 2000 61.94 61.94 61.94 1.4719 Z9-30QF 6880 3640 500 500 2400 70.33 70.33 70.33 1.47110 Z10-40QF 8280 3640 500 500 2500 88.08 88.08 88.08 2.04611 Z11-50QF 9880 3640 500 500 2500 105.97 105.97 105.97 2.816有水、不行车、无覆土6 Z6-16S 7120 3380 600 850 1600 55.57 53.07 58.07 1.2027 Z7-20S 7120 3880 600 850 1600 64.90 61.97 67.82 1.4388 Z8-25S 7120 3880 600 850 2000 74.25 71.33 77.17 1.4389 Z9-30S 7120 3880 600 850 2400 83.61 80.68 86.53 1.69710 Z10-40S 8520 3880 600 850 2500 103.85 100.31 107.38 2.17511 Z11-50S 10120 3880 600 850 2500 124.31 120.08 128.54 2.736有水、不行车、有覆土6 Z6-16SF 7120 3380 500 500 1600 51.07 51.07 51.07 1.3577 Z7-20SF 7120 3880 500 500 1600 59.63 59.63 59.63 1.8168 Z8-25SF 7120 3880 500 500 2000 68.99 68.99 68.99 1.8169 Z9-30SF 7120 3880 500 500 2400 78.34 78.34 78.34 1.81610 Z10-40SF 8520 3880 500 500 2500 97.49 97.49 97.49 2.45311 Z11-50SF 10120 3880 500 500 2500 116.70 116.70 116.70 3.368有水、行车、无覆土6 Z6-16SQ 7120 3380 600 850 1600 55.57 53.07 58.07 1.3147 Z7-20SQ 7120 3880 600 850 1600 64.90 61.97 67.82 1.5658 Z8-25SQ 7120 3880 600 850 2000 74.25 71.33 77.17 1.5659 Z9-30SQ 7120 3880 600 850 2400 83.61 80.68 86.53 1.85610 Z10-40SQ 8520 3880 600 850 2500 103.85 100.31 107.38 2.42911 Z11-50SQ 10120 3880 600 850 2500 124.31 120.08 128.54 3.340有水、行车、有覆土6 Z6-16SQF 7120 3380 500 500 1600 51.07 51.07 51.07 1.3887 Z7-20SQF 7120 3880 500 500 1600 59.63 59.63 59.63 1.8518 Z8-25SQF 7120 3880 500 500 2000 68.99 68.99 68.99 1.8519 Z9-30SQF 7120 3880 500 500 2400 78.34 78.34 78.34 1.85110 Z10-40SQF 8520 3880 500 500 2500 97.49 97.49 97.49 2.50311 Z11-50SQF 10120 3880 500 500 2500 116.70 116.70 116.70 3.424无水、不行车、有覆土12 Z12-75F 13320 3880 500 500 2800 168.61 168.61 168.61 3.28013 Z13-100F 14520 4380 500 500 2800 210.74 210.74 210.74 4.392无水、行车、有覆土12 Z12-75QF 13320 3880 500 500 2800 168.61 168.61 168.61 3.33013 Z13-100QF 14520 4380 500 500 2800 210.74 210.74 210.74 4.449有水、不行12 Z12-75SF 13320 3880 500 500 2800 168.61 168.61 168.61 3.53413 Z13-100SF 14520 4380 500 500 2800 210.74 210.74 210.74 4.904车、有覆土有水、行车、有覆土12 Z12-75SQF 13320 3880 500 500 2800 168.61 168.61 168.61 3.58413 Z13-100SQF 14520 4380 500 500 2800 210.74 210.74 210.74 4.961无水、不行车、有覆土12a Z12a-75F 9960 6510 500 500 2800 213.63 213.63 213.63 3.266 13a Z13a-100F 11760 6510 500 500 2800 254.87 254.87 254.87 4.309无水、行车、有覆土12a Z12a-75QF 9960 6510 500 500 2800 213.63 213.63 213.63 3.377 13a Z13a-100QF 11760 6510 500 500 2800 254.87 254.87 254.87 4.408有水、不行车、有覆土12a Z12a-75SF 10200 6750 500 500 2800 227.01 227.01 227.01 3.686 13a Z13a-100SF 12000 6750 500 500 2800 269.87 269.87 269.87 5.098有水、行车、有覆土12a Z12a-75SQF 10200 6750 500 500 2800 227.01 227.01 227.01 3.797 13a Z13a-100SQF 12000 6750 500 500 2800 269.87 269.87 269.87看完以上信息是不是觉得这本书很好用,那就敬请关注更多关于《02S701 砖砌化粪池》的信息,我们会随时更新!By-标准图集科博士网上书店。
公司室外管网工程5号、4A号砖砌化粪池施工方案按国标图集02S701砖砌化粪池:4号L=5380,B=3640,H=1800,无覆土时h=850~1100,有覆土时h=1200~2500按国标图集03S702混凝土化粪池:4号L=4800,B=2100,H=1850,无覆土时h=850~1100,有覆土时h=1200~2500L为外侧长边,B为外侧短边,H为池底至进水管中高度,h为进水管中到地面高度.行车和不行车,外部尺寸相同,结构有差别标准化粪池1#的规格尺寸:长2.35m、寛0.75m、有效水深1.40m、有效容积2.0m3。
一般设计根据工程实际情况,依据每人每日设计污水量、污水在池内的停留时间、化粪池的清掏周期等不同工况来确定实际服务人数,可参见02S701《砖砌化粪池》03S702《钢筋混凝土化粪池》标准设计图1、工程概况厂区位于开发区厂区总用地面积:25557平方米,排水管道选用DN200—DN400混凝土管道,抹带接口。
化粪池HC1选用标准图集:98S7—138~151-5号砖砌化粪池,选用有地下水型,化粪池有效容积:30立方米;化粪池HC2选用标准图集:98S7—121~137-4A号砖砌化粪池;有地下水型,有效容积:20立方米。
2、编制依据①、《建筑地基基础工程施工质量验收规范》GB50202-2002;②、《混凝土结构工程施工质量验收规范》GB50204-2001;③、《砌体工程施工质量验收规范》GB50203-2002;④、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;⑤、《地下防水工程质量验收规范》GB50208-2002;⑥、公司厂区室外管网设计图纸及选用标准图集规定等;3、施工措施根据公司厂区地质勘察报告得知,厂区地下水位埋深较浅,而且按所选化粪池结构尺寸计算挖土深度,土层分布情况中包含粉质粘土层、粗砂层。
结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青→作化粪池24H灌水实验→土方回填→化粪池预制顶盖安装。
02S701砖砌化粪池欧阳引擎(2021.01.01)随着生活的不断改善,人们对生活质量的要求也越来越高,环境卫生也在逐步的得到改善。
砖砌化粪池也越来越多,随之关于它的标准也在相应的完善!以下是关于《02S701 砖砌化粪池》的信息:作者:中国建筑标准设计研究院出版社:中国计划出版社出版时间:2006年4月ISBN:9787801775795页数:170页版次:1版2次开本:8开包装:平装销售状态:在销此商品所属分类:标准图集 >> 国家标准图集下面是关于02S701 砖砌化粪池的一些数据信息类型池号型号主要结构尺寸(mm)工程量(m3)钢筋用量(t)L B h1(min)h1(max)H1平均最小最大无水、不行车、无覆土1Z1-23270163060085014009.098.659.530.288 2Z2-453801890600850140019.1118.1820.030.515 3Z3-653802140600850150023.1822.1024.260.561 4Z4-953802640600850150029.8428.4531.230.664 5Z5-1253802640600850200035.4234.0236.810.767无水、不行车、有覆土1Z1-2F3270163050050014008.308.308.300.290 2Z2-4F53801890500500140017.4417.4417.440.529 3Z3-6F53802140500500150021.2321.2321.230.662 4Z4-9F53802640500500150027.3327.3327.330.841 5Z5-12F53802640500500200032.9132.9132.910.841无水、行车、无覆土1Z1-2Q3270163060085014009.098.659.530.321 2Z2-4Q53801890600850140019.1118.1820.030.597 3Z3-6Q53802140600850150023.1822.1024.260.671 4Z4-9Q53802640600850150029.8428.4531.230.838 5Z5-12Q53802640600850200035.4234.0236.810.974无水、行车、有覆土1Z1-2QF3270163050050014008.308.308.300.329 2Z2-4QF53801890500500140017.4417.4417.440.537 3Z3-6QF53802140500500150021.2321.2321.230.681 4Z4-9QF53802640500500150027.3327.3327.330.853 5Z5-12QF53802640500500200032.9132.9132.910.853有水、不行车、无覆土1Z1-2S35301890600850140012.0111.4312.590.334 2Z2-4S53801890600850140019.1118.1820.030.515 3Z3-6S56202380600850150027.6526.3628.940.621 4Z4-9S56202880600850150034.6333.0136.250.720 5Z5-12S56202880600850200041.1039.4842.720.816有水、不行车、有覆土1Z1-2SF35301890500500140010.9610.9610.960.336 2Z2-4SF53801890500500140017.4417.4417.440.529 3Z3-6SF56202380500500150025.3225.3225.320.738 4Z4-9SF56202880500500150031.7231.7231.720.916 5Z5-12SF56202880500500200038.1938.1938.190.916有水、行车、无覆土1Z1-2SQ35301890600850140012.0111.4312.590.372 2Z2-4SQ53801890600850140019.1118.1820.030.597 3Z3-6SQ56202380600850150027.6526.3628.940.740 4Z4-9SQ56202880600850150034.6333.0136.250.904 5Z5-12SQ56202880600850200041.1039.4842.72 1.005有水、行车、有覆土1Z1-2SQF35301890500500140010.9610.9610.960.381 2Z2-4SQF53801890500500140017.4417.4417.440.537 3Z3-6SQF56202380500500150025.3225.3225.320.757 4Z4-9SQF56202880500500150031.7231.7231.720.929 5Z5-12SQF56202880500500200038.1938.1938.190.929无水、不行车、无覆土6Z6-1668803140600850160049.2747.0551.49 1.113 7Z7-2068803640600850160058.2755.6460.89 1.326 8Z8-2568803640600850200066.6664.0469.28 1.326 9Z9-3068803640600850240075.0672.4377.68 1.326 10Z10-4082803640600850250093.8390.6497.02 1.718 11Z11-50988036406008502500112.88109.04116.72 2.193无水、6Z6-16F68803140500500160045.2845.2845.28 1.209不行车、有覆土7Z7-20F68803640500500160053.5453.5453.54 1.436 8Z8-25F68803640500500200061.9461.9461.94 1.436 9Z9-30F68803640500500240070.3370.3370.33 1.436 10Z10-40F82803640500500250088.0888.0888.08 1.996 11Z11-50F988036405005002500105.97105.97105.97 2.751无水、行车、无覆土6Z6-16Q71203380600850160055.5753.0758.07 1.283 7Z7-20Q71203880600850160064.9061.9767.82 1.532 8Z8-25Q71203880600850200074.2571.3377.17 1.532 9Z9-30Q71203880600850240083.6180.6886.53 1.790 10Z10-40Q852038806008502500103.85100.31107.38 2.279 11Z11-50Q1012038806008502500124.31120.08128.54 3.126无水、行车、有覆土6Z6-16QF68803140500500160045.2845.2845.28 1.240 7Z7-20QF68803640500500160053.5453.5453.54 1.471 8Z8-25QF68803640500500200061.9461.9461.94 1.471 9Z9-30QF68803640500500240070.3370.3370.33 1.471 10Z10-40QF82803640500500250088.0888.0888.08 2.046 11Z11-50QF988036405005002500105.97105.97105.97 2.816有水、不行车、无覆土6Z6-16S71203380600850160055.5753.0758.07 1.202 7Z7-20S71203880600850160064.9061.9767.82 1.438 8Z8-25S71203880600850200074.2571.3377.17 1.438 9Z9-30S71203880600850240083.6180.6886.53 1.697 10Z10-40S852038806008502500103.85100.31107.38 2.175 11Z11-50S1012038806008502500124.31120.08128.54 2.736有水、不行车、有覆土6Z6-16SF71203380500500160051.0751.0751.07 1.357 7Z7-20SF71203880500500160059.6359.6359.63 1.816 8Z8-25SF71203880500500200068.9968.9968.99 1.816 9Z9-30SF71203880500500240078.3478.3478.34 1.816 10Z10-40SF85203880500500250097.4997.4997.49 2.453 11Z11-50SF1012038805005002500116.70116.70116.70 3.368有水、行车、无覆土6Z6-16SQ71203380600850160055.5753.0758.07 1.314 7Z7-20SQ71203880600850160064.9061.9767.82 1.565 8Z8-25SQ71203880600850200074.2571.3377.17 1.565 9Z9-30SQ71203880600850240083.6180.6886.53 1.856 10Z10-40SQ852038806008502500103.85100.31107.38 2.429 11Z11-50SQ1012038806008502500124.31120.08128.54 3.340有水、行车、有覆土6Z6-16SQF71203380500500160051.0751.0751.07 1.388 7Z7-20SQF71203880500500160059.6359.6359.63 1.851 8Z8-25SQF71203880500500200068.9968.9968.99 1.851 9Z9-30SQF71203880500500240078.3478.3478.34 1.851 10Z10-40SQF85203880500500250097.4997.4997.49 2.503 11Z11-50SQF1012038805005002500116.70116.70116.70 3.424无水、不行车、有12Z12-75F1332038805005002800168.61168.61168.61 3.280 13Z13-100F1452043805005002800210.74210.74210.74 4.392覆土无水、行车、有覆土12Z12-75QF1332038805005002800168.61168.61168.61 3.330 13Z13-100QF1452043805005002800210.74210.74210.74 4.449有水、不行车、有覆土12Z12-75SF1332038805005002800168.61168.61168.61 3.534 13Z13-100SF1452043805005002800210.74210.74210.74 4.904有水、行车、有覆土12Z12-75SQF1332038805005002800168.61168.61168.61 3.584 13Z13-100SQF1452043805005002800210.74210.74210.74 4.961无水、不行车、有覆土12a Z12a-75F996065105005002800213.63213.63213.63 3.266 13a Z13a-100F1176065105005002800254.87254.87254.87 4.309无水、行车、有覆土12a Z12a-75QF996065105005002800213.63213.63213.63 3.377 13a Z13a-100QF1176065105005002800254.87254.87254.87 4.408有水、不行车、有覆土12a Z12a-75SF1020067505005002800227.01227.01227.01 3.686 13a Z13a-100SF1200067505005002800269.87269.87269.87 5.098有水、行车、有覆土12a Z12a-75SQF1020067505005002800227.01227.01227.01 3.797 13aZ13a-100SQF1200067505005002800269.87269.87269.87看完以上信息是不是觉得这本书很好用,那就敬请关注更多关于《02S701 砖砌化粪池》的信息,我们会随时更新!By-标准图集科博士网上书店。
湖南广播电视大学新建学生公寓7#栋砖砌化粪池施工方案按国标图集02S701砖砌化粪池:12号L=13320,B=4140,H=4500,无覆土时h=850~1100,有覆土时h=1200~2500L为外侧长边,B为外侧短边,H为池底至进水管中高度,h为进水管中到地面高度.行车和不行车,外部尺寸相同,结构有差别一般设计根据工程实际情况,依据每人每日设计污水量、污水在池内的停留时间、化粪池的清掏周期等不同工况来确定实际服务人数,可参见02S701《砖砌化粪池》。
1、工程概况学生公寓位于湖南广播电视大学校内,总用地面积:1270.60平方米,排水管道选用DN300波纹管道,抹带接口。
化粪池选用标准图集:02S701—133~149-12号砖砌化粪池,选用有地下水型,化粪池有效容积:75立方米。
2、编制依据①、《建筑地基基础工程施工质量验收规范》GB50202-2002;②、《混凝土结构工程施工质量验收规范》GB50204-2001;③、《砌体工程施工质量验收规范》GB50203-2002;④、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;⑤、《地下防水工程质量验收规范》GB50208-2002;⑥、新建学生公寓室外管网设计图纸及选用标准图集规定等;3、施工措施根据学校公寓地质勘察报告得知,厂区地下水位埋深较浅,而且按所选化粪池结构尺寸计算挖土深度,土层分布情况中包含粉质粘土层、粗砂层。
结合本工程实际情况,确定工程施工工艺顺序如下:化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁红砖→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青→作化粪池24H灌水实验→土方回填→化粪池预制顶盖安装。
根据本工程特点各分项工程确定如下施工方案:(1)、土方工程施工措施土方开挖采取机械大开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1.5,土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,并采取基坑土体护坡砌筑砖墙的加固措施,土方开挖至设计标高后,于基坑一角设置集水坑一处,并于基坑四周设置集水道,将地下水汇集于集水坑内,设开挖完成后,立即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成,浇注混凝土垫层。
