土方预算套定额必须考虑子目
- 格式:doc
- 大小:17.00 KB
- 文档页数:2

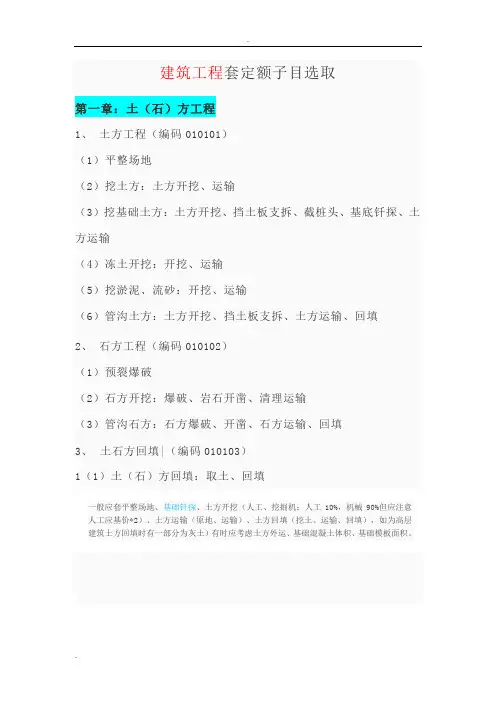

建筑工程套定额子目选取第一章:土(石)方工程1、土方工程(编码010101)(1)平整场地(2)挖土方:土方开挖、运输(3)挖基础土方:土方开挖、挡土板支拆、截桩头、基底钎探、土方运输(4)冻土开挖:开挖、运输(5)挖淤泥、流砂:开挖、运输(6)管沟土方:土方开挖、挡土板支拆、土方运输、回填2、石方工程(编码010102)(1)预裂爆破(2)石方开挖:爆破、岩石开凿、清理运输(3)管沟石方:石方爆破、开凿、石方运输、回填3、土石方回填|(编码010103)1(1)土(石)方回填:取土、回填一般应套平整场地、基础钎探、土方开挖(人工、挖掘机:人工10%,机械90%但应注意人工应基价*2)、土方运输(原地、运输)、土方回填(挖土、运输、回填),如为高层建筑土方回填时有一部分为灰土)有时应考虑土方外运、基础混凝土体积、基础模板面积。
第二章:桩与地基基础工程1、砼桩(编码010201)(1)预制钢筋砼桩:砼制作、砼运输、桩制作、打桩、送桩(2)接桩(3)砼灌注桩:砼制作、砼运输、灌注砼桩桩基础:以振动灌注桩为例:打桩(注意空打部分)、桩尖埋设、钢筋笼、凿桩头。
2、其他桩(编码010202)(1)砂石灌注桩:成孔、填充、振实(2)灰土挤密桩:成孔、填充、振实(3)旋喷桩:成桩、旋喷(4)喷粉桩:成孔、喷粉2、地基与边坡处理(编码010203)(1)地下连续墙(2)振冲灌注碎石(3)地基强夯(4)锚干支护:砼制作、砼运输、钻孔灌浆、挂网、砼喷射(5)土钉支护:砼制作、砼运输、砂浆土钉、挂网、砼喷射第三章:砌筑工程1、砖基础(编码010301)(1)砖基础:砂浆制作(定额内包括)、砼制作、砼运输、夯实、垫层铺设、砌筑、抹防潮层2、砖砌体(编码010302)(1)实心砖墙:砂浆制作、运输(定额内包括)、砌筑、砌砖碹、砖过梁、砌砖压顶(包括在砌筑中)(2)空斗墙(3)空花墙:砂浆制作、运输(定额内包括)、砌筑(4)填充墙(5)实心砖柱:砂浆制作、运输(定额内包括)、砌筑(6)零星砌砖:砂浆制作、运输(定额内包括)、砌筑什么砖,砂浆类型,一砖还是半砖还是一砖以上。

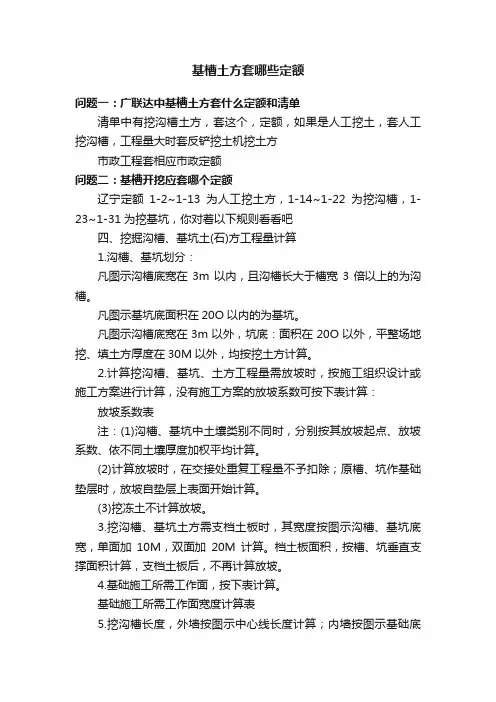

基槽土方套哪些定额问题一:广联达中基槽土方套什么定额和清单清单中有挖沟槽土方,套这个,定额,如果是人工挖土,套人工挖沟槽,工程量大时套反铲挖土机挖土方市政工程套相应市政定额问题二:基槽开挖应套哪个定额辽宁定额1-2~1-13为人工挖土方,1-14~1-22为挖沟槽,1-23~1-31为挖基坑,你对着以下规则看看吧四、挖掘沟槽、基坑土(石)方工程量计算1.沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽3倍以上的为沟槽。
凡图示基坑底面积在20O以内的为基坑。
凡图示沟槽底宽在3m以外,坑底:面积在20O以外,平整场地挖、填土方厚度在30M以外,均按挖土方计算。
2.计算挖沟槽、基坑、土方工程量需放坡时,按施工组织设计或施工方案进行计算,没有施工方案的放坡系数可按下表计算:放坡系数表注:(1)沟槽、基坑中土壤类别不同时,分别按其放坡起点、放坡系数、依不同土壤厚度加权平均计算。
(2)计算放坡时,在交接处重复工程量不予扣除;原槽、坑作基础垫层时,放坡自垫层上表面开始计算。
(3)挖冻土不计算放坡。
3.挖沟槽、基坑土方需支档土板时,其宽度按图示沟槽、基坑底宽,单面加10M,双面加20M计算。
档土板面积,按槽、坑垂直支撑面积计算,支档土板后,不再计算放坡。
4.基础施工所需工作面,按下表计算。
基础施工所需工作面宽度计算表5.挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度计算,基础如有垫层时,按垫层底面之间净长线长度计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
6.挖管道沟槽按图示中心线长度计算,沟底宽度,设计有规定的,按规定尺寸计算;设计无规定的,按下表宽度计算。
管道地沟沟底宽度(含工作面)计算表单位:m注:(1)按上表计算管道沟土方工程量时,各种井类(包括开关井、涨力井、接头井)及管道(不含铸铁给、排水管)接口等处需加宽、加深而增加的土方量不另行计算,图示尺寸的底面积大于20O的井类,其增加工程量并入管沟土方内计算。
一、定额项目设置及说明1、土石方工程共包括五部分142个项目,补充定额1个项目(水坠砂),定额项目组成见表2、定额中已综合考虑了土方工程施工中土壤类别权重,使用时不得调整换算。
3、人工挖土(1-1~12)挖桩孔(1-22~1-23)定额综合了现场内100m土方倒运,若发生100M以上时按所增加的运距套用1-33子目。
其余要套(1-32+1-33)4、人工回填子目包含了回填工作面以外5m以内的取土,回填工作面内的土方倒运不得计算。
5、原土夯实子目(1-21)不能用于灰土回填夯实工序。
看1-27 1-28工程内容(包括拍底夯)6、1-26~1-28子目适用于室内外及各类垫层的回填土7、挖桩间土时,按实挖体积(扣桩占体积)计算,套用定额时,人工乘以1.5的系数。
8、垃圾土外运执行装载机装车1-93和自卸汽车运土每增加1km 子目1-91。
9、机械挖土方定额也适应机械开挖沟槽。
10、余(脏)土外运,按第一章的机械土方子目执行,弃土场费用按环卫有关规定计算。
11、机械土方子目中没有计算大型机械场外运输费用,按第十六章附录二有关子目另行计算。
二、定额项目主要工程量计算※土方工程《计价规则》和《消耗量定额》计算规则差异较大,定额工程量需按图重新计算工程量※主要区别在于预算定额考虑了施工时的预留量如工作面、放坡等(工作面和放坡的取定:①施工组织设计;②定额规定P5 5、6、7)※按施工方法不同分人工土方工程和机械土方工程※定额应用前应确定计算资料:①土壤类别与地下水位标高。
②挖、填、运土与排水施工方法。
③土方放坡与支挡板情况。
1、人工土方工程1)平整场地:其工程量按建筑物外墙外边线每边各加2m以平方米计算。
S=(长+4m)×(宽+4m)或S=S 底+L外×2+162)挖土:“挖土”工程量计算应根据施工组织设计(编制报价)确定的挖土深度、工作面宽度、放坡系数或支挡土板等因素进行。
若无施工组织设计(编制预算和标底),可按消耗量定额规定确定工作面和放坡系数。
《上海市建设工程施工费用计算规则(2000)》问题解答1、问:如何理解“2000费用计算规则”中“机械台班单价”的含义?答:机械台班单价是指施工过程中,使用每台施工机械正常工作一个台班的所发生的各项支出和各项摊销费用。
每台班按八小时工作制计算。
2、问:“机械台班单价”内容包括哪些?答:根据建设部发布的2001版《全国统一施工机械台班费用编制规则》为编制原则,“机械台班单价”的内容一般包括:折旧费、大修理费、经常修理费、安装和拆除费及场外运输费、人工费、燃料动力费、其他费用。
3、问:“机械台班价格”如何确定?“机械费”如何计算?答:发承包双方可根据建设部发布的《全国统一施工机械台班费用编制规则》(20 01版)的编制原则,以机械台班单价包括的内容为基础,根据建设工程特点,结合市场实际情况,约定机械台班单价。
也可参照市标准定额站发布的机械台班单价(摊销或租赁)市场价格信息,在合同中确定机械台班单价。
“机械费”按定额机械台班消耗量乘以约定机械台班单价计算,列入工程直接费。
4、问:哪些施工机械可以计算机械进出场费?答:施工机械进出场费是特、大型施工机械的路基、安装、拆卸及场外运输费。
中、小型施工机械进出场费一般包括在机械台班单价内。
5、问:施工机械进出场费如何计算?答:施工机械进出场费,由发承包双方按招标文件要约的要求和批准的施工组织设计所指定机械名称、规格和进出场次数,根据建设部发布的《全国统一施工机械台班费用编制规则》(2001版)的编制原则,约定机械进出场费。
也可参照市标准定额站发布的施工机械进出场费市场信息价格,在合同中确定费用,单独列项计算,列入工程直接费。
《上海市建筑和装饰预算定额(2000)》问题解答1、问:基础施工所需工作面:每边增加工作面宽度起算点如何确定?答:基础施工所需工作面如基础无垫层应以基础边为起算点;有垫层的应以垫层边为起算点。
如地下室底板有垫层,工作面宽度起算点为地下室底板垫层的外侧每边增加工作面宽度为800毫米。

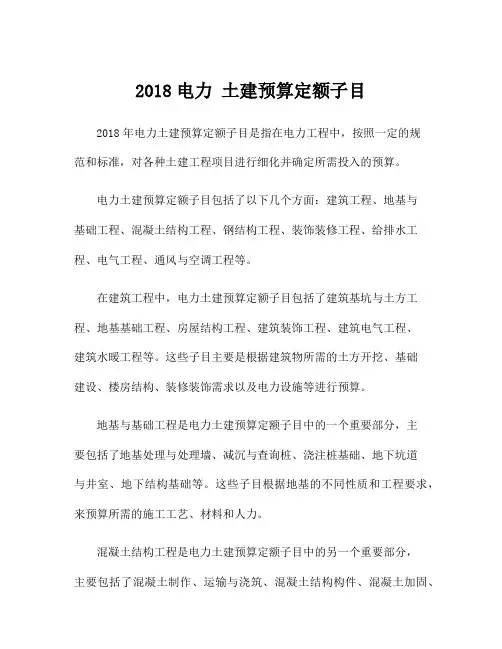

2018电力土建预算定额子目2018年电力土建预算定额子目是指在电力工程中,按照一定的规范和标准,对各种土建工程项目进行细化并确定所需投入的预算。
电力土建预算定额子目包括了以下几个方面:建筑工程、地基与基础工程、混凝土结构工程、钢结构工程、装饰装修工程、给排水工程、电气工程、通风与空调工程等。
在建筑工程中,电力土建预算定额子目包括了建筑基坑与土方工程、地基基础工程、房屋结构工程、建筑装饰工程、建筑电气工程、建筑水暖工程等。
这些子目主要是根据建筑物所需的土方开挖、基础建设、楼房结构、装修装饰需求以及电力设施等进行预算。
地基与基础工程是电力土建预算定额子目中的一个重要部分,主要包括了地基处理与处理墙、减沉与查询桩、浇注桩基础、地下坑道与井室、地下结构基础等。
这些子目根据地基的不同性质和工程要求,来预算所需的施工工艺、材料和人力。
混凝土结构工程是电力土建预算定额子目中的另一个重要部分,主要包括了混凝土制作、运输与浇筑、混凝土结构构件、混凝土加固、混凝土防水等。
这些子目根据混凝土结构的不同形式和工程要求,来预算所需的混凝土用量、材料、施工工艺和人力。
钢结构工程是电力土建预算定额子目中的一个特殊工程项目,主要包括了钢结构材料、钢结构制作、钢结构安装等。
这些子目主要是根据电力工程中所需的大跨度、高层建筑或特殊要求,来预算所需的钢结构材料、加工制作和安装工艺。
装饰装修工程是电力土建预算定额子目中的一个重要环节,主要包括了装修设计与选材、装修主材与设备、装修工艺与工人等。
这些子目根据电力工程的不同要求和特殊需求,来预算所需的装修设计、材料和人力。
给排水工程是电力土建预算定额子目中的一个必不可少的部分,主要包括了给水设备与管道、排水设备与管道、给水排水工程设备、给水排水工程管线等。
这些子目是根据电力工程中所需的供水、排水要求,来预算所需的设备、管道和安装工艺。
电气工程是电力土建预算定额子目中的一个核心工程部分,主要包括了电气设备与装置、电气线管、线管敷设与安装、电气系统及电力自动化控制设备等。

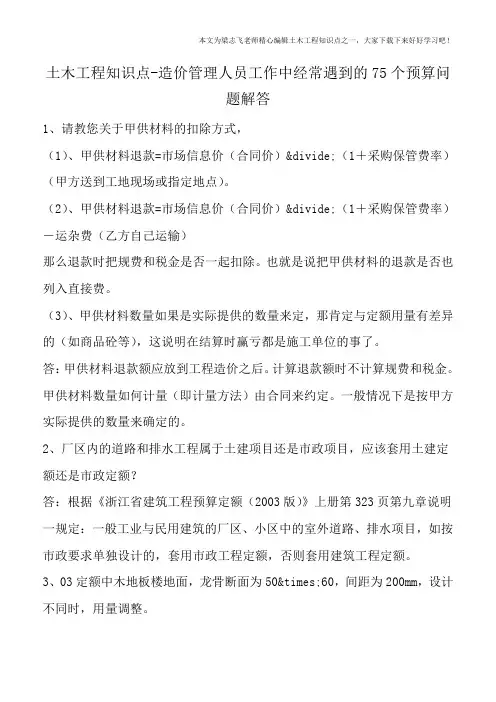

本文为梁志飞老师精心编辑土木工程知识点之一,大家下载下来好好学习吧!土木工程知识点-造价管理人员工作中经常遇到的75个预算问
题解答
1、请教您关于甲供材料的扣除方式,
(1)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)(甲方送到工地现场或指定地点)。
(2)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)-运杂费(乙方自己运输)
那么退款时把规费和税金是否一起扣除。
也就是说把甲供材料的退款是否也列入直接费。
(3)、甲供材料数量如果是实际提供的数量来定,那肯定与定额用量有差异的(如商品砼等),这说明在结算时赢亏都是施工单位的事了。
答:甲供材料退款额应放到工程造价之后。
计算退款额时不计算规费和税金。
甲供材料数量如何计量(即计量方法)由合同来约定。
一般情况下是按甲方实际提供的数量来确定的。
2、厂区内的道路和排水工程属于土建项目还是市政项目,应该套用土建定额还是市政定额?
答:根据《浙江省建筑工程预算定额(2003版)》上册第323页第九章说明一规定:一般工业与民用建筑的厂区、小区中的室外道路、排水项目,如按市政要求单独设计的,套用市政工程定额,否则套用建筑工程定额。
3、03定额中木地板楼地面,龙骨断面为50×60,间距为200mm,设计不同时,用量调整。
土建工程(一)1、人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
2、在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43。
3、机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。
4、土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。
5、推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
6、挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。
7、推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。
土建工程(二)1、打试验桩按相应定额项目的人工、机械乘以系数2计算。
2、打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。
3、定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
4、定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。
5、因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。
6、圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。
7、砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.18、毛石护坡高度超过4m时,定额人工乘以系数1.15。
砌筑圆弧形石砌体基础、墙(含砖石混合砌体),按定额项目人工乘以系数1.1。
挡土墙土方怎么计算?在定额中应套什么定额?挡土墙土方怎么计算?在定额中应套什么定额?答;毛石挡土墙的挖土方工程量需要根据基槽开挖进行计算工程量,注意相应的工作面及放坡系数.对于套定额时,需分套用基槽挖土方工程量及回土工程量.回填工程量指的基槽截面积*长度扣除基础构件的工程量.还需要计算余土外运,为挖土方的工程量扣除回填土的工程量.回填土的工程量需要乘以系数1.15进行计算.用定额怎么计算挡土墙1.人工挖运土石方2.砂浆配合比3。
人工费4.砂石、石料材料费5.运输、采管费6.材料调差毛石挡土墙套什么定额,毛石挡土墙套什么定额知识ljxudekui|六级这要看你挡土墙在什么工程环境下,如果是建筑物、构筑物工程专案中,那么应该套建筑工程,因为一般的合同造价约定是以工程本身专业属性来取用定额专业的;如果是建设场地场区之外的市政公用设施、野外场地内,一般应套市政定额条石挡土墙套什么定额?(四川,09定额)四川,09定额中的挡土墙子目砖砌挡土墙套什么定额找了一下,还真没有砖砌挡土墙客额,平时也没有碰到过挡土墙用砖砌的,估计挡土墙很少用砖砌的啦, 真不行就参照砖基础定额吧.挡土墙墙面修饰套什么定额?可以套你们当地的省级定额。
格宾网挡土墙怎么套定额你好,以下格宾网挡墙价格计价方式网丝粗细、网孔大小、材质要求、网箱尺寸、网箱数量。
【格宾网种类介绍】材质分类:镀锌格宾网、包塑格宾网、锌铝合金格宾网。
状态分类:格宾网片、格宾网箱、格宾网护垫等。
工艺分类:双绞格宾网、五拧格宾网、加筋格宾网。
浆砌片石挡土墙套什么定额套建筑工程消耗量标准的第三章《砖石工程》的砌石里有(墙、柱里有片石挡土墙子目)毛石混凝土挡土墙怎么计算以及套定额,求解楼主,你没有图,谁也没法帮你准确算出工程量来的,至于单价方面,就要看你的图纸而定了重力式挡土墙如何套04定额可直接套用相应的子目,但要区别什么材料捣制的?如用片石砌筑,无筋砼现浇,有筋砼现浇,如是片石砌筑套用第三章砖石工程.如是有及无筋砼套用第五章的钢筋及钢筋混凝土工程相应子目!!。
1.
土方:场地平整、挖土(人工、挖掘机)、土方运输(原地、运输)、土方回填(挖土、运输、回填)。
桩基础,以振动灌注桩为例:打桩(注意空打部分)、桩尖埋设、钢筋笼、凿桩头。
2.
垫层:垫层、防水。
基础、结构:梁、板、柱(是否有弧形、起坡等)。
这部分主体结构应该没有问题。
3.
砌筑工程:什么砖,砂浆类型,一砖还是半砖还是一砖以上。
有的地方在地下室符合某种条件还加照明费,注意有的基础下面有砖胎膜。
4.
混凝土工程:一般按照体积计算,楼梯、阳台按投影面积(直形、弧形)。
有的地区室板算到梁边,有的地区是梁并入板计算。
柱子算层高。
应该要注意的是过梁、构造柱(马牙槎),窗台板,装饰线条、阳台露台反梁、压顶等小型构件、楼梯算的边界要注意,基本上都是按照平方计算的。
模板:垫层、基础、基础梁、梁、板、柱、过梁、构造柱、小型构件、楼梯、阳台、栏板等。
5.
钢筋:桩钢筋笼(一般对照图集,不要忘记固定筋,螺旋箍筋的计算),各个构件钢筋,吊筋(主、次梁交接部位),洞口补强钢筋,剪力墙有端柱、翼柱等时的拉结筋,墙体拉结筋(一般600*600),马凳筋,柱子拉结筋,板分布筋、板面负筋、局部加强筋,阳台等保护层一般会配钢筋网片的,过梁、窗台板、小型构件等内配钢筋,砌体拉结筋。
6.
屋面:保护层、找平层、防水层、基层、面层。
对照详图看一下,注意泛水,排水:水斗、落水口、篦子、水落管、弯头。
7.
脚手架:有的地方是按照外墙、内墙分开算的,有的是按照建筑面积。
部分地区还有单梁、柱子、挑脚手架、里脚手架等。
层高超过3.6m时要计算满堂脚手架,注意超高运输增加费。
地下室采用非泵送时要计算脚手架的。
8.
垂直运输费:一般按照建筑面积,有的地区按照定额人工为基数计算,这个比较好说。
9.
超高增加费:分两种:一、层高超过3.6m(或者6m),二、檐高超过一定高度的。
看清楚计算基数就好算了。
10.
门窗工程:一般安装洞口面积计算,特殊的按照樘。
应该注意的是门是木门、铝合金、塑钢还是防盗门,平开门还是推拉门,矩形门还是弧形门,门框厚度,内平还是外平还是立于樘中;窗同门,但是窗还有上旋窗、下旋窗、平开窗、推拉窗、固定窗等分别。
门窗还要注意门窗塞口、五金安装(一般不含锁具),木门一般还有刷清漆一道(根据设计要求),窗要注意窗台板、窗帘盒、导轨安装等。
11.
栏杆扶手:注意栏杆跟扶手一般是分开算的,一般都是按照延长米计算,斜坡段*1.15,注意接头也是要算长度的。
栏杆如果是金属的,一般还要再刷红丹防锈漆,木扶手刷聚氨酯漆(根据设计要求)。
一般定额会把这些油漆按照质量计算(t),看你掌握的数据怎么样了,我一般按照10kg/m-12kg/m计算的,金属扶手一般4.8kg/m,注意需要乘以系数,一般1.71。
铸铁栏杆、栅栏就看数据的了,这个比较重一点。
12.
地面工程:地面粉刷一般按照主墙间净面积计算,墙跺、柱跺不扣除,门、空圈开口也不增加。
块料面层就要增加开口面积了。
卫生间的还有防水,找坡(平均厚度)等。
楼梯间的一般把侧面、顶面包括在内了。
注意做法。
13.
墙面装修:内墙,粉刷水泥砂浆还是混合砂浆,厚度,防水、保温、面层腻子、乳胶漆还是面砖,面砖规格,门窗侧壁增加,注意墙裙;外墙:粉刷、保温、面层(涂料、花岗岩、大理石)。
一般来说现在还在砖、砼面交界处挂网、刷界面剂。
踢脚线一般按照延长米计算,不扣除洞口长度。
天棚:粉刷、面层、吊顶,注意是否有落差,吊顶龙骨类型,面层有折叠部分要展开计算。
粉刷时梁侧面一般并入天棚计算。
14.
外围:台阶、平台、装饰小品、台阶粉刷、面层、台阶两侧是否有扶手等,绿化,明沟(盖板)、窨井、化粪池等都有标准做法,直接套定额就行了。
