6.2 地面起砂
6.2.1 养护时间不够,过早上人:水泥硬化初期,在水中或潮湿环境中养护,能使水泥颗粒充分水化,提高水泥砂浆面层强度。
如果在养护时间短强度很低的情况下,过早上人使用,就会对刚刚硬化的表面层造成损伤和破坏,致使面层起砂、出现麻坑。
因此,水泥地面完工后,养护工作的好坏对地面质量的影响很大,必须要重视,当面层抗压强度达5MPa时才能上人操作。
6.2.2 使用过期、标号不够的水泥、水泥砂浆搅拌不均匀、操作过程中抹压遍数不够等,都是造成起砂现象。
6.3 有泄漏的房间倒泛水
在铺设面层砂浆时先检查垫层的坡度是否符合要求。
在铺设砂浆时,按1%要求抹好坡度。
7 质量记录
本工艺标准应具备以下质量记录:
7.1 水泥出厂合格证。
7.2 水泥地面分项工程质量验收评定表。

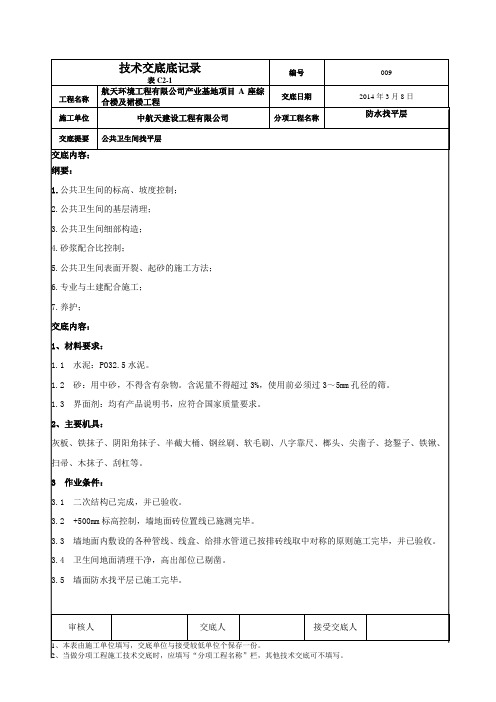

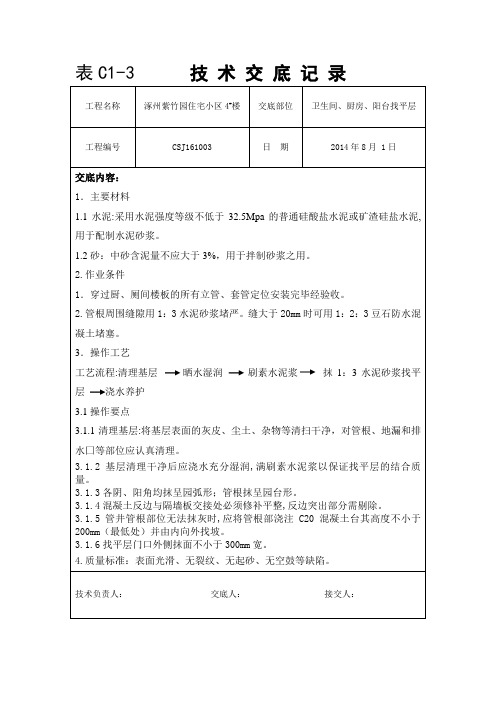

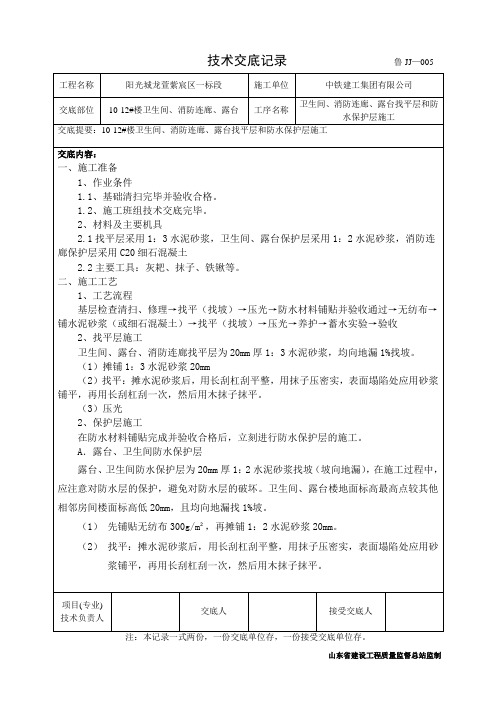

工程名称:编号: 007交底内容✧1.5mm厚单组份聚氨酯防水涂料;✧20mm厚1:2.5水泥砂浆保护层;✧30mm厚1: 3干硬性水泥砂紫;✧8- 10mm厚防滑地砖;此为预留做法,详见精装✧完成面低于相邻居室空间20mm;二层卫生间地面工程详图首层卫生间地面工程✧素土夯实,压实系数大于等于0.94。
✧150mm厚碎石灌M5水泥砂浆。
✧80mm厚C15混凝土垫层,随打随抹平✧1.2mm厚聚氨酯防水涂料防潮层,沿四周墙面,上反150mm.✧30mm厚挤塑聚苯板保温层。
(密度: 32kg/m3,抗压强度≥250KPa)✧0.2mm厚真空镀铝聚酯薄膜✧50mm厚C20细石混凝土填充层随打随抹平(上配Φ3双向@50钢筋网片,中间配加热管)沿外墙内测贴20mm(厚)X50mm(高),挤塑聚苯板保温层,高于填充层上皮平✧1.5mm厚单组份聚氨酯防水涂料✧20mm厚1:2.5水泥砂浆保护层✧素水泥浆一道✧30mm厚1:3干硬性水泥砂浆结合层此为预留做法,详见精装✧8~10mm厚防滑地砖✧完成面低于相邻居室空间20mm;交底内容首层卫生间地面工程详图2.5做法与要求:✧卫生间钢筋砼返边高度:二层结构面上返250mm;(首层建筑完成面上反250mm) ✧防水基层处理必须平滑、无毛刺,地面阴角抹直径约30mm八字角,墙面阴阳角抹直径约 15mm钝角;✧防水基层找坡应平整顺畅,地面找平层朝地漏方向的排水坡度为1%,地漏口要比相邻地面略低。
;✧防水涂膜应横竖均匀分层薄涂施工,涂膜厚度:地面1.5mm,墙面1.2mm;(首层第一层聚氨酯防水涂料1.2mm,第二层聚氨酯防水涂料1.5mm,墙面1.2mm)✧地面阴阳角及管根处应增设防水附加层,防水附加层厚度应不小于防水设计值1.5倍;✧精装交付涂膜高度(精装完成面上返):第一层防水层:淋浴区上返至300mm,干区上返至300mm;(首层第一层防水层为防潮层,聚氨酯防水涂料沿四周墙面上反150mm)第二层防水层:淋浴区高度上返至1800mm(最低值),浴缸区上返至1800mm(最低值),洗漱台处上返至1200mm,预留给水点位处上返100mm,其它干区上返至300mm;✧毛坯交付涂膜高度:防水上返高度设计未明确时,淋浴区防水高度按1.8m,非淋浴区按0.3m,出地面管道根部按0.1m,面盆区按1.2m。
卫生间墙地砖技术交底基层处理→找标高弹线→抹找平层→弹铺砖控制线→铺砖→勾缝擦缝→检查验收。
2.2操作要点1)基层处理将基层清理干净,表面灰浆皮要铲掉、扫净。
洒水湿润,保证基层垂直、水平度符合要求。
2)弹铺砖控制线基层强度达到1.2MPa时,弹铺砖控制线。
墙砖的缝隙宽度不大于3mm。
3)铺砖①铺砖采用干硬性水泥砂浆,要求拌合均匀。
②按控制线先纵向铺几列砖,对齐找平。
然后从下往上逐列铺贴,横缝跟线,竖缝对齐,直至与墙面四周合拢为止。
墙角处的砖要用砂轮锯将砖加工成45度角。
③砖上楞略高出水平标高线。
随铺砂浆随铺砖,砂浆顶面用刮尺刮平,用铁抹子拍实抹平,用橡皮锤垫木板砸平。
铺好一段后,拉线拨缝调整缝隙,达到缝隙顺直均匀。
4)勾缝擦缝①面层铺贴后24h内进行勾缝擦缝,用1:1水泥砂浆勾缝,勾缝深度为砖厚的1/3.②勾缝擦完24h后,洒水养护,养护时间不应少于7d。
三、安全注意事项1、施工现场要做好安全防护工作,保证工人和施工现场安全。
2、机具要检查完好,操作时要注意安全。
3、施工时要注意人员分工,避免交叉作业,防止发生意外。
4、施工过程中要注意材料的堆放位置,防止材料滑落伤人。
5、施工结束后要做好清理工作,保持施工现场的整洁和安全。
在进行墙砖施工时,需要按照以下步骤进行操作:基层处理、做找平层、弹线分格、排砖、选砖、浸砖、贴砖、擦缝、清理、检查验收。
具体操作要点如下:首先,进行基层处理,剔除多余灰浆,并浇水湿润。
接着,做找平层,拉通线,贴灰饼,在上下两块灰饼间冲竖筋,分两遍抹底灰,第一遍厚度为5mm,第二遍厚度为8~12mm。
然后,弹线分格,依照室内标志水平线,找出地面标高,计算纵横的皮数,用水平尺找平,并弹出水平和垂直控制线。
在排砖时,需要根据大样图及墙面尺寸进行横竖排砖,以保证面砖缝隙均匀,在同一墙面上的横竖排列,均不得有一行以上的非整砖。
非整砖行应排在次要部位如窗间墙或阴角处等。
但亦要注意一致和对称。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
六、成品保护措施1、在已经抹好的找平层上,用手推车运输材料时,铺设木脚手板,防止损坏找平层。
浇筑砼手推车在运输砼时应注意门洞两边成品保护2、防水施工完毕后,未干燥之前不得进入人员进行施工。
3、砼面层未达到初凝强度时,不得堆放材料及上人进行施工。
七、安全及文明施工措施1、五级(含五级)以上大风和雨天不得施工,已施工部位在下雨之前用塑料布或彩条布覆盖严密。
2、施工现场,严禁烟火。
3、施工时,操作人员必须戴安全帽,穿防滑鞋,不得在施工现场追逐、玩耍。
4、砂浆放在专用的器具内,不得直接堆放在楼板上。
5、砂浆、砼随伴随用,拌好的砂浆及砼要在2小时内用完,严禁使用隔夜砂浆。
八、环保措施1、施工必须做到工完场清,及时收集落地灰,过筛后重新利用。
2、清理后的建筑垃圾用水泥袋装好,运到垃圾分离处。
(属无毒的不可回收废弃物)。
3、搅拌机械进入现场前,由景红星对进入现场的砂浆搅拌机械进行全面检查和维护保养,以保证机况良好,符合如下要求:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
一、 材料要求1、 P.O32.5普通硅酸盐水泥,严禁混用不同品种、不同标号的水泥。
2、 中砂:用前过8mmfL 径的筛子,含泥量不大于 3%。
3、 砂浆界面剂,存放于专用的库房内,保持库房内的温度。
4、 防水涂料:聚氨酯单组份防水涂料5、 水泥焦渣:采用1:8水泥焦渣 二、 主要机具1、 施工机具:砂浆搅拌机、施工龙门架等;2、 施工工具:大小平锹、铁板、手轮车、铁抹子、木抹子、木杠、塑料刮板、钢卷尺等。
三、 作业条件:1、 卫生间结构施工验收合格,遗留建筑垃圾清理干净,按要求在墙面上弹出建筑1m 线。
2. 穿过卫生间楼板的水管、消防管安装完毕,管根处已按规范进行封堵,吊模浇筑砼完毕。
四、 操作工艺 卫生间详细做法:1)钢筋混凝土楼板;2)基层处理剂一道;3)1.5厚聚氨酯防水涂料,四周沿墙 上翻150高,遇门口处时水平扫除门口 200; 4)20厚水泥砂浆找平层;5)1:8水泥焦渣填充层,向 地漏1%找坡;6)60厚C15细石混凝土;1、清理基层: 将卫生间沉箱内砼块及建筑垃圾清理干净,保证楼板便面平整洁净。
2、 基层处理剂:卫生间沉箱内垃圾清理完毕后,对卫生间阴阳角及水管、消防管根部采用 1:2.5水 砂浆进行抹圆角处理(见附图),待水泥砂浆凝固后满刷界面剂一道。
3、 防水涂料根据图纸设计厚度分两次进行施工,施工时必须保证基层干透,涂刷过程中应用塑料刮 板刮均匀不漏刮。
防水涂料涂刷高度为建筑完成面上返150mm 一次性涂刷至设计标高。
1、 2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
审核人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
六、 成品保护措施1、 在已经抹好的找平层上,用手推车运输材料时,铺设木脚手板,防止损坏找平层。
浇筑砼手推车 在运输砼时应注意门洞两边成品保护2、 防水施工完毕后,未干燥之前不得进入人员进行施工。

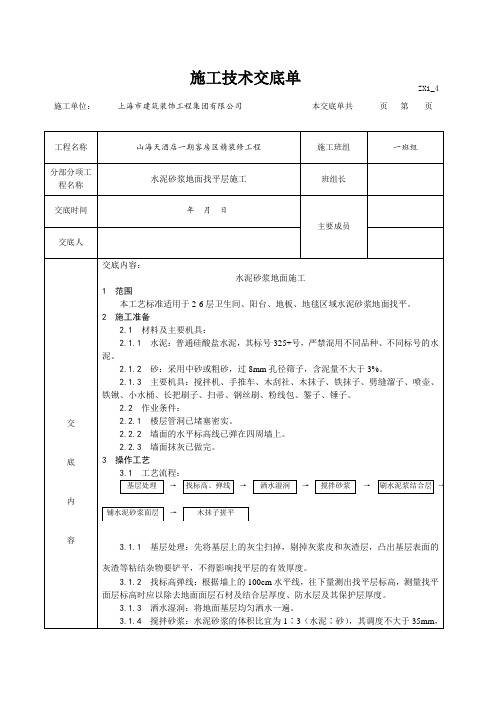

地面水泥砂浆找平层质量技术交底记录1. 背景介绍为了保证地面铺设材料的粘贴性和平整度,需要对地面进行水泥砂浆找平层处理。
本文档将详细记录地面水泥砂浆找平层质量技术交底的内容。
2. 找平层施工工艺地面水泥砂浆找平层是在施工中对地面进行修整的重要工艺。
其施工步骤如下:2.1 地面清洁首先,需要对地面进行彻底清洁,去除地面上的尘土、杂物等。
2.2 基层处理对于基层存在明显的凹凸不平、开裂或碎裂等情况,需要进行适当的修补和处理。
确保基层牢固、平整、无明显裂缝。
2.3 预浇混凝土砂浆底层在找平层之前,需要进行预浇混凝土砂浆底层处理。
预浇混凝土砂浆底层可提高整体强度和稳定性。
2.4 水泥砂浆调配和施工通过按设计配方精确配制水泥砂浆,并进行搅拌均匀,保证砂浆的品质。
然后将水泥砂浆倒在预浇混凝土砂浆底层上,用专用工具均匀推平。
2.5 找平层厚度和坡度控制在施工过程中,需要根据设计要求严格控制找平层的厚度和坡度。
通常,找平层的厚度为3-5mm,坡度为1:40。
2.6 平整性检查在找平层施工完成后,需要对整个施工面进行平整性检查。
使用专业工具,检查平整度和水平度,确保施工质量符合要求。
3. 找平层施工质量要求为了保证找平层的质量,需要满足以下要求:3.1 平整度要求找平层表面应平整,不得有明显的起伏和凹凸。
使用直尺和水平仪进行测量,平整度偏差不得大于规定值。
3.2 厚度要求找平层的厚度应符合设计要求。
在施工过程中,需要根据情况进行适当调整,确保整体厚度均匀。
3.3 坡度要求根据设计要求,找平层应具有一定的坡度。
坡度应平稳、均匀,不得有明显的高低差。
3.4 强度要求找平层应具有足够的强度,能够承受正常使用和负荷带来的压力。
强度测试结果应符合相关规范和标准。
4. 施工注意事项在进行地面水泥砂浆找平层施工时,需要注意以下事项:4.1 环境要求施工环境应保持通风良好,温度和湿度适宜,避免施工过程中的极端温度和湿度变化对施工质量产生不利影响。
