砌体墙开槽技术交底
- 格式:docx
- 大小:227.85 KB
- 文档页数:4
墙体砌筑工程技术交底一、项目背景墙体砌筑工程是建筑施工中非常重要的一部分,主要涉及墙体的砌筑、砂浆配制、墙体开孔等工作。
为了保证工程质量和安全,确保施工按照规范进行,特进行技术交底。
二、施工准备1.施工图纸:根据建筑设计图纸,确定墙体砌筑的位置、尺寸、高度等要求。
2.施工材料:砖块、砂浆、水泥等。
3.施工工具:砖刀、水平仪、量具、批刀等。
4.施工人员:砌筑工、质检员等。
三、施工步骤1.基底处理:确保基底平整、干净,无杂物和油污。
2.砌筑墙体:按照设计图纸要求,先进行墙角的砌筑,然后进行墙体的砌筑。
a.砌筑墙角:先在墙角处刷上一层砂浆,然后将砖块按照垂直和水平方向砌筑,砂浆要均匀涂抹。
b.砌筑墙体:根据设计要求,将砖块按照一定的规律进行砌筑,每一层要进行水平检查和垂直检查,确保墙体的平整度和垂直度。
3.砂浆配制:根据施工要求和砂浆配比,将水泥、砂子和适量的水进行搅拌,搅拌均匀后即可使用。
4.墙体开孔:根据设计要求和实际需要,进行墙体开孔,如门洞、窗洞等。
a.测量开孔位置和尺寸。
b.用切割机或电锤进行开孔。
c.清理开孔处的灰尘和碎石。
d.安装门窗框架。
四、施工注意事项1.墙体砌筑前,要进行墙体基底的处理,确保墙体的牢固性。
2.砌筑墙体时,要注意砖块的选用和砂浆的配制,保证墙体的强度和平整度。
3.墙体砌筑过程中,要进行水平和垂直的检查,确保墙体的平整度和垂直度。
4.墙体开孔时,要按照设计要求进行测量和开孔,确保开孔的位置和尺寸准确无误。
5.墙体开孔后,要清理开孔处的灰尘和碎石,确保开孔处的整洁。
6.安装门窗框架时,要注意框架的水平和垂直,确保门窗的安装质量。
7.施工过程中,要注意安全防护,佩戴好安全帽、手套等个人防护装备,避免发生意外事故。
五、质量验收1.墙体砌筑完成后,进行质量验收。
2.检查墙体的平整度、垂直度、强度等指标是否符合设计要求。
3.检查墙体开孔的位置和尺寸是否准确无误。
4.对砌筑质量不达标的部分,及时进行整改。
一、交底目的为确保墙面开槽作业安全、高效进行,防止安全事故的发生,特进行本次安全技术交底。
二、交底对象参与墙面开槽作业的所有施工人员、管理人员及监督人员。
三、交底内容1. 作业前的安全注意事项(1)施工人员必须佩戴安全帽、手套、防护眼镜等个人防护用品。
(2)施工现场应设置警示标志,禁止无关人员进入作业区域。
(3)施工前,应对施工现场进行全面检查,确保无安全隐患。
2. 墙面开槽操作规范(1)施工人员应熟悉开槽机具的使用方法和操作规程。
(2)开槽前,应根据设计图纸要求,确定开槽位置、深度和宽度。
(3)开槽过程中,应保持操作平稳,避免因振动过大导致墙体开裂。
(4)开槽深度应一致,槽线顶直,确保槽内无杂物。
(5)开槽过程中,若发现墙体有异常情况,应立即停止作业,并及时上报。
3. 电气安全注意事项(1)开槽前,应确认线路位置,避免损坏电线。
(2)若需穿越线路,应使用专用工具进行穿越,并确保线路安全。
(3)施工过程中,严禁将电源开关处于开启状态。
4. 通风、防尘措施(1)开槽作业过程中,应确保现场通风良好,降低粉尘浓度。
(2)施工人员应佩戴防尘口罩,减少粉尘吸入。
5. 紧急情况处理(1)若发现墙体开裂、坍塌等紧急情况,应立即停止作业,撤离现场。
(2)若发生人员受伤,应立即进行现场急救,并及时联系医疗救护。
四、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握各项安全操作规程。
2. 施工现场应严格执行安全技术交底内容,确保作业安全。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
4. 施工单位应定期对施工现场进行安全检查,确保无安全隐患。
五、交底人及接受交底人交底人:________接受交底人:________安全员:________日期:____年__月__日。
工程名称邯郸友谊时代广场交底日期2014年6月26日
施工单位中国建筑第二工程局有限公司分项工程名称二次结构砌体配管
交底提要3层砌体结构配管
交底内容:
一、施工部位
T1、Q4、Q5、Q7二次结构墙体
二、主要机具
墨盒、卷尺、开槽机、切割机、扁錾子、手锤
三、工艺流程
测量弹线线管开槽线槽修整安装线管、线盒
填修补材料砂浆抹平
四、注意事项
1、根据已弹好的线,采用切割机割深度为管直径+1.5厘米,宽度确定为管直径+2.0厘米,如是多根并排敷设,宽度为(N*根数*管直径)+3.0厘米,开槽机、切割机切割后,再用扁錾子剔除。
2、位置切割应在已确定的位置处根据所下盒的尺寸进行切割,盒的四周间隙确定为盒体尺寸+2厘米,以便于封实,盒口应高出毛墙1.0-1.5厘米,盒四周用砂浆粉宽1.0厘米护坡。
3、管子连接与固定:管子直接与罗接的紧订螺钉须拧紧,在管道两侧用铁钉钉入墙内固定。
4、砌体沟槽只能竖向开槽,严禁横向开槽,尽量保证直线时每一线盒安装位置居中,确保工艺美观;
五、线槽处理方案
1、宽为30mm的线槽:采用1:2.5水泥砂浆抹平。
2、、宽为50mm~100mm的线槽:线管固定后,采用钢板网加固,后用1:2.5水泥砂浆抹平。
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

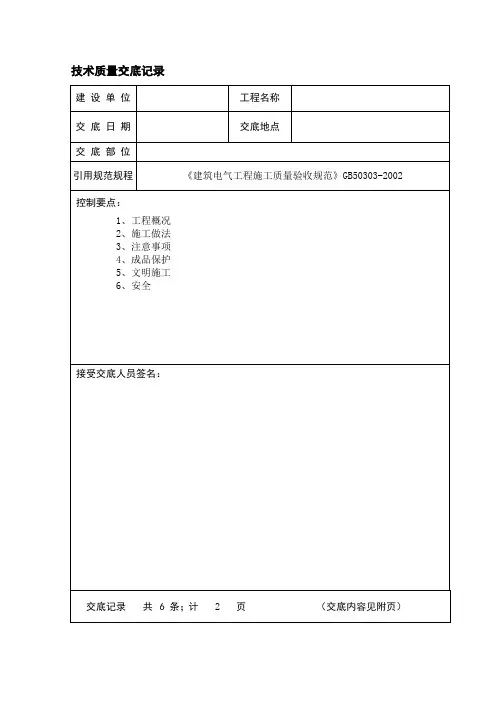

技术质量交底记录建设单位工程名称交底日期交底地点交底部位引用规范规程《建筑电气工程施工质量验收规范》GB50303-2002 控制要点:1、工程概况2、施工做法3、注意事项4、成品保护5、文明施工6、安全接受交底人员签名:交底记录共 6 条;计 2 页(交底内容见附页)交底人(签名)年月日技术质量交底记录内容一、工程概况1、原有土建后砌墙已完成墙体砌筑。
我部进行安装工程施工时,根据图纸要求,配电箱、弱电箱、LEB盒、电线管安装,对墙体进行开槽和剔洞。
为保证工程质量,需对墙体进行抹灰修补。
2、开槽墙体为混凝土砌块墙。
二、施工做法1、线槽部位处理措施(1)、在地面及墙面画出开槽长度及宽度。
然后用开凿机、角磨机及錾子处理,开槽时使用洒水进行降尘处理,在进行处理过程中严禁乱开凿乱打洞和破坏钢筋,开槽深度略大于管直径,最大深度不超过4厘米,然后敷设管路并将管路固定牢固。
配好管后将杂物清理干净,用清水湿润,用水泥砂浆加2%膨胀剂分层补抹,每层抹灰厚度不大于2厘米。
(2)、宽为30mm的线槽:采用1:2.5水泥砂浆抹平。
(3)、宽为50mm~100mm的线槽:线管固定后,先补填好管后的空隙,然后在面层分两次抹灰,后用1:2.5水泥砂浆抹平。
(4)、线槽深度每30~50mm分两次抹灰。
线槽深度50mm以上的,采用细石混凝土填充空隙后,用1:2.5水泥砂浆抹平。
(5)、线管外壁与抹灰面层间距不小于15mm。
2、配电箱、弱电箱、LEB盒、处理措施(1)、所剔凿部位根据洞口大小处理,超出配电箱外围尺寸100~150mm之间,采用Ф6钢筋加固,用砌体填砌,用1:2.5水泥砂浆抹平。
(2)、固定后,线管外壁与抹灰完成面间距不小于15mm。
(3)、线槽深度50mm以上的,采用细石混凝土浇筑后,用1:2.5水泥砂浆抹平。
三、注意事项1、基层清理:基层清扫干净,不得有浮尘、杂物,浇水湿润后,刷素水泥浆连接层一道。
2、抹灰厚度30~50mm的,分两次抹灰,保证每次抹灰厚度不超过20mm,避免抹灰层开裂。
为确保施工人员在使用墙体开槽机进行施工过程中的安全,防止事故发生,特进行安全技术交底。
二、交底对象全体参与墙体开槽机施工操作人员及管理人员。
三、交底内容1. 墙体开槽机的基本操作规程(1)熟悉墙体开槽机的结构、性能和操作方法。
(2)检查墙体开槽机各部件是否完好,电源线是否完好,开关是否灵活。
(3)操作前确保电源电压符合要求,接地良好。
(4)操作时,双手握紧开关,不得用身体其他部位接触开关。
(5)墙体开槽机启动后,不得随意改变方向,以免造成事故。
2. 墙体开槽机安全注意事项(1)操作人员必须佩戴安全帽、防护眼镜、手套等个人防护用品。
(2)操作前,确保工作区域周围无障碍物,通道畅通。
(3)操作时,不得站在墙体开槽机后面,以防碰撞。
(4)墙体开槽机不得在潮湿环境下使用,以免发生触电事故。
(5)墙体开槽机不得超负荷使用,避免因设备故障造成事故。
3. 墙体开槽机事故应急处理(1)发生触电事故时,立即切断电源,用绝缘物体将触电者与墙体开槽机分开,并立即拨打急救电话。
(2)发生机械伤害事故时,立即关闭墙体开槽机,切断电源,保护事故现场,并立即拨打急救电话。
(3)发生火灾事故时,立即切断电源,使用灭火器灭火,并拨打火警电话。
1. 施工人员必须认真听取安全技术交底,并做好记录。
2. 施工人员必须按照安全技术交底的要求进行操作,不得违反操作规程。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
五、交底时间本次安全技术交底时间为____年____月____日,具体时间根据实际情况确定。
六、交底人安全技术交底人:____(姓名)安全技术交底单位:____(单位名称)七、备注1. 本安全技术交底模板仅供参考,具体内容可根据实际情况进行调整。
2. 施工单位应根据实际情况,制定详细的安全操作规程和应急预案。
工程名称交底日期施工单位分项工程名称交底提要交底内容:一、施工部位8号楼墙体二、主要机具墨盒、卷尺、开槽机、切割机、扁錾子、手锤三、工艺流程测量弹线线管开槽线槽修整安装线管、线盒填修补材料四、注意事项1、根据已弹好的线,采用切割机割深度为管直径+1.5厘米,宽度确定为管直径+2.0厘米,如是多根并排敷设,宽度为(N*根数*管直径)+3.0厘米,开槽机、切割机切割后,再用扁錾子剔除。
2、位置切割应在已确定的位置处根据所下盒的尺寸进行切割,盒的四周间隙确定为盒体尺寸+2厘米,以便于封实,盒口应高出毛墙1.0-1.5厘米(平抹灰层),盒四周用砂浆粉宽1.0厘米护坡。
3、管子连接与固定:管子直接与锁扣的紧订螺钉须拧紧,在管道两侧用铁钉钉入墙内固定。
4、砌体沟槽只能竖向开槽,严禁横向开槽(斜向开槽水平投影长度不大于300mm),尽量保证直线时每一线盒安装位置居中,确保工艺美观;五、线槽处理方案1、宽为30mm的线槽:采用1:2.5水泥砂浆抹平;2、宽为50mm~100mm的线槽:线管固定后,采用钢板网加固,后用1:2.5水泥砂浆抹平;3、切割线槽时必须先润湿墙面再进行切割,避免扬尘四处飞扬,造成环境污染。
工程名称交底日期施工单位分项工程名称交底提要交底内容:六、成品保护1、剔打线槽、洞口前,首先封堵好已经完成好预埋的线管头,避免建渣掉入线管内,造成堵管后期穿线困难。
剔槽打洞时,应预先划好线,避免用力猛剔,造成洞口或剔槽的过大、过宽,甚至影响土建结构质量;2、在混凝土墙上剔洞时,注意剔洞时应先用钻打孔,再扩孔,不能用大锤由上面凿孔洞;3、在剔槽打洞后,移动了的安全防护必须恢复;4、施工完成后做好落手清工作,做好施工区域清洁,不得污染和破坏其他专业的成品;5、施工中必须采取防尘措施。
七、安全1、进入施工现场必须正确佩戴安全帽、严禁酒后进入工地现场、不允许穿拖鞋等不安全鞋类进场。
临边或2 米高处施工必须拴挂安全带;2、所有开槽切割机、打槽电锤、热熔机要妥善保管,定期检查,核验,禁止他用;3、班组长班中及时进行安全检查,发现不安全问题及时整改,班后检查。
一、交底目的为确保墙体剔槽施工过程中的安全,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、工程概况1. 工程名称:___________2. 施工单位:___________3. 施工部位:___________4. 施工内容:墙体剔槽施工三、安全注意事项1. 人员要求:(1)施工人员必须经过专业培训,取得相关操作资格证书;(2)作业人员必须身体健康,无心脏病、高血压等影响施工的疾病;(3)新入场人员必须接受安全教育培训,考试合格后方可上岗。
2. 施工现场要求:(1)施工现场应设置明显的安全警示标志;(2)施工现场应保持整洁,通道畅通;(3)施工区域应设置安全防护措施,防止非施工人员进入。
3. 施工工具及材料要求:(1)施工工具应完好无损,如有损坏应及时更换;(2)材料应按照设计要求选用,不得使用不合格产品;(3)施工过程中应合理堆放材料,防止坠落伤人。
4. 施工操作要求:(1)施工前应检查墙体结构,确保墙体稳固;(2)剔槽时应使用专用工具,严禁使用金属工具敲击墙体;(3)剔槽过程中,严禁用力过猛,防止墙体开裂;(4)剔槽深度应严格控制,避免影响墙体结构安全;(5)剔槽过程中,应随时清理槽内杂物,防止坠落伤人;(6)剔槽完成后,应及时对槽口进行封闭,防止坠落物伤人。
四、应急处置1. 人员受伤:(1)立即停止施工,对受伤人员进行急救;(2)拨打急救电话,请求医疗救援;(3)保护好现场,等待调查和处理。
2. 设备故障:(1)立即停止使用故障设备,防止事故扩大;(2)切断故障设备电源,防止火灾等次生事故;(3)通知维修人员进行维修。
五、交底内容1. 施工人员应熟悉本交底内容,严格遵守安全操作规程;2. 施工过程中,如发现安全隐患,应立即停止施工,报告相关负责人;3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识;4. 施工现场应设置安全防护措施,确保施工安全。
六、交底人及接受人1. 交底人:___________2. 接受人:___________七、交底日期年月日。
第1篇一、工程概况本工程为[工程名称],位于[工程地址],工程总建筑面积为[总面积],砌体工程主要包括墙体砌筑、构造柱浇筑、门窗过梁设置等。
为确保砌体工程施工质量,现将有关技术要求交底如下:二、材料及机具准备1. 材料:- 砌块:选用符合设计要求的蒸压加气混凝土砌块,规格为[具体规格]。
- 砂浆:采用M7.5混合砂浆,配合比为水泥:砂:石灰膏=1:2:0.5。
- 水泥:选用32.5号普通硅酸盐水泥。
- 砂:中砂,过筛孔径为5mm。
- 拉结钢筋:直径[具体直径],长度[具体长度]。
- 预埋件:提前做好防腐处理。
2. 机具:- 搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋等。
三、施工工艺及要求1. 施工顺序:- 按照轴线、水平线、墙边线、门窗洞口线等弹出控制线。
- 立皮数杆,标明门窗洞口、拉结筋、圈梁、过梁的尺寸标高。
- 砌筑墙体,先砌外墙,后砌内墙。
- 砌筑构造柱,先砌墙,后浇筑构造柱,并设马牙槎。
- 设置门窗过梁,确保搁置长度满足规范要求。
2. 砌体要求:- 砌体应采用一顺一丁砌筑法,灰缝饱满、厚度均匀一致。
- 墙体转角处及长度超过10m的墙体两端应设立皮数杆。
- 砌块与拉结筋连接,拉结筋伸入砌体的长度不应小于墙长的1/5且不小于700mm。
- 墙高超过4m时,应在墙体半高处设置与柱连接且沿全长贯通的钢筋混凝土水平系梁(圈梁)。
- 砌体完成后,进行墙面清理,确保墙面清洁。
3. 施工注意事项:- 施工过程中,注意安全防护,防止高空坠落。
- 施工人员应熟悉施工图纸和施工规范,严格按照操作规程进行施工。
- 施工过程中,加强质量检查,确保砌体工程质量。
四、质量控制1. 砌块尺寸、强度应符合设计要求。
2. 砂浆配合比准确,稠度适中。
3. 砌体灰缝饱满、厚度均匀一致。
4. 墙体垂直度、平整度符合规范要求。
5. 构造柱浇筑密实,拉结筋锚固牢固。
