导线架设作业指导书(非张力放线)
- 格式:docx
- 大小:173.75 KB
- 文档页数:19

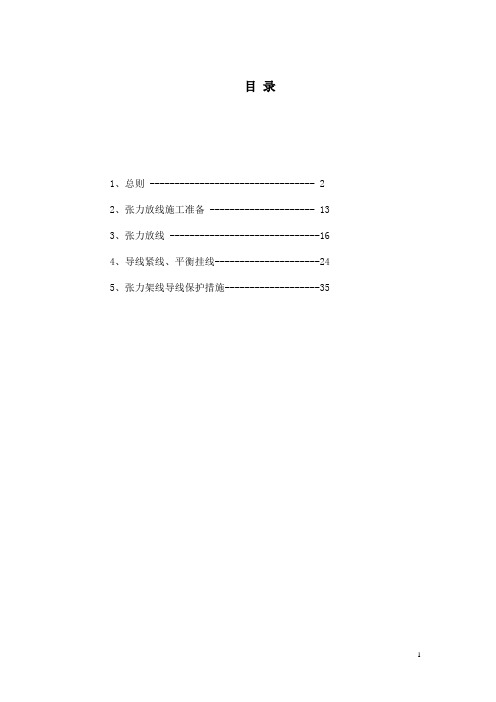

目录1、总则 --------------------------------- 22、张力放线施工准备 --------------------- 133、张力放线 ------------------------------164、导线紧线、平衡挂线---------------------245、张力架线导线保护措施-------------------35第一部分总则1、架线工程概况1.1本标段线路起于B166#塔,止于Chrak Mteer 115kV变电站,全线按双回路单侧挂线架设。
1.2 本标段线路全长33.453km,本工程线路额定电压等级为115kV,本次出线挂左侧(其中地线横担左边为OPGW光缆,右边为GSW-80地线)。
1.3 地形地貌:沿线地形平坦,地势开阔,主要为冲洪积平原地貌单元。
沿线主要呈农田和荒地,局部为林地。
1.3 交通运输:沿线多为荒地、农田,交通运输条件一般。
2、编写依据3、工程技术特性3.1 线路方向:B166#塔为小号侧,Chrak Mteer 115kV变电站为大号侧。
3.2 导线:本工程导线使用2×ACSR-240/30钢芯铝绞线(水平排列)。
导线规格及机械物理特性参数表3.3地线:本工程地线采用GSW-80钢芯铝绞线。
地线规格及机械物理特性参数表3.4 OPGW光缆:本工程采用1根24芯OPGW-90光缆;OPGW-90规格及机械物理特性参数表3.5 绝缘子选型:本工程绝缘子直线塔采用单联U120BP/146D型瓷绝缘子,重要交叉跨越直线塔采用双联U120BP/146D型瓷绝缘子,转角、耐张塔均采用双联U120BP/146D型瓷绝缘子,跳线串采用单联B120BP/146D型瓷绝缘子。
3.6防振锤、间隔棒选型:导线防振锤:FR-3地线防振锤:FR-1导线间隔棒:FJQ-404跳线间隔棒:FJQ-2044、人员及施工机具配备5、牵张场布置及放线计划:根据线路走向与实际交通情况,另外现场目前部分基础及铁塔组立未施工,具体以现场实际施工情况为准。
张力架线施工作业指导书1. 简介本文档旨在提供张力架线施工作业的详细步骤和注意事项,帮助施工人员高效、安全地完成施工任务。
2. 前期准备在开始施工之前,需要进行以下准备工作:2.1 施工图纸的准备准备施工所需的图纸,包括张力架线布置图、设备连接图等。
确保所有施工人员都能理解图纸上的标识和符号。
2.2 施工材料和工具的准备准备所需的张力架线材料和工具,如张力架、绝缘子、导线等。
确保所有材料和工具的数量和质量符合施工要求。
2.3 安全措施的准备制定施工安全计划,并准备必要的安全设施和防护装备。
施工人员必须佩戴符合要求的安全帽、安全靴和防护手套等。
3. 施工步骤3.1 施工现场的准备在施工现场周围设置警示标志,确保周围区域安全。
清理施工现场,确保工作空间整洁。
3.2 安装张力架根据施工图纸指示,安装张力架。
在安装过程中,要检查张力架的结构和连接,确保牢固稳定。
3.3 安装绝缘子将绝缘子安装在张力架上,确保连接牢固。
注意绝缘子的方向和安装位置,避免安装错误。
3.4 安装导线根据施工图纸指示,将导线固定在张力架和绝缘子上。
在安装导线时要注意保持导线的张力和正确的线路布置。
3.5 张力调整调整张力架和导线的张力,确保张力适当。
使用张力计进行张力的测量和调整,保证电力传输的质量和安全。
3.6 安全检查完成张力架线施工后,对施工现场进行安全检查。
检查各个部件的连接和牢固程度,确保没有松动或损坏的地方。
4. 注意事项在进行张力架线施工时,需要注意以下事项:•遵守安全操作规程,佩戴必要的个人防护装备。
•仔细阅读施工图纸,确保理解标识和符号的含义。
•根据施工图纸准确安装张力架和绝缘子,避免安装错误。
•技术人员应每日检查施工现场以确保安全和质量要求的达标。
•遇到施工中的问题,及时汇报给上级,并按照要求进行处理。
5. 总结张力架线施工作业是一项重要的工作,需要严格遵守施工规范和安全要求。
本文档详细介绍了张力架线施工的步骤和注意事项,希望能对施工人员有所帮助。
架线工程作业指导书一、名称:架线工程作业指导书二、适用范围:作为各区段放线作业指导书,规定了架线工程放线、紧线、液压、附件的施工方法及工艺要求,并明确了导、地线架线施工的质量检验标准,架线施工中的导线保护措施,安全措施等。
三、编制依据1、GB50233-2005《110-500kV架空送电线路施工及验收规范》。
2、SDJJS2-87《超高压架空输电线路张力架线施工工艺导则》(试行)。
3、SDJ226-87《架空送电线路导线及避雷线液压施工工艺规程》(试行)。
4、DL5009·2-94《电力建设安全工作规程》(架空电力线路部分)。
5、有关设计图纸。
8、《杆塔明细表》。
9、《施工图设计总说明书》。
10、《安装工艺统一规定》。
11、四、工程施工特点1、工程概况110kV晋城~二街输电线路工程,本工程采用单回路架设,二街变侧终端塔采用双回路塔型,线路全长30.22公里。
起于220kV晋城变110kV侧出线构架,止于110kV二街变。
本工程按云南Ⅰ级气象区设计,覆冰厚C=5mm最大风速V=25m/s,导线采用LGJ-240/30钢芯铝绞线,跳线采用三角排列和水平排列,垂直排列方式。
地线:一根采用GJX-50铝合金钢绞线,另一根采用12芯OPGW光缆架设。
绝缘子组合形式:悬垂串:1×8片LXP-70、2×8片LXP-70,耐张串:1×9片LXP-70、2×9片LXP-70跳线串:1×8片LXP-70, 2×8片LXP-70,2、相序:详见相序图3、交叉跨越物情况交叉跨越物统计表五、作业准备及条件1 / 271、架线工程开工前,应对参于本工程施工的操作人员的安全作业资质和身体状况进行合格审查,同时进行全员的安全教育培训和安全技术交底.2、架线工程开工前,应对投入本工程的架线施工工器具进行安全检验.3、架线工程开工前,导地线的连接管和耐张线夹应进行试件的拉力试验,其试验的握着强度,不得小于导地线计算拉断力的95%。
110KV送电线路新建工程导、地线展放施工作业指导书施工单位:电力集团有限公司二O一O年四月110KV送电线路新建工程导、地线展放施工作业指导书批准:日期:年月日审核: 日期: 年月日编制:日期:年月日施工单位:电力集团有限公司目录一、工程概况二、导地线展放前提条件三、架线工程的准备工作四、导地线的展放五、导地线的修补六、防振措施及跳线安装七、相序配合八、交叉跨越防护准备九、放紧线施工危险点预测及预控措施一、工程概况110KV新建工程,全线共11.7KM,新建杆塔46基,其中铁塔6基,混凝土电杆40基。
铁塔基础采用现浇钢筋混凝土基础,电杆采用预制底、拉盘基础。
本次工程全线铁塔型式为自立式铁塔,有4种塔型,即:ZM、JG1 、JG2 、DSN。
导线采用LGJ—240/30,地线一根采用LBGJ-50-20AC,另一根为OPGW复合光纤与导线配合使用。
导地线采用液压耐张线夹.全线共22个耐张段。
其中穿越500KV线路1次、穿越220KV线路1次、跨越35KV 线路1次、跨越10KV线路10次、跨越低压线路30次、跨越通信线路39次、跨越房屋4处、公路10次。
二、导地线展放的前提条件1、基础浇制后养护期必须达到28天,组塔后螺栓一次性紧固率达到95%,同时不得有差件,否则不予紧线。
2、混凝土电杆组立完毕,并经过中间检查验收。
3、紧线前导地线必须作导、地线拉力试验。
4、紧线前应对铁塔的倾斜率进行详细检测计算,若超过规范的铁塔应进行调整.又特别是转角塔的斜倾.5、紧线前:导地线的临时拉线,本工程各耐张段的临时拉线均采用挖地锚坑,其深度应根据地质,在1。
7~2。
4M之间,临时拉线的对地夹角不得大于心45°。
6、临时拉线的规格:本工程所采用的临时拉线用GJ-70或近似GJ-70的钢丝绳作临时拉线,二个不允许的是:不允许导地线临时拉线在同一个拉线位置受力;不允许临时拉单缠绕在横担的某一挂线点,前后挂点应受力均匀.确保横担不变形.三、架线工程的准备工作1、图纸部分(1)熟习机电安装及杆塔明细表等施工图纸。

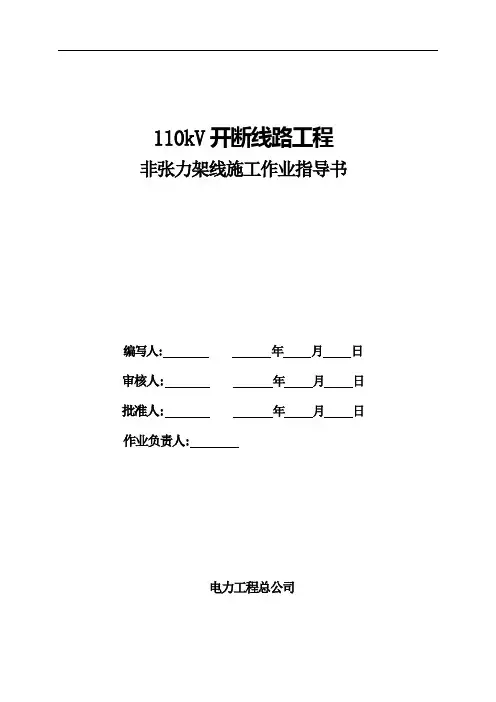

110kV开断线路工程非张力架线施工作业指导书编写人: 年月日审核人:年月日批准人:年月日作业负责人:电力工程总公司目录1、适用范围 (1)2、引用标准 (1)3、作业准备 (1)3.1 作业所需的机具、安全工具、仪器、仪表的规格及要求 (1)3.2 作业前的准备工作及条件 (1)4、作业方法和要求 (2)4.1 作业方法和要求 (2)5、质量标准及检验 (14)6、危险点分析及预控措施 (14)7、安全文明与环保要求 (15)8、应急预案 (20)附表一:紧线工器具表 (25)1、适用范围适用于由我公司承建的220kV及以下电压等级导线、非良导体地线紧线施工作业过程。
2、引用标准2.1 国家《规程》、《规范》2.1.1《电力建设安全工作规程(第2部分:架空电力线路部分(DL5009²2-2004)2.1.2《电力建设安全健康与环境管理工作规定》(2003.5)2.1.3《110~500kV架空电力线路施工及验收规范》 (GB50233-2005)2.1.4《电力建设工程施工技术管理导则》(2003版)2.2 本公司制定的程序文件2.2.1《送电线路施工过程控制程序》(编号:SHDL/CX-7.5-01)3、作业准备3.1 作业所需的机具、安全工具、仪器、仪表的规格及要求3.1.1所需的主要工器具等由公司发放;对于自购的工器具及材料,必须经检验合格并提供相关证明后方可使用。
3.1.2施工用经纬仪等测量器具必须经定期检验合格方能使用。
3.1.3有制动装置的设备必须可靠;承力工具按规定使用,不能以小代大。
3.1.4安全用具在检验周期内方能使用。
3.2 作业前的准备工作及条件3.2.1杆塔螺栓紧固满足要求,并杆塔经验收合格3.2.2。
导、地线金具、绝缘子材料等准备齐全,且外观检查合格;金具串试组装完成;导地线连接握着强度试验合格。
3.2.3组织全部施工人员认真学习本作业标准及相关《规程》;施工安全、技术质量交底已经完成,图纸等技术资料已经下发施工队。

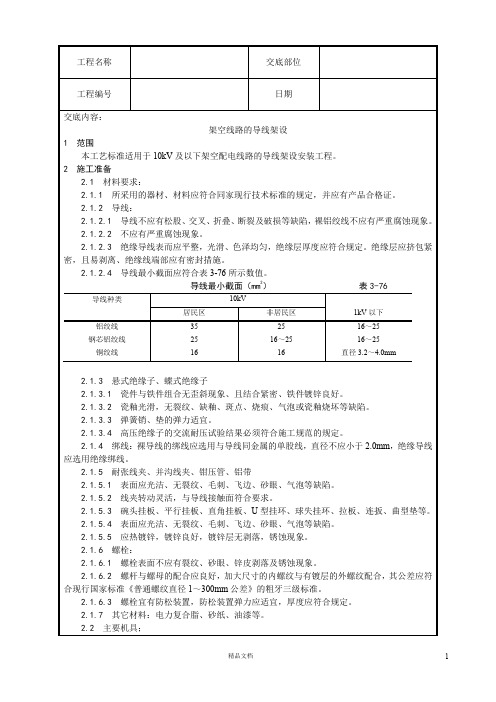

架空导线架设作业指导书1.作业项目名称:架空导线架设作业指导书2. 作业内容范围本指导书适用于电力架空线路的架线作业3. 编制文件依据3.1《铁路电力安全工作规程》和《铁路电力管理规则》(铁运[1999]103号)3.2铁路电力工程施工技术指南(TZ-207)4. 检查项目4.1查看或了解现场可以施放导线的杆线位、导线运输路况及条件。
调查交叉跨越及临近电线路需要停电线路的名称、杆号等。
4.2各工作人员必须穿绝缘鞋、工作服,戴安全帽、测电笔(验电器)、手套和工具袋。
5. 作业程序及标准5.1架线前的准备工作5.1.1 查看或了解现场可以施放导线的杆线位、导线运输路况及条件。
调查交叉跨越及临近电线路需要停电线路的名称、杆号等。
5.1.2各工作人员必须穿绝缘鞋、工作服,戴安全帽、测电笔(验电器)、手套和工具袋。
5.1.3架线作业必须有专人统一指挥,各工作人员分工明确,带好工具、材料。
5.1.4清除放线通路上可能损伤导线的障碍物,或采取可靠的防护措施。
5.1.5将导线运送至指定地点,一般可集中放在各放线段的耐张杆处或相应可放线处。
5.1.6临近及跨越铁路、公路、通航河流、电力线、通信线施工时,应提前落实专人与有关单位联系,并根据《铁路电力安全工作规程》和路局有关规定要求,与相关单位签订安全协议,落实相应的停电、线路封锁施工计划。
施工时在施工区段两侧应派专人监护,安排驻站联络员、现场防护员等安全措施。
5.1.7 安装线轴(线架)5.1.7.1在线盘轴孔内穿入轴杠(铁杠),然后将轴杠两端放在放线架上。
5.1.7.2无线盘轴架的导线,则可套入放线盘上进行放线。
5.1.7.3线盘滚动放线时必须有制动措施,一般可用一根木杠斜插与线盘木框边增加摩擦力来实现。
5.2导线架设5.2.1 一般规定:核对导线规格是需要放线的型号。
5.2.1.1 为了防止磨伤导线,应在横担上安装滑轮。
当导线拖动至每根电杆处,将导线提起穿入滑轮,继续拖动导线前进,使导线在滑轮内移动。
一般施工方案(措施)报审表工程名称:青海果洛三江源110kV变电站35kV配出工程工程编号:SJSX2-SG01-003致致青海恒鑫工程建设监理有限责任公司监理项目部:现报上青海果洛三江源110kV变电站35kV配出工程施工方案(措施),请审查。
附件:架线施工方案施工项目部(章):项目经理:日期:专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审查意见:监理项目部(章):总监理工程师:日期:注本表一式份,由施工项目部填报,监理项目部、施工项目部各存份。
青海果洛三江源110kV变电站35kV配出工程(线路部分)架线施工方案青海省海北宏达电力有限责任公司青海果洛三江源110kV变电站35kV配出工程(线路部分)施工项目部2017.4批准:年月日审核:年月日编写:年月日目录1、编制依据 (3)2、适用范围 (3)3、施工概况 (3)4、施工内容及工作量 (4)5、施工准备 (4)6、中间交接要求 (4)7、放紧线施工技术要求 (4)8、非张力放线的质量要求 (11)9、架空线连接的质量要求 (12)10、人员配置表 (15)11、安全组织管理保证措施 (15)12.安全保证措施 (16)13、文明施工与环境保护措施 (17)14、其它: (18)15、压接作业施工 (19)16、安全风险识别、评估及预控措施(附后) (25)1、编制依据1.1、《110—750kV架空电力线路施工及验收规范》 GBJ233-90;1.2、《国家电网公司电力安全工作规程(线路部分)》国家电网安监【2009】664号;1.3、《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》国家电网基建〔2011〕1758 号;1.4、《110~750KV架空电力线路工程质量检验及评定标准》;1.5、下大武乡35kV输变电工程(线路部分)工程施工图纸。
2、适用范围本指导书适用于青海果洛三江源110kV变电站35kV配出工程导线架设作业。
目录一、工程概况 (2)1、工程概述 (2)二、编制依据 (2)三、施工前准备 (2)3.1 材料准备 (2)3.2 主要机械及工器具 (2)3.3 劳动力组织 (3)3.4 施工准备 (3)四、架线施工 (4)4.1放线前现场的准备工作 (4)4.2放线布线的要求 (4)4.3导地线展放 (4)4.4导(地)线展放过程中的注意事项 (5)4.5紧线 (5)4.6导、地线连接 (6)4.7划印 (7)4.8临锚 (7)4.9挂线 (7)4.10复测弧垂 (8)4.11电力线路交叉跨越施工方案 (8)4.12 主要公路跨越施工方案 (10)五、安全施工措施 (11)六、施工安全注意事项 (13)七、环境与节能注意事项 (14)八、质量保证措施 (14)1、质量管理 (14)2、质量技术管理 (15)九、安全文明施工措施 (18)十、危害辩识、风险分析和预防措施 (18)十一、环境与节能注意事项 (20)一、工程概况1、工程概述***风电场变电站风机出口电压为690V经电缆引下至箱式变压器低压侧,由箱式变压器升压至35kV,再通过35kV电缆T接到35kV架空线上,A回架空线路接10台风机,B回架空线路接11台风机,C回架空线路接13台风机,D回架空线路接12台风机。
我方承建的A标段为A、B及AB三条回路采用架空和电缆相结合的架设方式架空线路共计5.8km。
该工程架空线路导线采用LGJ-185/30型号钢芯铝绞线,远程控制系统及避雷线使用OPGW光缆。
二、编制依据1、***设计院2、《电气装置安装工程质量检验及评定规程》DL/T 5161.1~17-20163、《电力建设安全工作规程第2部分:电力线路》DL 5009.2-20134、《电气装置安装工程接地装置施工及验收规范》GB 50169-20165、《电气装置安装工程66kV及以下架空电力线路施工验收规范》GB 50173-20146、《电气装置安装工程电气设备交接试验标准》GB 50150-2016三、施工前准备3.1 材料准备导线、、绝缘子、金具已到货,所有材料检验合格。
3.2 主要机械及工器具3.3 劳动力组织3.4 施工准备3.4.1技术准备1)施工前进行施工图纸会审工作,编制施工作业指导书并报批,对全体施工人员进行施工质量、技术交底和安全交底,施工人员应熟悉施工技术措施、质量检验标准及安全措施。
2)杆塔验收合格,杆塔及基础强度满足放线条件。
3.4.2 机具准备1)所使用的工具应经项目部进行检验,并标识。
检验合格者方可在本工程施工中使用。
使用前必须进行外观检查,并进行标识。
不合格者严禁使用,并且不得以小代大。
2)本工程使用的计量仪器(游标卡尺、经纬仪、扭矩扳手、钢尺)应经有相应资格的检测单位检验,检验合格者方可使用。
3)各种工器具运往现场前必须清理检查,主要工器具检查要求如下:①机动绞磨在使用前必须仔细检查各部件,特别是刹车装置是否完好。
②钢丝绳有下列情况之一者应报废或截除:a.在一个节距内(每股钢丝绳捻一周的长度)的断丝根数超过下表规定报废标准者。
b.钢丝绳中有断股者。
c.钢丝磨损或腐蚀深度达到原直径40%以上者,或本身受过严重火烧或局部电烧者。
e.压扁变形和表面毛刺严重者。
f.断丝数量虽不多,但断丝增加很快者。
4)编插钢丝绳套时,插接段长度不得小于钢丝绳直径的15倍,且不得小于300mm。
5)滑车必须经常检查及加润滑油,其边缘有裂纹或严重磨损、轴承变形者、吊钩外观检查有裂纹或明显变形者均不得使用。
6)做好绞磨、滑车、放线架、牵引绳等工器具和材料的准备工作。
四、架线施工4.1放线前现场的准备工作1)根据现场调查和放、紧线方法进行合理的布线;2)平场、清除沿线障碍物;3)在放线之前完成线路需开挖的土石方工作;4)安装放线滑车,做好临时拉线,搭好越线架;5)埋设临时锚线和压线滑车等用的地锚;6)展放牵引绳。
4.2放线布线的要求1)导线布线的裕度高山深谷取5%;2)布线时导线接头应避开不准接头的档距;3)长度相等的导、地线尽量布置在同一区段,以便于连接;4)不同规格、不同捻向的导、地线不得布置在同一耐张段内;5)根据耐张段的长度合理布置不同线长的线盘,尽量避免切断导、地线,以免造成浪费;6)线盘放置地点应充分利用交通条件,减少人抬搬运距离;7)宜将两线盘布置在全长的中间,以便向两端展放;8)采用固定机械放线时,线盘应布置在一端,以便向另一端牵放。
4.3导地线展放因本工程位于山区,行走机械不便,行走机械牵引放线可不考虑,拟计划采用人力放线和固定机械牵引放线。
本工程在线材的分盘上,以耐张段每项导、地线的实际长度分盘,主要是为了提前计算导、地线展放时的布线合理性和不进行导、地线的压接。
因此,在分盘时,必须首先进行导、地线的弧垂计算,以使导、地线长度准确无误,同时,分盘必须在材料的节省方面进行考虑。
1)绝缘子串及放线滑车悬挂a放线滑车放线滑车轮槽底部的轮径符合《放线滑车直径与槽型》的规定(SD158),本工程避雷线采用OPGW光缆,滑车轮槽底部的轮径与所放钢绞线直径之比不小于15倍。
b放线滑车的布置地线放线滑车悬挂在地线顶架金具上;导线放线滑车悬挂在悬垂绝缘子串下方。
使用合成绝缘子,放线滑车不能直接悬挂在合成绝缘子上,应另设置钢绳悬挂放线滑车。
c悬挂按施工图和杆塔明细表要求组装绝缘子串。
对绝缘子串进行检查,绝缘子片和金具应完好无缺陷,各种螺栓、穿钉及弹簧销子的穿向符合规定;放线滑车与绝缘子串的连接应可靠,放线滑车穿好引绳,以备引过导线;使用合成绝缘子,放线滑车悬挂在设置的钢绳上;吊装悬垂串和放线滑车时,其绑扎位置要适当、牢靠,防止绝缘子相碰撞。
2)展放导、地线a线轴架设线轴架设根据实际情况可采用放线架架设法和地槽支架法。
线轴架设要牢固可靠,转动灵活,支撑线盘的轴杠应水平,便于架空线顺利展放;展放过程要平稳顺利。
线轴架设位置,要距牵引方向第一基杆塔适当距离,避免轴出线角过大;线轴架设方向要对准放线走向,以免线轴的轴杠上产生过大摆动和走偏。
放线时,使导线从线盘上端绕出。
b放线操作采用固定机械牵引放线时,先将牵引绳分段运至施工段内各处,用人力放线方法展放牵引绳,并使其依次通过放线滑车,牵引绳与牵引绳之间用旋转连接器或抗弯连接器连接,使整个施工段内牵引绳接通。
一端与架空线相连,一端与固定机械相连,用机械卷回牵引绳,拖动架空线展放。
4.4导(地)线展放过程中的注意事项1)加强对导、地线的外观检查,发现有断股、破股、金钩等现象时,应停止展放,进行检查鉴定,如需处理,应系上红布条以便以后查找;2)跨越电力线路放线前,应了解线路的电压等级、带电情况、跨越距离、跨越位置,在跨越时,整个放线和紧线期间,跨越架处要始终有人看守;3)跨越公路展放线时,两侧要有人持红旗看守,在导(地)线穿越公路期间,禁止一切车辆通行;4)山区人力放线时,前后要互相照应,防止在山沟中导、地线突然腾空将放线人员吊起摔伤,同时要采取措施防止岩石磨伤导、地线;5)镀锌钢绞线应避免钢绞线落地磨掉镀锌层,降低其使用寿命,否则要采取防止磨损的措施。
4.5紧线使导、地线通过卡线器与紧线设备相连,一般用一牵一方法收紧导、地线。
由于地线张力较小,可通过牵引绳直接收紧地线,导线由于张力较大,可通过滑轮组牵引绳再收紧导线。
1)导(地)线紧线前的准备工作a需要补强的杆塔或杆塔个别部位,应切实补强。
补强拉线及地锚埋设位置应符合要求。
b根据施工器具确定紧线作业一次牵引导线(地线)的根数及滑车组的滑轮数,用绞磨紧线时,钢绳在磨芯上缠绕至少5圈。
c导向滑车应与导线方向一致,与杆塔中心距离不应小于杆塔高度的2倍。
d确定观测档,并做好观测弛度准备。
2)紧线前的检查工作a导(地)线是否有损伤、金钩、破股等缺陷,连接管能否通过滑轮;b导(地)线有否被树枝等障碍物挂住的可能;c导(地)线是否会脱离滑轮而被卡住;d交叉跨越措施是否可靠;e所有各档、各交叉跨越处是否有人看守。
3)导(地)线的紧线顺序a先将避雷线紧好;b垂直排列的线路,应从最上层导线开始,依次进行;c水平排列的线路,应先紧中线,后紧两边线。
4.6导、地线连接1)压接前的操作a导线的切割切割导线以前,先用细铁丝扎牢,以防切割后散股弹击伤人。
切割导地线断面应整齐无毛刺,切割铝股时禁止伤及钢芯。
连接管口附近的线股不应有明显松股;耐张杆塔的导线切割长度,是根据观测弧垂后所画印记减去耐张绝缘子金具实际丈量长度确定的。
对此必须仔细认真计算和丈量,以免挂线后影响弧垂。
b导线的清洗对使用的各种规格的接续管,应用酒精清洗管内壁的油垢,并清除影响穿管的锌疤与焊渣;待钢管及铝管清洗完成后,将测量的原始数据做好记录;压接完成后,应检查其对边距及压后管长等尺寸,并做好记录;导、地线的液压部分穿管前应以棉纱擦去泥土,用酒精清洗油垢。
镀锌钢铰线清洗长度应不短于穿管长的1.5倍;钢芯铝铰线清洗长度对先套入铝管的一端应不短于铝管套入部位,对另一端应不短于半管长的1.5倍。
c铝管在压前,穿管部位的铝股导线应涂801电力脂及清除铝股表面氧化膜,d各管型在施压时,以其压力表指针达到75Mpa为准,每模压一次。
压完第一模后,应立即用精度为0.02mm的游标卡尺测量对边距,对边距必须达到或小于给定值后再继续施压。
压完后按施压顺序逐模测量,每一模要测量三个对边距。
对边距大于给定值时,旋转60度再补压一次,再用游标卡尺测量,直到对边距达到给定值为止。
e铝管压完后,应将飞边锉掉,再用细砂纸将锉过处磨光;钢管施压后,凡锌皮脱落者,应涂以富锌漆,以防生锈。
2)压接操作要求在液压连接操作中,使用的液压动力有手动、机动和电动三种,本工程要求采用机动动力设备和与其相配套的液压钳组成。
a液压机压接应遵守下列规定使用前所有本件必须齐全完好,油压表必须经校验,应指示正确可靠。
检查液压钳体与顶盖的接触口应吻合良好,液压钳体有裂纹者严禁使用;液压机的液压油泵必须有足够的、与使用钢模相配合的动力,按照要求所核定的压力值不得随意调整,不得随意松紧溢流阀。
液压机启动后先空载运行,检查各部位运行情况,正常后方可使用。
b压接前必须检查管端在线上的位置,应确保管端和线上印记重合。
3)其它规定采用液压导线或避雷线的接续管及补修管等连接时,必须符合国家现行标准《架空送电线路导线及避雷线液压施工工艺规程》(试行)的规定。
4.7划印当观测档弧垂值符合要求后,随即在耐张操作塔上划印,即在导、地线挂线孔的垂直下方,导、地线上做上标记,划印时用红笔划印,再加黑胶布缠绕。
4.8临锚划印后,将导、地线回松。
将地线临时锚固在杆塔顶架上,随即进行挂线作业,导线回松时临时锚固在塔脚前或线档内适当地方。
4.9挂线1)切割导、地线,组装绝缘子a切割长度要根据组装好的绝缘子串长度,在带张力情况下实测二次取平均直。
