超前中空注浆锚杆首件工程施工方案
- 格式:doc
- 大小:205.00 KB
- 文档页数:7

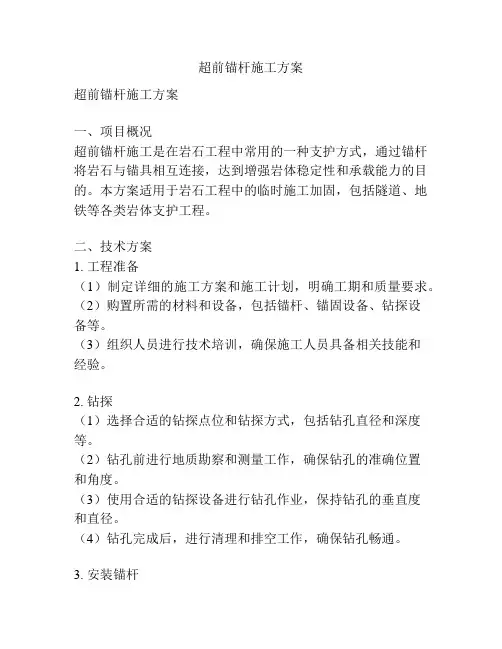

超前锚杆施工方案超前锚杆施工方案一、项目概况超前锚杆施工是在岩石工程中常用的一种支护方式,通过锚杆将岩石与锚具相互连接,达到增强岩体稳定性和承载能力的目的。
本方案适用于岩石工程中的临时施工加固,包括隧道、地铁等各类岩体支护工程。
二、技术方案1. 工程准备(1)制定详细的施工方案和施工计划,明确工期和质量要求。
(2)购置所需的材料和设备,包括锚杆、锚固设备、钻探设备等。
(3)组织人员进行技术培训,确保施工人员具备相关技能和经验。
2. 钻探(1)选择合适的钻探点位和钻探方式,包括钻孔直径和深度等。
(2)钻孔前进行地质勘察和测量工作,确保钻孔的准确位置和角度。
(3)使用合适的钻探设备进行钻孔作业,保持钻孔的垂直度和直径。
(4)钻孔完成后,进行清理和排空工作,确保钻孔畅通。
3. 安装锚杆(1)根据设计要求,选择合适的锚杆材料和规格。
(2)对锚杆进行预处理,包括清洗、喷涂防腐等。
(3)根据设计图纸确定锚杆的安装位置和长度,进行切割和钝化处理。
(4)使用锚固设备将锚杆与岩石连接,确保锚杆的紧固力和稳定性。
4. 预应力(1)根据设计图纸确定预应力的施加方式和力度。
(2)选择合适的预应力设备和工艺,包括张拉器、锚具等。
(3)根据设计要求进行预应力张拉施工,确保预应力的均匀施加和合理控制。
5. 检测和验收(1)在施工过程中进行锚杆质量的检测和监控,确保锚杆的稳定性和承载能力。
(2)施工完成后进行验收工作,包括锚杆质量、预应力力度的检测等。
三、安全措施1. 提前制定安全施工方案,明确施工过程中的风险点和应对措施。
2. 施工现场设置明显的警示标志,保证施工区域的安全通行。
3. 严格执行施工操作规程,保证施工人员的个人安全。
4. 定期进行安全检查和培训,提高施工人员的安全意识。
四、环保措施1. 预先进行环境评估,制定环保施工方案,确保施工过程中不对环境造成污染。
2. 合理使用材料和设备,减少资源消耗和废弃物产生。
3. 定期进行现场环保检查和监测,保证施工现场的环境质量。

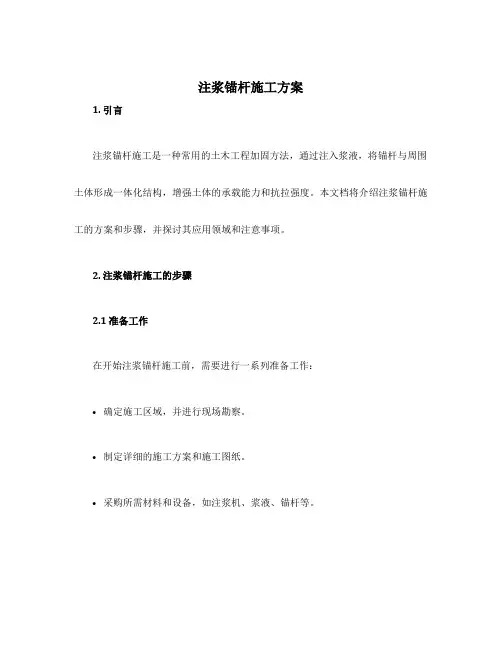

注浆锚杆施工方案1. 引言注浆锚杆施工是一种常用的土木工程加固方法,通过注入浆液,将锚杆与周围土体形成一体化结构,增强土体的承载能力和抗拉强度。
本文档将介绍注浆锚杆施工的方案和步骤,并探讨其应用领域和注意事项。
2. 注浆锚杆施工的步骤2.1 准备工作在开始注浆锚杆施工前,需要进行一系列准备工作:•确定施工区域,并进行现场勘察。
•制定详细的施工方案和施工图纸。
•采购所需材料和设备,如注浆机、浆液、锚杆等。
2.2 施工准备施工前需要将施工区域清理干净,并确保施工现场的安全。
同时,检查所使用的材料和设备是否符合要求,确保施工的顺利进行。
2.3 钻孔在施工现场确定好钻孔位置后,使用钻机进行钻孔作业。
根据设计要求,确定钻孔的深度和直径,并确保钻孔的垂直度和精度。
2.4 安装锚杆将锚杆安装到钻孔中,确保锚杆的质量和尺寸符合要求。
使用专用工具将锚杆固定在钻孔中,以确保其稳定性和可靠性。
2.5 注浆在锚杆安装完成后,开始进行注浆作业。
首先,选择适当的浆液,根据设计要求和现场情况确定注浆的压力、注入速度和注入量。
然后,使用注浆机将浆液注入锚杆孔洞中,直到填满整个孔洞,并确保浆液充分渗透到周围土体中。
2.6 后处理注浆完成后,进行后处理工作。
将施工现场清理干净,清除杂物和浆液残留物。
对锚杆进行检查,确保其安装和注浆质量符合要求。
3. 注浆锚杆施工的应用领域注浆锚杆施工在土木工程中有广泛的应用,特别适用于以下领域:•基础加固:注浆锚杆可以增加地基的稳定性和抗震能力,提高建筑物的整体结构安全性。
•边坡防护:通过注浆锚杆固定边坡,可以防止边坡的滑动和崩塌,保护周围的建筑物和交通设施安全。
•坑道工程:注浆锚杆可以增强地下隧道和坑道的岩壁稳定性,防止地层的塌方和坍塌。
•桥梁加固:在桥梁结构中使用注浆锚杆可以增加桥梁的承重能力和抗震性能,延长其使用寿命。
4. 注浆锚杆施工的注意事项在进行注浆锚杆施工时,需要注意以下事项:•确保施工过程中的安全性,采取必要的安全防护措施,如佩戴安全帽、穿戴防护服等。

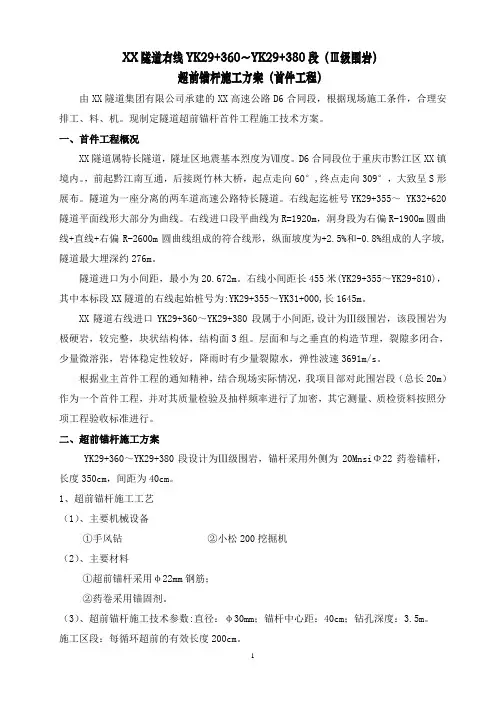

XX隧道右线YK29+360~YK29+380段(Ⅲ级围岩)超前锚杆施工方案(首件工程)由XX隧道集团有限公司承建的XX高速公路D6合同段,根据现场施工条件,合理安排工、料、机。
现制定隧道超前锚杆首件工程施工技术方案。
一、首件工程概况XX隧道属特长隧道,隧址区地震基本烈度为Ⅶ度。
D6合同段位于重庆市黔江区XX镇境内。
,前起黔江南互通,后接斑竹林大桥,起点走向60°,终点走向309°,大致呈S形展布。
隧道为一座分离的两车道高速公路特长隧道。
右线起迄桩号YK29+355~ YK32+620隧道平面线形大部分为曲线。
右线进口段平曲线为R=1920m,洞身段为右偏R-1900m圆曲线+直线+右偏R-2600m圆曲线组成的符合线形,纵面坡度为+2.5%和-0.8%组成的人字坡,隧道最大埋深约276m。
隧道进口为小间距,最小为20.672m。
右线小间距长455米(YK29+355~YK29+810),其中本标段XX隧道的右线起始桩号为:YK29+355~YK31+000,长1645m。
XX隧道右线进口YK29+360~YK29+380段属于小间距,设计为Ⅲ级围岩,该段围岩为极硬岩,较完整,块状结构体,结构面3组。
层面和与之垂直的构造节理,裂隙多闭合,少量微溶张,岩体稳定性较好,降雨时有少量裂隙水,弹性波速3691m/s。
根据业主首件工程的通知精神,结合现场实际情况,我项目部对此围岩段(总长20m)作为一个首件工程,并对其质量检验及抽样频率进行了加密,其它测量、质检资料按照分项工程验收标准进行。
二、超前锚杆施工方案YK29+360~YK29+380段设计为Ⅲ级围岩,锚杆采用外侧为20MnsiΦ22药卷锚杆,长度350cm,间距为40cm。
1、超前锚杆施工工艺(1)、主要机械设备①手风钻②小松200挖掘机(2)、主要材料①超前锚杆采用φ22mm钢筋;②药卷采用锚固剂。
(3)、超前锚杆施工技术参数:直径:φ30mm;锚杆中心距:40cm;钻孔深度:3.5m。

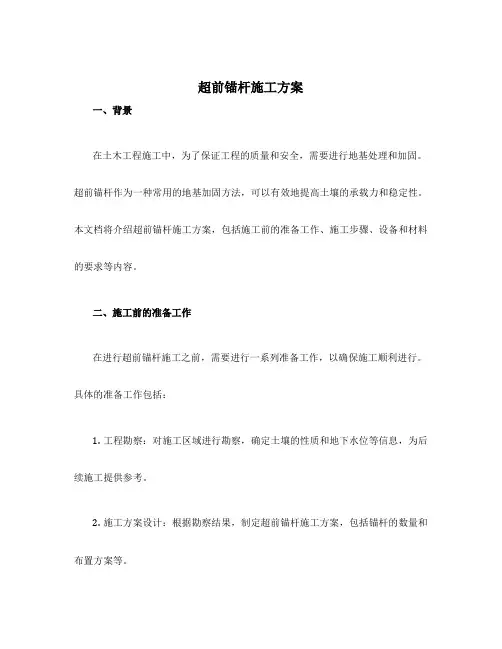

超前锚杆施工方案一、背景在土木工程施工中,为了保证工程的质量和安全,需要进行地基处理和加固。
超前锚杆作为一种常用的地基加固方法,可以有效地提高土壤的承载力和稳定性。
本文档将介绍超前锚杆施工方案,包括施工前的准备工作、施工步骤、设备和材料的要求等内容。
二、施工前的准备工作在进行超前锚杆施工之前,需要进行一系列准备工作,以确保施工顺利进行。
具体的准备工作包括:1.工程勘察:对施工区域进行勘察,确定土壤的性质和地下水位等信息,为后续施工提供参考。
2.施工方案设计:根据勘察结果,制定超前锚杆施工方案,包括锚杆的数量和布置方案等。
3.材料准备:准备所需的施工材料,包括钢筋、锚杆、注浆材料等。
4.设备准备:准备好所需的施工设备,包括钢筋剪、注浆泵等。
5.施工人员培训:对参与施工的人员进行培训,确保他们了解施工方案和操作规程。
三、施工步骤超前锚杆施工包括以下几个步骤:1. 桩位定位根据施工方案,确定超前锚杆的布置位置和桩位,通过测量和标记的方式进行定位。
2. 钻孔利用钻机进行钻孔,根据设计要求和土壤情况选择适当的钻孔直径和深度。
钻孔结束后,用吹扫设备将孔内的杂质清除干净。
3. 安装锚杆将锚杆插入钻孔中,一端固定在基坑侧墙或地下水泵,并将其余部分固定在地下土层或岩层中。
锚杆的长度和直径根据设计要求确定。
4. 注浆在安装好锚杆后,进行注浆作业。
注浆材料根据设计要求选择,可以是水泥浆、聚合物浆等。
使用注浆泵将注浆材料注入钻孔中,填满孔内空隙,增加土壤的承载力和稳定性。
5. 锚固待注浆材料充分固化后,对锚杆进行锚固处理,包括调整杆体的长度和锚头的安装。
锚固完成后,超前锚杆施工作业结束。
四、设备和材料要求超前锚杆施工需要以下设备和材料:1.钻机:用于进行钻孔作业。
2.吹扫设备:用于清除钻孔中的杂质。
3.注浆泵:用于将注浆材料注入钻孔。
4.钢筋剪:用于剪断锚杆。
5.锚杆:用于加固土壤,常用材料有钢筋。
6.注浆材料:常用的注浆材料有水泥浆、聚合物浆等。
超前锚杆施工方案一、引言超前锚杆施工是一种在地下岩土中应用的加固和支护技术,被广泛应用于地铁隧道、高速公路、桥梁等工程中。
本文将介绍超前锚杆施工的原理、施工步骤、质量控制等相关内容。
二、施工原理超前锚杆施工依靠预先钻孔,安装钢筋及灌注混凝土的方式,将土体和锚杆形成一个整体,从而加固土体,增强其承载能力。
在施工过程中,需要根据不同的工程条件和土体情况选择合适的锚杆类型和施工方案。
三、施工步骤1.勘察设计阶段:根据工程要求和地质条件进行勘察设计,确定锚杆的直径、埋设深度、施工间距等参数。
2.施工准备阶段:确定施工人员、设备及材料,制定详细的施工计划,进行现场的安全检查和防护措施。
3.钻孔施工:根据设计要求在地下进行锚杆孔的钻掘,保证孔道的质量和准确度。
4.锚杆安装:将预制的锚杆通过孔道灌注混凝土,确保锚杆与土体间的密实连接。
5.荷载试验:进行荷载试验,验证锚杆的承载能力是否符合设计要求。
6.施工完工:检查施工质量,清理施工现场,编制施工记录和报告。
四、质量控制1.材料质量控制:选择合格的锚杆材料,进行质量检测和验收,确保材料符合设计要求。
2.施工工艺控制:严格按照施工工艺要求进行操作,保证施工过程中不出现质量问题。
3.质量检测:对施工过程和结果进行抽查和检测,确保锚杆的质量符合标准。
五、安全注意事项1.在施工现场严格按照安全操作规程进行操作,做好施工现场的安全防护。
2.确保作业人员具有相关证书和资质,遵守施工现场的各项规定。
3.定期进行安全检查和隐患排查,消除安全隐患,确保施工现场安全。
六、总结超前锚杆施工是一种有效的地下工程加固技术,通过合理的设计和施工操作,可以提高工程的安全可靠性和长期稳定性。
在实际工程中,施工单位需要严格按照相关标准和规范进行施工,保证施工质量和安全,确保工程顺利完成。
以上为超前锚杆施工方案的基本介绍,希望对读者有所帮助。

以我给的标题写文档,最低1503字,要求以Markdown 文本格式输出,不要带图片,标题为:注浆锚杆施工方案# 注浆锚杆施工方案## 1. 引言本文档旨在提供注浆锚杆施工方案的详细步骤和要点,以确保施工过程的安全、高效和质量。
## 2. 施工准备工作在开始注浆锚杆施工之前,需要进行以下准备工作:- 确定施工位置和深度,并标记出相关位置。
- 检查施工材料的质量和数量是否满足施工需求。
- 准备好必要的工具和设备,包括注浆设备、钢筋切割机、注浆泵等。
## 3. 注浆锚杆施工步骤### 3.1 预处理在开始注浆锚杆施工之前,需要进行以下预处理工作:1. 将施工位置的表面清洁干净,确保没有积水和杂物。
2. 检查施工位置的基础情况,包括地质状况和土壤松散程度。
3. 根据实际情况选择合适的锚杆类型和规格。
### 3.2 钢筋安装在进行注浆锚杆施工之前,需要进行钢筋安装工作:1. 根据设计要求和施工图纸,在施工位置预留锚杆孔。
2. 使用钢筋切割机将钢筋切割成合适长度。
3. 在锚杆孔中安装钢筋,确保钢筋的垂直度和位置准确。
### 3.3 注浆施工在完成钢筋安装后,可以开始进行注浆锚杆施工:1. 准备好注浆设备并根据施工要求安装。
2. 将注浆材料按照设计比例配制好,并装入注浆泵。
3. 将注浆泵连接到锚杆孔口,并开始注浆操作。
4. 注浆时,要保持一定的注浆压力,以确保注浆材料充分渗透到周围土体中。
5. 注浆完毕后,需要根据注浆压力和注浆量来判断注浆是否达标。
### 3.4 确认锚杆质量在注浆施工完成后,需要进行锚杆质量的确认工作:1. 对注浆锚杆进行外观检查,确保注浆材料覆盖均匀且没有渗漏现象。
2. 使用合适的检测设备对锚杆的抗拉强度进行检测。
3. 根据设计要求和相关标准,判断锚杆质量是否合格。
## 4. 安全注意事项在注浆锚杆施工过程中,需要注意以下安全事项:- 操作人员必须穿戴好个人防护装备,包括安全帽、防护眼镜、耳塞等。
超前中空注浆锚杆首件工程施工方案
一、项目背景
随着城市建设的不断发展,超前中空注浆锚杆在地基工程中得到了广泛的应用。
本文针对超前中空注浆锚杆首件工程给出详细施工方案,以确保施工质量、工程安全。
二、施工准备
1.确定施工现场,清理施工区域;
2.准备所需工具和设备,包括注浆设备、钻孔机等;
3.确保施工人员具备相应的证书和操作经验。
三、施工流程
1.勘测测量:根据设计要求确定锚杆的布置位置和孔深;
2.钻孔:使用钻孔机进行钻孔,根据设计要求确定孔径和孔深;
3.清洗孔道:清洗孔道内的杂质和泥浆,确保孔道清洁;
4.安装锚杆:将预先制作好的锚杆通过孔道入土,注意锚杆的精确定
位;
5.注浆:通过注浆设备对锚杆进行注浆灌浆,确保灌注充实;
6.固化:等待注浆固化,确保锚杆牢固。
四、质量控制
1.材料验收:对使用的材料进行验收,确保合格;
2.施工记录:做好施工记录,包括钻孔深度、灌浆量等;
3.质量检测:对施工过程进行质量检测,确保满足设计要求。
五、安全措施
1.施工人员:严格遵守操作规程,确保人身安全;
2.施工设备:定期检查和维护施工设备,确保运行正常;
3.现场作业:做好现场标识和警示,确保施工现场安全。
六、总结
超前中空注浆锚杆首件工程施工是地基工程中的重要一环,合理的施工方案和
严格的质量控制是确保工程质量和安全的关键。
通过本文详细的施工方案和控制措施,可以有效指导超前中空注浆锚杆首件工程的施工,提高工程质量,保障工程安全。

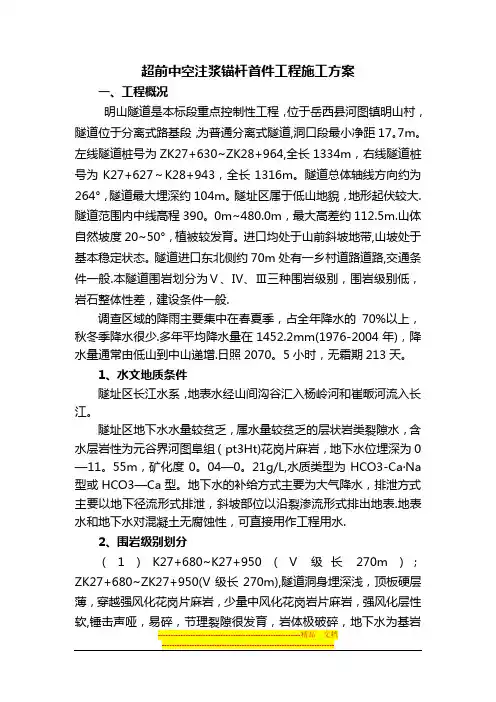

超前中空注浆锚杆首件工程施工方案一、工程概况明山隧道是本标段重点控制性工程,位于岳西县河图镇明山村,隧道位于分离式路基段,为普通分离式隧道,洞口段最小净距17。
7m。
左线隧道桩号为ZK27+630~ZK28+964,全长1334m,右线隧道桩号为K27+627~K28+943,全长1316m。
隧道总体轴线方向约为264°,隧道最大埋深约104m。
隧址区属于低山地貌,地形起伏较大.隧道范围内中线高程390。
0m~480.0m,最大高差约112.5m.山体自然坡度20~50°,植被较发育。
进口均处于山前斜坡地带,山坡处于基本稳定状态。
隧道进口东北侧约70m处有一乡村道路道路,交通条件一般.本隧道围岩划分为Ⅴ、Ⅳ、Ⅲ三种围岩级别,围岩级别低,岩石整体性差,建设条件一般.调查区域的降雨主要集中在春夏季,占全年降水的70%以上,秋冬季降水很少.多年平均降水量在1452.2mm(1976-2004年),降水量通常由低山到中山递增.日照2070。
5小时,无霜期213天。
1、水文地质条件隧址区长江水系,地表水经山间沟谷汇入杨岭河和崔畈河流入长江。
隧址区地下水水量较贫乏,属水量较贫乏的层状岩类裂隙水,含水层岩性为元谷界河图阜组(pt3Ht)花岗片麻岩,地下水位埋深为0—11。
55m,矿化度0。
04—0。
21g/L,水质类型为HCO3-Ca·Na 型或HCO3—Ca型。
地下水的补给方式主要为大气降水,排泄方式主要以地下径流形式排泄,斜坡部位以沿裂渗流形式排出地表.地表水和地下水对混凝土无腐蚀性,可直接用作工程用水.2、围岩级别划分(1)K27+680~K27+950(V级长270m);ZK27+680~ZK27+950(V级长270m),隧道洞身埋深浅,顶板硬层薄,穿越强风化花岗片麻岩,少量中风化花岗岩片麻岩,强风化层性软,锤击声哑,易碎,节理裂隙很发育,岩体极破碎,地下水为基岩裂隙水,受降水补给,季节性变化较大,旱季水量贫乏,[BQ]=234,围岩综合定为Ⅴ级,整体稳定性差,易发生掉块甚至坍塌现象,应加强防排水、支护和监测.(2)K27+950~K28+000(Ⅳ级长50m);ZK27+950~ZK28+020(Ⅳ级长70m),隧道洞身埋深23~40米,顶板中风化层厚10—20m,岩性坚硬,岩体较破碎;地下水为基岩裂隙水,受降水补给,季节性变化较大,旱季水量贫乏,在雨季施工可能发生点滴状出水。
中空锚杆施工方案一、方案背景中空锚杆施工是一种常见的地基处理技术,广泛应用于岩土工程、地下工程等领域。
中空锚杆可以通过在地下建筑物中固定施加力量,增强地基的稳定性和承载能力。
本文将介绍中空锚杆施工的基本原理、施工步骤和注意事项。
二、施工原理中空锚杆是由钢管、套管和注浆材料组成的合成材料。
施工中,首先通过钻孔机将孔洞钻入地下,然后将钢管插入孔洞中。
接下来,套管被插入钢管中,并通过注浆材料将套管与钢管连接起来形成一根中空锚杆。
最后,注浆材料被注入套管中,填充孔洞,形成一个固定的土体团结体。
中空锚杆施工可以通过以下几个方面来增强地基的稳定性和承载能力:1.钢管:钢管作为中空锚杆的主要部分,具有较高的强度和刚度。
它通过锚固地下土体,形成一个稳定的结构体,提供额外的支撑和固定作用。
2.注浆材料:注浆材料以液态或半固态的形式注入套管中,填充钻孔和孔洞。
它可以增加土体的黏结强度和固结力,提高整体地基的强度和稳定性。
3.套管:套管作为连接钢管和土体的桥梁,起到了连接和固定的作用。
它能够与注浆材料紧密结合,形成一个整体的中空锚杆结构。
三、施工步骤中空锚杆施工的具体步骤如下:1.钻孔:使用钻孔机在地下将孔洞钻至设计深度。
孔洞的直径和深度应根据具体工程要求确定。
2.插入钢管:将预先准备好的钢管插入钻孔中,让其与孔洞的壁面紧密接触。
3.插入套管:将外径略小于钢管内径的套管插入钢管中,确保套管与钢管之间有一定的空隙。
套管一般需要在尾部设置弯管,以避免注浆过程中堵塞。
4.注浆:使用适当的注浆材料,将其注入套管中。
在注浆过程中,应控制注浆材料的流动性和黏稠度,以确保注浆材料能够填充整个孔洞并紧密固结。
5.等待固化:注浆完成后,需要等待一段时间,让注浆材料充分固化。
一般情况下,注浆材料的固化时间为几个小时到几天不等。
6.后期处理:待注浆材料固化后,可以进行后期处理工作,如清理现场、修复地面等。
四、施工注意事项在进行中空锚杆施工时,需要注意以下几个方面:1.钻孔过程中要保持孔洞的垂直度和直径的一致性,以确保后续的插入和注浆工作。
中空注浆锚杆施工方法嘿,咱今儿个就来讲讲这中空注浆锚杆的施工方法!你可别小瞧了这玩意儿,它在好多工程里那可是顶梁柱般的存在呢!先来说说这准备工作吧。
就好比你要去打仗,不得先把武器弹药啥的准备好呀!那锚杆、钻头、注浆机这些家伙什儿都得齐全咯,而且还得保证质量杠杠的,不然到时候掉链子可就麻烦啦。
然后呢,就是定位啦。
你得找准地方下家伙呀,可不能瞎戳一气。
就跟你打靶一样,得瞄得准准的,不然子弹都不知道飞哪儿去啦。
在岩壁上找好位置,做好标记,这一步可得认真仔细喽。
接着就该钻孔啦。
拿起那钻头,就跟那电钻似的嗡嗡响,嘿,可带劲啦!钻的时候也得注意,别钻歪了,要直直地钻下去。
这就好像挖井,你得挖得正,水才能冒出来呀。
钻孔的深度也得把握好,深了浅了都不行,得恰到好处。
孔钻好了,该把锚杆放进去啦。
就像是给这个孔穿上一件特制的衣服一样。
锚杆放进去得稳稳当当的,不能摇摇晃晃。
接下来就是注浆啦。
这就好比给锚杆喂饭,让它吃得饱饱的,才有劲儿干活呀。
把那浆料通过注浆机慢慢地灌进去,看着那浆料填满整个孔,心里就踏实啦。
在这整个过程中,可得时刻留意着各种小细节哦。
比如说钻孔的时候有没有啥异常情况呀,注浆的时候是不是顺利呀。
就跟你走路一样,得时刻看着脚下,别一不小心踩坑里啦。
你说这中空注浆锚杆施工是不是挺有意思的呀?它虽然看起来好像挺简单的,但里面的门道可多着呢!每一个步骤都不能马虎,都得认真对待。
就好像盖房子,一块砖一块砖地垒起来,才能盖出坚固漂亮的大房子。
这中空注浆锚杆施工也是一样,一步一步地做好,才能保证工程的质量和安全呀。
咱再打个比方,这中空注浆锚杆就像是人体的骨骼,支撑着整个工程呢。
要是这骨骼不结实,那工程还不得摇摇欲坠呀!所以说呀,施工的时候可千万不能大意,要像对待宝贝一样对待它。
总之呢,中空注浆锚杆施工方法虽然不复杂,但也绝对不是随随便便就能搞定的。
得用心去做,用细心和耐心去对待每一个环节。
这样才能让我们的工程稳稳当当,坚如磐石!你说是不是这个理儿呀?。

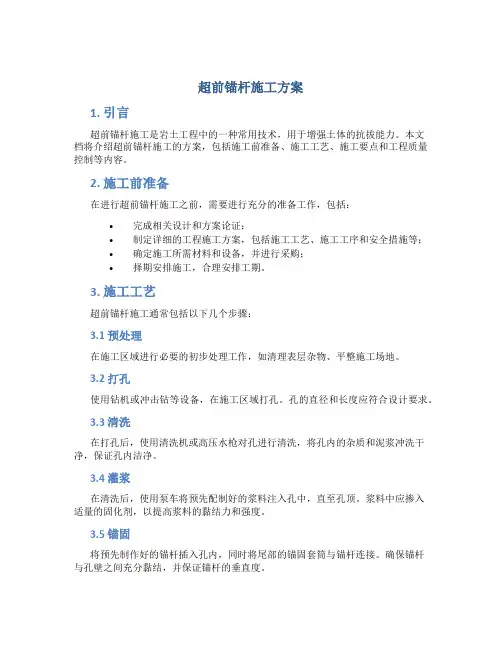

超前锚杆施工方案1. 引言超前锚杆施工是岩土工程中的一种常用技术,用于增强土体的抗拔能力。
本文档将介绍超前锚杆施工的方案,包括施工前准备、施工工艺、施工要点和工程质量控制等内容。
2. 施工前准备在进行超前锚杆施工之前,需要进行充分的准备工作,包括:•完成相关设计和方案论证;•制定详细的工程施工方案,包括施工工艺、施工工序和安全措施等;•确定施工所需材料和设备,并进行采购;•择期安排施工,合理安排工期。
3. 施工工艺超前锚杆施工通常包括以下几个步骤:3.1 预处理在施工区域进行必要的初步处理工作,如清理表层杂物、平整施工场地。
3.2 打孔使用钻机或冲击钻等设备,在施工区域打孔。
孔的直径和长度应符合设计要求。
3.3 清洗在打孔后,使用清洗机或高压水枪对孔进行清洗,将孔内的杂质和泥浆冲洗干净,保证孔内洁净。
3.4 灌浆在清洗后,使用泵车将预先配制好的浆料注入孔中,直至孔顶。
浆料中应掺入适量的固化剂,以提高浆料的黏结力和强度。
3.5 锚固将预先制作好的锚杆插入孔内,同时将尾部的锚固套筒与锚杆连接。
确保锚杆与孔壁之间充分黏结,并保证锚杆的垂直度。
3.6 后处理在锚杆固结后,对施工区域进行必要的恢复工作,如清理施工场地、处理废弃材料等。
4. 施工要点超前锚杆施工中,需要注意以下几个要点:•施工现场的安全措施必须到位,保证施工人员的人身安全;•施工设备和材料必须符合相关标准,确保施工质量;•孔的打孔位置和角度必须准确,符合设计要求;•清洗孔壁时要充分冲洗,确保孔内干净无杂物;•灌浆过程中,浆料应搅拌均匀,并迅速注入孔内以防止浆料凝结;•锚杆插入孔内时,应保持其垂直度和水平度;•施工后需要进行适当的质量检验和验收,确保施工质量。
5. 工程质量控制为保证超前锚杆施工的质量,需要进行以下工程质量控制措施:•按照相关设计和规范要求进行施工,保证施工质量;•对施工现场进行巡视,并对施工过程进行监控;•对重要工序进行质量检验,如打孔、灌浆和固结等;•严格按照质量验收标准进行工程验收。
隧道超前注浆锚杆施工方案1. 引言在隧道施工中,为了保证隧道的稳定性和安全性,常常需要进行超前注浆锚杆施工。
本文档将详细介绍超前注浆锚杆施工方案的具体内容,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收工作。
2. 施工前的准备工作在进行超前注浆锚杆施工前,需要进行以下准备工作:2.1 隧道勘察与设计在进行超前注浆锚杆施工时,首先需要进行隧道的勘察与设计工作。
通过对隧道地质、水文条件等进行综合分析,确定超前注浆锚杆的数量和位置,制定合理的施工方案。
2.2 材料准备超前注浆锚杆施工所需的材料包括注浆材料、锚杆、注浆设备等。
在施工前,需要根据设计要求准备相应的材料,并对其进行检验和验收,确保质量合格。
2.3 施工人员培训为了保证施工质量和安全,需要对参与超前注浆锚杆施工的人员进行培训,使其熟悉施工工艺和操作规程,了解相关安全注意事项。
3. 施工过程中的注意事项在进行超前注浆锚杆施工时,需要注意以下事项:3.1 施工现场准备在施工现场,需要进行必要的准备工作,包括搭设施工平台、清理施工区域、设置安全警示标志等。
同时,需要配备足够的工具和设备,确保施工的顺利进行。
3.2 注浆设备的操作在进行超前注浆锚杆施工时,需要熟悉和掌握注浆设备的操作方法,并按照操作规程进行操作。
同时,需要定期检查和维护注浆设备,确保其正常运行。
3.3 注浆材料的使用在进行超前注浆锚杆施工时,需要使用合适的注浆材料,并按照设计要求进行配比和使用。
同时,需要控制注浆材料的流量和压力,确保注浆效果符合要求。
3.4 锚杆的安装在进行超前注浆锚杆施工时,需要按照设计要求将锚杆安装到预先钻孔的位置,并进行固定。
同时,需要注意锚杆的长度和间距,确保锚杆的牢固性和稳定性。
4. 施工后的验收工作在完成超前注浆锚杆施工后,需要进行验收工作,以确保施工质量和效果达到要求。
4.1 注浆质量的检查验收工作中,需要对施工的注浆质量进行检查。
包括注浆材料的固化情况、注浆层的承载能力等方面的检测,以评估施工的质量。
中空注浆锚杆施工方法及工艺流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!而且本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!中空注浆锚杆施工方法及工艺流程。
引言中空注浆锚杆作为一种常见的地下工程支护材料,其施工方法和工艺流程对工程质量和安全至关重要。
隧道超前锚杆施工技术方案一、工程概况湖北省宜昌至巴东(鄂渝界)公路是《国家高速公路网规划》中上海至成都高速公路湖北省西段,该项目东接江汉平原,南邻长江,西与重庆市接壤,北连神农架林区及襄樊市等地,行政区划属宜昌市夷陵区、秭归县、兴山县及恩施的巴东县。
起点在鸦鹊岭镇凤凰观村与荆宜高速公路相接,终点在鄂渝交界处的巴东县火烧庵接重庆巫奉高速公路,全长173.430km。
我单位负责承建YBE21合同段,合同左线里程为:ZK122+860-ZK130+458,共7598米,右线里程为:YK122+830-YK130+369,共7549.449米;主要工程为石门垭隧道出口端(右线:共3611米,左线:共3627米,2号斜井724.7米)、咸池沟大桥(右线:共104米,左线:共128.04米)、郑家垭隧道(右线:共3825.499米,左线:共3836米)及少量路基工程。
本合同段位于鄂西山区,地处秦岭山脉山麓,地势复杂,地形起伏变化大,沿线地势总体自东南向西北渐高,大地地貌单位为鄂西构造剥蚀侵蚀低中山区,树木丛生,植被发育。
本合同段内主要河流为咸池沟、凉台河,地下水主要为第四系孔隙水、基岩裂隙水、碳酸盐岩岩溶水三大类。
本合同段大地构造位置属秭归向斜盆地构造区。
主要由侏罗系层状硬砂岩-半坚硬砂质泥岩加软质泥页岩构成。
受向斜构造以及层状岩性差异风化剥蚀控制,本区山岭走向、坡面形态复杂多变。
不良地质主现象较发育,存在滑坡、不稳定斜坡、崩塌岩堆、危岩体、软弱岩层等多种不良地质现象,规模大小不一、分布较广。
其中软弱夹层是本路段的突出不良地质问题。
二、超前锚杆施工技术方案为了能及时有效的控制围岩、防止岩层松脱、坍塌,保护围岩的完整性、稳定性,确保安全和支护质量,对围岩在拱部92.6°或113.8°范围内进行超前锚杆支护。
2.1 超前锚杆设计超前锚杆配合型钢钢架使用,应用于隧道Ⅳ级围岩拱部超前预支护,其纵向搭接长度不小于1m。
超前锚杆的施工方案超前锚杆是一种常用于地下工程中的施工技术,在加固和支护体系中发挥着重要作用。
本文将探讨超前锚杆的施工方案,并介绍其施工步骤、注意事项和应用范围。
一、施工方案概述超前锚杆是通过在地下工程施工过程中预先钻孔和安装锚杆,用于支撑和加固地下工程结构的一种方法。
它的施工方案通常包括以下几个主要步骤:1. 钻孔准备:确定锚杆的位置和数量,并进行相应的钻孔准备工作。
根据设计要求,选择合适的锚杆类型和规格。
2. 锚杆安装:将预先制作好的锚杆插入钻孔中,并通过注浆材料将其与周围土体牢固地连接起来。
确保锚杆的安装位置和角度符合设计要求。
3. 注浆固化:待锚杆安装完毕后,进行注浆固化工作。
使用合适的注浆材料,注入到钻孔和锚杆周围的空隙中,使其固化并增强锚固效果。
4. 张拉锚杆:根据设计和工程要求,对已安装的超前锚杆进行张拉。
通过专用的张拉设备,施加预先确定的拉力,使锚杆与周围土体形成一定的摩擦力和支撑力。
二、施工步骤详解1. 钻孔准备钻孔是超前锚杆施工的首要步骤。
施工人员应根据设计要求,确定钻孔的位置、深度和间距。
确保钻孔的准直度和尺寸符合要求。
钻孔时要注意安全,避免对周围环境和设施造成损害。
2. 锚杆安装在钻孔完成后,施工人员将预先制作好的锚杆插入到钻孔中。
锚杆要按照设计要求的位置和角度进行安装,保证其与周围土体紧密接触,并通过注浆材料与土体之间形成良好的粘结。
锚杆的长度和直径应根据工程要求进行选择。
3. 注浆固化锚杆安装完毕后,注浆固化工作即可进行。
选用合适的注浆材料,配比合理,根据工程要求使用压力注浆或重力注浆的方法,将注浆材料注入钻孔和锚杆周围的空隙中。
注浆后需要等待一定的时间,让注浆材料充分固化,提高锚固效果。
4. 张拉锚杆部分施工中的超前锚杆需要进行张拉工作,以增强其支撑和锚固效果。
张拉前需根据设计要求确定合适的张拉力,并使用专用的张拉设备施加到锚杆上。
张拉后,锚杆应保持一定的张拉力以确保其稳定性。
【最新资料Word版可自由编辑!】中空注浆锚杆有用于预支护的超前中空注浆锚杆和用于一般隧道复合式衬砌拱部的系统径向锚杆。
主要应用于地质条件中等-良好的围岩永久系统支护和超前预支护。
1 施工工艺1.1 中空注浆锚杆参数超前锚杆:φ25,长度3.5m;环向间距40cm;纵向间距Ⅳ级围岩中为2.0m,Ⅴ级为2.4m;外插角5°~10°,可据实际情况作适当调整,注浆材料为1:1水泥浆液。
系统锚杆:φ25带排气装置,长度3、3.5、4m。
杆体极限拉力≥180KN,带垫板,垫板尺寸不得小于150mm×150mm×6mm,梅花形布置,间距详参设计。
1.2 工艺流程中空注浆锚杆施工工艺流程见图1。
图1 中空注浆锚杆施工工艺框图1.3 施工方法区别于普通的砂浆锚杆,它将传统的先灌浆后锚固工艺改为先锚固后注浆,注浆时压力可达数十公斤,不但可以充填锚孔,而且在裂隙发育的地区,浆液在注浆压力作用下渗透进裂隙,达到改善围岩结构的目的。
锚杆制作:采用厂家生产的定型产品,如WT、WTD系列,锚杆由中空全螺纹杆体、排气管、锚头、止浆塞、垫板、螺母组成。
见图2。
图2 普通中空注浆锚杆系统⑴采用锚杆台车或风枪钻孔,并用高压风清孔。
地质为黄土地层时采用煤矿螺旋钻成孔。
⑵将安装好锚头的中空锚杆和排气管同时插入孔内,锚头上的倒刺立即将锚杆挂住。
⑶人工安装止浆塞、垫板和螺母。
⑷利用快速接头将锚杆和注浆机连接。
⑸开启注浆机器,按照设计的注浆压力进行压力注浆。
⑹待砂浆达到设计强度90%以上时,再度拧紧螺母,施加预应力。
2 质量要求2.1质量验收规范《客运专线铁路隧道工程质量验收暂行标准》2.2 分项验收标准2.2.1 主控项目●半成品、成品锚杆的类型、规格、性能等应符合设计要求和国家现行有关技术标准的规定。
检查数量:按进场的每批次随机抽样3%进行检验。
检验方法:检查产品合格证、出厂检验报告并进行试验。
●锚杆安装的数量应符合设计要求。
超前中空注浆锚杆首件工程施工方案一、工程概况明山隧道是本标段重点控制性工程,位于岳西县河图镇明山村,隧道位于分离式路基段,为普通分离式隧道,洞口段最小净距17.7m。
左线隧道桩号为ZK27+630~ZK28+964,全长1334m,右线隧道桩号为K27+627~K28+943,全长1316m。
隧道总体轴线方向约为264°,隧道最大埋深约104m。
隧址区属于低山地貌,地形起伏较大。
隧道范围内中线高程390.0m~480.0m,最大高差约112.5m。
山体自然坡度20~50°,植被较发育。
进口均处于山前斜坡地带,山坡处于基本稳定状态。
隧道进口东北侧约70m处有一乡村道路道路,交通条件一般。
本隧道围岩划分为Ⅴ、Ⅳ、Ⅲ三种围岩级别,围岩级别低,岩石整体性差,建设条件一般。
调查区域的降雨主要集中在春夏季,占全年降水的70%以上,秋冬季降水很少。
多年平均降水量在1452.2mm(1976-2004年),降水量通常由低山到中山递增。
日照2070.5小时,无霜期213天。
1、水文地质条件隧址区长江水系,地表水经山间沟谷汇入杨岭河和崔畈河流入长江。
隧址区地下水水量较贫乏,属水量较贫乏的层状岩类裂隙水,含水层岩性为元谷界河图阜组(pt3Ht)花岗片麻岩,地下水位埋深为0-11.55m,矿化度0.04-0.21g/L,水质类型为HCO3-Ca·Na 型或HCO3-Ca型。
地下水的补给方式主要为大气降水,排泄方式主要以地下径流形式排泄,斜坡部位以沿裂渗流形式排出地表。
地表水和地下水对混凝土无腐蚀性,可直接用作工程用水。
2、围岩级别划分(1)K27+680~K27+950(V级长270m);ZK27+680~ZK27+950(V级长270m),隧道洞身埋深浅,顶板硬层薄,穿越强风化花岗片麻岩,少量中风化花岗岩片麻岩,强风化层性软,锤击声哑,易碎,节理裂隙很发育,岩体极破碎,地下水为基岩裂隙水,受降水补给,季节性变化较大,旱季水量贫乏,[BQ]=234,围岩综合定为Ⅴ级,整体稳定性差,易发生掉块甚至坍塌现象,应加强防排水、支护和监测。
(2)K27+950~K28+000(Ⅳ级长50m);ZK27+950~ZK28+020(Ⅳ级长70m),隧道洞身埋深23~40米,顶板中风化层厚10-20m,岩性坚硬,岩体较破碎;地下水为基岩裂隙水,受降水补给,季节性变化较大,旱季水量贫乏,在雨季施工可能发生点滴状出水。
[BQ]=278,围岩综合定为Ⅳ级,围岩自稳能力较差,无支护时拱部可能产生小型坍塌,侧壁可能掉块,应加强防排水、支护和监测。
(3)K28+000~K28+840(Ⅲ级长840m);ZK28+020~ZK28+820(Ⅲ级长800m),隧道洞身埋深37~104米,顶板中风化层厚20-65m,岩质新鲜坚硬,节理裂隙较发育,岩体较完整,地下水---------------------------------------------------------精品文档---------------------------------------------------------------------为基岩裂隙水,受降水补给,季节性变化较大,旱季水量贫乏,围岩综合定为Ⅲ级,围岩自稳能力较好,无支护时拱部可能局部发生小型掉块,侧壁基本稳定,应加强防排水、支护和监测。
(4)K28+840~K28+870(Ⅳ级长30m);ZK28+820~ZK28+860(Ⅳ级长40m),隧道洞身埋深25~44米,顶板中风化层厚5-20m,岩性坚硬,节理裂隙发育,岩体较破碎;地下水为基岩裂隙水,受降水补给,季节性变化较大,旱季水量贫乏,[BQ]=258,围岩综合定为Ⅳ级,围岩自稳能力较差,无支护时拱部可能产生小型坍塌,侧壁可能掉块,应加强防排水、支护和监测。
(5)K28+870~K28+943(V级长63m);ZK28+860~ZK28+964(V级长84m),隧道出口端穿越斜坡风化层,地层岩性为全、强风化花岗片麻岩,全风化层原岩结构构造已破坏,风化呈沙土状,强风化层大部分长石、角闪石已风化蚀变,岩质软,节理裂隙很发育,岩体极破碎。
出口段埋深浅,顶板低,围岩综合定为Ⅴ级,整体稳定性差,易发生掉块甚至坍塌、冒顶现象。
由于全强风化层水稳性差,受雨水侵泡强度降低,洞门基础持力层的强度受水的影响较大。
二、首件工程概述我标段明山隧道及界牌石隧道设计Ⅳ型衬砌辅助施工措施为Φ25中空注浆锚杆,单根长度4.5m,环向间距40cm,每环35根。
现将明山隧道ZK26+962处一环中空注浆锚杆作为首件工程。
计划施工时间为2013年4月19日针对性的编制本方案。
三、编制依据《公路隧道设计规范》(JTG070-2004 )《公路隧道施工技术规范》(JTGF60-2009)《公路工程质量检验评定标准》(JTG F80/1-2004)岳西至武汉高速公路安徽段第七合同段施工图第五册四、施工准备施工前要求现场人员、机械、材料到位并满足施工要求。
现场机械设备:---------------------------------------------------------精品文档---------------------------------------------------------------------现场材料准备:(1) 检查锚杆类型,规格,质量及其性能是否与设计相符。
(2) 根据锚杆类型,规格及围岩情况准备钻孔机具。
五、中空注浆锚杆施工中空注浆锚杆施工工艺框图---------------------------------------------------------精品 文档---------------------------------------------------------------------5. 1 锚杆制作(1) 锚杆构件在加工厂统一加工。
要求锚杆杆体必须调直无缺损、无锈、无杂物。
(2) 锚杆垫板采用厚6mm 钢板制成,规格120×120mm ,中间钻孔,垫板由构件加工厂统一加工。
(3) 杆体外观要求无严重锈蚀、弯折。
(4) 抗拉强度试验应满足验标要求。
5. 2锚杆钻孔隧道锚杆采用风动锚杆钻机成孔。
锚杆钻孔利用开挖台阶搭设简易台架施钻,按照设计间距布孔;钻孔方向尽可能垂直初喷砼表面;锚杆钻头采用40㎜,深度误差不得大于±50mm ;成孔后采用高压风清孔。
钻孔前检查锚杆是否堵塞,钻头水孔是否有异物堵塞,若有应清理干净,保证杆体与钻头通畅。
由于在岩层中钻进,钻头的水孔易堵塞,因此在钻进的过程中,应放慢钻进速度,多回转,少冲击,若在钻孔中有水孔堵塞现象。
后撤钻杆并反复扫孔,使水孔---------------------------------------------------------精品 文档---------------------------------------------------------------------畅通,然后慢慢钻进,直至设计深度。
5. 3清空钻孔内若残存有积水、岩粉或其他杂物,会影响锚固质量和妨碍锚杆,杆体钻到设计深度后,需用水或高压风洗孔,检查钻头水孔是否畅通。
清空完毕后应立即送杆,防止时间过长照成再次堵孔。
在合格的锚孔中插入装好锚头、排气管的锚杆,安装止浆塞、垫板、螺母。
5.4注浆锚杆注浆安装前先做好材料、机具、脚手平台和场地准备工作,注浆材料使用普通硅酸盐水泥,粒径小于2.5mm 的砂子,并须过筛,胶骨比1:0.5~1:1,水灰比0.30~0.45,砂浆标号不小于M20。
注浆料应由杆体中孔灌入,上仰孔采用单向可直接采用进浆管注浆。
采用DML30-2型锚杆专业注浆泵。
锚孔内空气由排气管排出,当排气孔中有浆液流出时结束注浆。
六.质量控制及检验6.1锚杆安装允许偏差应符合下列规定(1)锚杆孔的孔径应符合设计要求。
(2)锚杆孔的深度大于锚杆长度的10cm 。
(3)锚杆孔距允许偏差为15cm(4)锚杆插入长度不得小于设计长度的95% (5)锚杆孔的方向符合设计要求,垫板与基面紧贴。
(6)锚杆平直、无损伤,表面无裂纹、油污、颗粒或片状锈蚀。
6.2质量控制(1)进行岗前培训,让操作者了解注意施作程序及标准。
(2)开工前认真进行交底。
(3)绘制锚杆布置图,严格控制其位置。
(4)严格控制砂浆的水灰比。
(5)控制注浆压力和进浆量。
(6)注浆顺序应从两端向中间注浆,交错进行防止窜孔。
七、施工注意事项7.1 钻孔时,要保证孔位直顺,否则在锚杆安装时杆体不易安装到孔底。
7.2 钻孔时严格按设计深度钻孔,在钻杆上做定位标记,用于控制孔深,钻孔过深或过浅都将影响锚固质量。
7.3 杆体插入孔内长度不小于设计规定的95%。
插入锚杆时一定要匀速、慢慢插入,严禁使劲打击杆体。
7.4 锚杆垫板安装时一定要紧贴围岩或支护面,使锚杆能承受围岩变形的应力。
7.5 试验室按规定的频率做锚杆拉拔试验,以检验锚杆的锚固质量。
八.安全要求及措施8.1 施工期间,对支护的工作状态进行定期和不定期检查。
在不良地质地段,由专人每班检查。
8.2 暂停施工时,将支护直抵开挖面。
8.3 锚杆简易台架安置应稳妥。
8.4 作业中如发生风、水、输料管路堵塞或爆裂时,依次停止风、水、料的输送。
8.5 对锚杆支护体系的监控量测中发现支护体系变形、开裂等险情时,采取补救措施。
当险情危急时,将人员撤出危险区。
九、环境保护及文明施工9.1建立健全管理组织机构。
工地成立以项目经理为组长,各业务部室和生产班组为成员的文明施工和环保管理组织机构。
9.2加强教育宣传工作,提高全体职工的文明施工和环保意识。
9.3制定各项规章制度,并加强检查和监督。
9.4加强文明施工管理,合理布置施工场地,合理放置各种施工设施。
9.5在施工区和生活区设置污水处理系统,不将有害物质和未经处理的施工废水直接排放。
并备有临时的污水汇集沉淀设施,过滤施工、生活排水。
9.6注浆作业人员应配戴防尘口罩等用具;施工操作人员的皮肤应避免与速凝剂等直接接触,。
