预制方桩施工方案【1】材料1、钢筋砼预制方桩、预应力管桩的规格、质量必须符合设计和施工规范的规定。
2、接桩用的焊条的牌号、性能必须符合设计要求和有关标准的规定,并应有出厂合格证明。
3、钢板或角钢的材质、规格因符合设计要求,且应有质保书或检验报告。
【2】作业条件1、应有工程地质资料、桩基施工平面图、桩基施工组织设计或方案。
2、桩基的轴线和标高均应测定完毕,并经过检查,办理了复核签证手续。
3、已排除架空障碍物,在建筑物旧址或杂填土区施工时,应预先进行钎探,在桩位置将探明的旧基础、石块、废铁等障碍物清除和采取其它处理措施。
4、打桩场地附近的建筑物或构物,如有震动要求和影响使用安全时,打桩前应会同有关单位采取措施予以有效的处理。
5、场地要碾压平整,其表土承载力满足要求,保证桩基在移动时稳定垂直。
6、根据轴线放出桩位线,用短木桩或短钢筋打好定位桩,并用白灰作出标志,便于施打。
7、正式施工前必须先打试验桩,其数量不少于2根,以确定桩长和贯入度,并校验打桩设备、施工工艺及技术措施是否符合要求。
【3】操作工艺1、必须按照有关程序安装打桩机。
2、桩机就位。
3、起吊预制桩。
4、桩在入土前,应在桩架或桩身上设置尺寸标志,以便在施工中观测、记录。
【4】打桩的顺序1、根据桩的密集程序,打桩顺序可采取从中间向两边对称施打;或从中间向四周施打;或从一侧向另一侧施打。
2、根据基础设计标高,宜先深后浅进行施打。
3、根据桩的规格,宜先大后小、先长后短进行施打。
4、根据桩位与原有建筑物的距离,宜先近后远进行施打。
【5】接桩1、在桩长度不够的情况下,采用焊接接桩,焊接接桩的预埋铁件表面应清洁,上下节之间的间隙应用铁片垫密焊牢。
一般对称焊接,以减少变形,焊缝应连续、饱满。
2、接桩一般在距离地面1m左右进行。
上下节桩的中心线偏差不得大于10mm,节点弯曲矢量不得大于1‰桩长。
3、接桩处的焊缝应自然冷却10-15min后才打入土中,对外露铁件应刷防绣漆。
预制小方桩专项施工方案1. 项目概述本文档为预制小方桩专项施工方案,主要针对在土木工程中使用的小型预制混凝土桩的施工工艺和步骤进行详细说明。
2. 施工准备在进行预制小方桩施工之前,需要做以下准备工作:•准备施工材料:水泥、砂、石、钢筋等;•检查施工设备和工具是否完好,并进行调试;•确定施工区域的地基情况和设计要求;•制定详细的施工计划,并安排合适的工人。
3. 施工步骤3.1. 基础准备在进行预制小方桩施工之前,需要进行基础准备工作:1.清理施工区域,确保表面平整,并清除杂物和障碍物;2.根据设计要求进行定位和标记,确定桩的位置和间距;3.根据设计要求进行打桩机调整。
3.2. 钢筋加工和安装1.根据设计要求,对钢筋进行切割和弯曲加工。
2.将钢筋按设计要求,按照桩的截面形状进行布置。
3.将布置好的钢筋按照桩的高度进行套筒。
3.3. 模板搭建1.根据设计要求,制作预制小方桩的模板。
2.检查模板的尺寸和位置是否准确,并进行调整。
3.将模板安装在桩的定位钢筋上,并进行固定。
3.4. 混凝土浇注1.在模板组装完毕后,进行混凝土浇注。
2.选择合适的混凝土搅拌设备和浇注方法,确保混凝土的质量和均匀性。
3.混凝土浇注至模板顶部,然后进行振捣和充实,以排除空隙和气泡。
3.5. 确认和修整1.混凝土充实完毕后,用修整器修整桩顶部的混凝土。
2.确认桩的尺寸和位置是否符合设计要求,并进行必要的调整。
3.桩表面修整完毕后,进行保护措施,以防止混凝土表面龟裂和脱落。
4. 施工质量控制为确保预制小方桩的施工质量,需要进行以下控制措施:•施工过程中进行质量检查,确保施工符合设计要求;•进行混凝土的坍落度(塑性度)检测,确保混凝土浇注质量;•桩的尺寸和位置进行测量和分析,以确保施工准确性;•进行混凝土强度试验,确保混凝土强度符合要求。
5. 安全措施在进行预制小方桩施工过程中,需要严格遵循以下安全措施:•工地周围设置围栏,并明确标示施工区域;•工人必须佩戴好安全帽、工作服和防护鞋等安全装备;•施工人员必须具备相关操作技能,并按照规定进行操作;•对施工现场进行定期巡视,确保施工安全。
预制钢筋混凝土方桩施工方案预制钢筋混凝土方桩施工方案1. 引言本旨在提供一套详细的预制钢筋混凝土方桩施工方案,以指导工程人员在实际施工过程中进行操作。
本方案包括方桩的设计、材料准备、施工工序、安全措施等内容。
2. 方桩设计2.1 方桩的尺寸和数量方桩的尺寸应根据工程设计要求确定,并在施工前进行详细确认。
同时,方桩的数量应满足工程的承载力和稳定性要求。
2.2 方桩的布置根据土体的情况和工程设计要求,确定方桩的布置方式。
应注意桩与桩之间的间距和桩与边坡之间的距离,以满足工程的要求。
3. 材料准备3.1 钢筋选用符合国家标准的混凝土用钢筋,钢筋的直径和强度等级应符合设计要求。
在使用钢筋之前,应进行检查和验收,确保质量合格。
3.2 混凝土选择符合要求的水泥、砂、骨料等原材料进行混凝土的配制。
按照配合比进行配制,并进行现场试块的制作和试验,确保混凝土的质量符合要求。
4. 施工工序4.1 桩基检查与准备在施工前,对施工现场进行检查和准备,包括地基状况的勘测和基坑的开挖等。
确保施工现场的安全性和稳定性。
4.2 钢筋的预制与安装按照设计要求,对钢筋进行预制和加工。
然后,将钢筋按照设计图纸的要求进行安装,确保钢筋的位置和间距准确无误。
4.3 混凝土的浇筑与养护在钢筋安装完成后,进行混凝土的浇筑。
浇筑时应注意混凝土的均匀性和密实性,以确保混凝土的质量。
浇筑完成后,进行养护工作,保持混凝土的湿润和温度稳定。
4.4 后处理与验收混凝土凝固后,进行方桩的后处理工作,包括拆除模板、修补缺陷等。
然后,进行方桩的验收工作,确保方桩的质量符合设计要求。
5. 安全措施5.1 施工现场安全施工现场应划定安全警戒线,并配备必要的安全防护设施。
施工人员应穿戴符合要求的安全防护用品,严禁在施工区域内闲逛或嬉戏。
5.2 机械设备安全使用机械设备时,应进行必要的安全检查和维护。
操作人员应熟悉设备的使用方法,遵守操作规程,确保设备的安全性和稳定性。

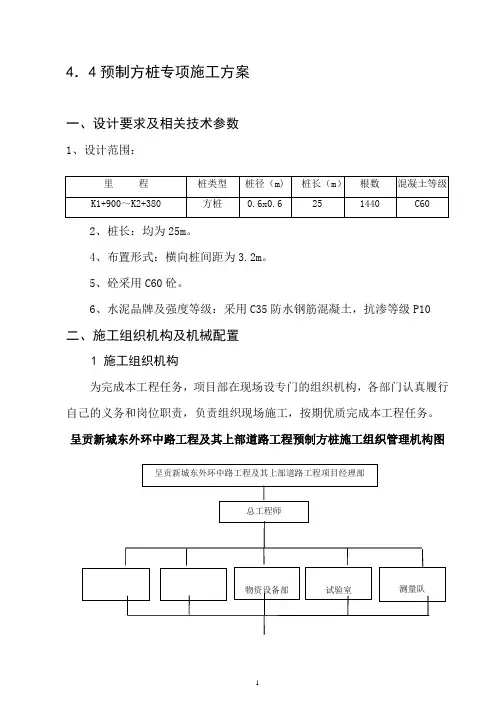

4.4预制方桩专项施工方案一、设计要求及相关技术参数1、设计范围:2、桩长:均为25m。
4、布置形式:横向桩间距为3.2m。
5、砼采用C60砼。
6、水泥品牌及强度等级:采用C35防水钢筋混凝土,抗渗等级P10二、施工组织机构及机械配置1 施工组织机构为完成本工程任务,项目部在现场设专门的组织机构,各部门认真履行自己的义务和岗位职责,负责组织现场施工,按期优质完成本工程任务。
呈贡新城东外环中路工程及其上部道路工程预制方桩施工组织管理机构图2 机械设备配置根据现场施工条件,为确保本工程的进度和质量,施工机械进场前进行检验,检查机械设备的运转情况、合格证、检验报告以及人员操作证是否有效,并形成检验记录,成立一个施工队负责DWHK1+900+DWHK2+380预制方桩的施工。
三、预制管桩(方桩)施工方法预制管桩采用600×600预制实心方桩,砼采用C60。
1、施工工艺流程场地平整→测量放线、定桩位→桩机安装就位→预应力砼管桩吊放就位→试桩→管桩施打→接桩→管桩施打→送桩一收锤验收→截桩头→测量复核桩位→桩基检测→桩基竣工验收。
2、施工方法及要求(1)管桩的吊运及堆放①管桩进场应作出检查,其规格、批号、制作日期应符合所属的验收批号内容。
桩尖采用钢板焊成十字型构件。
②管桩在吊运过程中轻吊轻放,避免剧烈碰撞。
③管桩按不同规格、长度及施工顺序分别堆放。
(2)管桩施打①打桩前准备工作:a .认真检查打桩设备各部分的性能,以保证其正常运作;b.根据施工图绘制整个工程的桩位编号图:根据地质资料和设计要求推算每条桩的预计长度,合理的节长,尽可能减少接桩,避免超长过多;c.由专职测量人员测定桩位,其偏差不得大于20mm;d.在桩身上划出以米为单位的长度标记,并按从下到上的顺序标明桩的长度,以便观测桩的入土深度及记录每米沉桩锤击数。
e.预应力管桩按设计人员要求进行试桩。
②施打要求a.第一节管桩起吊就位前在己定桩位上做一个辅圆位置标记,使插桩时能在已定桩位上。
混凝土预制方桩施工方案混凝土预制方桩施工方案一、方桩施工前的准备工作1. 根据设计图纸及规范要求,确定方桩的尺寸、数量和位置,并进行标志。
2. 准备好预制方桩所需的模具、混凝土搅拌设备、钢筋等材料和施工工具。
3. 清理施工现场,确保场地平整,方便施工。
二、预制方桩的制作1. 根据设计要求,制作预制方桩模具,确保模具的准确度和精度。
2. 按照规定的配合比和施工工艺,将混凝土进行搅拌,确保混凝土的均匀性和密实性。
3. 在清洁的模具内,将搅拌好的混凝土倒入,用振动器适当振动,以排除混凝土中的气泡和空隙。
4. 桩体混凝土强度达到设计要求后,拆卸模具,进行后续处理。
三、方桩的安装1. 根据工程图纸,设立方桩的控制基线,并确定方桩的中心点。
2. 使用挖掘机或手工挖掘机进行方桩孔的开挖,确保桩孔的尺寸、位置和垂直度。
3. 在桩孔底部铺设清理的砂石料垫层,以提高方桩的承载能力和抗沉降能力。
4. 将预制的方桩逐个吊装至桩孔中,通过水平仪和测量仪器进行调整,保证方桩的垂直度和位置精确。
5. 在方桩顶部预留出一定高度,以便进行连接和固定。
四、方桩的固定1. 使用打桩机或手动敲击器,对方桩进行冲击,以确保方桩的垂直度和牢固度。
2. 在方桩顶部安装连接板和横拧拉杆,将桩顶与主体连接起来,增强方桩的整体稳定性。
3. 在方桩周围填充清洁的砂石料,以提高方桩的承载能力和抗沉降能力。
4. 对已安装的方桩进行检查和测试,确保其满足设计要求。
五、施工安全注意事项1. 在施工过程中,要严格按照安全操作规程进行,佩戴好安全帽、安全鞋等个人防护设备。
2. 在进行方桩吊装和连接过程中,要确保吊装绳索牢固可靠,操作人员要具备一定的技术和经验。
3. 在施工现场设立警示标志,阻止非作业人员进入施工区域。
4. 严禁在预制方桩施工过程中进行乱丢乱堆材料、乱挖乱采等行为,以免影响施工质量和安全。
综上所述,混凝土预制方桩施工方案主要包括施工前的准备工作、预制方桩的制作、方桩的安装和固定以及施工安全注意事项。
预制钢筋混凝土方桩施工方案一、施工前准备工作预制钢筋混凝土方桩的施工需要进行充分的前期准备,确保工程的顺利进行。
以下是施工前的准备工作:1. 桩基勘察:通过现场勘察和土壤测试,确定桩基的设计和施工参数,以及选择适当的预制方桩型号和长度。
2. 材料准备:购买符合国家标准和设计要求的预制混凝土方桩、钢筋和其他相关配件。
3. 设备准备:准备施工所需的机械设备,如起重机、挖掘机、打桩机等,并确保其良好的工作状态。
4. 施工人员:配备具备相关经验和资格的施工人员,确保他们熟悉施工工艺和安全操作规程。
二、施工工艺及步骤预制钢筋混凝土方桩的施工包括以下几个步骤:1. 桩基标志和布点:根据设计要求,在地面上进行桩基的标志和布点,以确定桩的位置和间距。
2. 地面准备:清理施工区域,确保地面平坦、无障碍物,并进行必要的地面处理,如排水、压实等。
3. 钢筋制作和预埋:根据设计要求,制作预制混凝土方桩所需的钢筋配筋,并按照设计要求将钢筋预埋在预制方桩的模具中。
4. 预制方桩的浇筑:先在模具中倒入预制混凝土,确保混凝土充分振实和密实,然后利用振动器等设备去除空气泡,最后保持桩体表面平整。
5. 方桩的加固与养护:在桩的两侧安装加固材料,如钢筋网或钢板,以增强桩的整体强度。
随后对预制方桩进行养护,保持适宜的温度和湿度,以确保混凝土的充分固化和强度发展。
6. 桩身安装:根据设计要求,使用起重机等设备将预制方桩陆续吊装到桩位上,确保桩的垂直度和位置精准。
7. 桩顶修整:根据需要,使用切割机、打磨机等工具对桩顶进行修整,以达到设计要求的标高和水平度。
8. 桩顶加固:安装桩顶加固件,如钢筋和混凝土梁,以确保桩顶的稳固和承载能力。
三、质量控制和安全措施在预制钢筋混凝土方桩的施工过程中,必须严格遵守相关质量控制和安全措施,确保工程的质量和施工人员的安全。
以下是一些建议的措施:1. 施工前检查:在施工前,对材料、设备和施工部位进行检查,确认其符合设计要求和安全规定。
预制空心方桩施工方案1. 引言本文档介绍了预制空心方桩的施工方案。
预制空心方桩是一种常用于公路、电力、水利等工程中的基础建设。
本方案旨在确保施工过程安全、高效并保证工程质量。
2. 施工准备2.1 设计准备在施工前,需准备好预制空心方桩施工图纸,包括桩的几何尺寸、布置数量以及布置方式等。
同时,还需要充分了解相关的施工规范和标准。
2.2 施工材料和工具准备在施工过程中,所需的主要材料包括预制空心方桩、混凝土、钢筋等。
同时,需要准备好相应的施工工具,如挖掘机、起重机、水泥搅拌机、钢筋切割机等。
2.3 劳动力准备根据施工需求,合理组织工人,确保施工人员熟悉预制空心方桩的施工工艺,并具备相关工作经验和操作技能。
3. 施工过程3.1 布置场地根据设计要求,选取适宜的场地进行施工。
清理场地上的杂物和障碍物,平整场地并确保安全。
3.2 开挖基础根据设计要求,使用挖掘机对基础进行开挖。
开挖过程中,需注意土壤的稳定和基坑的坚固。
根据需要,可以采取加固基坑的措施。
3.3 安装预制空心方桩在基坑中安装预制空心方桩,需要使用起重机进行吊装。
在吊装过程中,需确保桩的垂直度和相互间距的一致性,并及时进行调整。
同时,应检查每根桩的质量和尺寸是否符合要求。
3.4 确定桩顶高程根据设计要求,确定桩顶的高程。
使用水泥搅拌机将混凝土倒入预制空心方桩中,并通过震动棒或器具排除其中的气泡。
3.5 安装钢筋骨架在浇筑混凝土前,根据设计要求在预制空心方桩中安装钢筋骨架。
钢筋的安装要符合相关的施工规范,保证其受力性能和连接质量。
3.6 浇筑混凝土将准备好的混凝土均匀地倒入预制空心方桩内,并使用振动器进行密实。
在浇筑过程中,需保证混凝土的均匀性和密实性,同时注意控制浇筑速度。
3.7 后期处理在混凝土凝固后,可进行适当的后期处理,如养护保温、表面抹平等。
同时,对施工现场进行清理,恢复环境秩序。
4. 安全措施在施工过程中,需严格遵守相关的安全规范和操作规程,采取以下安全措施:•工人应戴好安全帽、安全鞋等个人防护装备。
桩基工程(预制方桩)施工方案
预制方桩是目前常见的桩基工程施工方式之一,它是在工地预制好的具有一定尺寸和强度的方形混凝土桩,通过吊车等设备进行安装。
下面是预制方桩工程的施工方案:
1. 施工前准备:
a. 确定桩基设计方案,确定桩的尺寸、数量、定位等。
b. 购买或租赁所需的预制方桩,同时准备好吊车等安装设备。
c. 组织施工人员,进行安全教育和技术培训。
2. 桩基位置标定和桩基准备:
a. 根据桩基设计方案,在地面上标定桩的位置和坐标。
b. 使用挖掘机等设备,在桩位附近挖掘必要的基坑,确保桩
的安装空间。
c. 清理基坑内的杂物和污泥,保持基坑干净。
3. 预制方桩安装:
a. 吊车将预制方桩从运输车上卸下,放置在桩位上。
b. 使用钻孔机等设备,在桩的位置上钻孔,确保桩的固定性。
c. 将预制方桩通过吊车等设备进行垂直安装,根据设计要求
将桩顶与地面对齐或略微露出地面。
d. 在桩的四个角上使用水平仪等工具进行检测,确保桩的垂
直度和水平度。
4. 桩身连接和固定:
a. 在预制方桩的连接接口处施加钢筋并浇筑混凝土,形成连
接件,增强桩的整体强度。
b. 在桩的顶部和连接处施加钢筋网或钢板,形成桩帽或桩梁,增强桩的承载能力。
c. 根据设计要求,使用混凝土进行桩身的灌注,将桩与地基
牢固连接。
5. 完工验收:
a. 检查桩的数量、尺寸和位置是否符合设计要求。
b. 检查桩的垂直度、水平度和连接处的强度是否符合要求。
c. 清理施工现场,清除多余的材料和设备,确保施工环境整洁。
预制钢筋混凝土方桩施工方案范本一:预制钢筋混凝土方桩施工方案1. 施工概述1.1 目的1.2 项目背景1.3 相关技术标准和规范2. 前期准备工作2.1 地勘工作2.2 基坑开挖2.3 基坑降水2.4 材料准备3. 方桩制作3.1 设计和图纸3.2 材料选择和准备3.3 钢筋加工和预制3.4 筏板制作3.5 方桩浇筑4. 方桩基础施工4.1 基础验收4.2 桩基础设置4.3 方桩安装4.4 填充与压实5. 方桩加固5.1 方桩钢筋绑扎 5.2 方桩混凝土灌注5.3 方桩顶部加固6. 安全措施6.1 人员安全6.2 设备安全6.3 施工现场安全7. 现场施工记录7.1 施工工序记录 7.2 施工时间记录7.3 现场验收记录8. 监理与检测8.1 监理单位8.2 监测频率8.3 监测指标附:施工图纸法律名词及注释:1. “预制钢筋混凝土方桩施工方案”指按照相关法律法规和技术标准,对预制钢筋混凝土方桩的施工过程进行规范的详细方案。
2. “基坑开挖”指在建设工程中对地面进行开挖,形成建筑物基础的过程。
3. “桩基础设置”指在地基中预先布置好的桩基础,用于承受和传递荷载。
4. “浇筑”指将混凝土或其他材料倒入模具中,使其凝固成型的过程。
5. “灌注”指将液态混凝土通过管道或其他方式注入桩基础空洞中。
范本二:预制钢筋混凝土方桩施工方案1. 引言1.1 目的1.2 项目背景1.3 相关技术标准和规范2. 工程准备2.1 地勘与测量2.2 基坑开挖与降水2.3 材料准备与检查2.4 施工机械与设备的准备与检查3. 方桩制作3.1 设计和图纸准备3.2 材料准备与检查3.3 钢筋加工与预制3.4 筏板制作3.5 方桩浇筑4. 基础桩的施工4.1 基坑清理与验收4.2 方桩降入与调整4.3 桩基础的填充与压实5. 桩基础加固5.1 方桩钢筋布置与绑扎 5.2 混凝土灌注与浇筑5.3 方桩顶部加固6. 安全与质量控制措施6.1 人员与物料安全管理 6.2 施工现场的安全设施6.3 质量监控与记录要求7. 施工记录与报告7.1 施工现场记录7.2 施工过程报告7.3 安全与质量检查报告附件:1. 相关施工图纸法律名词及注释:1. “预制钢筋混凝土方桩施工方案”指按照相关法律法规和技术标准,对预制钢筋混凝土方桩的施工过程进行规范的详细方案。
京杭大运河苏州段堤防加固工程高新区非核心段工程
Ⅲ标段
预
制
方
桩
施
工
方
案
编制单位:江苏盐城水利建设有限公司
日期: 2018年09月15日
预制方桩施工方案
一、工程概况
1.1本工程位于苏州高新区,Ⅲ标段工程位于非核心区西岸,范围由兴贤桥至马运河段。
工程建设内容包括主河堤防加固5.653km,支河整治3条(白荡河、长亭河、马运河),防汛道路1.124km、景观绿化等。
本工程计划工期271天(日历天),计划开竣工时间:2018年9月1日至2019年5月30日(其中堤防工程须在2018年12月25日前完成)。
1.2本工程概况
R12+920~R13+110为型式二GX1新建挡墙采用预制方桩基础,共192米,顺河间距1m,6排布置,横向间距1.1m,钢筋砼预制方桩为25*25cm,桩长5m,桩底高程为-4.65m,地质土层为重粉质壤土。
预制方桩共计1152根。
R14+910~R15+090、R15+400~R16+456为型式三GX3老护岸增设挡浪板,新建挡墙底板采用预制方桩基础,共1200m,顺河间距1m,单排布置,钢筋砼预制方桩为25*25cm,桩长4m,桩底高程为-0.15m,地质土层为粉质黏土。
预制方桩共计1200根。
白荡河堤防整治北岸0+000~0+300为白GX1老挡墙砼帮宽加固,砼加固采用预制方桩基础,共340m,顺河间距1m,单排布置,钢筋砼预制方桩为25*25cm,桩长8m,桩底高程为-4.8m,地质土层为重粉质壤土。
预制方桩共计340根。
二、沉桩施工
2.1、沉桩工艺流程
2.2、桩机选择
根据工程所在地场地特点以及考虑现场条件,方桩施打拟采用挖掘机装配液压振动锤的打桩设备,其具有液压夹压装置。
液压振动锤配套在液压挖掘机上使用,利用挖掘机上的液压系统提供动力,安装快捷、操纵方便、机动灵活,频率高,桩体周围土壤液化好,沉桩速度快,工作效率高。
另外,低频振动波衰减快,噪声小,有利于环境保护。
设置了桩锤回转机构,桩锤带桩可360°回转,便于对桩的平面角度控制。
独特的侧夹装置易操作,不受桩长和场地的限制。
2.3钢筋砼成品桩运输
方桩进场可由312国道经文昌路、长江路到达施工现场。
2.4、沉桩路线
根据现场情况,分3段施工,先打R12+920~R13+110段5米方桩和白荡河堤防整治北岸0+000~0+300段8米方桩,R12+920~R13+110段5米方桩15天可以施打完成,白荡河堤防整治北岸0+000~0+300段8米方桩5天可以完成,型式三GX3老护岸增设挡浪板段4米方桩待现场具备施工条件进场施工。
2.5沉桩过程控制
2.5.1、打桩前先由测量人员定出桩位的轴线,可每隔一定距离设置导向桩,然后挂绳线作为导线,打桩时利用导线控制桩位的轴线。
2.5.2、吊桩及送桩:打桩机吊起成品桩后,人工扶正就位。
打桩期间,利用两台经纬仪控制桩的垂直度以及一台水准仪控制桩的标高。
2.6沉桩注意事项:
2.6.1、桩机行驶的地基应有足够的承载力,并保持平整。
沉桩时尚应保持桩机的垂直度。
2.6.2、沉桩施工过程中,应随时注意保持桩处于轴心受压状态,如有偏移应及时调整,以免发生桩顶破裂和断桩质量事故。
2.6.3、桩机施工与其它工艺施工平面交叉,须采取措施,减少相互影响,保证安全距离。
2.6.4、在底板基坑土方开挖后时,应检查方桩位置变位情况及标高偏差。
2.7、沉桩质量控制
2.7.1、建立、健全质量管理网络,责任落实到人;
2.7.2、进行全面的有针对性的施工技术交底;
2.7.3、严格按设计桩位布置图(或经设计认可的桩位布置图)进行放样和控制,同时检查沉桩位置处障碍物,如有发现,必须清除干净,确保沉桩质量。
2.7.4、严格按规范要求对进场的成品桩进行外观验收,并检查质量证明书或砼强度报告。
桩的起吊、运输、临时堆放等要求按规范控制。
2.7.5、施工前,用水准仪和经纬仪对桩机及桩身的垂直度和标
高进行双项控制,并注意仪器架设位置远离沉桩振动区域。
2.7.6、根据方桩沉桩及送桩特点,必须贯彻隐蔽工程验收制度(即在送桩前报项目部质量员及监理验收,同意后实施)。
2.8、沉桩常见通病及防治措施
2.8.1、桩头打坏
①主要原因
桩头强度低,配筋不当,保护层过厚,桩顶不平,液压夹与桩不垂直,有偏心;地下有障碍物,土质过硬。
②防止措施及处理方法
加桩垫,垫平桩头;作垂直度纠正等处理;严格按质量标准进行桩的制作;桩帽变形进行纠正。
2.8.2、桩身扭转或位移
①主要原因
桩尖不对称;桩身不正直。
②防止措施及处理方法
可用棍撬慢锤低击纠正;偏差不大,可不处理。
2.8.3、桩身倾斜或位移
①主要原因
桩尖不正,桩头不平;遇横向障碍物压边;桩帽与桩身不在同一直线上,桩受土体挤压。
②防止措施及处理方法
偏差过大,应拔出移位再打或作补桩;入土不深(<1m)偏差不
大时,可用木架顶正,再慢锤打入纠正;障碍物不深时,可挖除回填后再打。
2.8.4、桩身破裂
①主要原因
桩质量不符合设计要求,遇硬土层硬性施打。
②防止措施及处理方法
加钢夹箍用螺栓拧紧后焊固补强。
2.8.5、桩涌起
①主要原因
遇流砂或较软土层,或饱和淤泥层。
②防止措施及处理方法
将浮起量大的重新打入,经静载荷试验,不合要求的进行复打或重打。
2.8.6、桩急剧下沉
①主要原因
遇软土层、土洞,桩身弯曲或有严重的横向裂缝。
②防止措施及处理方法
将桩拔起检查改正重打,或在靠近原桩位作补桩处理(需经设计同意);加强沉桩前的检查,不合格桩要作更换处理。
2.8.7、桩不易沉入或达不到设计标高
①主要原因
遇旧埋设物,坚硬土夹层或砂夹层;打桩间隙时间过长,摩阻力
增大;定错桩位。
②防止措施及处理方法
遇障碍物或硬土层,用钻孔机钻透后再入,或边射水边打入。
2.8.8、桩身跳动,桩锤回弹
①主要原因
桩尖遇树根或坚硬土层,桩身弯曲。
②防止措施及处理方法
找出原因,采取措施穿过或避开障碍物,如入土不深应拔起避开或换桩重打。
三、安全文明施工
3.1、安全生产
1、建立、健全各级安全生产责任制,责任落实到人;
2、进行全面的针对性的安全技术交底;
3、定期检查特种作业人员持证上岗情况;
4、建立定期安全检查制度,查出隐患必须定人限时整改;
5、进入施工现场,必须遵章守纪,佩带安全帽;高空作业无安全设施的必须戴好安全带,并扣好保险钩;水上作业时必须穿戴救生衣。
6、施工用电中照明、配电箱、开关箱、架空线、接地接零等部分必须严格按规程操作、布置。
电工必须持有效证件上岗。
7、根据天气预报,遇有6级以上大风,必须停止作业。
8、一般情况下夜间不施工,必要时须在现场照明符合要求后且
经报批同意方可进行沉桩施工。
3.2、文明施工方面
1、桩机施工期间严格控制噪音、防尘等污染,严格按有关规定执行。
2、桩机起吊半径范围应设置红白旗、安全护栏等维护措施。
3、夜间施工时,需根部队相关部门沟通,经允许后方可施工。
4、成立文明施工小分队,对文明施工情况进行检查和整改,实现施工区域、生活区域的标准化。
3.3、机械设备安全保证措施
1、机械设备操作人员(或驾驶员)必须经过专门训练,熟悉机械操作性能,经专业管理部门考核取得操作证或驾驶证后上机(车)操作。
2、机械设备操作人员和指挥人员严格遵守安全操作技术规程,工作时集中精力,谨慎工作,不擅离职守,严禁酒后驾驶。
3、机械设备发生故障后及时检修,决不带故障运行,不违规操作,杜绝机械和车辆事故。
4、机械操作人员做好各项记录,达到准确、及时,严格贯彻操作制度,认真执行清洁、润滑、坚固、防腐、安全的十字作业法。
5、设备及工具摆放整齐,不得随意摆放。
