隧道施工简介(喷锚暗挖)2018.05
- 格式:pptx
- 大小:12.49 MB
- 文档页数:36

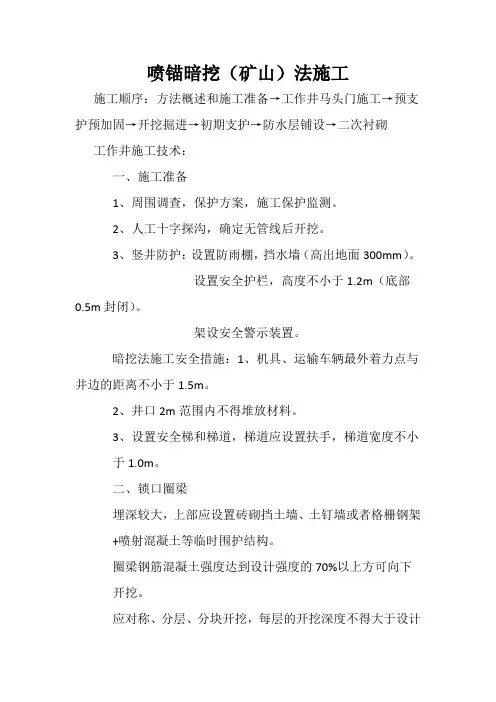

喷锚暗挖(矿山)法施工施工顺序:方法概述和施工准备→工作井马头门施工→预支护预加固→开挖掘进→初期支护→防水层铺设→二次衬砌工作井施工技术:一、施工准备1、周围调查,保护方案,施工保护监测。
2、人工十字探沟,确定无管线后开挖。
3、竖井防护:设置防雨棚,挡水墙(高出地面300mm)。
设置安全护栏,高度不小于1.2m(底部0.5m封闭)。
架设安全警示装置。
暗挖法施工安全措施:1、机具、运输车辆最外着力点与井边的距离不小于1.5m。
2、井口2m范围内不得堆放材料。
3、设置安全梯和梯道,梯道应设置扶手,梯道宽度不小于1.0m。
二、锁口圈梁埋深较大,上部应设置砖砌挡土墙、土钉墙或者格栅钢架+喷射混凝土等临时围护结构。
圈梁钢筋混凝土强度达到设计强度的70%以上方可向下开挖。
应对称、分层、分块开挖,每层的开挖深度不得大于设计规定,随挖随支护,每一层的开挖应该遵循先开挖周边再开挖中部的顺序。
马头门施工技术:马头门的开挖应分段破除竖井井壁,宜先拱部、再侧墙、最后底板的顺序破除。
同一竖井内的马头门不得同时施工,一侧掘进15后,方可开启另外一侧马头门。
先低后高原则。
超前预支护和预加固施工技术小导管:直径:40-50mm,长度大于循环进尺的2倍宜3-5m,纵向搭接长度不小于1m。
管棚:直径:80-180mm,纵向搭接长度不小于3m,钢管间距宜300-500mm。
超前小导管注浆加固:在软弱、破碎地层中成孔困难时,且施作超前锚杆比较困难或者结构断面较大时,宜采用超前小导管注浆加固处理方法。
注浆材料:普通水泥单液浆、改性水玻璃浆、水泥-水玻璃双液浆、超细水泥。
注浆工艺:砂卵石地层-渗入法砂层中-挤压、渗透注浆法黏土地层中-劈裂、电动硅化渗透法注浆压力保持在0.1-0.4MPa,注浆终压由地层条件和周边环境控制要求确定,一般不大于0.5MPa。
每孔稳压时间不小于2min。
劈裂法压力应大于0.8Mpa。
注浆速度不大于30L/min注浆期间监测项目:地面隆起、地下水污染。
1K413040 喷锚暗挖(矿山)法施工整体施工流程:预加固,预支护——土方开挖——初期支护——防水层——二次衬砌——监控测量(其中监控测量关联第七章的相关内容)1K413041 喷锚暗挖法的掘进方式选择一,浅埋暗挖法与掘进方式1,全断面开挖法适用环境:土质稳定,断面较小,适宜人工开挖或小型机械作业—地层好,跨度小于等于8m;开挖顺序:自上而下一次成型优点:可以减少开挖对围岩的扰动次数,有利于围岩天然承载拱的形成;缺点:对地质条件要求严格2:台阶开挖法适用环境:地层较差,跨度小于等于10m;开挖顺序:将结构断面分成两个以上部分,先进行上部开挖,再进行下部开挖。
优点:具有足够的作业空间和较快的施工速度。
注意事项:台阶数不能过多,台阶长度应该控制在1D;3,环形开挖预留核心土法a,适用环境:地层差,跨度小于等于12m。
是城市第四纪软土地层浅埋暗挖法最常用的一种标准掘进方式。
b,开挖顺序:环形(1,2,3),上部核心土(4),下部台阶(5)。
c,注意事项:环形开挖进尺为0.5~1m。
台阶长度控制在1D。
4,单侧壁导坑法a,适用环境:地层差,跨度小于等于14m;b,开挖顺序:先侧壁导坑1,再上台阶2,下台阶3;c,注意事项:侧壁导坑宽度不宜超过0.5倍洞宽;5,双侧壁导坑法a,适用环境:小跨度,连续使用可扩大跨度;b,开挖顺序:先左右两侧导坑1,再上部核心土2,下台阶3;c,注意事项:侧壁导坑不宜超过短面最大跨度的1/3;6,中隔壁法和交叉中隔壁法a,适用环境:地层差,跨度小于等于18m;地层差,跨度小于等于20m;b,在CD法基础上加设临时仰拱,即成为交叉中隔壁法。

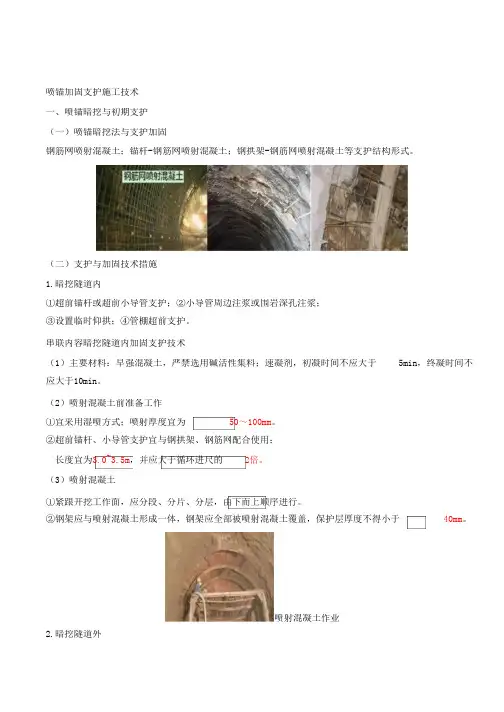

7.中洞法,侧洞法,柱洞法,洞桩法a,适用环境:小跨度,连续使用可扩大跨度;沉降小;防水差;小跨度,连续使用可扩大跨度;沉降大;防水差;多层多跨;沉降大,防水差;多层多跨;沉降大,防水差;1K413042 工作井施工技术锚喷暗挖法工作井是为隧道施工而设置的竖向通道,一般采用倒挂井壁法;一,工作井施工技术1,施工准备a,施工前,对竖井及隧道范围内的地下管线,建筑物进行调查,并确定保护方案;b,施工机具,运输车辆距离工作井边缘的距离,其最外着力点与井边距离不得小于1.5m;c,护栏高度不低于1.2m,栏杆底部500mm应采取封闭措施;d,井口2m范围内不得堆放材料;e,楼梯梯道的宽度不应小于1.0m;2,锁扣圈梁a,锁扣圈梁处土方不得超挖,不应做好边坡防护;b,圈梁混凝土强度应达到设计强度的70%及以上;3,竖井开挖与支护a,井口应设置挡水墙,四周地面应硬化处理;b,应对称,分层,分块开挖;每一分层的开挖,应遵循开挖周边,后开挖中部的顺序;c,初期支护应尽快封闭成环;d,施工平面尺寸和深度较大的竖井时,应根据设计要求及时安装临时支撑;二,马头门施工技术1,马头门的开挖应破除竖井井壁,宜按照先拱部,再侧墙,最后底板的顺序破除;a,隧道掘进方式为环形开挖预留核心土法时,马头门施工顺序:开挖上台阶时,应保留核心土;安装上部钢隔栅,连接纵向钢筋,挂钢筋网,喷射混凝土;上台阶掌子面进尺3~5m时开挖下台阶,破除下台阶隧道洞口竖井井壁;开挖下台阶土方:安装下部钢隔栅,连续纵向钢筋,挂初支钢筋网,喷射墙体及仰拱混凝土;2,马头门处隧道应密排三榀格栅钢架;3,同一竖井内的马头门不得同时进行施工;4,马头门标高不一致时,遵循”先低后高“的原则;5,施工中严格贯彻:”管超前,严注浆,短开挖,强支护,勤量测,早封闭“6:开挖过程中加强监测,出现坍塌征兆或者支护结构较大变形,停止作业;7,停止开挖时,及时喷射混凝土封闭掌子面;1K413043 超前预支护及预加固施工技术超前预支护及预加固采取的措施主要有:超前小导管深孔注浆管棚支护一,超前小导管注浆加固1,应用范围:可以配套使用多种注浆材料,施工速度快,施工机具简单,工序交接容易,是暗挖隧道常用的超前预支护措施。
喷锚支护技术喷锚支护是喷混凝土支护、锚杆支护及喷混凝土与锚杆、钢筋网联合支护的统称。
它是地下工程和边坡工程支护的一种新型式,也是新奥地利隧洞工程法(以下简称新奥法)的主要支护措施。
喷锚支护适用于不同地层条件、不同断面大小的地下洞室工程,既可用作临时支护,也可用作永久性支护。
喷锚支护是在隧洞开挖后,及时在围岩表面喷射一层厚3~5cm的混凝土,必要时加上锚杆、钢筋网以稳定围岩。
这一层混凝土一般作为临时支护,以后再在其上加喷混凝土至设计厚度作为永久支护。
这种施工方法称为新奥法。
新奥法所依据的理论与现浇混凝土支撑拱的理论显著不同。
现浇混凝土衬砌的理论是把围岩当作衬砌设计的主要荷载,而新奥法是在隧洞开挖后围岩产生大量变形以前在围岩石表面喷射一层混凝土,以期达到以下目的:密封围岩、防止围岩风化;粘结和填充围岩裂隙,防止围岩松动;加固围岩,提高其强度和整体性。
新奥法的理论依据是通过对围岩的适时支护,来控制和调整围岩中的应力,防止围岩开挖后产生过渡松动或坍塌,使围岩在与喷锚支护的共同变形中取得稳定。
新奥法把“围岩是结构的荷载”的理论转化为“围岩是承载结构的重要组成部分”,围岩荷载由围岩与支护共同承担,从而减少衬砌的厚度。
从我国已建隧洞工程的实际来看,采用喷锚支护,可以减少衬砌工程量50%以上,节约水泥1/3~1/2,减少劳动力和工程投资50%左右,缩短工期50%以上。
喷锚支护,不需要安装模板,也不需要进行回填灌浆,操作方便,施工安全。
一、锚杆支护锚杆是为了加固围岩而锚固在岩体中的金属杆件。
锚杆插入岩体后,将岩块串联起来,改善了围岩的原有结构性质,使不稳定的围岩趋于稳定,锚杆与围岩共同承担山岩压力。
锚杆支护是一种有效的内部加固方式。
(一)锚杆的作用)悬吊作用。
即利用锚杆把不稳定的岩块固定在完整的岩体上,如图14-1 (1(a)所示。
图14-1 锚杆的作用(a)悬吊作用;(b)组合岩染;(c)承载岩拱图14-2 张力锚杆(a)楔缝式;(b)胀圈式1—楔块;2—锚栓;3—垫板;4、8—螺帽;5—锥形螺帽;6—胀圈;7—凸头(2)组合岩梁。

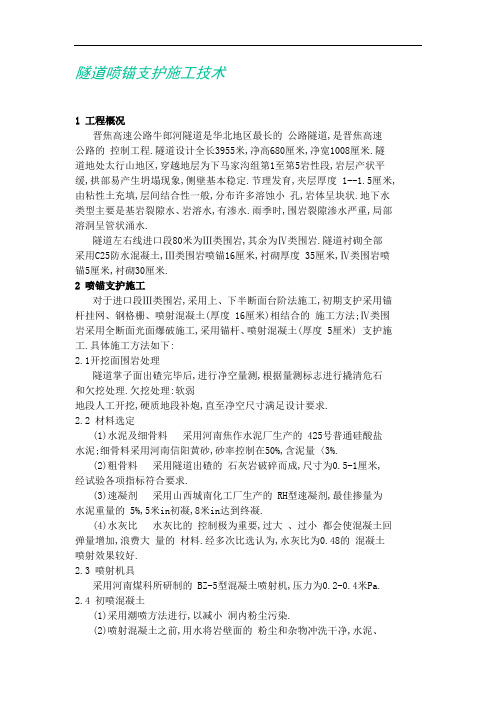

隧道喷锚支护施工技术1 工程概况晋焦高速公路牛郎河隧道是华北地区最长的公路隧道,是晋焦高速公路的控制工程.隧道设计全长3955米,净高680厘米,净宽1008厘米.隧道地处太行山地区,穿越地层为下马家沟组第1至第5岩性段,岩层产状平缓,拱部易产生坍塌现象,侧壁基本稳定.节理发育,夹层厚度 1--1.5厘米,由粘性土充填,层间结合性一般,分布许多溶蚀小孔,岩体呈块状.地下水类型主要是基岩裂隙水、岩溶水,有渗水.雨季时,围岩裂隙渗水严重,局部溶洞呈管状涌水.隧道左右线进口段80米为Ⅲ类围岩,其余为Ⅳ类围岩.隧道衬砌全部采用C25防水混凝土,Ⅲ类围岩喷锚16厘米,衬砌厚度 35厘米,Ⅳ类围岩喷锚5厘米,衬砌30厘米.2 喷锚支护施工对于进口段Ⅲ类围岩,采用上、下半断面台阶法施工,初期支护采用锚杆挂网、钢格栅、喷射混凝土(厚度 16厘米)相结合的施工方法;Ⅳ类围岩采用全断面光面爆破施工,采用锚杆、喷射混凝土(厚度 5厘米) 支护施工.具体施工方法如下:2.1开挖面围岩处理隧道掌子面出碴完毕后,进行净空量测,根据量测标志进行撬清危石和欠挖处理.欠挖处理:软弱地段人工开挖,硬质地段补炮,直至净空尺寸满足设计要求.2.2 材料选定(1)水泥及细骨料采用河南焦作水泥厂生产的 425号普通硅酸盐水泥;细骨料采用河南信阳黄砂,砂率控制在50%,含泥量〈3%.(2)粗骨料采用隧道出碴的石灰岩破碎而成,尺寸为0.5-1厘米,经试验各项指标符合要求.(3)速凝剂采用山西城南化工厂生产的 RH型速凝剂,最佳掺量为水泥重量的 5%,5米in初凝,8米in达到终凝.(4)水灰比水灰比的控制极为重要,过大、过小都会使混凝土回弹量增加,浪费大量的材料.经多次比选认为,水灰比为0.48的混凝土喷射效果较好.2.3 喷射机具采用河南煤科所研制的 BZ-5型混凝土喷射机,压力为0.2-0.4米Pa.2.4 初喷混凝土(1)采用潮喷方法进行,以减小洞内粉尘污染.(2)喷射混凝土之前,用水将岩壁面的粉尘和杂物冲洗干净,水泥、粗、细骨料利用搅拌机干拌,加入少量水,水量为按水灰比配制混凝土应加入水总量的 20%.拌好后用车将干料运至洞内喷射机前,再进行人工拌和,并按水泥总量的 5%掺入速凝剂.(3)喷射作业分段、分片由下向上依次分层进行,每段长度为6米,初喷厚度 2--4厘米.(4)喷头喷射方向与岩面偏角小于10°,喷头至受喷面距离控制在0.6--1.0米之内,喷头呈螺旋形均匀缓慢移动,一般绕圈直径在30-35厘米之内.2.5 设置锚杆及挂网(1)在每次循环出碴完毕并初喷混凝土之后,开始布设锚杆.锚杆采用φ22螺纹钢,在洞外钢筋加工场地切割成型.(2)锚固剂采用河南巩义特种建材厂8604型水泥锚固剂.此种锚固剂属快速型,固化时间5-10米in, 28d强度可达52--56米Pa.规格为φ22小卷包装.(3)锚杆安设在钻眼施工完成之后,用高压风清孔,将锚固剂先沾水充分湿润后立即塞进钻孔中,填充至孔深的 2/3,用手风枪送锚杆充分入内,至锚固剂与锚杆紧密相贴即可.(4)钢筋网片 PPP钢筋网片采用φ8圆钢,网眼尺寸20厘米×20厘米.钢筋网片尺寸为100厘米×200厘米,须保证锚杆与网片焊接牢固.钢筋网应随受喷面的起伏铺设,与受喷面间隙小于3厘米.2.6 安设钢格栅(1)格栅制作格栅主筋采用4根φ25钢筋,每榀格栅长度为500厘米,格栅之间采用钢板螺栓联接,钢筋之间的连接均采用焊接.(2)钢格栅安设钢格栅铺设间距100厘米,每2榀格栅的联接筋长108厘米,为φ25螺纹钢,应与格栅4根主筋(φ25)点焊牢固.由于是上导坑施工,格栅拱脚架设木垫板,并低于上导坑底面20厘米.格栅垂直于隧道中线,倾斜度小于2°.2.7 复喷混凝土锚杆、网片、钢格栅安设完毕后,复喷混凝土.喷射混凝土施工与初喷混凝土工序相同,本次喷射作业分为2次进行,每次喷射混凝土厚度控制在7--8厘米,2次间隔时间以10米in为宜.3 体会牛郎河隧道洞口LK26+415--LK26+500段围岩节理发育,水平层面薄且较破碎,我们及时采用锚杆、挂网、格栅、喷射混凝土等初期支护手段,使开挖顺利完成.但初期支护只是一种临时支护,二次衬砌施工必须紧跟其后,以确保施工安全.。
喷锚暗挖(矿山)法施工1.浅暗暗挖法施工因掘进方式不同、可分为从多的具体施工方法,如全断面法、正台阶法、环形开挖预留核心土法、单侧壁导坑法、双侧壁导坑法、中隔壁法、交叉中隔壁法、中洞法、侧洞法、柱洞法等。
全断面开挖法(1)全断面开挖法适用于土质稳定、断面较小的隧道施工,适宜人工开挖或小型机械作业。
(2)全断面法开挖法的优点是可以减少开挖对围岩的扰动次数,有利于围岩天然承载拱的形成,工序简便;缺点是对地质条件要求严格,围岩必须有足够的自稳能力。
台阶开挖法(1)台阶开挖法适用于土质较好的隧道施工,以及软弱围岩、第四纪沉积地层隧道。
(2)台阶开挖法将结构断面分成两个以上部分,即分成上下两个工作面或几个工作,分步开挖。
(3)台阶开挖法优点是具有足够的作业空间和较快的施工速度,灵活多变,适用性强。
环形开挖预留核心土法(1)环形开挖预留核心土法适用于一般土质或易坍塌的软弱围岩、断面较大的隧道施工。
(2)环形开挖预留核心土法的优点是因为开挖过程中上部留有核心土支承着开挖面,能迅速及时地建造拱部初期支护,所以开挖工作面稳定性好。
(3)和台阶法一样,核心土和下部开挖都是在拱部初期支护保护下进行的,施工安全性好。
单侧壁导坑法(1)单侧壁导坑法适用于断面跨度大,地表沉降难于控制的软弱松散围岩中隧道施工。
双侧壁导坑法(1)双侧壁导坑法又称眼镜工法。
当隧道跨度很大,地表沉陷要求严格,围岩条件特别差,单侧壁导坑法难以控制围岩变形时,可采用双侧壁导坑法。
(2)双侧壁导坑法一般是交断面分成四块:左、右侧壁导坑、上部核心土、下台阶。
(3)优缺点:1)双侧壁导坑法虽然开挖断面分块多,扰动大,初期支护全断面闭合的时间长,但每个分块都是在开挖后立即各自闭合的,所以在施工中间变形几乎不发展。
2)双侧壁导坑法施工较为安全,但速度较慢,成本较高。
中洞法、侧洞法、柱洞法、洞桩法当地层条件差、断面特大时,一般设计成多跨结构,跨与跨之间有梁、柱连接,一般采用中洞法、侧洞法、柱洞法及洞桩法等施工,其核心思想是变大断面为中小断面,提高施工安全度。
暗挖隧道开挖支护技术及流程一、开挖支护技术概述暗挖隧道是指在地下进行开挖的隧道工程,其施工过程中面临着地质条件复杂、施工空间受限、安全风险较高等挑战。
因此,采用科学的开挖支护技术至关重要。
常见的开挖支护技术包括喷锚支护、钢拱架支护、混凝土衬砌等。
二、开挖支护流程1. 前期准备(1)地质勘察:对隧道沿线地质进行详细勘察,了解地质条件,为设计合理的开挖支护方案提供依据。
(2)隧道设计:根据地质条件、隧道用途等因素,设计隧道断面、长度、施工工艺等。
(3)施工方案制定:根据隧道设计,制定合理的施工方案,包括开挖方式、支护措施等。
2. 开挖前准备(1)施工现场布置:设置施工临时设施,如施工道路、临时水电供应等。
(2)通风系统设置:建立隧道通风系统,确保施工过程中的空气质量。
(3)施工设备准备:检查、调试施工设备,确保设备状态良好。
3. 开挖与支护(1)开挖:根据设计要求,采用合适的开挖方式,如全断面开挖、台阶开挖等。
(2)初期支护:开挖后立即进行初期支护,包括喷射混凝土、锚杆施工、安装钢拱架等,以稳定隧道围岩。
(3)二次衬砌:在初期支护后,根据隧道使用要求和地质条件,进行二次衬砌施工,一般采用现浇混凝土或预制混凝土衬砌。
4. 施工监测(1)监测方案制定:根据隧道工程特点,制定施工监测方案,包括监测内容、监测方法等。
(2)监测实施:对隧道围岩、初期支护、二次衬砌等进行实时监测,掌握施工过程中的安全状态。
(3)监测数据分析:对监测数据进行分析,及时发现异常情况,采取相应措施予以处理。
5. 施工质量控制(1)施工质量检查:对施工过程中的质量进行检查,确保施工质量符合规范要求。
(2)质量验收:工程完成后,进行质量验收,合格后投入使用。
三、安全施工注意事项1. 施工过程中,严格遵循安全操作规程,确保员工安全。
2. 加强施工现场安全管理,及时发现并消除安全隐患。
3. 定期对施工设备进行检查、维护,确保设备正常运行。
4. 做好施工过程中的环境保护工作,减少对周边环境的影响。

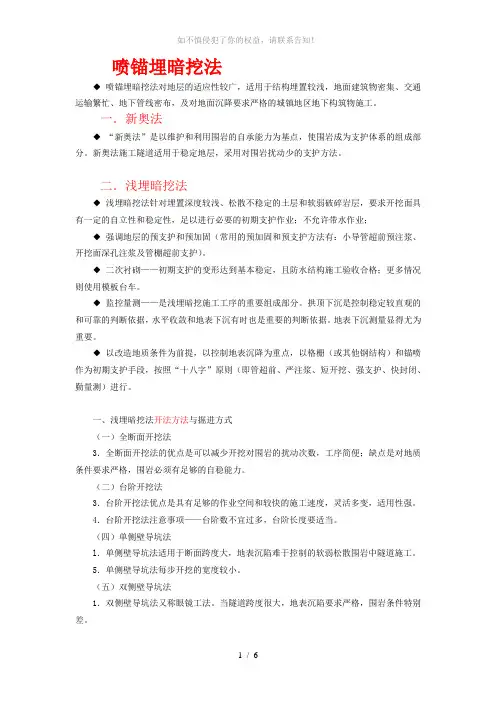

喷锚埋暗挖法◆喷锚埋暗挖法对地层的适应性较广,适用于结构埋置较浅,地面建筑物密集、交通运输繁忙、地下管线密布,及对地面沉降要求严格的城镇地区地下构筑物施工。
一.新奥法◆“新奥法”是以维护和利用围岩的自承能力为基点,使围岩成为支护体系的组成部分。
新奥法施工隧道适用于稳定地层,采用对围岩扰动少的支护方法。
二.浅埋暗挖法◆浅埋暗挖法针对埋置深度较浅、松散不稳定的土层和软弱破碎岩层,要求开挖面具有一定的自立性和稳定性,足以进行必要的初期支护作业;不允许带水作业;◆强调地层的预支护和预加固(常用的预加固和预支护方法有:小导管超前预注浆、开挖面深孔注浆及管棚超前支护)。
◆二次衬砌——初期支护的变形达到基本稳定,且防水结构施工验收合格;更多情况则使用模板台车。
◆监控量测——是浅埋暗挖施工工序的重要组成部分。
拱顶下沉是控制稳定较直观的和可靠的判断依据,水平收敛和地表下沉有时也是重要的判断依据。
地表下沉测量显得尤为重要。
◆以改造地质条件为前提,以控制地表沉降为重点,以格栅(或其他钢结构)和锚喷作为初期支护手段,按照“十八字”原则(即管超前、严注浆、短开挖、强支护、快封闭、勤量测)进行。
一、浅埋暗挖法开法方法与掘进方式(一)全断面开挖法3.全断面开挖法的优点是可以减少开挖对围岩的扰动次数,工序简便;缺点是对地质条件要求严格,围岩必须有足够的自稳能力。
(二)台阶开挖法3.台阶开挖法优点是具有足够的作业空间和较快的施工速度,灵活多变,适用性强。
4.台阶开挖法注意事项——台阶数不宜过多,台阶长度要适当。
(四)单侧壁导坑法l.单侧壁导坑法适用于断面跨度大,地表沉陷难于控制的软弱松散围岩中隧道施工。
5.单侧壁导坑法每步开挖的宽度较小。
(五)双侧壁导坑法1.双侧壁导坑法又称眼镜工法。
当隧道跨度很大,地表沉陷要求严格,围岩条件特别差。
4.优缺点:(1)双侧壁导坑法虽然开挖断面分块多,扰动大,在施工中间变形几乎不发展。
(2)双侧壁导坑法施工较为安全,但速度较慢,成本较高。

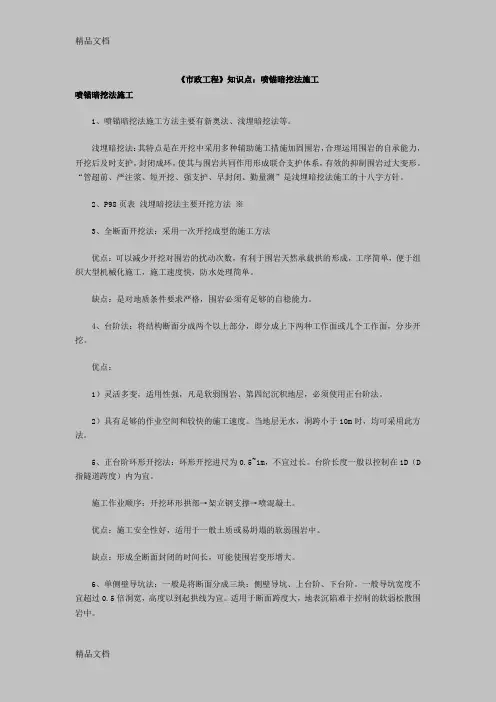

《市政工程》知识点:喷锚暗挖法施工喷锚暗挖法施工1、喷锚暗挖法施工方法主要有新奥法、浅埋暗挖法等。
浅埋暗挖法:其特点是在开挖中采用多种辅助施工措施加固围岩,合理运用围岩的自承能力,开挖后及时支护,封闭成环,使其与围岩共同作用形成联合支护体系,有效的抑制围岩过大变形。
“管超前、严注浆、短开挖、强支护、早封闭、勤量测”是浅埋暗挖法施工的十八字方针。
2、P98页表浅埋暗挖法主要开挖方法※3、全断面开挖法:采用一次开挖成型的施工方法优点:可以减少开挖对围岩的扰动次数,有利于围岩天然承载拱的形成,工序简单,便于组织大型机械化施工,施工速度快,防水处理简单。
缺点:是对地质条件要求严格,围岩必须有足够的自稳能力。
4、台阶法:将结构断面分成两个以上部分,即分成上下两种工作面或几个工作面,分步开挖。
优点:1)灵活多变,适用性强,凡是软弱围岩、第四纪沉积地层,必须使用正台阶法。
2)具有足够的作业空间和较快的施工速度。
当地层无水,洞跨小于10m时,均可采用此方法。
5、正台阶环形开挖法:环形开挖进尺为0.5~1m,不宜过长。
台阶长度一般以控制在1D(D 指隧道跨度)内为宜。
施工作业顺序:开挖环形拱部→架立钢支撑→喷混凝土。
优点:施工安全性好,适用于一般土质或易坍塌的软弱围岩中。
缺点:形成全断面封闭的时间长,可能使围岩变形增大。
6、单侧壁导坑法:一般是将断面分成三块:侧壁导坑、上台阶、下台阶。
一般导坑宽度不宜超过0.5倍洞宽,高度以到起拱线为宜。
适用于断面跨度大,地表沉陷难于控制的软弱松散围岩中。
7、双侧壁导坑法:又称眼镜工法。
当隧道跨度很大,地表沉陷要求严格,围岩条件特点差,单侧壁导坑法难以控制围岩变形时,可采用双侧壁导坑法。
双侧壁导坑法所引起的地表沉陷仅为短台阶法的1/2.施工作业顺序:开挖一侧导坑,并及时地将其初次支护闭合。
相隔适当距离后开挖另一侧导坑,并建造初次支护,开挖上部核心土,建造拱部初次支护,开挖下台阶,建造底部的初次支护,使初次支护全断面闭合。

喷锚暗挖法隧道施工规定
喷锚暗挖法隧道施工的规定
根据《地下铁道工程施工及验收规范》GB50299-1999(2003年局部修订)第7.1.1~第7.1.6条的规定,采用喷锚暗挖法施工隧道应密切注意:隧道喷锚暗挖施工应充分利用围岩自承作用,开挖后及时施工初期支护结构并适时闭合,当开挖面围岩稳定时间不能满足初期支护结构施工时,应采取预加固措施。
工程开工前,应核对地质资料,调查沿线地下管线、各构筑物及地面建筑物基础等,并制定保护措施。
隧道开挖面必须保持在无水条件下施工。
采用降水施工时,应按有关规定执行。
隧道采用钻爆法施工时,必须事先编制爆破方案,报城市主管部门批准,并经公安部门同意后方可实施。
隧道施工中,应对地面、地层和支护结构的动态进行监测,并及时反馈信息。
感谢您的阅读!。
