室内分布系统施工规范报告
- 格式:doc
- 大小:33.50 KB
- 文档页数:8
.....................................室内分布(WLAN)施工规范目录室内分布施工规范 (2)1.有源设备安装规范: (2)2.无源设备安装规范: (4)2.1 天线安装规范: (4)3.1 馈线安装规范: (7)4.1 设备箱安装规范: (11)5.1 电源安装规范: (13)6.1 地线走线规范: (16)7.1 标签制作粘贴规范: (18)8.1 弱电间内移动设备安装要求: (19)9.1 网线施工规范: (21)10.1 AP设备安装规范: (23)11.1 交换机安装规范: (33)3、逆变器安装规范: (36)4、室内不间断电源(UPS): (39)5、室外不间断电源(UPS): (51)结束语 (66)室内分布施工规范:室内分布系统的设备可以根据是否需要加载电源分为有源设备和无源设备。
有源设备主要包括:微蜂窝、BBU、无线直放站、干线放大器、RRU、光纤直放站近端机、光纤直放站远端机、交换机、ONU、POE供电模块等设备。
无源设备主要包括:各类无源功分器、耦合器、合路器、衰减器、馈线、泄露电缆、天线、AP等。
1.有源设备安装规范:1.1 安装位臵符合设计方案的要求,并且垂直、牢固;1.2 安装位臵必须保证无强电、强磁和强腐蚀性设备的干扰;1.3 安装场所应干燥、灰尘小、且通风良好;1.4 安装位臵满足主设备的调测、维护和散热需要;1.5 安装位臵便于馈线、电源线、地线的布线,三线要分离;布防整齐1.6 设备尽量安装在室内。
安装主机的室内不得放臵易燃品;室内温度、湿度不能超过-2-主机工作温度、湿度的范围;对于背部散热的主设备,不能贴墙固定,必须用支架固定,保持与墙壁留有一定的距离,便于散热,对于室外安装的设备,须做好防雨防晒、防盗、防破坏的措施。
根据站点周围环境和治安情况,必要时应安装防盗笼(防雨罩、防盗笼、PVC线槽为特殊辅材);1.7 主机挂壁安装时,在弱电井或机房内安装,主机底部距离地面为1.5米,主机底部或顶部应与其它原有壁挂设备底部或顶端保持在同一水平线上;在公共区域安装时,主机安装位臵达到一般人员无法触及的位臵,同时又便于维护人员维护,业主有特殊要求可以根据实际环境安装;设备安装整齐且高度适合设备安装整齐且高度适合1.8 主设备在开通前必须接地良好,电源要采用空开+插座形式安装,三线要分离;1.9 当有两个以上主机设备需要安装时,设备的间距应大于0.2 米,并整齐安装在同一水平线(或垂直线)上;2.0 室分系统的无线直放站、光纤直放站近端、远端和干放必须安装监控模块并保证监控工作状态正常,必须保证告警信息能够正常发回网管系统,保证在网管系统下进行监-3-控,所有设备和监控系统必须符合《中国移动直放站网管监控协议》要求;2.无源设备安装规范:无源设备主要包括:各类无源功分器、耦合器、合路器、衰减器、天线和AP等设备,无源设备要求支持800~2500MHz 全频段。
广州联通室内分布系统施工规范》室内分布系统施工管理规范为保证移动电话室内覆盖工程和直放站工程的施工质量,明确工程质量监查的技术规范,特制定本施工规范。
各室内分布厂家以及监理公司有义务在工程过程中不断发现问题并提出合理的意见,使本规范能得到进一步的完善。
中国联通有限公司广州分公司移动业务部拥有对此规范的解释权和修改权。
1无线设备安装1.1 直放站设备1.1.1主机安装1.1.1.1 安装位置要求安装位置无强电、强磁和强腐蚀性设备的干扰。
安装位置保证主机便于调测、维护和散热需要。
主机在条件允许的情况下尽量安装在室内。
对于室外安装的主机,须做防雨水溅湿主机箱体底部、防晒、防破坏的措施。
对于室内安装的主机,室内不得放置易燃物品;室内的温度、湿度不能超过主机正常工作温度、湿度的范围。
1.1.1.2 机架固定主机机架的安装位置应符合设计方案的要求,并且垂直、牢固,并应保证机架底部距离地面1.2 米。
1.1.1.3 主机内设备单元的安装要求所有的设备单元安装正确、牢固,无损坏、掉漆的现象,对于波道选择式直放站,选频载波模块安装数量符合设计方案的规定,无设备单元的空位应装有盖板。
1.1.1.4 光纤直放站若光纤直放站的中继端机安装在机房内,中继端机的安装不应影响机房原有设备的摆放和机房环境。
附件安装附件安装主要是指光纤直放站的波分复用单元、光耦合单元、中继耦合器等设备的安装和光路连接。
波分复用单元和光耦合单元波分复用单元和光耦合单元原则上必须放置在用户光端机架上并用螺钉固定,若无条件,也可固定在走线架上。
中继耦合器中继耦合器安装在用户基站上方的走线架上,串接在跳线与主馈线之间并加以固定。
光路连接主机用尾纤和适当光衰减器或光法兰接头与用户的光缆连接,注意保护尾纤头以防止碰撞,使用前用无水酒精清洁尾纤头以防止灰尘沾染。
连接时插销与插孔要准确对位,连接螺母要拧到底。
当系统采用波分复用时,在与用户光系统连接前必须测试并确保波分复用单元均处于正常状态。
室内分布系统施工规范工程规范编制: ____________________________审核: ____________________________日期: ____________________________目的1 )为保证室内分布系统工程的施工质量,明确工程质量监查的技术规范,特制定本施工规范。
为保证系统能够可靠运行,必须严格按照本规范及相关作业指导书进行施工。
2 )本规范既是河南省通信工程局项目管理部进行工程管理与工程施工的技术指导标准, 又是工程质量管理部门对室内分布覆盖系统进行质量检查的依据。
本技术指导书规定了室内分布系统工程勘测、设计、安装及验收工作内容和要求,并使室内分布系统工程勘测、设计、安装、验收更系统化、标准化、规范化,特制定此规范。
适用范围本规范适用于河南省通信工程局有限责任公司室内分布系统工程的勘测、设计、安装、调测、验收。
目录一、工程勘察及勘测.................................1. 1覆盖要求确认 ................................................................................. .41 . 2覆盖信源确认............................................................................... .51. 3分布方式确认 ............................................................................... ..61. 5工程勘测内容 (8)二、工程设计 (1)2.1 WCDM屋内分布系统设计目标................................................................... .122.2 LTE室内分布系统设计目标 ..................................................................... .132.3设计原则...................................................................................... ..14三、项目站点协调 (1)四、设计图纸审核 (7)五、项目进场施工前的准备工作 (18)六、工程安装 (19)6.1主机安装.................................................... ..……2 06.1.1安装环境 (22)6.1.2 安装方式 (29)6. 1.3 主机挂架的安装…………………………………………...............6.2 天线部分的安装…………………………………………...................6.2.1 天线架安装…………………………………………...................6. 2.2 天线安装………………………………………….....................6.3 连接………………………………………… .................................6.3.1 射频连接………………………………………… .........................6.3.2 电源连接………………………………………… .........................6.3.3 地线连接………………………………………….....................6.3.4 光路连接………………………………………….....................6.4 走线………………………………………… .................................6.4.1 射频走线………………………………………… .........................6.4.2 电源走线………………………………………… .........................6.4.3 地线走线………………………………………….....................6.4.4 机房走线………………………………………….....................6.5 密封………………………………………… .................................6.6 标识…………………………………………...............................6.6.1 标签要求………………………………………….....................6.6.2 标签编号格式………………………………………….................6.7 安装工程图解.......................................................6.8 施工中注意事项………………………………………………………………..七、施工现场管理.................................7.1 施工注意事项……………………………………….............................7.2 施工记录……………………………………… ................................7.3 项目管理周报制……………………………………………………………………….7.4 环境卫生……………………………………… ................................八、施工安全管理措施九、信源设备调测及开通十、网优验证及优化 ..................................十一、验收交维 ...................................十二、送审. ..............................................................十三、结算. ..............................................................一、工程勘察1.1 覆盖要求确认了解站点当前覆盖现状和客户要求确认覆盖区域,按照设计思路确认表规定的覆盖范围和覆盖方式进行工程勘测,解决信号覆盖问题。
XX移动网优建设项目工程施工验收规范室内分布系统分册V1.1XX通信集团XX有限公司网络部版本变更记录目录1、总则 (3)2、室内分布系统施工规范 (4)2.1工程安装 (4)2.1.1主机安装 (5)2.1.2无源器件安装 (6)2.1.3天线安装 (7)2.1.4馈线布放 (8)2.1.5电源线布放 (9)2.1.6地线布放 (9)2.1.7光缆布放 (10)2.1.8线缆走道(或槽道) (14)2.1.9标签 (15)2.1.10连接 (15)2.2施工管理 (18)2.2.1对施工单位的管理 (18)2.2.2集采设备、材料的控制和管理 (20)3、室内分布系统工程验收 (20)1.室内分布系统工程验收条件 (20)2.室内分布系统工程验收内容 (21)1、总则1)为保证室内分布系统的工程施工质量,明确工程施工及验收的质量标准,特制定本规范。
2)本规范参照国家标准《移动通信设备安全要求和试验方法》(GB15842-1995)及本公司工程设计文件规范与相关设备技术规范制定。
3)本规范适用于XX移动网络部管理的室内分布系统新建、扩建、改建工程项目。
4)本验收规范的解释权和修改权属XX通信集团XX有限公司网络部。
5)室内分布系统方案设计、施工,除应符合本验收规范外,尚应符合XX集团现行标准、规范的有关规定;本验收规范与XX集团标准、规范相抵触时,应按XX集团标准、规范的规定办理。
6)本规范既是室内分布系统验收标准,又是工程施工指导标准。
7)本规范未尽事宜参照相应国家标准或行业标准。
2、室内分布系统施工规范2.1工程安装2.1.1主机安装2.1.1.1室内分布系统主机类型宏蜂窝、微蜂窝、分布式基站、NodeB的安装规范参见工程管理部相关施工规范。
其它类型主机安装以本规范为准。
2.1.1.2主机安装规范1)主机的安装位置、设备型号符合工程设计的要求。
2)安装位置确保无强电、强磁和强腐蚀性设备的干扰。

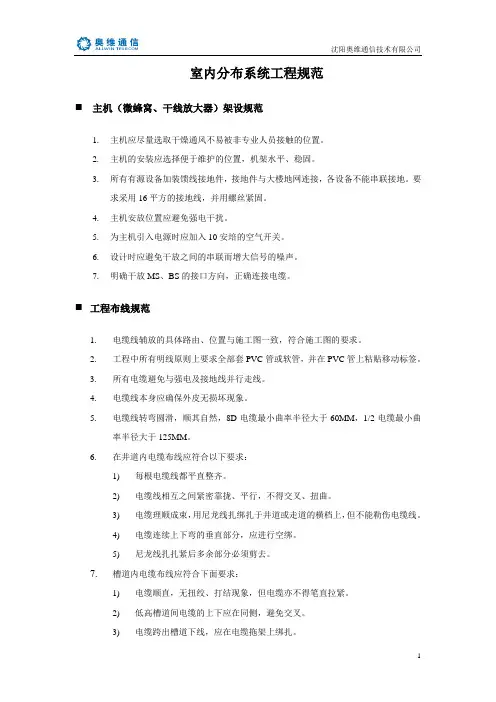

室内分布系统工程规范⏹主机(微蜂窝、干线放大器)架设规范1.主机应尽量选取干燥通风不易被非专业人员接触的位置。
2.主机的安装应选择便于维护的位置,机架水平、稳固。
3.所有有源设备加装馈线接地件,接地件与大楼地网连接,各设备不能串联接地。
要求采用16平方的接地线,并用螺丝紧固。
4.主机安放位置应避免强电干扰。
5.为主机引入电源时应加入10安培的空气开关。
6.设计时应避免干放之间的串联而增大信号的噪声。
7.明确干放MS、BS的接口方向,正确连接电缆。
⏹工程布线规范1.电缆线辅放的具体路由、位置与施工图一致,符合施工图的要求。
2.工程中所有明线原则上要求全部套PVC管或软管,并在PVC管上粘贴移动标签。
3.所有电缆避免与强电及接地线并行走线。
4.电缆线本身应确保外皮无损坏现象。
5.电缆线转弯圆滑,顺其自然,8D电缆最小曲率半径大于60MM,1/2电缆最小曲率半径大于125MM。
6.在井道内电缆布线应符合以下要求:1)每根电缆线都平直整齐。
2)电缆线相互之间紧密靠拢、平行,不得交叉、扭曲。
3)电缆理顺成束,用尼龙线扎绑扎于井道或走道的横档上,但不能勒伤电缆线。
4)电缆连续上下弯的垂直部分,应进行空绑。
5)尼龙线扎扎紧后多余部分必须剪去。
7.槽道内电缆布线应符合下面要求:1)电缆顺直,无扭绞、打结现象,但电缆亦不得笔直拉紧。
2)低高槽道间电缆的上下应在同侧,避免交叉。
3)电缆跨出槽道下线,应在电缆拖架上绑扎。
4)电缆严禁溢出槽道。
8.顶棚内电缆一般应沿墙边走线,每隔2M将电缆理顺成束扎紧,并视顶棚内部实际结构情况把电缆束扎紧固定。
9.每根电缆两端必须粘贴移动标签,井道内及较长的电缆(大于20M)须在电缆中部加贴标签。
标签应粘贴于显著位置,要求整齐、美观。
10.主干电缆(如管井和机房内的馈线)要求粘贴标示电缆走向的标签。
注:在布线过程中,不能损坏建筑物内原有的各种设施。
⏹接头制作规范1.根据实际需要截取相应长度的电缆。
室内分布系统及WLAN工程施工质量规范一、概述:为加强与勤通信技术有限公司工程实施过程中的现场管理,强化各合作单位的安全、文明施工管理意识,杜绝各类违章、违规施工的现象,结合工程建设的现场实际情况,编制了本规范,用以指导现场的施工,全面推行精细化的施工管理,在安全生产、文明施工的前提下,确保工程质量。
二、适用范围:本规范适用于与勤通信室内分布系统工程、WLAN工程的现场施工质量、安全文明要求。
三、质量规范要求:(一)分布系统工程施工质量规范1、设备安装要求:➢安装位置、设备型号务必符合工程设计要求。
➢要求所有的设备单元安装正确、牢固,无损坏、掉漆的现象,无设备单元的空位应装有盖板。
➢施工完成后,所有器件要做好清洁,保持干净。
2、电缆连接要求:✓外部电缆包含:射频线、传输线、信号线、电源线、地线、外部告警线等。
所有电缆走线应保持顺畅,不能有交叉与空中飞线的现象。
✓连到设备的电源线不能与其他电缆捆扎在一起。
✓有源设备应有良好接地,并应用16平方毫米的接地线与建筑物的主地线连接。
✓所有与设备相连的电缆连接要求整齐、美观,连线的两端的接头接触良好,不得有松动现象,馈线连接处驻波比须小于1.5。
2.1馈线布放要求➢同轴电缆所通过的线井应为电气管井(弱电井),不得使用风管或者水管管井。
➢同轴电缆应尽量在线井与吊顶内的线槽布放,走线美观,并按规定用扎带进行牢固固定,且不得于其他厂家的馈线及电线绑扎在一起。
➢同轴电缆的连接头务必牢固安装,接触良好,并做防水密封处理。
➢电缆头的规格型号务必与射频同轴电缆相吻合。
➢电缆冗余长度应适度,各层的开剥尺寸应与电缆头相适合。
➢电缆头的组装务必保证电缆头口面平整,无损伤、变形,各配件完整无损。
电缆头与电缆的组合良好,内导体的焊接或者插接应牢固可靠,电气性能良好。
➢芯线为焊接式的电缆头,焊接质量应牢固端正,焊点光滑,无虚焊、无气泡,不损伤电缆绝缘层。
焊剂宜用松香酒精溶液,严禁使用焊油。
《室内分布系统及WLAN工程施工质量规范》一、概述:为加强和勤通信技术有限公司工程实施过程中的现场管理,强化各合作单位的安全、文明施工管理意识,杜绝各类违章、违规施工的现象,结合工程建设的现场实际情况,编制了本规范,用以指导现场的施工,全面推行精细化的施工管理,在安全生产、文明施工的前提下,确保工程质量。
二、适用范围:本规范适用于和勤通信室内分布系统工程、 WLAN工程的现场施工质量、安全文明要求。
三、质量规范要求:(一)分布系统工程施工质量规范1、设备安装要求:安装位置、设备型号必须符合工程设计要求。
要求所有的设备单元安装正确、牢固,无损坏、掉漆的现象,无设备单元的空位应装有盖板。
施工完成后,所有器件要做好清洁,保持干净。
2、电缆连接要求:外部电缆包括:射频线、传输线、信号线、电源线、地线、外部告警线等。
所有电缆走线应保持顺畅,不能有交叉和空中飞线的现象。
连到设备的电源线不能和其他电缆捆扎在一起。
有源设备应有良好接地,并应用 16 平方毫米的接地线与建筑物的主地线连接。
所有与设备相连的电缆连接要求整齐、美观,连线的两端的接头接触良好,不得有松动现象,馈线连接处驻波比须小于。
馈线布放要求同轴电缆所经过的线井应为电气管井(弱电井),不得使用风管或水管管井。
同轴电缆应尽量在线井和吊顶内的线槽布放,走线美观,并按规定用扎带进行牢固固定,且不得于其他厂家的馈线及电线绑扎在一起。
同轴电缆的连接头必须牢固安装,接触良好,并做防水密封处理。
电缆头的规格型号必须与射频同轴电缆相吻合。
电缆冗余长度应适度,各层的开剥尺寸应与电缆头相适合。
电缆头的组装必须保证电缆头口面平整,无损伤、变形,各配件完整无损。
电缆头与电缆的组合良好,内导体的焊接或插接应牢固可靠,电气性能良好。
芯线为焊接式的电缆头,焊接质量应牢固端正,焊点光滑,无虚焊、无气泡,不损伤电缆绝缘层。
焊剂宜用松香酒精溶液,严禁使用焊油。
芯线为插接式的电缆头,组装前应将电缆芯线(或铜管)和电缆头芯子的接触面清洁干净,并涂防氧化剂后再进行组装。
室内分布系统施工规范中国联合网络通信集团有限公司移动网络建设部二○一二年十二月目录一、总则 (1)二、工程安装 (1)2.1主机安装 (1)2.1.1安装环境 (1)2.1.2安装方式 (1)2.1.3主机挂架的安装 (1)2.1.4附件安装 (3)2.2天线部分的安装 (4)2.2.1天线架安装 (4)2.2.2天线安装 (4)2.3连接 (4)2.3.1射频连接 (4)2.3.2电源连接 (5)2.3.3地线连接 (6)2.3.4光路连接 (6)2.4走线 (6)2.4.1射频走线 (6)2.4.2电源走线 (8)2.4.3地线走线 (8)2.4.4机房走线 (9)2.5密封 (9)2.6标识 (9)2.6.1标签要求 (9)2.6.2标签编号格式 (10)三、施工管理 (11)3.1施工出发前的工作准备 (11)3.2施工注意事项 (12)3.3施工记录 (12)3.4环境卫生 (12)一、总则1)为保证移动通信室内分布系统工程的施工质量,明确工程质量监查的技术规范,特制定本施工规范。
为保证系统能够可靠运行,必须严格按照本规范及相关作业指导书进行施工。
2)本规范既是工程部进行工程管理与工程施工的技术指导标准,又是工程质量管理部门对室内分布系统工程进行质量检查的依据。
3)当本规范与国家标准及规范有矛盾时,应以国家标准及规范为准。
4)本规范未尽事宜,参照相应国家标准或行业标准。
二、工程安装2.1主机安装2.1.1安装环境安装位置必须保证无强电、强磁和强腐蚀性设备的干扰;主机安装场所应干燥、灰尘小、且通风良好;主机安装位置便于馈线、电源线、地线的布线;主机尽量安装在室内。
安装主机的室内不得放置易燃品;室内温度、湿度不能超过主机工作温度、湿度的范围;2.1.2安装方式主机挂壁式安装时,主机底部距离地面为1米以上,在联通机房、交换机房等特殊机房内安装时,主机底部或顶部应与其它原有壁挂设备底部或顶端保持在同一水平线上;主机落地式安装时,龙门架底座或主机座应与墙壁距离0.8米,在联通机房、交换机房等特殊专用设备机房内安装时,应与原有设备保持整体协调。
室内分布系统施工规范一、有源设备有源设备是指:分布式基站,射频拉远(GRRU)分布系统的主机单元、远端单元等设备。
1、安装位置要求1.1安装位置应符合设计文件的要求,设备尽量安装在馈线走线的线井内,安装位置应便于调测、维护和散热的需要;1.2安装位置应无强电、强磁和强腐蚀设备的干扰;1.3安装场所应干燥、灰尘小、且通风良好;1.4安装位置便于馈线、电源线、地线的布线;1.5安装位置的室内不得放置易燃品;室内温度、湿度不能超过主机工作温度、湿度的范围;2、设备安装2.1严格按照说明书的介绍进行,使用合理的工具、安装件进行牢固安装牢固平整,不松动;2.2设备上要有(移动)标志,贴于设备右上位置;2.3要求所有的设备必须要安装正确、牢固、无损伤、掉漆的现象;2.4设备安装应严格避免强电强磁干扰,距强电至少要30厘米以上;2.5设备挂壁式安装时,主机底部距离地面为(移动/1.5米,联通/1.7米)在特殊机房内安装时,主机底部或顶部应与其它原有壁挂设备底部或顶端保持在同一水平线上;2.6设备落地式安装时,龙门架底座或主机座应与墙壁距离0.8米,在移动机房、交换机房等特殊专用设备机房内安装时,应与原有设备保持整体协调;2.7对于光纤分布系统的主机单元,各模块的安装数量应符合设计文件的规定;3 接地要求3.1对于干线放大器、光纤分布系统的主机单元设备必须接地,并应用不小于16平方毫米的铜芯橡皮包线与建筑物的主地线接地;3.2设备与地线、地线与保护地的连接端必须用线耳连接,不允许地线与设备直接绕接、驳接现象;3.3每台有源设备须各自安装独立的地线,不可共用一根地线;地线须按国标规定,用黄绿色专用线,须加装平垫、弹簧垫拧紧;3.4设备接地不能接避雷地,要接保护地;3.5为减少接地线的电感,要求接地线的弯曲角度大于90度,弯曲曲率半径大于130毫米;3.6地线走线要用线码固定,严禁有飞线现象,不得与馈线、电源线有交叉现象;3.7加套白色PVC的地线走线要求与射频走线固定原则相同,并作好标签识别;3.8地线如遇穿墙走线,穿墙部分必须加套管保护,穿墙孔/口必须用防火泥加以密封;4电源要求4.1设备电源插板至少有两芯及三芯插座各一个,放置于工作状态时不易触摸到的位置;4.2设备专用电源必须要安装空气开关对设备进行保护;4.3设备电源插座必须从空气开关盒内引出;4.4设备的输入电源线,必须火线、零线、地线相对应连接,不得错接;4.5电源线走线要固定,加套白色PVC的电源线走线要求与射频走线固定原则相同,走线外观要平直美观;4.6连接至主机的电源线不能和其他电缆捆绑在一起;4.7电源线须作好标签识别;4.8电源线如遇穿墙走线,穿墙部分必须加套管保护,穿墙孔/口必须用防火泥加以密封;4.9连接电源线时,必须作好安全防护工作,以绝对保证人身安全;4.10交流220V供电电源线采用2.5mm²X3的橡胶皮包缆线;二、天馈系统1、天线1.1天线安装位置天线的安装符合设计文件规定的范围内,并尽量安装在天花吊顶板的中央。
1.2天线安装固定1.2.1若为挂墙式天线,必须牢固地安装在墙上,保证天线垂直美观,并且不破坏室内整体环境。
1.2.2若为吸顶式天线,可以固定安装在天花或天花吊顶下,保证天线水平美观,并且不破坏室内整体环境。
如果天花吊顶为石膏板或木质,还可以将天线安装在天花吊顶内,但必须用天线支架对天线做牢固固定,不能任意摆放在天花吊顶内,支架捆绑所用的扎带不可少于4条;1.2.3安装天线时应戴干净手套操作,保证天线的清洁干净;1.2.4天线安装在无吊顶的位置时,必须用“马蹄形”支架固定,保证天线安装牢固、稳定;1.2.5对于在电梯井道内安装的天线,要用天线支架对天线做牢固固定;1.2.6天线放置要平稳牢固,如果垂直放置,安放位置要合理美观;天线连接容易,上紧天线时必须先用手拧紧,最后用扳手拧动的范围在1圈内即准确到位,要作到布局合理美观,做天线的过程中不能弄脏天花板或其他设施,摘装天花板使用干净的白手套,室外天线的接头必须使用更多的防水胶带,然后用塑料黑胶带缠好,胶带作到平整、少皱、美观,安装完天线后要擦干净天线。
1.2.7天线与跳线的接头要求良好接触,不能有松动现象;1.2.8天线必须标签,天线标签粘贴在天线外圈上的来线方向,不可贴在天线正中(联通标签的“中国结”横向贴);2、馈线及相关设施2.1馈线布放2.1.1馈线必须按照设计文件的要求布放,对于不在机房、线井和天花吊顶中布放的馈线,应套用PVC管。
要求走线牢固、美观不得有交叉、扭曲、裂损情况。
2.1.2当馈线或跳线需要弯曲布放时,要求弯曲角保持圆滑,其弯曲曲率半径不超过下表的规定:2.1.3穿竖线要首先认真看清图纸、对竖线在各层中的排列顺序要有合理的安排,以方便以后器件的制作,竖线要直,作到方便检查,布局美观,如果业主要求要穿PVC管,固定间距为1米一个管码;2.1.4穿横线如业主有要求的,要穿PVC管,走线要水平、拉直,不可捆绑在细的线缆上,要作到单独捆绑,在天花板上每1.5米一个扎带,明线处0.6米一个扎带,扎带的头要剪齐,作到方向一致,注意走线的美观,经过白墙时要穿PVC管。
在墙上固定时要使用塑料管卡。
2.1.5所有7/8的馈线要用粗扎带捆扎,没有用PVC管的地方要用黑扎带,有白色PVC管的地方用白色扎带;两条以上的馈线要平行放置,每条线单独捆扎;2.1.6馈线所经过的线井应为电气管井,也就是通常所指的弱电井,不能使用风管或水管管井;馈线尽量避免与强电高压管道和消防管道一起布放走线确保无强电、强磁的干扰;2.1.7线缆不能在消防管道、热力管道、通风管道及其他管线上布放、捆扎,须打吊筋,套镀锌管(或PVC管);2.1.8馈线布放应严格避免强电、强磁干扰,距强电至少要保持30厘米以上;2.1.9对于不在机房、线井和天花吊顶中布放的馈线,应套用PVC管;要求所有走线管布放整齐、美观、其转弯处要使用PVC软管连接;走线管应尽量靠墙布放,并用线码或馈线夹进行牢固固定,其固定间距如下表:2.1.10走线不能有交叉和空中飞线的现象;2.1.11对于地下停车场等特殊场所,馈线无法靠墙布放,又无走线架时,必须每隔1.5米安装一个馈线吊架,以供线管布线固定,且布线应与消防管道或排气管道保持一定距离;2.1.12对于跨楼间或空间垂直馈线的布放,先用钢丝绳两端用膨胀螺丝、地锚、紧绳卡和调节环拉紧,再把馈线用扎带或挂钩固定在钢丝绳上;2.1.13禁止馈线沿建筑物避雷网带或避雷地线捆扎一起布放走线;2.1.14室外馈线进入室内前必须有一个“滴水弯”,对于有波纹管的滴水弯底部必须剪切一个漏水口,以防止雨水沿馈线进入室内,入线口/孔必须用防火泥密封;2.1.15在有防护静电板的交换机房、通信机房等特殊机房布线时,馈线、地线、尾纤、电源线均可直接在地板下布线,但各类走线必须加套相应的PVC管或波纹管且必须分开布线,并按标准要求固定,布线要整齐美观;2.1.16在无防护静电地板的机房布线时,有走线架必须在走线架上布线,无走线架时则沿墙面、边布线,各类走线必须加套相应的PVC管、波纹管、线槽等,固定原则与射频走线相同;2.1.17线缆使用应严格控制,废缆不可超过实际用缆的8%;2.2馈线接头2.2.1馈线的连接头必须安装牢固,正确使用专用的作头工具,严格按照说明书上的步骤进行,接头不可有松动馈线芯及外皮不可有毛刺,拧紧时要固定往下部拧上部,确保接触良好,保持驻波比<1.4以下,并做防水密封处理;2.2.2馈线接头与主机/分机、天线、耦合器连接时距离馈线接头必须保持50mm 长的馈线为直出后方可转弯;2.2.3馈线接头处须做密封处理(联通用热缩套管/移动用黑胶布;热缩套管须用吹风机吹,不许用打火机或蜡烛等明火烤,且应热缩在馈线上);密封位尺寸统一;2.2.4馈线接头与主设备/分机、天线、耦合器连接口连接时,必须连接可靠,接头进丝顺畅,不得野蛮死扭;三、无源器件无源器件指功分器、耦合器、合路器及托盘等附件;3.1分布系统所用的无源器件应固定在托盘上,托盘应牢固固定在墙壁上,表面干净,位置符合设计要求,便于维护和安装;3.2无源器件要安装在托盘上,布局整齐、美观、合理,无歪曲、倾斜现象;满足布线要求,使用跳线连接时应无交叉;3.3无源器件须用专用固定件牢固固定在托盘上,固定螺栓要齐全,无松动;3.4无源器件及托盘的数量应与设计方案相符;3.5托盘安装在竖井等非公共场所内,须安装在1.7米左右高度;托盘没有安装在竖井内,而是安装在如车库等经常有人员走动的公共场所,且安装位置在2米以下易导致托盘被人为破坏的,须加装铁皮箱保护;3.6托盘器件之间的跳线及天线尾线,要求拐弯处角度不能太小,否则会影响驻波比的测试;四、标识4.1室内分布系统标签采用专用标签,天线标签用专用(移动)标志;4.2室内分布系统工程内所有设备均必须粘贴标识,贴于设备的显眼处,且不影响整体环境的统一协调性,以保持整体美观;4.3馈线及地线两端均必须粘贴标签,以标明走线的去向与来源;标签均贴于距线头20mm处;4.4在并排有多个设备或多条走线时,标签必须贴在同一水平线上;4.5在同一工程系统内不得有相同的设备代号;4.6主机、电源必须加挂警示牌;4.7馈线的走向以系统信源下行为去向,即以施主天线或与基站直接耦合点为起始端,用户天线为最终端点。
