桩基旁站方案
- 格式:docx
- 大小:12.56 KB
- 文档页数:6

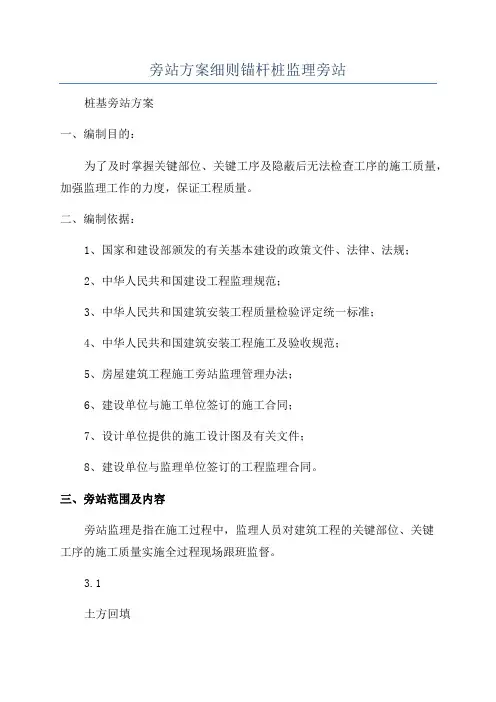

旁站监理方案
1. 旁站监理目的:
为加强房屋工程施工质量的有效控制,确保建筑工程质量对工程中施 工难度大.技术要求高.难以检查.出现问题后难以处理或影响后续工序 质量的关键部位或关键工序,实施旁站监理。
2. 工程项目概况:
斯泰必鲁斯IND综合厂房项目位于武进高新开发区内,风栖路以西, 龙瑞路以北,本工程厂房土0.000相当于黄海标高5.45m,门卫、泵房
±0.000相当于黄海标高5.6m;施工场地已平整。工程桩采用PHC-500
(125)AB预应力高强混凝土管桩单节桩,单桩承载力特征值为1000KN, 桩长13m。黄海标高3.5m的桩321根,黄海标高3.2m的桩9根,黄海标 高3.0m的桩2根,黄海标高2.1m的桩15根,黄海标高0.0m的桩14 根;管桩总桩数361根,桩底持力层在©3号粉土层。压桩机械及配重 不小于3000KN。沉桩方法采用静压沉桩法、以标高控制为主、压桩力控 制为辅;当桩顶标高未到设计标高,压桩力达到4000KN即可停止压桩, 最小压桩力不得小于2000KN。设计试桩4根,采用静载法检测单桩承载力 特征值。
3. 工程施工旁站监理的范围.内容.程序:
3.1本工程旁站监理的范围、内容:
范围:桩基工程;
内容:桩基工程施工过程中的质量控制和参与异常情况的处理 3.2工程旁站监理的程序:
施工企业根据监理企业制定的旁站监理方案,在需要实施旁监理的关 键部位、关键工序进行施工前24小时,应当书面通知监理企业派驻工地 的项目监理机构。项目监理机构应当安排旁站监理人员按照旁站监理方案 实施旁站监理。旁站监理在总监理工程师的指导下,由现场监理人员负责 具体实施。
4. 旁站监理人员的主要职责:
4.1检查施工企业现场质检人员到岗.特殊工种人员持证上岗以及机 械.建筑材料准备情况;
4.2在现场跟班监督关键部位.关键工序的施工执行施工方案以及工 程建设强制性标准情况;
4.3核查进场建筑材料,建筑构配件,设备和商品混凝土的质量检验 报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进 行复验;
4.4做好旁站监理记录和监理日记,保存旁站监理原始资料。
旁站监理人员应当认真履行职责,对需要实施旁站监理的关键部位.关
键工序在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量 问题,如实准确地做好旁站监理记录。凡旁站监理人员和施工企业现场质 检人员未在旁站监理记录上签字的,不得进行下一道工序施工。
旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性 标准行为的,有权责令施工企业立即整改;发现其施工活动已经或者可能 危及工程质量的,应当及时向监理工程师或者总监理工程师报告,由总监 理工程师下达局部暂停施工指令或者采取其他应急措施。 旁站监理记录是监理工程师或者总监理工程师依法行使有关签字权的 重要依据。对于需要旁站监理的关键部位.关键工序施工,凡没有实施旁 站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相 应文件上签字。在工程竣工验收后,监理企业应当将旁站监理记录存档备 查。
5. 旁站记录的要求:
旁站记录应真实.及时.准确.完整、全面反映关键部位或关键工序 的有关情况。文字书写应工整.清晰,语言表达应简明扼要,措辞严谨。 旁站记录应尽量采用专业术语,不用过多的修饰词语,更不要夸大其词。 涉及到数量的地方,应采用准确的数字。
6. 旁站记录的主要内容:
6.1基本情况包括天气情况.现场人员情况.施工起止时间.施工部 位.完成的工程量等。
6.1.1天气情况包括阴.晴.雨.雪和温度变化(最高气温.最低气 温).风力。
6.1.2现场人员情况应真实记录现场与旁站有关的建设单位人员,施 工单位的技术.管理人员。
6.1.3施工起止时间应记录施工开始时间和结束时间。
6.1.4施工部位应写清所在部位的轴线.标高。
6.1.5完成的工程量应写清准确的数值,以便为造价控制提供依据。
6.2施工情况: 包括关键部位或关键工序的施工过程情况.试验与检查情况.设备.材 料的使用情况.质量保证体系运行情况等。
6.2.1关键部位或关键工序的施工过程情况主要记述关键部位或关键 工序的施工方法.施工工艺及施工前施工单位制定的质量保证措施的执行 情况。
6.2.2试验与检查情况主要记述旁站过程中所做的与旁站有关的试验 与检验情况。
6.2.3机械设备使用情况主要记述施工时使用的主要设备名称.规 格.数量,与施工单位报验并经监理工程师审批的设备是否一致,施工机 械设备运转是否正常。
6.2.4材料使用情况主要记述关键部位或关键工序使用的主要材料的 名称。型号。
6.2.5质量保证体系运行情况主要记述旁站过程中施工单位质量保证 体系的管理人员是否到位,是否按事先的要求对关键部位或关键工序进行 检查,是否对不符合操作要求的施工人员进行督促,是否对出现的问题进 行纠正。
6.2.6若工程因意外情况发生停工,应写清停工原因及施工单位所做的 处理。
6.3监理工作情况:
包括旁站过程中监理员发出的指令,施工单位提出的问题及监理人员 回复,各方指示,包括建设单位.总监理工程师或专业监理工程师对旁站
监理人员的指示都要记录在旁站记录中。 监理旁站计划表
旁站部位根据工程具体情况制定旁站计划表,通常为
序号 旁站部位 旁站人员
1 桩基工程 土建监理人员: 姚永富
旁站监理记录表主要内容
1、桩基施工:
a) 桩进场,桩身质量的检验。
b) 桩顶的标高是否在允许偏差范围内。
^接桩焊接是否符合要求。
d) 对压桩的顺序和桩机行走路线进行控制。
e) 当发现桩身有异常情况时,应暂停打桩,分析原因,采取相应措施。(必 要时补勘、补桩)需补桩的应注明相应编号,并做好记录。常州大学机械石油楼、变电所/储运泵房桩基工程
旁站监理方案
项目监理部(章): __________________________
专业监理工程师: ____________________________
总监理工程师: ______________________________
日 期: _____________________________________
