成品保护和工程维护工作的管理措施和承
诺
简介
本文档旨在介绍成品保护和工程维护工作的管理措施和承诺。
通过有效的管理和维护,我们将确保产品质量和工程项目的顺利进行。
成品保护管理措施
为保证成品的质量和完整性,我们承诺采取以下管理措施:
1.确保适当的包装:我们将使用合适的包装材料和技术,以保护成品免受损坏和污染。
2.定期检查:我们将进行定期检查以确保成品的存放环境适合其保质期,并及时采取措施解决任何潜在问题。
3.质量控制:我们将执行严格的质量控制程序,确保成品符合相关标准和要求。
4.健全的库存管理:我们将建立健全的库存管理系统,准确记录和跟踪成品的数量和位置,并采取措施避免遗失或损坏。
工程维护管理措施
为确保工程项目的顺利进行和长期维护,我们承诺采取以下管理措施:
1.定期巡检和保养:我们将进行定期巡检和保养工作,以确保设备和设施的正常运行和安全性。
2.及时维修和更换:一旦发现故障或设备老化,我们将及时维修或更换,以避免停工和安全风险。
3.培训与培养维护人员:我们将提供必要的培训和发展机会,确保维护人员具备专业知识和技能来处理和解决工程问题。
4.引入新技术和先进设备:我们将密切关注新技术和先进设备的发展,以提升工程维护效率和质量。
承诺
我们郑重承诺遵守以上成品保护和工程维护管理措施,并不断改进和提升我们的管理水平。
我们将全力保证产品质量和工程项目的成功实施。
以上是关于成品保护和工程维护工作的管理措施和承诺的简要介绍。
如需了解更多详细内容,请查阅相关文件或与我们联系。
成品保护工作和工程保修工作的管理措施和承诺一、成品保护工作管理措施和承诺1. 成品保护概述为了确保生产的可靠性和完整性,从生产到成品出库,需要严格的成品保护措施。
成品保护主要包括成品安全、成品存储和成品包装。
2. 成品保护管理措施(1)成品安全在生产和运输过程中,必须对成品进行严格的管理和控制。
需要加强对生产现场的保安和监管,防止未经批准的人员进入生产车间。
在成品运输过程中,必须加强运输的监管和把控。
(2)成品存储成品存储应按照工艺要求进行管理,确保产品处于干燥、通风、无污染的环境中。
对于易腐、易燃等有特殊要求的产品,需要单独保管。
(3)成品包装成品包装应按照产品性质、运输方式和运输距离等要素进行合理设计。
包装必须符合国家标准和法律法规要求。
3. 成品保护承诺为了确保成品安全可靠,我们对于成品保护承诺如下:(1)严格遵守生产标准和流程,确保生产过程中不出现质量问题。
(2)在成品存储和运输过程中,严格遵守保护要求,确保成品不受污染和损坏。
(3)精心包装,确保成品在运输过程中不会受到损坏和变形。
二、工程保修工作管理措施和承诺1. 工程保修概述工程保修是指在设备设施正常使用过程中出现故障时,由指定人员进行修复和恢复,确保设备设施的正常使用和生产运行。
2. 工程保修管理措施(1)故障排查当设备出现故障时,应第一时间对故障进行排查。
排查期间,保证现场环境和工作安全。
(2)维修等级工程保修应根据故障类型,采取不同的维修等级。
对于急需使用的设备,需要实行优先维修。
(3)维修后验收维修人员在维修完毕之后,需要将维修记录和验收情况记录在维修报告中,由相关人员进行确认和验收。
3. 工程保修承诺我们为确保工程保修工作高效、及时和准确,承诺如下:(1)严格执行工程保修处理流程,确保故障排查更加准确、高效。
(2)实行24小时值班制度,确保及时解决紧急情况。
(3)对于重要设备实行维修备用件保障制度,确保维修过程不会受到缺少零件的影响。
成品保护和项目保修工作的管理措施和承诺(一)成品保护措施成品保护是施工建设中不可缺少的重要环节,它关系到整体项目的外观质量、面貌,更重要的是减少损失,换言之替建设单位节约项目投资;为了做好这项工作,首先要建立制度,加强库管人员专业学习教育,严明纪律,具体措施如下:(二)设备、主材保护首先掌握设备清单中各类设备的性能、体积重量、吊点位置、注意事项等.应将设备存放场地坪夯实,使地坪略高、道路畅通,有足够的面积供吊车和载重车辆装卸设备,并使设备成列堆放.将设备分类存放,露天堆放的设备必须准备足够大的防雨、防晒的物资对之加以保护,对贵重、有特殊需求的设备应存放于室内隔离保护.配备消防灭火器材、封好门窗、堵塞孔洞、布置毒鼠药等,做好防鼠、防盗、防火、防潮工作.设备、主材装卸运输时,一定要选好吊点,轻拿轻放,易碰伤处要加缓冲、防滑的软接触垫物.(三)半成品、成品保护措施加强教育,增强施工人员产品质量保护意识,各工序交接时,交接记载上应有成品保护方面的内容.凡是进场的材料,进场前必须验证合格(合格证、材质证、生产许可证或说明书),抽检符合质量标准才能入库;整齐成列分类堆放或上架放置,标识齐全,同时做好防雨、防晒、防水、防潮等工作.根据施工进度,按计划进场减少占地面积,合理安排施工工序,减少交叉工作,尽量避免因叉工作可能对半成品或成品造成的损坏.如因下道工序的施工可能影响上道工序的产品质量时,必须事先研究采取适当的保护措施.加强与同一现场友邻单位的联系,减少外来因素造成对半成品或成品的损坏,施工单位负责项目交付前的维护及保管工作.必要时,采取派专人守护的方法.(四)成品保护工作管理措施1)现场成品保护管理及分工1.1现场成品保护管理1.1.1《项目成品保护方案》由项目总工组织编写并审批,项目经理部科学合理地安排施工工序,精心组织施工,按照施工组织设计和项目质量保证计划的需求,对分部、分项项目采取有效防护措施进行保护,减少人为或自然条件下损坏成品、半成品的可能性.1.1.2项目成品保护工作由项目质量检测部经理负责措施的制定、修正、调整,并对此项工作的人员进行指导和培训,涉及项目成品保护工作的人员还有现场责任项目师、质检员、施工班组长等负责人.1.1.3项目经理部技术人员应在施工技术交底时,将成品保护措施向生产班组交底,生产班组应按保护措施对所施工的分部分项项目进行保护.1.1.4各项工作完后,要交给另一分包单位进行下道工序时,两单位之间要有中间交接手续,双方签字.1.1.5本项目各参建单位将严格执行制订的项目成品保护方案以及相关的“项目成品保护程序”和“项目竣工交付程序”.各分包单位进场施工要听从总包单位的安排、调度.所有进场人员要进行思想道德教育,不得谁意破坏其它工种的成品,必要时要通过总包单位进行协调处理.1.1.6成立专门的项目成品保护队,沿现场、楼层巡视,纠正、处罚一切违章行为.1.2成品保护工作的分工1.2.1对项目成品、半成品保护要将责任落实到位,由项目总工在项目质量保证计划中明确提出.1.2.2原材料、半成品的存放,场内搬运的保护由材料员负责.1.2.3加工产品在进场前由加工车间保护,进场后由现场责任项目师指定专人负责保护.1.2.4施工过程成品、半成品保护由现场责任项目师负责.(五)机电安装阶段的成品保护1)电气专业在埋设电线管、盒后,应及时将管、盒堵好,防止发生堵塞.此项工作由工长负责,质量检查员负责监督实施,发现问题应及时处理.2)对所有进场设备在搬运及施工过程中应做到轻拿、轻放,用软质物品保护,防止碰伤,并做好防潮措施.此项工作由工长负责,材料员监督劳务人员实施.3)对已安装完的配电箱、桥架、灯具,应采用软质物品及塑料布遮挡,以免损伤及二次污染,并及时与总包办好交接,避免丢失.此项工作应由工长督促施工人员施工,如发现问题需求有关人员认真处理,及时报告项目经理并做好整改工作.4)管道安装过程及安装完成后,不允许施工人员踩踏、敲打、用管道做支撑等危害管道安装质量的行为.5)管道安装中途停止施工时,应采取临时封堵措施,防止被恶意破坏.6、管道在试水、打压检验时,应有防管道、管件渗漏措施,并有可靠的泄水措施.7)排水立管安装完毕,闭水试验结束后,外缠一层保护层,防止土建抹灰、堵洞污染.塑料布接头处用铅丝捆扎.8)消防立管,成品保护措施同上.9)消防箱安装,为防止漆膜脱落,安装时,内贴一层薄塑料布保护.安装完毕后,外部再封一层塑料布,防止污染,并且,消防箱派专人保护,落实到人.10)卫生洁具成品保护措施,卫生洁具未交付使用时,保留保护材料,为防止碰坏,责任到人.11)对安装好的闸门、阀门、风机、泵等设备,用塑料布加以覆盖,防止土建抹灰污染.特别注意新进场的设备,在尚未安装前,应做好防雨防雪锈蚀的措施.(六)项目保修工作管理措施从项目交付之日起,我单位的项目保修工作随即展开,在保修期间,我单位将依照《建筑项目质量管理条例》、《项目保修合同》,本着对建设单位负责的精神,以有效的制度和措施,优质、迅速的服务,维护建设单位的利益.在项目竣工后的一段时间内,留置保修小组,为建筑尽快地投入使用服务.建筑正常使用后,我单位将定期或不定期的对建设单位进行回访,征求建设单位的意见并及时解决存在的问题.并将我企业的项目维修部主要负责人及通讯联络方式书面通知建设单位,如有质量问题,以便联系.1)保修组织机构我公司本着“用户至上、竭诚服务"的宗旨,对已竣工的项目进行保修,公司项目管理部下设项目保修小组.公司项目管理部、材料设备部配合保修的工作.各专业保修小组组成员由工作认真负责、经验比较丰富、技术水平比较好的技术工人组成.公司保修小组在项目交付使用后的保修期内,配合招标人做好各种保修工作,同时,将向招标人提供详尽的技术说明资料,帮助招标人更好地了解装修项目在使用过程中的注意事项.2)保修责任我单位作为项目施工的总承包方,对项目合同(含总包合同内的专业分包项目)范围内的施工质量保修负全部责任.若非施工方原因造成的质量缺陷,保修小组可受建设单位委托后给以维修:2.1项目管理部门根据回访中发现的质量问题,凡属于总承包在施工过程中造成的,制订切实可行的纠正措施,交由参加施工的项目部组织人员按期实施.实施完毕后由专职质检员进行检验,合格后交业主签认;将实施的全过程认真做好记载,并将记载交项目管理部门备案,以便于总结经验,在今后的工作中避免同类问题的发生.2.2凡不属于总承包造成的问题,而发包方需求维修的,总承包方协助解决,费用由发包方承担.3)保修响应本项目在保修期内若发生质量问题时,由建设单位或使用单位填写《建筑项目质量修理通知书》,通知我单位派驻现场保修负责人(或先电话通知,书面通知后补).我单位自接到《建筑项目质量修理通知书》或电话通知后,立即派相关负责人到达现场与招标人商定处理办法,一般质量问题自接到报修通知的24小时到达现场,能自行处理的质量问题,保证在1~3日内给予解决,需有关部门配合方可解决的问题,维修部经理及时上报公司项目部,妥善处理.若6h后我单位未作出反应,建设单位有权按原设计标准自行组织返修,所发生的费用全部由我单位承担.4)保修措施4.1项目交付时与建设单位签订项目保修合同,并建立项目保修业务档案.成立项目保修小组,项目保修小组由工作认真、经验丰富、技术好、能力强的原项目经理部的管理人员和工作人员组成.在项目交付使用后的半年至一年内,保修小组将配合建设单位作好各种保修工作.项目竣工后与建设单位签订《项目保修合同》,并建立《项目回访服务卡》.4.2项目保修小组在接到建设单位的维修需求后,立即到达故障现场,积极与建设单位商定解决、处理办法,对于一般的质量问题,保修工作将在24h内处理完毕.对于较大的质量问题,首先解决满足使用功能的问题,保修工作将在3~5个工作日内完成.若维修人员在维修过程中,未按《规范》、《标准》和设计需求进行维修,造成维修延误或者维修质量问题,由我单位负责.4.3维修实施时认真作好成品及环境卫生保护.。
成品保护和工程保修工作的管理措施与承诺方案一、成品保护1. 制定成品保护方案:在项目开始之初,制定详细的成品保护方案,明确保护措施、责任人、保护期限等,以确保项目成果的安全与完整性。
2. 明确保护措施:根据项目特性,确定具体的成品保护措施,如设置防护栏、覆盖保护膜、定期巡查等,确保成品在施工过程中的安全。
3. 责任人落实:明确成品保护的责任人,建立奖惩机制,对保护不力的责任人进行惩罚,对保护得力的责任人给予奖励,以提高全体员工的成品保护意识。
4. 定期培训:对参与项目的员工进行定期的成品保护培训,提高员工对成品保护的认识和重视程度。
5. 验收检查:在项目竣工验收阶段,对成品进行全面的检查,确保成品无损坏、无污染,符合设计要求和质量标准。
二、工程保修工作1. 制定工程保修方案:在项目竣工验收后,制定详细的工程保修方案,明确保修范围、保修期限、保修责任等,以确保项目的长期稳定运行。
2. 建立保修档案:为每个项目建立详细的保修档案,记录保修事项、处理过程、结果反馈等,以便于追溯和查询。
3. 定期巡查:在保修期内,定期对项目进行巡查,及时发现并处理潜在的问题,确保项目的正常运行。
4. 及时响应:设立24小时服务热线,对用户反映的问题及时响应,提供专业的技术支持和解决方案。
5. 回访与评估:定期对用户进行回访,了解项目的运行状况,对存在的问题进行评估和改进,提高项目的质量和满意度。
三、承诺方案1. 我们承诺按照上述管理措施和方案进行成品保护和工程保修工作,确保项目的安全、稳定和质量。
2. 对于因我们的工作失误导致的成品损坏或工程问题,我们将承担全部责任,并按照合同约定进行赔偿和修复。
3. 我们将积极配合相关部门的检查和监督,接受社会各界的监督和建议,不断提高我们的服务质量和水平。
4. 我们将严格遵守相关法律法规和行业规范,确保项目的合法性和合规性。
5. 我们将始终坚持以客户为中心的服务理念,为用户提供优质、高效、专业的服务体验。
第十三章成品保护管理措施和承诺第一节管理保证措施1 组织保证措施1.1 狠抓成品保护的现场教育工作,使全体施工人员在思想上高度重视,从施工一开始就具有良好的成品保护意识;成立以项目生产副经理为组长的成品保护小组,明确相关部门和人员的岗位职责;建立健全成品保护工作体系,严格执行成品保护程序,在安排施工生产的同时,明确成品保护的基本要求和重点,制定相应的保护措施,并加强监督检查。
1.2 制定年、季度、月度计划时,要根据总控计划进行科学合理的编制,防止工序倒置和不合理赶工期的交叉施工以及由于采取不当的防护措施而造成的互相损坏、反复污染等现象的发生。
1.3 成品保护小组组织机构成品保护员项目生产副经理成品保护巡查员装修工程机电安装工程专业分包工程结构工程成品保护员成品保护员成品保护员1.4 成品保护员巡逻岗职责主要负责责任区内的流动巡逻、安全检查、各有关制度的执行监督工作。
做好四勤、六防、一维护工作。
2 制度保证措施制定成品保护检查制度、交叉施工管理制度、交接制度、考核制度、奖罚责任制度等。
加大成品保护工作的监督力度,一是提高施工现场操作人员的文明施工意识,二是制定必要的成品保护措施。
3.1 施工过程做到工序安排合理,顺序施工,科学管理,文明施工。
技术部根据施工组织设计、设计图纸编制成品保护方案;以合同、协议等形式明确各专业分包单位对成品的交接和保护责任,确定主要的成品保护责任单位,项目经理部在保护成品工作方面起协调监督作用。
材料、设备进场后,由项目经理部物资管理部负责保管,项目生产副经理主管施工管理部和安全监管部进行协助管理。
3.2 结构工程总承包单位为主要成品保护责任人,对于一些关键工序(钢筋、模板、混凝土浇筑),土建、机电安装均要设专人看护及维修。
上道工序与下道工序(主要指土建与机电,不同分包单位间的工序交接)要办理交接手续。
交接工作在各分包之间进行,下道工序对上道工序负有成品保护责任,项目经理部起协调监督作用,各专业工长要把交接情况记录在施工日记中。
完整版成品保护和工程保修工作的管理措施及承诺一、背景介绍完整版成品保护和工程保修工作是在项目工程交付后,为保障成品质量、延长成品使用寿命以及承诺维修服务,采取的一系列管理措施和承诺。
本文将就完整版成品保护和工程保修工作的管理措施及承诺进行详细阐述。
二、管理措施1. 完整版成品保护措施(1)合理包装:在成品生产出来后,我们将采取合理的包装措施,确保产品在运输、搬运、安装等环节中不受损。
(2)定期维护:对于长时间未使用的成品,我们将进行定期维护和保养,确保其机械部件和电气设备的正常运行。
(3)安全存放:在成品尚未被安装之前,我们会将其安全存放,并采取保护措施,避免日常操作中的磨损和损坏。
2. 工程保修措施(1)安装工程保修:对于完整版成品的安装工程,我们将提供一定的保修期限,确保工程过程中出现的不合格、不良问题能及时解决。
(2)设备质保期:针对完整版成品设备的质量问题,我们将在交付后提供设备质保期,即在设备正常使用情况下,出现质量问题时进行免费维修或更换。
(3)技术支持:我们将提供全面的技术支持,包括工程师上门指导、技术培训等,确保成品在运行过程中能正常使用。
三、保修承诺1. 完整版成品保护承诺(1)不合理操作导致的损坏:如果在使用过程中由于用户的不合理操作导致成品损坏,我司将无条件免费提供维修服务,但相关材料费用需要由用户自行承担。
(2)人力损坏问题:对于成品的人力损坏问题,我们将提供维修服务,但维修费用将由用户全额承担。
(3)免费保养:在成品质保期内,我们将提供一定的免费保养服务,确保成品的正常运行。
2. 工程保修承诺(1)工程设备质量问题:如果在设备质保期内出现工程设备质量问题,我司将全力解决,包括免费维修或更换设备等,同时承担相关的人工费用和材料费用。
(2)工程施工质量问题:对于工程施工质量问题,我们将提供解决方案,并承担相应的修复费用。
四、总结完整版成品保护和工程保修工作的管理措施及承诺对于保障成品质量、延长其使用寿命以及提供售后服务至关重要。
成品保护和工程保修工作的措施和承诺在进行工程施工过程中,成品保护和工程保修工作是非常重要的环节,不仅关系到工程的质量和安全,也直接关系到后期的维护和服务。
因此,在施工前必须明确相关的措施和承诺,以确保工程的顺利进行和后续的质量保障。
一、成品保护工作措施和承诺1. 就地管理:施工现场应建立专门的成品保护区域,将成品储存堆放在指定区域,确保施工现场整洁有序。
2. 防护措施:对成品进行必要的防护措施,如覆盖防尘布、外包防撞角等,确保在施工过程中不受损坏。
3. 保养维护:对已安装的成品进行定期的保养维护,确保成品在施工期间不受影响。
4. 丢弃处理:对于运输途中损坏的成品,应及时进行记录并处理,避免二次损伤。
5. 完工验收:施工完成后应对成品进行全面的验收,确保成品完好无损。
二、工程保修工作措施和承诺1. 保修期限:在施工合同中明确工程的保修期限,一般为一年,期间内因施工质量问题导致的故障免费维修。
2. 维修责任:承包方应对工程的设计、材料、施工等方面负责,确保工程的质量符合相关标准和要求。
3. 维修标准:在保修期间内,出现故障或质量问题时,承包方应及时响应并进行修复,确保工程的正常运作。
4. 维修方式:维修应采取专业的方式和方法,确保修复的质量和效果,避免二次故障的发生。
5. 保修保障:对于在保修期内屡次出现故障的工程,承包方应给予适当的补偿和处理,确保客户的利益不受损害。
通过以上措施和承诺,可以有效保障工程施工过程中的成品和工程质量,提高工程的安全性和可靠性,同时也增强了承包方的信誉和服务质量。
希望各施工单位和承包方认真履行相关义务,共同维护工程的质量和安全。
成品保护工作和工程保修工作的管理措施和承诺一、成品保护工作的管理措施和承诺1. 现场保管为了保证成品能够安全、有效地保管,我们将成品妥善的存放在专门的成品库中。
成品库要求环境干燥、无尘、无虫、无鼠、无异味。
库房内设置温度计、湿度计,并在库房门口放置杀虫、杀鼠等防护设备,确保库房环境的卫生和安全。
2. 质量检验我们将对成品进行质量检验,以确保成品的质量符合公司的要求和标准。
对于每一批次的成品,我们都会对样品进行随机取样,进行质量检验,只有经过检验的合格的成品才能够放行入库,并进行记录。
3. 贴标和条码管理每个成品都要经过贴标和条码管理。
贴标为了便于管理,提高出库效率,方便库内使用, barCode为了便于系统自动出库和库内追踪。
贴标和条码应当与成品的质量检验报告相对应,以便于将来的追溯性。
同时,库管员必须对贴在产品上的条码进行扫描,以保证条码的准确性。
二、工程保修工作的管理措施和承诺1. 保修政策针对工程项目的保修工作,我们承诺提供一年的保修服务。
所有实施项目均由专门的工程保修小组负责,并设立专人负责实施工作。
在工程项目实施中,我们将确保所有实施设备和配件的质量符合公司对信息设备的质量要求。
2. 定期维护定期维护是我们保证工程项正常运行的关键措施。
我们将按照合同约定的时间对安装的设备进行定期的维护,以保证设备的长期稳定运行和延长使用寿命。
我们将建立设备运行的日志记录,对设备的使用情况、故障情况、维修情况、维修费用等进行记录和汇总,以便于日后的维护和管理。
3. 态度和服务我们坚信保修工作的成功与否极大程度取决于我们对待客户的态度和服务。
我们将坚持“诚信、专业、负责、及时” 的服务理念,积极响应客户的垂询,并及时安排工程师进行解答和维修工作。
同时,我们将建立客户抱怨与建议处理管理机制,对所有接受的消息进行分类收集和及时处理。
4. 应急处置在工程运行期间,万一出现设备故障或运行异常,我们将及时派出工程师进行排查,并进行应急处置,直至问题得到完全解决。
成品保护与工程保修工作的管理措施及施工承诺在建筑工程项目中,成品保护与工程保修是确保工程质量、提升客户满意度的重要环节。
有效的成品保护措施能够减少施工过程中的损坏与污染,而完善的工程保修制度则能为客户提供长期的维护与保障。
本文档旨在阐述我公司对于成品保护管理和工程保修工作的管理措施及施工承诺,确保项目顺利交付并赢得客户信赖。
一、成品保护管理1.建立保护制度:制定详细的成品保护计划,明确各阶段成品保护的责任人、保护范围、保护措施及检查标准,确保每项成品均有相应的保护措施。
2.现场标识与隔离:对已完成或即将完成的成品进行显著标识,设置隔离区域,防止无关人员随意进入或触碰,减少人为破坏的风险。
3.材料堆放与运输:合理安排材料堆放位置,避免对成品造成压迫或碰撞;在材料运输过程中采取必要措施,如铺设防护垫、绑扎稳固等,确保运输过程中不损坏成品。
4.施工过程控制:加强对施工过程的监控与管理,确保施工人员按照规范操作,避免野蛮施工对成品造成损坏。
同时,加强对施工机械的管理与维护,防止机械故障导致的意外损坏。
5.定期检查与维护:建立成品保护定期检查制度,对保护措施的落实情况、成品的状态等进行定期检查,发现问题及时整改。
同时,做好维护记录,为后续工作提供参考。
二、施工承诺1.质量承诺:我们承诺按照设计图纸、施工规范及合同要求进行施工,确保工程质量符合国家相关标准及客户要求。
对于因施工原因导致的质量问题,我们将无条件进行整改或修复。
2.成品保护承诺:我们承诺在施工过程中采取有效措施保护成品不受损坏,对于因我方原因造成的成品损坏,我们将负责修复并承担相应责任。
3.保修承诺:我们提供一定期限的工程保修服务(具体期限根据合同约定),在保修期内对因施工质量问题导致的损坏进行免费维修或更换。
同时,我们承诺在保修期外继续为客户提供有偿维修服务,确保客户的长期利益。
三、具体措施1.加强培训与教育:定期对施工人员进行成品保护意识、操作技能及安全知识的培训,提高全员对成品保护重要性的认识。
成品保护和工程保修工作的管理措施和承诺在工程项目中,成品保护和工程保修工作是至关重要的环节。
它们不仅关系到工程质量的长期稳定,也直接影响到业主的使用体验和满意度。
为了确保这两项工作得到有效的落实和管理,我们制定了以下全面、细致且切实可行的管理措施和承诺。
一、成品保护管理措施1、建立成品保护组织机构成立专门的成品保护小组,由项目经理担任组长,各专业工程师和施工班组长为成员。
明确小组成员的职责和分工,确保成品保护工作有专人负责、协调和监督。
2、制定详细的成品保护方案在工程开工前,根据工程特点和施工进度计划,制定详细的成品保护方案。
方案应包括成品保护的范围、重点部位、保护措施、责任人以及检查和奖惩制度等内容。
3、加强施工人员的成品保护意识教育通过定期的培训和交底,向施工人员宣传成品保护的重要性,提高他们的成品保护意识。
使施工人员明白,保护好成品不仅是对工程质量的负责,也是对自己劳动成果的尊重。
4、实施分区管理和挂牌标识将施工现场划分为不同的区域,每个区域指定专人负责成品保护。
对已完成的成品进行挂牌标识,注明成品名称、完成时间、责任人等信息,以便于追溯和管理。
5、采取有效的防护措施根据不同的成品特点,采取相应的防护措施。
例如,对于易碰撞的部位设置防护栏杆、防护棚;对于易污染的成品覆盖塑料薄膜或采取其他隔离措施;对于贵重设备和构配件,采取专人保管、上锁等措施。
6、合理安排施工顺序在编制施工方案和进度计划时,充分考虑成品保护的要求,合理安排施工顺序,避免后道工序对前道工序成品的破坏。
7、加强交叉作业管理在交叉作业时,明确各方的成品保护责任,加强协调和沟通,采取有效的防护措施,避免相互干扰和破坏。
8、建立成品保护检查制度定期对成品保护工作进行检查,发现问题及时整改。
对成品保护工作做得好的单位和个人进行表彰和奖励,对违反成品保护规定的行为进行批评和处罚。
二、工程保修工作的管理措施1、建立工程保修组织机构成立工程保修小组,由项目经理担任组长,各专业工程师和售后服务人员为成员。
第十三章 成品保护管理措施和承诺第一节 管理保证措施1 组织保证措施1.1 狠抓成品保护的现场教育工作,使全体施工人员在思想上高度重视,从施工一开始就具有良好的成品保护意识;成立以项目生产副经理为组长的成品保护小组,明确相关部门和人员的岗位职责;建立健全成品保护工作体系,严格执行成品保护程序,在安排施工生产的同时,明确成品保护的基本要求和重点,制定相应的保护措施,并加强监督检查。
1.2 制定年、季度、月度计划时,要根据总控计划进行科学合理的编制,防止工序倒置和不合理赶工期的交叉施工以及由于采取不当的防护措施而造成的互相损坏、反复污染等现象的发生。

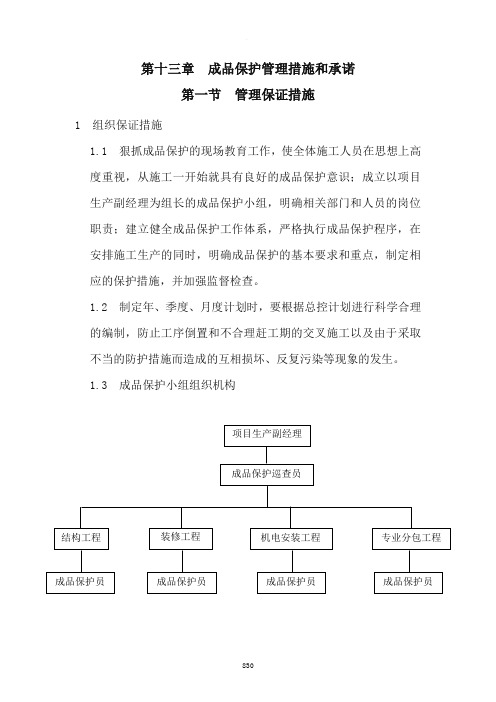

1.3 成品保护小组组织机构1.4 成品保护员巡逻岗职责成品保护员 项目生产副经理成品保护巡查员 装修工程 机电安装工程 专业分包工程 结构工程 成品保护员 成品保护员 成品保护员主要负责责任区内的流动巡逻、安全检查、各有关制度的执行监督工作。
做好四勤、六防、一维护工作。
2 制度保证措施制定成品保护检查制度、交叉施工管理制度、交接制度、考核制度、奖罚责任制度等。
加大成品保护工作的监督力度,一是提高施工现场操作人员的文明施工意识,二是制定必要的成品保护措施。
3 协调保证措施3.1 施工过程做到工序安排合理,顺序施工,科学管理,文明施工。
技术部根据施工组织设计、设计图纸编制成品保护方案;以合同、协议等形式明确各专业分包单位对成品的交接和保护责任,确定主要的成品保护责任单位,项目经理部在保护成品工作方面起协调监督作用。
材料、设备进场后,由项目经理部物资管理部负责保管,项目生产副经理主管施工管理部和安全监管部进行协助管理。
3.2 结构工程总承包单位为主要成品保护责任人,对于一些关键工序(钢筋、模板、混凝土浇筑),土建、机电安装均要设专人看护及维修。
上道工序与下道工序(主要指土建与机电,不同分包单位间的工序交接)要办理交接手续。
交接工作在各分包之间进行,下道工序对上道工序负有成品保护责任,项目经理部起协调监督作用,各专业工长要把交接情况记录在施工日记中。
3.3 分包单位在进行本道工序施工时,如需要碰动其它专业的成品时,分包单位必须以书面形式上报总包单位,总包单位经与其它专业分包协调后,其它专业派人协助分包单位施工,等到施工完成后,恢复其成品。
3.4 装修、安装阶段特别是收尾、竣工阶段的成品保护工作尤为重要,这一阶段主要的责任单位是装修分包单位,设备的成品保护由设备安装单位负责,土建和设备安装施工必须按照成品保护方案要求进行作业。
4 人员保证措施4.1 接受作业的人员,必须严格遵守现场各项管理制度;如作业用火,必须取得用火证后方可进行施工;所有入户作业的人员必须接受成品保护人员的监督。
4.2 在工程收尾阶段,装饰分包单位分层、分区设置专职成品保护员,其它专业分包队伍要根据项目经理部制定的“入场作业申请单”,并在填报手续齐全经项目经理部批准后,方可进入作业,否则成品保护员有权拒绝进入作业。
施工完成后要经成品保护员检查、确认没有损坏成品,签字后方可离开作业区域;如果是成品保护员造成的工作失误,没有找出成品损坏的人员或单位,这部分损失将由成品保护责任单位及责任人负责赔偿。
4.3 总包单位对现场所有人员都要进行定期的成品保护意识的教育工作,依据合同、规章制度、各项保护措施,使每一个人都做好成品保护工作,保证自己的产品质量,从而保证自身的荣誉和切身的利益。
第二节结构施工阶段保护措施1 钢筋工程1.1 现场成型钢筋应按指定地点堆放,用垫木垫放整齐,防止钢筋变形、锈蚀、油污。
1.2 在钢筋施工过程中,施工人员不得随意在钢筋上行走、堆积重物或施加振动荷载(防止绑扎好的垫块位移),绑扎墙筋时应搭临时架子,不准蹬踩钢筋。
梁、板混凝土施工时必须搭设架空的马道,以防踩弯负筋,铺设负筋部位马凳适当加密。
严禁随意割断钢筋,在钢筋上进行电弧点焊,注意对连接套和已套丝钢筋丝扣的保护,安装电线管、暖卫管线或其他设备时,不得任意切断和移动钢筋。
绑扎钢筋时严禁碰撞预埋件。
1.3 塔吊运料过程中注意不要磕碰已绑扎好的墙、柱钢筋。
墙体、楼板开洞由钢筋工进行,其他工种严禁拆改。
1.4 钢筋绑扎施工完毕,经检验合格以后,做好保护工作,直至本楼层混凝土浇筑施工完成方可离开。
1.5 墙、柱竖筋在浇筑砼前套好塑料管保护或用彩布条、塑料条包裹严密,并且在砼浇筑时,及时用布或棉丝沾水将被污染的钢筋擦净。
1.6 在混凝土班组浇筑混凝土时,筋上走动,并督促钢筋成品保护工做好混凝土施工过程发生位移的钢筋和垫块的复位工作。
为防止浇筑顶板混凝土过程中对墙、柱主筋的污染,墙、柱主筋要使用PVC管包裹进行保护。
浇注梁、板混凝土时,把柱子钢筋用PVC管进行包裹,防止水泥浆污染钢筋。
2 模板工程2.1 现场使用模板的装卸存放应注意保护,下部必须加支撑垫平,集中分规格码放整齐,堆料高度不可过高,遇雨及时覆盖,防止损坏和变形。
模板表面应刷脱模剂,防止油污对混凝土表面造成污染和模板与混凝土之间发生粘连。
2.2 模板安装过程轻拿轻放,不强拉硬顶,支撑安装后不可人为随意拆除造成松动。
安装好的模板要防止钢筋、脚手架等碰坏模板表面,钢筋安装时要保证模板不发生变形和位移。
2.3 顶板模板支设好后不得在其上集中堆料,设备管线穿过顶板模板时,模板上打孔必须使用手枪钻。
拆除模板时,禁止用大锤、撬棍狠砸猛撬,以免混凝土外形和内部受到损伤。
3 混凝土工程3.1 对已浇筑的梁板、楼板、楼梯踏步混凝土按规定做好混凝土的养护和防雨淋工作,直至强度满足施工要求。
3.2 楼梯踏步保护:用木胶合板和方木加工成楼梯踏步保护装置,对楼梯踏步进行保护。
3.3 浇筑混凝土时不得挤压设备预埋管线盒及预埋件。
混凝土浇斜撑多层板筑完成后将散落在模板上混凝土清理干净,按要求进行覆盖保护。
新浇筑完的混凝土楼面严禁上人以防踩出脚印,确保混凝土养护时间;混凝土楼板不具备足够强度时严禁集中堆料,以防压裂成品楼面;不得用重物碰撞混凝土楼板。
混凝土构件严禁其他工种随意剔凿。
混凝土必须达到规范要求的强度方可拆模。
4 桩基础及土方工程4.1 在正式开挖土方前,要核对基准点并对其进行保护。
4.2 施工时,对定位标准桩、轴线引桩、标准水准点、龙门板等,填运土时不得撞碰,也不得在龙门板上休息,并应定期复测和检查这些标准桩点是否正确。
4.3 挖土过程中,测量员应随时测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求,以保证基底标高和基坑线在允许偏差之内。
4.4 土方挖运过程中,随时观测地下水情况,避免出现地下水及土层含水量过大对土方开挖造成不利影响。
4.5 一个桩钻孔时,在此桩中心5m范围内的其它桩必须在混凝土灌注完成24小时后才能开始施工。
4.6 基坑开挖期间,确保基坑施工安全,做到隐患的早发现、早分析、早处理基底的保护:保证基坑底的土层必须平整,无浮土垃圾。
4.7 夜间施工时,应合理安排施工顺序,设有足够的照明设施;回填土方时,防止铺填超厚,严禁汽车直接倒土入槽。
5 回填土工程5.1 施工时应注意保护定位桩、轴线桩和标高桩,防止碰撞下沉或位移。
5.2 基础或管沟的现浇混凝土应达到一定强度,不致因填土而受到损坏时,方可回填。
回填土方时,防止铺填超厚,严禁汽车直接倒土入槽。
5.3 夜间施工时,应合理安排施工顺序,要设有足够的照明措施,防止铺填超厚。
已完成的填土应将表面压实,路基应做成一定的坡向排水。
6 地下防水6.1 地下卷材防水层部位预埋的管道不得碰撞变位和堵塞杂物,卷材平面防水层施工,不得在防水层上放置材料或作为施工运输车道。
浇筑保护层或绑扎钢筋时,现场应有防水工看护,如碰破防水立即修复。
穿过墙、地面等处管根,不得损伤和变形。
不得在已做完的防水层上凿眼打洞。
6.2 卷材防水层施工完毕经验收合格后,应及时做好防水保护层,防止结构施工碰损防水层。
外墙防水层施工完后应按设计做好保护层,立面防水卷材的甩茬部分一定要保护好,并及时进行回填。
底板防水层施工完毕,立即要覆盖软保护材料,防止损坏成品和材料,任何人不得穿硬底鞋、带钉鞋,进入作业现场。
工具轻拿轻放,小推车用麻布绑腿。
7 脚手架工程脚手架在使用过程中,要设专人定期对脚手架的使用情况进行检查,应及时清理各层堆积的杂物,严禁乱堆乱放。
不得将脚手架构件等物品从高处抛掷,不得随意拆除已投入使用的脚手架及其拉结点。
8 砌筑工程8.1 对墙体内埋设的拉结钢筋要加强保护,不得随意踩到弯折。
砌块在装运过程中,轻装轻放,计算好各房间的用量,分别码放整齐,搭拆脚手架时不要碰坏已砌墙体和门窗口角。
8.2 设备槽孔以预留为主,尽量减少剔凿,不得硬剔硬凿,可划准尺寸用刀刃镂划,尽量避免破坏其管线、孔洞。
如造成砌块松动必须进行补强处理。
落地砂浆及时清除,以免与地面粘接,影响下道工序施工。
9 钢结构成品保护9.1 工厂制作成品保护措施9.1.1 钢构件堆放(1)成品必须堆放在车间中的指定位置;(2)成品在放置时,在构件下安置一定数量的垫木,禁止构件直接与地面接触,并采取一定的防止滑动和滚动措施,如放置止滑块等;构件与构件需要重叠放置的时,在构件间放置垫木或橡胶垫以防止构件间碰撞。
(3)构件放置好后,在其四周放置警示标志,防止工厂其它吊装作业时碰伤本工程构件。
(4)针对本工程的构件有不少管子散件的特点,设计专用的箱子放置工具。
(5)在成品的吊装作业中,捆绑点均需加软垫,以避免损伤成品表面和破坏油漆。
(6)待包装或待运的钢构件,按种类、安装区域及发货顺序,分区整齐存放,标有识别标志,便于清点。
(7)露天堆放的钢构件,搁置在干燥无积水处,防止锈蚀;底层垫枕有足够的支承面,防止支点下沉;构件堆放平稳垫实。
(8)相同钢构件的叠放时,各层钢构件的支点应在同一垂直线上,防止钢构件被压坏或变形。
9.1.2 钢构件的包装(1)包装件的尺寸和重量应符合车辆运输的尺寸限制及起重能力。
(2)附件原则上带在构件上,如确需打包或装箱,必须在附件上标明所属的构件及零件号。
(3)构件的包装和固定的材料必须牢固,以确保构件在搬运过程不损伤、不散失遗落,做到安全可靠。
(4)构件包装时,必须保证构件不变形、不损坏,对于长短不一容易掉落的的物件,端部应注意加封包装。
(5)本工程构件包装的基本形式为框架式、捆扎式、板箱等,框架由槽钢、角钢或木材等组成,两端用螺栓连接。
框架的间距为3m左右。
包装时构件与构件、构件与包装物之间应使用垫木或软塑料隔开,以保护构件不损伤。
(6)包装件必须书写有关的编号、标记,做到标志齐全、清晰。
9.2 运输过程中成品保护措施9.2.1 构件与构件间必须放置一定的垫木、橡胶垫等缓冲物,防止运输过程中构件因碰撞而损坏。
9.2.2 散件按同类型集中堆放,并用钢框架、垫木和钢丝绳进行绑扎固定,杆件与绑扎用钢丝绳之间放置橡胶垫之类的缓冲物。
