成品保护管理计划(一)成品保护管理1、成品保护的目的为了最大限度的消除和避免成品在施工过程中的污染和损害,以达到减少和降低成本,提高成品一次合格率、一次成优率的目的,在施工过程中要对已完和正在施工的分项工程进行保护。
否则一旦造成损害,将会增加修复工作,造成工料浪费、工期延误,伸至造成永久性缺陷。
因此做好成品保护工作,制定成品保护措施是一项关系到保证工程质量、降低成品、缩短工期的重要大事。
因此要全力搞好工程的成品保护工作。
2、成品保护的制度工程施工中对原材料、半成品、工序产品以及已完成的分部分项产品进行有效的保护,是确保工程质量的重要环节。
为做好本工程的成品保护工作,采取以下措施:(1)组织措施:1)建立项目部成品保护领导小组,由项目经理任组长,项目施工员任副组长,质量员、材料员等有关人员参加。
2)项目经理负责落实成品保护必须的资源配备,包括人员、物资等,落实成品保护工作中的有关奖励与处罚政策。
3)施工员负责向作业班组进行施工过程中对成品保护要求的交底,制定对已完成品进行保护的措施或方案,并布置落实。
4)质量员检查作业班组在施工过程中对成品的保护是否符合规定要求,对已完成品进行保护的措施或方案是否有效实施。
5)材料员对落实成品保护措施必须的材料设施,应按计划及时采办供应,以满足工程需要。
6)项目部成品保护领导小组的日常工作由施工员负责。
(2)管理措施:1)成品保护专题会议制度:施工过程中一旦发现成品保护工作没能按要求做好,项目部随时召开有关人员参加的专题会议,解决矛盾和问题,确保做好成品保护工作。
2)工序完工交接验收制度:在例行工序完工交接验收时,对上道工序成品的保护作为检查验收内容。
3)专职人员值班、巡察制度:装修阶段,对已完的施工层或区域的成品保护实行专职人员值班、巡察制度。
4)施工前建立成品、半成品保护责任制,制定成品保护措施,明确责任,并向参加施工的人员详细交底,进行成品保护教育,强化成品保护意识。

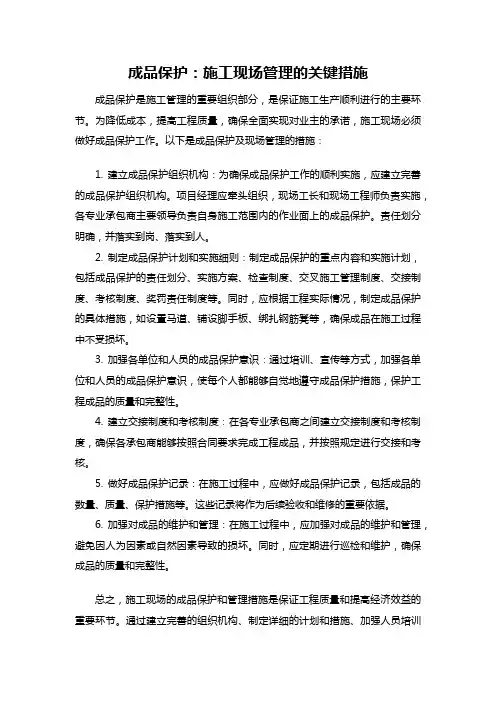

成品保护:施工现场管理的关键措施成品保护是施工管理的重要组织部分,是保证施工生产顺利进行的主要环节。
为降低成本,提高工程质量,确保全面实现对业主的承诺,施工现场必须做好成品保护工作。
以下是成品保护及现场管理的措施:1. 建立成品保护组织机构:为确保成品保护工作的顺利实施,应建立完善的成品保护组织机构。
项目经理应牵头组织,现场工长和现场工程师负责实施,各专业承包商主要领导负责自身施工范围内的作业面上的成品保护。
责任划分明确,并落实到岗、落实到人。
2. 制定成品保护计划和实施细则:制定成品保护的重点内容和实施计划,包括成品保护的责任划分、实施方案、检查制度、交叉施工管理制度、交接制度、考核制度、奖罚责任制度等。
同时,应根据工程实际情况,制定成品保护的具体措施,如设置马道、铺设脚手板、绑扎钢筋凳等,确保成品在施工过程中不受损坏。
3. 加强各单位和人员的成品保护意识:通过培训、宣传等方式,加强各单位和人员的成品保护意识,使每个人都能够自觉地遵守成品保护措施,保护工程成品的质量和完整性。
4. 建立交接制度和考核制度:在各专业承包商之间建立交接制度和考核制度,确保各承包商能够按照合同要求完成工程成品,并按照规定进行交接和考核。
5. 做好成品保护记录:在施工过程中,应做好成品保护记录,包括成品的数量、质量、保护措施等。
这些记录将作为后续验收和维修的重要依据。
6. 加强对成品的维护和管理:在施工过程中,应加强对成品的维护和管理,避免因人为因素或自然因素导致的损坏。
同时,应定期进行巡检和维护,确保成品的质量和完整性。
总之,施工现场的成品保护和管理措施是保证工程质量和提高经济效益的重要环节。
通过建立完善的组织机构、制定详细的计划和措施、加强人员培训和管理等措施,可以有效地降低成本、提高工程质量,并确保现场管理工作的顺利进行。
成品保护及现场管理措施本协议(以下简称“本协议”)由以下各方于_____年____月____日签署:甲方:[甲方名称]乙方:[乙方名称]为了保障双方在合作过程中成品的安全以及现场管理的顺利进行,双方本着平等互利的原则,达成如下协议:1. 合作项目双方合作项⽬简述:[合作项目的简要介绍]2. 成品保护措施2.1 甲方承诺在合作过程中妥善保护乙方的成品,采取适当措施确保成品的完好无损。
2.2 乙方将提供成品保护方案,并与甲方共同制定进一步的措施以确保成品的安全。
2.3 甲方应在接收成品时进行验收,并确保成品未经过任何损坏或改变。
如发现损坏或其他质量问题,甲方应立即通知乙方。
2.4 乙方对于因甲方未按照约定保护措施导致的成品损坏不承担责任。
如甲方履行了保护义务却依然发生成品损坏,甲方应提供合理证据,乙方将与甲方协商解决赔偿事宜。
3. 现场管理措施3.1 甲方将派出专业人员负责现场管理,并确保现场秩序良好,以便顺利进行合作项目。
3.2 甲方负责执行与合作项目相关的安全规章制度,确保工作人员的安全。
3.3 甲方应提供必要的仓库、办公室及其他设施,以满足乙方在合作过程中的工作需要。
3.4 乙方应遵守甲方现场管理规定,并向甲方报备乙方在现场的工作人员名单。
4. 保密条款4.1 双方同意在合作过程中保守商业秘密,并以合理的措施防止商业秘密的泄露、盗用或未经授权的使用。
4.2 对于合作项目涉及的商业秘密和机密信息,双方应签订额外的保密协议,并确保相应人员受到保密义务的约束。
4.3 终止合作后,双方应归还对方所有的保密信息,并销毁所有备份及副本。
5. 违约责任任何一方未履行本协议项下的任何义务,导致对方损失的,应向对方承担违约责任。
6. 协议有效期本协议自双方签署之日起生效,有效期为_____年。
协议到期前90天,双方如需继续合作,应及时进行协商并签署新的合作协议。
7. 争议解决双方在履行本协议过程中发生争议的,应通过友好协商解决。
第八章成品保护及现场管理第一节成品保护原则1、合理的施工流程是成品保护的前提,同时也是非常重要保护措施。
2、成品保护应遵循先检查后保护的原则。
3、所有工序必须施工单位自检、监理验收、项目部专业工程师抽检合格,并做好成品清洁后方可进行保护。
4、成品保护应遵循谁施工谁保护的原则。
5、装饰单位有责任做好成品保护的后续检查和维护工作,并在有必要的情况下做好二次保护工作。
6、成品保护应遵循持续保护原则。
7、在施工过程中及业主细部检查时,装饰总包单位有责任做好成品保护的后续检查和维护工作,对于成品保护措施被损坏、拆除的,必须在恢复保护措施后方可进行施工。
8、成品保护措施应在移交业主前拆除。
9、成品保护材料的重复利用。
第二节成品保护措施划分1、水电工程:强电管线保护;2、设备工程:开关插座成品保护、马桶成品保护、浴缸成品保护、卫浴龙头成品保护、卫浴五金件成品保护;3、装饰工程:玄关大理石成品保护、厨卫墙砖阳角成品保护、厨卫地砖成品保护、地板成品保护;4、室内门窗工程:进户门框成品保护、进户门扇成品保护,窗台板成品保护;5、公共部位:公共走道墙砖成品保护、公共部位面砖/石材阳角保护、电梯轿箱内部保护、电梯召唤按钮成品保护。
第三节成品保护标准做法一、石膏板干墙保护1、保护方式合理安排施工流程,不要过早粘贴石膏板(包括外墙内保温板)。
2)对于刚贴好的石膏板,可粘贴上提示的小纸条,避免碰撞。
3)建议对有条件实施封闭的房间,在所有墙面石膏板粘贴好后,封闭房门,禁止出入。
2、保护实施时间粘贴后及时保护。
3、保护拆除时间待石膏板24小时粘结牢固后拆除。
4、实施责任单位装饰单位。
5、成品保护避免在粘结材料干燥过程中,石膏板的碰撞脱落。
二、强电管线保护1、保护方式用泡沫堵塞管道接口。
2、保护实施时间安装后及时保护。
3、保护拆除时间排布强电管道前拆除。
4、实施责任单位装饰总包单位。
5、成品保护避免施工过程中灰尘或砂石进入管道,堵塞管强电道,影响后续的穿线作业。

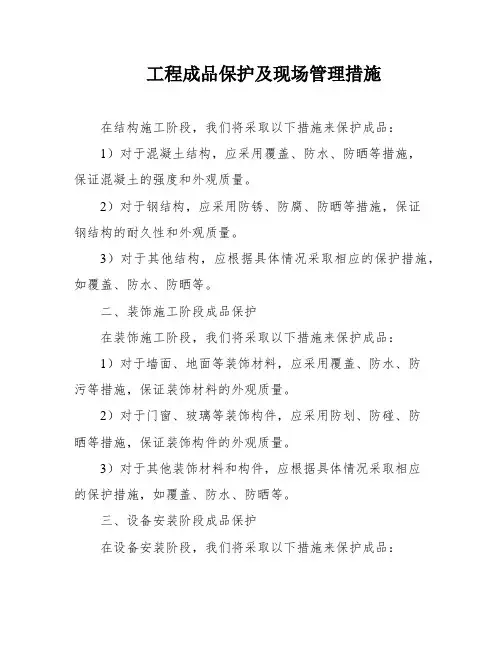

工程成品保护及现场管理措施在结构施工阶段,我们将采取以下措施来保护成品:1)对于混凝土结构,应采用覆盖、防水、防晒等措施,保证混凝土的强度和外观质量。
2)对于钢结构,应采用防锈、防腐、防晒等措施,保证钢结构的耐久性和外观质量。
3)对于其他结构,应根据具体情况采取相应的保护措施,如覆盖、防水、防晒等。
二、装饰施工阶段成品保护在装饰施工阶段,我们将采取以下措施来保护成品:1)对于墙面、地面等装饰材料,应采用覆盖、防水、防污等措施,保证装饰材料的外观质量。
2)对于门窗、玻璃等装饰构件,应采用防划、防碰、防晒等措施,保证装饰构件的外观质量。
3)对于其他装饰材料和构件,应根据具体情况采取相应的保护措施,如覆盖、防水、防晒等。
三、设备安装阶段成品保护在设备安装阶段,我们将采取以下措施来保护成品:1)对于大型设备,应采用固定、支撑、防晒等措施,保证设备的安全和外观质量。
2)对于小型设备,应采用防划、防碰、防晒等措施,保证设备的外观质量。
3)对于其他设备,应根据具体情况采取相应的保护措施,如覆盖、防水、防晒等。
四、成品保护的现场管理措施在现场管理方面,我们将采取以下措施来保护成品:1)制定成品保护计划和实施细则,明确各工种的责任和任务。
2)定期检查成品保护工作的落实情况,并及时纠正问题。
3)加强现场安全管理,避免因安全事故导致成品损坏。
4)加强现场卫生管理,保持现场环境整洁,避免因环境污染导致成品损坏。
5)加强现场监督管理,确保成品保护措施的有效实施。
1.测量定位桩点:为了确保定位桩的稳定性,需要在桩周围浇筑混凝土,并搭建保护架和标志。
水准引测点应该放在周围老建筑或围墙上,以便于识别。
同时,不允许在定位桩周围堆放材料遮挡。
2.钢筋工程:在浇筑梁板混凝土之前,需要用特制的钢筋套管或塑料布保护钢筋,高度不得小于500mm,以防止墙柱钢筋被污染。
在绑扎墙筋时,应该搭设临时架子,不允许蹬踩钢筋。
在基础地板钢筋绑扎时,需要在上下层钢筋之间设立架立筋,以防止操作时踩踏变形。
地基施工成品保护及安全措施
一、引言
地基施工是建筑项目中关键的环节,为确保地基工程成品的质量和安全,必须采取一系列的保护措施。
本文档旨在介绍地基施工成品保护及安全措施,并提供相关建议。
二、地基施工成品保护措施
1. 施工现场管理:合理划分施工区域,确保施工过程中不受外界干扰,并设置临时围挡和安全警示标志,防止未授权人员进入施工区域。
2. 安全材料:选择符合标准的建筑材料,保证地基工程的质量和耐久性。
3. 防护措施:根据实际情况采取相应的防护措施,如添加防水层、防腐处理等,保护地基工程成品免受水分和化学腐蚀的影响。
4. 维护施工现场卫生:定期清理施工现场,保持施工现场干净整洁,防止杂物积存和污染地基工程成品。
三、地基施工安全措施
1. 安全培训:施工人员应接受相关的安全培训,掌握安全操作规范和紧急事故的处理方法。
2. 安全设备:提供必要的安全设备,如安全帽、防护眼镜、防滑鞋等,并确保施工人员正确佩戴和使用。
3. 安全防护措施:采取安全防护措施,如设立安全警示标志、安装防护栏杆等,确保施工现场的安全。
4. 安全检查:定期进行安全巡查和检查,及时发现和处理安全隐患,确保施工过程的安全性。
四、总结
地基施工成品保护及安全措施对于确保建筑项目的质量和施工过程的安全至关重要。
项目管理方应重视并执行上述措施,并加强对施工人员的安全培训和管理,以确保地基工程的顺利进行。
以上是地基施工成品保护及安全措施的相关内容,希望对您有所帮助。

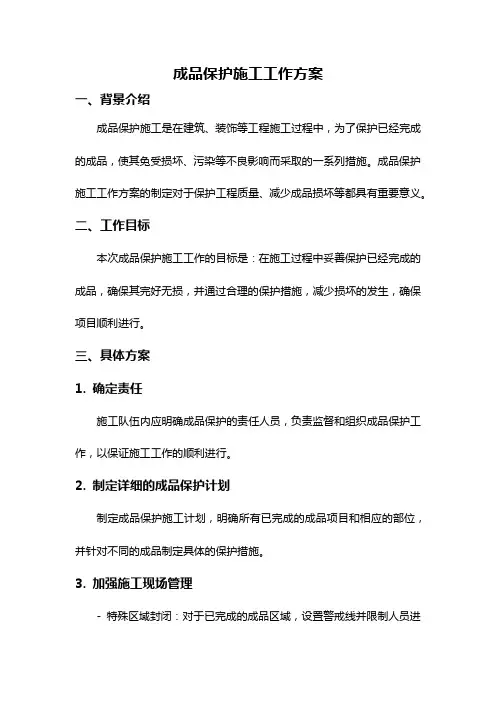

成品保护施工措施方案一、背景介绍成品保护施工措施是指在建筑施工过程中,为了保护已经完成的成品装饰、设备、设施等,防止其受到施工活动的损坏而采取的一系列保护措施。
成品保护施工措施的合理实施不仅能保证建筑质量,提高施工效率,还能提升工程形象,为业主创造良好的环境。
本文将针对成品保护施工措施进行全面的系统规划和组织,以确保施工过程中对成品的保护和维护,实现工程质量的最佳效果。
二、目标和原则2.1 目标- 确保施工过程中已完工的成品的完好无损- 提高施工效率,减少二次破坏带来的修复工作- 保护装饰装修、设备设施等物品的完美外观- 提升工程形象,满足业主的需求和期待2.2 原则- 预防为主,防止施工活动对成品造成的损害- 实施层级管理,明确责任,细化措施- 强化监督检查,及时纠正问题,确保方案的有效实施- 紧密配合搬运、升降设备和施工人员的工作,确保施工安全三、具体措施3.1 施工前准备工作- 制定施工前的成品保护方案,明确施工人员的职责和任务- 对施工现场进行清理,确保成品周围没有杂物和障碍物- 检查和修复已有的成品损坏,确保施工前的成品质量3.2 施工现场封堵- 在施工区域周边设置警示标识,提醒人员注意保护成品- 在成品边缘设置防护装置,避免因疏忽而导致的损坏- 对施工现场进行体系化隔离,避免施工活动对成品造成的损害- 对可移动的成品进行移动,并妥善保管,确保不受施工影响3.3 施工过程管理- 设立专人负责成品保护工作,并进行必要的培训- 加强施工现场的管理和巡视,确保成品保护措施的落实- 定期组织施工现场会议,讨论和解决成品保护方面的问题- 对施工人员进行引导和督促,提高他们对成品保护的意识3.4 完工验收- 在施工完成后,对成品进行全面检查和清洁,确保其完好无损- 在装修时需要进行暖通空调等设备的密封性、安全性检查- 进行成品质量验收,确保成品符合相关的标准和要求- 定期检查已交付使用的成品,及时处理问题和维护保养四、总结成品保护施工措施是一个综合性的工程管理工作,需要全程的精细组织和高效实施。
施工现场成品保护及管理措施施工现场的成品保护和管理措施是确保工程质量和项目成本控制的重要内容。
以下是具体的措施:1、施工现场管理措施在开工前,建设单位应组织设计交底会议和各配套单位的协调会议,搞清施工范围内的地上建筑和地下障碍物。
施工进场后,还需与有关管理部门协商,摸清地下管线的情况,并制定改移及防护措施。
在施工过程中,采取精巧的施工方式,并辅以科学严密的管线施工监测,确保管线完好无损。
2、成品保护管理措施及承诺2.1成品保护措施成品、半成品保护是贯穿施工全过程的关键性工作。
由于本工程项目现场施工人员多,工种交叉作业繁杂,因此提高成品、半成品保护意识至关重要。
制定保护成品、半成品计划措施,指导全体人员保护成品的同时也保护半成品。
成品半成品保护工作的责任人为项目经理,施工全过程具体实施人为技术负责人、安全员、质检员、材料员和各工种工长。
2.2、成品、半成品保护阶段管理制度制定成品、半成品保护阶段管理制度,明确各责任人的职责和工作内容,建立保护成品、半成品的监督机制,确保成品、半成品在施工过程中不受损坏。
同时,加强现场文明施工,保持工地环境整洁,避免垃圾、杂物等对成品、半成品的影响。
根据该工程的实际情况和该项目各分项工程的特点,项目部计划实施的成品、半成品保护工作主要分为三个阶段:工序施工阶段、分项工程面层施工阶段和单位工程完成最终检验竣工交付阶段。
在工序施工阶段,各作业班组长必须向操作者提出成品、半成品保护的要求。
在工序转序联检时,必须检查成品、半成品保护情况。
在分项工程面层施工阶段,专业工长要有针对性地提出成品、半成品保护措施,并组织实施,质量检察员要对实施效果进行实地考核。
在单位工程完成最终检验竣工交付阶段,必须实行现场成品、半成品保护巡查制度。
如果保护措施未达到预期效果,项目经理必须组织相关人员分析原因,并采取补救措施。
现场材料保护责任由项目经理部材料员负责保管,各施工班组负责保管、使用。
所有材料应码放于材料库房内,并按照单位《标识制度》进行标识。
施工工程成品保护措施方案一、项目基本情况本方案是制定给某施工工程项目的成品保护措施方案,该项目位于市区,包括办公楼、停车场、绿化等建筑和设施。
保护范围包括这些建筑、设施的内外部成品及附属物品。
项目施工时间为12个月,预计每月完成一定进度。
因为施工过程难免会对成品造成损坏和污染,为了保证成品的完整性和质量,特制定以下保护措施方案。
二、成品保护措施1. 现场布置在施工现场周围搭建围挡,加装防护网,以防止施工过程中的碎片、砂石、水泥等材料溅射到成品上。
设置进出口通道,并加设指示牌、防护栏杆,引导施工人员和设备车辆规范作业和通行。
2. 包装保护所有成品在运输到施工现场前,要进行包装保护,包括外包装和内包装。
外包装采用防水、防尘、防碰撞的材料和方法进行包装,内包装采用海绵、气囊、泡沫等材料进行层层保护。
对易碎品,要加强保护措施,如用木箱包装或打包,防止在运输过程中破碎。
3. 运输保护成品在运输途中,要在车辆内设置专门的支架或固定设备,以防成品在运输过程中发生晃动、撞击等损坏。
另外,要在车辆行驶过程中对成品进行监测,确保其安全到达施工现场。
4. 存储保护在施工现场到达后,将成品进行分类存储,设置专门的存储区域。
对于易碎品、易受潮品、易污染品等成品,要采取专门的存储措施,如设置特殊的货架、覆盖防护物料等,避免成品在存储期间受损。
同时,要定期对存储区域进行清理和检查,确保成品保持干燥、清洁。
5. 施工过程保护在施工过程中,要对成品周围进行覆盖、挡板设施,避免施工过程中的水泥、油漆、涂料等材料溅射到成品上。
对易受污染的成品,要采取临时遮挡措施,确保施工过程中成品免受污染。
6. 定期检查和维护定期对成品进行检查和维护,包括外观检查、内部结构检查、防护措施检查等。
发现问题要及时处理,不能影响成品的质量和完整性。
同时,要进行记录,并及时通知相关部门进行整改维护。
7. 交付保护在施工完成后,对成品进行最后一次保护措施,包括清洁、检查和维护。
成品保护施工工作方案一、背景介绍成品保护施工是在建筑、装饰等工程施工过程中,为了保护已经完成的成品,使其免受损坏、污染等不良影响而采取的一系列措施。
成品保护施工工作方案的制定对于保护工程质量、减少成品损坏等都具有重要意义。
二、工作目标本次成品保护施工工作的目标是:在施工过程中妥善保护已经完成的成品,确保其完好无损,并通过合理的保护措施,减少损坏的发生,确保项目顺利进行。
三、具体方案1. 确定责任施工队伍内应明确成品保护的责任人员,负责监督和组织成品保护工作,以保证施工工作的顺利进行。
2. 制定详细的成品保护计划制定成品保护施工计划,明确所有已完成的成品项目和相应的部位,并针对不同的成品制定具体的保护措施。
3. 加强施工现场管理- 特殊区域封闭:对于已完成的成品区域,设置警戒线并限制人员进入,防止不必要的接触和损坏。
- 清洁措施:保持施工现场清洁,及时清扫灰尘、残渣等杂物,防止成品表面受到污染和磨损。
4. 提供专用保护措施- 屏障设施:对于易碰撞的位置,设置防护栏杆或挡板来避免物品或工具对成品的损坏。
- 防尘罩:对于灰尘较多的施工区域,在施工结束后使用防尘罩进行覆盖,保护成品表面免受灰尘污染。
- 护角:在墙角或机械设备易碰撞的地方,安装护角,防止成品受到外力冲击而损坏。
5. 加强质量监督- 定期巡检:定期对成品进行巡查,发现问题及时处理。
- 存档记录:对于成品的每次巡查、保护措施落实等情况,进行详细记录,便于后续追踪和管理。
6. 做好施工人员培训为施工队伍提供专业的培训,使其具备良好的成品保护意识和相应的操作技能,防止人为因素对成品造成损坏。
四、应急预案即使做好了充分的成品保护工作,也难免会出现一些意外情况。
因此,需要制定相应的应急预案,以保障施工期间成品保护的稳定性。
应急预案包括但不限于:- 突发事件应急处理流程;- 意外损坏的处理方式;- 临时保护措施的启用;- 配合客户或监理单位进行的补救措施;五、总结成品保护是建筑施工过程中不可忽视的一环,只有做好成品保护措施,才能确保项目质量和顺利进展。
成品保护方案、措施第一节成品保护工作的主要内容一、建立成品保护工作的组织机构:1、项目经理为成品保护领导小组的总负责人。
2、以现场管理人员牵头组织并对成品保护工作负全面责任。
3、各专业分包队主要领导负责自身施工范围内的作业面上的成品保护。
4、楼层内各区域保安,对室内抽烟及人为破坏负责。
二、成品保护思路与部署:从三层到一层,从北到南,从商铺到公共区域,采取分段验收,分段封闭成品区,使施工验收完成的区域与正在施工的区域有效分开。
三、成品保护工作的主要内容:1、成品保护责任划分,并落实到岗,落实到人。
2、制定成品保护的重点内容和成品保护的实施计划。
3、分阶段制定成品保护措施方案和实施细则。
4、谁的区域谁负责,谁施工谁保护,并相互监督。
5、制定成品保护的检查制度、交叉施工管理制度、交接制度、考核制度、奖罚责任制度等。
四、成品保护形式:1、防护:针对被保护对象制定防护措施。
如为成品门钉上防护板加以防护。
2、包裹:将保护对象包裹以防污染和损坏。
如马桶安装后采用原包装纸箱包裹。
3、覆盖:在产品表面覆盖以防损坏或堵塞。
如地漏安装后,采用PE膜粘贴覆盖。
4、封闭:采用局部封闭方法加以保护。
如洁具、五金安装后,应在大门加锁封闭。
五、成品保护的主要范围:三层:铝格栅吊顶、石膏板吊顶、灯具、墙面玻璃、墙面真石漆、XXX、地面小石材方砖等。
二层:墙面石材、玻化砖、玻璃隔墙、背漆玻璃、开关、插座、乳胶漆、石膏板吊顶、玻璃柱子、灯具等。
一层:卫生间镜子、洗手盆、蹲坑、灯箱、隔断,消防箱、防火门、铝合金门、玻璃门、窗、楼梯踏步、玻璃柱子、光纤灯、灯具、烟感、喷淋、铝格栅吊顶等。
第二节制品保护责任及管理措施1、项目部根据施工组织设计和工程进展的不同阶段编制成品保护方案;以合同、协议等形式明确各分包对成品的交接和保护责任,确定主要分包单位为主要的成品保护责任单位,明确项目部对各分包单位保护成品工作协调监督的责任。
2、装修、安装施工阶段的成品保护责任及管理措施(1)安装阶段特别是扫尾、竣工阶段的制品保护工作尤为重要,这一阶段首要的制品保护的责任单元是装修分包单元,设备的制品保护的责任单元是机电安装的分包单元。
第七章成品保护及现场管理措施第一节成品保护措施一、将成品保护工作实行包干制,纳入施工队工作成果的考核范围,因保护不当引起的返工,不予验工计价,且给予罚款处理。
二、施工区域内禁止闲杂人员入场,防止人为破坏情况发生。
三、专业队伍进场施工时,派专人负责指挥,让其了解现场情况,避免破坏成型结构。
四、施工前应熟悉图纸,如发现结构位置冲突,提前制定方案,并征得有关部门认可。
施工管理人员要合理安排工序,减少交叉作业,杜绝各工种作业之间的相互损坏。
五、对所有人员进行成品保护教育,制定成品保护责任制,划分责任区。
六、施工管理人员要加强监督和检查,如有问题及时解决。
七、对于一些重要部位、部件要提前作好防护工作,避免发生损坏。
八、下班时管道两端要进行封堵,以防杂物进入管内。
第二节技术管理措施一、认真贯彻国家规范及标准,组织各专业人员学习设计图纸和招标文件,领会设计意图,掌握招标文件精神,严格按规范、标准、图纸、招标文件要求开展施工技术管理工作。
二、坚持按程序开展工作,落实各级技术管理岗位责任制,分岗定员,落实承包。
三、加强业务管理,坚持技术交底制度,各道工序施工之前应对施工人员进行交底,明确设计要求、洽商变更、施工条件、操作工艺、质量标准、成品保护、安全防护等方面的要求,并做到手续完备,签字齐全。
四、加强对物资及设备的进场检查验证工作,并按照程序规定控制物资及设备进货质量。
五、组织有关人员对施工检测设备进行计量检验,确保各类检测设备性能处于良好的使用状态,保证检测数据的准确性、可靠性。
六、加强测量放线复核制度,尤其加强对构筑物轴线和标高的复核。
七、编制施工组织设计,实施监控计划,深入现场,跟踪考查技术方案的经济性、合理性、科学性,及时调整方案中存在的各类问题。
八、加强施工技术资料的管理,编制施工技术资料目标设计,平时做好各类资料的收集、整理和归档工作。
第三节降低成本措施一、严格执行各种规章制度,强化施工进度计划的严肃性,严格按施工进度计划组织施工。
第一章成品保护及现场管理措施第一节成品保护制度1、项目经理部根据施工组织设计和工程进展的不同阶段编制成品保护方案;以合同、协议等形式明确成品的交接和保护责任,确定主要单位为主要的成品保护责任单位,明确项目经理部对各单位保护成品工作协调监督的责任。
2、现场材料设备保护责任由我单位供应的材料、半成品、设备进场后,由项目经理部材料部门负责保管,项目经理部现场经理和项目经理部安全保卫部门进行协助管理,由项目经理部发送到单位的材料、半成品、设备,由各单位负责保管、使用。
3、施工阶段的成品保护责任工程责任工程师为主要成品保护责任人,保护土建项目的保护措施后方可作业,在水电等施工项目完成并进行必要的成品保护后,向土建施工进行交接。
对于一些关键工序土建施工和水电安装均要设专人看护及维修。
4、安装施工阶段的成品保护责任及管理措施(1)安装阶段特别是收尾,设备的成品保护的责任单位是机电安装的单位。
土建和机电安装施工必须按照成品保护方案要求进行作业。
(2)上道工序与下道工序要办理交接手续。
交接工作在各之间进行,项目经理部起协调监督作用,项目经理部各责任工程师要把交接情况记录在施工日记中。
5、接受作业的人员,必须严格遵守现场各项管理制度:不准吸烟。
如作业用火,必须取得用火证后方可进行施工。
所有入户作业的人员必须接受成品保护人员的监督。
6、承包单位在进行本道工序施工时,如需要碰动其它专业的成品时,承包单位必须以书面形式上报项目经理部,项目经理部经与其他专业协调后,其他专业派人协助单位施工,待施工完成后,其他人员恢复其成品。
7、项目经理部制定季度、月度计划时,要根据总控计划进行科学合理的编制,防止工序倒置和不合理赶工期的交叉施工以及采取不当的防护措施而造成的互相损坏、反复污染等现象的发生(招标人指定的计划应纳入总包控制计划)。
8、项目经理部技术部门对责任工程师进行方案交底,各责任工程师对各的技术交底及各单位对班组及成员的操作交底的同时,必须对成品保护工作进行交底。
施工现场成品保护措施方案一、方案背景在施工现场,成品是指已经加工完成或具备商品形态的产品,如建筑材料、设备配件等。
由于施工现场通常存在噪音、灰尘、震动、温湿度等各种不利因素,容易对成品造成损坏。
因此,为了保护成品的完好、安全,需要制定一套成品保护措施方案。
二、成品分类及保护需求根据施工现场的特点和成品的性质,将成品分为以下几类,并提出相应的保护需求和措施:1.建筑材料类建筑材料是施工现场必不可少的一类成品,常见的有砖块、水泥、石材等。
这类成品需要保护免受灰尘、水分、机械碰撞等影响,因此可以采取以下保护措施:-将建筑材料存放在密封的场所,避免灰尘和水分的侵入;-对于易碎的建筑材料,如瓷砖、玻璃等,应采取包装和标识,提醒工人注意搬运;-对于重要的建筑材料,如钢筋、混凝土梁等,应设立专门的区域进行存放,避免被其他施工物体破坏。
2.设备配件类设备配件是施工现场常见的成品,如电线、水管、机器零部件等。
这类成品需要保护免受灰尘、水分、电气干扰等影响,因此可以采取以下保护措施:-将设备配件存放在干净、无灰尘的仓库或封闭区域内;-对于易受电气干扰的设备配件,应采取绝缘措施,确保其安全;-对于易受机械振动影响的设备配件,应使用防震包装,降低振动对其的影响。
3.文档资料类在施工现场,往往需要有大量的文档资料,如设计图纸、合同文件等。
这些文档资料需要保护免受水分、灰尘、火焰等影响,因此可以采取以下保护措施:-将文档资料存放在密封、防水的文件柜或文件箱内;-对于重要的文档资料,应备份存档,确保不会遗失;-在施工现场建立一个定期整理文档资料的制度,保持文档的清洁整齐。
三、成品保护管理方案为了确保成品的完好安全,需要在施工现场进行成品保护的管理,主要包括以下几方面:1.成品保护责任划分明确施工现场成品保护的责任,将成品保护纳入工程质量管理体系,明确各相关人员的职责和权限,确保成品保护工作的协调进行。
2.成品保护培训组织施工现场人员进行成品保护培训,包括对不同种类成品的保护知识、保护措施和正确使用保护设备的方法进行培训,提高工作人员的安全意识和技能。
成品保护及现场管理措施第一节项目成品保护管理措施一、成品保护的难点成品保护量大面广,成品保护费用较大,必须遵循成品保护预控管理原则,降低费用。
组织难度较大,需建立详细的成品保护合同和责任分配制度。
施工队伍多,工序交叉多,成品保护交接复杂。
施工阶段,同一作业面存在多专业同时施工,不利于成品保护的现场管理和责任查找。
施工人员多,不利于成品保护。
二、成品保护组织机构针对本工程成品或者半成品保护的具体情况,项目成立以项目经理为领导的成品保护管理组,设兼职成品保护员,配备充足的人员、材料和设备,并制定针对性的成品保护制度,协调各专业、各工种的施工,有纪律、有秩序的进行穿插作业。
1、项目经理为成品保护领导小组的总负责人,现场经理牵头组织并对成品保护工作负全面责任;工程部和各责任技术人员负责实施,设置专职成品保护员;财务部负责成品保护资金计划的落实。
2、各工序施工班组负责自身施工范围内的作业面上的成品保护:成品保护的责任划分,并落实到岗,落实到人。
3、制定成品保护的重点内容和成品保护的实施计划成品保护内容包括自身施工的成品及半成品以及施工范围内的道路及配套设施等;分阶段制定成品保护措施方案和实施细则;制定成品保护的检查制度、交叉施工管理制度、交接制度、考核制度、奖罚责任制度等。
三、成品保护职责项目经理部根据施工组织设计和工程进展的不同阶段编制成品保护方案;以交底、协议等形式明确对成品的交接和保护责任,确定成品保护责任,明确保护成品工作协调监督的责任。
1、项目经理职责(1)组织召开成品保护专题会议;(2)对本工程成品保护负全面领导责任;(3)建立项目的成品保证体系,并保证体系的正常运行;(4)保证成品保护各项制度的完全落实;(5)总体协调现场成品保护工作实施情况,确保成品保护工作有序进行;(6)及时了解项目成品保护执行状况,参加工程成品保护专题会议。
2、项目副经理职责(1)对各工序交叉作业提前规划,制定交叉作业成品保护措施;(2)组织成品保护检查,并对发现的成品破坏问题组织维修整改;(3)组织成品保护专题会议,及时汇报工程成品保护状况;(4)组织开展成品保护教育工作,提高管理人员及工人成品保护意识。
成品保护及现场管理措施1 成品保护的基本要求工程开工前,成品保护小组应对需要进行成品保护的部位列出清单,并制订出成品保护的具体措施。
成品保护小组在施工组织设计阶段应对工程施工工艺流程提出明确要求。
严格按顺序施工,先上后下,先湿后干,严格防止流水。
上道工序与下道工序之间要办理交接手续,证明上道工序完成后方可进行下道工序。
2 成品保护的总承包管理在工程项目施工中,必须充分重视成品保护工作。
道理很简单,即使生产出来的产品是优良品、上等品,若保护不好,遭受损伤或污染,那也就将会成为次品、废品、不合格品。
所以,成品保护,除合理安排施工顺序和采取有效对策、措施外,还必须加强对成品保护工作的监督检查。
在成品交付业主使用前,项目经理指派专人看护。
对于为防止发生互相污染破坏,须制定执行正确的施工程序,制订各专业的施工工序流程,将水工、结构、道路、土建、水、电、消防等各专业工序相互协调,排出工序流程图,各专业工序均按此流程进行施工,严禁违反施工程序的作法。
3 成品保护的一般方法本工程分部分项施工内容复杂,工序相对穿插较多,所以工程在施工过程中,有些分部、分项工程可能会提前完成。
如果下道工序对已施工成品不加注意,或不采取妥善的措施加以保护,就会造成既有成品的损伤或破坏,影响工程质量。
这样,不仅会增加修补工作量,浪费工料,拖延工期;更严重的是有损伤难以恢复到原样,成为永久性的缺陷。
因此,搞好成品保护,是一项关系到确保工程质量,降低工程成本,按期竣工的重要环章。
4 材料的保护措施(1)材料保护措施预制成品或半成品、经加工成型的钢筋、预埋件、金属配件、装饰材料等,在运入工地现场后,均需妥善予以保护。
各种材料进场要覆盖。
(2)堆放场地要求1)堆放场地地基须平整、洁净、干燥、牢固、排水及通风条件良好、无污染、交通运输方便。
2)堆放场地分室内场地和露天场地两种。
小型而比较贵重的预制成品或半成品,如木制品、铝制品、金属配件等宜在室内堆放,金属结构制品、钢筋制品等宜在室外堆放,必要时用帆布或塑料布遮盖。
施工成品保护方案1.施工现场保护:(1)建立严格的工地进出管理制度,避免无关人员进入工地,减少可能的人为破坏。
(2)在施工现场周边搭建围栏,设置明显的警示标志,防止路人误入工地造成损害。
(3)控制机具、设备、材料的进入通道,确保进出通道畅通,减少对施工成品的冲击。
(4)对施工现场进行定期清理,保持安全、整洁的工作环境,避免施工成品被杂物破坏。
2.施工过程保护:(1)对施工现场的人员进行必要的培训,提高其施工安全意识和质量意识,减少因施工操作不当造成的损坏。
(2)建立健全的施工管理制度,对施工过程中的每一道工序进行严格把控,确保操作正确、规范。
(3)在关键部位设置防护措施,如设置护栏、遮挡板等,保护施工成品免受施工过程中可能产生的伤害。
(4)注意施工现场的交接处理,确保成品在拆除、更换等环节中能够得到妥善的保护,避免施工过程中的交叉影响。
3.施工材料保护:(1)在采购施工材料时,选择质量好、耐用性强的材料,以提高施工成品的抗损性能。
(2)在材料运输过程中,正确包装、固定,防止材料受挤压、碰撞等导致损坏。
(3)建立严格的材料管理制度,对每一批次进入施工现场的材料进行验收,确保质量达标。
(4)在施工过程中,及时清除、处理材料包装废料、建筑垃圾等,保持施工现场的整洁,减少对施工成品的污染。
4.施工设备保护:(1)对施工设备进行定期检测和维修,确保设备的正常运行,减少因设备故障引起的损失。
(2)建立专门的设备管理制度,对设备进行规范使用和保养,避免不当操作导致的损坏。
(3)采取合适的措施,例如加装防护罩、使用防尘布等,保护施工设备和施工成品免受灰尘、颗粒物等的侵害。
(4)加强设备的保管,确保设备能够按时归位,防止设备被损坏或盗窃。
5.临时设施保护:(1)在临时设施建设的过程中,要保证临时设施的质量,并定期检查,及时消除安全隐患。
(2)在施工现场临时设施周围设置安全防护措施,保证施工成品不受临时设施的损害。
产成品保护及现场管理方案计策目标该方案的目标是确保产成品的安全和质量,并提高现场管理效率。
现状分析目前,我们的现场管理存在一些问题。
首先,产成品的保护不够严密,容易受到外界的污染和损坏。
其次,现场管理流程繁琐,耗时长,并且容易出现人为错误。
解决方案为了解决上述问题,我们制定了以下的产成品保护及现场管理方案计策:1. 加强安全措施:使用安全包装材料,包括防震、防水和防尘材料,确保产成品在运输和存储过程中不受到外界影响。
加强安全措施:使用安全包装材料,包括防震、防水和防尘材料,确保产成品在运输和存储过程中不受到外界影响。
2. 建立监控系统:在现场安装监控摄像头,实时监测产成品的存放情况,及时发现异常情况并采取措施。
建立监控系统:在现场安装监控摄像头,实时监测产成品的存放情况,及时发现异常情况并采取措施。
3. 优化现场布局:对现场进行优化,确保产成品的摆放合理有序,并设置标识和指示牌,方便员工辨识和操作。
优化现场布局:对现场进行优化,确保产成品的摆放合理有序,并设置标识和指示牌,方便员工辨识和操作。
4. 规范作业流程:对现场作业流程进行规范化,明确各个环节的职责和操作要求,减少人为错误的发生。
规范作业流程:对现场作业流程进行规范化,明确各个环节的职责和操作要求,减少人为错误的发生。
5. 加强培训和监督:对现场员工进行相关培训,并进行定期的监督和评估,确保他们按照规定的流程操作。
加强培训和监督:对现场员工进行相关培训,并进行定期的监督和评估,确保他们按照规定的流程操作。
预期效果通过实施上述方案,我们预期可以达到以下效果:1. 产成品质量得到保证:加强安全措施和监控系统的使用,可以有效避免产成品受到污染和损坏,保证其质量和完整性。
产成品质量得到保证:加强安全措施和监控系统的使用,可以有效避免产成品受到污染和损坏,保证其质量和完整性。
2. 现场管理效率提高:优化现场布局和规范作业流程,可以减少现场管理的时间和人力成本,并降低人为错误的发生概率。
第八章成品保护及现场管理第一节成品保护原则1、合理的施工流程是成品保护的前提,同时也是非常重要保护措施。
2、成品保护应遵循先检查后保护的原则。
3、所有工序必须施工单位自检、监理验收、项目部专业工程师抽检合格,并做好成品清洁后方可进行保护。
4、成品保护应遵循谁施工谁保护的原则。
5、装饰单位有责任做好成品保护的后续检查和维护工作,并在有必要的情况下做好二次保护工作。
6、成品保护应遵循持续保护原则。
7、在施工过程中及业主细部检查时,装饰总包单位有责任做好成品保护的后续检查和维护工作,对于成品保护措施被损坏、拆除的,必须在恢复保护措施后方可进行施工。
8、成品保护措施应在移交业主前拆除。
9、成品保护材料的重复利用。
第二节成品保护措施划分1、水电工程:强电管线保护;2、设备工程:开关插座成品保护、马桶成品保护、浴缸成品保护、卫浴龙头成品保护、卫浴五金件成品保护;3、装饰工程:玄关大理石成品保护、厨卫墙砖阳角成品保护、厨卫地砖成品保护、地板成品保护;4、室内门窗工程:进户门框成品保护、进户门扇成品保护,窗台板成品保护;5、公共部位:公共走道墙砖成品保护、公共部位面砖/石材阳角保护、电梯轿箱内部保护、电梯召唤按钮成品保护。
第三节成品保护标准做法一、石膏板干墙保护1、保护方式合理安排施工流程,不要过早粘贴石膏板(包括外墙内保温板)。
2)对于刚贴好的石膏板,可粘贴上提示的小纸条,避免碰撞。
3)建议对有条件实施封闭的房间,在所有墙面石膏板粘贴好后,封闭房门,禁止出入。
2、保护实施时间粘贴后及时保护。
3、保护拆除时间待石膏板24小时粘结牢固后拆除。
4、实施责任单位装饰单位。
5、成品保护避免在粘结材料干燥过程中,石膏板的碰撞脱落。
二、强电管线保护1、保护方式用泡沫堵塞管道接口。
2、保护实施时间安装后及时保护。
3、保护拆除时间排布强电管道前拆除。
4、实施责任单位装饰总包单位。
5、成品保护避免施工过程中灰尘或砂石进入管道,堵塞管强电道,影响后续的穿线作业。
强电管成品保护三、开关插座成品保护(只适用于涂料墙面)1、保护方式用美纹织包裹。
2、保护实施时间安装后及时保护。
3、保护拆除时间细部整改后拆除。
4、实施责任单位装饰单位。
5、成品保护面板安装完成、对表面污染进行清除后,用美纹纸满包保护,避免面涂过程中污染面板,该做法只适用于涂料墙面,不适用于石材和面砖墙面。
6、保洁注意事项不得使用腐蚀质溶液,用干净不褪色的抹布或毛巾擦拭。
开关插座成品保护四、马桶成品保护1、保护方式用原包装箱覆盖。
2、保护实施时间安装后及时保护。
3、保护拆除时间细部整改后拆除。
4、实施责任单位装饰单位。
5、成品保护注意保留原包装物,安装完成后用原包装包裹马桶。
不得在保护纸壳上面堆放材料,或把保护纸壳移作他用。
马桶成品保护五、抹灰工程成品保护措施1、遵循正确的抹灰施工工艺操作流程,一般是打点、冲筋完成后先天花后墙面,并及时修理墙面地方,避免“回头垢”污染已成品墙面。
正确的施工工序对成品成品质量的保护有决定性作用。
施工时应充分考虑上道工序对下道工序质量的影响,使交叉作业对已完成的饰面的损坏减少到最低程度。
应考虑外架作业、材料运输对成品保护的影响。
2、成品抹灰墙面不允许乱涂乱画等人为破坏。
3、避免材料运输对棱角处产生碰撞造成脱落缺口。
4、外墙、阳台、雨篷、楼梯间等线条部位的滴水线及泛水坡度是否符合规范要求,避免出现雨水污染现象。
5、抹灰完成后,禁止再行开凿。
所有管线孔洞预留应在抹灰工序施工前进行。
6、地面施工时对抹灰部位应注意防护,如有污染要及时清理。
7、孔洞处应事先做好对雨水的围护,防止雨水通过孔洞冲刷成品墙面或天花。
8、有关部位局部二次装饰时,应采取措施保护原有饰面不被破坏,及采取措施对接口部位进行处理,以求达到优化的装饰效果。
如采取加基座盖板、线条等方法对孔洞、缝隙等作处理。
9、对突出容易碰撞部位,应做好水泥砂浆护角,提高物体本身的抗冲击能力。
10、对有关污染源应采取隔离措施,防止对装饰已完成面造成污染。
11、刷乳胶漆或涂料时,应防止玷污门窗、管道和设备等,对上述部位应采取包裹、遮盖等措施,被玷污的部位应及时清理干净。
12、禁止室内拌制砂浆,避免污染地面、墙面、天花。
13、抹灰完成后及时做好地面的清理,做到“工完场清”。
14、外墙打底后要做好养护,防止打底开裂、空鼓。
六、木饰门工程成品保护措施1、门扇应在室内竖直排放,并用枕木垫平。
严禁与酸碱等物一起存放,室内应清洁、干燥、通风。
2、门扇应存放在设有靠架的室内并与热源隔开,以免受热变形。
3、门扇露天存放时,应采取措施避免日晒雨淋。
4、门扇运输时,应竖立排放并固定牢靠。
樘与樘间应用非金属软质材料隔开,防止相互磨损及压坏玻璃和五金件。
5、门框扇安装过程中,不得在门窗框扇上安放脚手架、悬挂重物或在框扇内穿物起吊,以防门窗变形和损坏。
6、门框扇吊运时,表面应用非金属软质材料衬垫,选择牢靠平稳的着力点,以免门窗表面擦伤。
7、安装门必须采用预留洞口的方法,严禁采用边安装边砌口或先安装后砌口。
8、门安装过程中应及时清理门窗表面的水泥砂浆、密封膏等,以保护表面质量。
9、门安装应贴好保护纸,防止污染。
不允许随意撕毁及划破保护纸,以免造成门包框表面的损坏。
10、门五金件要“包”“盖”或采取响应保护措施以防污染。
11、门框安装要牢固,避免造成意外的移动或垂直度达不到要求。
七、公共走道砖墙成品保护1、保护方式用地毯保护地面面砖。
2、保护实施时间地板铺贴后次日保护。
3、保护拆除时间细部整改后拆除。
4、实施责任单位装饰单位。
5、成品保护避免施工过程中材料搬运或其他施工作业对地面面砖造成的撞击破坏。
公共走道砖墙成品保护八、公共部位面砖/石材阳角保护1、保护方式用成品瓦楞纸板根据石材造型满贴,高度2米。
2、保护实施时间门套安装完成、经验收合格后,即时实施保护。
3、保护拆除时间细部整改后拆除。
4、实施责任单位装饰单位。
5、成品保护验收合格后清除石材拼缝及拼角部位的垃圾杂物,用干净棉布清除石材表面灰尘。
用适宜尺寸的成品瓦楞纸板拆成门套形状,用胶带固定在外侧面砖上。
应在转角部位用稍硬板条加强保护,防止材料进出电梯时损坏石材。
6、保洁注意事项避免使用有颜色和酸、碱性的清洁剂清洁石材,因为有色液体会被石材表面毛细孔吸收引起颜色污染。
公共部位面砖/石材阳角保护第四节装饰工程关键施工技术一、一般抹灰工程1、抹灰层空鼓(1)现象抹灰层空鼓表现为面层与基层,或基层与底层不同程度的空鼓。
(2)原因分析1)底层与基层未处理,或处理不认真,清理不干净,或抹灰面未浇水,浇水量不足、不均匀。
2)抹灰层表面过分光滑,又未采取技术措施处理。
3)抹灰层之间的材料强度差异过大。
(3)防治措施1)抹灰前必须将脚手眼、支模孔洞填堵密实,对混凝土表面凸出较大的部分要凿平。
2)必须将底层、基层表面清理干净,并于施工前一天将准备抹灰的面浇水润湿。
3)对表面较光滑的混凝土表面,抹底灰前应先凿毛,或掺107胶水泥浆,或用界面处理剂处理。
4)抹灰层之间的材料强度要接近。
2、接槎明显(1)现象干粘石、水刷石等装饰面有明显接槎。
(2)原因分析1)大面积干粘石与水刷石饰面没有分格或分格过大,一次又不能连续完成一个分格或一仓,而任意留施工缝,造成较明显的接槎。
2)抹灰与干粘石或水刷石衔接不及时,使石子粘结灰浆深浅;不一致或表面形成波浪形抹痕。
(3)防治措施1)施工前要审阅图纸,拟定合理的施工方案。
2)如果要求作较大面积的分格时,应预先从操作技术、工序搭接、劳动力配备与材料准备等方面作周密安排,必须一次完成一个作业面,中间不得留槎。
3)分格留槎位置一定要适当,水平分格一般与脚手架一致,竖向分格以窗间墙为宜;在脚手架处操作不顺手,故更应精心施工,以防该处因操作不当而形成明显接槎。
3、饰面不清晰,表面不平整(1)现象1)石子面层表面浑浊,干粘石饰面有泛浆现象,水刷石饰面石子显露不清,刷面不净。
2)饰面不平整,呈波浪形。
(2)原因分析1)石子使用前未经冲洗、过筛等加工处理。
2)干粘石拍石子与水刷石喷刷石子操作方法不当。
(3)防治措施1)干粘石甩石子后,在用抹子或辊子将石子压入粘结层时,要求用力均匀,轻重适当,压平、压实,但应注意不能把灰浆挤出,防止泛浆现象。
面层粘石子24h后,一般可淋水冲洗(压力不能太大),以便洗净面层粉尘。
2)水刷石刷洗时间要适中(以用手指按上去无痕印或用刷子刷时不掉石子为宜),应遵循自上而下的冲洗原则,在确保石粒露出1/3的前提下将饰面冲洗干净。
二吊顶工程1、整体密缝吊顶质量缺陷(1)现象1)接槎明显。
2)吊顶面层裂缝,特别是拼接处裂缝。
3)面层挠度大,不平整,甚至变形。
(2)原因分析1)接槎明显:①吊杆(吊筋)与龙骨(搁栅)、主龙骨与次龙骨拼接不平整。
②吊顶面层板材拼接不平整,或拼接处未处理就贴胶带纸(布),批腻子又没有找平,致使拼接处明显突起,形成接槎。
2)面层裂缝:①木料材质差,含水率高,收缩翘曲变形大;采用轻钢龙骨或铝合金吊顶,吊杆与主、次龙骨纵横方向线条不平直,连接不紧密,受力后位移变形。
②吊顶面板含水率偏大,或产品出厂时间较短,尚未完全稳定,面板产生收缩变形(PC板等产品尤为严重)。
③整体紧缝平顶,拼接缝处理不当或不到位,易产生拼缝处裂缝。
3)面层挠度大、不平整:吊顶施工未按规程(范)操作,事前未按基准线在四周墙面上弹出水平线,或在安装吊顶过程中没有按规范要求起拱。
(3)防治措施1)接槎明显:①吊杆与主龙骨、主龙骨与次龙骨拼接应平整。
②吊顶面层板材拼接也应平整,在拼接处面板边缘如无构造接口,应事先刨去2mm左右,以便接缝处粘贴胶带纸(布)后使接口与大面相平。
③批刮腻子须平整,拼接缝处更应精心批刮密实、平整,打砂皮一定要到位,可将砂皮钉在木蟹上作均匀打磨,以确保其平整,消除接槎。
2)面层裂缝:①吊杆与龙骨安装应平整,受力节点结合应严密牢固,可用砂袋等重物试吊,使其受力后不产生位移变形,方能安装面板。
②湿度较大的空间不得用吸水率较大的石膏板等作面板;FC板等材料应经收缩相对稳定后方能使用。
③使用纸面石膏板时,自功螺钉与板边或板端的距离不得小于10mm,也不宜大于16mm;板中螺钉的间距不得大于200mm。
④整体紧缝平顶其板材拼缝处要统一留缝2mm左右,宜用弹性腻子批嵌,也可用107胶或木工白胶拌白水泥掺入适量石膏粉作腻子批嵌拼缝至密实,并外贴拉结带纸或布条1~2层,拉结带宜用的确良布或编织网带,然后批平顶大面。
3)面层挠度大,不平整:吊顶施工应按规程操作,事先以基准线为标准,在四周墙面上弹出水平线;同时在安装吊顶过程中要做到横平、竖直,连接紧密,并按规范起拱。
2、分格拔缝吊顶质量缺陷(1)现象1)分格缝不均匀,纵横线条不平直、不光洁2)上型分格板块呈锅底状变形,木夹板板块见钉印。
