土方开挖专项方案编制人职务(称)审核人职务(称)批准人职务(称)批准部门(章)编制日期目录一、土方工程施工方案(1)二、基坑(槽)保护(7)三、安全防护措施(7)四、施工注意事项(8)基坑开挖施工方案一、工程概况本工程为建筑物基础开挖,现场土质较好,场地开阔,查地勘报告得知挖至设计深度无地下水。
开挖深度7m至8m,本方案考虑采用二级放坡,机械开挖。
施工部署 (1)拟采用3台日立330挖掘机开挖,3台50装载机配合作业,10个普工跟机作业。
(2)土方开挖前,首先应调查清楚地下管线电缆等障碍物,将施工区域内的地上、地下障碍物清除和处理完毕。
(3)根据甲方给出的控制线(桩)结合施工图纸完成轴线和水准基点的设置,放出沟槽开挖的灰线位置,。
(4)土方施工阶段应在现场设置临时施工运输道路,车辆通行应有安全人员监护,保证土方施工阶段运输车辆正常通行,夜间挖土应有足够的照明设施及安全措施。
二、施工方法1、开挖前应清除开挖区域内的障碍物,在挖方边坡上侧堆土或材料以及移动施工机械时,应与挖方边缘保持一定距离,以保证边坡的稳定;材料和土应堆放在基坑边缘1米以外,且高度不宜超过 1.5米。
2、基坑(槽)开挖程序:测量放线——机械大开挖上部 3.5m (放坡系数为1:0.3)——机械开挖至基底(放坡系数为1:0.67)——基坑(槽)放线——机械及人工捡底。
挖土应自上而下分段分层进行,边挖边检查坑底宽度,不够时及时修整,每1m左右修边一次,至设计标高,再统一进行一次修坡清底,检查坑底宽和标高。
3、挖基坑(槽)较大面积土方时,从地面下挖1m便可开始刷边,挖至距离坑(槽)底0.5m时,应沿坑(槽)边每隔2-3m高差打入小木桩(竹签),并注明标高,同时配备0.5m长的木(竹)标杆若干根.操作人员用标杆按设计标高找平,由两面三刀端轴线 (中心线)桩拉通线,检查槽宽,修理槽边。
平槽底,清除土。
4、基坑(槽)开挖应尽量防止对地基土的扰动。

v土方工程施工常用数据v
深度在5m以内的基坑(槽)、管沟边坡的最陡坡度(不加支撑)
说明:1.静载指堆土或材料等,支载指机械挖土或运输作业等。
2.静载或动载距挖方边缘的距离应大于0.8m,静载填置高度不宜超过1.5m。
3.有成熟施工经验时,可不受本表限制。
填土的压实系数λ
c
(密实度)
说明:压实系数λ
c 为土的控制干密度ρ
d
与最大干密度ρ
dmax
的比值。
控制含水量为W
op
±2。
土的最优含水率和最大干密度
填方每层的铺土厚度和压实遍数
说明:人工打夯,土的粒径不应大于5cm。
基坑(槽)排水沟常用截面
图示
各类井点的适用范围。
土方工程施工包括什么和基坑工程土方工程施工内容包括土石方的开挖、填方、挖方和边坡处理等工程,土方工程施工内容主要包括以下几个方面:一、土石方开挖工程1、区域勘察:在施工前对工程场地进行详细勘察,了解土壤地质情况、地下管线情况、地下水位等。
2、挖土路线布置:根据设计要求和地质条件,确定土石方挖填路线,并实施挖土路线的布置和标志。
3、土方开挖:根据设计要求和挖土路线,进行土方开挖工程,包括机械挖掘、手工挖掘和爆破挖掘。
4、边坡处理:对土方开挖的边坡进行处理,包括边坡的夯实、加固和防护。
5、土石方回填:对土方开挖后的地面进行填方处理,根据设计要求进行土石方回填。
6、相关设施建设:根据需要建设土方开挖工程所需的设施,包括排水设施、支护设施等。
二、基坑工程施工1、基坑支护:进行基坑支护工程,包括围护结构的搭建、支撑结构的设置和固定等。
2、基坑开挖:进行大型基坑的开挖工程,包括机械挖掘和手工挖掘。
3、基坑排水:对基坑进行排水处理,保证施工场地内部的排水畅通。
4、基坑监测:对基坑开挖过程进行实时监测,确保基坑开挖的安全和稳定。
5、相关设施建设:根据需要建设基坑工程所需的设施,包括排水设施、支护设施等。
土方工程施工过程需要进行合理的计划和组织,确保施工安全和质量。
在施工前需要进行详细的勘察和设计,确定土方开挖的路线和方式,开展土方开挖工作前需对现场进行详细的检查和保障。
在进行土方施工时要严格按照相关法规和标准进行,确保施工安全和质量。
同时要加强施工现场管理,对施工现场进行监督和检查,及时发现和解决问题。
对于施工中可能出现的风险要有预案并加以应对。
土方工程施工需要各方的密切配合,共同努力,确保土方工程施工的安全和质量。
土方工程基坑(槽)和管沟边坡一、安全防护规定1、基坑(槽)无边的垂直挖深。
在无地下水或地下水低于基坑(槽)沟底而且土质均匀时,立壁不加支撑的垂直挖深应不宜超过下表基坑(槽)立壁垂直挖深规定2、基坑(槽)沟边坡的放坡。
土壤的坡度,就是土壤在自然静止的情况下,其高度与宽度之比。
当地质情况良好、土质均匀、地下水位低于基坑(槽)沟底面标高、挖方深度在5m以内时,不加支撑的边坡的最陡坡度应符合下表开挖基坑(槽)的支撑形式3、村坑(槽)沟无放坡的土壁支撑。
开挖基坑(槽)沟时,如地质条件和周围环境允许,可优先考虑直壁开挖或放坡;但在建筑物稠密地区施工,无放坡条件,则根据土质情况把土壁进行支撑,以保证施工中的安全。
其支撑方式如下表。
开挖基坑(槽)的形式二、土方施工中的安全防护要点1、土方开挖前要做好排水处理,防止地表水、施工用水和生活废水浸入施工现场或冲刷边坡。
下大雨时,应暂停土方施工。
2、挖土方应从上而下逐层挖掘,两人操作间距应大于2m。
严禁采用掏挖的操作方法。
3、开挖坑(槽)沟深度超过1.5m时,应根据土质和深度情况,按规定放坡或加可靠支撑,并设置人员上下坡道或爬梯。
开挖深度超过2m,必须在边沿设立两道护身栏杆。
在危险处,夜间应设红色标志灯。
4、挖土时要随时注意土壁变动的情况,如发现有裂纹或部分塌落现象,要及时进行支撑或改缓放坡,并注意支撑的稳固和边坡的变化。
夜间挖土方时,施工现场应有足够的照明。
5、坑(槽)沟边1m以内不得堆土,堆料、停置机具。
坑(槽)沟边与建筑物、构筑物的距离不得小于1.5m,特殊情况时,必须采取有效技术措施,并上报上级安全技术部门审查同意后方准施工。
人工挖大孔径及扩底桩必须经北京市城乡建设委员会核发《人工挖、扩桩孔施工许可证》方可施工。
施工前,必须编制施工组织设计由于本工程基础和主体结构的放线方法不同,将根据本工程的实际,分基础工程、主体结构工程,分别编制测量方案。
1、利用业主提供的坐标点(建筑物)计算出建筑物的轴线控制线,人为设置控制网,采用经纬仪,经过计算及复核该点来控制建筑物的尺寸。
地基与基础工程施工组织设计(一)土方工程1.坑、槽、沟立壁垂直高度的规定当土质均匀无地下水时,在天然湿度的土中开挖基槽(坑)和管沟,可作直壁而不加支撑,但其深度不得超过以下规定:(1)在堆填的砂土和碎石类土内1m;(2)在粉土和粉质粘土内1.25m;(3)在粘土内1.5m;(4)在特别坚实的粘土内2m。
2.基槽(坑)和管沟边坡规定当土具有天然湿度,构造均匀,水文地质条件良好且无地下水时,挖方深度在5m以内,不加支撑的基坑(槽)和管沟,其边坡的最大坡度见下表。
(二)土方开挖注意事项1.土方施工中超过1.5m深的沟槽,必须按标准设围栏防护,并用密目安全网封挡。
2.土方运输装载必须低于槽帮15cm,采取密目安全网等有效措施封闭,杜绝遗撒污染道路。
3.土方基础工程中的降排水施工,应加强用电管理,吊泵索具严禁使用金属材料。
不加支撑的基坑(槽)和管沟边坡最大注:(1)人工挖土不把土抛于基坑(槽)或管沟上边,而随时把土运往弃土场时,刚应采用机械在基坑(槽)或沟底挖土的坡度。
(2)表中砂土不包括细砂和粉砂;干黄土不包括黄土。
(3)边坡可以做成斜坡式,亦可做成台阶式。
(4)土方工程施工前,必须按照地质勘探报告编制施工方案,并制定保证毗临建筑物及构筑物安全的措施。
4.降排水工程的井口,必须设定型的金属围栏和警不标志。
5.基础(或管沟)施工前,必须根据季节施工的特点制定防坍塌措施。
6.基础(或管沟)施工,内部照明必须使用24V低压照明设备。
外围的强电照明,必须搭设灯架,高度不得低于2m,并做好绝缘。
7.防水作业区域应保证空气流畅,以防中毒。
8.深井或地下管道施工预先采取有效的通风等防范措施后,方可作业。
9.基坑(槽)和管沟的支撑方法。
10.选择支撑方法的要求。
11.经设计和计算确定。
12.经技术负责人审批。
(三)土方开挖技术要求1.挖土方应从上而下分层进行,两人操作间距应大于2.5m,禁止采用挖空底脚的操作方法。
土方开挖施工土方工程的施工过程主要包括:土方开挖、运输、填筑与压实等。
应尽量采用机械施工,以加快施工速度。
常用的施工机械有:推土机、铲运机、装载机、单斗挖土机等。
土方工程施工前通常需完成以下准备工作:施工现场准备,土方工程的测量放线和编制施工组织设计等。
有时还需完成以下辅助工作:基坑、沟槽的边坡保护、土壁的支撑、降低地下水位等。
1.土方边坡土方开挖过程中及开挖完毕后,基坑(槽)边坡土体由于自重产生的下滑力在土体中产生剪应力,该剪应力主要靠土体的内摩阻力和内聚力平衡,一旦土体中力的体系失去平衡,边坡就会塌方。
为了避免不同土质的物理性能、开挖深度、土的含水率对边坡土壁的稳定性产生影响而导致塌方,在土方开挖时将坑、槽挖成上口大、下口小的形状,依靠土的自稳性能保持土壁的相对稳定。
土方边坡用边坡坡度和边坡系数表示,两者互为倒数,工程中常以1:m表示放坡。
边坡坡度是以土方挖土深度H与边坡底宽B之比表示。
土方边坡的大小主要与土质、开挖深度、开挖方法、边坡留置时间的长短、坡顶荷载状况、降排水情况及气候条件等有关。
根据各层土质及土体所受到的压力,边坡可做成直线形、折线形或阶梯形,以减少土方量。
当土质均匀、湿度正常,地下水位低于基坑(槽)或管沟底面标高,且敞露时间不长时,挖方边坡可做成直立壁不加支撑,但深度不宜超过下列规定:密实、中密的砂土和碎石类土(充填物为砂土)1.0m;硬塑、可塑的粉土及粉质黏土1.25m;硬塑、可塑的黏土和碎石类土(充填物为黏性土)1.5m;坚硬的黏土2m。
挖方深度超过上述规定时,应考虑放坡或做成直立壁加支撑。
当土的湿度、土质及其他地质条件较好且地下水位低于基坑(槽)或管沟底面标高时,挖方深度在5m以内可放坡开挖不加支撑的,其边坡的最陡坡度经验值应符合表2-1的规定。
表2-1 挖方深度在5m以内不加支撑的边坡的最陡坡度注:静载指堆土或材料等;动载指机械挖土或汽车运输作业等。
静载或动载距挖方边缘的距离应保证边坡和直立壁的稳定;堆土或材料应距挖方边缘0.8m以外,高度不超过1.5m。
土方工程施工工艺和要点一、土方工程施工工艺1. 土方开挖:土方开挖是土方工程的基础,包括基坑(槽)、管沟等开挖。
开挖前应进行现场调查,了解地下管线、障碍物等情况,并根据设计要求进行开挖。
在开挖过程中,应严格控制开挖尺寸、标高和边坡坡度,确保施工安全。
2. 土方回填:土方回填是在土方开挖后,将挖出的土石材料重新填充到开挖区域的过程。
回填前应清除开挖区域的杂物,并对底层进行处理。
回填过程中应均匀分层压实,确保填充密实。
3. 土方压实:土方压实是提高回填土石材料密实度的关键环节。
压实方法有压实机械压实和自然压实两种。
压实机械包括压路机、夯实机等,自然压实则依靠重力、水力等自然力量。
在压实过程中,应控制压实遍数、压实速度等参数,确保压实效果。
4. 土方排水:土方排水是土方工程施工中的重要环节,主要是为了降低地下水位,保证施工顺利进行。
排水方法有明排水、暗排水、降水等。
施工中应根据实际情况选择合适的排水方法,并确保排水系统畅通。
5. 土方支护:土方支护是为了保证土方开挖过程中的安全稳定,防止土体坍塌。
支护方法有锚杆支护、土钉支护、支撑结构等。
在施工过程中,应根据地质条件、开挖深度等因素选择合适的支护方法。
二、土方工程施工要点1. 施工准备:施工前应进行现场调查,了解地下管线、障碍物等情况,确保施工方案的可行性。
同时,准备必要的施工材料、设备和人员。
2. 施工安全:土方工程施工过程中,安全是首要考虑的因素。
要制定严格的安全措施,包括施工现场的安全防护、施工人员的个人防护等。
3. 施工进度:土方工程施工过程中,要根据工程量和施工条件合理安排施工进度,确保工程按时完成。
4. 施工质量:土方工程施工过程中,要严格控制开挖尺寸、标高、边坡坡度等,确保施工质量。
5. 环境保护:土方工程施工过程中,要注重环境保护,减少对周边环境的影响。
如合理布置施工临时设施,做好施工现场的清洁卫生等。
6. 协调沟通:土方工程施工过程中,要加强与项目各方(如甲方、总包单位、监测单位等)的沟通协调,确保施工顺利进行。
土方工程包括哪些主要内容?土方工程的施工内容包括土方开挖、土方运输、土方回填和填土的压实等作业。
需要注意的是,一定要根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均下挖,不得乱挖超挖,严禁掏底开挖。
热门城市:淮南律师福建律师阜阳律师吉林律师鹤壁律师海东律师湖北律师临沧律师淮北律师林芝律师在大型机械越来越普及的现在,土方工程越来越多,很多人可能认为土方工程就只是挖坑之类的,其实远远没有这么简单。
这就证明了许多人对此还不是很了解,下面,律所365会为大家简述下▲土方工程包括哪些主要内容?▲土方工程包括哪些主要内容?据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均下挖。
1.1、开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。
1.2、开挖各种槽坑;2.1、浅条形基础。
一般粘性土可自上而下分层开挖,每层深度以60cm为宜,从开挖端部逆向倒退按踏步型挖掘。
碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。
2.2、浅管沟。
与浅的条形基础开挖基本相同,仅沟帮不切直修平。
标高按龙门板上平往下返出沟底尺寸,当挖土接近设计标高时,再从两端龙门板下面的沟底高上返50cm为基准点,拉小线用尺检查沟底标高,最后修整沟底。
2.3、开挖放坡的坑(槽)和管沟时,应先按施工方案规定的坡度,粗略开挖,再分层按坡度要求做出坡度线,每隔3m左右做出一条,以此线为准进行铲坡。
深管沟挖土时,应在沟帮中间留出宽度80cm左右的倒土台。
3、开挖大面积浅基坑时,沿坑三面同时开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点。
4、开挖基坑(槽)或管沟,当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水。
开挖后,在挖到距槽底50cm以内时,测量放线人员应配合抄出距槽底50cm 平线;自每条槽端部20cm处每隔2~3m,在槽帮上钉水平标高小木橛。
土方工程施工过程中风险因素识别及有效控制措施摘要:在土方工程施工过程中,由于存在地质、水文、气候、周边环境等不利影响因素,造成土方坍塌,发生重大工程质量事故与安全事故,给国家、人民造成重大损失。
关键词:土方工程施工;风险因素;识别;控制措施近几年由于城市建设规模不断扩大,基础设施及房屋建筑项目不断增多,与之相对应的施工安全事故发生率也呈上升趋势,尤其是土方施工存在的问题更为严重。
任何建筑物或构筑物,都是由土方工程开始施工。
它包括场地平整、土石方挖掘、运输、填筑、降排水、土壁支撑、基坑(槽)的回填土等内容。
本文浅析土方工程施工过程中存在的风险源的识别,并提出了土方工程风险控制的有效措施。
1土方工程施工过程中存在的风险源的识别在土方工程施工过程中,主要存在以下风险因素:①自然条件方面。
地质情况、水文情况、气候情况;②结构特征方面。
基槽开挖的深度和宽度、填筑的高度和厚度等;③施工原因方面。
降排水的方法、放坡尺寸大小,施工方法与措施、选用的施工机械、施工顺序、桩基的设计与材料的选用、场的布置等;④周边环境方面。
周边建筑物情况、周边基础设施的位置、周边工程施工情况、运输道路情况、水电供应等情况。
2土方施工过程中风险控制有效措施针对在施工过程中存在的各种风险因素主要从以下几个方面来进行控制:2.1施工准备阶段(1)勘查现场掌握第一手资料,摸清工程的情况,制定确实可行的施工方案,并经上一级技术部门审核批准。
(2)做好施工场地防洪排水工作,全面规划。
(3)保护测量基准桩,以保证土方开挖标高位置与尺寸准确。
(4)做好施工用电、用水、道路及其他设施。
(5)需要做挡土桩的深基坑,要先做挡土桩。
2.2土方开挖的安全措施(1)使用时间较长的临时性挖方,土坡坡度要根据工程地质和土坡高度,结合当地同类土体的稳定坡度值确定。
(2)土方开挖宜从上到下分层分段进行,并随时作成一定的坡势以利泄水,且不应在影响边坡稳定的范围内积水。
(3)在斜坡上方弃土时,应保证挖方边坡的稳定。

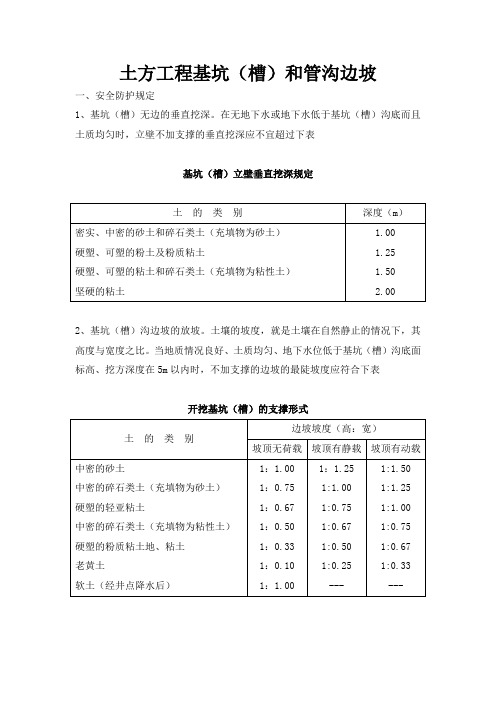

土方工程基坑(槽)和管沟边坡
一、安全防护规定
1、基坑(槽)无边的垂直挖深。
在无地下水或地下水低于基坑(槽)沟底而且土质均匀时,立壁不加支撑的垂直挖深应不宜超过下表
2、基坑(槽)沟边坡的放坡。
土壤的坡度,就是土壤在自然静止的情况下,其高度与宽度之比。
当地质情况良好、土质均匀、地下水位低于基坑(槽)沟底面标高、挖方深度在5m以内时,不加支撑的边坡的最陡坡度应符合下表
3、村坑(槽)沟无放坡的土壁支撑。
开挖基坑(槽)沟时,如地质条件和周围环境允许,可优先考虑直壁开挖或放坡;但在建筑物稠密地区施工,无放坡条件,则根据土质情况把土壁进行支撑,以保证施工中的安全。
其支撑方式如下表。
二、土方施工中的安全防护要点
1、土方开挖前要做好排水处理,防止地表水、施工用水和生活废水浸入施工现场或冲刷边坡。
下大雨时,应暂停土方施工。
2、挖土方应从上而下逐层挖掘,两人操作间距应大于2m。
严禁采用掏挖的操作方法。
3、开挖坑(槽)沟深度超过1.5m时,应根据土质和深度情况,按规定放坡或加可靠支撑,并设置人员上下坡道或爬梯。
开挖深度超过2m,必须在边沿设立两道护身栏杆。
在危险处,夜间应设红色标志灯。
4、挖土时要随时注意土壁变动的情况,如发现有裂纹或部分塌落现象,要及时进行支撑或改缓放坡,并注意支撑的稳固和边坡的变化。
夜间挖土方时,施工现场应有足够的照明。
5、坑(槽)沟边1m以内不得堆土,堆料、停置机具。
坑(槽)沟边与建筑物、构筑物的距离不得小于 1.5m,特殊情况时,必须采取有效技术措施,并上报上级安全技术部门审查同意后方准施工。
人工挖大孔径及扩底桩必须经北京市城乡建设委员会核发《人工挖、扩桩孔施工许可证》方可施工。
施工前,必须编制施工组织设计由于本工程基础和主体结构的放线方法不同,将根据本工程的实际,分基础工程、主体结构工程,分别编制测量方案。
1、利用业主提供的坐标点(建筑物)计算出建筑物的轴线控制
线,人为设置控制网,采用经纬仪,经过计算及复核该点来控制建筑物的尺寸。
2、土0.00以下采用坐标计算法,先根据总平面设计、确定各轴线的控制线,利用经纬仪定出各轴线及控制轴线。
3、结构施工采用外控法,为控制轴线,主要用来复合控制轴线的精度。
4、根据各施工段内的控制点采用在每个施工段内引测控制点,使用经纬仪进行引测。
5、测量各轴线开间时,要始终从控制轴线一端开始,允许偏差平均分配到各开间内,确保每层轴线闭合。
6、水准测量:根据规划规定的水准点,使用水准仪,采用复核法把水准点引至施工现场并在施工现场建立水准标高控制点,计算建筑物+50cm线,并引测到室内墙体上,均利用皮数杆传递标高,确保每层标高准确,严格控制建筑物的总高度。
7、工程放线:根据投测的控制轴线使用钢卷尺放墙柱,放好的线用红油漆做出标记,引出柱、墙的边线和控制线。
8、点的布设:绝对标高42.7米为依据引测本工程,并设永久性标志。
①观测方法:
观测视线长度不超过50米,前后视距要用钢尺丈量,尽量相等。
前、后视观测用同一根水准尺。
前视各点观测完毕以后,必须再次后视水准点,先后两次后视读数之差,不应超过±1毫米。
水准点及临
时水准点环线闭合差为±n0.5毫米(n为测站数)。
②成果整理
每次观测结束后,应检查记录计算是否正确,精度是否合格,再进行平差,然后将历次各观测点的高程列入成果表中,作为技术资料收集完整。
6、并按规定制定防坠人落物、防坍塌、防人员窒息等安全防护措施,并指定专人负责实施。
7、人工挖大孔径,现场施工人员必须戴好安全帽。
井下作业人员连续工作时间不宜超过4小时,应勤轮换井下作业人员。
井下人员工作时,井上配合人员不得擅离职守。
孔口边1m范围内不得有杂物,堆土应离孔口边1.5m以外。
井孔上下应可靠的通话联络。
8、多桩开挖时,应采用间隔挖孔方法,以减少水的渗透和防止土体滑移。
9、已扩底的桩,要尽快浇灌桩身混凝土;不能很快浇灌的桩,应暂不扩底,以防扩大后塌方。
10、参加挖孔的作业人员,事先必须检查身体,凡患精神病、心脏病、癫痫病及聋哑人等不能参加施工。
