粉砂富水地层中连续墙接头止水失效预防及处理措施
- 格式:doc
- 大小:26.50 KB
- 文档页数:4
地下连续墙施工常见的质量问题原因分析及预防处理措施发布时间:2022-01-04T06:31:14.348Z 来源:《新型城镇化》2021年23期作者:吴鹏琴李进勇周杰[导读] 本文结合工作经验,针对地连墙施工过程中常见的质量问题进行了原因分析并提出了针对性处理预防处理措施。
中冶华亚建设集团有限公司摘要:本文结合工作经验,针对地连墙施工过程中常见的质量问题进行了原因分析并提出了针对性处理预防处理措施。
关键词:深大基坑地下连续墙复杂环境质量问题一、前言地下连续墙具有以下优点:(1)刚度大,抗渗性能好,可在砂卵石层和较软岩层中施工,地层适用范围广;(2)施工振动小,能贴近邻近建筑物及管线施工,环境适应强;(3)施工速度快,工期适应性强。
随着社会的发展,城市深大基坑基坑越来越多,地连墙由于其独特的优势在深大基坑中的应用也越来越广泛。
但由于其大多应用于基坑周边环境复杂项目,若是出现质量问题,后果将不堪设想,本文结合武汉市一些项目的施工经验,对地连墙施工中常见质量问题进行了总结分析,以期给类似工程提供经验。
二、地下连续墙施工常见质量问题原因分析及预防处理措施1、导墙施工导墙作为地下连续墙中必不可少的临时构造物,它能起到挡土、支撑、储蓄泥浆、防止泥浆漏失等作用。
导墙施工过程中常见的质量问题是导墙变形。
1.1产生原因(1)导墙侧壁土软弱坍塌。
(2)导墙周边施工荷载过大。
(3)导墙内侧未设支撑。
1.2预防处理措施导墙周围设排水沟避免地表水对侧壁土的不利影响,加大导墙深度;导墙混凝土强度未达到前应避免大型设备在附近作业;导墙建筑混凝土时两侧要对称进行,导墙模板应等混凝土强度达到设计值后方可拆除,拆模后在导墙内撑设置圆木支撑并用泥土及时回填;对变形严重的导墙应拆除,用在优质土回填夯实后重新施工。
2、成槽施工成槽施工过程中的主要问题是槽壁坍塌。
2.1产生原因(1)遇竖向层理发育的软弱土层或流砂土层。
(2)泥浆配制不合要求,质量不符合要求。
关于地连墙接缝连接及堵漏技术措施作者:郑元旺汤佐群来源:《房地产导刊》2013年第09期【摘要】随着我国基坑技术水平的不断提高,在建筑工程领域中已经开始广泛应用连续墙施工,本文通过结合实例分析了连续墙十字钢板接头的优劣,针对工程特点选择了合适的接头形式,在施工期间进行了合理的安排,严格按照技术规程进行安装与对比总结,并对接头结果进行了分析和整理,为以后深基坑接头设计提供了必要的实践依据。
【关键词】地连墙接缝连接;堵漏技术措施武林广场站处于杭州市中心,周边建筑物比较多,北临运河,地处淤泥质土,土体承载力低、灵敏度高且该站开挖深度较大,又竖靠老式建筑物浙江省展览馆,故围护结构质量是关键工序之一。
该站围护结构采用1.2m地下连续墙,接缝处采用十字钢板,十字钢板接头的好坏直接影响连续墙的质量。
以下对武林广场站采用的超深超宽地下连续墙接头、堵漏技术施工技术进行理论分析说明。
一、地下连续墙十字钢板接头工艺1、十字钢板连接与锁口管连接的区别在地下连续墙施工中,一般采用接缝连接方式有两种:一是十字钢板连接或H型钢连接,二是锁口管或接头桩连接。
而十字钢板连接往往在止水效果方面要优与其他,因此,在很多地下连续墙施工中,尤其是超深地下连续墙施工中均采用十字钢板的连接方式。
十字钢板接头与锁口管比较,十字钢板接头有如下优点。
1)施工安全锁口管接头施工中,锁口管直接与混凝土接触,往往起拔锁口管的时间很难控制,过早往往造成混凝土坍塌,影响接头质量,稍晚,又可能造成锁口管起拔困难。
甚至造成丢管事故.而十字接头施工中,接头箱已通过十字钢板与混凝土分离开,因此接头箱起拔容易,施工很安全。
2)止水效果好。
地下连续墙抗渗漏的效果尤为重要在十字钢板接头中因加入了止水钢板与锁口管接头相比无形中增长了水可能通过的路线,并把施工接头由单一弧线变成了不规则曲线。
从而增加了止水效果,这一点,在基坑开挖之后,由于采用了十字钢板的连接方式,基坑整体围护结构的渗漏点很少,渗水程度比较低。
地下连续墙接头防水措施摘要:现有的地下连续墙结构中, 墙接头处渗漏现象较为普遍, 墙幅接头处理不好会使接头处产生渗漏, 影响结构的正常使用。
本文针对这地下连续墙接头的防水措施进行了总结,并结合工程实例对地下连续墙接头防水施工进行了分析。
关键词:地下连续墙、接头、防水措施引言:随着我国建筑业的蓬勃发展,地下空间开发的规模和深度逐步扩大,地下连续墙因其地基适用性强,施工影响范围小,墙体刚性大、防渗漏性能好的特点,被广泛应用于地下工程围护结构施工。
但是地下连续墙接头处的防水处理,目前技术还不是很成熟,这对地下工程施工质量产生了很大的影响。
正文:地下连续墙是通过专用的挖( 冲)槽设备, 沿着地下建筑物或构筑物的周边, 按预定的位置, 开挖出或冲钻出具有一定宽度与深度的沟槽, 用泥浆护壁, 并在槽内设置具有一定刚度的钢筋笼结构, 然后用导管浇灌水下混凝土, 分段施工, 用特殊方法接头,使之连成地下连续的钢筋混凝土墙体。
在地下结构工程中, 防水有着特别重要的意义。
在现有的地下连续墙结构中, 墙接头处渗漏现象较为普遍, 有些可能是由于地下连续墙不均匀沉降产生的, 也有些可能是因水平支撑不当使墙的接头处产生过大相对变形造成, 但墙的接头处理方式不当是产生渗漏的一个主要原因。
目前,常见地下连续墙防渗漏措施,按照施工工艺主要为高压注浆加固类,包括袖阀管注浆、高压旋喷桩、水平垂直水泥或化学注浆等技术措施。
但传统地连墙渗漏水防治技术,措施单一,实施针对性、适用性不强,止水效果并不理想,严重影响地下基坑工程施工安全。
一、地下连续墙接头地下连续墙接头是指单元墙段间的接头。
地下连续墙的接头可分为刚性接头和柔性接头。
地下连续墙承受来自垂直和水平向的自重, 水土压力及地震动荷载, 都要求槽段之间钢筋尽可能贯通,在接头处不使成为刚度和强度薄弱部位。
水平贯通钢筋和水平弯曲钢筋直径、根数、搭接长度, 端头钢板的附着连接螺栓的直径根数, 能满足地下连续墙剪切和弯曲强度和刚度,这种型式的接头称为H 型钢板刚性接头。

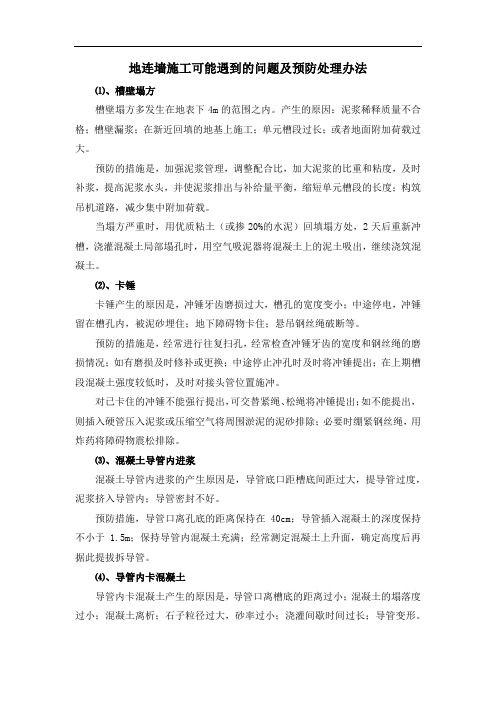

地连墙施工可能遇到的问题及预防处理办法⑴、槽壁塌方槽壁塌方多发生在地表下4m的范围之内。
产生的原因:泥浆稀释质量不合格;槽壁漏浆;在新近回填的地基上施工;单元槽段过长;或者地面附加荷载过大。
预防的措施是,加强泥浆管理,调整配合比,加大泥浆的比重和粘度,及时补浆,提高泥浆水头,并使泥浆排出与补给量平衡,缩短单元槽段的长度;构筑吊机道路,减少集中附加荷载。
当塌方严重时,用优质粘土(或掺20%的水泥)回填塌方处,2天后重新冲槽,浇灌混凝土局部塌孔时,用空气吸泥器将混凝土上的泥土吸出,继续浇筑混凝土。
⑵、卡锤卡锤产生的原因是,冲锤牙齿磨损过大,槽孔的宽度变小;中途停电,冲锤留在槽孔内,被泥砂埋住;地下障碍物卡住;悬吊钢丝绳破断等。
预防的措施是,经常进行往复扫孔,经常检查冲锤牙齿的宽度和钢丝绳的磨损情况;如有磨损及时修补或更换;中途停止冲孔时及时将冲锤提出;在上期槽段混凝土强度较低时,及时对接头管位置施冲。
对已卡住的冲锤不能强行提出,可交替紧绳、松绳将冲锤提出;如不能提出,则插入硬管压入泥浆或压缩空气将周围淤泥的泥砂排除;必要时绷紧钢丝绳,用炸药将障碍物震松排除。
⑶、混凝土导管内进浆混凝土导管内进浆的产生原因是,导管底口距槽底间距过大,提导管过度,泥浆挤入导管内;导管密封不好。
预防措施,导管口离孔底的距离保持在40cm;导管插入混凝土的深度保持不小于1.5m;保持导管内混凝土充满;经常测定混凝土上升面,确定高度后再据此提拔拆导管。
⑷、导管内卡混凝土导管内卡混凝土产生的原因是,导管口离槽底的距离过小;混凝土的塌落度过小;混凝土离析;石子粒径过大,砂率过小;浇灌间歇时间过长;导管变形。
预防措施是,保持导管口离孔底的距离保持在40cm;按要求选定混凝土的配合比,加强操作管理,尽量保持连续浇筑;浇筑间歇时,上下小幅度提动导管;选用非早强型的水泥,掺入减水剂和缓凝剂。
已堵管时,敲击、抖动、振动或提动导管(高度在30cm以内),如无效,在顶层混凝土未初凝时,将导管拔出。
连续墙防渗水、防漏水措施一、预防措施本工程对渗漏水的要求较高。
为此,首先要保证成槽质量,对成槽的垂直度要严格控制在规范内。
地下连续墙施工时保持槽壁的稳定性防止槽壁塌方是十分重要的问题,对成槽过程中的泥浆指标要随时检测,保证泥浆指标符合要求,以确保能够有效的护壁。
同时还应注意以下几点:(1)槽段接头处不允许有夹泥,施工时必须用刷壁器上下多次刷壁,直到接头无泥为止;(2)严格控制导管埋入混凝土中的深度,绝不允许导管拔空现象;(3)保证商品混凝土的供应量,工地施工技术人员必须对拌站提供的混凝土级配单进行审核,并测试其到达施工现场后的坍落度。
二、修复措施1、修复步骤当基坑开挖出现渗漏时,对地下连续墙渗漏修复宜分二个步骤进行。
第一步骤:初堵,所谓初堵就是在基坑开挖过程中遇到渗漏就堵,边挖边堵,挖到哪里就堵到哪里。
在施工组织上采取二十四小时跟踪方式,在工艺上力求最简单的方法,在效果上只需堵住漏水和大的渗水。
其目的是保证在基坑开挖过程中地下连续墙对基坑内外有效的围护作用,即保证不影响坑内挖土和浇捣砼,同时保证坑外地下水位不下降,以确保基坑周围的地下管线和建筑物不因地基沉降而开裂、破坏。
第二步骤:为永久性堵漏,所谓永久性堵漏就是堵漏后使地下连续墙达到设计和使用要求,同时其堵漏效果要有一定的耐久性。
从纯技术角度考虑,永久性堵漏最好在地下部位成为箱形结构后实施,这样可以最大程度地减少由于不均匀沉降因素对堵漏效果的影响。
但实际工程中,当浇捣地下结构中的砼底板以及砼内衬墙前,与其相连结的连续墙部位若有渗漏亦应采取永久性堵漏工艺将其渗漏修复后再浇捣砼。
2、修复方式(1)初堵修复方式由于初堵只是临时性堵漏,且只需堵漏水和大的渗水,因而,一般可用无机堵漏材料直接封堵,必要时也可配合采取化学灌浆措施。
(2)永久性堵漏修复方式本方案在考虑永久性渗漏修复时,首先从砼的缺陷修复着手,因为连续墙中的砼有种种缺陷,才会产生渗漏现象,只有把这些砼缺陷修复,才能从根本上达到修复渗漏的目的。

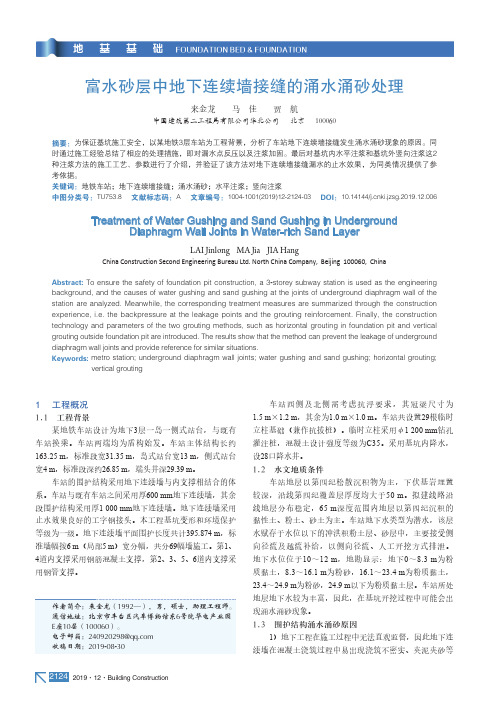

2019·12·Building Construction2124富水砂层中地下连续墙接缝的涌水涌砂处理来金龙 马 佳 贾 航中国建筑第二工程局有限公司华北公司 北京 100060摘要:为保证基坑施工安全,以某地铁3层车站为工程背景,分析了车站地下连续墙接缝发生涌水涌砂现象的原因。
同时通过施工经验总结了相应的处理措施,即对漏水点反压以及注浆加固。
最后对基坑内水平注浆和基坑外竖向注浆这2种注浆方法的施工工艺、参数进行了介绍,并验证了该方法对地下连续墙接缝漏水的止水效果,为同类情况提供了参考依据。
关键词:地铁车站;地下连续墙接缝;涌水涌砂;水平注浆;竖向注浆中图分类号:TU753.8 文献标志码:A 文章编号:1004-1001(2019)12-2124-03 DOI:10.14144/ki.jzsg.2019.12.006Treatment of Water Gushing and Sand Gushing in UndergroundDiaphragm Wall Joints in Water-rich Sand LayerLAI Jinlong MA Jia JIA HangChina Construction Second Engineering Bureau Ltd. North China Company, Beijing 100060, ChinaAbstract: To ensure the safety of foundation pit construction, a 3-storey subway station is used as the engineering background, and the causes of water gushing and sand gushing at the joints of underground diaphragm wall of the station are analyzed. Meanwhile, the corresponding treatment measures are summarized through the construction experience, i.e. the backpressure at the leakage points and the grouting reinforcement. Finally, the construction technology and parameters of the two grouting methods, such as horizontal grouting in foundation pit and vertical grouting outside foundation pit are introduced. The results show that the method can prevent the leakage of underground diaphragm wall joints and provide reference for similar situations.Keywords: metro station; underground diaphragm wall joints; water gushing and sand gushing; horizontal grouting; vertical grouting地基基础FOUNDATION BED & FOUNDATION车站西侧及北侧需考虑抗浮要求,其冠梁尺寸为1.5 m ×1.2 m ,其余为1.0 m ×1.0 m 。
目录1地连墙渗水原因分析 (1)2围护结构阶段-地连墙接缝渗水预防措施 (2)2.1.1 工字钢接头质量控制 ................................................................................................................................ - 3 -2.1.2 工字钢接头质量控制 ................................................................................................................................ - 3 -2.1.3 混凝土浇筑质量控制 ................................................................................................................................ - 3 -2.1.4 开挖时地连墙接缝渗水预防措施............................................................................................................. - 4 -3开挖阶段-地连墙工字钢接缝渗流预防措施.. (4)3.1 施工准备 ........................................................................................................................................... - 4 -3.2 H型钢接头位置混凝土剔除 ............................................................................................................ - 5 -3.3 远离工字钢侧墙体钻孔 ................................................................................................................... - 5 -3.4 接头清理、平整 ............................................................................................................................... - 5 -3.5 铺设土工布 ....................................................................................................................................... - 5 -3.6 止水钢板安装 ................................................................................................................................... - 6 -3.7 封边 ................................................................................................................................................... - 6 -3.8 注浆 ................................................................................................................................................... - 7 -3.9 围檩处的措施 ................................................................................................................................... - 7 -4地连墙工字钢接缝渗流处理方案 . (7)4.1 地下连续墙接缝轻微管涌处理 ....................................................................................................... - 7 -4.2 地下连续墙接缝严重管涌处理 ....................................................................................................... - 8 -4.3 地连墙开挖面阴角部位管涌处理 ................................................................................................... - 9 -- 1 -地连墙接缝渗水预防措施及应急处理1 地连墙渗水原因分析地下连续墙是通过专用的挖(冲)槽设备,沿着地下建筑物或构筑物的周边,按预定的位置,开挖或冲钻出具有一定宽度与深度的沟槽,用泥浆护壁,并在槽内设置具有一定刚度的钢筋笼,然后用导管浇灌水下混凝土,分段施工,用特殊方法接头,使之连接成地下连续的钢筋混凝土墙体。
武汉轨道交通六号线一期工程土建工程第十标段琴台站地连墙接缝止水及阴阳角加固方案编制:日期:审核:日期:批准:日期:中国中铁一局集团有限公司武汉轨道交通六号线一期工程第十标段土建工程项目经理部二0一四年十月目录一、编制依据及原则 (1)1.1、编制依据 (1)1.2、编制原则 (1)二、工程概况 (1)2.1、项目工程概况 (1)2.2、高压旋喷止水工程概况 (2)2.3、工程地质概况 (2)2.4、工程水文概况 (2)三、施工计划 (3)3.1、工期计划 (3)3.2、劳动力及设备安排 (3)四、施工方案 (4)4.1、施工工序 (4)4.2、施工准备 (5)4.3、施工工艺 (5)4.4、施工重难点 (6)五、技术参数及措施 (7)5.1、技术参数 (7)5.2、技术措施 (8)5.3、质量保证措施 (8)六、安全文明施工 (9)6.1、文明施工措施 (9)6.2、环境保护措施 (9)6.3、安全措施 (10)武汉地铁六号线一期工程土建第十标段地连墙接缝止水及阴阳角加固方案一、编制依据及原则1.1、编制依据1、《武汉市轨道交通六号线一期工程琴台站主体围护结构图》,中铁隧道勘测设计院有限公司(2014.3)2、《地下防水工程施工质量及验收规范》(GB50208-2011)3、《工程测量规范》(GB50026-2007)4、《建筑地基处理技术规范》(JGJ79-2012)5、《建筑地基基础工程施工质量验收规范》(GB50202-2002)6、现场实地勘察1.2、编制原则针对地连墙制作过程中出现一些不可避免的问题,为了基坑能够安全开挖,对地连墙接缝位置及端头阴阳角位置进行高压旋喷施工,确保解决基坑开挖出现的涌水涌沙问题。
二、工程概况2.1、项目工程概况武汉市轨道交通六号线一期工程第十标段土建工程包括钟家村竖井(不含)~琴台站区间(简称钟琴区间)、琴台站、琴台站~武胜路站区间(简称琴武区间),共计1个明挖车站和2个盾构区间。
中交哈尔滨地铁投资建设有限公司地下连续墙墙缝止水加强措施2017年7月目录1. 接头形式..................................................................... - 1 -2. 防扰流措施................................................................. - 2 -3. 接头箱起拔一般要求................................................. - 3 -4. 接缝夹泥预处理措施................................................. - 4 -5. 接缝外止水加强措施................................................. - 4 -6. 接缝渗漏水墙体外侧应急处置措施 ......................... - 5 -7. 地连墙施作档案......................................................... - 6 -地连墙施作质量,尤其是止泥、止水质量,是决定基坑安全的重要环节,而接缝止泥、止水质量难以根除,事故频发,特别是本项目采用地连墙作为围护结构的基坑其工程影响范围内土层90%的为细沙、中砂,含泥量低,渗透系数大,出现涌水、涌泥时险情发展迅速,后果较为严重,因此,为提高接缝质量,有效控制接缝涌水、涌泥险情,要求特殊地段地连墙接头按下述要求执行。
1.接头形式地连墙接头采用“十字”钢板刚性接头,接头在工厂加工预制,确保焊缝质量合格,十字钢板纵向与钢筋笼等长布置。
十字钢板大样图- 1 -2.防扰流措施“十字”钢板接头两端焊接角钢,用于安放止浆铁皮,铁皮纵向长度与地连墙墙体等长,铁皮宽度为900mm。
地下连续墙接缝止水施工质量控制摘要:随着地下工程建设项目的数量和规模的迅速发展,地下连续墙凭借其功效高、工期短、质量可靠及防渗性能好等优点,被广泛应用于地铁深基坑围护结构施工。
地下连续墙接头有多种形式,有刚性接头如十字钢板等,亦有柔性接头如锁口管等,故对地下连续墙的接缝止水控制第一步便是控制好地下连续墙接缝接头的施工质量。
另一方面,无论采用何种接头形式,客观上地下连续墙不同幅之间均会留下一道施工缝,这些接缝给地下连续墙带来了渗漏的隐患,因此在地墙施工中,除了选择有较高抗渗效果的接头外,还需做好接缝止水的辅助措施。
关键词:地下连续墙接缝止水施工一、地下连续墙接头质量控制1.1地下连续墙接缝接头种类地下连续墙墙缝接头一般分为柔性接头和刚性接头。
最常见的柔性接头有橡胶止水带接头、锁口管接头、钢筋混凝土预制接头等,其特点是抗剪、抗弯、水平拉力能力较差;常见的刚性接头有止水钢板接头,其特点是接头可承受地下连续墙垂直缝上的剪力,协调槽段间的不均匀沉降,且放渗漏性能佳。
1.2.1锁口管接头锁口管接头,是两个墙幅之间的一种连接形式,属于柔性接头。
即在浇筑地墙混凝土前,在槽段的端头先预插一根直径和槽宽相等的钢管,等地墙混凝土初凝后再将钢管慢慢拔出来,使槽端端部形成半凹圆形混凝土接状。
然后下放下副地墙钢筋笼的凸口衔接,最后浇筑混凝土把两幅地墙就形成一个整体了。
图1 锁口管接头示意图1.2.2橡胶止水带接头GXJ橡胶止水接头是通过增加接缝处连续弯折曲线,延缓可能出现的地下水渗流线路,属于柔性接头。
主要施工流程是:地墙成槽机首先完成一期槽段的成槽,然后在已完成成槽施工的槽段的两个端下放橡胶止水带的GXJ接头箱,等接头箱定位完毕后,开始下放地墙钢筋笼、浇筑地墙混凝土,继而开始相邻槽段开挖时,接头箱不需要立即拔出,待相邻槽段成槽施工全部完成后,再开始拔起GXJ接头箱,拔出GXJ接头箱时,接头箱上的橡胶止水带一侧浇筑固定在已完成的地墙混凝土侧壁上,因外突出部分橡胶止水带埋入浇筑相邻幅槽段混凝土时地墙中,达到防渗漏目的。
粉砂富水地层中连续墙接头止水失效预防及处理措施
摘要:文章结合工程实例,阐述了粉砂富水地层中地下连续墙工字钢接头渗漏水的预防及处理措施,可供类似工程参考。
关键词:粉砂富水地层;连续墙接头;渗漏水;预防;处理
地下连续墙刚度大、占地少,可承受很大的土压力,有利于充分利用红线内有限的地面和空间,充分发挥投资效益;且地下连续墙对地基的适用范围很广,从软弱的冲积地层到密实的砂砾层,软土、硬岩等所有地层都可以建造,由于具有一系列优点,地下连续墙已经在城市地铁等深基坑支护工程中得到广泛应用。
我国自引入地下连续墙施工以来,经过几十年的摸索实践,对该工艺进行反复创新,施工技术日益成熟,然而地下连续墙接头处理仍是连续墙质量控制的重点和难点,地下连续墙接头未处理好,对基坑安全及工期将会产生重大的影响。
1 工程概况
某车站基坑长约216.50 m,宽32.7 m,埋深17.33 m,基坑围护结构为地下连续墙(103个槽段,墙厚1 000 mm,墙深约18~25 m),接头采用工字钢。
基坑开挖地层主要为软土地层(人工填土层、淤泥层、粉细砂层、中粗砂、粉质粘土、粉质粘土层)。
连续墙大部分处于粉砂富水地层中,接头止水质量较难保证。
特别是基坑处于软弱地层中,且除第一道支撑为混凝土支撑外,其它二道均为钢支撑,若连续墙接头失效出现涌水、涌砂将极易导致支撑失稳和基坑坍塌。
2 影响接头止水效果的因素分析
结合以往施工经验,影响连续墙接头质量的主要因素有:
①成槽垂直度控制不好和钢筋笼下放时偏斜,导致接头咬合不好甚至是墙体错缝,影响接头的防渗能力,严重者还将影响地下连续墙的整体刚度和稳定性。
②钢筋笼加工质量不好或吊装过程中变形,工字钢与钢筋的焊接不牢,钢板不平直有挠角或吊装过程中钢筋笼因刚度不够发生变形等。
③接头处槽壁坍方导致接头夹泥夹渣。
④接头处冲刷不彻底。
⑤特殊槽段处处理不好。
3 预防措施
3.1 加强垂直度控制
①严格控制导墙施工的垂直度。
②成槽过程监测抓斗垂直度,发现偏差立即纠正,目前已设计出自动垂直度检测仪器,该仪器可及时发现偏差,建议施工时安装该自动检测仪。
③出现明显偏孔时,填充优质石块,采用冲锤低锤密击,反复扫孔纠正。
④成槽后采用专用探笼(宽3 m,厚0.88 m,高6 m)进行槽段垂直度检测,观察探笼下放情况。
若探笼能自由上下连续墙高度范围,则垂直度满足要求,若探笼下放困难,则需将探笼吊出,重新下放方锤进行修孔作业,直至探笼能自由下放。
⑤钢筋笼下方过程应缓慢、平顺,下放受阻时不得强行冲放。
钢筋笼就位过程中尽量靠基坑外侧贴近,就位后在钢筋笼与导墙内侧之间塞入小工字钢以确保钢筋笼在槽段内始终平行于导墙(防止水平移动和偏斜),必要时还可在导墙面放置两道工字钢,将钢筋笼吊筋与其焊接,从而防止钢筋笼上浮移动。
3.2 加强钢筋笼的质量控制
①对钢筋笼加工平台上进行验收,确保平台水平且有足够的承载力。
为确保工字钢加工质量和精度,最好选用工厂专门加工后运送至施工现场。
②工字钢与钢筋的焊接应严格按规范实施,每隔3 m焊接一道“L”筋,加强钢筋笼与工字钢连接的整体性。
③钢筋笼较长,重量大,吊装时容易脱焊、变形,采用U型加筋加强桁架刚度,防止吊装过程中脱焊、变形。
④合理选择吊点和吊装方式,本工程采用160 t履带吊车为主吊,25 t汽车吊辅助,减少起吊变形。
3.3 防止槽壁坍塌
①改善泥浆性能,在泥浆中加入适量的重晶石粉和CMC以增大泥浆比重和提高泥浆粘度,增大槽内泥浆压力和形成泥膜的能力。
②加高导墙,施工导墙施工时让导墙高出地面20 cm,以提高槽内泥浆液位,保证槽壁稳定。
③减小施工影响,成槽时抓斗每次下放和提升应缓慢匀速进行,尽量减少抓斗对槽壁的碰撞和引起泥浆振荡;施工中防止泥浆漏失并及时补浆,始终维持稳定槽段所必须的液位高度,保证泥浆液面高于地下水位;施工过程中严格控制地面荷载,不使土壁受到施工附近荷载作用影响而造成槽壁塌方,确保墙身的光洁度。
3.4 做好接头处理
①加强背后回填,钢筋笼安放完成后,在工字钢背侧孔隙内采用蛇皮袋装土回填,每回填3 m左右用自重10 t的重锤夯实,确保工字钢接头处回填密实。
待相邻的地下连续墙成槽时将这些回填土一并去除,既可避免混凝土浇灌过程中钢筋笼移位也可避免绕流混凝土与工字钢直接接触而难以去除,如图1所示。
②设置防绕流装置,在接头工字钢加焊1 mm厚的软体铁皮加砂土包施工,铁皮与工字钢焊在一起。
浇注混凝土时,混凝土的流动把软体铁皮推弯,最后铁皮弯至紧贴槽侧土体,防止混凝土流过工字钢,如图2所示。
③浇混凝土前用特制的钢丝刷子沿接头处孔壁,分段上下往复刷洗,直到刷子见不到淤泥为止(可在此基础上增加刷壁15次以上,提高刷壁效果),每个接头冲刷完后,必须由专职的质检员现场确认后方可移机,确保彻底清除掉附着在工字钢腹板的泥皮。
3.5 做好特殊槽段的处理
①合理划分槽段,尽量避免“Z”、“T”、“L”型等特殊槽段。
②对于“Z”、“T”、“L”型槽段易塌的阳角部位,可采用预注浆处理。
③导墙施工时合理外放,对异型槽段拐角处应向外放出至少40 cm,以便于冲(抓)到位,保证转角处地下连续墙断面完整。
④加强特殊槽段钢筋笼的质量控制,确保其强度和刚度,起吊前应先根据特殊槽段的规格验算其形心位置,以此来合理选择吊点,防止吊装变形。
4 开挖前及开挖过程的预防处理措施
①为防范接头涌水、涌砂引发基坑坍塌事故,可采取检测、加桩止水等有针对性的修补措施,如本项目在连续墙钢筋笼制作时每个接头两端都预埋超声波检测管,车站土方开挖前对地下连续墙接缝处进行接头夹泥沙超声波检测(如图3所示),发现夹泥的(或者有怀疑的)连续墙接头处增设3根φ600@400双管旋喷桩(基坑外侧)加强连续墙接头止水效果,旋喷桩应打入粉质粘土的不透水土层以下≥1 m(如图4所示)。
②土方开挖前应先探挖每个接头,探挖深度≥1.5 m,发现接头有较大漏砂、漏水情况时立即回填,并从外侧施工做旋喷桩加固处理;若发现小量渗漏水时应先埋管引流,并从连续墙内侧向外侧打小注浆管注浆(或压浆)处理,处理完后再开挖周边的土层。
5 结语
通过上述处理,本项目在基坑开挖过程中未发生接头处大量漏水漏砂现象,表明上述措施对加强连续墙接头质量控制是有效的。
连续墙接头质量控制牵涉到很多方面,只有根据现场情况采取有针对性的预防措施,反复摸索实践,才能避免和减少地下连续墙接头渗漏,确保基坑开挖安全。
参考文献:
[1] 丛蔼森.地下连续墙的设计施工与应用[M].北京:中国水利水电出版社,2001.
[2] JGJ 120-2012,建筑基坑支护技术规程[S].
[3] DBJ 15-21-2003,广东省建筑地基基础设计规范[S].。
