高压线防护棚搭设方案
- 格式:doc
- 大小:378.50 KB
- 文档页数:13
变压器防护棚及高压线路防护架搭设方案一、概况工地西侧西北角有两台500KVA 电压器,西侧距围墙2m 处上方有10KV 高压线,沿西侧围墙稍南有10KV 电缆接线及铁落保险均处于塔臂旋转范围之内,为防止塔吊运转中吊钩碰撞,对变压器及电缆接线处需搭设两座6m x 11m防护棚,高压线则搭单排防护架。
二、施工准备:1•对架子进行施工安全教育,未经安全技术交底不得施工。
2准备好杉槁、铅丝、密目安全网和高压危险警示牌。
3.与专业电工协调好,并把握好施工停电的时间,以免对施工造成影响。
三、施工操作1.立杆间距1.8米,立杆应先埋杆坑,深度为50cm,挖坑时注意避开墙根处埋设的电缆,在不能埋杆时离地20cm 要加绑扫地杆。
2横杆步距为1.8米,绑在立杆内侧,绑扎时必须2至3人配合操作,中间一人接杆放平,由大头至小头顺序绑扎。
3.单排防护架压栏子间距不得超过7m,与地面夹角为40〜60度, 与立杆之间绑二道马梁,并加绑反压栏子,马梁与反压栏子的结点应尽量选在顺水杆的搭接部位的同一高度上。
有部分压栏子与原有栈道护栏相连接,对这部分钢管护栏应增强为双立管,并加设剪刀撑,以增强其刚度,剪刀撑与地面成60 度角4•剪力杆距离不超过6根立杆,应贴在立杆上,十字盖下桩杆应选用粗壮较大的杉槁,由下方人员找好位置确定后,再由上方人员依次绑扎,十字盖上桩应大头朝上。
5.防护棚应封闭,搭设时应停电进行。
防护棚距高压线及变压器水平和垂直距离不应小于0.7 米,上部用脚手板封闭,距变压器不小于1.5 米,四周悬挂密目安全网及高压警示牌。
高压电缆接线处防护棚下有过人通道,在过人通道上应加设安全兜网。
&防护架搭设完成后,遇五级以上大风,应在风前、风中、风后对其进行检查加固。
7.由于春季大风较多,应经常巡视检查,尤其在刮大风中,发现异常情况应立即进行加固处理。
四、安全施工措施1•架子工持证上岗,并接受安全教育及班前交底后方可上岗操作。
高压线防护架搭设施工方案
在进行高压线的维护和施工过程中,搭设高压线防护架是一项至关重要的工作,能够有效保障工作人员的安全,避免发生意外事故。
本文将介绍高压线防护架的搭设方案及相关注意事项。
1. 施工前准备
在进行高压线防护架搭设前,需做好充分的施工前准备工作,包括:•完善的施工方案:根据实际情况设计合理的搭设方案;
•安全规范与技术要求:熟悉高压线施工的安全规范和技术要求;
•施工人员培训:对参与施工的人员进行安全培训,提高他们的安全意识;
•工作装备准备:准备好必要的工作装备,如安全带、安全帽、手套等。
2. 搭设方案
2.1 确定搭设位置
根据工程需要和实际情况,确定高压线的搭设位置,并在地面上做好标记。
2.2 搭设支架
根据搭设位置,搭设合适的支架结构,支架的稳固性和承重能力需得到保证。
2.3 安装防护网
在支架上方安装防护网,防止物体掉落到高压线附近,确保工作人员的安全。
2.4 定期检查
在工程施工过程中,需要定期检查支架和防护网的情况,保证其稳定性和安全性。
3. 注意事项
•在施工过程中,严禁擅自修改搭设方案,确保施工安全;
•施工人员需严格按照安全规范进行操作,做好防护措施;
•发现异常情况应及时汇报,避免事故发生。
综上所述,高压线防护架的搭设工作是一项复杂而重要的工程,需要高度重视
安全问题,严格按照规范进行操作,确保工作人员的安全并顺利完成工程任务。
第1篇一、工程概况随着我国经济的快速发展,电力需求日益增长,高压输电线路在电力输送中发挥着至关重要的作用。
然而,高压输电线路沿线环境复杂,易受外力破坏,如树木生长、施工活动、交通事故等,导致线路故障频发,影响电力系统的稳定运行。
为确保高压线路的安全稳定运行,提高电力输送效率,特制定本高压线防护施工方案。
二、施工目的1. 降低高压线路故障率,提高电力输送效率。
2. 确保高压线路及其周边环境的安全。
3. 遵循相关法规和标准,保障施工人员的人身安全。
三、施工范围本次高压线防护施工范围包括:高压线路沿线100米范围内的树木砍伐、清理;高压线路基础加固;防护网架设;警示标志设置;施工人员安全教育及培训等。
四、施工方法及措施1. 树木砍伐与清理- 前期调查:对高压线路沿线进行实地勘察,了解线路走向、周边环境、树木分布等情况。
- 砍伐方案:根据树木种类、生长情况、距离线路的距离等因素,制定合理的砍伐方案。
- 砍伐作业:采用机械或人工方式进行树木砍伐,确保砍伐过程中不损坏高压线路及设备。
- 清理作业:砍伐后的树木残枝、树根等清理干净,避免影响线路运行。
2. 高压线路基础加固- 检查评估:对高压线路基础进行检查评估,确定加固部位和加固方案。
- 加固材料:选用合格的高压线路基础加固材料,如钢筋、水泥等。
- 加固施工:按照设计要求进行高压线路基础加固,确保加固效果。
3. 防护网架设- 防护网类型:根据高压线路的特点和周边环境,选择合适的防护网类型,如铁丝网、隔离网等。
- 架设方案:制定详细的防护网架设方案,包括网片规格、安装高度、固定方式等。
- 架设施工:按照方案进行防护网架设,确保防护网牢固、安全。
4. 警示标志设置- 警示标志类型:根据高压线路的特点和周边环境,选择合适的警示标志类型,如警示牌、警示灯等。
- 设置位置:在高压线路沿线设置警示标志,确保警示标志醒目、易见。
- 标志内容:警示标志内容应包括高压线路电压等级、警示内容、联系电话等。

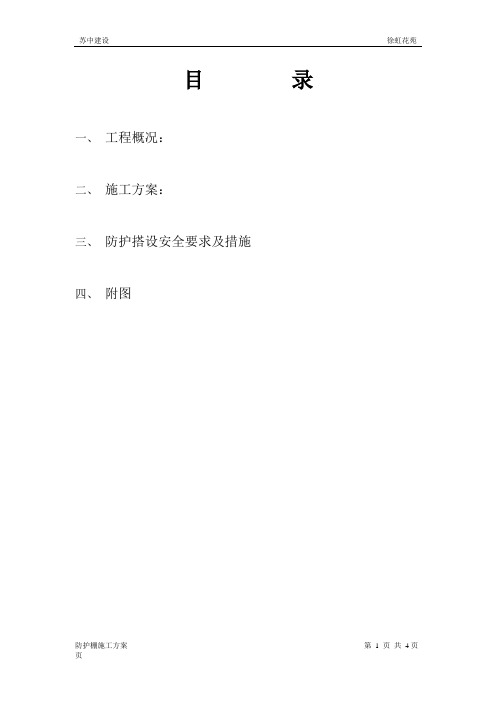

目录一、工程概况:二、施工方案:三、防护搭设安全要求及措施四、附图一、工程概况:徐虹花苑工程由上海市凯虹房地产开发有限公司开发,江西省设计研究总院上海分院设计,工程位于上海市徐虹北路、凯旋路路口,靠近轻轨宜山路站,小区占地23006平米,建筑面积共计65400平米,二期工程(1#、2#、3#、5#、7#房)由苏中建设总承包,由于施工现场总配电室距2#房南侧距离较近,电源进线点离房最近距离4.5米,达不到安全要求,而且1# 、2#、3#房施工用60 吨米塔吊起重半径基本达到南侧高压线附近,为了确保施工安全,采取搭设防护架施工。
方案编制根据JGJ59-99,JGJ46-88,GB50194-93,国家及上海市颁发的其他安全操作规程有关文件,创建标化工地要求,施工组织设计、结合现场实际情况。
二、施工方案:根据现场实际情况,高压线离地9米左右,因此防护棚搭设高度取10.1米,离开配电房8米向西部分,搭设宽度为3.6米,长为30米。
下部4米高度处用双立柱钢管,按操作棚要求施工,上做一道石棉瓦屋面,加设双层竹笆防护。
4米以上部分用毛竹做防护架。
在2#房南端搭设长12米,宽6.5~7.5米,高10.1米毛竹防护架。
在电源引下线点,用绝缘板作回护隔离,棚顶满铺竹笆作隔离措施。
防护棚平面位置及尺寸见平面布置图。
搭设立面见下图:1800 5.4米2米0.7米0.8米3.2米三、防护搭设安全要求及措施1、搭设必须由经安全教育持岗位证的架子工承担,凡有高血压、心脏病者不得上脚手架操作。
2、搭设时,工人必须戴好安全帽,佩好安全带,工具、零配件要放在工具袋内,穿防滑鞋工作,袖口、裤口要扎紧。
3、在靠近架空输电线路搭设脚手架时,应按供电局规定确保一定的安全距离,必要时切断电源或迁移电线。
4、施工现场带电线路如无可靠的安全措施,一律不准通过脚手架,非电工不准擅自拉接电线的电器位置。
5、防护架两端应有接地保护及避雷装置,长度超过50米时,中间应加接避雷装置。

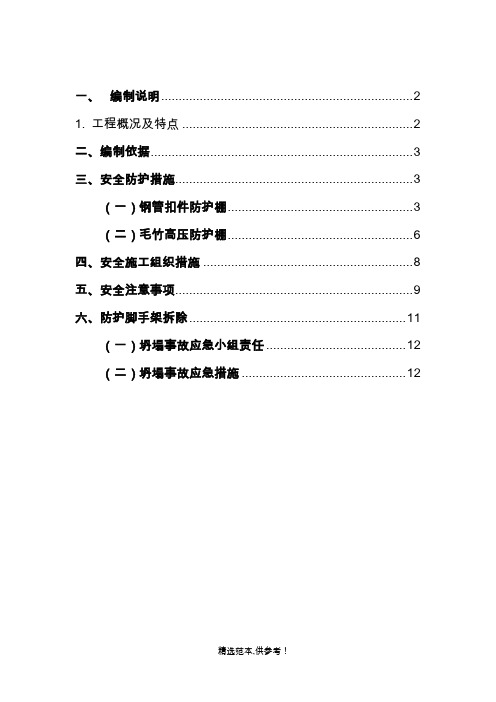

一、编制说明 (2)1. 工程概况及特点 (2)二、编制依据 (3)三、安全防护措施 (3)(一)钢管扣件防护棚 (3)(二)毛竹高压防护棚 (6)四、安全施工组织措施 (8)五、安全注意事项 (9)六、防护脚手架拆除 (11)(一)坍塌事故应急小组责任 (12)(二)坍塌事故应急措施 (12)一、编制说明1. 工程概况及特点2. 现场情况本工程南临市政路-蚌埠路,蚌埠路北边有高压线沿路,高压线距地面14m左右,距离本工程11m左右,在本工程塔吊覆盖范围内,存在很大的安全隐患。
为确保施工生产及高压线的线路输电安全,消除安全隐患,施工塔吊按有关安全管理规定需对高压线隔离防护。
需防护的一条高压线段长约为50m。
二、编制依据施工蓝图及现场平面图《现场施工安全生产管理规程》DJGJ08-903-2010 《建筑施工高处作业安全技术规范》JGJ80-91《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 《建筑施工安全检查标准》JGJ59-2011三、安全防护措施(一)钢管扣件防护棚高压线防护棚下部为钢管扣件式防护棚,采用48.3*3.6钢管搭设,搭设纵距1.5m,步距1.5m,搭设宽度为3m,高度为9m。
1、自立杆底部往上20cm处设置纵向、横向扫地杆。
2、纵横向分别满设剪刀撑,剪刀撑与地面夹角为50°,剪刀撑必须与立杆相连接,相邻两道剪刀撑不得断开。
(详见附图)(二)毛竹高压防护棚毛竹高压防护棚搭设高度为9m,搭设宽度为3m,顶部为斜拉杆连接。
毛竹外部涂刷红白油漆。
1、邀请供电部门为三根高压线增加绝缘防护套,每根高压线防护套长度为60m。
2、在高压线下面搭设钢管扣件防护棚脚手架上搭设毛竹高压线防护架体,腐朽、折裂、枯节等易折毛竹不得使用。
3、高压线防护脚手架应高于架空线2.8m以上。
4、钢管扣件脚手架防护棚上部采用毛竹架体防护,架体立杆间距为1.5m,大横杆步距为1.5m,毛竹防护架体共计5步,架体宽度为3m,高度为9m。

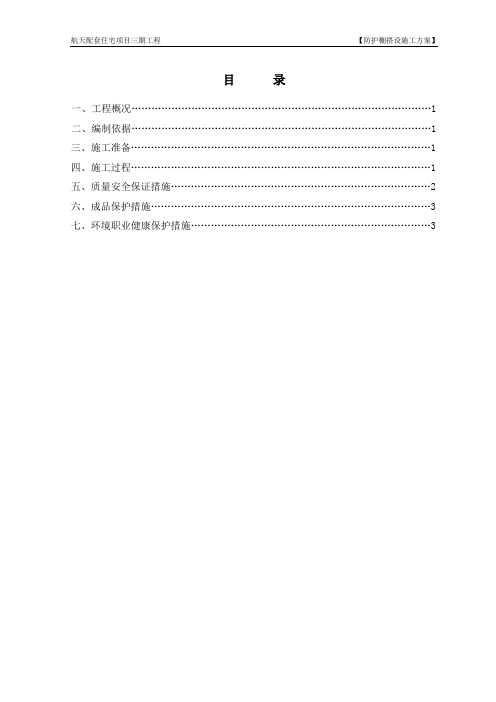

目录一、工程概况 (1)二、编制依据 (1)三、施工准备 (1)四、施工过程 (1)五、质量安全保证措施 (2)六、成品保护措施 (3)七、环境职业健康保护措施 (3)一、工程概况根据“航天配套住宅项目二期工程施工现场的具体情况,参照施工平面布置图,该工程施工现场东、西两侧各有一组10KV高压线,高压线距地面高度约10米,北侧有业主办公用房及一期工程临建房,被覆盖在塔吊范围之内。
为防止施工过程中施工机械碰到高压线,保护临建房及高压线的安全,防止意外事故的发生,进一步消除安全隐患,在塔吊覆盖范围内搭设高压线防护架及临建房防护架。
立杆、水平杆距离高压线的距离为1.8m,架子长度以实测为准。
架子布置见附图。
二、编制依据1.《施工现场临时用电安全技术规范》(JGJ 46-2005)2.施工现场的实际情况及周围环境。
3.施工手册。
4. 施工现场平面布置图。
5.质量/环境/职业健康安全管理体系。
三、施工准备1.材料准备:杉杆、水平安全网、8号铁丝2.人员准备:架子工30名、安全员1名、技术员1名、质检员1名、工长1名。
3.技术准备:根据方案和现场具体情况对工人进行详细的技术、安全交底,并认真进行质量过程控制、检查。
四、施工过程1.施工工艺流程:防护架定位→埋设杉杆→搭设木脚手架→挂水平安全网→检查验收2.施工前先根据现场具体位置放出架子搭设范围边框线,以靠拟建建筑物一侧为防护标准。
3.木脚手架立杆和横杆均采用剥皮杉杆,所选用杉杆的小头直径不小于6.0cm,防护架大横杆、立杆、斜杆等均匀8#铁丝绑扎。
4.立杆埋入地面以下500mm,施工前先根据方案放出立杆位置,然后挖500mm深坑,坑下口须略大于上口,坑上口直径比立杆直径大100mm,立完立杆后用C10素砼灌实。
5.扫地杆距地面300mm,立杆为四排,立杆纵距1.8m,中间两排立杆不伸到高压线部位(距离高压线为1.8m),大横杆步距1.8m,小横杆间距1.8m,(详见附图)。
工程高压线防护搭设方案高压线防护棚搭设方案编制单位: 中天建设集团有限公司 编制日期: 编 制 人:目录1工程高压线防护搭设方案目录一、编制依据 ................................................................................. 3 二、工程概况 ................................................................................. 31、基本情况...................................................................................................................................... 3 2、本方案涉及内容.......................................................................................................................... 3三、准备工作 ................................................................................. 41、技术准备...................................................................................................................................... 4 2、人员准备...................................................................................................................................... 4 3、材料选用...................................................................................................................................... 5四、防护措施 ................................................................................. 5 五、搭设方法 ................................................................................. 51、搭设顺序...................................................................................................................................... 5 2、 一般构造(具体见附图)........................................................................................................ 6 3、技术及质量保证措施.................................................................................................................. 7六、杆件的搭接方法及注意事项 ................................................................. 7 七、塔吊使用注意事项 ......................................................................... 8 八、施工注意事项 ............................................................................. 9 九、安全生产和文明施工 ....................................................................... 9 十、高压线防护架安全稳定验算 ................................................................ 101、说明............................................................................................................................................ 10 2、计算书.........................................................................................................................................112工程高压线防护搭设方案一、编制依据1、建筑施工扣件钢管脚手架安全技术规范 JGJ130-2001 2、建筑施工高处作业安全技术规程 JGJ80-91) 3、建筑施工安全检查标准 JGJ59-99 4、国家其它有关技术和验收规范及文 5、施工现场临时用电安全技术规范 JGJ 46-2005 6、工程招、投标文件 7、工程施工图纸二、工程概况1、基本情况工程位于,包括,施工范围,总建筑面积为,其中地下为 层,面积为 ,地下室层高为 ,地上为 层,面积为,层高为,建筑总高度为,基础形式为,基础底板厚为,混凝土等级为 ,抗渗等级为 ,上部结构形式为,梁板混凝土等级为,楼板厚为。

绿地国际花都高压电线防护棚搭设施工方案一、工程概况:绿地国际花都-1#楼工程工程建设地点:山东省济南市槐荫区腊山片区结构形式:剪力墙结构层数:地下室2层、地上30层本工程由上海绿地集团济南置业有限公司投资建设,山东省建筑设计研究院设计,上海域邦建设工程有限公司组织施工。
二、刘长山路高压线防护棚搭设方案:1、防护范围:刘长山路高压线防护排架搭设由1#楼西侧起至2#楼边,总长度78m,防护棚搭设总高度约15.5m。
2、搭设方法:鉴于本工程地貌落差较大,且部分高压线下方有大树,完全在1#塔吊覆盖以内,因此其上空必须搭设防护棚。
综合考虑,该范围防护棚分为两部分,一部分是高压线下方有树的分为一块;另一部分是高压线下方没有树的分为一块,两部分彻底断开搭设。
架体材料采用小头大于70㎜的毛竹配合10#铁丝搭设,压顶采用小头大于70㎜的毛竹满铺间距500㎜。
三、防护棚搭设方法高压线下地貌落差较大必须先平整场地,夯实毛竹立杆下土体,再立立杆,立杆间距为1.5,架宽为1.05m(横向水平杆的外伸长度为a=0.25m)步距为1.8m,并在立杆间架设45°的斜拉剪刀撑,立柱及横向水平杆连接,以增加棚架稳定性,靠高压线侧防护棚搭设最高高度距高压线空挡需>1000mm,高压线上空压顶小横杆高度比高压线升高1000—1500mm,毛竹防护棚中间亦设45°斜撑连接。
整体高压线防护自身靠其外侧剪刀撑稳固,高压防护两侧每隔4.5米(外斜45度方向)打入一根直径48钢管做地锚,两侧采用16㎜钢丝绳加花兰与地锚连接加固整个架体。
四、防护棚必须符合以下安全技术条件:(一)、安全要求1.材料的规格的质量必须符合有关技术规定的要求。
2.严格控制使用荷载,确保有较大的安全储备。
3.立杆间距横向间距按人行道宽度搭设,纵向1.8米。
4.搭设过程中要及时斜撑、剪刀撑和必要的缆绳、吊索,避免在搭设中发生偏斜和倾倒。
5. 搭设完毕后应进行验收,检查合格后方能使用。

高压线安全通道防护方案
由于高压输电线(南北向)穿过施工现场,且在建筑物安全防护半径之内,为保证施工及高压线路的安全,避免意外事故发生,此处的安全通道防护架搭设采取如下措施:
安全防护通道棚架采用483.5mm钢管搭设,防护棚高度5.50m,防护棚挑杆采用6米长杉木杆搭设,防护棚架顶高出高压线1.5米,防护棚搭设型式见附图。
防护棚做法从上至下为:○1、50mm厚竹笆满铺隔缓冲层;○2、满铺2mm厚钢板防落物穿透层;○3、100mm100mm木方,间隔@600设置;○4木挑杆@1500mm设置,在防护通道口的醒目处设置安全警示标志牌。
防护棚搭设材料采用483.5mm钢管,其搭设间距为:站杆(立杆)横向1.5米设置一根;纵向4.0米(防护通道棚宽)设置一根;大横(顺水)杆1.5米设置一道,同时设置扫地杆一道,站杆搭接长度应不小于1.5米,接头位置应错开同一断面;小横杆(短杆)3.0米设置一道;剪刀撑的设置为:纵向剪刀撑每隔4.0米设置一道,并绑扎到棚顶;横向剪刀撑前后对称设置,每6.0米设置一道,一直延伸到棚顶。
当防护棚架绑扎至11.275米后(高压输电线周围),用竹筋笆片封闭,立面挂密目网。
防护架顶部设双层防护棚(下层铺竹筋笆片,上层铺九夹板)。
外电架空线路的边线与架杆边之间的距离不小于1米。
防护棚搭接在外挑架部分的必须进行卸载。
高压线防护架搭设方案一、工程概况1.1、本工程施工场地北侧人行道上空有中国节能科技大厦 10KV 高压线,从东到西约 160 米长,距工程围墙2.2 米。
有 90m 旳范围会受到 2 号施工塔机旳影响,高压线距施工塔吊 25m,为了保证安全起见,决定在围墙外从东到西搭设安全防护架 100m。
为防止塔吊吊物时碰到高压线,导致伤害事故及周围居民停电事故,需搭设高压线防护架。
为使防护架安全搭设及使用,特编制了本《高压线防护架搭设方案》供搭设及使用时遵守执行。
1.2、使用范围:本预案仅使用于中国石化西南科研办公基地工程旳施工现场高压线旳安全防护架搭设和应用。
本高压线安全防护架覆盖工程如下称为“本防护架”。
拟搭设旳防护架长100m,宽3.3 米。
1.3在防护架搭设之前,塔吊进行限位控制,在塔吊25m 臂处进行限位,使塔吊水平距离不能超过25m.保证高压线旳安全。
二、编制根据2.1、建筑施工扣件式钢管脚手架安全技术规程(DJ/T08-016-)2.2、建筑施工安全检查原则(JGJ59-99)2.3、建筑施工高处作业安全技术规程(JGJ90-91)2.4、建筑工程防止高处坠落事故若干规定(建设部-04-17)三、防护架搭设3.1防护架基础防护架搭设场地均为平整硬化地面,故可以在其上铺宽度不小于200mm、厚度不小于50mm 旳木跳板后直接搭设防护架。
3.2钢管防护架旳搭设1)每根立杆用Φ48*3.5钢管构成(钢管旳质量原则同脚手架钢管),每隔1500mm 立一种立杆,立杆采用2Φ48*3.5钢管构成双立杆,立杆高为6000mm,离地 200mm 做扫地杆一道及 mm 处用Φ48钢管作为稳定连系杆。
2)防护架立杆采用对接扣件连接,相邻两里外立杆应错开不不不小于 500mm,且不在同一步距内。
3)立柱上旳对接扣件应交错布置,两个相邻立柱接头在高度方向错开旳距离不应不不小于 500mm;各接头中心距主节点旳距离不应不小于步距旳 1/3。
