建造合同中完工百分比法的确定方法探讨(一)
- 格式:docx
- 大小:20.54 KB
- 文档页数:6
对建筑企业执行建造合同中完工百分比法的思考建筑企业在执行建造合同时,常采用完工百分比法作为计算工程进度和款项支付的依据。
这种方法的主要思想是按照工程的实际进度,按照约定的百分比来确定工程的完成程度,以便支付相应的款项。
但是在实际操作中,完工百分比法存在一些问题和争议,需要进行认真思考和探讨。
首先,完工百分比法在计算工程进度和款项支付时不够准确。
这是因为它只是采用定量的标准来衡量工程完成度,而没有考虑到工程的质量、实际进度和风险等因素。
例如,在一些情况下,工程可能完成了一定的百分比,但是由于工程建设的复杂性和变化性,仍然存在质量问题和技术风险,这就给工程的后续进度和质量带来了不确定性和风险。
因此,仅仅依靠完工百分比来决定款项支付并不能完全反映工程的实际进度和质量,必须结合实际情况进行适当调整和补充。
其次,完工百分比法在解决工程争议时存在一定的困难和局限性。
这是因为它仅仅关注工程建造的进度和款项支付,而不涉及诸如质量缺陷、设计变更、工程变更等导致的争议。
例如,在工程建设中,因为设计变更或施工缺陷等原因导致工程停滞或质量问题,这将导致工程的实际进度和质量与合同约定的百分比不一致,从而引发争议。
因此,建筑企业在执行完工百分比法时,还需要结合合同约定,充分考虑工程风险和问题的解决,及时调整工程进度和款项支付。
最后,完工百分比法在实际操作中需要建立有效的监管和控制机制。
这是因为在建设过程中,由于各种原因,建筑企业可能存在提高完工百分比的诱惑,以便获得更多的款项支付。
这就需要建立一个有效的监管和控制机制,保证完工百分比的真实性和有效性。
例如,可以引入监理机构对工程进度和质量进行监管和检验,建立合理的款项支付偏差制度,及时发现和解决工程争议。
总之,对建筑企业执行建造合同中完工百分比法是需要进行深入思考的。
在执行过程中,需要充分考虑工程的实际进度和质量问题,结合合同约定和实际情况进行适当调整和补充,建立有效的监管和控制机制,以确保工程建设的顺利进行。
对建筑企业执行建造合同中完工百分比法的思考【摘要】建筑企业在执行建造合同中常常会采用完工百分比法来确定付款进度,这种方法具有一定的优势,如提高资金利用效率、减少合同纠纷等。
完工百分比法也存在着一些挑战,比如对完工进度的准确把控和风险管理的困难。
建筑企业需要在实践中不断总结经验,加强内部管理,提高对合同的风险意识,及时调整完工百分比的计算方式,以降低风险并确保项目顺利完成。
采用完工百分比法是一种必要的选择,但同时也需要建立完善的内部控制机制,以应对可能出现的各种风险,确保企业的长期发展。
【关键词】了解完工百分比法、建筑企业、执行合同、应用、优势、挑战、风险、应对、结论。
1. 引言1.1 引言在建筑企业执行建造合同中,完工百分比法是一个常用的计量方法。
这种方法主要通过对工程完成的百分比进行核算,来确定承包商应得的款项。
完工百分比法在建筑行业中被广泛运用,可以有效地评估工程进度,确保合同的执行顺利进行。
完工百分比法的核心思想是根据工程实际完成的比例来确定支付的金额。
这种方法不仅能够让双方在合同中确保公平,也能够激励承包商提高工程进度和质量,以便尽快获得相应的款项。
在实际应用中,完工百分比法需要建筑企业和业主共同配合,及时提供工程进度和质量的数据,确保支付款项的准确性和及时性。
建筑企业需要对完工百分比法有清晰的认识,避免出现误解和纠纷。
完工百分比法作为建筑行业中常用的计量方法,在合同执行过程中起着至关重要的作用。
只有双方充分理解并合理应用这种方法,才能确保工程顺利完成,双方的权益得到保障。
2. 正文2.1 了解完工百分比法了解完工百分比法是指在建筑企业执行建造合同过程中,根据工程完成的百分比来确定支付进度款的一种方法。
这种方法相对简单直观,是一种常用的支付方式。
完工百分比法的核心理念是根据工程进度来确定支付进度款的比例。
通常情况下,建筑企业会在合同中约定每个阶段或者每个月的工程完成比例,并根据这个比例来支付相应的进度款。
对建筑企业执行建造合同中完工百分比法的思考建筑企业在执行建造合常常会涉及到完工百分比法。
完工百分比法是指在建设工程中,根据工程进度和工程量的不同,按照特定比例确定工程款支付的一种方法。
完工百分比法是一种公平合理的支付方式,使得建筑企业和业主在工程过程中能够相对公平地分配风险和利益。
本文将探讨对建筑企业执行建造合同中完工百分比法的思考。
完工百分比法的执行需要明确的合同约定和标准。
在签订建造合双方应当明确规定工程款支付方式,并约定好完工百分比的划分标准。
一般来说,完工百分比法的划分会根据工程进度和工程量进行评估,然后确定相应的支付比例。
这样可以在一定程度上减少后期纠纷的发生,也能够保障建筑企业和业主的权益。
建筑企业在执行建造合同中完工百分比法时需要严格按照进度和质量要求完成工程。
完工百分比法的执行是依托于工程进度和工程量的评估,建筑企业需要按照约定的标准严格把控工程进度和质量。
只有在达到约定的完工百分比情况下,才能获得相应的工程款支付。
这对于建筑企业而言是一种激励,可以促使其更加努力地完成工程,保证工程质量和工期。
建筑企业在执行建造合同中完工百分比法时需要注意与业主的沟通和协调。
在工程过程中,难免会出现一些变更、调整和问题,建筑企业需要与业主进行及时有效的沟通和协调,尽量避免因此产生纠纷。
建筑企业也可以借助完工百分比法来要求业主按照约定支付工程款,保证企业的正常经营和生产。
完工百分比法的执行也需要建筑企业具备一定的管理和控制能力。
建筑企业需要合理安排施工计划,合理分配资源,做好施工现场管理,确保工程进度和质量满足合同约定,以便按时按量获取工程款。
建筑企业还需要建立完善的财务管理和监控机制,确保资金的有效使用和支付的合理性。
对于建筑企业而言,完工百分比法的执行也需要合理评估风险和利益。
在签订建造合建筑企业需要充分评估工程的风险和利益,合理确定完工百分比的划分标准。
在工程过程中,建筑企业还需要及时调整和优化工程进度,以最大程度地降低风险,增加利益。
建造合同完工进度的确定方法我折腾了好久建造合同完工进度的确定方法,总算找到点门道。
我一开始完全是瞎摸索。
最早我就想着按照时间来确定完工进度,觉得从开始到结束总共计划的时间,然后看看过了多久,就简单算一下占比。
比如说合同计划100天完成,现在过了50天,我就认为完工进度是50%。
可是后来发现这方法漏洞太多了。
有的工程前面简单后面复杂,光按时间算太不准了。
我试过一个项目,前期地面平整什么的很快,可是后期盖建筑结构的时候麻烦事儿特多,进度一下子就慢下来了,用时间占比算的完工进度和实际完全对不上,这就让我意识到这种简单的按时间的方法不靠谱。
后来我又想根据成本来确定。
把预计的总成本计算出来,然后看看到目前为止花了多少成本。
就像是做蛋糕,总共预计用10个鸡蛋,现在用了5个,那感觉就像是完成了一半。
但是这里面也有问题。
比如说有的材料买贵了,或者突然有一些额外的费用,像临时请了个很贵的专家来解决工程难题,这样成本超支了,但实际上工程进展并没有那么多。
我在一个桥梁建造项目里面就遇到这个情况,钢材突然涨价,成本一下上去了,但桥的主体都还没建多少呢,按成本算完工进度完全不行。
再后来我就发现,结合工作量可能会好一点。
把整个工程按照环节或者部分拆分开,比如说盖房子,地基、框架、砌墙、封顶这些算成不同的工作量部分。
然后评估每一部分的工作量占比,再看看目前完成了哪些部分。
还拿盖房子举例,地基占整体工作量的10%,框架占30%,现在地基打完了,那完工进度至少就有10%,如果框架完成了一半,那5%又可以加上去。
不过这个也有难点,就是准确评估每个部分工作量占比不好确定,我都是找有经验的老师傅大概估量一下,但有时候他们的意见也不太一致。
我还不确定还有没有更好的确定建造合同完工进度的方法,但从我的这些尝试来看,单纯用一种方法都可能有很大的偏差,可以尝试多种方法结合着用,多参考,多检查,这样估计出来的完工进度可能会更准确一点吧。
对建筑企业执行建造合同中完工百分比法的思考
建造合同中完工百分比法是指在建筑企业执行建造合根据工程实际完成的进度来确定
支付款项的一种方法。
这种方法通常是通过测算工程实际完成的百分比来确定支付进度款项,以保证建筑企业可以按时收到应有的款项,从而保证工程的顺利进行。
对于建筑企业
来说,执行建造合同中完工百分比法是一种较为常见的方法,但是其具体实施时还需要考
虑多方面的因素。
建筑企业在执行建造合同中完工百分比法时需要与业主进行充分沟通。
在确定支付款
项的时候,建筑企业需要与业主沟通工程的实际完成情况,并据此确定支付款项的比例。
建筑企业也需要向业主及时汇报工程的进度情况,以便业主能够及时了解工程的进展情况。
只有通过与业主的充分沟通和合作,建筑企业才能够在执行建造合同中完工百分比法时取
得良好的效果。
建筑企业在执行建造合同中完工百分比法时还需要考虑支付款项的安全性。
在确定支
付款项的比例时,建筑企业需要考虑综合风险,并确保支付款项足以支持工程的进度,同
时也要求业主支付款项的时候要及时到位。
这样才能够确保建筑企业能够按时收到应有的
款项,从而保障工程的正常进行。
建筑企业执行建造合同中完工百分比法时需要充分考虑工程的实际完成情况、与业主
的沟通合作、支付款项的安全性以及现金流的影响等因素。
只有当建筑企业能够在这些方
面都做到充分考虑和实施,才能够确保建造合同的执行顺利进行,避免出现各种问题。
建
筑企业在日常的管理实践中需要不断总结经验,不断完善自身的管理能力,以确保建造合
同的执行能够取得良好的效果。
完工百分比确认方法一、什么是完工百分比确认方法完工百分比确认方法呢,就是一种超级有用的计算方式。
打个比方,就像你做蛋糕,你知道整个蛋糕做完是100%,那你每做完一个步骤,比如先把面糊搅拌好,这可能就完成了20%,这个20%就是你这个步骤的完工百分比。
在企业或者项目里,它是用来确定某个项目或者任务已经完成了多少的方法。
二、完工百分比确认的常见情况1. 建筑工程方面在盖房子的时候啊,基础工程完成了,可能就占整个工程的15%左右。
这得看工程的复杂程度和各项工程所占的比重。
比如挖地基、打桩这些基础工作完成了,就可以按照事先确定的比例来计算完工百分比。
像工人师傅们把基础打好了,工程师就能根据计划和实际完成的情况,算出这个阶段的完工百分比,然后就可以跟甲方汇报说,“嘿,咱这个基础工程已经完成了15%啦。
”2. 软件开发项目对于开发一个软件来说,需求分析完成了,可能占整个项目的10%。
软件公司的项目团队把需求都弄清楚了,比如说用户想要什么功能,软件的界面要怎么设计之类的。
然后他们就可以根据这个阶段在整个项目中的重要性,确定这个10%的完工百分比。
就像开发一款游戏软件,先确定游戏的玩法、角色等需求,这部分完成了,就可以说这个项目有了10%的进度。
三、确定完工百分比的方法1. 成本比例法这种方法就是看已经花费的成本占预计总成本的比例。
比如说,一个项目预计总成本是100万,到目前为止已经花了20万,那完工百分比就是20÷100 = 20%。
这就像你去超市买东西,你预算是100元,你已经花了20元,那你购物的进度就是20%啦。
不过这里面有个小问题哦,就是有时候成本的投入不一定和项目的实际进度完全成正比。
比如你可能先买了一些很贵的工具,但是实际的工作还没开始做多少呢。
2. 工作量比例法这是根据已经完成的工作量和预计总工作量的比例来确定的。
比如要写一篇100页的报告,已经写了20页,那完工百分比就是20%。
这就好比你要做100个小手工品,已经做好了20个,那你的完工进度就是20%啦。
对建筑企业执行建造合同中完工百分比法的思考随着建筑行业的不断发展,建筑企业执行建造合同中完工百分比法也越来越受到关注。
完工百分比法是指建筑企业根据合同约定,在工程建设过程中根据已完成的工程量比例来进行款项支付的一种方式。
这种支付方式在建筑行业中应用广泛,但也存在一些问题和争议。
本文将对建筑企业执行建造合同中完工百分比法进行思考和探讨。
完工百分比法的优势是显而易见的。
它能够根据实际工程进度来进行支付,能够有效地推动工程的进展,保证工期的顺利完成。
这种支付方式也能够降低建筑企业的资金压力,有助于企业的资金周转和项目的持续进行。
完工百分比法还能够促使建筑企业更加注重工程进度和施工质量,有利于提高工程质量和效益。
完工百分比法也存在一些问题和挑战。
由于工程进度的不确定性,存在一定的争议空间。
有些工程可能由于各种原因导致进度滞后或中途暂停,这就给完工百分比法的执行带来了困难。
完工百分比法可能导致建筑企业在工程进度上采取一些不当的行为,例如故意拖延工程进度以获取更多的款项支付。
由于建筑行业的特殊性,一些工程难度较大、周期较长的工程可能不太适合完工百分比法的执行,这就需要寻找更加合理的支付方式。
针对完工百分比法存在的问题和挑战,建筑企业应该合理规划工程进度,尽量避免出现工程滞后或中途暂停的情况。
建筑企业也要做好与业主的沟通和协商,确保双方对工程进度和款项支付的认识一致。
建筑企业还可以探索其他更加灵活和合理的支付方式,如按阶段付款或按进度比例付款等方式,以适应不同类型工程的需求。
对于建筑企业来说,强化内部管理和监督也是解决完工百分比法执行中存在问题的关键。
建筑企业应加强对工程进度的监控和管理,确保工程按时按质完成。
建筑企业应建立完善的财务核算和监督制度,防止员工滥用完工百分比法获取不当利益。
第1篇一、工程施工完工百分比的计算方法1. 按工程量计算:根据工程项目的施工图和工程量清单,计算各个分部分项工程的工程量,然后根据实际完成的工程量与工程总量之比,得出完工百分比。
2. 按工作量计算:根据工程项目的施工进度计划,确定各个分部分项工程的工作量,然后根据实际完成的工作量与计划工作量之比,得出完工百分比。
3. 按形象进度计算:根据工程项目的施工进度计划,确定各个分部分项工程的形象进度,然后根据实际完成的形象进度与计划形象进度之比,得出完工百分比。
二、工程施工完工百分比的应用1. 监督工程进度:通过计算完工百分比,可以直观地了解工程项目的施工进度,及时发现进度偏差,采取措施进行调整,确保工程按期完工。
2. 评估工程质量:完工百分比可以反映工程项目的施工质量,通过对完工百分比的分析,可以发现施工过程中存在的问题,及时整改,提高工程质量。
3. 确定工程款支付:完工百分比可以作为支付工程款的重要依据,按照完工百分比支付工程款,有利于调动施工单位的积极性,提高施工效率。
4. 优化资源配置:通过分析完工百分比,可以合理调整施工资源,确保工程项目的顺利进行。
三、工程施工完工百分比的管理要点1. 建立健全工程进度管理制度:明确工程进度管理流程,确保工程进度数据的准确性。
2. 加强工程量核算:严格按照施工图和工程量清单进行工程量核算,确保工程量数据的真实性。
3. 做好工程进度跟踪:定期对工程进度进行跟踪,及时发现进度偏差,采取措施进行调整。
4. 加强工程质量管理:严格控制施工质量,确保工程项目的施工质量。
5. 做好工程款支付管理:根据完工百分比,合理支付工程款,避免拖欠工程款。
总之,工程施工完工百分比是衡量工程项目施工进度和质量的重要指标,对于工程项目的管理和决策具有重要意义。
在实际工作中,我们要充分认识工程施工完工百分比的作用,加强管理,确保工程项目的顺利进行。
第2篇一、概念工程施工完工百分比是指工程项目施工过程中,已完成工程量与合同约定工程总量之间的比例关系。
对建筑企业执行建造合同中完工百分比法的思考建筑企业在执行建造合同中,一般都会采取完工百分比法来确认工程的完工进度和结算款项的支付比例。
完工百分比法是指以工程实际完工程度占合同工程总量的百分比来确定支付款项的比例。
在实际操作中,完工百分比法具有一定的优势,但也存在着一些问题和风险。
首先,完工百分比法是一种比较客观和科学的结算方法,能够减少人为因素的干扰,避免了因为双方的主管理解不同而引发争议的情况。
同时,通过完工百分比法,可以将整个工程的进度把握得更加准确,为双方的协调和管理提供了便利。
其次,采用完工百分比法也可以保障建筑企业的合法权益。
如果在工程建设过程中,还未收到货款却需要支付材料、工资等费用,建筑企业很容易面临经济压力。
因此,采用完工百分比法可以确保建筑企业在工程进度推进的过程中及时地获得货款,避免了双方合作中的不必要纠纷。
然而,我们也应该看到,在采用完工百分比法的过程中,也存在着一些问题和风险。
其中最主要的问题是,完工百分比法的确定需要对工程的实际情况进行评估。
如果评估不准确,可能会导致结算金额的不公平性,甚至出现违约行为。
而在实际操作中,建筑企业和业主往往会产生分歧,导致对工程完工进度的评估存在差异。
此外,采用完工百分比法还容易存在支付风险。
在工程建设完工前,业主需要支付的工程结算款项往往较大,然而,在完工百分比法下,这些款项需要在工程完工后才能获得。
如果在工程建设过程中,建筑企业遇到资金困难,可能会导致工程停滞,给业主带来不必要的损失。
综上所述,完工百分比法在建筑企业执行建造合同中具有重要的作用和意义,但也需注意其所存在的问题和风险。
建筑企业在实际操作中,要采取科学、合理的计算方法,确保工程完工百分比定额的准确性,避免双方的误解和争议,保障合法权益的有效实现。
同时,建筑企业也需要注意资金管理和风险防范,避免因为融资问题而导致工程进度和质量的下降。

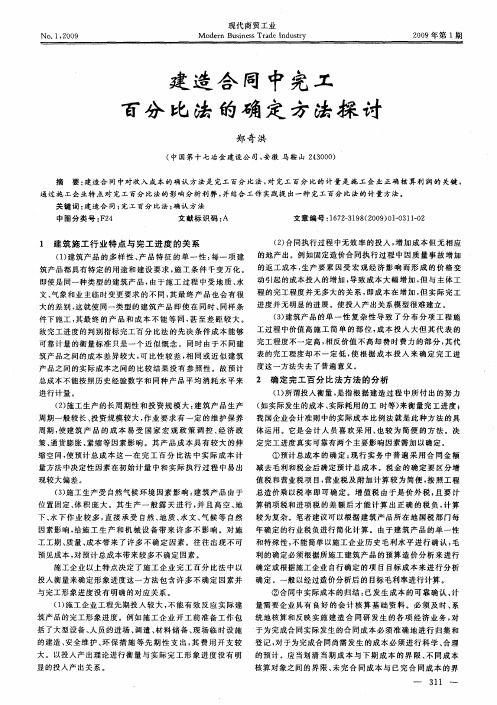

建造合同中完工百分比法的确定方法探讨(一)
摘要:建造合同中对收入成本的确认方法是完工百分比法,对完工百分比的计量是施工企业正确核算利润的关键,通过施工企业特点对完工百分比法的影响分析利弊,并结合工作实践提出一种完工百分比法的计量方法。
关键词:建造合同;完工百分比法;确认方法
1建筑施工行业特点与完工进度的关系
(1)建筑产品的多样性、产品特征的单一性:每一项建筑产品都具有特定的用途和建设要求,施工条件千变万化。
即使是同一种类型的建筑产品,由于施工过程中受地质、水文、气象和业主临时变更要求的不同,其最终产品也会有很大的差别,这就使同一类型的建筑产品即使在同时、同样条件下施工,其最终的产品和成本不能等同,甚至差距较大。
故完工进度的判别指标完工百分比法的先决条件成本能够可靠计量的衡量标准只是一个近似慨念。
同时由于不同建筑产品之间的成本差异较大,可比性较差,相同或近似建筑产品之间的实际成本之间的比较结果没有参照性。
故预计总成本不能按照历史经验数字和同种产品平均消耗水平来进行计量。
(2)施工生产的长周期性和投资规模大:建筑产品生产周期一般较长、投资规模较大,作业要求有一定的维护保养周期,使建筑产品的成本易受国家宏观政策调控、经济政策、通货膨胀、紧缩等因素影响。
其产品成本具有较大的伸缩空间,使预计总成本这一在完工百分比法中
实际成本计量方法中决定性因素在初始计量中和实际执行过程中易出现较大偏差。
(3)施工生产受自然气候环境因素影响:建筑产品由于位置固定、体积庞大。
其生产一般露天进行,并且高空、地下、水下作业较多,直接承受自然、地质、水文、气候等自然因素影响,给施工生产和机械设备带来许多不影响。
对施工工期、质量、成本带来了许多不确定因
素。
往往出现不可预见成本,对预计总成本带来较多不确定因素。
施工企业以上特点决定了施工企业完工百分比法中以投入衡量来确定形象进度这一方法包含许多不确定因素并与完工形象进度没有明确的对应关系。
(1)施工企业工程先期投入较大,不能有效反应实际建筑产品的完工形象进度。
例如施工企业开工前准备工作包括了大型设备、人员的进场、调遣、材料储备、现场临时设施的建造、安全维护、环保措施等先期性支出,其费用开支较大。
以投入产出理论进行衡量与实际完工形象进度没有明显的投入产出关系。
(2)合同执行过程中无效率的投入,增加成本但无相应的地产出。
例如固定造价合同执行过程中因质量事故增加的返工成本,生产要素因受宏观经济影响而形成的价格变动引起的成本投入的增加,导致成本大幅增加,但与主体工程的完工程度并无多大的关系,即成本在增加,
但实际完工进度并无明显的进展。
使投入产出关系模型很难建立。
(3)建筑产品的单一性复杂性导致了分布分项工程施工过程中价值高
施工简单的部位,成本投入大但其代表的完工程度不一定高,相反价值不高却费时费力的部分,其代表的完工程度却不一定低,使根据成本投入来确定完工进度这一方法失去了普遍意义。
2确定完工百分比法方法的分析
(1)所谓投入衡量,是指根据建造过程中所付出的努力(如实际发生的成本、实际耗用的工时等)来衡量完工进度;我国企业会计准则中的实际成本比例法就是此种方法的具体运用。
它是会计人员喜欢采用、也较为简便的方法。
决定完工进度真实可靠有两个主要影响因素需加以确定。
①预计总成本的确定:现行实务中普遍采用合同金额减去毛利和税金后确定预计总成本。
税金的确定要区分增值税和营业税项目,营业税及附加计算较为简便,按照工程总造价乘以税率即可确定。
增值税由于是价外税,且要计算销项税和进项税的差额后才能计算出正确的税负,计算较为复杂。
笔者建议可以根据建筑产品所在地国税部门每年确定的行业税负进行简化计算。
由于建筑产品的单一性和特殊性,不能简单以施工企业历史毛利水平进行确认,毛利的确定必须根据所施工建筑产品的预算造价分析来进行确定或根据施工企业自行确定的项目目标成本来进行分析确定。
一般以经过造价分析后的目标毛利率进行计算。
②合同中实际成本的归结:已发生成本的可靠确认、计量需要企业具有良好的会计核算基础资料。
必须及时、系统地核算和反映实施建造
合同研发生的各项经济业务,对于为完成合同实际发生的合同成本必须准确地进行归集和登记,对于为完成合同尚需发生的成本必须进行科学、合理的预计。
应当划清当期成本与下期成本的界限、不同成本核算对象之间的界限、未完合同成本与已完合同成本的界限,不得以估计成本、预算成本或计划成本代替实际成本。
投入衡量的缺陷是:在会计实务中企业当期确认的合同收入与建设单位(发包方)签证认可的收入经常不一致。
主要原因是在因为工作量签证通常滞后于结算收入认可的会计期间,实际发生的成本超过预计成本,企业会计人员不能正确归结本期实际成本,导致按照成本计算的完工进度被高估。
(2)所谓产出衡量,是指根据产出结果:生产数量、实际建成的楼层数、完工的公路公里数、砌筑的混凝土量等来衡量完工进度。
我国企业会计准则中的工作量比例法是该种方法的具体运用。
该种方法设用于工作量单位比较统一的合同项目。
工作量比例法需要根据建筑产品的不同属性分别进行计量,按照现行施工企业行业标准,主要分为土建、机电设备安装、钢结构制作加工安装。
其中土建和机电设备安装由于分部分项工程繁杂,产出计量单位多种多样运用工作量法时困难较多。
钢结构制作安装类,一般按照制作安装钢结构吨位即可进行工作量法比例确定。
土建类:道路交通工程可以运用完成公里数(土石方量)或桥梁混凝
土量进行计算。
房屋类中可以砌筑工程量、现浇混凝土量计算。
产出衡量的缺陷是:所选用的产出单位与为完成工程所需花费的时间、努力或成本不可比,则也会得出不准确的结果。
产出单位由于施工企业的自身特点决定同一建筑产品中分部分项工程中产出单位是多种多样的,造成以产出单位进行衡量的复杂性和困难性。
(3)实际测定的完工进度:该方法是在无法根据上述两种方法确定合同完工进度时所采用的一种特殊的技术测量方法。
这种技术测量并不是由建造承包商自行随意测定,而由专业人员现场进行科学测定。
适用于一些特殊的建造合同,如水下施工工程等。
3个人看法
实务中,三种方法都存在一定的运用限制。
其中投入衡量中实际成本法存在成本的虚增、无效率的投入、分包成本的正确估计等各种成本计算方法的局限,由此可能影响到完工形象进度百分比的正确计算。
但由于该种方法计算简便,仍不失为最简单方便的一种计算方法。
产出衡量中工作量比例法实际上是最接近完工形象的一种计算方法,但由于建筑产品分部分项工程产出单位的复杂性,不易进行造价高的单项工程的计量,只适用于那些产出单位统一的工程项目。
实际测定的完工进度由于计量方法的特殊性,适合于特殊情况下的建造合同完工形象进度计量,并且专业要求高,不适合于普通建造合同,我们不将此列入分析范围。
笔者结合建筑行业近几年运用建造合同的实际情况来看,认为在执行公开招标报价的工程项目中目前普遍采用的工程量
清单来进行建造合同完工百分比确定是比较合适的一种做法。
理由如下:
(1)清单项目的工程量是按工程的实体计算的,遵循了国际惯例。
工程量计算按照图纸计算,理论上考虑了所有可能,合同中实体实物量一般不会出现大的偏差。
便于进行工作量情况分析。
