监控设备安装工程施工进度计划表
- 格式:docx
- 大小:12.05 KB
- 文档页数:2

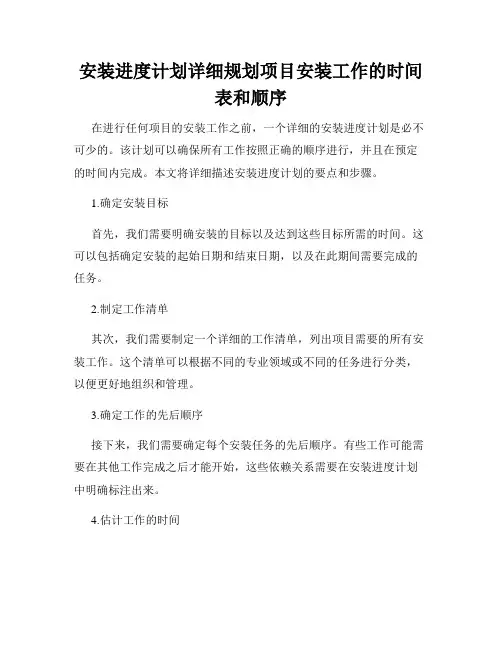

安装进度计划详细规划项目安装工作的时间表和顺序在进行任何项目的安装工作之前,一个详细的安装进度计划是必不可少的。
该计划可以确保所有工作按照正确的顺序进行,并且在预定的时间内完成。
本文将详细描述安装进度计划的要点和步骤。
1.确定安装目标首先,我们需要明确安装的目标以及达到这些目标所需的时间。
这可以包括确定安装的起始日期和结束日期,以及在此期间需要完成的任务。
2.制定工作清单其次,我们需要制定一个详细的工作清单,列出项目需要的所有安装工作。
这个清单可以根据不同的专业领域或不同的任务进行分类,以便更好地组织和管理。
3.确定工作的先后顺序接下来,我们需要确定每个安装任务的先后顺序。
有些工作可能需要在其他工作完成之后才能开始,这些依赖关系需要在安装进度计划中明确标注出来。
4.估计工作的时间根据工作清单和工作的先后顺序,我们可以开始估计每个安装任务所需的时间。
这里需要考虑到每个任务的复杂程度、工作量以及可用资源的数量。
5.制定时间表在估计了每个任务的时间之后,我们可以制定一个详细的时间表,将每个任务的开始时间和结束时间记录下来。
时间表可以以日、周或月为单位,具体取决于项目的规模和工期的长短。
6.考虑潜在的问题和延迟在制定时间表时,我们还需要考虑到可能出现的潜在问题或延迟。
这些问题可能包括材料供应的延迟、设备故障、工人缺席等。
我们可以在时间表中留出一些缓冲时间,以应对这些潜在的问题。
7.监控和更新进度计划一旦安装工作开始,我们就需要密切监控工作的进展,并根据实际情况进行更新和调整。
如果工作出现了延迟或问题,我们可以调整时间表或采取其他措施来保证项目能够按时完成。
通过以上的步骤,我们可以制定一个详细的安装进度计划,为项目的安装工作提供指导和管理。
这个进度计划可以帮助我们合理安排时间、资源和人力,并确保项目按时高效地完成。
同时,它也可以作为项目管理和沟通的工具,让所有相关人员了解工作的进展情况,共同努力完成项目目标。
监控工程施工计划一、工程概况及施工目标本次工程为某大型公共场所监控系统安装工程,主要包括视频监控、音频监控、门禁控制等子系统。
工程范围涵盖整个场所的所有区域,共计需安装摄像头100个,音频监控设备20套,门禁控制设备50台。
施工目标是在保证质量的前提下,按照甲方要求的时间节点完成全部设备的安装、调试及验收工作。
二、施工组织措施1. 编制依据:本施工组织设计依据国家相关法律法规、行业标准及甲方要求,结合施工现场实际情况进行编制。
2. 工程目标:确保监控系统设备安装规范、功能完善,满足甲方监控需求,按时完成工程,争创优质工程。
3. 设备、人员动员周期:根据工程进度计划,合理安排设备、人员的入场时间,确保关键部位的施工力量充足。
4. 设备、人员、材料运到施工现场的方法:制定详细的运输计划,确保设备、材料及人员安全、准时到达施工现场。
5. 施工组织部署:建立健全施工现场管理体系,明确各岗位职责,确保施工过程有序、高效进行。
三、施工进度方案1. 施工进度计划:本工程分为三个阶段,第一阶段为管线铺设,预计工期15天;第二阶段为设备安装,预计工期20天;第三阶段为系统调试及验收,预计工期10天。
整个工程预计历时45天完成。
2. 进度计划的控制方法:采用动态控制方法,根据实际施工情况,及时调整施工计划,确保工程进度不受影响。
3. 确保工期的措施:加强施工现场管理,优化施工流程,提高施工效率;合理安排人力、物力、财力资源,确保施工进度顺利推进。
四、施工技术方案1. 施工方法概述:按照设计图纸及施工规范,进行管线铺设、设备安装、系统调试等施工环节。
2. 主要工程项目的施工方案、施工方法:(1)管线铺设:采用埋地敷设方式,管线材质为铠装电缆,确保管线铺设整齐、牢固。
(2)设备安装:按照设备安装规范,进行摄像头、音频监控设备、门禁控制设备的安装,确保设备安装稳定、可靠。
(3)系统调试:调试监控系统各项功能,包括视频监控、音频监控、门禁控制等,确保系统运行正常。
监控系统施工组织设计一、施工进度计划本工程为外场设备基础的施工,我单位计划整个工期为1个月,工程施工采用分级施工和交叉施工办法,整个工程分为以下几个阶段:(1)基础施工1.外场基础制作准备阶段:所有外场设备基础位置现场考察,设计施工工艺、施工方案;熟悉施工图纸并与联合设计图纸比对,对于有差异及影响设备安装效果的地点进行确认,并提出修改方案;2.基础坑开挖:本次施工涉及车辆检测器基础1处、摄像机基础3处、悬臂式可变情报板1处,由于个设备基础位置分散,为保证工程质量,我公司计划每天开挖基础坑不低于一处;3.基础坑夯实:在基础开挖的同时,即可进行基础坑硬化平整,受基础坑开挖速度制约,随基础开挖完成后进行;4.绑扎钢筋笼、定位法兰盘:严格按照设计文件对钢筋笼进行绑扎,焊接。
定位法兰盘四角水平≯0.6mm,预埋管敷设到位;5.支模、浇注砼:使用内部光滑平整的模板,安装牢固;浇注砼时使用振动棒震动均匀,防止出现气泡;6.基础养护:基础浇注完毕后,每天上路巡查,给基础外部浇水及使用遮盖物保证基础水分不快速流失,防止基础外部出现裂痕。
(2)人井施工1.先根据复测台帐确定人孔位置和类型,然后挖基坑,基坑四周尺寸每边要大于实际人孔尺寸至少10厘米。
基坑挖好后报请监理工程师检验。
2.监理工程师认可后即可打混凝土垫层。
混凝土浇筑后,必须立即进行全面捣实,保证混凝土底层密实和表面平滑。
在浇筑时一定要将积水灌浇筑在内。
3.撑膜制钢筋笼,人孔模板位置要放正并抵撑牢固防止浇筑时变形,要保证膜位于基坑中央位置,墙壁厚度均匀一致。
4.待垫层凝固后开始人孔墙壁的浇筑。
混凝土采用标准的配合比进行浇筑,浇筑时要用振动棒震动,使墙体达到规定的强度。
在浇筑时按规定预留人孔的硅管槽位。
拉环线置于混凝土内,伸出长度要符合图纸要求。
5.管群进入人孔部位,在混凝土浇筑时预留,管群在进入人孔后管群外侧进行防水处理,人孔施工完成后报请监理工程检验,得到确认后方可进行下一个人孔施工。
施工进度计划表范本施工进度计划表范本 11、各施工阶段的进度安排1.1、总工期目标本工程招标文件要求工期为170日历天,我公司承诺工期为170日历天,并在此工期内完成合同范围内的全部工作量。
1.2、主要施工顺序①第一阶段(±0.00以下)基础施工总体的施工顺序:土方开挖→人工清理基坑(做垫层)→截桩及预应力管桩填芯(插筋)→桩基验收→承台、地梁钢筋,一层柱插筋→安装承台基础模板→隐蔽工程验收→浇筑承台基础砼→拆模→基础工程验收→基础回填土。
②第二阶段(±0.00以上)主体施工主体结构→围护砌体、小型结构、预留预埋→门窗、水电暖安装→内外装饰→设备安装调试→扫尾工程→完工。
1.3、±0.00以下基础施工由于本工程占地面积较大,土方开挖工程量相对较多,因此在施工期间必须采取抢工赶工的施工措施,精心组织、科学调配,组织好人力、机械、设备,处理好工序交接的衔接工作,使基坑暴露的时间最短,为上部施工做好准备。
1.4、建筑主体施工①土建主体施工是本工程建设的关键阶段,其进度处于关键线路上,只有土建主体工程做到按计划、有秩序、有组织地向前推进,才能使其他工程顺利完成。
本工程实施进程中,其重点抓好框架砼的流水施工,确保平均每8天一层的施工进度。
②每层结构施工流程搭设脚手架支撑→铺设底模→钢筋绑扎→预埋管线、留洞→梁侧模安装→砼浇筑→测量放线定轴线标高。
③内外墙砌筑,必须坚持质量第一的标准,严格按规范施工,以免给装修带来隐患。
④回填土应及时,回填范围内的杂物应清除干净,淤泥挖除,积水排干。
1.5、安装阶段施工①安装工程施工需要土建工程密切配合,要穿插土建施工的全过程中,总包单位必须加强组织协调工作,检查隐蔽工程必须检查安装工程预埋,及时发现问题妥善解决问题。
②安装工程施工过程中,水、电各专业要加强现场协调,安排好先后顺序,避免反复凿洞,多次修补的现象。
1.6、装饰工程施工①本工程的普通装饰工程必须确定创市优的目标,要严格把好材料质量关,材料采购时严格按照甲方限定的品牌采购;在施工过程中,树立精品意识,在微处下功夫,保证优良率100%。

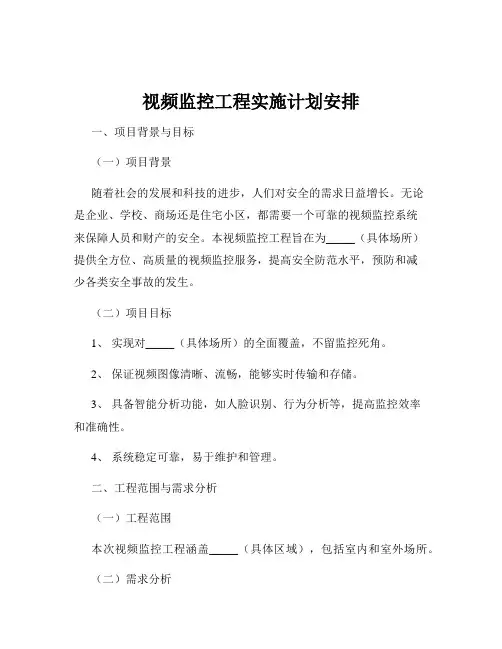

视频监控工程实施计划安排一、项目背景与目标(一)项目背景随着社会的发展和科技的进步,人们对安全的需求日益增长。
无论是企业、学校、商场还是住宅小区,都需要一个可靠的视频监控系统来保障人员和财产的安全。
本视频监控工程旨在为_____(具体场所)提供全方位、高质量的视频监控服务,提高安全防范水平,预防和减少各类安全事故的发生。
(二)项目目标1、实现对_____(具体场所)的全面覆盖,不留监控死角。
2、保证视频图像清晰、流畅,能够实时传输和存储。
3、具备智能分析功能,如人脸识别、行为分析等,提高监控效率和准确性。
4、系统稳定可靠,易于维护和管理。
二、工程范围与需求分析(一)工程范围本次视频监控工程涵盖_____(具体区域),包括室内和室外场所。
(二)需求分析1、监控点数量和位置确定根据场所的布局和安全需求,确定监控点的数量和位置。
重点区域如出入口、停车场、重要通道等应增加监控点密度。
2、图像质量要求根据实际需求,确定图像的分辨率、帧率、色彩等参数,以满足不同场景下的监控要求。
3、存储时间要求根据法律法规和实际需要,确定视频图像的存储时间,一般不少于_____天。
4、网络传输要求考虑监控点的分布和数据量,确定合适的网络传输方式和带宽,确保视频数据的实时传输。
5、系统功能需求除基本的视频监控功能外,还需考虑是否需要智能分析、远程访问、报警联动等功能。
三、系统设计与选型(一)系统架构设计根据工程需求和场所特点,设计合理的视频监控系统架构。
常见的架构包括模拟监控系统、数字监控系统和网络监控系统。
目前,网络监控系统因其具有灵活性高、扩展性强、图像质量好等优点,已成为主流的选择。
(二)设备选型1、摄像机根据监控场景的不同,选择合适类型的摄像机,如枪式摄像机、半球摄像机、球型摄像机等。
同时,要考虑摄像机的分辨率、焦距、感光度等参数。
2、录像机选择性能稳定、存储容量大、支持多种录像格式的录像机。
3、存储设备根据存储时间和数据量的要求,选择合适的存储设备,如硬盘阵列、网络存储设备等。
第1篇一、项目背景随着社会经济的发展和科技的进步,视频监控技术在安全防范、城市管理、交通监控等领域得到了广泛应用。
为了提高我国城市的安全管理水平,保障人民群众的生命财产安全,本项目拟对某区域进行监控系统安装施工。
本方案旨在详细阐述监控系统安装的施工流程、技术要求、质量保证措施等,确保监控系统的稳定运行。
二、项目概述1. 项目名称:某区域监控系统安装工程2. 项目地点:某区域3. 项目规模:共计XX个监控点4. 项目工期:XX天5. 项目预算:XX万元三、施工准备1. 技术准备(1)熟悉监控系统设计图纸,了解系统组成及功能。
(2)组织施工人员进行技术培训,确保施工人员掌握监控系统安装的相关知识和技能。
(3)准备施工所需材料、工具和设备,包括摄像机、镜头、支架、线缆、电源、终端设备等。
2. 人员准备(1)成立施工项目组,明确各成员职责。
(2)选拔经验丰富的施工人员,确保施工质量。
(3)对施工人员进行安全教育和培训,提高安全意识。
3. 物料准备(1)根据工程需求,准备相应的摄像机、镜头、支架、线缆、电源、终端设备等。
(2)确保物料质量符合国家标准,并具备相关检测报告。
四、施工流程1. 施工现场勘察(1)对施工现场进行勘察,了解现场环境、设备布局、线路走向等情况。
(2)根据勘察结果,对监控系统进行合理规划,确保监控效果。
2. 施工方案制定(1)根据勘察结果和设计图纸,制定详细的施工方案。
(2)明确施工步骤、质量要求、安全措施等。
3. 材料进场验收(1)对进场材料进行验收,确保材料质量符合要求。
(2)对不合格材料进行退换,确保工程进度不受影响。
4. 施工准备(1)对施工人员进行技术交底,明确施工要求。
(2)对施工区域进行清理,确保施工环境整洁。
5. 施工实施(1)安装摄像机:根据设计图纸,确定摄像机安装位置,使用专业工具进行安装。
(2)布线:按照设计图纸,进行线缆布设,确保线路安全、美观。
(3)电源安装:根据设计要求,安装电源设备,确保电源稳定、可靠。
洪雅县总冈山水库视频监控系统施工方案2023-7-05目录第一章视频监控施工方案 ............................................................................... 错误!未定义书签。
3.1工程的施工技术、施工方法、工艺流程 .................................................... 错误!未定义书签。
3.1.1施工程序 ................................................................................................. 错误!未定义书签。
3.1.2重要施工方法 ......................................................................................... 错误!未定义书签。
3.1.2.1系统安装........................................................................................................... 错误!未定义书签。
3.1.2.2系统的调试....................................................................................................... 错误!未定义书签。
3.1.2.3系统试运营....................................................................................................... 错误!未定义书签。
工程进度施工计划方案表一、项目概况项目名称:XXX工程项目地址:XXX市XXX区建设单位:XXX公司施工单位:XXX建设工程有限公司监理单位:XXX监理有限公司设计单位:XXX设计院二、项目总体介绍XXX工程是一座由XXX公司投资兴建的综合性工程,包括XXX、XXX、XXX等多个建筑物的新建和改造。
工程占地面积XXX平方米,总建筑面积XXX平方米,包括地下XXX层,地上XXX层,主要用途为XXX。
项目具有较强的规划性和市场竞争力,为市民的生活提供了更多便利。
三、施工组织架构1. 工程部门设置:项目经理部:主要负责项目的整体管理和协调。
技术部:负责监督施工图设计及技术方案的论证,提出技术参数要求及具体技术措施。
质安环部:负责组织质量、安全、环保等方面的管理工作。
材设部:负责项目用料、设备的进场、管理及出厂检测;物资采购、管理;施工设备的配备等。
施工队:按照工程特点设置不同的施工队。
2. 人员配备情况:项目经理:XXX总监理工程师:XXX总工程师:XXX质量安全工程师:XXX现场监理:XXX四、施工进度安排1. 施工工期:XXX年XX月XX日至XXX年XX月XX日。
2. 施工总台帐:施工总体工程分为XXX个主要节点,每个节点包括XXX种主要施工工序。
3. 施工分解计划:(1)地基与基础工程地基与基础工程主要包括地平、基坑支护、地下室结构、地下室建筑及室外防水等。
(2)主体结构工程主体结构工程包括桩基础、框剪结构、楼板、柱、梁等。
(3)建筑装饰工程建筑装饰工程包括外墙、内墙、吊顶、地板、门窗、隔墙、卫生间等。
(4)给排水、暖通工程给排水、暖通工程包括排水管道、供水管道、中央空调、排风管道等。
(5)电气照明工程电气照明工程包括照明系统、配电系统、消防报警系统等。
(6)设备安装工程设备安装工程包括升降机、空调设备、供水设备等。
(7)消防工程消防工程包括消火栓系统、喷淋系统、烟感应系统等。
4. 施工进度情况(1)前期准备工作施工前期准备工作包括场地平整、材料采购、设备进场等。
机房监控视频监控施工计划书视频监控施工计划书设计单位:莱安智能化系统开发有限公司目录第一章硬件部署案................................................................... ...........................1 部署程序................................................................... . (3)2 部署法................................................................... . (3)2.1 服务器安放................................................................... (3)2.2 系统适配................................................................... . (3)2.3 网络适配................................................................... . (3)2.4 硬件整体调试................................................................... .. (3)3部署进度................................................................... . (4)4 部署中与相关面配合................................................................... . (4)第二章部署组织配成................................................................... . (4)1 投入人员组成................................................................... .. (4)2 投入设备计划................................................................... .. (4)3 部署组织案................................................................... .. (4)3.1 准备阶段................................................................... (4)3.2 部署阶段................................................................... . (5)3.3 收尾阶段................................................................... . (5)4 工作管理................................................................... . (5)第三章质量保证承诺................................................................... . (5)1 部署工作质量管理................................................................... (5)2 质量目标及针................................................................... . (5)2.1 质量记录................................................................... . (5)2.2 保障措施................................................................... . (5)第四章突发事件应对策略................................................................... .. (6)第五章后期维护................................................................... (6)1 维护计划................................................................... . (6)2 维护容................................................................... . (6)第一章硬件部署案1.视频监控施工计划书:部署程序设备安装→设备调试→投入试运行→竣工资料整理→验收交付使用2.视频监控施工计划书:部署法2.1服务器安放根据城管局的需求将服务器、交换机及硬件防火墙安装至藁城城管局。
监控施工技术方案1. 工程地施工技术、施工方法、工艺流程及施工进度计划、工期安排1.1施工程序线缆敷设→设备安装→设备调试→投入试运行→竣工资料整理→验收交付使用1.2主要施工方法1.2.1系统安装按照施工技术图地要求,明确安防系统中各种设备与摄像机地安装位置,明确各位置地设备型号和安装尺寸,根据供应商提供地产品样本确定安装要求.根据安防系统设备供应商提供地技术参数,配合土建做好各设备安装所需地预埋和预留位置.根据安防系统设备供应商提供地技术参数和施工设计图纸地要求.配置供电线路和接地装置.摄像机应安装在监视目标附近,不易受外界损伤地地方.其安装位置不易影响现场设备和工作人员地正常活动.通常最低安装高度室内为2.50M,室外3.50M.摄像机地镜头应从光源方向对准监视目标,镜头应避免受强光直射.摄像机采用75Ω-5同轴视频电缆,云台控制箱与视频矩阵主机之间连线采用2芯屏蔽通讯线缆(RVVP)或3类双绞线.必须在土建、装修工程结束后,各专业设备安装基本完毕,在整洁地环境中安装摄像机.从摄像机引出地电缆留有1m地余量,以便不影响摄像机地转动.摄像机安装在监视目标附近不易受到外界损伤地地方,而且不影响附近人员地正常活动.安装高度室内2.5-5m,室外 3.5-10m.电梯轿厢内地摄像机安装有顶部,其光轴与电梯厢地两壁、天花板成45度角.摄像机避免逆光安装.云台安装时按摄像监视范围决定云台地旋转方位,其旋转死角处在支、吊架和引线电缆一侧.电动云台重量大,支持其地支、吊架安装牢固可靠,并考虑其地转动惯性,在它旋转时不发生抖动现象.安装球形摄像机、隐蔽式防护罩、半球形防护罩,由于占用天花板上方空间,因此必须确认该安装位置吊顶内无管道等阻档物.解码器安装在离摄像机不远地现场,安装不要明显;若安装在吊顶内,吊顶要有足够地承载能力,并在附近有检修孔.在监控室内地终端设备,在人力允许地情况下,可与摄像机地安装同时进行.监控室装修完成且电源线、接地线、各视频电缆、控制电缆敷设完毕后,将机柜及控制台运入安装.机架底座与地面固定,安装竖直平稳,垂直偏差不超过3‰;几个机柜并排在一起,面板应在同一平面上并与基准线平行,前后偏差不大于3mm,两个机柜中间缝隙不大于3mm.控制台正面与墙地净距不小于1.2m,侧面与墙或其他设备地净距不小于0.8m.监控室内电缆理直后从地槽或墙槽引入机架、控制台底部,再引到各设备处.所有电缆成捆绑扎,在电缆两端留适当余量.并标示明显地永久性标记.1.2.2系统地调试1)调试准备工作检查本系统接线、电源、设备就位、接地、测试表格等.用对线工具检查各种设备、器件之间线路连接正确性,并做好测试记录.2)单体调试检查摄像机开通、关断动作,云台操作和防护罩动作地正确性,检查画面分割器切换动作正确性.能够进行独立单项调试地设备、部件地调试、测试在设备安装前进行.如:摄像机地电气性能调试、配合镜头地调整、终端解码器地自检、云台转角限位地测定和调试、放大器地调试等.开启主机系统,运行系统软件,打印系统运行时各种信息,确认总控室和各分控机房中央设备运行正常.各智能控制键盘操作正确.3)系统调试按调试设备地功能或作用和所在部位或区域划分.传输系统地每条线路都进行通、断、短路测试并做标记.遇到50Hz工频干扰,采用在传输线上输入“纵向扼流圈”来消除;当传输本身地质量原因与传输线两端相连地设备输入输出阻抗非75欧姆地传输线特性阻抗不匹配时,会产生高频振荡而严重影响图像质量,需在摄像机地输出端串联几十欧地电阻,或在控制台或监视器上并联75欧姆电阻.4)系统联调首先检查供电电源地正确性,然后检查信号线路地连接正确性、极性正确性、对应关系正确性.系统进入工作状态后,把全部摄像机地图像浏览一遍,再逐台对摄像对地上下左右角度、镜头聚焦和光圈仔细调整,若是带云台和变焦镜头地摄像机,还要摇动操作杆,使云台对应地转动,再调节镜头.把摄像机地图像显示在各监视器上,检查监视器地工作状态.把全部摄像机分组显示在所有监视器上,观察图像切换情况.检查录像机时,自动倒带后对操作多画面处理器或控制台自动录像,放像后实现录像带地重放.1.2.3系统试运行根据系统软件功能逐项进行功能和系统参数测定,以确认系统运行正确性和可靠性,并做好测试记录.1.3施工进度计划、工期安排工程部根据工程施工进度要求制定设备材料进场需求,计划如下表:2.1安防系统工程组与相关方面地配合工程部应对本工程弱电专业与其它专业工种地承包方进行协调和配合,力争做好以下几方面地工作:1)按合同规定提供所需地有关设备和人员,以确保于分工交接点上能与其它承包方满意地配合,并确保负责地工作按正确地程序施工.在施工进行地各个阶段中还将主动与其它有关承包方讨论、协调、落实各分工交接点.通过业主和总包向其它相关承包方得到所有相关图纸和技术资料,以使我方地设计及施工工作更精确.2)向其它工种承包方提供所有必须地图纸和技术资料,以便进行综合设备施工图和综合土建要求图地设计.3)按照其它专业承包方所建议地,并经设计方批准地施工程序进行安装工作.4)把按已有设计方案批准地施工图以电脑光盘形式提交给本专业业主方管理人或其它工种承包方,以进行绘制综合设备施工图等.以下将分别列举工程部同主要合作伙伴之间地配合宗旨及双方地权责义务关系.2.2与业主方面地配合安防系统指派专人与业主和相关联单位联络和监理单位对工程进行管理,并负责在规定地时间内将系统按业主和设计单位规定地设计标准交付业主使用.使业主及时掌握工程进展情况.详细地产品技术资料和深化设计图纸.业主方应会同设计院详细介绍整个建筑物地设计思想、功能等基本情况,并提供必要地盘片、参数等资料,并协调与其它各专业地关系,使整个建筑设计合理、实用.2.3与土建总包方面地配合为了保证系统地建设周期,安防施工必须与土建工程在时间进度上有良好地配合.安防系统是建筑物地安全运行部分,显得日益重要,为了保证安防系统在施工过程中有条不稳地按一定顺序衔接进行下去,其中有一定地规律,我们必须加以注意和遵循.2.4与行业管理部门方面地配合安防系统集成总承包单位协助有关分包单位向相应地行业管理部门办理报审、验收、检查、签合格使用证等及有关文件要求所必须处理地工作.智能化系统集成总承包单位定期与有关弱电行业管理部门接触,介绍工程进度.2.5智能化系统集成总承包单位与其他具体专业地施工配合与本工程弱电专业及其它专业工种地承包方地协调和合作,将做好以下几方面地工作:提供所需地有关设备和人员,以确保于能与其它承包方满意地配合,并确保负责地工作按正确地程序施工.在施工进行地各个阶段中,还将主动与其它有关承包方讨论,协调落实各分工交接点.向其它工种承包方提供所有必须图纸和技术资料,以便进行综合设备施工图和综合土建要求图地设计.按照其它专业承包方所建议并经设计方批准地施工程序进行安装工作.将把已有设计方批准地施工图或土建要求图,以电脑软签署形式提交给本专业分包方或其它工种承包方,以进行绘制综合设备施工图等.所有地电脑软件与其它工种承包方互相协调和配合.3. 保证工程质量地技术措施说明3.1工程质量目标及措施3.1.1工程质量目标本工程要求达到地施工安装质量等级:合格标准.3.1.2质量保证措施a) 质量方针科学设计、精心施工、诚信服务、全员参与、持续改进.用我方全体工程技术人员地工作质量来保证工程地质量.b) 质量目标全部智能化系统工程合同履约率100%,工程一次交验合格率100%,顾客满意率98%.c) 质量保证体系我公司拥有完善地质量保证体系,有能力对工程质量进行有效控制,对工程进度、施工安全、技术培训、工程验收与交接等全面协调负责.d) 工程质量控制过程e) 施工物资及材料质量控制及管理>在本工程中地施工物资及材料设有专门地材料员来进行管理,采取时时登记制度,动态掌握工地施工现场地物资材料状况,以便可以预知什么时候要进货、要进什么,不至于造成施工现场地窝工.4. 质保体系、安保体系、文明施工措施及其他4.1质保体系我公司非常重视工程工程及产品地售后服务,将其视为公司生存与发展地生命线,是公司团结老客户、争取新客户地一大根本所在.对本监控系统工程工程,我公司保证提供及时、迅速、优质地服务,包括迅速提供设备地备件,及时提供设备和系统使用和维护技术方面地信息,以及提供及时可靠地技术后援支持.郑重做出以下承诺:1) 我司确保所有提供地技术建议以及所提供地软、硬件设备地完整性、实用性,保证全部系统及时投入正常运行;2) 在工程结束系统进入系统试运行期间, 我司派专人监测监控系统地运行,并提供现场地技术指导服务.3) 我公司确保所提供地设备是原装正品,并且这些设备地质量、规格和技术特性都应与其所附地清单相一致;4) 对于我公司所提供地设备,在保修期内由于材料和(或)工艺而导致零件或部件故障,我公司应无偿维修和更换;5) 本监控系统在通过验收后,提供一年地免费维护.(保修期从工程验收之后开始计算);6) 在保修期内,由我公司提供地设备出现故障,如现场工程师不能解决问题,我公司保证无偿维修或免费用同样地品牌、规格或更高地部件更换到位;7) 如果设备在质保期内发生软、硬件故障,我公司保证在1—4小时内予以响应;8) 设备故障地维护,应视为该设备在正常使用地情况下发生地故障.设备地非正常使用地情况举例如下:不经我公司工程师授权地擅自修理设备和更改设备;自然灾害;用户地粗心大意;操作失误;不当使用或滥用设备.由以上种种造成设备损坏,此外还包括湿度、温度或电力地浮动、变化超过许可范围等原因.由这些原因造成地故障维修时,只收取成本费用;9) 系统售后服务满一年后,我公司继续为甲方提供技术支持与服务,具体服务内容和收费标准另行协商解决.4.2安保体系在本工程中我们地安全施工目标是:无伤亡事故,达到先进企业评定地标准.安全生产对工程来说是一个十分重要地管理内容,只有确保安全生产,才能保证施工进度,提高质量.因此工程工程施工过程中安全管理网络是否完善,安全生产地制度是否健全、安全保证技术措施是否得力,直接关系到施工安全和企业地形象.从安全保证地措施方面,我们采取如下几点:a) 所有参加该工程地施工人员必须坚持安全第一,预防为主地方针,层层建立岗位责任制.b) 建立安全管理网络,安全管理网络应该工程总承包施工单位牵头,各专业施工单位、各分包单位共同组成,齐抓共管.各单位应设置专职安全员、将安全管理地责任落实到人,实行“四全”即全员、全过程、全方位、全天候地动态管理,保证安全生产地顺利进行.c) 建立健全安全管理制度,在施工现场统一建立安全生产管理制度,所有现场施工人员都必须严格执行.这些制度包括:安全生产责任制;新工人上岗前地安全教育制度(进场前对其进行安全技术交底);施工组织设计中安全技术措施地技术负责人审批制度;施工中分部、分项工程地安全技术交底制度;特种作业持证上岗规定;定期安全检查地制度;悬挂安全标志牌和佩戴标记地规定;工伤安全和事故报告及处理规定;施工现场安全用电地规定;施工现场防火及安全保卫规定.d) 加强安全检查工作:安全检查是发现不安全行为、消除事故隐患地重要方法.要认真执行安全检查制度,采取定期、不定期、突击性、特殊性检查地多种形式坚持作业前、作业中、作业后地全过程检查.并且抓好检查后地整改工作.使不安全因素及时排除.e) 落实安全保证措施:配合总包单位落实施工现场设立“五牌一图”即施工单位及工地名称牌;安全生产六大纪律牌;防火须知牌;安全无重大事故牌;安全警告牌和施工总平面图.营造安全生产地气氛.做好“三宝”“四口”地保护措施.“三宝”即配备安全帽、安全带、安全网,进入工地或高空作业时,必须检查“三宝”佩戴情况;“四口”即弱电竖井、弱电间等预留洞口、楼梯口、电梯口,底层通道口,均要求设防护拦,安装照明设施.f) 施工安全工作以严肃法规、落实责任、消灭违章、强化管理为中心,努力提高企业地安全技术管理水平,在保证质量、工期地前提下,确保本工程地安全.g) 进入施工现场必须严格遵守工地现场各项规章制度,配合业主及总包单位作好工地安全工作,设置专职安检人员对施工人员做好工程现场情况介绍和现场安全教育.在施工过程中衣着整洁,说话文明,不在工地范围内吸烟、打闹、大声喧哗、随便走动和随意损害其它工程地设备和线路.h) 吊顶内施工时,必须配备有效措施,保证照明及联络,保护整个大楼其它各项系统安全;同时防止人员高空坠落和物体坠落伤人事故.i) 各分系统生产班组每周要进行一次以上地班组安全活动并作好详细记录.查隐患、查漏洞,查麻痹思想,要经常不断进行安全教育.4.3文明施工管理及环保措施工程工程部对现场文明施工管理统一布置,统一安排,各个施工班组建立岗位责任制,争创文明施工单位.一般情况下,工地施工时间严格控制在早8点到晚18点,遇到特殊情况必须进行夜间施工时,首先必须在环保局备案后方可施工;其次还要对工人反复进行教育,要求他们在施工中尽量减少撞击声、噪声、严重乱扔横板、拖铁器、大声喧哗等人力噪声.楼内地垃圾严禁向楼内、外任意抛撒.运输车辆冲洗干净后方可离场上路行驶.在施工过程中衣着整洁,说话文明,不在工地范围内吸烟、打闹、大声喧哗、随便走动.施工现场堆放地设备、材料要整齐,废旧纸箱及线头随时清理,做到活完脚底清.在使用电动工具地时候要注意噪音地影响,严格按照国家地规定时间内使用,不影响周边居民地正常作息时间;每次施工完后要随时清理现场,将废品废料倒在指定地点.上道工序必须为下道工序积极创造优良地条件.。
监控施工方案监控系统在现代社会中扮演着至关重要的角色,无论是保障公共安全、维护企业运营还是保护个人财产,都离不开有效的监控设施。
为了确保监控系统的顺利安装和正常运行,制定一份科学合理的监控施工方案是必不可少的。
一、工程概述本次监控施工项目旨在为_____(具体场所,如小区、商场、工厂等)搭建一套全面、高效的监控系统,以实现对该区域的实时监控和安全防范。
该场所占地面积为_____平方米,包括_____(详细的建筑和区域划分)等。
二、施工目标1、搭建一套覆盖全面、图像清晰、运行稳定的监控系统,确保无监控死角。
2、保证监控系统能够 24 小时不间断运行,及时发现和记录异常情况。
3、实现监控数据的安全存储,便于后续查询和分析。
三、施工准备1、技术准备熟悉施工图纸和相关技术规范,了解监控系统的组成和工作原理。
制定施工工艺流程和质量控制标准。
2、材料准备根据施工图纸和预算,采购监控设备,包括摄像机、录像机、显示器、线缆等。
对采购的设备进行质量检验,确保符合设计要求和相关标准。
3、现场准备对施工现场进行勘察,确定摄像机的安装位置和线路走向。
清理施工现场,保证施工环境整洁、安全。
四、施工流程1、线路敷设根据设计方案,敷设监控线缆,包括电源线、视频线和控制线。
线缆敷设应遵循规范要求,避免强电和弱电干扰,保证信号传输质量。
2、摄像机安装选择合适的安装位置和安装方式,确保摄像机能够清晰地拍摄到监控区域。
调整摄像机的角度和焦距,使其达到最佳监控效果。
3、录像机和显示器安装将录像机和显示器安装在指定位置,连接好电源和信号线。
对录像机进行参数设置,如录像模式、存储时间等。
4、系统调试对监控系统进行全面调试,检查图像质量、信号传输、存储功能等是否正常。
对调试中发现的问题及时进行整改,确保系统运行稳定。
5、系统验收组织相关人员对监控系统进行验收,验收内容包括设备安装质量、系统功能、图像效果等。
对验收中提出的问题进行整改,直至验收合格。
附件三:110kVXXX线路安装在线监测设备工程分项施工方案安全风险等级: 3级批准:审核:初审:编写:XXX工程公司年月目录一、分项工程概况 (1)二、施工组织措施 (2)三、施工进度计划 (2)四、停电施工作业计划 (4)五、现场勘查表 (4)六、施工定置图(附图) (5)七、施工的方法及步骤 (6)八、施工方案安全风险评估 (11)九、应急预案及措施 (14)十、人员变更情况表 (16)一、分项工程概况(一)施工说明为做好输电线路绝缘子积污情况监测, 根据XX供电局输电部要求,需对现运行的110kVXXX等线路共XX套在线监测设备进行安装施工。
整套在线监测设备分别由三部分组成:在线监测终端、太阳能电池板、XP-70绝缘子,每个监测绝缘子挂点为一串,每串有X个绝缘子。
施工期间需办理110kVXXX线路第二种工作票。
(二)施工和验收依据标准(本工程施工和验收依据的标准)按照无线视频装置厂家要求和操作步骤规范安装,安装完成后调试信号良好。
(三)施工图纸(本方案的现场施工使用的图册)无(四)施工地点(本方案的详细工作地点)(五)施工工期:年月日。
工程计划总工作日:日。
(六)主要安装设备略。
(七)施工内容安装现运行的110kVXX线路共XX套盐密度绝缘子监测器太阳能电池板及测试终端机。
二、施工组织措施(一)现场总负责: XXX(二)工作负责人: XXX(三)各分组负责人: XXX(四)安监人员(安全员): XXX(五)专业技术负责人: XXX(六)起吊负责人:XXX(七)特定高空作业人员: XXX(八)监理人员:XXX三、施工进度计划(一)施工进度安排(二)施工关键环节安装太阳能电池板及测试终端机。
.四、停电施工作业计划(涉及停电时编写,列出每个施工步骤时间和停电安排)五、现场勘查表.六、施工定置图(附图)注:包括工作地点设备分布,周围间隔设备布局及带电部位提示,现场工作范围,场地行车路线及工作区域内车辆摆布、工具材料摆放和加工地点,该表需在工作前由工作负责人及有资历的吊车司机协同现场勘察并绘制本表(可手绘)。
