丽江市市政道路工程监理交底-secret教学教材
- 格式:doc
- 大小:162.00 KB
- 文档页数:28
市政道路监理安全技术交底范文模板下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!一、引言市政道路建设工程的监理安全技术交底是确保施工过程中安全的重要环节。
XXXX区XX工程监理交底书总监理工程师:XX建立监理2007年11 月27 日监理交底书1、本工程业主委托监理的职责权利:1.1 监理工程范围:XXXX区XX及园林古建筑配套工程中的滞洪区XX工程包括庄任滞洪区、乌屿滞洪区〔含海滨渠一、二、浔美渠一、二〕。
监理工作内容:施工准备、施工、工程质量保修阶段的监理。
1.2 监理工作内容:三控、两、一协调。
即:质量控制、进度控制、控制合同理、信息理;关系的协调工作〔外部的协调工作由业主完成〕。
2、监理工作的根据:2.1 和地方有关建筑工程的法律法规;2.2 和地方现行的建筑工程质量检验评定和施工及验收;2.3 勘探、设计;2.4 甲乙双方依法签定的施工合同、协议;2.5 工程监理合同。
3、质量控制:质量控制是监理三大控制的重点监理将采取各种和手段进展有效的质量控制最终到达质量合同目的。
监理的质量控制需要业主的大力支持、协调和施工的主动配合。
3.1工程质量控制的三个层次:工程质量的一级控制是指施工的自控它是通过企业的质量保证体系的有效运作而实现的其质量控制的特点是事无巨细面面俱到它是工程质量的根底因此要求施工搞好企业的三级控制。
工程质量的二级控制是指监理的质量控制它是在施工一级质量控制的根底上对工程质量进展抽检和核验并向质检站推荐工程的质量等级。
质检站行使监视的职权对参建各方的行为进展监视对工程质量进展宏观控制。
3.2 质量的事前控制:设计图纸的审校工作:施工必须认真地校审图纸对于图纸的错、漏、碰、缺、模糊不清等问题必须在施工之前提出并予以解决监理将协助此项工作。
施工组织设计、施工方案和质量通病的防御措施:施工组织设计是用来指导拟建工程施工全过程各项活动的技术、经济和组织性监理将审查其科学性和性并在施工过程的始终随时检查其落实情况。
对于重要的分项工程应先作详细的施工方案。
对于施工组织设计和施工方案都必须事先提交监理一份并经监理审定前方可执行。
质量控制的一个重要方面就是防止工程质量通病的发生。
一、交底目的为确保路面工程施工安全,预防和减少安全事故的发生,现将路面工程监理安全技术交底如下,请各参建单位认真学习并严格执行。
二、交底内容1. 施工前准备(1)施工人员应熟悉施工图纸,掌握施工工艺和安全操作规程。
(2)对施工人员进行安全技术培训,提高安全意识。
(3)施工现场应设置明显的安全警示标志,确保施工安全。
2. 施工过程中安全措施(1)路基施工1)挖掘机、推土机等大型设备作业时,确保设备安全稳定,防止倾覆。
2)挖掘作业时,注意观察周围环境,防止发生塌方。
3)路基填筑时,严格控制填筑厚度和压实度,确保路基质量。
(2)路面施工1)沥青混凝土搅拌、运输、摊铺、碾压等工序,严格按照规范进行操作。
2)摊铺沥青混凝土时,注意控制摊铺厚度,防止出现车辙、拥包等病害。
3)沥青混凝土碾压过程中,确保碾压密实,提高路面平整度。
4)路面施工过程中,注意防止车辆碰撞、碾压施工设备。
(3)交通安全1)施工现场道路应设置明显的警示标志,确保交通安全。
2)施工现场车辆行驶速度不得超过规定速度。
3)施工现场人员应遵守交通规则,不得在施工现场行走。
3. 临时设施安全(1)施工现场临时设施应符合安全要求,确保施工人员居住和工作环境安全。
(2)施工现场临时用电设施应严格按照国家规定执行,确保用电安全。
(3)施工现场临时用水设施应确保水质清洁,防止施工人员饮用。
4. 应急措施(1)施工现场应配备必要的安全防护用品,如安全帽、安全带、防护眼镜等。
(2)施工现场应制定应急预案,一旦发生安全事故,立即启动应急预案。
(3)施工现场应定期进行安全检查,及时发现并消除安全隐患。
三、交底要求1. 各参建单位应认真组织施工人员学习安全技术交底内容,确保施工人员掌握安全操作技能。
2. 施工过程中,各参建单位应严格执行安全技术交底内容,确保施工安全。
3. 施工现场应加强安全管理,严格执行安全生产责任制,确保施工安全。
4. 各参建单位应定期对施工人员进行安全技术培训,提高安全意识。
市政改造工程监理工作交底工程名称: 某市政改造工程交底单位:监理交底人:日期:交底主要内容一、项目监理工作主要依据二、监理工作目标三、项目监理部组织结构四、监理人员主要分工职责五、监理主要工作方式六、监理工作程序及监理用表七、监理工作主要内容八、监理主要工作制度与要求九、警示录监理交底单位:接受交底单位:接受交底方签章:日期:一、项目监理工作主要依据1、国家和地方现行法律法规和有关文件规定;2、强制性标准条文、现行工程施工及验收规范、验评标准等;3、建设工程监理规范GB50319-2000;4、工程开工有关前期文件、工程设计文件;5、施工招投标文件和建设工程施工合同;6、监理招投标文件和建设工程委托监理合同;7、项目监理规划和监理实施细则;8、与质量、投资和进度目标控制等有关的其它有效文件。
二、监理工作目标1、质量目标:以施工合同中明确的工程质量等级作为监理质量控制目标,并以监理批准的施工组织设计中的质量分解目标作为监理质量控制的分解目标。
2、进度目标:以施工合同中明确的工期要求作为监理进度控制目标。
若业主对工程施工还有阶段性的施工进度要求,其阶段性进度控制目标也将作为监理进度控制目标。
3、造价控制目标:以施工合同中明确的合同价作为监理投资控制目标。
三、项目监理部组织结构四、监理人员主要分工职责1、总监理工程师岗位职责:(1)确定项目监理机构人员的分工和岗位职责;(2)主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构的日常工作;(3)审查分包单位的资质,并提出审查意见;(4)检查和监督监理人员的工作,根据工程项目的进展情况可进行人员调配,对不称职的人员应调换其工作;(5)主持监理工作会议,签发项目监理机构的文件和指令;(6)审定承包单位提交的开工报告、施工组织设计、技术方案、进度计划;(7)审核签署承包单位的申请、支付证书和竣工结算;(8)审查和处理工程变更;(9)主持或参与工程质量事故的调查;(10)调解建设单位与承包单位的合同争议、处理索赔、审批工程延期;(11)组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;(12)审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;(13)主持整理工程项目的监理资料;(14)负责完成公司交办的其它任务。

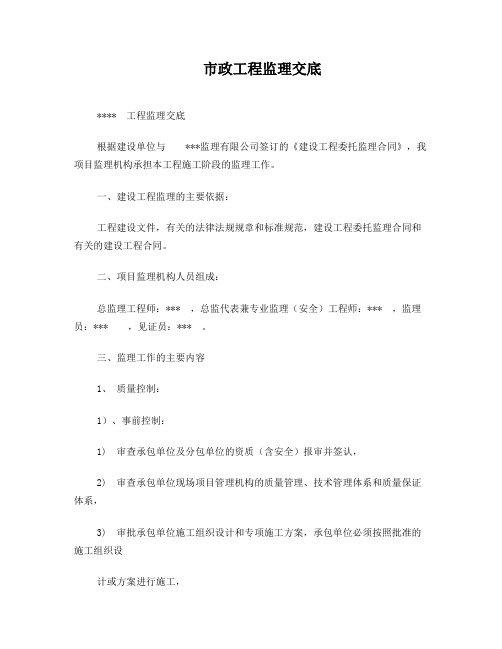

市政工程监理交底**** 工程监理交底根据建设单位与***监理有限公司签订的《建设工程委托监理合同》,我项目监理机构承担本工程施工阶段的监理工作。
一、建设工程监理的主要依据:工程建设文件,有关的法律法规规章和标准规范,建设工程委托监理合同和有关的建设工程合同。
二、项目监理机构人员组成:总监理工程师:*** ,总监代表兼专业监理(安全)工程师:*** ,监理员:*** ,见证员:*** 。
三、监理工作的主要内容1、质量控制:1)、事前控制:1) 审查承包单位及分包单位的资质(含安全)报审并签认,2) 审查承包单位现场项目管理机构的质量管理、技术管理体系和质量保证体系,3) 审批承包单位施工组织设计和专项施工方案,承包单位必须按照批准的施工组织设计或方案进行施工,4) 检查导线点、水准点、定位放线等测量控制成果及保护措施,5) 审查承包单位报送的工程开工报审,符合条件时由总监签发,报建设单位;2)、事中控制:a) 凡运到施工现场的原材料、半成品或构配件,进场前应向项目监理机构提交表A3.3,并附出厂合格证及技术说明书,取样员应当在见证员的监督下现场取样,送具备相应资质的和承包单位无行政隶属关系的第三方检测机构试验,确认其质量合格后才可使用。
b) 对关键部位、关键工序进行旁站, 旁站部位详见《监理旁站方案》。
在需要实施旁站监理进行施工前24小时由项目经理部通知监理机构。
旁站监理人员发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改。
c) 隐蔽工程和中间验收:工程具备隐蔽条件或达到专用条款约定的中间验收部位,承包人进行自检,并在隐蔽或中间验收前48小时以书面形式通知验收,通知包括隐蔽和中间验收的内容、时间和地点;承包人准备验收记录,验收合格,工程师在验收记录上签字后,承包人可进行隐蔽和继续施工。
验收不合格,承包人在工程师限定的时间内修改后重新报验。
工程师不能按时进行验收,应在验收前24小时向承包人提出延期要求,延期不超过48小时。

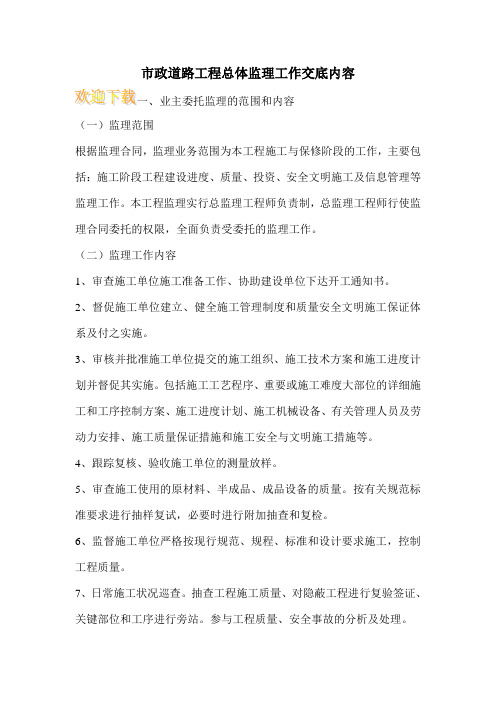

市政道路工程总体监理工作交底内容
(一)监理范围
根据监理合同,监理业务范围为本工程施工与保修阶段的工作,主要包括:施工阶段工程建设进度、质量、投资、安全文明施工及信息管理等监理工作。
本工程监理实行总监理工程师负责制,总监理工程师行使监理合同委托的权限,全面负责受委托的监理工作。
(二)监理工作内容
1、审查施工单位施工准备工作、协助建设单位下达开工通知书。
2、督促施工单位建立、健全施工管理制度和质量安全文明施工保证体系及付之实施。
3、审核并批准施工单位提交的施工组织、施工技术方案和施工进度计划并督促其实施。
包括施工工艺程序、重要或施工难度大部位的详细施工和工序控制方案、施工进度计划、施工机械设备、有关管理人员及劳动力安排、施工质量保证措施和施工安全与文明施工措施等。
4、跟踪复核、验收施工单位的测量放样。
5、审查施工使用的原材料、半成品、成品设备的质量。
按有关规范标准要求进行抽样复试,必要时进行附加抽查和复检。
6、监督施工单位严格按现行规范、规程、标准和设计要求施工,控制工程质量。
7、日常施工状况巡查。
抽查工程施工质量、对隐蔽工程进行复验签证、关键部位和工序进行旁站。
参与工程质量、安全事故的分析及处理。
安全文明施工监理交底一.文明施工:l)要求承包商施工现场须制定文明施工方案,设专职文明施工人员,落实巡检制度。
2)要求承包商施工现场应设围墙、栅栏和围护,棚栏、围护一律采用硬质材料,不得使用塑料布、竹竿做围护。
非施工人员不得擅自进入。
3)施工现场“一图六牌”(施工现场平面图、工程概况牌、安全生产活动记录牌、安全生产六大纪律和十大安全技术措施牌、现场防火责任牌、工地主要管理人员名单和监督举报电话牌)齐全。
宣传警告牌悬挂数量与工程相适应,作业岗位有安全操作规程牌。
4)施工现场内道路畅通、平坦、整洁、排水良好,做到工完料尽、场地清,有定期考核检查制度。
建筑垃圾集中堆放,及时处理,不得随意向外排放废、污水应按指定地点排放。
5)材料应严格按施工平面布置图分类堆放,堆放整齐,堆放不超标准,堆料场地不作他用,管道施工时,管材严禁沿开挖沟槽摆放。
6)进入施工现场的所有人员必须戴安全帽,安全帽要经有关部门按国家标准检验合格后使用,不使用缺衬、缺带及破损的安全帽,并要正确使用,扣好帽带。
严禁赤脚、穿高跟鞋、拖鞋等上岗。
7)要求施工单位应采取有效措施控制现场的各种粉尘、废气、噪声振动对环境污染和危害。
8)施工现场应设置必要的职工生活设施,包括食堂、宿舍、厕所、茶水棚(亭、桶),并符合卫生、通风、照明等要求,职工的膳食、饮水供应等应符合卫生要求。
9)民工宿舍搭建符合要求,严禁睡在在建建筑物内。
床铺一个房间一般不超过4个,室内通风良好,电源线、灯头、开关均符合标准。
民工宿舍内严禁私拉乱接电线。
严禁使用电炉等明火设备。
室内应保持清洁,室内地坪应硬化,墙壁天棚应刷白,卧具、用具应摆放整齐。
10)民工宿舍、食堂要每天派专人消毒。
11)施工现场要有防火管理制度和措施,建立防火责任制,防火和易燃易爆物品管理要有专人负责,重点部位配备消防器材。
12)施工现场明火作业应有审批手续。
二.安全用电:1)工地的施工用电设备和配电箱金属外壳都必须连接专用的保护零线,严格按照三相五线制施工用电。
市政道路工程监理交底记录日期:XXXX年XX月XX日地点:XX市市政道路项目工地一、项目概况经过前期的规划和筹备,我方即将开始进行XX市市政道路项目的建设。
该项目位于市区中心,总工期为X年X个月。
项目总投资金额为XXX 万元,其中包括工程设备采购、施工人员工资、监理费用等。
二、工程目标1.项目目标:本次道路工程的主要目标是改善市区的道路设施,提高交通运输效率,缓解市区交通拥堵问题。
2.工程量及质量要求:根据设计文件,本次道路工程的总工程量包括道路路基、路面、桥梁等部分。
各部分的质量要求和验收标准将根据国家相关标准进行检测。
三、工程组织及分工1.施工单位:我方已经与XX建设公司签订了施工合同,他们将负责本次道路工程的施工任务。
2.监理单位:我方已经聘请了XX监理公司作为本次道路工程的监理单位,他们将负责对施工过程进行监督和检查。
3.监理人员:由监理单位派遣的监理人员将配合施工单位对施工过程进行全程监控。
四、监理工作内容1.监理范围:监理单位将对工程的施工过程、材料采购、试验等环节进行全程监管。
2.监理要求:监理人员需遵守相关法律法规和施工规范,不得串通施工单位,接受贿赂等违规行为。
3.监理报告:监理人员应按规定时间向我方提交详细的监理报告,包括施工进展、质量验收等情况。
五、工程管理及安全要求1.工程管理:我方将建立科学合理的工程管理体系,确保施工质量和工期。
2.安全要求:施工单位需严格执行国家和我们的安全管理制度,确保工人的安全和施工过程的安全。
3.现场交通管理:施工单位负责设置交通设施和人员,保证工地周边交通的安全畅通。
六、监理交底安排1.双方签订交底记录:监理人员将对施工单位进行交底,双方将签订交底记录,明确双方责任和要求。
2.施工过程交底:监理人员将对施工过程中的质量验收、材料采购等问题进行解答和指导。
3.安全交底:监理人员将对施工单位进行安全管理方面的交底,包括现场安全措施、劳动保护措施等。
市政工程监理技术交底一、前言市政工程作为城市基础设施建设的重要组成部分,对于城市的发展和居民的生活质量有着至关重要的影响。
为了确保市政工程的质量、安全、进度和投资控制达到预期目标,监理工作发挥着不可或缺的作用。
本次技术交底旨在明确市政工程监理的工作内容、程序和要求,使各参建单位对监理工作有清晰的认识,从而更好地协同合作,共同推进市政工程项目的顺利实施。
二、市政工程监理的工作依据1、国家和地方有关工程建设的法律法规,如《建筑法》、《建设工程质量管理条例》等。
2、工程建设的相关标准、规范和规程,如《市政道路工程施工与质量验收规范》、《市政排水管道工程施工与质量验收规范》等。
3、经批准的工程设计文件、施工图纸及相关技术资料。
4、建设工程监理合同及施工合同。
三、市政工程监理的工作范围和目标1、工作范围市政工程监理的工作范围涵盖道路工程、桥梁工程、排水工程、照明工程、绿化工程等市政基础设施建设项目的施工阶段和保修阶段。
2、工作目标(1)质量目标:确保工程质量符合设计要求和相关标准规范,达到合格标准,力争优良。
(2)进度目标:按照施工合同约定的工期,督促施工单位合理安排施工进度,确保工程按时竣工交付使用。
(3)投资目标:严格控制工程变更和索赔,确保工程投资不超过批准的概算。
(4)安全目标:杜绝重大安全事故,减少一般安全事故的发生,确保施工过程中的人员和财产安全。
四、市政工程监理的工作内容和程序1、施工准备阶段(1)审查施工单位的资质和施工组织设计、施工方案。
(2)参加设计交底和图纸会审,提出监理意见和建议。
(3)检查施工单位的质量保证体系、安全保证体系的建立和运行情况。
(4)审查施工单位报送的工程开工报审表及相关资料,具备开工条件后签发工程开工令。
2、施工阶段(1)质量控制对施工过程中的原材料、构配件、设备进行检验和验收,不合格的材料、构配件、设备不得在工程中使用。
对施工工序进行巡视、旁站和平行检验,发现质量问题及时要求施工单位整改。
市政道路工程施工技术交底一、施工技术交底内容1. 工程概况:包括工程名称、地点、建设单位、规模等基本信息。
2. 工程描述:施工方案、施工进度、主要施工内容等。
3. 施工组织设计:包括施工组织架构、技术人员配置、施工现场布置等。
4. 施工方法:具体的施工操作方法,包括挖掘、填土、铺设管线等。
5. 安全措施:施工过程中需要遵守的安全规范,包括施工现场安全、施工作业安全等。
6. 质量要求:施工过程中需要遵守的质量标准,包括工程验收标准、施工材料标准等。
7. 监理要求:监理单位的具体要求和监督内容。
8. 环境保护:施工过程中需要遵守的环保法规和环保措施。
9. 施工费用:工程造价、付款方式等。
10. 其他:需要交代的其他事项,例如施工期限、质量保证期等。
二、施工技术交底的方式1. 书面交底:将施工技术交底内容详细记录在文件中,由双方签字确认。
2. 口头交底:施工方根据施工技术要求,召集相关人员进行详细交底。
3. 实地交底:施工方在工地进行实地交底,直观展示施工过程和技术要求。
4. 培训交底:对施工人员进行培训,确保他们对施工技术要求的理解和掌握。
5. 布置图纸:将施工技术要求通过图纸展示出来,更加形象明了,方便施工人员理解。
三、施工技术交底的重要性1. 保障施工安全:施工技术交底可以让施工人员对施工过程中的安全要求有明确的了解,避免意外发生。
2. 提高工程质量:施工技术交底可以让施工人员清楚施工标准和要求,确保工程质量达标。
3. 遵守法规规范:施工技术交底有助于施工方遵守相关的法规和标准,保证施工过程合法合规。
4. 加强沟通与合作:通过施工技术交底,可以促进施工方与监理单位、建设单位之间的沟通与合作,确保施工进度顺利进行。
5. 提高效率:施工技术交底可以让施工人员更好地理解工程要求,从而提高施工效率,缩短工程周期。
综上所述,市政道路工程施工技术交底是确保工程顺利进行和质量达标的重要环节。
只有通过详细的交底,施工方才能确保施工过程中的安全、质量、环保等方面符合规范和要求,实现工程的顺利完工。
丽江市古城区新团片区三号路工程监理交底(2010年04月25日至2008年12月14日)内容提要:监理控制原则监理内容要点其他事项项目监理机构(章):总监理工程师:日期:达华工程管理(集团)有限公司云南分公司一、工程概况本工程本工程位于云南省丽江市古城区新团片区内,是规划中的南北向三号主干道,道路全长为2660.118M,实施分三个标段:一标段K0+000—K1+330,全长1330M;二标段K1+330—K2+660.118,全长2660.118M。
三标段为全长的路面标段。
本工程的主要技术指标:一、本工程按城市Ⅱ级主干道的标准修建,设计红线宽度为34米、设计车速40km/h,最小纵坡0.3%,最大纵坡,:2.366%。
根据规划设计采用四块板断面形式,道路标准断面为:3.5米人行道+2.5米非机动车道+2米两侧绿化带+7.5米车行道+3米中央绿化带+7.5米车行道+2米两侧绿化带+2.5米非机动车道+3.5米人行道,道路路面标准轴载:Bzz-100KN沥青混凝土路面,桥涵设计荷载为城-A级,抗震设防等级为8级。
结合交通量、道路等级对路面结构强度的要求,考虑到路面面层应具备坚实、耐磨、抗滑、防雨水下渗等功能,路面结构设计为:上面层:5㎝中粒式沥青砼下面层:7㎝粗粒式沥青砼下封层:0.6㎝乳化沥青稀浆上基层:32㎝6%水泥稳定碎石下基层:16.4㎝级配碎石二、监理依据:1、工程招投标文件。
2、设计院提供的工程设计图纸及有关通用图。
3、建设单位与监理公司签订的监理合同建设单位与施工单位签订的施工合同。
4、有关技术质量检验评定标准及规程:①《公路工程技术标准》(JTGB01-2003)②《公路路基施工技术规范》(JTGF01-2006)③《公路沥青路面施工技术规范》(JTGF40-2004)④《工程建设标准强制性条文》公路工程部分⑤《工程建设标准强制性条文》城市建设部分⑥《城市工程管线综合规划规范》(GB50289-98)⑦《城镇直埋供热管道工程技术规范》(CJJ/T81-98)⑧《公路工程质量检验评定标准》(JTGF80/1-2004)⑨《公路桥涵施工技术规范》(JTJ041-2000)⑩《市政道路工程质量检验评定标准》(CJJ1-90)⑾《市政桥梁工程质量检验评定标准》(CJJ2-90)⑿《市政管渠工程质量检验评定标准》(CJJ3-90)三、项目组织建设单位:丽江新团投资开发有限公司设计单位:云南省城乡规划设计研究院施工单位:监理单位:达华工程管理(集团)有限公司云南分公司质监单位:丽江市市政工程质量监督站四、监理控制原则:[1]严格按规范规定验收。
[2]施工应单位严格按照施工规范,施工图要求进行施工操作。
[3]严格按照经甲方批准的施工组织设计进行施工。
[4]施工单位应建立健全三级质保体系,分工明确,责任到人。
[5]上道工序未经监理验收,签字批准,下道工序不准开工。
严格执行每道工序报验续。
报验要及时,资料要真实。
[6]为体现监理优质服务的原则,确保工程保质保量如期竣工,监理组将加强平行检验,积极配合施工单位缩短验收周期。
[7]本工程验收规范以市政规范为主,市政规范中未涉及的内容参照公路规范执行。
五、监理内容要点:(一)实行材料试验见证取样制度1、施工单位检验取样时,必须由持有取样证的人员到现场取样,监理工程师见证,并监送至试验室试验,填写见证取样单,没有监理见证的取样工作将不予认可。
2、混凝土、砂浆等抗压试块应加强管理,明确养护条件(标准养护或同条件养护)。
3、各种试验应达到规范要求的频率。
(二)质量控制A、道路:1、原材料、成品及半成品:1.1进场材料要提供生产厂家的合格证书,材料的质保书及质监部门的质量认可证明手续。
1.2组织必要的抽检和复检,并检查其使用情况,严格按规范要求进行试验并提供试验报告。
1.3原材料包括水泥、石子、黄砂、石灰、粉煤灰、钢筋和毛片等;预制构件包括钢筋混凝土管材、人行道板、侧平石和检查井井圈盖、收水井座井盖等。
其中预制构件需有市政质监部门的质量认可证明1.4设计文件中已明确的材料要求按设计文件执行。
1.5进场材料应挂牌分类堆放,并采取适宜的防护措施。
混凝土拌和中应对相应配合比挂牌。
不合格材料应及时出场,未及时出场的必须予以明确标识。
2、测量放样:施工单位需将整个工程的测量方案及各种数据报监理审核,各分部分项工程施工前,施工单位自行放样并自检合格后报监理验收,监理将采用全站仪、水准仪等进行复核,合格后方可施工。
内容包括水准点、导线点及加密点复核,桥位桩复核;管线放样、路基放样和侧平石放样验收等。
3、雨、污水管道:3.1管道施工前,监理将检查进场预制管道质量,边口缺损、露筋或尺寸不符要求的一律不得使用。
管材的验收参照《混凝土和钢筋混凝土排水管》中合格标准执行。
3.2监理重点检查项目:碎石基础是否找平夯实、槽底土质情况是否符合要求等等,并注意在稳径混凝土浇注中及PE管回填避免管道扭曲。
3.3沿线管道施工开挖后如遇淤质土请及时通知监理到现场见证,施工单位上报方案报审,需经监理、业主认可。
3.4检查沟槽高程、宽度及放坡情况。
检查垫层厚度、宽度。
3.5接口橡胶圈应注意存放条件,安管与接口均应符合要求且应资料齐全,方可进行回填。
3.6回填时,槽内应无积水,在管顶上50CM内,不得回填大于10CM的石块、砖块等杂物;回填土要在拌和场地中拌好,经监理验收合格,方允许回填;回填时20CM一层,在管腔及管顶50CM以内利用电夯夯实,管顶50CM以上有条件时应利用8吨轻型压路机压实;回填时应注意避免管身的移动。
3.7雨、污水安管到井位处可适当调整井位,以避免破损管材来凑井身位置。
3.8雨、污水井严格按照市政设计院通用图进行砌筑。
3.9雨、污水管道施工规范采用《给水排水管道工程施工及验收规范》,质量验收采用CJJ3-90,污水管道闭水试验要求100%合格。
4、电力管道监理:4.1施工放样:严格按设计放样,施工单位自检合格后再报监理验收合格后才允许施工。
4.2电缆通道沟槽及电缆井基坑:沟槽及基坑主要验收以下项目:⑴轴线位置:沟槽及基坑开挖后,施工单位自检合格,再报监理验收。
⑵沟槽,基坑标高⑶沟槽,基坑宽度沟槽,基坑宽度要保证排水通畅及方便施工⑷沟槽、基坑土质沟槽、基坑底要求挖至原状土,面层浮土要清掉,不可被水浸泡。
4.3砼基础:砼基础主要验收以下项目:⑴原材料及砼:基础砼所用水泥、黄砂、石子等要求有试验资料,要有砼配合比资料,水泥要有产品合格证,出厂证及进城证。
砼在现场要做试块。
⑵轴线位置:砼基础浇好后,要再次验收轴线位置。
⑶宽度⑷标高4.4排管⑴钢筋的试验资料,出厂合格证。
⑵钢筋骨架主要检查主筋尺寸及间距、箍筋尺寸及间距、钢筋型号、数量等。
⑶原材料及砼:同"砼基础"中的要求。
⑷外加剂应有出厂合格证。
⑸UPVC管应有出厂合格证,排管前要检查其质量,达不到要求的决不能使用。
排管后要检查其接头插入深度。
4.5排管后排管后要按规定做双向拉通试验,检验合格后用木塞封死两端。
4.6回填供电沟槽回填必须经过监理检查同意后方可进行,回填时严格按规范要求分层夯实。
对擅自回填的或者回填时达不到要求的,其后果由施工单位自负。
5、土基处理5.1土方应进行力学性能试验,素土、灰土击实试验,6%灰土标准击实试验等,提供相应试验报告。
5.2根据重型击实试验确定土方碾压的最佳含水量并严格控制,确保压实度要求。
5.3路基填方分层施工,每层灰土碾压前进行灰剂量检测,碾压结束后应按设计要求进行压实度试验。
5.4路基填方大于40CM时灰土应分层压实,以每层压实厚度20CM以内控制,各层压实度严格按设计文件要求执行。
5.5填方段路基采用市政规范验收。
5.6雨天不进行填方工程,已进行的应及时碾压封闭,避免路基浸水,路基施工时应有横、纵坡以利排水。
5.7新老路基搭接施工中应按照施工规范,采用20cm*20cm台阶施工。
5.8其它未尽事宜按设计文件中路基施工要求执行。
6、水泥路面碎石化监理6.1现场施工前审查专项施工方案,并选择段落进行试验段施工。
并要求设计现场勘察。
6.2进行碎石化前后水泥混凝土路面标高测量,提供大面积施工经验值。
碎石化中的质量控制主要在粒径控制和回弹模量控制两个方面,这两个参数中,回弹模量的重要性要高于粒径。
6.3、回弹模量控制,平均值与标准差同样重要,既要保证不过度破碎,又要保证破碎后强度的均匀性。
6.4、碎石化后的颗粒粒径不大于30cm,要求75%的颗粒满足要求;板块下半厚度范围内,粒径不大于37.5cm;板块上半厚度范围内,粒径不大于7.5cm;在施工过程中,如果所破碎的颗粒表层粒径过大,可通过增加落锤高度和适当增加锤击频率来得到较小的粒径,这要求在每一段路施工开始之前进行试破碎,以得到较优效果。
7、10%灰土基层:7.1 10%灰土应有击实试验以确定最佳碾压含水量和最大干密度;7天无侧限抗压强度大于0.6Mpa。
7.2认真检查土方的碾压含水量、含灰量及拌制的均匀性;严格控制摊铺厚度、密实度和高程。
7.3按设计要求进行整幅施工。
7.4石灰拌压时间控制在两天以内,一次碾压到位后注意洒水保养。
7.5按市政规范要求进行验收。
8、水稳碎石基层:8.1施工工艺1、水稳碎石拌制(1)水稳碎石拌和机料斗口安装钢筋网盖,筛除超出粒径规格的集料及杂物。
(2)所有料斗、水箱、罐仓都装配高精度电子动态计算器,并经计量部门标定。
(3)按工程师批复的配合比进行生产,同时对混合料进行筛分检验级配及做好水泥剂量滴定、含水量、强度等试验。
2、水稳碎石的运输(1)装料:装料根据放料人员的提示,按前、中、后三次作业的方法进行,不得太满外溢,车内混合料必须在初凝时间内运到工地。
(2)覆盖:用油布覆盖混合料。
(3)车辆倒车时在摊铺机前30cm 处停住,卸料时挂空挡,注意不要撞击摊铺机,不要把料卸在摊铺机外面。
3、水稳碎石的摊铺摊铺时要匀速摊铺,及时检查摊铺厚度;摊铺中螺旋布料器应均衡地向两侧供料,螺旋布料器的料置以略高于螺旋布料器2/3 为度,使熨平板挡板前混合料在全宽范围内保持一致,避免摊铺层出现离析现象,设专人检查铺筑厚度及平整度,发现局部离析、拖痕及其它问题应及时处理;中途不得随意变速或停机,摊铺速度在0.8~1.2 米/分范围内。
根据摊铺机的特性,采用夯锤进行振动,提高初始密实度。
4、水稳碎石的碾压碾压是关系到基层内在质量的关键工序。
而影响碾压工序的关键因素又是碾压组合和含水量。
根据试铺段最终压实效果,选出最佳碾压方式作为正常碾压施工工艺。
碾压时注意不得漏压、超压、随意掉头、打方向等。
水稳碎石施工结束应做到表面平整密实,无浮石、弹簧现象,无明显压路机轮迹。
5、接缝处理水泥稳定混合料摊铺时,连续作业不中断,如因故中断时间超过2h,则设横缝,每天收工之后,第二天开工的接头断面设置横缝,每当通过桥梁、特别是明涵、明通,在其两边设置横缝,在其两边设置横缝,基层的横缝与桥头搭板尾端吻合。
