悬挑式钢平台作业安全规定
悬挑式钢平台作业是一种高空作业方式,为了保障作业人员的安全,需要制定一些安全规定。
以下是一些常见的悬挑式钢平台作业安全规定:
1. 在悬挑式钢平台上作业前,必须经过相关培训和持证上岗,了解平台的安全使用方法和操作规程。
2. 在作业前,必须对悬挑式钢平台进行必要的检查和维护,确保其良好的工作状态。
3. 作业人员必须佩戴符合安全标准的个人防护装备,包括安全帽、安全鞋、安全带等。
4. 在作业过程中,禁止随意翻越护栏,禁止超出悬挑部分进行作业或活动。
5. 作业人员必须时刻保持警惕,认真观察周围环境,注意防范高空坠落和物体滑落的风险。
6. 在作业过程中,禁止将工具和材料随意丢弃或乱放,必须采取安全有序的放置方式。
7. 在作业过程中,必须严格遵守操作规程,禁止酗酒、吸烟、打闹等不安全行为。
8. 在作业过程中,不得随意操作悬挑式钢平台的控制器,并在作业结束后将控制器安全锁定,以防止未经授权的操作。
9. 在高风险环境下或恶劣天气条件下,必须暂停悬挑式钢平台作业,确保作业人员的安全。
10. 在悬挑式钢平台上作业时,必须与其他作业人员保持良好的沟通,并严格遵守指挥和协调的要求。
以上是一些常见的悬挑式钢平台作业安全规定,实际作业中还应根据具体情况和法律法规制定更加详细和具体的安全规定。
在办公楼楼上部结构施工过程中,为保证楼层内大量钢管、扣件、模板等周转设备材料顺利及时向上传递,办公楼每层各设置两个悬挑钢平台,钢平台每层翻转使用。

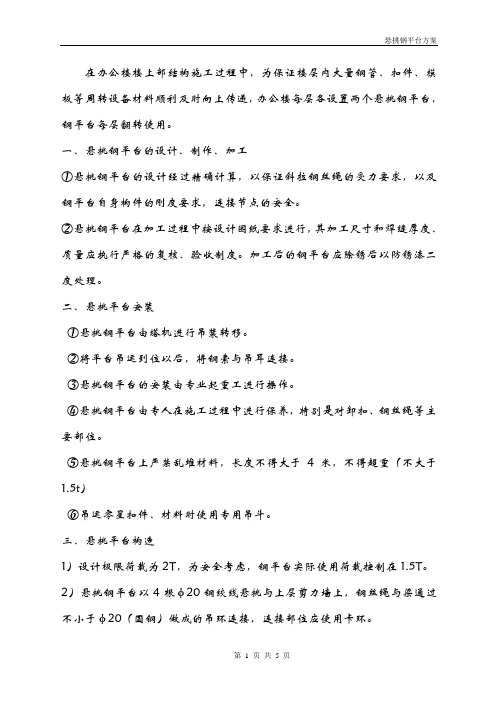

一、悬挑钢平台的设计、制作、加工①悬挑钢平台的设计经过精确计算,以保证斜拉钢丝绳的受力要求,以及钢平台自身构件的刚度要求,连接节点的安全。
②悬挑钢平台在加工过程中按设计图纸要求进行,其加工尺寸和焊缝厚度、质量应执行严格的复核、验收制度。
加工后的钢平台应除锈后以防锈漆二度处理。
二、悬挑平台安装①悬挑钢平台由塔机进行吊装转移。
②将平台吊运到位以后,将钢索与吊耳连接。
③悬挑钢平台的安装由专业起重工进行操作。
④悬挑钢平台由专人在施工过程中进行保养,特别是对卸扣、钢丝绳等主要部位。
⑤悬挑钢平台上严禁乱堆材料,长度不得大于4米,不得超重(不大于1.5t)⑥吊运零星扣件、材料时使用专用吊斗。
三、悬挑平台构造1)设计极限荷载为2T,为安全考虑,钢平台实际使用荷载控制在1.5T。
2)悬挑钢平台以4根φ20钢绞线悬挑与上层剪力墙上,钢丝绳与梁通过不小于φ20(圆钢)做成的吊环连接,连接部位应使用卡环。
3)3根梁采用10#槽钢,梁上焊φ4.8钢管,间距为500mm,上铺18mm 厚胶合板,栏杆为钢管与槽钢焊接,间距为1000mm,立杆上附两道水平杆,栏杆刷红白相间油漆,栏杆外围采用九夹板围护。
5)所有焊缝应饱满、牢固,符合规范要求,连接处另加保险钢丝绳两道,每根钢丝绳用4只YT-22钢丝夹具卡牢。
与剪力墙固定端应栓牢。
夹板与水平钢管用8号铁丝捆扎牢。
四、悬挑平台主要杆件计算1、梁计算恒荷载采用5根10#槽钢,自重780N/m×5=3900 N/m钢管与夹板以600N/m2计,600N/m2×3.4m=2040 N/m=2000×9.8/4=4900 N/m施工活荷载(可变载)以2000kg计,q4荷载设计值3900 N/m×1.2+2040 N/m×1.2+4900 N/m×1.4=4680 N/m+2448 N/m+6860 N/m=13988N/m按单跨简支梁,承受均布荷载计算弯距。
卸料平台施工方案一、卸料平台设计卸料平台设计为悬挑式钢平台。
其规格为 6.0×2.5×1.0。
净悬挑长度为4.5m卸料平台主、次梁要用[16、[10槽钢焊接,卸料平台次梁间采用¢48×3.5 mm钢管焊接,其间距为200mm。
平台面满铺5cm厚的木板,并用8号铁丝捆紧。
四周防护栏杆采用¢48×3.5 mm钢管与[16槽钢焊接,槽钢外侧及防护栏杆均刷红白相间的标识杆。
其栏杆内侧满铺密目安全网及竹笆片。
平台两侧设两根6×19、¢18.5钢丝绳。
每根钢丝绳设夹具不少于三个,钢丝绳与卸料平台的吊环应采用专用吊装卸扣连接,钢丝绳不得直接扣在钢板孔内,以防钢板毛边割伤钢丝绳。
卸料平台上应设有限定荷载的标识牌。
本工程限载为1.5T。
卸料平台加工制作完毕须经验收合格后方可吊装。
吊装时先挂好四角的吊钩,稍稍提升平台,放松斜拉钢丝绳,方可正式吊装。
吊钩的四条引绳应等长,保证平台在起吊过程中平稳,吊装到预定位置后,先将斜拉钢丝绳固定好,方可松塔吊吊钩。
卸料平台安装完毕,经验收合格后方可使用,平台做到提升一次验收一次。
二、卸料平台的稳定承载计算稳定承载计算主要包刮主梁、次梁、钢丝绳的抗滑计算。
计算中采用的设计值为恒载标准值的1.2倍与活载标准值的1.4倍之和。
在此不考虑中间钢丝绳的承载的有利影响。
1.次梁强度计算恒载: q1 =1.5×1.0×400N/m2=720.59 N/m2活载: q2=2000 N/m2组合:q=1.2×q1+1.4×q2=1.2×720.59+1.4×2000=3664.71 N/m2 Mmax= qL2/8=3664.71×2.52/8=2863.05 N/m[12正应力验算ō= Mmax/r x w x=2863.05/1.05×50.6=53.89<[f]=215 N/mm2因此次梁要采用[12槽钢2.主梁强度计算:集中荷载P= q2/2=3664.71×2.5/2=4580.89N22最大弯距Mmax= q2L2/8+PL2/3=237.02×4.52/8+4580.89×4.5/3=7471.29 N/m [16正应力验算ō= Mmax/r x w x=7471.29/1.05×117=60.82 N/mm2<[f]=215 N/mm23.钢丝绳选择o钢丝绳张拉力T=(2.0P+0.5×q.L)Sinβ=(2×4580.89+0.5×237.02×4.5)/0.57=17008.9N 钢丝绳的荷载不均匀系数a=0.85钢丝绳的使用安全系数K1=10由公式Tmax≤apq/K1知,钢丝绳的破断拉力总和Pq满足于:Pq≥TmaxK1/a=17.009×10/0.85=200.11KN选用6×19¢18.5的钢丝绳,其中Pq=181×1.287=232.95KNPq=232.95KN>200.11KN 满足要求4.吊环的验算竖向力I=Tmax×Sinβ=17008.9×Sin35°=11909.76N水平力N= Tmax×Cosβ=17008.9×Cos35°=13932.88N吊环取d=20mm 焊缝高h e=8mm长度L w=50mmōf=N/0.7h e&L w=13932.88/0.7×8×2(50-10)=31.1N/mm2<1.22×160=195 N/mm2I f=I/0.7h e&L w=11909.76/0.7×8×2(50-10)=53.17 N/mm2<1.22×160=195 N/mm2卸料平台荷载限定计算1.按施工现场安全生产文明施工标准图集有关卸料平台的规定:(1)卸料平台的设计荷载的按3KN/m2;(2)施工实际荷载应控制在23KN/m2;(3)斜拉钢丝绳的安全系数不小于10。
2023年施工现场悬挑式钢平台安全操作技术导则悬挑式钢平台是现代建筑施工常用的一种设备,其运行安全直接关系到人员和财产的安全。
为了确保施工现场悬挑式钢平台的安全操作,制定一系列技术导则是十分必要的。
以下是2023年施工现场悬挑式钢平台安全操作技术导则的主要内容:一、悬挑式钢平台的选择和安装:1. 根据吊装设备选择合适的悬挑式钢平台,并确保所选设备符合国家相关标准和规定。
2. 悬挑式钢平台的安装应由经过专业培训并具备相应资质的工作人员进行,确保安装过程中的牢固度和稳定性。
3. 安装悬挑式钢平台前,应先进行相关的安全检查,确保设备运行的安全性和可靠性。
二、悬挑式钢平台的操作规范:1. 悬挑式钢平台的操作人员应经过专门培训,持有相关的操作证书,并严格按照操作规程进行操作。
2. 在操作前,应对悬挑式钢平台进行全面的检查,确保设备的正常运行和安全可靠。
3. 悬挑式钢平台的操作人员应穿戴合适的个人防护装备,并认真遵守施工现场的安全规定。
4. 悬挑式钢平台的操作过程中,应注意操作规程和操作要求,严禁超载、过速、急停等操作。
三、悬挑式钢平台的维护和检修:1. 定期对悬挑式钢平台进行全面检查,包括设备的结构、电器系统、安全装置等方面,及时发现问题并进行修复。
2. 悬挑式钢平台的电气设备及接线应符合相关的安全标准和规定,确保设备的安全使用。
3. 加强悬挑式钢平台的维护保养工作,按照设备制造商的要求进行定期润滑、更换易损件等工作。
4. 在悬挑式钢平台维修过程中,应采取安全措施防止误操作和意外事故的发生。
四、应急预案和培训:1. 悬挑式钢平台的操作单位应制定详细的应急预案,包括火灾、事故、自然灾害等各种突发情况的应对措施。
2. 对悬挑式钢平台的操作人员进行定期的安全培训,提高其应对突发事件的能力和技能。
3. 在悬挑式钢平台作业现场设置明显的安全警示标志,并保持良好的通畅状态。
综上所述,2023年施工现场悬挑式钢平台安全操作技术导则的目的是确保施工现场悬挑式钢平台的安全操作,保障人员和财产的安全。
悬挑钢平台施工方案及计算书(一)、悬挑式钢平台:悬挑式钢平台是指可以吊运和搁置于楼层边的用于接送物料和转运模板等的悬挑式操作平台,通常采用钢构件制作,如图所示。
悬挑式钢平台,必须符合下列规定:1, 悬挑式钢平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动,计算书及图纸应编入施工组织设计。
2, 悬挑式钢平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上。
3, 斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的第一道均应作单道受力计算。
4, 应设置4个经过验算的吊环。
吊运平台时应使用卡环,不得使吊钩直接钩挂吊环。
吊环应用甲类3号沸腾钢制作。
5, 钢平台安装时,钢丝绳应采用专用的挂钩挂牢,采取其他方式时卡头的卡子不得少于3个。
建筑锐角利口围系钢丝绳处应加衬软垫物,钢平台外口应略高于内口。
6, 钢平台左右两侧必须装置固定的防护栏杆。
7, 钢平台吊装,需待横梁支撑点电焊固定,接好钢丝绳,调整完毕,经过检查验收,方可松卸起重吊钩,上下操作。
8, 钢平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。
(二)、基本要求、概念受料平台为该层的构筑物支撑材料及模板材料传递给上一层结构施工的材料所需的临时性工序,但该悬挑平台,悬挑较大、较宽,仅依赖根部砥柱、外挑部纯属钢丝绳受力的概念。
因此必须达到自身刚度和稳定性,和达到足够的承载力;在施工过程中,荷载不超过1.0吨,在各种荷载作用下不发生失稳、倒塌,不允许刚架变形、倾斜、摇晃式扭曲等现象,以确保安全。
(三)、材料选用(1) 主梁采用14工字钢,次梁采用14工字钢[其材质应符合JGJ80-01的技术条件;(2)钢材采用Q265镇静钢,焊条采用E50型;(3)焊缝抗拉为2级,抗压为3级,焊缝高度不小于6mm;(4)吊环钢筋为A3一级钢;(5)铺板为木质脚手板,围护栏杆为钢管及竹笆片。
(四)、架设与拆除:1、该悬挑架层高3.6m,现为二层作拉结点。
施工现场悬挑式卸料平台制作及安拆要求一.悬挑式钢平台材料:主梁选用【14槽钢。
次梁选用【12槽钢。
平台板选用5公分厚的木板或竹挑板。
吊环选用甲类3号沸腾钢,直径为16mm以上的钢筋制作。
钢丝绳选用6+37*1直径21.5mm的钢丝绳。
绳卡的大小型号要与钢丝绳配套。
二.悬挑式钢平台面积:悬挑式钢平台使用面积不得大于10㎡。
建议尺寸:长:4000mm,宽:2500mm。
(左右两侧主梁长长度应不小于5500mm)。
三.悬挑式钢平台制作:1、要求持有电焊工作证的师傅精心制作。
2、所有连接点必须双焊接,杜绝虚焊。
3、平台制作完工后,使用单位必须组织平台专项验收。
4、每处钢丝绳头不得少于3个钢丝绳卡固定。
5、卸料平台两侧的栏杆,必须满挂安全立网或满铺木工板。
6、砌体施工使用的卸料平台必须安装活动安全门。
四。
悬挑式钢平台安拆:1。
悬挑式钢平台必须由专业人员安拆,安拆时指挥工到场指挥,项目安全员必须到现场监督。
每次安装必须形成记录,以便检查。
2.悬挑式钢平台的各支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上。
3.斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的每一道均应作单道受力计算。
4.应设置4个经过验算的吊环。
吊运平台时应使用卡环,不得使吊钩直接钩挂吊环。
5.钢平台安装时,钢丝绳应采用专用的挂钩挂牢,采取其他方式时卡头的卡子不得少于3个。
建筑物锐角利口围系钢丝绳处应加衬软垫物,钢平台外口应略高于内口。
6.钢平台左右两侧必须装置固定的防护栏杆。
7.钢平台吊装,固定好钢丝绳,调整完毕,经过检查验收,方可松卸起重吊钩,进行下操作。
8.钢平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。
9.操作平台上应显著地标明容许荷载值。
操作平台上人员和物料的总重量,严禁超过设计的容许荷载。
应配备专人加以监督。
10. 鞋料平台附图(一)、(二)。
2024年悬挑式钢平台作业安全规定第一章总则第一条为了加强对悬挑式钢平台作业的安全管理,保障作业人员的人身安全和财产安全,提高悬挑式钢平台作业的效率和质量,制定本规定。
第二条适用对象:本规定适用于所有悬挑式钢平台作业的单位和个人。
第三条安全管理原则:悬挑式钢平台作业的安全管理应遵循“预防为主、责任明确、全员参与、持续改进”的原则。
第二章安全管理责任第四条安全管理责任的分工:1. 作业单位应确定专人负责悬挑式钢平台作业的安全管理工作,确保作业现场的安全和人员的安全。
2. 作业单位的安全管理人员应具备相应的资质和技能,负责制定、实施和监督安全管理制度及措施,并定期组织安全培训和演练。
3. 作业人员应按照安全管理制度和要求履行安全职责,自觉遵守操作规程,确保自身及他人的安全。
第五条安全管理责任的具体内容:1. 作业单位应建立完善的安全管理体系,制定安全管理规章制度,明确安全生产责任,确保悬挑式钢平台作业的安全和高效进行。
2. 作业单位应加强对作业人员的安全教育培训,提高其安全意识和操作技能,确保作业人员具备悬挑式钢平台作业所需的专业知识和技能。
3. 作业单位应定期开展安全检查和隐患排查,及时整改和消除不安全因素。
发现重大安全事故隐患,应立即报告相关部门,并采取紧急措施予以处置。
第三章安全管理措施第六条安全设备的配置与保养:1. 悬挑式钢平台应按照国家标准配置相应的安全设备,包括但不限于防滑设施、栏杆、防护网等。
2. 安全设备应定期维护和保养,确保其功能完好、有效可靠。
3. 安全设备故障应立即进行修理或更换,严禁强行使用有故障的设备。
第七条作业环境与作业条件:1. 悬挑式钢平台作业区域应保持干燥、整洁,避免积水、杂物等影响作业的安全隐患。
2. 高强度作业时,应保证作业平台的稳定性和结构的坚固性。
3. 悬挑式钢平台作业应在风速符合国家标准的条件下进行,风速超过规定范围时,应暂停作业。
第八条事故应急管理:1. 悬挑式钢平台作业单位应制定事故应急预案,明确急救措施和应急联系人,以防范和应对突发事故。
悬挑式钢平台作业安全规定悬挑式钢平台是一种在建筑物外墙上悬挂的平台,常用于高层建筑物的外立面维护、清洗、施工等作业。
由于其工作高度高、地面空旷等特点,悬挑式钢平台存在很大的安全风险,因此,在使用悬挑式钢平台进行作业时,应严格遵守以下安全规定:钢平台设计及检修设计要求悬挑式钢平台应符合以下设计要求:1.荷载强度:悬挑式钢平台的荷载强度应达到设计标准要求。
平台平均荷载应不超过荷载荷重比的80%。
2.平台尺寸:悬挑式钢平台的宽度不应小于1.2米,长度不应小于2.5米,高度不应大于1.5米。
3.平台结构:悬挑式钢平台的结构应保证在风力作用下稳定、平衡的状态下使用,且平台表面应平整、牢固。
4.悬挑式平台承载钢丝绳长度:悬挑式平台承载钢丝绳长度应不少于4个支撑点的高度。
检修要求悬挑式钢平台在使用前、使用中、使用后均需检修,检修时应符合以下要求:1.使用前检修:使用前应对悬挑式平台进行检修,保证其结构、工作面、升降系统可靠。
2.使用中检修:每天上、下班前应对悬挑式平台进行摇摆试验、绳索蹭擦检查等,排除潜在隐患。
3.使用后检修:每次使用后应对悬挑式平台进行维护,清洁平台表面、喷洒防锈剂等。
悬挑式平台的安全操作要求操作人员悬挑式平台的安全操作要求需要由专业人员进行操作,操作前应注意以下要求:1.没有相关资质的人员不允许进行操作;2.操作人员需要穿戴符合安全标准的工作服、安全帽、防滑鞋等装备;3.操作人员应接受专业安全培训,熟悉操作规程;4.操作过程中应注意操作手法,不得私自动用工具操作。
环境要求在悬挑式平台进行作业时,应注意以下环境要求:1.依据气象条件,选择适宜的作业时间;2.风力不宜超过5级,雨雪天气悬挑式平台应停止使用;3.悬挑式平台上应设有防护栏杆,满足围护高度不少于1.1米,栏杆中心距离不应大于0.15米;4.施工现场应设置明显的安全标志,提示人员注意安全。
操作流程要求操作人员在进行悬挑式平台的操作过程中,需要注意以下流程要求:1.操作人员须确认悬挑式平台所需的所有配件和安全设备已经齐备;2.操作前应进行灵活性测试及设备启动测试,确保设备无异常;3.开始操作前应先进行上升功能试验,检查平台功能是否正常;4.操作人员必须在平台内换取工具和器材,不得挂载、悬吊物品,不得将身体外露;5.作业完成后应进行清理工作,并进行设备的闭合测试。
悬挑式钢平台安全技术前言随着建筑行业的不断发展,高空作业已经成为工程建设中不可或缺的一部分。
在高空作业中,钢平台的作用尤为突出。
悬挑式钢平台是一种非常常见的类型,具有操作方便、使用灵活等优点。
然而,悬挑式钢平台难免会有安全问题。
因此,这篇文档将会介绍悬挑式钢平台安全技术。
悬挑式钢平台的介绍悬挑式钢平台是一种由工作平台、钢绳等组成的机械设备,主要用于高空作业。
它的结构相对简单,可根据实际需要进行组合,安装和拆卸都相对便捷。
悬挑式钢平台分为单臂式和双臂式钢平台。
双臂式钢平台的制造难度较大,而且需要占用较大的试验场地,因此单臂式钢平台应用更广泛。
悬挑式钢平台的安全问题在进行高空作业时,不可避免地会存在安全隐患。
如果钢平台的安全问题没有得到处理,将会威胁到操作人员和周围的人员。
悬挑式钢平台主要存在以下安全问题:1. 钢平台的设计和制造问题钢平台的制造和设计对于安全至关重要。
由于制造钢平台的技术含量较高,有些不合格的钢平台会带来莫大的安全隐患。
制造和设计钢平台时,需要根据不同的要求,选择适当的材料和制造工艺,确保钢平台的承载能力、耐腐蚀性能和安全防护能力等方面能够满足要求,从而有效确保钢平台的安全性。
2. 钢平台的安装和使用问题钢平台在安装和使用过程中,也存在一定的安全隐患。
比如,钢平台在悬挂时需要有足够的支撑,在使用中须具有很好的运行平稳性,否则很容易出现崩裂、脱落等问题。
此外,钢平台在使用时,也需要进行定期维护和检查,防止故障发生。
3. 电源和电气设备的管理问题悬挑式钢平台的电源和电气设备管理也极为重要。
它们必须符合国家标准的要求,电气系统的质量直接关系到试验设备性能和安全性。
因此,必须对电器设备进行定期检测和管理。
悬挑式钢平台的安全技术为了有效地预防和控制钢平台安全事故的发生,采取一些科学有效的安全技术是必不可少的。
以下几点是悬挑式钢平台的安全技术:1. 安全检查安全检查是钢平台安全技术的基础,主要是针对钢平台各个方面进行检查,确保设施没有安全隐患。
悬挑式钢平台方案编制依据:采用国家现行规范JGJ59-99悬挑式钢平台采用[16和[10槽钢作主梁和次梁,上铺3㎜厚的花纹钢板,通过焊接与槽钢固定。
6×37φ18钢丝绳将钢平台与楼层拉结固定。
卸料钢平台外形尺寸2600㎜×4200㎜,在楼层搁置点处与预埋铁件或反梁钢筋焊接保证平台的稳定,防止晃动摇摆。
同时平台两侧次梁向楼层内延长1米搁置,并且平台本身放置在结构悬挑阳台板上,在阳台板上的搁置长度达到1800㎜,更增大了平台的稳定系数,计算是取在阳台上的搁置长度(不包括两侧次梁延长1米的搁置长度)为800㎜。
A、杆件计算:(1)次梁计算:永久荷载中的自重,采用[10槽钢时以100N/m计,铺板以400N/㎡计;施工活荷载(可变荷载)以1500 N/㎡计,按次梁承受均布荷载考虑,由于次梁带0.5m长悬臂故按下式计算弯矩:M=1/8ql2(1-λ2)2=1/8×(100+400×2.6+1500×2.6)×3.72×[1-(0.5/3.7)2]2=1/8×5040×13.69×0.96=8279.71N·m取M=8279.71N·m计算次梁弯曲强度M≤Wnf 查表得:[10槽钢Wx=39.7㎝3,钢材抗弯强度设计值为215N/㎜2M≤Wnf≤39.7×103㎜3×215 N/㎜2≤8535.5N·m因为M=8279.71N·m,所以次梁抗弯强度满足要求。
(2)主梁计算:按外侧主梁以钢丝绳吊点作支撑点计算。
为安全计,按里侧第二道钢丝绳不起作用,里侧槽钢亦不起作用计算。
将次梁传递的恒荷载和施工活荷载,加上主梁自重的恒荷载计算外侧主梁弯矩值。
主梁采用[16槽钢时,自重以200N/m计。
由于次梁悬臂,先计算次梁所传递的荷载,再将此荷载换算为等效均布荷载设计值,加上主梁自重的荷载设计值计算外侧主梁弯矩值。
