宁杭客运专线京杭运河特大桥跨北环线桩基承台施工方案
- 格式:doc
- 大小:339.00 KB
- 文档页数:34

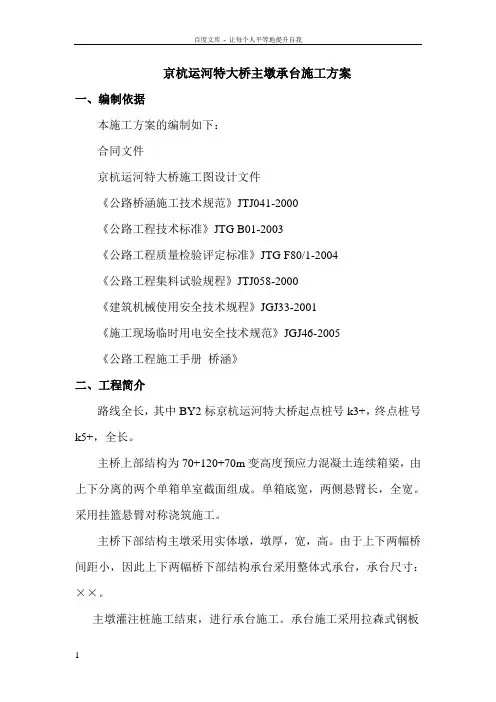

京杭运河特大桥主墩承台施工方案一、编制依据本施工方案的编制如下:合同文件京杭运河特大桥施工图设计文件《公路桥涵施工技术规范》JTJ041-2000《公路工程技术标准》JTG B01-2003《公路工程质量检验评定标准》JTG F80/1-2004《公路工程集料试验规程》JTJ058-2000《建筑机械使用安全技术规程》JGJ33-2001《施工现场临时用电安全技术规范》JGJ46-2005《公路工程施工手册桥涵》二、工程简介路线全长,其中BY2标京杭运河特大桥起点桩号k3+,终点桩号k5+,全长。
主桥上部结构为70+120+70m变高度预应力混凝土连续箱梁,由上下分离的两个单箱单室截面组成。
单箱底宽,两侧悬臂长,全宽。
采用挂篮悬臂对称浇筑施工。
主桥下部结构主墩采用实体墩,墩厚,宽,高。
由于上下两幅桥间距小,因此上下两幅桥下部结构承台采用整体式承台,承台尺寸:××。
主墩灌注桩施工结束,进行承台施工。
承台施工采用拉森式钢板围堰进行基坑支护。
根据要求,单个承台围堰平面尺寸控制为30×15m。
因原设计图纸中58#、59#主墩承台底标高为1.96m,经初步计算,按原设计采用12m长的钢板桩及附加二道围囹同时承台底浇筑0.5m厚的封底混凝土就能完全满足承台的施工需要,但设计变更后承台底标高为-1.7m,整个承台埋深增加了3.66m,因此经过计算后确定施工时采用15m长的钢板桩,相应的围囹数量增加至三道,封底混凝土厚度增加至1.0m。
承台施工时处于枯水期,现实测水面标高,围堰顶高程按控制(钢板桩长度15m,打入后底标高为)。
施工后期根据水位变化情况,必要时采用钢板加背肋的方式把围堰加高1~3m。
第一道围囹采用单根50#工字钢,内支撑采用φ300mm钢管,第二、三道围囹采用双拼63#工字钢,内支撑采用φ529mm钢管。
在锁口钢板桩内侧设置牛腿,工字钢放置在牛腿上,环绕围堰一周形成围囹,以提高围堰的整体性,并为内支撑提供支点。

跨京杭运河特大桥深基坑承台围堰施工技术杭州市港航管理局-—-—-—董志远关键词:深水承台双壁钢围堰设计施工一、工程概况杭州市余杭区320国道至104国道连接线工程跨京杭大运河特大桥中心桩号为K7+745.00,分左右两半幅。
上部结构采用60+105+60预应力砼变截面连续箱梁,下部结构主墩采用实体墩身,主墩承台为大体积混凝土。
每个承台混凝土方量504。
0m3,外形为矩形,尺寸为12×12×3。
5m的方型承台。
桩基采用钻孔灌注桩,主墩桩基直径1.8米,全部为摩擦桩.京杭运河为四级航道,通航净宽为60m,净高7m,水面正宽170m,水中主墩的承台顶标高为—3.2m,底标高为—6。
7m,所处运河水位标高为1.2m(正常通航水位),河床标高为为-2.0m左右,承台为埋置式,因此承台必须采用围堰施工。
由于运河航运十分繁忙,为了不影响航运,本项目承台围堰采用了对航运影响较小的双壁钢结构围堰技术。
二、双壁钢结构围堰设计双壁钢结构围堰方案是由双壁钢套箱演变而来的,其外壁由拉森钢板桩组成,内壁由四块钢结构板密封组成。
它通过外壁的钢板桩围堰让承台内暂时处于一个静水工作面,然后即可在不抽水的条件下通过吸泥机进行外壁围堰内淤泥的清理工作.当淤泥清理至设计标高后就可采用下钢吊箱的方法下沉双壁钢结构围堰的内壁,可以避免边挖边沉钢套箱时碰到孤石等突发情况,确保工期的顺利实施。
待钢结构围堰内壁下沉到位固定后,即对双壁钢结构围堰内外壁之间挖空处进行回填,以减少围堰的静水浮力。
(一)、围堰设计参数确定根据现场施工水位及历年最高水位及所确定的施工季节,按+3。
0考虑钢围堰的设计标高。
双壁钢结构围堰内壁尺寸按12。
2×12。
2×11。
5m设计(围堰内壁同时作为承台模板用);双壁钢结构围堰外壁按+2。
0设计标高,尺寸按15×15×15m设计;承台顶标高:—3。
2m;承台尺寸12×12×3。

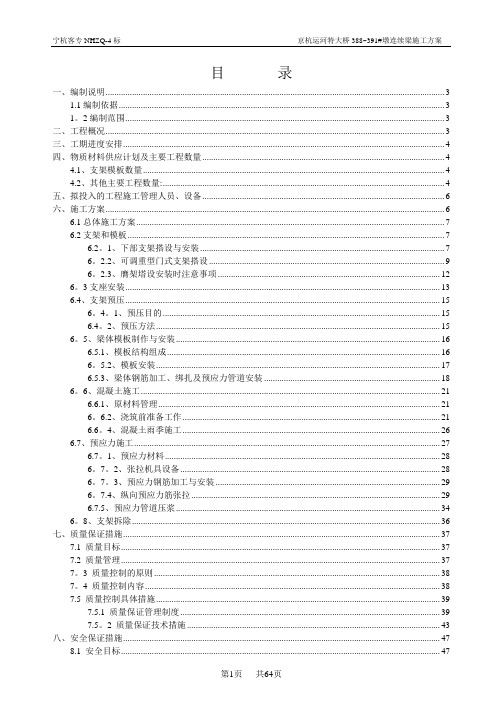

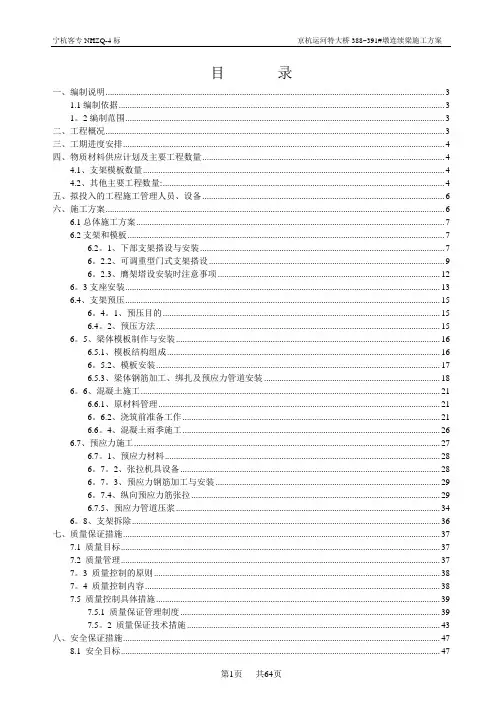

目录一、编制说明 (3)1.1编制依据 (3)1。
2编制范围 (3)二、工程概况 (3)三、工期进度安排 (4)四、物质材料供应计划及主要工程数量 (4)4.1、支架模板数量 (4)4.2、其他主要工程数量: (4)五、拟投入的工程施工管理人员、设备 (6)六、施工方案 (6)6.1总体施工方案 (7)6.2支架和模板 (7)6.2。
1、下部支架搭设与安装 (7)6。
2.2、可调重型门式支架搭设 (9)6。
2.3、膺架塔设安装时注意事项 (12)6。
3支座安装 (13)6.4、支架预压 (15)6。
4。
1、预压目的 (15)6.4。
2、预压方法 (15)6。
5、梁体模板制作与安装 (16)6.5.1、模板结构组成 (16)6。
5.2、模板安装 (17)6.5.3、梁体钢筋加工、绑扎及预应力管道安装 (18)6。
6、混凝土施工 (21)6.6.1、原材料管理 (21)6。
6.2、浇筑前准备工作 (21)6.6。
4、混凝土雨季施工 (26)6.7、预应力施工 (27)6.7。
1、预应力材料 (28)6。
7。
2、张拉机具设备 (28)6。
7。
3、预应力钢筋加工与安装 (29)6。
7.4、纵向预应力筋张拉 (29)6.7.5、预应力管道压浆 (34)6。
8、支架拆除 (36)七、质量保证措施 (37)7.1 质量目标 (37)7.2 质量管理 (37)7。
3 质量控制的原则 (38)7。
4 质量控制内容 (38)7.5 质量控制具体措施 (39)7.5.1 质量保证管理制度 (39)7.5。
2 质量保证技术措施 (43)八、安全保证措施 (47)8.1 安全目标 (47)8。
2 安全保证体系及组织机构 (47)8.2.1 安全保证体系及说明 (47)8.2。
2 安全管理组织机构 (47)8.3 施工安全保证管理措施 (49)8。
3.1 建立安全生产管理网络及明确安全职责 (49)8.3.2 安全用电注意事项 (51)8.3.3 脚手架施工安全措施 (52)8.3。
目录一、编制依据 2二、工程概况 2三、地质构造及水文特征 3四、施工方案 4五、主要工期安排 7六、水中墩钢板桩围堰的施工 7七、承台施工 9八、钢板桩围堰受力计算(见附件) 9九、钢板桩围堰的拆除 9十、钢板桩围堰施工中的防漏水措施 9 十一、钢板桩围堰施工中的安全措施 10 十二、铁路及水上交通安全措施 11 十三、应急预案 11一、编制依据根据《改建铁路宁启铁路扬州东至海安县段复线电气化改造工程施工图YDK100+871.49 京杭大运河特大桥》等桥梁图纸及相关参考图。
《铁路桥梁施工规范》TB10203—2002及相关规范。
国家和铁道部及相关部委颁布的现行法律法规、铁路客运专线施工技术指南(规范)和《验标》、有关方针政策和规章制度等铁道部关于进一步加强铁路建设施工机械设备管理的通知(铁建设函【2009】1170号)上海局加强临近供电设备施工安全管理办法[机供函[2009]155号]关于进一步规范施工安全管理的通知(上铁运函【2009】409号)上海局关于进一步规范施工方案审查步骤和流程的通知(2009【1774】号)上海铁路局关于公布《上海铁路局临近营业线施工安全补充实施细则》的通知(上铁运发【2009】451号)上海铁路局关于印发《上海铁路局突发公共事件总体应急预案》的通知(上铁运发【2010】161号)铁道部、上海铁路局有关营业线施工的相关文件《铁路营业线施工安全管理方法》(铁办[2008]190号)《上海铁路局营业线施工安全管理实施细则》(上铁运发[2008]316号)《铁路混凝土与砌体工程施工质量验收规范》(TB10424-2003,J283-2004)《客货共线铁路桥涵工程施工技术指南》(TZ203-2008)《铁路桥涵工程施工质量验收标准》(TB10415-2003,J286-2004)《铁路工程施工安全技术规程》(TB10401-2003,J259-2003)上海铁路局“2009年第一号局长令”《上海铁路局营业线施工工务安全监督管理办法》(暂行)的通知(上铁工发【2010】117号)建工函[2009]260号《大型机械临近营业线施工管理规定》上铁建发(2009)83号《关于公布〈上海铁路局建设工程营业线施工安全管理实施细则〉的通知》上铁运函[2009]603号《关于对〈上海铁路局营业线施工安全管理实施细则〉有关内容进行修订的通知》铁道部第32号《铁路交通事故应急救援规则》等有关文件及规定铁路技术管理规程(铁道部部令第29号)《铁路运输安全保护条例》《铁路工务安全规则》《营业线铁路安全事故应急救援条例》《建设工程安全生产管理条例》《铁路工程施工安全技术规程》工程所涉及的国家和地方有关政策和法规。
京杭大运河特大桥173#-176#墩(48+80+48)m连续梁施工方案1.编制依据京杭大运河特大桥施工图纸《沪宁城际施图(通桥)-I-17》;现场地形测量、水文调查等实际情况;《客运专线铁路桥涵工程施工技术指南》;《客运专线铁路桥涵工程施工质量验收暂行标准》;沪宁高速公路管理的相关规定;我公司类似工程相关施工经验;满足本工程施工所需的机械设备、人员等。
2.编制范围京杭大运河特大桥173#-176#的48+80+48m无砟轨道双线预应力混凝土连续梁施工。
3.工程概况工程简介京杭大运河特大桥中心里程为DK86+,全长6249.695m,其中173#-176#墩(DK088++为跨京杭大运河无砟轨道48+80+48m三跨双线预应力混凝土变截面单箱单室连续箱梁,共分55个梁段,墩顶0#块长度为12m,圬工量为324m3,0#块重量为。
悬浇箱梁节段长度为3.0 m、3.5 m,合拢段长度为2.0 m,边跨直线段长7.6m,最大悬浇箱梁节段重量为。
箱梁各截面梁高分别为:端支座处及边跨直线段和跨中处为3.83m,墩顶0#块支座处梁高为6.23m,梁高按圆曲线变化,圆曲线半径R=286.408m;箱梁横断面为单箱单室直腹板结构。
桥面组成为两侧人行道各宽1.65m。
全桥箱梁顶宽为12.2m,防撞墙内侧净宽8.4m。
在边支点处,箱梁底宽6.1m,中支点处,箱梁底板宽5.14m。
箱梁横截面为单箱单室斜腹板,腹板斜率为1:5。
顶板厚度为40cm,腹板厚度分别为45cm、80cm,底板厚度由跨中的45cm按圆曲线变化至中支点梁根部的85cm,中支点处加厚到150cm。
中支点、边支点和跨中合拢段设置横隔梁,横隔梁处各设有进人洞一处。
为满足桥面排水需求,在防护墙50cm范围内设置横向4%的横坡,在中心线两侧110cm范围设横向%的V型横坡,挡碴墙外为平坡。
箱内排水在0#块横隔板两侧及直线梁段倒角末端设置直径100mm的泄水孔,在灌注梁底板混凝土时,应在底板上表面根据泄水孔位置设置一定的汇水坡,避免箱内积水。

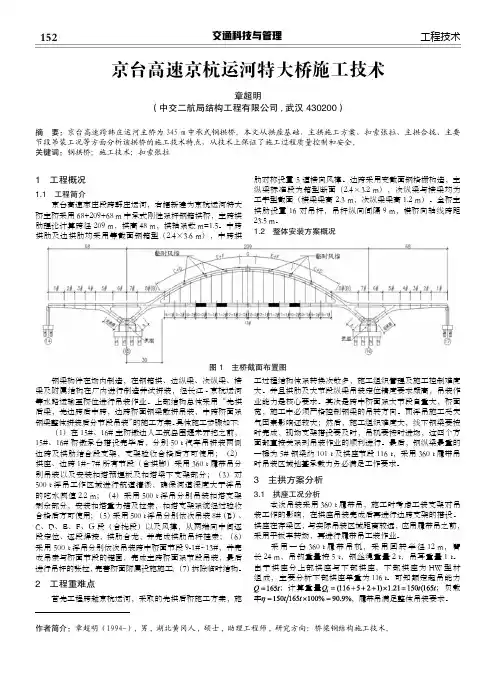

152交通科技与管理工程技术1 工程概况1.1 工程简介 京台高速枣庄段跨韩庄运河,右幅新建为京杭运河特大桥主桥采用 68+209+68 m 中承式刚性系杆钢箱拱桥,主跨拱肋理论计算跨径 209 m,拱高48 m,拱轴系数m=1.5。
中跨拱肋及边拱肋均采用等截面钢箱型(2.4×3.6 m),中跨拱肋对称设置 5 道横向风撑。
边跨采用变截面钢格栅构造,主纵梁标准段为箱型断面(2.4×3.2 m),次纵梁与横梁均为工字型截面(横梁梁高 2.3 m,次纵梁梁高1.2 m)。
全桥主拱肋设置 16 对吊杆,吊杆纵向间隔9 m,横桥向轴线跨距23.5 m。
1.2 整体安装方案概况 钢梁构件在场内制造,在钢箱拱、边纵梁、次纵梁、横梁及附属结构在厂内进行制造并试拼装,经长江-京杭运河等水路运输至桥位进行吊装作业。
上部结构总体采用“先拱后梁,先边跨后中跨,边跨桥面钢梁散拼吊装,中跨桥面系钢梁整体拼装后分节段吊装”的施工方案。
具体施工步骤如下: (1)在15#、16#主桥墩边人工筑岛围堰未开挖之前,15#、16#桥墩承台搭设完毕后,分别50 t汽车吊拼装两侧边跨及拱肋结合段支架,支架验收合格后方可使用;(2)拱座、边跨1#~7#所有节段(含拱脚)采用360 t履带吊分别吊装以及安装扣塔预埋板及扣塔梁下支架部分;(3)对500 t浮吊工作区域进行航道清淤,确保河道深度大于浮吊的吃水阈值2.2 m;(4)采用500 t浮吊分别吊装扣塔支架剩余部分,安装扣塔重力锚及拉索,扣塔支架系统经过验收合格后方可使用;(5)采用500 t浮吊分别依次吊装8#(B)、C、D、E、F、G段(合拢段)以及风撑,从两端向中间逐段定位、逐段焊接,拱肋合龙,并完成拱肋吊杆挂索;(6)采用500 t浮吊分别依次吊装跨中桥面节段9-1#~13#,并完成吊索与桥面节段的锚固,完成主跨桥面系节段吊装,最后进行吊杆的张拉,完善桥面附属设施施工;(7)拆除临时结构。
宁杭铁路客运专线工程路基清淤回填施工方案1、回填土夯实(路基外)2、改良土夯实(路基基体)编制:复核:审批:__宁杭铁路客运专线工程__标__项目部二〇〇九年四月路基清淤回填施工方案1、编制依据1.1、宁杭铁路客运专线工程路基施工图。
1.2、国家和铁道部现行的设计、施工、验收所采用规范、技术指南、标准。
1.3、施工现场的施工调查及勘察资料。
1.4、宁杭铁路客运专线工程__标指导性施工组织设计。
1.5、《路基工程专用图全一册规定要求》2、工程概况宁杭铁路客运专线路基施工段为__站场DK__~DK__,共1423 m、路基段位DK__~DK__,全长1498m。
该管段区属于丘陵区,地势平坦,开阔,水系发育,地下水空隙潜化,局部坳谷区分部淤泥质粉质黏土、淤泥质黏土,间夹腐质物,周围水塘、鱼塘零星分布,上述软土地基拟采用抽水疏干清淤后回填土或改良土夯实;其中DK__~__段降低塘梗标高至不小于16.0 m,两侧设围堰,围堰内侧抽水清淤后,路堤边坡设2.0 m宽边坡平台,平台以上边坡坡比为1:1.5,平台以下边坡坡比为1:1.75,采用厚0.3m干砌片石护坡防治,坡脚设墁石基础。
3、施工准备3.1、场地准备1、施工前,测量的仪器必须进行检验、校正,以确保测量数据的准确性。
ﻫ2、根据监理单位提供的导线点、水准点进行复测,以及相邻两标段的联测,测量的精度必须符合设计及规范要求3、按照设计要求测量放样,每隔20m放一个路基中桩,并确定路基范围和客运专线用地范围。
ﻫ4、检查、复核放样结果,确认无误后进行下一步工作。
ﻫ5、根据施工组织设计修筑施工便道、便桥,埋设临时涵管。
6、用推土机将路基坡脚向外延伸0.5m的范围内表面(10~30cm)耕植土清除干净,不能残留树根、草根,并将清除的土推到场外并运走。
7、在监理旁站下测量原始地面标高。
8、设置排水系统,采用水泵及时排除池塘、鱼塘水,保持基底干燥等。
9、在监理旁站下测量清表后地表标高3.2、主要管理人员情况:施工进行前,项目队成立以项目队长为组长,总工为副组长的专项攻坚小组。
京杭运河特大桥主墩基础承台钢板桩围堰设计与施工
章正涛
【期刊名称】《江苏交通科技》
【年(卷),期】2004(000)001
【摘要】介绍扬州西北绕城高速公路京杭运河特大桥主墩深水基础低桩大体积混凝土承台钢板桩围堰的设计与施工,通过对两种围水方案的比选,采用了钢板桩围堰进行设计施工,取得了工期短、质量高、经济效益可观的明显效果.
【总页数】4页(P29-32)
【作者】章正涛
【作者单位】扬州市公路建设处,扬州,225001
【正文语种】中文
【中图分类】U4
【相关文献】
1.京杭运河特大桥承台大体积混凝土施工
2.京杭运河特大桥超大承台支护与施工技术
3.扬州京杭运河特大桥主墩基础围堰施工
4.汉宜铁路彭市汉江特大桥主墩基础钢板桩围堰施工技术
5.跨京杭运河特大桥深基坑承台围堰施工技术
因版权原因,仅展示原文概要,查看原文内容请购买。
目录1 编制说明·················错误!未定义书签。
1.1编制依据················错误!未定义书签。
1.2编制范围················错误!未定义书签。
1.3编制原则················错误!未定义书签。
2工程概况及项目特点············错误!未定义书签。
2.1工程概况················错误!未定义书签。
2.2项目特点················错误!未定义书签。
2.3现场地质情况··············错误!未定义书签。
2.4主墩调查的基本情况···········错误!未定义书签。
3组织机构·················错误!未定义书签。
3.1组织管理机构··············错误!未定义书签。
3.2安全管理机构··············错误!未定义书签。
4工期安排·················错误!未定义书签。
5下部工程施工方案·············错误!未定义书签。
5.1桩基、承台施工总体方案·········错误!未定义书签。
5.2钢板桩施工···············错误!未定义书签。
5.3钻孔桩施工···············错误!未定义书签。
5.4承台施工················错误!未定义书签。
6 既有线防护方案··············错误!未定义书签。
7主要劳动力及机具设备安排·········错误!未定义书签。
7.1主要劳动力安排·············错误!未定义书签。
7.2主要机具设备安排············错误!未定义书签。
8 既有线监测················错误!未定义书签。
9 减少对既有线干扰的措施··········错误!未定义书签。
10安全保证体系及措施············错误!未定义书签。
10.1建立安全管理组织机构·········错误!未定义书签。
10.2安全保证体系·············错误!未定义书签。
10.3施工安全预控措施···········错误!未定义书签。
10.4机械安全防护措施···········错误!未定义书签。
10.5既有线行车安全保证措施········错误!未定义书签。
10.6制度措施···············错误!未定义书签。
11雨季施工技术措施·············错误!未定义书签。
12钻孔桩桩机作业及移位的固定方法(地笼、缆风绳布设)错误!未定义书签。
13工程质量保障措施·············错误!未定义书签。
13.1钻孔桩················错误!未定义书签。
13.2承台·················错误!未定义书签。
13.3大体积混凝土施工技术措施·······错误!未定义书签。
13.4控制和防止质量通病的措施·······错误!未定义书签。
14应急救援预案···············错误!未定义书签。
14.1分部成立应急领导小组·········错误!未定义书签。
14.2应急领导小组职责···········错误!未定义书签。
14.3应急工作程序·············错误!未定义书签。
14.4基坑或承台开挖坍塌事故应急预案····错误!未定义书签。
14.5遇到涌沙、流沙层的处理措施及应急预案··错误!未定义书签。
14.6既有线的防护措施及应急预案······错误!未定义书签。
14.7大型机具发生事故的应急预案······错误!未定义书签。
14.8有关行车组织、设备管理单位应急联系电话·错误!未定义书签。
615#墩和616#墩承台基坑支护方案检算····错误!未定义书签。
京杭运河特大桥桩基、承台施工方案(连续梁主墩615#及616#墩)1 编制说明1.1编制依据(1)《铁路营运线施工安全管理办法》(铁办[2008]190号);(2)《上海铁路局营业线施工安全管理实施细则》(上铁运发[2008]316号);(3)《客运专线施工质量验收暂行标准》(铁建设[2005]160号);(4)《客运专线铁路路基工程施工技术指南》(TZ212-2005);(5)《京杭运河特大桥施工图》及相关图集、设计文件;(6)《改建既有线和增建二线铁路工程施工技术暂行规定》(铁建设[2008]14);(7)《铁路工程安全技术规程》(TB10401.1-2003);(8) 国家、地方颁布的相关法律、法规等;(9) 现场实地踏勘调查资料;1.2编制范围宁杭铁路客运专线DK241+563.84~DK241+611.84京杭运河特大桥跨越既有北环线钻孔桩、承台施工及安全防护方案。
