红线外临时设施审批表(表2)
- 格式:doc
- 大小:48.50 KB
- 文档页数:1
临时设施方案施工单位:赤峰宏基仁泰建筑工程有限公司审批表目录一、编制依据二、工程概况 (4)三、施工现场临时设施总体规划 (4)四、临时生活、生产设施 (5)五、临时用房方案 (7)4.1食堂 (7)4.2厕所 (7)4.3办公室 (8)4.4门卫 (8)4.5民工宿舍 (8)4.6钢筋加工棚 (8)4.7木工工棚 (9)4.8仓库 (9)一、编制依据1、本工程施工图纸。
2、本工程施工组织设计。
3、国家现行的施工及验收规范、规程、标准、定额、建筑安装工程质量验收规范,强制性标准条文;国家和地方的有关法律、法规;各级建筑工法、工艺标准;公司的《质量、环境、职业健康安全管理手册》、《质量、环境、职业健康安全管理体系程序文件》及各类管理文件和有关管理制度。
二、工程概况地下车库总建筑面积为18910m2,框架结构,地下1层,基础形式为独立基、条基加防水板基础,施工方法为现浇。
(2)本本工程建筑类别为一类、二类,耐火等级为一级、二级,建筑材料选购均以此等级为准。
(3)本工程设计为住宅类建筑设计,其使用功能基本为商业二、施工现场临时设施总体规划2.1根据施工需要及现场实际情况,施工现场按照平面布置图划分生活区、作业区、生产区,建筑材料按规定要求分类堆放,设置标牌,并稳定牢固,整齐有序。
2.2施工进场道路及场内施工便道根据现场情况,本工程考虑从现有松源街出入口进入施工现场。
交通便利,基础完工后将施工现场主干道用C20砼硬化200mm厚。
院内铺彩砖硬化。
2.3施工临时用电根据建设单位提供的电源,沿线敷设临时三相五线埋地线,设置总配电柜,二级配电柜和开关箱,以满足现场用电需要。
电箱必须使用劳动部门检验合格的产品,离地不小于1.5米,并安装漏电保护器。
2.4施工用水安排生活用水采用自来水,施工用水采用自来水,并在现场砌筑水池或铁制水箱储备。
2.5文明施工设置施工现场设置施工标志牌、十项安全措施牌、文明施工牌、入场须知牌、消防保卫牌、管理人员名单及监督电话牌和施工现场平面布置图、工程立体效果图。

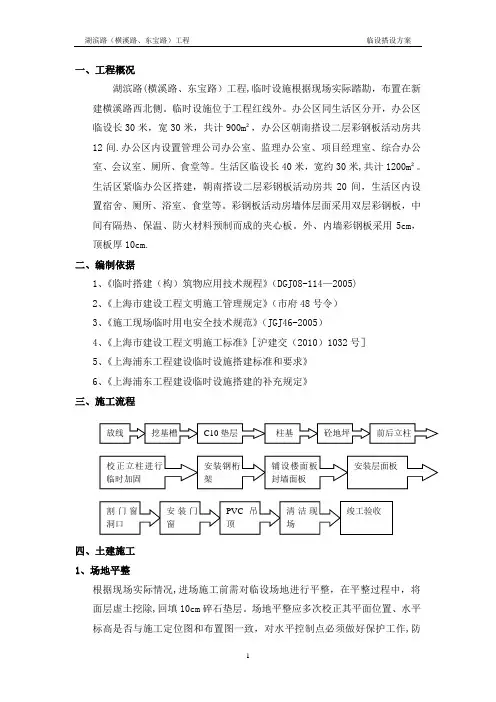

一、工程概况湖滨路(横溪路、东宝路)工程,临时设施根据现场实际踏勘,布置在新建横溪路西北侧。
临时设施位于工程红线外。
办公区同生活区分开,办公区临设长30米,宽30米,共计900m²,办公区朝南搭设二层彩钢板活动房共12间.办公区内设置管理公司办公室、监理办公室、项目经理室、综合办公室、会议室、厕所、食堂等。
生活区临设长40米,宽约30米,共计1200m²。
生活区紧临办公区搭建,朝南搭设二层彩钢板活动房共20间,生活区内设置宿舍、厕所、浴室、食堂等。
彩钢板活动房墙体层面采用双层彩钢板,中间有隔热、保温、防火材料预制而成的夹心板。
外、内墙彩钢板采用5cm,顶板厚10cm.二、编制依据1、《临时搭建(构)筑物应用技术规程》(DGJ08-114—2005)2、《上海市建设工程文明施工管理规定》(市府48号令)3、《施工现场临时用电安全技术规范》(JGJ46-2005)4、《上海市建设工程文明施工标准》[沪建交(2010)1032号]5、《上海浦东工程建设临时设施搭建标准和要求》6、《上海浦东工程建设临时设施搭建的补充规定》三、施工流程四、土建施工1、场地平整根据现场实际情况,进场施工前需对临设场地进行平整,在平整过程中,将面层虚土挖除,回填10cm碎石垫层。
场地平整应多次校正其平面位置、水平标高是否与施工定位图和布置图一致,对水平控制点必须做好保护工作,防止破坏.场地采用水泥地坪,并布置临设总面积10%的绿化。
2、基础临设基础采用300mm×300mm C20砼基础,垫层为C15混凝土。
在基础开挖前,必须派专人对施工现场进行检查、主意地下管线的保护,在基础开挖过程中,必须控制好开挖标高,严禁出现超挖现象。
如出现超挖,则用同等级的砼给予填补。
3、彩钢板房屋搭设1)钢结构在基础上固定预埋件,并将8#方管柱脚焊接在预埋件上.将主钢梁用ф10螺栓固定在8#方管的柱脚上。
次梁用ф8螺栓固定在主梁。
工程编号:合同编号:深圳市园林绿化工程施工合同工程名称:城市天地广场外围绿化工程(建筑红线外)工程地点:深圳市罗湖区嘉宾路建设单位:深圳汉国华业发展有限公司施工单位:深圳市农科园林装饰工程有限公司目录一、工程施工合同第一条工程项目第二条合同文件组成及解释顺序第三条图纸及技术质量要求第四条甲方责任第五条乙方工作第六条合同履约保证金第七条工程质量监督、监理第八条工程款支付第九条设计变更第十条确定变更价款第十一条隐蔽工程的中间验收第十二条工程初验及竣工验收第十三条竣工结算第十四条违约第十五条工程停建或缓建第十六条合同的生效和终止第十七条争议的解决第十八条合同份数二、建筑工程质量保修书三、工程量清单计价表一、工程施工合同工程名称:深圳市城市天地广场外围绿化工程(建筑红线外)建设单位:深圳汉国华业发展有限公司(以下简称甲方)法人代表:法定地址:电话:82138032施工单位:深圳市农科园林装饰工程有限公司(以下简称乙方)法人代表:刘德荣法定地址:深圳市福田区农轩路35号电话:83702240企业施工资格证书及号码:根据2004 年11月16 日由甲方公开招标的中标通知书,本工程确定由乙方施工,按照《中华人民共和国经济合同法》及有关法律、法规、规章的规定,参照国家工商行政管理局和建设部颁发的《建设工程施工合同示范文本》,并结合深圳市有关规定和本工程的具体情况,签订本合同。
第一条工程项目1.1 工程名称:深圳市城市天地广场外围绿化工程(建筑红线外)1.2工程地点:罗湖区1.3工程量及工程内容:1.4 工期1.4.1工程施工期60 天。
1.4.2工程养护期90 天。
1.5工程总承包价(中标价下浮10%):壹佰肆拾叁万柒仟壹佰伍拾玖元(¥:1437159元) ,除该工程发生变更外,合同总价不允许调整。
1.5.2该总承包价按施工图纸及约定的施工范围进行施工,合同总价的组成见附件一,该附件的工程量不作为工程造价结算的依据,只是材料及由于甲方原因造成工程量变更时,按该附表中的单价调整总承包价。

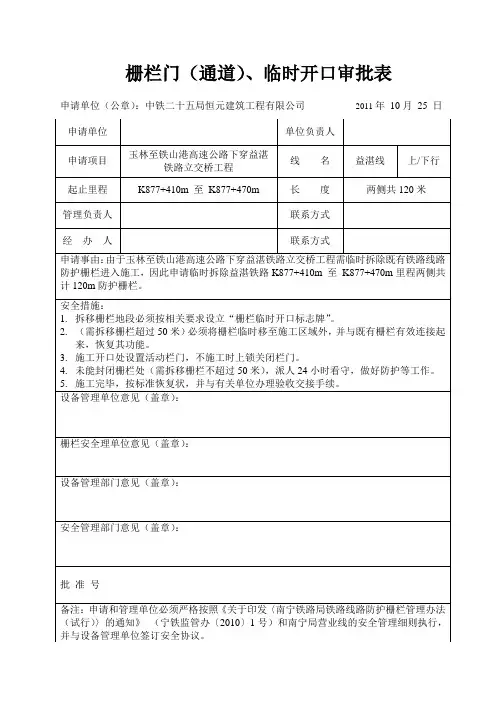

栅栏门(通道)、临时开口审批表
申请单位(公章):中铁二十五局恒元建筑工程有限公司2011年10月25 日
《南宁铁路局铁路线路防护栅栏管理办法(试行)》(宁铁监管办〔2010〕1号)有关规定:
第三十九条因生产作业或施工需要打开栅栏进入线路的,应事先联系设备管理单位及所属公安派出所,告知开口位置,经同意后方可打开栅栏,通行时打开,通行结束应立即封闭。
铁路局内部非设备管理单位施工作业需要临时将栅栏拆除,无法做到随开随封的,应提前一周向设备管理单位呈报《栅栏门(通道)、临时开口审批表》(附件4)提出申请,批准后与设备管理单位签订安全协议,并到属地公安派出所进行登记后方可开口;铁路局外部单位的申请还必须经铁路局设备管理和安全管理部门审批。
设备管理单位施工作业需要临时将栅栏拆除,无法做到随开随封的,应提前一周到属地公安派出所进行登记后方可开口。
施工期间,应在开口处悬挂《铁路防护栅栏临时开口标志牌》(附件5),由施工单位落实开口看守。
当天施工结束应立即土封闭栅栏,如需较长时间开口,放式期间无法封闭的,由施工单位派专人昼夜看守,作业后要立即恢复原状,并与有关单位办理验收交接手续。
附件5:
栅栏临时开口标志牌式样
说明:1.标志牌规格:长120cm×宽60cm。
2.标志牌黄度黑字,字体:采用黑体,大小为6cm×6cm。
3.标志牌面向铁路,牢固悬挂在栅栏上明显位置。
临建方案审批表(分公司)报送单位工程规模 建筑面积评审部门 评审内容 评审意见 时间 签字 安监部 平面布置的安全性综合办公室 消防设施和消防通道设置的合理性;食堂、浴室、卫生间的设置、家具和家电的配备商务管理部临建预算是否超标物资部 物资需求计划和进场时间是否满足要求工程技术部 设计是否满足使用要求;临建规模、总平面规划、总平面布置是否合理领导审批:时间复核:附件4:办公生活区临建质量验收记录表(项目部)工程名称安装单位类型/层数□办公区□生活区□厕所□食堂建筑面积m2验收项目验收标准验收结论检查人签字临建设施地基与基础1、现浇基础的混凝土≥C20,砌筑砂浆≥M2.5,基础埋深≥0.3m。
2、地面高于室外地面150mm。
3、基础做法、天然地基承载力符合技术标准和规范要求。
项目总工程师项目生产经理临建设施主体结构质量1、是否编制临建搭设方案,方案是否经过审核、审批,是否严格按照方案进行搭设。
2、构件应提供出厂合格证。
3、钢构件不应明显变形、损坏和严重锈蚀。
4、构配件的焊接部位不得脱焊、焊缝表面不得有裂纹、焊瘤等缺陷。
5、节点螺栓规格、数量应符合设计要求,螺栓应紧固。
6、非承重的彩钢板厚度≥0.4mm;用于屋面时,厚度≥0.5mm。
7、墙板应无明显变形,损坏;不得现场截割。
8、楼板、地板应安装平稳、拼缝紧密,楼板、地板与墙板之间的缝隙应采用30×5mm的压边条封边。
9、楼梯的坡度应符合设计要求。
楼梯与楼面梁之间应用螺栓可靠连接,栏杆与楼面、楼梯应连接牢靠。
项目总工程师项目生产经理临建设施消防安全1、活动房最大允许长度为60m;最多允许层数2层。
2、每栋活动房间距≥3.5m;每层建筑面积>200m2时,至少设置2个楼梯。
3、消防器材配置:每100m2配备2具干粉式灭火器。
4、消防车道的净宽度和净高度≥4m。
5、消防主管、消防栓设置符合技术标准和规范要求。
6、活动房、食堂等采用材料符合技术标准和规范关于防火要求。
