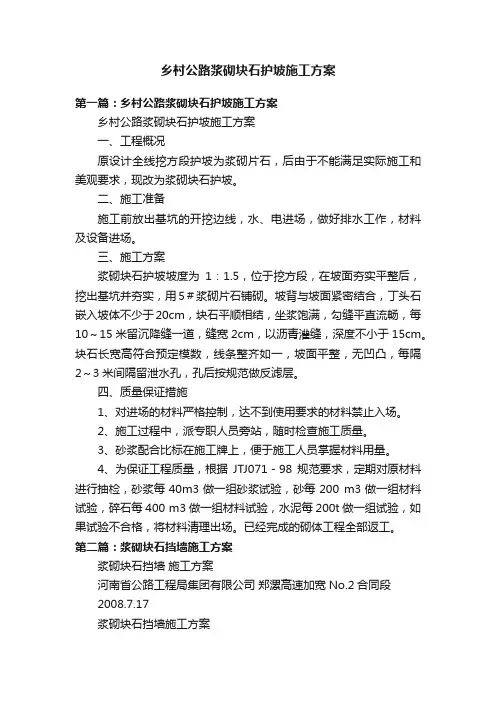

乡村公路浆砌块石护坡施工方案
- 格式:doc
- 大小:11.00 KB
- 文档页数:1
乡村公路浆砌块石护坡施工方案第一篇:乡村公路浆砌块石护坡施工方案乡村公路浆砌块石护坡施工方案一、工程概况原设计全线挖方段护坡为浆砌片石,后由于不能满足实际施工和美观要求,现改为浆砌块石护坡。
二、施工准备施工前放出基坑的开挖边线,水、电进场,做好排水工作,材料及设备进场。
三、施工方案浆砌块石护坡坡度为1:1.5,位于挖方段,在坡面夯实平整后,挖出基坑并夯实,用5#浆砌片石铺砌。
坡背与坡面紧密结合,丁头石嵌入坡体不少于20cm,块石平顺相结,坐浆饱满,勾缝平直流畅,每10~15米留沉降缝一道,缝宽2cm,以沥青灌缝,深度不小于15cm。
块石长宽高符合预定模数,线条整齐如一,坡面平整,无凹凸,每隔2~3米间隔留泄水孔,孔后按规范做反滤层。
四、质量保证措施1、对进场的材料严格控制,达不到使用要求的材料禁止入场。
2、施工过程中,派专职人员旁站,随时检查施工质量。
3、砂浆配合比标在施工牌上,便于施工人员掌握材料用量。
4、为保证工程质量,根据JTJ071-98规范要求,定期对原材料进行抽检,砂浆每40m3做一组砂浆试验,砂每200 m3做一组材料试验,碎石每400 m3做一组材料试验,水泥每200t做一组试验,如果试验不合格,将材料清理出场。
已经完成的砌体工程全部返工。
第二篇:浆砌块石挡墙施工方案浆砌块石挡墙施工方案河南省公路工程局集团有限公司郑漯高速加宽No.2合同段2008.7.17浆砌块石挡墙施工方案为保证桥头锥坡、涵洞八字墙破除、开挖后路基稳定,保证行车安全,须对开挖后的路基予以支护。
根据连霍加宽郑州段的施工经验,拟采用浆砌块石挡墙方案,具体施工如下:一、原材料准备1、石料浆砌石砌筑用石料(主要是块石)选用质地均匀、坚硬、无裂缝、不易风化的石料,石面无风化屑、泥迹、污垢,尽量选用较大的石块砌筑,块石应大致方正,无锋楞凸角,顶面及地面应较为平整,其厚度不宜小于20cm,宽度及长度均不小于其厚度。
施工用石料主要以拆除后的原八字墙块石为主。
浆砌石护坡施工方案浆砌石护坡施工方案一、施工前准备工作:1.确认设计图纸和相关材料的到位情况,检查材料的质量和数量是否满足要求。
2.组织人员进行现场踏勘,了解地质和地貌情况,确定施工方案和施工工艺。
3.编制详细的施工计划和施工现场布置图纸,进行施工区域的划分和标定。
4.准备施工所需的机械设备、工具和劳动力,并确保其正常使用和运转。
5.进行安全教育和培训,确保施工人员具备相应的技能和安全意识。
二、施工工艺流程:1.进行清理和测量:清理施工现场,清除垃圾和杂物,清理植被和杂草。
根据设计要求,进行测量和标定。
2.挖掘坑槽:根据设计要求,进行土方开挖,保证坑槽的规格和坡度。
3.回填土方:在坑槽内进行回填土方,进行压实,保证土方的密实度和稳定性。
4.铺设水平层:在基础上进行水平层的铺设,采用水平仪进行修正,确保水平度的要求。
5.砌石护坡:根据设计要求,进行砌石护坡,选用符合要求的石材进行砌筑。
6.砌石固结:将砌筑好的石块进行固结,采用胶浆或水泥砂浆,进行填缝、浇注,保证石块的牢固性。
7.修整和清理:对已砌筑完成的石块进行修整和清理,保证其美观性和整洁性。
8.验收和交接:进行施工质量的验收,确保护坡工程的安全和质量,完成相关的交接手续。
三、施工要点和注意事项:1.严格按照设计要求和工艺要求进行施工,确保施工质量和工期的要求。
2.合理调派劳动力和机械设备,保证施工的顺利进行和高效完成。
3.及时进行现场监督和检查,及时处理和解决施工中的问题和难题。
4.严格执行施工安全规范,做好施工现场的安全防护措施,确保施工人员的安全和健康。
5.密切配合设计师和监理工程师的工作,及时沟通和解决工作中的问题和矛盾。
总之,浆砌石护坡施工方案要严格按照设计要求和工艺要求进行施工,加强施工现场的管理和安全防护,确保施工质量和工期的要求。
同时,应与设计师、监理工程师和业主保持密切的沟通和协调,共同落实施工方案,确保工程进度和质量的顺利进行。
西藏那曲地区达萨乡至央扣村公路工程(路基护坡、7.5#浆砌30#块石镶面、排水沟)专项施工方案四川省泸州市第十建筑工程公司项目部2013年7月18日一、工程概况1.工程简述本分项工程为路基护坡、7.5#浆砌30#块石镶面、排水沟工程施工,道路全长19.645千米。
路基防护范围为K2+484和K5+339处钢架桥头两端,护坡长度为140米。
7.5#浆砌30#块石镶面范围为钢架桥和波纹管涵洞处,大概为85立方。
排水沟为公路沿线开挖土沟。
2.施工时间计划工期:3个月计划开工时间:2013年7月25日计划完工时间:2007年10月25日二、配备施工机械1.机械设备2.测量设备三、施工准备1、开工前做好清理场地,复测定位,确定纵横向轴线控制桩和水准点控制桩,并固定,做好桩位防护工作。
2、开挖基坑时,根据地形,做好施工的防洪排水设施。
3、水泥、砂、石料等材料进场前做好复试工作,合格后报请监理验收合格后方可进场投入使用。
把好材料检验关,杜绝使用不合格的材料。
四、排水工程施工方案项目部针对排水工程的特点,将全面规划合理布局,并与当地排水系统协调,防止冲毁原有土地,重视环境保护,防止水土流失和水源污染。
排水工程的施工随路基进度分段平行作业。
1、地表排水地表排水包括路面(含路肩)、中央分隔带,路基边坡坡面和路界范围内,坡面的表面排水,以及有可能进入路界的公路毗邻带的地表水和有相交道路进入路界内的地表水排除。
(1)地表排水设施的布设充分利用地形和天然水系,形成完善的排水系统,做好进出口位置的选择和处理,使水流顺畅,不出现堵塞、溢流、渗漏、淤泥、冲刷、冻结等。
(2)各种排水构造物所用材料强度必须经复试达到规范要求。
(3)各种管沟、急流槽的蓄水能力、断面形状、几何尺寸符合规范要求。
(4)排水工程所用砌体的砂浆和混凝土的配合比,严格按规范设计施工配合比,报监理工程师批准后实施。
施工中砌体座浆要均匀饱满,勾缝密实。
(5)基础设置的伸缩缝要与墙伸缩缝对齐,填缝材料饱满。
浆砌块石护坡施工方案在地质环境复杂、地形起伏变化较大的地区,坡面护坡工程是保障道路和建筑物安全的重要措施之一。
浆砌块石护坡是一种常见的护坡方式,其具有结构牢固、防水、防腐、抗冲击、美观等特点,被广泛应用于各类护坡工程中。
1. 材料准备1.1 块石准备根据工程设计要求确定块石的种类、规格和数量,确保质量合格、尺寸匀称。
1.2 浆料准备选择合适的水泥、砂浆等原材料按比例进行拌和,确保浆料均匀、粘度适宜。
2. 施工工艺2.1 基础处理清理坡面杂物,确保坡面平整、干燥,进行基础处理,提供良好的施工基础。
2.2 块石铺设按设计要求确定块石的铺设方式和坡度,采用逐层逐块的方式进行铺设,确保块石之间间隙均匀。
2.3 浆砌在块石之间填入预先配置好的浆料,确保填浆均匀、充实,浆料的粘度要做到适宜,以保证石块之间的黏结牢固。
2.4 防护措施在施工过程中,要做好尘土控制、临边围护等安全措施,确保施工人员安全,并保持施工现场整洁有序。
3. 施工质量要求3.1 外观质量块石铺设整齐、紧密,浆砌密实、充实,坡面平整、美观,无开裂、脱落等缺陷。
3.2 抗冲击性能经过护坡施工后,应进行冲击试验,确保护坡结构具有良好的抗冲击性能,能够有效保护坡面的安全。
3.3 使用寿命护坡施工后,应做好质量验收工作,确保护坡结构牢固、耐久,使用寿命长,能够满足设计要求。
4. 施工注意事项4.1 现场管理施工现场要保持清洁整洁,杜绝乱堆乱放,确保施工安全。
4.2 施工人员施工人员要具备相关技能和证书,做好安全防护,严格遵守操作规程,确保施工质量。
4.3 施工机具使用的施工机具要进行定期检验和维护,确保机具运转正常,避免发生安全事故。
综上所述,浆砌块石护坡施工是一项细致复杂的工程,需要施工人员严格按照工艺要求进行操作,确保护坡结构牢固、美观、安全,为道路和建筑物的稳定性和安全性提供保障。
浆砌石挡墙-护坡施工方案一、工程概述1.1 项目背景浆砌石挡墙-护坡作为土木工程领域中常见的一种施工方式,广泛应用于道路、桥梁、水库等工程中,为了保护地形不被侵蚀和塌陷,提高工程稳定性,需要制定科学合理的施工方案,以确保工程质量及安全。
1.2 施工目的本文旨在提供一套浆砌石挡墙-护坡的施工方案,包括设计、材料准备、施工流程等内容,旨在指导施工人员顺利完成工程,并保障工程质量。
二、施工方案2.1 设计要求1.根据工程实际情况确定挡墙-护坡的高度、宽度及坡度等设计要求。
2.确定挡墙-护坡的结构形式,包括石头的种类、尺寸及堆砌方式等。
3.挡墙-护坡的布置应考虑排水及防渗等因素。
2.2 材料准备1.石材:选择质地坚硬、坚固耐久的石材进行挡墙-护坡的浆砌。
2.水泥、砂浆:保证施工质量,提高护坡的稳定性。
3.其他辅助材料:如编织袋、排水管等。
2.3 施工流程1.地基处理:清理施工区域,确保地基平整牢固。
2.布置标高线:根据设计要求,设置挡墙-护坡的标高线。
3.浆砌石材:按设计要求,选用合适的石材进行浆砌,保证结构牢固。
4.在石材之间填充砂浆:保证石材之间的连接牢固,提高护坡的稳定性。
5.配合排水系统:设置排水管或排水孔,保证挡墙-护坡的排水畅通。
6.结合植被:根据需要,在护坡表面种植草坪或绿化植被,美化环境。
三、质量控制3.1 施工检测1.定期检查施工过程,发现问题及时整改。
2.施工结束后进行验收,确保挡墙-护坡的质量符合设计要求。
3.2 施工安全1.配备齐全的安全设施,保障施工人员的安全。
2.严格按照相关规定进行操作,防止意外发生。
四、总结本文介绍了浆砌石挡墙-护坡的施工方案及质量控制措施,通过合理的设计要求、材料准备和施工流程,可以确保施工工程的质量和安全性。
施工人员应严格按照方案要求进行操作,并注意施工过程中的质量控制及安全防范,最终完成优质的挡墙-护坡工程。
浆砌石挡墙护坡施工方案浆砌石挡墙护坡是一种常见的土木工程施工方案,适用于山区或河岸边等地形复杂的地区。
通过利用石头的自重和稳定性,以及在石缝中填入砂浆的方式,构建出具有一定高度和强度的挡墙和护坡结构,起到抵抗水土流失和保护地势的作用。
一、前期准备工作1.方案设计:根据实际情况,制定出整个工程的施工方案。
方案应包括挡墙和护坡的高度、长度、坡度等要求,以及施工过程中所需的材料和机械设备等。
2.场地准备:清除施工区域内的杂物和障碍物,确保施工区域的平整和干净。
同时,对于较陡的坡面,还需要进行坡脚的整理和修整,确保挡墙的稳定性。
3.材料准备:准备好所需的石材、砂浆、钢筋等材料。
石材一般选择坚硬、不易脱落的石块,砂浆要选择适合的配比,钢筋要进行镀锌处理。
二、施工步骤1.挖土与开槽:根据设计要求,先进行挖掘坡脚土体,并开槽,用于放置墙体的基础。
开槽的深度和宽度根据墙体的高度和坡度而定,通常可在挖掘机的协助下进行。
2.基础与地脚:先在开槽中铺设一层砂石,用手轮压实,并打上水平基面线,然后倒入一层混凝土,用木拍轻敲,以消除气泡。
混凝土要填满开槽,露出几分混凝土面,用砖钳修正垂直。
3.墙体施工:在基础上,按照设计要求开始进行石头的挑选和排列。
石头的选择要求石形整齐,尽量选择平整度高的石块,用砖钳等工具将石块摆放在基础上,并按照要求进行随机组合。
在摆放的过程中,注意石块之间的间隙,以便后续的填缝作业。
4.强固与填缝:在摆放好的石块之间填入砂浆,填缝时要保持砂浆均匀和饱满,用砂纸进行敲实,以确保墙体的整体强度和稳定性。
5.护坡施工:在挡墙施工完成后,需要对坡面进行整理和加固。
通过人工或机械设备的助力,将坡面上的土壤进行整平,并用铁钉等固定在挡墙的上部,以防止土壤流失和坡面塌方。
6.防水与养护:施工完挡墙和护坡后,应对墙体进行防水处理,以提高墙体的耐用性和抗渗性。
同时,还要对施工区域进行养护,保证砂浆的充分硬化,并防止在施工过程中对挡墙和护坡的损坏。

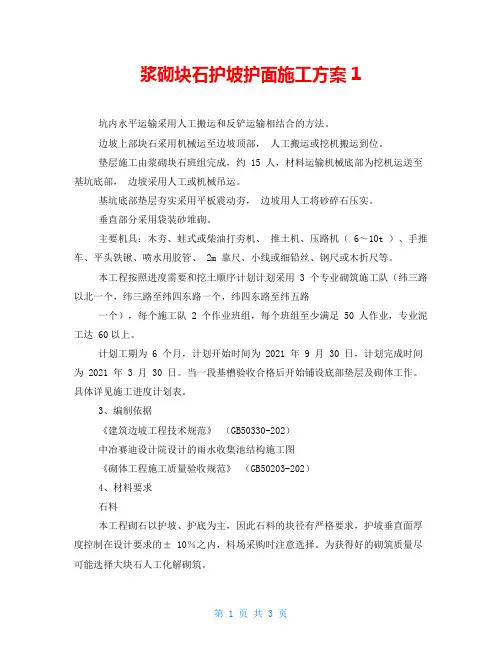

浆砌块石护坡护面施工方案1坑内水平运输采用人工搬运和反铲运输相结合的方法。
边坡上部块石采用机械运至边坡顶部,人工搬运或挖机搬运到位。
垫层施工由浆砌块石班组完成,约 15 人,材料运输机械底部为挖机运送至基坑底部,边坡采用人工或机械吊运。
基坑底部垫层夯实采用平板震动夯,边坡用人工将砂碎石压实。
垂直部分采用袋装砂堆砌。
主要机具:木夯、蛙式或柴油打夯机、推土机、压路机( 6~10t )、手推车、平头铁锹、喷水用胶管、 2m 靠尺、小线或细铅丝、钢尺或木折尺等。
本工程按照进度需要和挖土顺序计划计划采用 3 个专业砌筑施工队(纬三路以北一个,纬三路至纬四东路一个,纬四东路至纬五路一个),每个施工队 2 个作业班组,每个班组至少满足 50 人作业,专业泥工达 60以上。
计划工期为 6 个月,计划开始时间为 2021 年 9 月 30 日,计划完成时间为 2021 年 3 月 30 日。
当一段基槽验收合格后开始铺设底部垫层及砌体工作。
具体详见施工进度计划表。
3、编制依据《建筑边坡工程技术规范》(GB50330-202)中冶赛迪设计院设计的雨水收集池结构施工图《砌体工程施工质量验收规范》(GB50203-202)4、材料要求石料本工程砌石以护坡、护底为主,因此石料的块径有严格要求,护坡垂直面厚度控制在设计要求的± 10%之内,料场采购时注意选择。
为获得好的砌筑质量尽可能选择大块石人工化解砌筑。
1)砌石材质要求:坚实新鲜,强度不低于 40Mpa,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材应色泽均匀。
2)石料外形规格要求:呈块状,至少有两个面基本平行,且面积规格小于要求的毛石(又称片石),可以用于塞缝,用量不得超过该处砌体总量的 10。
单块重量应小于 50Kg。
厚度不得超过 35cm。
砂砂的质量符合设计及规范的规定,砂浆采用的砂料,要求粒径为,细度模数为,砌筑毛石砂浆的砂,其最大粒径不大于 5mm。
浆砌石护坡施工方案(最后的)一、引言1.1 背景在城市建设和农村基础设施建设中,护坡工程是一项重要的工程,它不仅可以保护土地,防止山体滑坡等灾害,还能美化环境、改善生活品质。
浆砌石护坡是一种常见的护坡方式,施工方案的设计和执行对于工程的成败至关重要。
1.2 目的本文旨在介绍浆砌石护坡施工方案中的关键工作内容和要点,以帮助施工人员更好地进行护坡工程,保障工程质量和安全。
二、施工前准备2.1 方案制定在施工前,需要制定详细的工程方案,包括工程量测算、材料选购、施工安排等内容,确保施工过程顺利进行。
2.2 施工人员培训施工人员需要接受专业的护坡施工培训,了解施工规范和要求,保证施工质量。
2.3 设备准备准备必要的施工设备和工具,包括挖掘机、石材切割机等,确保施工进展顺利。
三、施工过程3.1 地基处理在进行浆砌石护坡施工前,需要对地基进行处理,清除杂物、平整地表,确保护坡基础牢固。
3.2 石材选用选择质量好、形状规整的石材进行施工,保证护坡工程的美观和坚固。
3.3 背填土料在石材施工完成后,需要背填土料,填充石材空隙,增加护坡的稳定性。
3.4 浆砌石施工按照设计方案,采用浆砌石的方式进行施工,保证每块石材的牢固和稳定。
四、施工验收4.1 质量检查施工完成后,需要进行质量检查,确保护坡工程符合相关标准和规范要求。
4.2 安全评估对施工后的护坡工程进行安全评估,确保施工质量和安全性。
4.3 现场整理施工完成后及时整理施工现场,清理杂物,保持环境整洁。
五、总结浆砌石护坡施工是一项复杂的工程,需要施工人员严格按照设计方案和工程规范要求进行施工,做好前期准备和质量检查工作,确保护坡工程质量和安全。
希望本文对护坡施工人员有所帮助,促进护坡工程的健康发展。
一、工程概况本工程位于XX地区,主要目的是通过浆砌块石护坡工程对沿线边坡进行加固,防止水土流失,提高道路边坡的稳定性和安全性。
工程总长度为XX米,设计高度为XX米,涉及多个路段。
二、施工准备1. 材料准备:- 石料:选用抗压强度不低于XXMPa的块石,尺寸需符合设计要求。
- 砂浆:采用水泥砂浆,强度等级不低于XXMPa,配合比为水泥:砂=1:2.5。
- 其他材料:包括水泥、砂、水、钢筋、模板、工具等。
2. 人员准备:- 组建专业的施工队伍,包括技术负责人、施工员、质检员、安全员等。
- 对施工人员进行专业技能培训和安全教育。
3. 设备准备:- 机械设备:挖掘机、装载机、运输车、搅拌机、振动棒等。
- 工具:钢尺、线锤、水准仪、水准尺、水平尺、凿子、锤子、水平尺等。
三、施工工艺1. 施工流程:- 施工前准备:测量放线、边坡清理、基础处理。
- 基础开挖:按照设计要求进行基础开挖,确保基础尺寸和坡度符合要求。
- 垫层铺设:在基础顶面铺设砂垫层,厚度为XXcm,平整度满足要求。
- 浆砌块石:按照设计要求进行浆砌块石,确保砌体密实、稳定。
- 面层处理:对浆砌块石面层进行抹面,使其平整、美观。
2. 施工要点:- 基础开挖:严格按照设计要求进行,确保基础尺寸和坡度符合要求。
- 砂垫层铺设:确保垫层平整、密实,厚度符合要求。
- 浆砌块石:选用合适的石料,确保砌体密实、稳定。
采用坐浆法进行砌筑,砂浆饱满。
- 面层处理:抹面时要平整、美观,确保防水效果。
四、质量控制1. 原材料检验:对石料、水泥、砂、水等原材料进行检验,确保质量符合要求。
2. 施工过程检验:对基础开挖、垫层铺设、浆砌块石、面层处理等施工过程进行检验,确保施工质量符合要求。
3. 成品检验:对浆砌块石护坡成品进行检验,确保其稳定性、防水效果、美观度等符合要求。
五、安全措施1. 安全教育培训:对施工人员进行安全教育培训,提高安全意识。
2. 安全防护设施:设置安全防护设施,如安全网、警示标志等。
浆砌块石护坡施工方案
(1)、材料
1)、砌筑石料
浆砌块石所用石料采用基础开挖出符合要求的块石料,石料必须选用质地坚硬、无风化剥落和裂纹的岩石,其抗水性、抗冻性、抗压强度等均须符合设计和规范要求。
块石料表面的泥污、水锈和杂质在砌筑前必须清除干净。
砌筑面石应进行加工,确保表面的平整度。
2)、砌筑砂浆
砌筑砂浆应符合设计要求和设计标号、和易性,具有良好的保水性能;砂浆的配合比须经试验确定,并须征得监理工程师的同意;砂浆必须拌和均匀,其拌和时间自投料完算起,不得少于1.5min,一次拌为应在其凝结之前使用完毕;水泥与塑化剂的配料误差不得大于2%,砂的配料误差不得大于5%,水的配料误差不得大于1%。
(2)、浆砌块石砌筑
浆砌块石砌体必须采用铺浆法砌筑,砂浆稠度宜为3~5cm,当气候变化时应进行适当调整。
砌筑时石块应分层卧砌,上下错缝,内外搭砌。
必要时设置拉结石,不得采用外表面侧立石块、中间填心的方法砌筑,不得有空缝。
在铺筑砂浆之前,石料就洒水湿润,使其表面化充分吸收,但不得残留积水,灰缝厚度一般为20~35mm,较大空缝应采用碎石填塞,不得采用先摆碎石后填砂浆或干填碎石块的方法砌筑。
砌体基础的第一层石块应座浆,并将大面朝下,浆砌块石表面应进行勾缝,勾缝应保持块石砌体的自然接缝,力求美观、匀称、块石形态突出、表面平整。
砌体表面溅留的砂浆应清除干净。
浆砌石砌体的结构尺寸和位置必须符合设计和规范要求。
一、施工前准备(一)确定施工单位及责任人员1. 项目负责人:负责整个护坡工程的施工过程,包括资源调配、质量把控等工作。
2. 技术负责人:负责制定施工方案、施工图纸的复核,对施工中的技术问题给予解决。
3. 安全负责人:负责对施工现场的安全生产进行管理和把控。
4. 质量负责人:负责对施工过程中的质量进行把关和管理。
5. 施工人员:各种工种齐备,包括石工、电工、机械操作员等。
(二)采购工程所需材料和设备1. 石材:根据设计要求的种类和数量进行购买。
2. 水泥、砂浆、砂石:用于砌墙和垫层等用途。
3. 机械设备:包括挖掘机、推土机、破碎机等。
4. 安全防护设备:包括安全帽、安全带、防护眼镜等。
(三)施工现场的准备工作1. 清理现场:将施工现场进行清理,排除杂物和垃圾,确保施工环境整洁。
2. 进行测量和勘察:根据设计图纸,对施工现场进行勘察和测量,确定护坡的具体位置和尺寸。
3. 制定施工方案:根据勘察结果和设计要求,制定详细的施工方案,包括施工进度、施工工艺等。
4. 做好安全防护:在施工现场设置安全警示标志,划定施工区域,做好安全防护工作。
二、浆砌石护坡工程施工(一)准备工作1. 鉴定材料:对所采购来的石材进行鉴定,确保其符合设计要求。
2. 石材的处理:对石材进行切割、打磨等处理,以适应施工要求。
3. 基础处理:对护坡基础进行处理,确保其平整、坚固。
1. 开挖基础:根据设计要求,在护坡位置开挖基础,确保基础的平整和坚固。
2. 进行基础垫层:在基础上进行垫层的铺设,以便于护坡墙的稳固。
3. 进行基础砌筑:对基础上的预留状态进行浆砌石墙基础的砌筑。
(三)护坡石墙主体施工1. 确定砌墙高度:根据设计要求和现场实际情况,确定护坡墙的高度。
2. 进行墙体布置:在砌墙位置进行布置,确保石材的整齐排列。
3. 进行浆砌:将石材进行配合,进行浆砌,确保墙体的稳固和美观。
4. 进行护坡墙的防水处理:对护坡墙进行防水处理,确保其在雨水冲刷下的稳固。
公路浆砌片石护坡施工方案1.施工前准备工作(1)采集施工现场的地质勘测资料和地形图,确定地质情况、坡度和坡高,并制定合理的施工方案。
(2)组织技术人员对施工现场进行细致的勘测,确定施工范围和线路。
(3)清理施工现场,确保施工场地平整,无杂物。
2.材料准备(1)购买符合工程要求的石材(片石)和水泥。
(2)对石材进行分类和检验,确保石质良好、外形美观,符合工程要求。
(3)准备混泥土搅拌机、水泥搅拌机等施工设备。
3.施工工艺(1)确定护坡的线型和坡面的倾斜角度,根据坡面的坡度和坡高选择合适的护坡形式。
(2)在施工现场,根据设计要求和地质条件,确定护坡的基础宽度和深度。
(3)挖掘基础坑,清理坡面上的杂物和软土层,保持坡面的平整度。
(4)在基础坑中,铺设一层厚度为5-10cm的砂石垫层,确保坡面的均匀。
(5)按照设计要求,将片石一块块地铺设在坡面上,用锤子轻轻敲打,使其与垫层牢固连接。
(6)在片石之间和坡面的接缝处,用混泥土进行砌筑和填充,以增加护坡的稳定性。
(7)在计划的片石护坡完成后,对护坡进行检查和修整,确保其外观和质量符合要求。
4.施工注意事项(1)施工过程中,要加强对坡面的监控,及时发现并处理地质灾害隐患。
(2)片石的铺设要均匀,不得出现片石高低不平、错位或空隙太大等情况。
(3)混泥土的配比要合理,确保其强度和稳定性。
(4)施工过程中,要注意安全防护,特别是高处作业时要设置临时围栏和安全网。
通过以上步骤的施工,即可完成公路浆砌片石护坡的建设。
在施工过程中,应严格按照施工方案和技术要求进行操作,确保施工质量和效果。
同时,为了保证施工安全和效率,施工队伍应具备相关的施工经验和技术能力。
浆砌石护坡工程施工方案一、施工概述我国地势起伏较多,许多地区的山坡地都存在土方稳定性不足的问题。
为了防止山坡地发生滑坡、坍塌等灾害,保护周围环境和人员安全,我国普遍采用了浆砌石护坡工程。
浆砌石护坡工程是指将石块通过浆料粘结在一起,形成一道稳定的护坡结构,以增加坡面的稳定性,防止土方滑坡、坍塌等现象发生。
本文将对浆砌石护坡工程的施工方案进行详细的分析和讨论,旨在确保施工过程安全、高效、质量可控。
二、施工前准备1. 安全制度建设:施工前需建立并完善安全管理制度,明确施工人员的责任和义务,做好安全生产工作,确保施工安全。
2. 现场勘察:在施工前应对护坡地块进行现场勘察,了解地质地貌特征、水土情况等,并采取相应的措施进行处理。
3. 材料准备:按照设计要求准备所需的石料、浆料、辅助材料等,确保施工材料的质量。
4. 设备准备:准备好所需的施工设备,如挖掘机、运输车辆、破碎机等,确保施工设备的正常运转。
5. 人员准备:组织施工人员进行技术培训和安全教育,确保施工人员能够熟练掌握各项施工技术和安全操作规程。
三、施工工艺1. 清理工作面:首先进行清理工作面,清除坡面上的杂物、碎石等,确保施工面干净整洁。
2. 割台设置:根据设计要求,在坡面上设置好割台线,确定砌石的位置和高度。
3. 石料破碎:将所需的石料进行破碎,保证石料的大小均匀一致,以便于后续的砌石施工。
4. 石料摆放:根据设计要求,将石料逐层摆放在割台线上,注意石料的缝隙要均匀,以便于后续的浆砌作业。
5. 浆料搅拌:按照设计要求准备好浆料,确保浆料质量符合要求,用来粘结石料。
6. 砌石施工:将浆料涂抹在石料表面,将石料逐层堆砌,确保石料的稳固性和连接性,保证护坡结构的稳定性。
7. 辅助设施:在砌石施工过程中,设置好辅助设施,如排水管道、防滑网等,以确保护坡结构的完整性和功能性。
8. 质量检验:在施工结束后进行护坡结构的质量检验,确保施工质量符合设计要求。
四、施工注意事项1. 根据设计要求和施工规范进行施工,确保施工质量和安全。
浆砌石护坡施工方案浆砌石护坡施工方案是怎样的呢,以下是给大家带来的关于浆砌石护坡施工方案的相关内容,以供参考。
浆砌石护坡施工方案1、浆砌石护坡施工工艺流程测量放线→坡面修整→基础开挖→基础、坡面浆砌→勾缝→养生。
2、浆砌石护坡施工要求单个片石石料厚度不小于30cm,镶面材料应选择尺寸稍大并具有较平整表面,且稍加粗凿。
在角隅处应使用较大石料,大致粗凿方正。
石料砌筑时应清洗干净,表面湿润,砂浆应捣实饱满。
砂浆应采用小型拌和设备随拌随用,严禁人工就地拌和。
所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于1.2m。
砌筑的平缝应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆勾缝。
每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的砂浆,并湿水用砂浆满铺后进行砌筑。
3、浆砌石护坡施工方法3.1边坡修整与护坡放样路基填筑成型后,开始边坡的修整,并对坡面进行人工整平。
在确保路基边坡坡度准确,坡面平整,即可进行护坡的放样,放样严格按照设计图纸几何尺寸进行。
3.2护坡基础开挖护坡开挖采用人工与机械进行开挖,并严格按照图纸设计尺寸进行开挖。
3.3浆砌片石砌筑(1)原材料采用水泥:采用进场合格的P.O32.5R水泥,并且保证使用中水泥存放符合要求。
砂子:采用级配良好、质地坚硬、颗粒洁净的中砂。
片石:用于浆砌工程的片石强度不得低于30MPa,片石砌筑前必须浇水湿润,并将表面灰尘、泥土冲洗干净。
(2)砌筑①施工时须挂线砌筑,并经常对其复核,以保证线型平顺、砌体平整。
②砌体与坡面紧密结合,砌筑片石咬口紧密、错缝砂浆饱满,不得有通缝、叠砌、贴砌和浮塞,砌体勾缝要牢固美观。
③根据设计图纸位置设置伸缩缝和沉降缝的尺寸,伸缩缝间距10-20米,充填沥青麻絮,按设计分段砌筑。
④砌缝宽度、错缝距离应符合规定,勾缝坚固、整齐,深度和型式符合要求。
3.4水泥砂浆勾缝1)勾缝砂浆应采用细砂和较小的水灰比,水灰比控制在1:1~1:2之间。
浆砌石护坡工程施工方案一、施工前准备工作浆砌石护坡工程的施工前需要进行充分的准备工作,确保施工的顺利进行。
准备工作包括以下几个方面:1. 现场勘测和设计:根据工程要求,进行施工现场的勘测和设计工作,制定详细的施工方案和工程图纸。
2. 材料准备:根据设计要求,采购所需的浆砌石材料,包括石块、砂浆、黏结剂等,并进行充分的储备。
3. 设备调配:调配所需的施工设备和机械,并进行检查和维护,确保设备的正常运行。
4. 施工人员培训:培训施工人员,使其熟悉施工工艺和操作规程,提高施工效率和质量。
二、施工工艺与步骤1. 清理施工区域:在施工前,首先需要清理施工区域,清除杂物和垃圾,确保施工区域干净整洁。
2. 喷洒抑尘剂:施工前,对施工区域进行喷洒抑尘剂,减少施工过程中的扬尘。
3. 挖掘坑槽:根据设计要求,按照标高和横断面要求进行坑槽的挖掘,确保施工基准的准确性。
4. 坑槽处理:在坑槽挖掘完成后,进行坑底和坡面的处理,确保坑底平整,坡面光滑。
5. 基底处理:在坑底处理完成后,进行基底处理,包括铺设过滤层和加固层,提高施工工程的稳定性。
6. 石块浆砌:将预先准备的石块按照设计图纸上的要求进行浆砌施工,注意石块之间的间隙要均匀,确保结构的牢固性和美观性。
7. 砂浆填充:在石块浆砌完成后,使用砂浆进行填充,填充石块间的间隙,确保整个护坡结构的稳定性。
8. 结构加固:对已浆砌完成的结构进行加固处理,包括在适当的位置加设加固材料和钢筋,提高工程的抗震和抗滑性能。
9. 养护处理:施工完成后,对浆砌石护坡进行养护处理,包括覆盖保护层、浇水保湿等,确保浆砌石的固化和结构的稳定。
三、施工注意事项1. 安全措施:施工过程中,严格遵守安全操作规程,加强施工区域的警示和防护措施,确保施工人员的人身安全。
2. 质量控制:严格按照设计要求和规范执行施工,加强质量检查和监控,确保施工工程的质量。
3. 环境保护:在施工过程中,采取相应的环境保护措施,减少对周边环境的影响,防止土壤和水源的污染。
浆砌石护坡工程施工方案1. 项目概述本项目是对坡地进行护坡工程的施工方案。
护坡工程旨在增强坡地的稳定性,防止土壤流失和滑坡等自然灾害的发生。
本方案采用浆砌石作为护坡材料,结合机械设备和人工施工,实现坡地的修整和加固。
2. 施工准备2.1 材料准备 - 浆砌石:根据现场实际需要,选择适宜的浆砌石规格和材质。
- 石灰、水泥等建筑材料:作为浆砌石的黏结剂。
2.2 设备准备 - 铲车:用于搬运石材和施工辅助设备。
- 推土机:用于坡地的切削和平整。
- 水平仪、尺子等测量工具:用于测量坡面的坡度和施工尺寸。
3. 施工步骤3.1 坡地准备 - 使用推土机对坡地进行切削和平整,确保坡面的坡度符合设计要求。
- 清除坡面上的杂草、杂物和不稳定的土层,保持坡面清洁。
3.2 浆砌石施工- 根据设计要求,将浆砌石按照一定的排列方式运到施工现场。
- 用水泥或石灰等黏结剂将浆砌石一层层地砌起,确保每层石块之间形成坚固的连接。
- 在施工过程中使用水平仪和尺子等工具进行测量,确保坡面的坡度和尺寸符合设计要求。
- 在施工过程中,及时清理施工现场的杂物和浆砌石表面的浮泥,保持施工质量。
3.3 后续处理 - 完成浆砌石的施工后,对坡面进行养护。
根据材料的不同,施工队需要按照设计要求进行养护期的安排,并定期对浆砌石进行检查和维护。
- 在保证坡面稳定的前提下,进行绿化工作。
栽种适宜的植物和草坪,以增强坡地的抗冲刷能力。
4. 安全措施•所有施工人员必须佩戴安全帽、防滑鞋和其他必要的个人防护用品。
•施工现场必须设置明显的警示标志,限制非相关人员进入施工区域。
•施工过程中,禁止使用与工作无关的机械设备。
•施工现场必须保持整洁,及时清理杂物和浆砌石表面的浮泥。
•在不影响施工质量的前提下,遵守环境保护相关法规,减少对周围环境的污染。
5. 施工质量控制•施工过程中严格按照设计要求进行施工,确保坡面的坡度和尺寸符合要求。
•施工过程中进行工艺检查,确保黏结剂的使用质量和浆砌石的连接牢固性。
浆砌石护坡施工方案一、施工前准备。
在进行浆砌石护坡施工之前,首先需要进行施工前的准备工作。
这包括确定施工范围、清理施工区域、准备施工材料和设备等工作。
在确定施工范围时,需要根据工程设计要求和实际情况确定护坡的高度、坡度和长度,以及需要进行护坡的具体位置。
在清理施工区域时,需要清除杂草、垃圾等障碍物,确保施工区域的整洁和安全。
同时,还需要准备好所需的浆砌石材料和施工设备,以确保施工的顺利进行。
二、施工工艺。
1. 基础处理,在进行浆砌石护坡施工时,首先需要进行基础处理工作。
这包括在施工区域进行基础的挖掘和夯实工作,确保护坡的基础稳固和坚实。
2. 石材摆放,在基础处理完成后,需要开始进行石材的摆放工作。
根据设计要求,将石材逐层摆放在护坡的斜面上,确保石材的稳固和整齐。
3. 浆砌工艺,在石材摆放完成后,需要进行浆砌工艺。
这包括在石材之间进行浆砌,确保石材之间的紧密连接和稳固性。
4. 护坡加固,在浆砌工艺完成后,需要进行护坡的加固工作。
这包括在护坡的顶部进行加固,确保护坡的整体稳固和安全。
5. 清理整理,在护坡施工完成后,需要进行施工现场的清理整理工作。
清除施工区域的杂物和残渣,确保施工现场的整洁和安全。
三、施工注意事项。
在进行浆砌石护坡施工时,需要注意以下事项:1. 施工安全,施工过程中,需要严格遵守施工安全规定,做好安全防护工作,确保施工人员的安全。
2. 施工质量,施工过程中,需要严格按照设计要求和施工工艺进行施工,确保施工质量符合标准要求。
3. 施工进度,施工过程中,需要合理安排施工进度,确保施工任务按时完成。
4. 施工环境保护,施工过程中,需要注意保护施工环境,避免对周围环境造成污染和破坏。
四、施工验收。
在浆砌石护坡施工完成后,需要进行施工验收工作。
这包括对施工质量、施工工艺、施工安全等方面进行全面检查和评估,确保施工结果符合设计要求和标准要求。
通过以上施工方案的实施,可以确保浆砌石护坡施工的顺利进行,同时也能够保证施工质量和施工安全。
乡村公路浆砌块石护坡施工方案
一、工程概况
原设计全线挖方段护坡为浆砌片石,后由于不能满足实际施工和美观要求,现改为浆砌块石护坡。
二、施工准备
施工前放出基坑的开挖边线,水、电进场,做好排水工作,材料及设备进场。
三、施工方案
浆砌块石护坡坡度为1:1.5,位于挖方段,在坡面夯实平整后,挖出基坑并夯实,用5#浆砌片石铺砌。
坡背与坡面紧密结合,丁头石嵌入坡体不少于20cm,块石平顺相结,坐浆饱满,勾缝平直流畅,每10~15米留沉降缝一道,缝宽2cm,以沥青灌缝,深度不小于15cm。
块石长宽高符合预定模数,线条整齐如一,坡面平整,无凹凸,每隔2~3米间隔留泄水孔,孔后按规范做反滤层。
四、质量保证措施
1、对进场的材料严格控制,达不到使用要求的材料禁止入场。
2、施工过程中,派专职人员旁站,随时检查施工质量。
3、砂浆配合比标在施工牌上,便于施工人员掌握材料用量。
4、为保证工程质量,根据JTJ071-98规范要求,定期对原材料进行抽检,砂浆每40m3做一组砂浆试验,砂每200 m3做一组材料试验,碎石每400 m3做一组材料试验,水泥每200t做一组试验,如果试验不合格,将材料清理出场。
已经完成的砌体工程全部返工。
