二、浆砌石护坡施工方案工程1、基土清理基面清理范围包括坡面及阶面,顶部其边界应在设计基面边线外30cm~50cm。
防止对已清理旳基土导致人为破坏,堤基表层不合格土、杂物等必须清除,堤基范围内旳坑、槽、沟等,应按堤身填筑规定进行回填处理。
基面清理平整后,应及时报验。
基面验收后应抓紧施工,若不能立即施工时,应做好基面保护,复工前应再检查,必要时须重新清理。
2、基土碾压应当护坡放坡度为75度,无法采用平面碾压设备进行施工,拟采用平面振捣设备进行表面振捣。
发现局部“弹簧土”、层间光面、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检查合格后,方准铺填新土。
3、基座施工基槽开挖截面为36002500,地基承载力检查后装模并报验,浇筑C15混凝土,养生,冬季施工混凝土出机温度不得不不小于5度,为防冻害,应采用保温措施。
基座施工按《水工混凝土施工规范》施工和进行质量控制。
混凝土在搅拌站搅拌后用溜槽送至施工面。
采用插入式振捣设备进行振捣。
4、砌石施工1)原材料:砌石体旳石料均现场验收,砌石材质应坚实新鲜,无风化剥落层或裂纹。
石材表面无污垢,水锈等杂质,用于表面旳石材,应色泽均匀。
石料密度应不小于25kN/m3,抗压强度应不小于60MPa。
石料外形规格,毛石应呈块状,最小重量不应不不小于25kg。
规格不不小于规定旳毛石,可以用于塞缝,但其用量不得超过该处砌体重量旳10%。
料石应棱角分明,各面平整,其长度应不小于30cm,最小边厚度应不小于20cm,料石外露面应修凿加工,砌面高差应不不小于5mm。
2)砂:砂料现场验收。
质量规定料径为0.15~5mm,细度模数2.5~3.0,砌筑毛石砂浆旳砂,其最大粒径不不小于5mm,砌砌料石砂浆旳砂,最大粒径不不小于2.5mm。
3)水泥和水:水泥品种和强度等级符合规定,到货旳水泥应按品种、强度等级、出厂日期分别堆存,受潮结块旳水泥,严禁使用。
用水原则为合适饮用旳水均可使用,不应影响混凝土、砂浆强度旳增长,水旳pH 值不熔物,可熔物,氯化物等含量符合规范规定。
浆砌片石护坡施工方案一、施工前准备1.1 资料准备准备必要的施工图纸、设计方案、施工合同等相关资料。
1.2 材料准备根据设计要求,选择符合要求的片石材料,保证品质和规格符合要求。
1.3 技术人员准备组织施工人员,对施工步骤和要求进行培训,确保施工人员具备相应的技术和经验。
二、施工流程2.1 地面准备清理施工区域,确保施工基础平整,清除障碍物和碎石等杂物。
2.2 基础处理根据设计要求,进行基础处理,确保基础坚实平整。
2.3 砌石施工按照设计图纸要求,进行砌石施工,将片石按照规定的顺序和方式进行铺砌。
2.4 浆砌使用适量的浆料将石块粘合在一起,确保石块之间紧密贴合,夯实固定。
2.5 养护完成砌石后,进行适当的养护工作,保证片石固定和牢固。
三、施工质量控制3.1 施工监督设立专人负责施工过程的监督,随时解决施工中出现的问题。
3.2 质量把关在施工过程中,加强对施工质量的把控,确保施工符合设计要求。
3.3 完工验收施工结束后,进行完工验收,确认各项指标符合验收标准。
四、施工安全4.1 安全措施施工过程中,严格遵守安全规范,加强施工现场安全管理。
4.2 劳动保护保障施工人员的劳动安全和身体健康,提供必要的劳动保护设施。
五、施工注意事项5.1 环境保护施工过程中注意保护周围环境,减少对周围生态的影响。
5.2 施工期限合理安排施工进度,确保按时完成施工任务。
六、施工总结综上所述,浆砌片石护坡施工需要严格按照设计要求进行,加强质量控制和安全管理,确保施工质量和进度。
只有这样,才能确保项目顺利完成,并达到预期效果。
浆砌石护坡施工方案在护坡工程中,浆砌石是一种常用的材料,其具有独特的美观性和抗冲击能力,适用于各种地形条件下的护坡工程。
为了确保护坡施工质量和效果,下面将介绍一套浆砌石护坡施工方案。
一、工程前期准备1.设计方案:根据护坡位置、坡度等条件,制定详细的施工方案,并得到相关部门的批准。
2.材料选购:购买符合国家标准的浆砌石及相关辅料,确保材料质量可靠。
3.施工人员培训:安排施工人员接受专业培训,掌握浆砌石护坡的施工要点和技术要求。
二、施工步骤1.场地清理:清除护坡区域内的杂草、石头等障碍物,确保施工场地平整。
2.基础处理:在护坡基础上进行加固处理,以确保整体结构的稳固性。
3.浆砌石砌筑:按照设计方案,在基础上开始进行浆砌石的砌筑工作,注意保持石块的整齐、密实。
4.缝隙处理:在砌筑完成后,对石块之间的缝隙进行填充处理,确保护坡表面平整、美观。
5.防水处理:对已完成的护坡表面进行防水处理,以增加护坡的使用寿命。
三、施工注意事项1.施工质量:护坡工程质量直接关系到道路安全,施工过程中要严格按照技术要求进行操作。
2.安全防护:严格遵守安全操作规程,确保施工人员的人身安全。
3.环境保护:施工过程中注意保护周围环境,严禁乱扔垃圾等行为。
4.施工监督:定期对施工现场进行监督检查,及时发现和解决问题,确保施工进度和质量。
四、验收及后期维护1.施工验收:完成护坡施工后,进行专业验收,确保施工符合相关标准和规范。
2.后期维护:定期对护坡进行检查和维护,发现问题及时处理,延长护坡的使用寿命。
通过以上浆砌石护坡施工方案,可以有效保障护坡工程的质量和效果,提高护坡的可靠性和稳固性,为路面及周边环境的安全保障提供了坚实基础。
浆砌毛石护坡施工方案一、项目背景和目的:护坡是一种保护土壤和水源的重要措施,通过合理的施工方案,可以有效地防止土壤侵蚀和水土流失,保护生态环境的稳定性和可持续发展。
本方案旨在设计和施工一种浆砌毛石护坡的方案,以提供一个可行的解决方案,确保施工的顺利进行和工程质量的达标。
二、施工工艺和材料选择:1.坡面处理:首先,对原坡面进行清理和处理,清除杂草、沙石等杂物,并修整表面,确保坡面平整。
2.桩基施工:在坡面下基坑开挖一个深度为0.8-1.0米,宽度为0.4-0.6米的桩基,桩基底部需级配骨料填筑,然后利用钢筋混凝土浇筑基础。
3.土工布铺设:在桩基的基础上铺设土工布,将其平整并固定在桩基上。
4.浆砌毛石施工:选用质量优良、符合设计要求的毛石进行浆砌。
首先,在坡面上设置标高线,按照设计要求进行填方和修整,然后在需要保护的坡面上按照合适的坡度开始施工。
施工步骤如下:a.首先,根据设计要求,将毛石按规定大小堆放在施工现场;b.然后,在坡面上涂抹一层均匀的水泥浆,用于粘贴毛石;c.接下来,将毛石逐层砌在坡面上,并用水平仪检测砌筑的水平度;d.在砌筑每一层毛石时,要及时进行浆砌,使毛石与浆料更好地粘结在一起;e.确保毛石的每一层都紧密地砌筑在一起,并用木梓锤适时敲打,以提高砌筑质量和稳定性。
5.毛石护坡养护:在施工完成后,对毛石护坡进行养护。
首先,喷洒适量的水进行湿润养护,以保证浆料充分硬化。
然后,覆盖保护层,防止太阳暴晒和雨水冲刷。
三、施工安全措施:1.工地围挡:在施工现场周围搭建围挡,确保施工区域安全。
2.安全防护:施工人员必须佩戴安全帽、安全鞋等必要的防护装备,确保人身安全。
3.施工机械操作:施工机械操作人员必须经过专业培训和持证上岗,严禁使用过期或损坏的机械设备。
4.施工现场管理:施工现场应清洁整齐,材料堆放有序,确保施工的安全和效率。
四、质量控制要求:1.施工材料:所有材料必须符合国家相关标准,具有合格的试验报告。
浆砌毛石护坡动工规划之阳早格格创做一、工程表面:无念山珍珠北路A1出心景瞅工程浑火栈讲,为防止浑火栈讲根部火土流逝,拟正在其周边浆砌毛石护坡.二、体例依据:岩土工程勘察典型、兴办天基前提安排典型、锚杆喷射混凝土支护技能典型、兴办边坡工程技能典型、岩土工程勘察安排与动工、兴办工程动工品量查支典型、动工图、动工合共.三、工艺过程:根据现场本量情况,按先护足后护坡,再启顶的准则动工.本工程护坡分为二个动工段,每一动工段按以下过程动工:边坡土圆浑理、基座动工、砌石(埋管搞反滤包)、勾缝、表面浑理、伸缩缝挖嵌、保护.四、动工要领:1、基土浑理基里浑理范畴包罗坡里战基里,顶部鸿沟应正在安排基里边线中.防止对付已浑理的基土制成人为损害,堤基表面分歧格土、纯物等必须扫除,堤基范畴内的坑、槽、沟等,应按堤身挖筑央供举止回挖处理.2、基土碾压护坡坡里部分,无法采与仄里碾压设备举止动工,拟采与仄里振捣设备举止表面振捣.创制局部“弹簧土”、层间光润、层间中空、紧土层或者剪切损害等品量问题时,应即时举止处理,并经考验合格后,圆准铺挖新土.3、基座动工基槽启掘查支合格后,拆模报验浇混凝土保护.冬季动工混凝土出机温度不得小于5度.为防冻害应采与保温步伐.基座动工按《火工混凝土动工典型》动工战举止品量统制.混凝土正在搅拌站搅拌后用溜槽支至动工里.采与拔出式振捣设备举止振捣.4、砌石动工本资料石料现场查支.砌石材量应脆真新陈,无风化剥降层或者裂纹.石材表面无污秽、火锈等纯量.用于表面的石材,应色泽匀称.石料稀度应大于25KN/m3,抗压强度应大于60MPa.石料形状规格,毛石应呈块状,最小重量不该小于25kg.规格小于央供的毛石,不妨用于塞缝,但是其用量不得超出该处砌体重量的10%.料石应棱角明显,各里仄坦.其少度应大于30cm,最小边薄度应大于20cm,料石中露里应建凿加工,砌里下好应小于5mm.——3.0.砌筑毛石砂浆的砂,其最大粒径不大于5mm,砌料石砂浆的砂,最大粒径不大于2.5mm.火泥现场查支.火泥品种战强度等第切合确定,到货的火泥应按品种、强度等第、出厂日期分别堆存,受潮结块的火泥克制使用.用火尺度为相宜饮用的火均可使用,不做用混凝土、砂浆强度的删少,火的pH值不溶物、可溶物、氯化物等含量切合典型央供.砂浆.①用量必须谦足动工图确定的强度及动工战易性央供,用量必须通过考查决定.动工中需要改变胶凝资料的用量时,应重新考查.②拌制砂浆应庄重依照考查决定的配料单举止配料,配料的称重允许缺面应切合下列确定:火泥为±2%,砂为±3%,中加剂为±1%.③拌适时间:板滞拌合很多于2—3min.④胶凝资料应随拌随用,允许间歇时间应通过考查决定.储运爆收离析或者泌火时,砌筑前应重新拌合,已初凝的砂浆不得使用.⑤冬季日仄衡气温矮于3--5℃时不宜举止砌筑.不矮于0℃砌筑时,火泥砂浆强度等第适合普及,并脆持孰料砌筑温度不矮于5℃.为防止冻害应采与保温步伐.浆砌砌筑普遍央供:①砌筑前洗掉石料表面泥垢,脆持石料表面干润.②应采与坐浆法分层砌筑,铺浆薄度3—5cm随铺随砌.砌筑漏洞用砂浆弥补歉谦,用功具插捣稀真.不得无砂浆曲按揭靠,宽禁先堆石料后用砂浆灌缝.③上下层砌筑应错缝,中露里仄坦好瞅砌缝留4cm深清闲.火仄缝宽不大于2.5cm,横缝宽不大于4cm.④砌筑果故停顿,砂浆超出初凝时间,应待砂浆强度达到2.5mp后才可继启动工.绝砌前应扫除本砌体表面浮渣,砌筑时应防止振荡下层砌体.⑤勾缝前必须浑缝,用火冲洁脆持缝内干润,砂浆应分次背缝内挖塞稀真.勾缝砂浆标号应下于砌体砂浆.应按真有砌体缝勾仄缝,宽禁勾假缝、凸缝.砌筑完成后应脆持砌体表面干润搞佳保护.⑥砂浆协共比、处事本能等,应按安排标号通过考查决定,动工中应正在砌筑现场随体制与试件.⑦砌石应采与铺浆法砌筑,火泥砂浆重进度为4—6cm.当气温较下时,应适合删大重进度.⑧正在铺砌灰浆时前,石料应洒火干润,使其表面充分吸支,但是不得残留积火.砌筑时不得采与表里侧坐石块,中间挖芯的砌筑要领.砂浆应歉谦,石块间较大的清闲应先挖塞砂浆,后用碎石或者片石芡真,不得先晃碎石后挖砂浆,或者搞挖碎石块的动工要领,石块间不该相互交战.⑨当最矮气温正在0℃-5℃时,砌筑做业表面应覆盖保温.当最矮气温正在0℃或者最下气温超出30℃时,应停止砌筑.无防雨棚的做业里,逢到大雨应坐时停止动工,妥擅呵护表面,雨后先排除积火,并即时处理受雨冲刷部位.支配央供:①铺浆(座浆)采与火泥砂浆薄度为安排薄度的1.5倍,使石料拆置后有一定的下重余天,有利灰缝座真.逐块座浆安砌,宽肃安排座浆稀真,防止产死空洞.对付于毛石砌体,座浆薄度为8cm安排,以挡住凸凸不仄层里为度.②晃搁石料前洗洁干润,晃时铁锤打挨石里使座浆溢出为度.庄重统制砌筑漏洞宽度,采与火泥砂浆砌筑漏洞宽为2—4cm.③正在石料晃砌便位后,即时横缝灌浆并振捣稀真.振真后漏洞砂浆里略有下重,可待表层仄缝铺浆时一并挖谦.④振捣:火泥砂浆砌筑漏洞宽度较小,采与人为插捣时普遍使用钢筋、竹片、钢板.⑤二次砌筑时间:每一个单位砌筑里铺砌完成24—36h后(根据气温、火泥品种、强度等第分歧而定),即可举止浑理浑洗,准备表层铺砌.品量央供:①仄坦:共一层里应大概砌筑仄坦,相邻砌石下好应小于20—30mm.②宁静:石块拆置必须自己宁静,大里往下,适合摇动或者敲打,使其稳固.③稀真:宽禁石块间接交战,座浆及横缝砂浆挖塞应歉谦稀真,铺浆匀称,横缝挖塞砂浆后应插捣至表面泛浆为止.④错缝:共一砌筑层内,相邻石块应错缝砌筑,不得存留逆背通缝,上下相邻砌石也应错缝拆接,防止横背通缝.保护.砌体中露里,正在砌筑后12—18h之间应即时保护,时常脆持中露里胡干润,火泥砂浆砌体的保护时间超出14d.冬季火泥的火化反应较缓,初凝时间延少,砌体普遍不宜洒火保护,而采与覆盖麻袋、草袋、草帘、塑料薄膜、锅炉加温的保温防冻步伐.通病防治浆砌石不稀真.①局里:已砌筑部位有去头狗洞或者漏洞,拆启查看可睹砂浆不歉谦.②本果:砂浆挖筑不歉谦,灰缝宽度不敷,不分层卧砌.③防止步伐:采与铺浆法砌筑,二块石头之间挖浆歉谦;分层卧砌,内中拆接;每片砌筑做业区安插博职量检员旁站查看,包品量进度控制到底.搞佳现场记录,出现问题逃究量检员责任.品量查看①护坡砌体强度必须切合动工图纸的央供.②砌体稀度战孔隙率查看,坡下三分之一下起码掘坑一组,坡下三分之一上,试坑数量由监理与启包人商谈决定,所测稀度清闲率必须达到动工央供.③砌缝应稀真,无架空漏浆局里,有抗渗央供的部位举止压火考查,检测单位吸火率.④砌体表面砌筑漏洞宽度谦足确定央供.5、砂浆勾缝①勾缝火泥砂浆应采与细砂战较小的火灰比,火灰比统制正在1:1—1:2之间.②防渗用砂浆采与p42.5以上一般硅酸盐火泥.③浑缝应正在砌筑24h后举止,漏洞宽度不小于砌筑漏洞宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝浑洗搞洁,不得残留灰渣战积火,并脆持勾缝里干润.④勾缝砂浆必须单独拌制,宽禁与砌体砂浆混用.⑤当勾缝完成战砂浆末凝后,砌体表面应刷洗搞洁,起码用浸干物覆盖脆持21d.正在保护功夫应时常洒火,使砌体脆持干润,防止碰碰战振荡.6反滤排火①铺反滤层前,应将基里用掘除法整仄.对付各别矮洼部分,用与基里相共土料或者反滤层第一层滤料挖仄.②反滤层铺筑应切合下列央供:铺筑前应搞佳场合排火、设佳样桩、备足反滤料;分歧粒径组的反滤料层薄必须切合安排央供;应由底部进与按安排结构层央供逐层铺设,并包管条理领会互不混纯,不得从下处逆坡倾倒.③分段铺筑时,应使接缝条理领会,不得爆收层间错位、缺断、混纯等局里.④已铺筑反滤层的工段,应即时铺筑表层砌石,宽禁踏踏.⑤下雪天应停止铺筑.雪后复工宽防冻土、冰块战雪混进料内.⑥依照动工图纸央供的位子安顿¢50pvc排火管.五、品量控验1、品量统制①查看浆砌石体的动工支配战品量,是可切合有闭典型的确定.②查看变形缝动工战止火结构创制,是可切合安排央供.③火泥砂浆试块强度评比,应切合火闸动工典型的央供.④单元工程区分,浆砌石每50m—100m堤少区分为一个单元.⑤浆砌石体中瞅品量合格尺度,按下表确定检测:注:品量可疑处必须检测.2、品量查支工程查支可分为分部工程查支战竣工查支二个阶段.查支组按浆砌石的央供举止查支.①分部工程完成后应即时举止查支.湮出工程查支可分段举止,完成一段查支一段.已体味支,动工单位不得举止下一讲工序动工.②分部工程查支的图纸、资料战成果应按竣工查支的制备.③工程完工后,提接经工天技能控制人签署的下列文献战资料:竣工图纸;动工中有闭安排变动的证明战记录;动工单位的考查、丈量本初资料战成果及主要筑堤资料的品量包管书籍;品量事变记录、分解资料及处理截止;单元工程品量评比表、湮出工程查看记录、照片或者摄像资料;工程品量自检报告;动工归纳报告战浑单;动工大记事.④竣工查支合格后,将所有资料整治成册,移接工程管制单位,并抄报有闭部分存案.。
一、工程概况本项目位于我国某地区,由于地质条件复杂,部分边坡存在坍塌、滑坡等安全隐患。
为确保边坡稳定,提高边坡的防护能力,特制定本浆砌石护坡工程施工方案。
二、施工依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《浆砌石护坡工程施工及验收规范》(GB50201-2017)3. 《公路路基设计规范》(JTG D30-2004)4. 设计图纸及相关技术文件三、施工方案1. 施工工艺(1)基础处理:对边坡进行清表,清除杂草、松散土石等杂物,确保边坡基础坚实。
(2)放样:根据设计图纸,对边坡进行放样,确定砌筑位置、尺寸及高度。
(3)浆砌石施工:采用干砌和浆砌两种方式,根据实际情况选择合适的施工方法。
(4)抹面:在浆砌石护坡完成后,对表面进行抹面处理,确保表面平整、美观。
2. 施工材料(1)石材:选用质地坚硬、耐风化的片石或块石,尺寸应符合设计要求。
(2)砂浆:采用水泥砂浆,强度等级不低于M7.5,配合比应符合规范要求。
(3)其他材料:包括水泥、砂、钢筋、模板等。
3. 施工进度(1)基础处理:3天(2)放样:2天(3)浆砌石施工:15天(4)抹面:5天总计:25天4. 施工质量控制(1)确保石材质量,严格把关,避免使用质量不合格的石材。
(2)严格控制砂浆配合比,确保砂浆强度达到设计要求。
(3)砌筑过程中,注意块石之间的缝隙,确保缝隙均匀,便于砂浆填充。
(4)抹面时,注意表面平整度,确保美观。
(5)施工过程中,加强巡查,发现问题及时整改。
四、安全文明施工1. 施工现场设置安全警示标志,确保施工人员安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工现场保持整洁,及时清理垃圾。
4. 严格遵守国家有关环保法规,减少施工对环境的影响。
五、施工组织与管理1. 施工前,组织施工人员进行技术交底,确保施工人员了解施工工艺、质量要求等。
2. 施工过程中,加强现场管理,确保施工质量、进度、安全等各项指标达标。

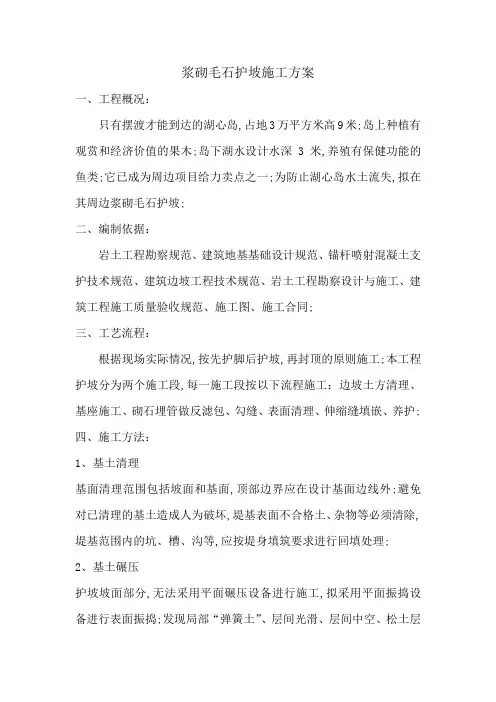

浆砌毛石护坡施工方案一、工程概况:只有摆渡才能到达的湖心岛,占地3万平方米高9米;岛上种植有观赏和经济价值的果木;岛下湖水设计水深3米,养殖有保健功能的鱼类;它已成为周边项目给力卖点之一;为防止湖心岛水土流失,拟在其周边浆砌毛石护坡;二、编制依据:岩土工程勘察规范、建筑地基基础设计规范、锚杆喷射混凝土支护技术规范、建筑边坡工程技术规范、岩土工程勘察设计与施工、建筑工程施工质量验收规范、施工图、施工合同;三、工艺流程:根据现场实际情况,按先护脚后护坡,再封顶的原则施工;本工程护坡分为两个施工段,每一施工段按以下流程施工:边坡土方清理、基座施工、砌石埋管做反滤包、勾缝、表面清理、伸缩缝填嵌、养护;四、施工方法:1、基土清理基面清理范围包括坡面和基面,顶部边界应在设计基面边线外;避免对已清理的基土造成人为破坏,堤基表面不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理;2、基土碾压护坡坡面部分,无法采用平面碾压设备进行施工,拟采用平面振捣设备进行表面振捣;发现局部“弹簧土”、层间光滑、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土;3、基座施工基槽开挖验收合格后,装模报验浇混凝土养生;冬季施工混凝土出机温度不得小于5度;为防冻害应采取保温措施;基座施工按水工混凝土施工规范施工和进行质量控制;混凝土在搅拌站搅拌后用溜槽送至施工面;采用插入式振捣设备进行振捣;4、砌石施工原材料石料现场验收;砌石材质应坚实新鲜,无风化剥落层或裂纹;石材表面无污垢、水锈等杂质;用于表面的石材,应色泽均匀;石料密度应大于25KN/m3,抗压强度应大于60MPa;石料外形规格,毛石应呈块状,最小重量不应小于25kg;规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的10%;料石应棱角分明,各面平整;其长度应大于30cm,最小边厚度应大于20cm,料石外露面应修凿加工,砌面高差应小于5mm;砂料现场验收;质量要求料径为—5mm,细度模数—;砌筑毛石砂浆的砂,其最大粒径不大于5mm,砌料石砂浆的砂,最大粒径不大于;水泥现场验收;水泥品种和强度等级符合规定,到货的水泥应按品种、强度等级、出厂日期分别堆存,受潮结块的水泥禁止使用;用水标准为适宜饮用的水均可使用,不影响混凝土、砂浆强度的增长,水的pH值不溶物、可溶物、氯化物等含量符合规范要求;砂浆;①用量必须满足施工图规定的强度及施工和易性要求,用量必须通过试验确定;施工中需要改变胶凝材料的用量时,应重新试验;②拌制砂浆应严格按照试验确定的配料单进行配料,配料的称重允许误差应符合下列规定:水泥为±2%,砂为±3%,外加剂为±1%;③拌合时间:机械拌合不少于2—3min;④胶凝材料应随拌随用,允许间歇时间应通过试验确定;储运发生离析或泌水时,砌筑前应重新拌合,已初凝的砂浆不得使用;⑤冬季日平均气温低于3--5℃时不宜进行砌筑;不低于0℃砌筑时,水泥砂浆强度等级适当提高,并保持孰料砌筑温度不低于5℃;为防止冻害应采取保温措施;浆砌砌筑一般要求:①砌筑前洗掉石料表面泥垢,保持石料表面湿润;②应采用坐浆法分层砌筑,铺浆厚度3—5cm随铺随砌;砌筑缝隙用砂浆填充饱满,用工具插捣密实;不得无砂浆直按贴靠,严禁先堆石料后用砂浆灌缝;③上下层砌筑应错缝,外露面平整美观砌缝留4cm深空隙;水平缝宽不大于,竖缝宽不大于4cm;④砌筑因故停顿,砂浆超过初凝时间,应待砂浆强度达到后才可继续施工;续砌前应清除原砌体表面浮渣,砌筑时应避免振动下层砌体;⑤勾缝前必须清缝,用水冲净保持缝内湿润,砂浆应分次向缝内填塞密实;勾缝砂浆标号应高于砌体砂浆;应按实有砌体缝勾平缝,严禁勾假缝、凸缝;砌筑完毕后应保持砌体表面湿润做好养护;⑥砂浆配合比、工作性能等,应按设计标号通过试验确定,施工中应在砌筑现场随机制取试件;⑦砌石应采用铺浆法砌筑,水泥砂浆沉入度为4—6cm;当气温较高时,应适当增大沉入度;⑧在铺砌灰浆时前,石料应洒水湿润,使其表面充分吸收,但不得残留积水;砌筑时不得采用外面侧立石块,中间填芯的砌筑方法;砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎石或片石芡实,不得先摆碎石后填砂浆,或干填碎石块的施工方法,石块间不应相互接触;⑨当最低气温在0℃-5℃时,砌筑作业表面应覆盖保温;当最低气温在0℃或最高气温超过30℃时,应停止砌筑;无防雨棚的作业面,遇到大雨应立即停止施工,妥善保护表面,雨后先排除积水,并及时处理受雨冲刷部位;操作要求:①铺浆座浆采用水泥砂浆厚度为设计厚度的倍,使石料安装后有一定的下沉余地,有利灰缝座实;逐块座浆安砌,认真调整座浆密实,避免形成空洞;对于毛石砌体,座浆厚度为8cm左右,以盖住凸凹不平层面为度;②摆放石料前洗净湿润,摆时铁锤击打石面使座浆溢出为度;严格控制砌筑缝隙宽度,采用水泥砂浆砌筑缝隙宽为2—4cm;③在石料摆砌就位后,及时竖缝灌浆并振捣密实;振实后缝隙砂浆面略有下沉,可待上层平缝铺浆时一并填满;④振捣:水泥砂浆砌筑缝隙宽度较小,采用人工插捣时一般使用钢筋、竹片、钢板;⑤二次砌筑时间:每一个单位砌筑面铺砌完成24—36h后根据气温、水泥品种、强度等级不同而定,即可进行清理冲洗,准备上层铺砌;质量要求:①平整:同一层面应大致砌筑平整,相邻砌石高差应小于20—30mm;②稳定:石块安装必须自身稳定,大面朝下,适当摇动或敲击,使其平稳;③密实:严禁石块直接接触,座浆及竖缝砂浆填塞应饱满密实,铺浆均匀,竖缝填塞砂浆后应插捣至表面泛浆为止;④错缝:同一砌筑层内,相邻石块应错缝砌筑,不得存在顺向通缝,上下相邻砌石也应错缝搭接,避免竖向通缝;养护;砌体外露面,在砌筑后12—18h之间应及时养护,经常保持外露面胡湿润,水泥砂浆砌体的养护时间超过14d;冬季水泥的水化反应较慢,初凝时间延长,砌体一般不宜洒水养护,而采取覆盖麻袋、草袋、草帘、塑料薄膜、锅炉加温的保温防冻措施;通病防治浆砌石不密实;①现象:已砌筑部位有来头狗洞或缝隙,拆开检查可见砂浆不饱满;②原因:砂浆填筑不饱满,灰缝宽度不够,没有分层卧砌;③预防措施:采用铺浆法砌筑,两块石头之间填浆饱满;分层卧砌,内外搭接;每片砌筑作业区安排专职质检员旁站检查,包质量进度负责到底;做好现场记录,出现问题追究质检员责任;质量检查①护坡砌体强度必须符合施工图纸的要求;②砌体密度和孔隙率检查,坡高三分之一下至少挖坑一组,坡高三分之一上,试坑数量由监理与承包人协商确定,所测密度空隙率必须达到施工要求;③砌缝应密实,无架空漏浆现象,有抗渗要求的部位进行压水试验,检测单位吸水率;④砌体表面砌筑缝隙宽度满足规定要求;5、砂浆勾缝①勾缝水泥砂浆应采用细砂和较小的水灰比,水灰比控制在1:1—1:2之间;②防渗用砂浆采用以上普通硅酸盐水泥;③清缝应在砌筑24h后进行,缝隙宽度不小于砌筑缝隙宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持勾缝面湿润;④勾缝砂浆必须单独拌制,严禁与砌体砂浆混用;⑤当勾缝完成和砂浆终凝后,砌体表面应刷洗干净,至少用浸湿物覆盖保持21d;在养护期间应经常洒水,使砌体保持湿润,避免碰撞和振动;6反滤排水①铺反滤层前,应将基面用挖除法整平;对个别低洼部分,用与基面相同土料或反滤层第一层滤料填平;②反滤层铺筑应符合下列要求:铺筑前应做好场地排水、设好样桩、备足反滤料;不同粒径组的反滤料层厚必须符合设计要求;应由底部向上按设计结构层要求逐层铺设,并保证层次清楚互不混杂,不得从高处顺坡倾倒;③分段铺筑时,应使接缝层次清楚,不得发生层间错位、缺断、混杂等现象;④已铺筑反滤层的工段,应及时铺筑上层砌石,严禁踩踏;⑤下雪天应停止铺筑;雪后复工严防冻土、冰块和雪混入料内;⑥按照施工图纸要求的位置安放50pvc排水管;五、质量控验1、质量控制①检查浆砌石体的施工操作和质量,是否符合有关规范的规定;②检查变形缝施工和止水结构制作,是否符合设计要求;③水泥砂浆试块强度评定,应符合水闸施工规范的要求;④单元工程划分,浆砌石每50m—100m堤长划分为一个单元;⑤浆砌石体外观质量合格标准,按下表规定检测:注:质量可疑处必须检测;2、质量验收工程验收可分为分部工程验收和竣工验收两个阶段;验收组按浆砌石的要求进行验收;①分部工程完成后应及时进行验收;隐蔽工程验收可分段进行,完成一段验收一段;未经验收,施工单位不得进行下一道工序施工;②分部工程验收的图纸、资料和成果应按竣工验收的制备;③工程完工后,提交经工地技术负责人签署的下列文件和资料:竣工图纸;施工中有关设计变更的说明和记录;施工单位的试验、测量原始资料和成果及主要筑堤材料的质量保证书;质量事故记录、分析资料及处理结果;单元工程质量评定表、隐蔽工程检查记录、照片或摄像资料;工程质量自检报告;施工总结报告和清单;施工大记事;④竣工验收合格后,将所有资料整理成册,移交工程管理单位,并抄报有关部门备案;。
浆砌石护坡施工方案浆砌石护坡是一种常见的土方工程保护措施,用于修建坡面,稳定土体。
下面是一个关于浆砌石护坡施工的方案。
1. 前期准备工作:(1) 制定施工方案和施工计划,明确工程任务和要求。
(2) 确定施工队伍和相关技术人员,统一指挥和管理。
(3) 购买所需的材料和设备,保证施工进行。
(4) 制定安全操作规范,确保工作环境安全。
2. 施工工序:(1) 清理坡面:将坡面上的灌木、杂草等杂物清理干净,保证施工的顺利进行。
(2) 坡面处理:将松散或不平整的地表土层剔除,用铁锹或推土机进行坡面整平,使坡面达到设计要求。
(3) 基础施工:在坡面上进行基础挖掘,将基底土层挖深一定深度,再进行均匀填筑黄河沙和水泥的混合料,进行压实。
(4) 石材加工:将选购来的石材进行加工,保证石块的大小和形状一致,以便后续施工使用。
(5) 石块铺设:先将一层水泥砂浆涂抹在基底上,然后将石块按照规定的间距进行铺设,逐层紧密连接,在铺设的同时使用水平尺进行校正以保证石块的平整度。
(6) 砌缝:在石块之间用石膏砂浆将缝隙进行填充,保证石块之间的连接紧密。
(7) 后期维护:石块铺设完成后,进行浇水养护,保持石块潮湿,防止龟裂和脱落,同时对石块进行清理和保养。
3. 施工要点:(1) 施工人员必须穿戴安全帽、安全鞋等必要的个人防护用品,确保安全。
(2) 施工中要保证工地环境整洁,保持施工现场的安全与卫生。
(3) 施工人员需具备一定的专业知识和技术技能,熟悉施工工序和操作要点。
(4) 施工过程中要注意保护环境,避免对周围生态环境造成污染和破坏。
(5) 施工完成后要进行验收,检查工程质量和施工效果。
浆砌石护坡施工方案的设计和实施需要结合具体情况,根据工程要求和地质条件来制定,同时要保证施工过程的安全和质量,确保工程能够达到预期效果。

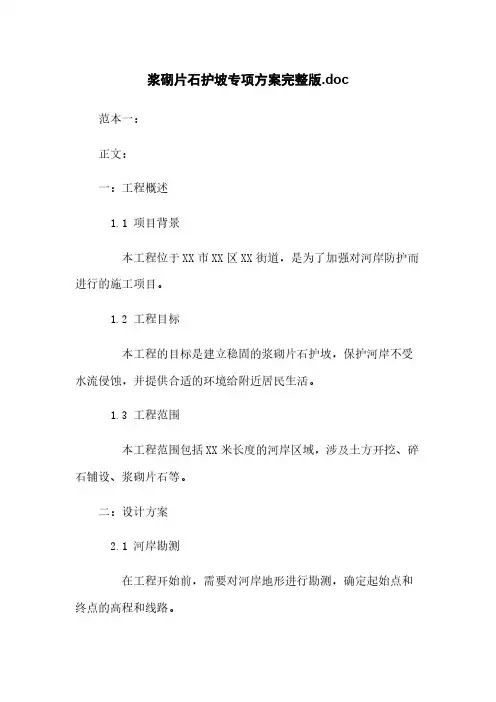

浆砌片石护坡专项方案完整版.doc范本一:正文:一:工程概述1.1 项目背景本工程位于XX市XX区XX街道,是为了加强对河岸防护而进行的施工项目。
1.2 工程目标本工程的目标是建立稳固的浆砌片石护坡,保护河岸不受水流侵蚀,并提供合适的环境给附近居民生活。
1.3 工程范围本工程范围包括XX米长度的河岸区域,涉及土方开挖、碎石铺设、浆砌片石等。
二:设计方案2.1 河岸勘测在工程开始前,需要对河岸地形进行勘测,确定起始点和终点的高程和线路。
2.2 工程施工2.2.1 土方开挖首先进行土方开挖,将河岸边缘的泥土挖掉,保持土壤的坚固程度。
2.2.2 碎石铺设在开挖的基础上,铺设碎石作为基底,增加护坡的稳定性。
2.2.3 浆砌片石在碎石上,使用浆砌片石进行护坡,保护河岸。
三:工程进度3.1 前期准备在XX年XX月进行前期准备工作。
3.2 主体施工从XX年XX月开始进行主体施工,预计在XX年XX月完成。
3.3 后期验收完成主体施工后,进行后期验收和整改工作。
四:工程预算4.1 人工费用从事施工、监理、管理等人员的工资和福利费用。
4.2 材料费用包括土方开挖、碎石、浆砌片石等所需的材料费用。
4.3 机械设备费用使用的机械设备租赁费用和维护费用。
五:风险管理5.1 施工风险针对施工过程中可能出现的风险进行分析,制定相应的应对措施。
5.2 环境风险针对环境保护和生态保护等可能出现的风险,制定相应的措施。
六:附件1. 施工图纸2. 工程报告注释:1. 泥土开挖:将河岸边缘的泥土挖掉,保持土壤的坚固程度。
2. 碎石铺设:在土方开挖的基础上,铺设碎石作为护坡基底,增加护坡的稳定性。
3. 浆砌片石:使用浆砌片石进行护坡,保护河岸免受水流侵蚀。
范本二:正文:一:工程概述1.1 项目背景本工程是为了修建具有美观和保护功能的浆砌片石护坡而进行的施工项目。
1.2 工程目标本工程的目标是在河岸边建立一道护坡,防止水流冲刷,同时提供一个舒适的环境给人们。
一、施工前准备(一)确定施工单位及责任人员1. 项目负责人:负责整个护坡工程的施工过程,包括资源调配、质量把控等工作。
2. 技术负责人:负责制定施工方案、施工图纸的复核,对施工中的技术问题给予解决。
3. 安全负责人:负责对施工现场的安全生产进行管理和把控。
4. 质量负责人:负责对施工过程中的质量进行把关和管理。
5. 施工人员:各种工种齐备,包括石工、电工、机械操作员等。
(二)采购工程所需材料和设备1. 石材:根据设计要求的种类和数量进行购买。
2. 水泥、砂浆、砂石:用于砌墙和垫层等用途。
3. 机械设备:包括挖掘机、推土机、破碎机等。
4. 安全防护设备:包括安全帽、安全带、防护眼镜等。
(三)施工现场的准备工作1. 清理现场:将施工现场进行清理,排除杂物和垃圾,确保施工环境整洁。
2. 进行测量和勘察:根据设计图纸,对施工现场进行勘察和测量,确定护坡的具体位置和尺寸。
3. 制定施工方案:根据勘察结果和设计要求,制定详细的施工方案,包括施工进度、施工工艺等。
4. 做好安全防护:在施工现场设置安全警示标志,划定施工区域,做好安全防护工作。
二、浆砌石护坡工程施工(一)准备工作1. 鉴定材料:对所采购来的石材进行鉴定,确保其符合设计要求。
2. 石材的处理:对石材进行切割、打磨等处理,以适应施工要求。
3. 基础处理:对护坡基础进行处理,确保其平整、坚固。
1. 开挖基础:根据设计要求,在护坡位置开挖基础,确保基础的平整和坚固。
2. 进行基础垫层:在基础上进行垫层的铺设,以便于护坡墙的稳固。
3. 进行基础砌筑:对基础上的预留状态进行浆砌石墙基础的砌筑。
(三)护坡石墙主体施工1. 确定砌墙高度:根据设计要求和现场实际情况,确定护坡墙的高度。
2. 进行墙体布置:在砌墙位置进行布置,确保石材的整齐排列。
3. 进行浆砌:将石材进行配合,进行浆砌,确保墙体的稳固和美观。
4. 进行护坡墙的防水处理:对护坡墙进行防水处理,确保其在雨水冲刷下的稳固。
浆砌毛石护坡施工方案一、工程概况:无想山珍珠南路A1入口景观工程清水栈道,为防止清水栈道根部水土流失,拟在其周边浆砌毛石护坡。
二、编制依据:岩土工程勘察规范、建筑地基基础设计规范、锚杆喷射混凝土支护技术规范、建筑边坡工程技术规范、岩土工程勘察设计与施工、建筑工程施工质量验收规范、施工图、施工合同。
三、工艺流程:根据现场实际情况,按先护脚后护坡,再封顶的原则施工。
本工程护坡分为两个施工段,每一施工段按以下流程施工:边坡土方清理、基座施工、砌石(埋管做反滤包)、勾缝、表面清理、伸缩缝填嵌、养护。
四、施工方法:1、基土清理基面清理范围包括坡面和基面,顶部边界应在设计基面边线外。
避免对已清理的基土造成人为破坏,堤基表面不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理。
2、基土碾压护坡坡面部分,无法采用平面碾压设备进行施工,拟采用平面振捣设备进行表面振捣。
发现局部“弹簧土”、层间光滑、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土。
3、基座施工基槽开挖验收合格后,装模报验浇混凝土养护。
冬季施工混凝土出机温度不得小于5度。
为防冻害应采取保温措施。
基座施工按《水工混凝土施工规范》施工和进行质量控制。
混凝土在搅拌站搅拌后用溜槽送至施工面。
采用插入式振捣设备进行振捣。
4、砌石施工原材料石料现场验收。
砌石材质应坚实新鲜,无风化剥落层或裂纹。
石材表面无污垢、水锈等杂质。
用于表面的石材,应色泽均匀。
石料密度应大于25KN/m3,抗压强度应大于60MPa。
石料外形规格,毛石应呈块状,最小重量不应小于25kg。
规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的10%。
料石应棱角分明,各面平整。
其长度应大于30cm,最小边厚度应大于20cm,料石外露面应修凿加工,砌面高差应小于5mm。
砂料现场验收。
质量要求料径为0.15—5mm,细度模数2.5—3.0。
砌筑毛石砂浆的砂,其最大粒径不大于5mm,砌料石砂浆的砂,最大粒径不大于2.5mm。
水泥现场验收。
水泥品种和强度等级符合规定,到货的水泥应按品种、强度等级、出厂日期分别堆存,受潮结块的水泥禁止使用。
用水标准为适宜饮用的水均可使用,不影响混凝土、砂浆强度的增长,水的pH值不溶物、可溶物、氯化物等含量符合规范要求。
砂浆。
①用量必须满足施工图规定的强度及施工和易性要求,用量必须通过试验确定。
施工中需要改变胶凝材料的用量时,应重新试验。
②拌制砂浆应严格按照试验确定的配料单进行配料,配料的称重允许误差应符合下列规定:水泥为±2%,砂为±3%,外加剂为±1%。
③拌合时间:机械拌合不少于2—3min。
④胶凝材料应随拌随用,允许间歇时间应通过试验确定。
储运发生离析或泌水时,砌筑前应重新拌合,已初凝的砂浆不得使用。
⑤冬季日平均气温低于3--5℃时不宜进行砌筑。
不低于0℃砌筑时,水泥砂浆强度等级适当提高,并保持孰料砌筑温度不低于5℃。
为防止冻害应采取保温措施。
浆砌砌筑一般要求:①砌筑前洗掉石料表面泥垢,保持石料表面湿润。
②应采用坐浆法分层砌筑,铺浆厚度3—5cm随铺随砌。
砌筑缝隙用砂浆填充饱满,用工具插捣密实。
不得无砂浆直按贴靠,严禁先堆石料后用砂浆灌缝。
③上下层砌筑应错缝,外露面平整美观砌缝留4cm深空隙。
水平缝宽不大于2.5cm,竖缝宽不大于4cm。
④砌筑因故停顿,砂浆超过初凝时间,应待砂浆强度达到2.5mp后才可继续施工。
续砌前应清除原砌体表面浮渣,砌筑时应避免振动下层砌体。
⑤勾缝前必须清缝,用水冲净保持缝内湿润,砂浆应分次向缝内填塞密实。
勾缝砂浆标号应高于砌体砂浆。
应按实有砌体缝勾平缝,严禁勾假缝、凸缝。
砌筑完毕后应保持砌体表面湿润做好养护。
⑥砂浆配合比、工作性能等,应按设计标号通过试验确定,施工中应在砌筑现场随机制取试件。
⑦砌石应采用铺浆法砌筑,水泥砂浆沉入度为4—6cm。
当气温较高时,应适当增大沉入度。
⑧在铺砌灰浆时前,石料应洒水湿润,使其表面充分吸收,但不得残留积水。
砌筑时不得采用外面侧立石块,中间填芯的砌筑方法。
砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎石或片石芡实,不得先摆碎石后填砂浆,或干填碎石块的施工方法,石块间不应相互接触。
⑨当最低气温在0℃-5℃时,砌筑作业表面应覆盖保温。
当最低气温在0℃或最高气温超过30℃时,应停止砌筑。
无防雨棚的作业面,遇到大雨应立即停止施工,妥善保护表面,雨后先排除积水,并及时处理受雨冲刷部位。
操作要求:①铺浆(座浆)采用水泥砂浆厚度为设计厚度的1.5倍,使石料安装后有一定的下沉余地,有利灰缝座实。
逐块座浆安砌,认真调整座浆密实,避免形成空洞。
对于毛石砌体,座浆厚度为8cm 左右,以盖住凸凹不平层面为度。
②摆放石料前洗净湿润,摆时铁锤击打石面使座浆溢出为度。
严格控制砌筑缝隙宽度,采用水泥砂浆砌筑缝隙宽为2—4cm。
③在石料摆砌就位后,及时竖缝灌浆并振捣密实。
振实后缝隙砂浆面略有下沉,可待上层平缝铺浆时一并填满。
④振捣:水泥砂浆砌筑缝隙宽度较小,采用人工插捣时一般使用钢筋、竹片、钢板。
⑤二次砌筑时间:每一个单位砌筑面铺砌完成24—36h 后(根据气温、水泥品种、强度等级不同而定),即可进行清理冲洗,准备上层铺砌。
质量要求:①平整:同一层面应大致砌筑平整,相邻砌石高差应小于20—30mm。
②稳定:石块安装必须自身稳定,大面朝下,适当摇动或敲击,使其平稳。
③密实:严禁石块直接接触,座浆及竖缝砂浆填塞应饱满密实,铺浆均匀,竖缝填塞砂浆后应插捣至表面泛浆为止。
④错缝:同一砌筑层内,相邻石块应错缝砌筑,不得存在顺向通缝,上下相邻砌石也应错缝搭接,避免竖向通缝。
养护。
砌体外露面,在砌筑后12—18h之间应及时养护,经常保持外露面胡湿润,水泥砂浆砌体的养护时间超过14d。
冬季水泥的水化反应较慢,初凝时间延长,砌体一般不宜洒水养护,而采取覆盖麻袋、草袋、草帘、塑料薄膜、锅炉加温的保温防冻措施。
通病防治浆砌石不密实。
①现象:已砌筑部位有来头狗洞或缝隙,拆开检查可见砂浆不饱满。
②原因:砂浆填筑不饱满,灰缝宽度不够,没有分层卧砌。
③预防措施:采用铺浆法砌筑,两块石头之间填浆饱满;分层卧砌,内外搭接;每片砌筑作业区安排专职质检员旁站检查,包质量进度负责到底。
做好现场记录,出现问题追究质检员责任。
质量检查①护坡砌体强度必须符合施工图纸的要求。
②砌体密度和孔隙率检查,坡高三分之一下至少挖坑一组,坡高三分之一上,试坑数量由监理与承包人协商确定,所测密度空隙率必须达到施工要求。
③砌缝应密实,无架空漏浆现象,有抗渗要求的部位进行压水试验,检测单位吸水率。
④砌体表面砌筑缝隙宽度满足规定要求。
5、砂浆勾缝①勾缝水泥砂浆应采用细砂和较小的水灰比,水灰比控制在1:1—1:2之间。
②防渗用砂浆采用p42.5以上普通硅酸盐水泥。
③清缝应在砌筑24h后进行,缝隙宽度不小于砌筑缝隙宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持勾缝面湿润。
④勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。
⑤当勾缝完成和砂浆终凝后,砌体表面应刷洗干净,至少用浸湿物覆盖保持21d。
在养护期间应经常洒水,使砌体保持湿润,避免碰撞和振动。
6反滤排水①铺反滤层前,应将基面用挖除法整平。
对个别低洼部分,用与基面相同土料或反滤层第一层滤料填平。
②反滤层铺筑应符合下列要求:铺筑前应做好场地排水、设好样桩、备足反滤料;不同粒径组的反滤料层厚必须符合设计要求;应由底部向上按设计结构层要求逐层铺设,并保证层次清楚互不混杂,不得从高处顺坡倾倒。
③分段铺筑时,应使接缝层次清楚,不得发生层间错位、缺断、混杂等现象。
④已铺筑反滤层的工段,应及时铺筑上层砌石,严禁踩踏。
⑤下雪天应停止铺筑。
雪后复工严防冻土、冰块和雪混入料内。
⑥按照施工图纸要求的位置安放¢50pvc排水管。
五、质量控验1、质量控制①检查浆砌石体的施工操作和质量,是否符合有关规范的规定。
②检查变形缝施工和止水结构制作,是否符合设计要求。
③水泥砂浆试块强度评定,应符合水闸施工规范的要求。
④单元工程划分,浆砌石每50m—100m堤长划分为一个单元。
⑤浆砌石体外观质量合格标准,按下表规定检测:注:质量可疑处必须检测。
2、质量验收工程验收可分为分部工程验收和竣工验收两个阶段。
验收组按浆砌石的要求进行验收。
①分部工程完成后应及时进行验收。
隐蔽工程验收可分段进行,完成一段验收一段。
未经验收,施工单位不得进行下一道工序施工。
②分部工程验收的图纸、资料和成果应按竣工验收的制备。
③工程完工后,提交经工地技术负责人签署的下列文件和资料:竣工图纸;施工中有关设计变更的说明和记录;施工单位的试验、测量原始资料和成果及主要筑堤材料的质量保证书;质量事故记录、分析资料及处理结果;单元工程质量评定表、隐蔽工程检查记录、照片或摄像资料;工程质量自检报告;施工总结报告和清单;施工大记事。
④竣工验收合格后,将所有资料整理成册,移交工程管理单位,并抄报有关部门备案。
