水塔施工组织设计(工程部)
- 格式:doc
- 大小:117.50 KB
- 文档页数:23
水塔施工方案Revised on November 25, 2020水塔施工方案目录第一章工程概况工程简介陕西北方动力有限责任公司水塔工程位于该公司院内,其为600m3/60m钢筋混凝土倒锥壳水塔,其容量为600m3,有效高度为60m(内存最低水位)。
水塔的水箱外表为花瓣图案,配上细长的筒身,造型美观、结构合理。
整座水塔采用现浇施工工艺,施工场地小,施工简便,工期短、质量可靠,省工省料,施工安全。
倒锥壳水塔主要由钢筋混凝土基础、筒身和水箱三大部分组成。
(1)基础:基础是圆板杯口型现浇钢筋混凝土结构,基础埋置深度为,基础外缘半径为,垫层混凝土100厚。
(2) 筒身为等截面、等壁厚、整体现浇钢筋混凝土结构,筒身顶部标高为39m,筒身外半径为,内半径为,壁厚为,筒身顶部支模现浇环板作水箱支模制作的支承点,筒身纵向两侧每隔米设有园形窗1个,内设有平台、爬梯等。
(3)水箱为倒锥壳整体现浇钢筋混凝土结构。
水箱外部由气窗顶盖、上环梁、正锥壳(水箱上壳)、中环梁、倒锥壳(水箱下壳)及下环梁组合而成。
上壳厚100mm,下壳厚160mm。
下壳壳体角度为45 度。
上壳壳体矢跨比为1:4,顶盖厚60mm,壳体矢跨比为1:5 ,水箱混凝土标号为C30。
设计概况水塔设计容积为600m3,总高度约60m,基本风压m2,水箱顶盖活(雪)荷载m2,支筒内各平台/钢梯荷载m2,人井平台荷载 KN/m2,栏杆水平荷载 KN/m2,施工荷载≤50 KN/m2,抗震设防烈度为6度。
本工程混凝土垫层C15;地坪、室外台阶C20、支筒C25、水箱C60P8、人井及人井平台C30 P8、气窗顶盖C25、支筒内平台C25、雨棚C25,钢筋混凝土独立圆型大悬板杯口基础,钢筋混凝土筒体结构,水箱C60 钢筋混凝土;相对标高±相当于绝对标高。
编制依据《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑工程施工质量验收统一标准》(GB50300-2001)《混凝土结构工程施工质量验收规范》(GB50204-2002)《水塔工程施工及验收规范》(GB50078-2008)(参照)《钢结构工程施工及验收规范》(GB50205-2001)《建筑装饰工程施工及验收规范》 (GB50210-2001)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》(JGJ59-99)《建筑施工模板安全技术规范》(JGJ162-2008)《钢结构设计规范》(GB50017-2003)我公司施工同类工程的施工经验、施工能力、技术装备状况等编制的。

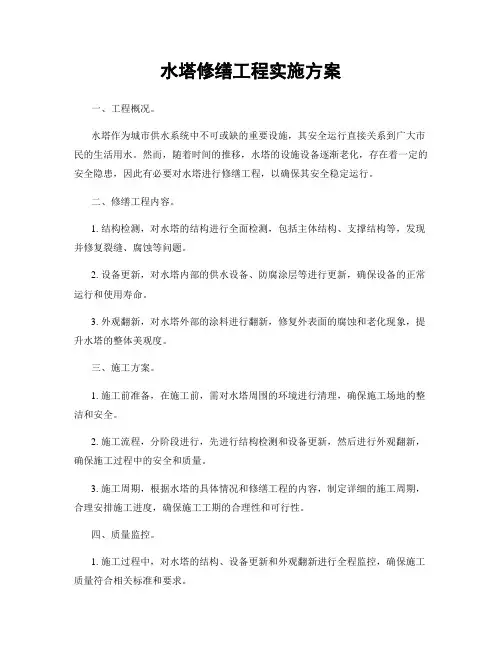

水塔修缮工程实施方案一、工程概况。
水塔作为城市供水系统中不可或缺的重要设施,其安全运行直接关系到广大市民的生活用水。
然而,随着时间的推移,水塔的设施设备逐渐老化,存在着一定的安全隐患,因此有必要对水塔进行修缮工程,以确保其安全稳定运行。
二、修缮工程内容。
1. 结构检测,对水塔的结构进行全面检测,包括主体结构、支撑结构等,发现并修复裂缝、腐蚀等问题。
2. 设备更新,对水塔内部的供水设备、防腐涂层等进行更新,确保设备的正常运行和使用寿命。
3. 外观翻新,对水塔外部的涂料进行翻新,修复外表面的腐蚀和老化现象,提升水塔的整体美观度。
三、施工方案。
1. 施工前准备,在施工前,需对水塔周围的环境进行清理,确保施工场地的整洁和安全。
2. 施工流程,分阶段进行,先进行结构检测和设备更新,然后进行外观翻新,确保施工过程中的安全和质量。
3. 施工周期,根据水塔的具体情况和修缮工程的内容,制定详细的施工周期,合理安排施工进度,确保施工工期的合理性和可行性。
四、质量监控。
1. 施工过程中,对水塔的结构、设备更新和外观翻新进行全程监控,确保施工质量符合相关标准和要求。
2. 施工完成后,进行全面的验收,确保修缮工程达到预期的效果,保证水塔的安全运行。
五、安全措施。
1. 施工过程中,严格遵守相关的安全操作规程,确保施工人员的安全。
2. 在施工现场设置明显的安全警示标识,提醒周围人员注意安全。
六、环境保护。
1. 施工过程中,严格控制噪音、粉尘等污染物的排放,保护周围环境的清洁和安全。
2. 施工完成后,对施工现场进行清理,确保环境的整洁和美观。
七、经济投入。
1. 根据修缮工程的实际情况,合理制定经济投入计划,确保施工经费的合理使用和节约成本。
2. 对施工过程中的经济投入进行全程监控,确保资金使用的透明和合法性。
八、总结。
水塔修缮工程的实施方案需要全面考虑施工过程中的安全、质量和环保等因素,确保修缮工程的顺利进行和达到预期的效果。
第1篇一、工程概况放水塔是水利工程中的重要构筑物,主要用于调节、排放水库或渠道中的水量,确保下游灌溉、发电、防洪等需求。
本方案针对某水库放水塔施工进行详细规划。
二、施工地点及环境1. 施工地点:某水库下游,距水库大坝约500米。
2. 环境特点:- 地形:地形平坦,有利于施工设备的布置。
- 气候:属于温带季风气候,四季分明,雨量适中。
- 地质:土质以砂壤土为主,局部有卵石层。
三、施工内容1. 基础施工:包括基础开挖、混凝土浇筑、钢筋绑扎等。
2. 主体结构施工:包括塔身、楼梯、平台、进出水管等。
3. 附属设施施工:包括照明、通风、排水等。
4. 设备安装:包括阀门、流量计等。
四、施工进度计划1. 施工准备阶段(1个月):- 完成施工图纸会审,明确施工要求。
- 进行施工场地平整,搭建临时设施。
- 准备施工所需的材料、设备、人员。
2. 基础施工阶段(2个月):- 完成基础开挖,确保基础尺寸符合设计要求。
- 进行钢筋绑扎,确保钢筋位置准确。
- 浇筑混凝土,确保混凝土强度达到设计要求。
3. 主体结构施工阶段(3个月):- 进行塔身施工,包括楼梯、平台等。
- 完成进出水管等设施的安装。
4. 附属设施施工阶段(1个月):- 安装照明、通风、排水等设施。
5. 设备安装阶段(1个月):- 安装阀门、流量计等设备。
6. 竣工验收阶段(1个月):- 完成工程验收,确保工程质量符合要求。
五、施工组织与管理1. 施工组织机构:- 成立项目经理部,负责整个工程的施工管理。
- 设置工程技术、质量、安全、材料、财务等职能部门。
2. 施工人员:- 选用具有丰富经验的施工队伍,确保施工质量。
- 定期对施工人员进行技术培训和安全教育。
3. 施工质量控制:- 严格执行施工规范和设计要求。
- 加强原材料、半成品、成品的质量检验。
4. 施工安全管理:- 制定安全管理制度,确保施工安全。
- 加强施工现场安全管理,预防安全事故。
六、施工技术措施1. 基础施工:- 采用机械开挖,确保基础尺寸准确。
水塔安全专项施工方案
水塔作为城市供水系统中的重要设施,其安全施工至关重要。

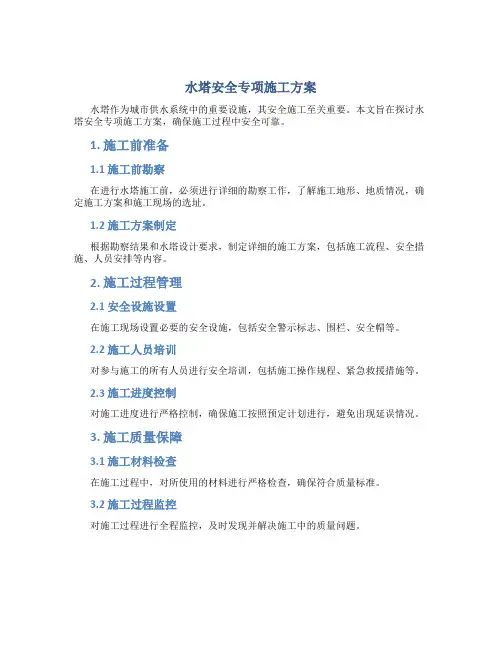

本文旨在探讨水塔安全专项施工方案,确保施工过程中安全可靠。
1. 施工前准备
1.1 施工前勘察
在进行水塔施工前,必须进行详细的勘察工作,了解施工地形、地质情况,确定施工方案和施工现场的选址。
1.2 施工方案制定
根据勘察结果和水塔设计要求,制定详细的施工方案,包括施工流程、安全措施、人员安排等内容。
2. 施工过程管理
2.1 安全设施设置
在施工现场设置必要的安全设施,包括安全警示标志、围栏、安全帽等。
2.2 施工人员培训
对参与施工的所有人员进行安全培训,包括施工操作规程、紧急救援措施等。
2.3 施工进度控制
对施工进度进行严格控制,确保施工按照预定计划进行,避免出现延误情况。
3. 施工质量保障
3.1 施工材料检查
在施工过程中,对所使用的材料进行严格检查,确保符合质量标准。
3.2 施工过程监控
对施工过程进行全程监控,及时发现并解决施工中的质量问题。
4. 施工后清理
4.1 施工场地清理
在施工完成后,对施工现场进行彻底清理,清除施工垃圾和残留物,保持施工现场整洁。
4.2 安全验收
进行水塔施工的安全验收,确保施工工程符合相关标准和要求。
通过以上方案的实施,可以有效保障水塔施工的安全和质量,为城市供水系统的正常运行提供保障。
水塔施工组织设计第一章编制依据1、本工程的设计施工图纸及施工合同要求;2、液压滑动模板施工技术规程(GBJ113-87)3、给水排水构筑物施工验收规范(GB50141-90)4、砼结构工程施工质量验收规范(GB50204-2002)5、建筑地基基础工程施工质量验收规范(GB50202-2002)6、工程测量规范(GB50026-93)7、钢筋焊接及验收规程(JGJ18-2003)8、砼外加剂应用技术规程(GB50119-2003)9、建筑工程冬季施工规程(JGJ104-97)10、建筑工程施工质量验收统一标准(GB50300-2001)11、液压滑动模板施工安全技术规程(JGJ65-89)12、建筑施工高处作业安全技术规程(JGJ80-91)13、《钢筋砼倒锥壳保温水塔》标准图集(04S801-1)。
第二章工程概况本工程河津市清涧一村水塔工程,位于河津市清涧街道办事处清涧一村。
本工程水塔有效容积为100m3,有效高度为20m(内存最低水位)。
水箱水平倾角为45°,结构类型:钢筋砼倒锥壳水塔。
该工程设计±以上高度为,基础垫层底标高为,基础设计为DDC桩基以③号粉质土为持力层,复合地基承载力特征值faK≥220Kpa。
本工程抗震设防类别为丙类,抗震设防烈度为7度,结构安全等级为二级,结构设计使用年限为50年。
倒锥壳水塔主要由钢筋混凝土基础,支筒和水箱三大部分组成。
基础为整板钢筋混凝土结构,基础混凝土量为,支筒混凝土量为115 m3,水箱为倒锥壳整体现浇钢筋混凝土结构。
水箱外部由气窗顶盖、上环梁、正锥壳(水箱上壳)、中环梁、倒锥壳(水箱下壳)及下环梁组合而成。
水箱混凝土量为 m3。
支筒采用滑升模板施工,支筒内径为,外径为,壁厚为180mm,水箱采用支筒顶部现浇施工。
管道采用标准设计图集04S801-1、进出水管和泄溢水管均兼用的方案(两根竖管)和进出水管分开而泄溢水管兼用方案(三根竖管)。
施工组织设计水塔拆除方案一、前言水塔是用于储存和供应水源的重要设施,在使用一段时间后,由于老化、维护成本高昂等原因,可能需要进行拆除。
本方案将对水塔的拆除工作进行详细规划和设计。
二、工程概况1.工程名称:水塔拆除工程2.工程地点:待拆除的水塔所在地3.拆除单位:施工单位5.施工期限:拆除工作预计完成时间三、拆除范围与方法1.拆除范围:确定要拆除的水塔的具体位置和范围,包括水塔本体、支撑结构、配套设备等。
2.拆除方法:根据水塔的具体状况,选择合适的拆除方法,包括爆破、割除、吊装等。
在进行拆除工作时,应充分考虑周边环境和安全要求,确保拆除过程安全。
四、拆除流程1.准备工作:成立拆除小组,确定负责人员和任务分工,制定详细的施工计划,包括材料准备、设备调配等。
拆除前,对水塔进行全面检查,确定是否存在危险因素,并采取相应的安全措施。
2.临时设施:根据拆除工作需要,搭建临时设施,包括施工用房、警示标识等,确保工作区域的安全。
3.拆除水塔:根据拆除范围和方法,进行相应的拆除作业,采取相应的安全措施,确保拆除过程中的人员和设备的安全。
4.清理工作:拆除完成后,对施工现场进行清理,清除残渣和材料,保持环境整洁。
五、安全防护措施1.安全警示标识:在拆除工地周边设置醒目的警示标识,明确禁止非工作人员进入拆除区域。
2.人员防护:工作人员应佩戴符合标准的安全帽、安全绳和防护鞋等个人防护装备,严禁擅自脱离工作区域。
3.设备防护:对使用的设备进行检查和保养,确保设备的正常运转和安全性能。
4.环境保护:在拆除过程中,采取有效措施控制噪音、粉尘等对周边环境的污染,确保施工区域的环境卫生。
六、技术措施1.人员培训:对拆除工作负责人员进行专业培训和技能考核,确保其具备相关的专业知识和操作技能。
2.设备选择:根据拆除作业的需求,选择合适的机械设备和工具,提高工作效率。
3.爆破方案:如果需要采用爆破方式进行拆除,应编制详细的爆破方案,确保安全、高效地完成拆除工作。

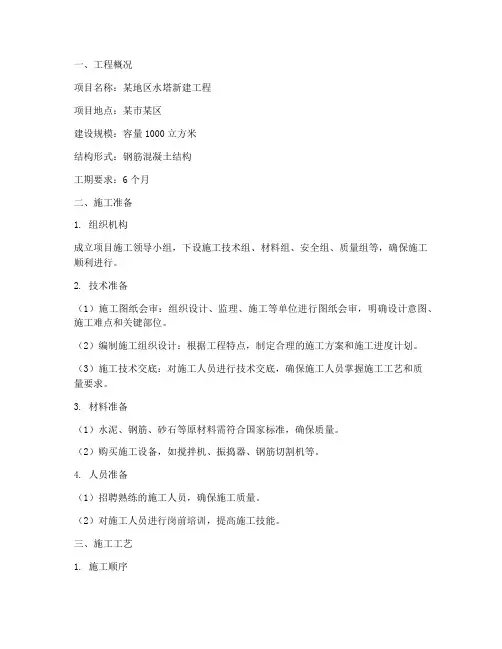

一、工程概况项目名称:某地区水塔新建工程项目地点:某市某区建设规模:容量1000立方米结构形式:钢筋混凝土结构工期要求:6个月二、施工准备1. 组织机构成立项目施工领导小组,下设施工技术组、材料组、安全组、质量组等,确保施工顺利进行。
2. 技术准备(1)施工图纸会审:组织设计、监理、施工等单位进行图纸会审,明确设计意图、施工难点和关键部位。
(2)编制施工组织设计:根据工程特点,制定合理的施工方案和施工进度计划。
(3)施工技术交底:对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
3. 材料准备(1)水泥、钢筋、砂石等原材料需符合国家标准,确保质量。
(2)购买施工设备,如搅拌机、振捣器、钢筋切割机等。
4. 人员准备(1)招聘熟练的施工人员,确保施工质量。
(2)对施工人员进行岗前培训,提高施工技能。
三、施工工艺1. 施工顺序(1)基础施工:挖基坑、基础垫层、混凝土基础施工。
(2)柱子施工:柱子模板安装、钢筋绑扎、混凝土浇筑、养护。
(3)梁板施工:梁板模板安装、钢筋绑扎、混凝土浇筑、养护。
(4)屋面施工:屋面模板安装、钢筋绑扎、混凝土浇筑、养护。
(5)设备安装:水泵、管道、电气设备等安装调试。
2. 施工要点(1)基础施工:严格按照设计要求进行,确保基础稳定。
(2)柱子施工:模板安装要牢固,钢筋绑扎要符合规范,混凝土浇筑要均匀,确保柱子质量。
(3)梁板施工:模板安装要牢固,钢筋绑扎要符合规范,混凝土浇筑要均匀,确保梁板质量。
(4)屋面施工:屋面模板安装要牢固,混凝土浇筑要均匀,确保屋面质量。
(5)设备安装:严格按照设备安装要求进行,确保设备正常运行。
四、质量控制1. 材料质量:严格按照国家标准和设计要求,对原材料进行检验,确保材料质量。
2. 施工质量:严格执行施工规范和质量标准,加强施工过程中的质量检查,确保工程质量。
3. 质量验收:按照国家相关质量验收标准,对施工完成的部分进行验收,确保工程质量。
第1篇一、工程概况1. 工程名称:某地区水塔拆除工程2. 工程地点:某地区某街道3. 工程规模:拆除一座直径8米、高15米的水塔4. 拆除方式:人工拆除5. 施工单位:某拆除工程公司二、施工组织设计1. 施工单位:成立由项目经理、技术负责人、安全员、施工员等组成的项目部,负责整个工程的施工组织与管理。
2. 施工人员:根据工程规模和特点,配备相应的施工人员,包括拆除工、起重工、电工、木工等。
3. 施工机械:配置必要的施工机械,如吊车、挖掘机、切割机等。
三、施工准备1. 技术准备:对水塔的结构、材料、施工工艺等进行详细调查,制定合理的拆除方案。
2. 材料准备:根据施工方案,准备拆除所需的材料,如切割片、钢筋绳、绳索等。
3. 机械准备:检查施工机械的完好性,确保施工过程中机械的正常运行。
4. 安全准备:制定安全措施,确保施工人员的人身安全。
四、施工工艺1. 拆除前的准备工作(1)检查水塔的稳定性,确保拆除过程中水塔不会发生倾斜、倒塌等意外情况。
(2)切断水塔的供水、供电等设施,防止拆除过程中发生意外事故。
(3)清除水塔周围障碍物,确保施工场地安全。
2. 拆除工艺(1)切割水塔底部:采用切割机对水塔底部进行切割,切割过程中注意控制切割深度,避免切割过深导致水塔倾斜。
(2)切割水塔墙体:采用切割机对水塔墙体进行切割,切割过程中注意控制切割速度和方向,确保切割均匀。
(3)拆除水塔顶部:采用吊车将水塔顶部吊起,然后人工拆除。
(4)清理拆除现场:将拆除后的残渣、垃圾等进行清理,确保现场整洁。
五、安全措施1. 人员安全(1)施工人员必须经过专业培训,掌握拆除工艺和安全操作规程。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)施工现场设置安全警示标志,提醒施工人员注意安全。
2. 设备安全(1)检查施工机械的完好性,确保施工过程中机械的正常运行。
(2)操作人员必须熟悉机械的操作规程,确保操作安全。
3. 施工现场安全(1)施工现场设置安全通道,确保施工人员通行畅通。
鞍钢高性能冷轧硅钢工程100m³倒锥壳安全水塔施工组织设计鞍钢建设公司第一建筑工程公司二00九年二月十八日目录一、施工方案…………………………………二、施工进度计划及保证措施………………… ..三、平面布置…………………………………四、质量保证措施…………………………… ..五、安全保证措施……………………………六、主要机具使用计划……………………… ..七、劳动力安排计划及措施……………………八、主要材料、构件用量计划…………………九、现场文明施工措施……………………… ..十、附件………………………………………. 十一、附图……………………………….…....一、施工方案(一)工程概况本工程为鞍钢高性能冷轧硅钢工程100m3 /35m钢筋砼倒锥壳水箱保温型水塔。
水塔支筒有效高度为35m(内存最低水位),水柜倾角为α=30°, 其容量为100立方米。
倒锥壳水塔主要由钢筋砼水池基础、支筒和水柜三大部分组成。
水塔的水柜外表为花瓣图案、配上细长筒身,造型美观,结构合理。
(1)水池式基础:水池式基础底板为钢筋混凝土圆形底板,底板厚度为1.00米,基础埋深为-3.000米,底板外缘半径10.80米,水池式基础混凝土为C30 S6防水混凝土。
(2)支筒:等截面筒体现浇钢筋混凝土结构,外直径为2.40m,壁厚为180mm,筒身纵向两侧每隔5米设有园形窗1个,内设平台、爬梯等。
砼标号C30,砼用量46.9 m3。
(3)水柜:倒锥壳整体现浇钢筋混凝土结构,水柜上面外缘直径为11600mm。
水柜上部由气楼顶盖、上环梁、正锥壳(水柜上锥壳)、中环梁、倒锥壳(水柜下锥壳)及下环梁组合而成。
上锥壳厚80mm,混凝土为C25;下锥壳厚140mm,混凝土为C25混凝土;气楼顶盖厚80mm,混凝土为C25混凝土;环托梁为C30混凝土。
(二)方案选择由于倒锥壳水塔为特殊构筑物,其质量和安全要求非常高。
因此,必须对施工方案进行优化选择,做到周到细致,科学合理,精心安排,强化控制。
江苏华菱锡钢258及棒材水处理工程安全水塔施工组织设计审批:审核:编制:湖南省第五工程有限公司二00九年十二月十一日目录一、工程概况二、施工准备三、施工总平面布置四、施工准备五、主要项目施工方法、技术控制要点和措施1. 基础施工2. 筒身滑模施工3. 水柜绕筒身预制4. 水柜液压提升及固结5. 收尾六、工具、机械、设备计划七、劳动组合八、质量、安全、消防和节约措施九、季节性施工技术措施十、附图表一、工程概况:1.1 本工程为江苏华菱锡钢特钢有限公司全厂公辅设施管网工程258及棒材水处理安全水塔,规格为100m3/35m,即水柜有效容积100m3,有效水头(塔内存水最低水位35m)。
该水塔的水柜外表为花瓣图案,配上细长的筒身,造型美观,结构合理。
采用“双液压组合施工工艺”施工,施工简便、工艺先进。
筒身采用滑模施工,水柜就地预制,液压提升定装,减少了高空作业,施工安全。
2.2水塔结构主要由基础、筒身和水箱三部分组成。
2.2.1水柜外部设有阴槽,从下环梁延伸到中环梁处,为莲花瓣形。
水柜由气窗、顶盖、上环梁、正锥壳(水柜上壳),中环梁、倒锥壳(水柜下壳)及下环梁组合而成。
下壳壳体母线斜度为45度,上壳壳体矢跨比为1:4。
2.2.2筒身为圆形钢筋混凝土结构,外直径2.2mm,沿筒身高度方向对称高能采光圆窗12个,内设7层平台,7步爬梯等。
二、施工部署2.1本工程施工部署较为单一,在现场准备施工用水、用电以及平整道路,在基础施工时,开始制作滑模架和预留孔洞模板。
在组装滑模和滑升施工时,开始制作水柜、人井、小柱、平台及环板的模板,然后进行水柜支模、提升水柜和装饰等收尾准备等,其施工工艺流程见图附图-01。
2.2 施工进度计划本工程施工期为(80d),施工进度计划见表WT-02。
三、施工总面布置3.1 根据现场编制施工总平面布置图,视施工现场绘制好施工平面布置图,再补到方案中的附图中。
3.2本工程以水塔为施工对象,因此施工用水、电、道路以及原材料运输,均围绕水塔进行,水塔主要材料是砂、石、水泥和钢筋及少量管道。
水塔施工组织设计第一章编制依据、本工程的设计施工图纸及施工合同要求。
、液压滑动模板施工技术规程()、给水排水构筑物施工验收规范()、砼结构工程施工质量验收规范()、建筑地基基础工程施工质量验收规范()、工程测量规范()、钢筋焊接及验收规程()、砼外加剂应用技术规程()、建筑工程冬季施工规程()、建筑工程施工质量验收统一标准()、液压滑动模板施工安全技术规程()、建筑施工高处作业安全技术规程()、《钢筋砼倒锥壳保温水塔》标准图集()。
第二章工程概况本工程河津市清涧一村水塔工程,位于河津市清涧街道办事处清涧一村。
本工程水塔有效容积为,有效高度为(内存最低水位)。
水箱水平倾角为°,结构类型:钢筋砼倒锥壳水塔。
该工程设计±以上高度为,基础垫层底标高为,基础设计为桩基以③号粉质土为持力层,复合地基承载力特征值≥。
本工程抗震设防类别为丙类,抗震设防烈度为度,结构安全等级为二级,结构设计使用年限为年。
倒锥壳水塔主要由钢筋混凝土基础,支筒和水箱三大部分组成。
基础为整板钢筋混凝土结构,基础混凝土量为,支筒混凝土量为,水箱为倒锥壳整体现浇钢筋混凝土结构。
水箱外部由气窗顶盖、上环梁、正锥壳(水箱上壳)、中环梁、倒锥壳(水箱下壳)及下环梁组合而成。
水箱混凝土量为。
支筒采用滑升模板施工,支筒内径为,外径为,壁厚为,水箱采用支筒顶部现浇施工。
管道采用标准设计图集、进出水管和泄溢水管均兼用的方案(两根竖管)和进出水管分开而泄溢水管兼用方案(三根竖管)。
支筒内设一道钢爬梯、五道砼平台及三个椭圆形窗口。
混凝土强度等级见下表:主要钢筋最小保护层厚度()如下:整座水塔采用现浇施工工艺,施工场地小,施工简便,工期短、质量可靠,省工省料,施工安全。
第三章施工总部署本项目为河津市清涧一村水塔工程,接到本项目的施工图纸后,集公司所有工程技术人员进行研究探讨,商定:技术力量上足、工人数全力保证、高度重视本工程、集各工种人才、高标准进行工程建设。
、项目班子安排:由于本进度要求紧,为统一管理,组建该工程施工全过程管理部。
对工程建设统一管理、统一施工、统一计划,将本项目做到技术、质量、材料、施工、计划控制全统一。
(施工全过程管理组织机构附后)、质量控制:对于本项目工程的所有工序质量验收标准,严格按照施工规范统一验收标准执行,项目施工实行班组自检、质检员验收、项目部验收,监理、甲方检查验收合格后方准进行下道工序施工。
细化管理、层层把关,质量第一、控制为先。
、安全控制:项目安全员全日进行安全隐患排查并及时进行有效处理安全隐患,有问题与项目部安全科进行协商,统一验收、最后经监理单位认可后,方可安全生产、正常施工,在确保工人安全施工的前提下科学控制生产。
、进度控制:项目部每周精排施工进度计划,必须提前考虑室外配套附属工程。
首先按计划细控进度,项目部进度科落实检查,并与监理单位共同协商有效进行进度控制调整。
保证按期完工,包括室外配套工程。
、机械设备总体安排:垂直运输设备安排:本水塔安排一台塔吊。
、、砼工程:本工程砼采用商品砼,汽车泵送砼进行浇筑,有效控制砼质量、更有效地做好施工现场文明施工。
、钢筋工程:钢筋加工、制作在施工现场进行。
、模板工程:模板采用竹胶板,脚手架采用钢管易搭易拆脚手架。
第四章施工工艺本工程为钢筋砼结构,分项工程划分即按施工顺序分为:基础、支筒主体、水箱、水电管网安装和内外装饰,水箱主体完成后各工种立体交叉作业,外装饰按由上而下的顺序进行。
施工起点流向基础—支筒主体—平台、爬梯—水箱主体—管道安装—塔内外装饰—试压试水一)、基础:、测量放线:依据施工区域的控制点进行定位测量放线,定出事故水塔的中心点点,依据点进行事故水塔的定位十字轴线控制,并设控制点,采用混凝土护桩,并用脚手架管围护,挂设彩旗,作为明显标志。
、土方开挖:设计要求水塔采用天然地基,以第③粉质粘土为持力层,地基承载力值=,当基础开挖至基底标高未见该土层,则应继续下挖至该土层。
施工技术人员根据定位轴线进行土方开挖的放线工作,采用反铲挖土,土方开挖到设计要求土层时,预留采用人工清底。
土方开挖深度,因本区域土层稳定性比较好,边坡放坡系数:。
基础开挖至基础标高后,设计单位、地质勘察、监理、甲方和施工单位共同勘测鉴定,认为符合设计要求时,进行下道工序,浇筑混凝土垫层。
垫层达到一定强度后,在垫层上进行钢筋、模板、砼基础施工。
土方开挖过程中,技术人员随时根据实际情况进行复测,以保证基础施工的几何尺寸和中心位置的准确性。
开挖出的土方运到业主指定的弃土场地。
、模板安装:基础底板和锥体环梁支模采用钢模板,钢圈加固。
特别是在施工环基时高度大,在支内模时,可一次支到顶,外模可分两次进行,为了保证模板的整体牢固,可在模板的上、中、下三个部位用Φ圆钢、倒链紧固,支外模虽然分为两阶段进行,可是上部模板也必须一次到位,以保证环基施工,不留施工缝,砼浇灌前应严格检查模板的位置尺寸及加固的牢靠程度,以防模板受力变形。
基础浇灌时,需搭设满堂脚手架。
选用刚度强,外观平整的钢模。
模板安装前,必须涂刷隔离剂,严禁采用废机油进行涂刷。
、混凝土工程:、原材料要求)、水泥:除水箱采用龙门普通硅酸盐水泥,基础、支筒等均采用龙门普通硅酸盐水泥。
)、砂子:采用黄河水洗砂,砂含泥量小于。
)、石子采用粒径为—,含泥量要求小于。
、混凝土浇筑基础施工可分两个步骤:第一步,先浇灌底板,待板浇筑完毕,第二步施工锥体环梁。
底板和锥体环梁之间可以留置一道水平施工缝,施工缝的处理应严格按照施工规范操作。
、质量控制措施:)、钢筋、模板必须严格按照设计和规范进行施工,经有关部门检验合格后,方可进行砼浇灌。
)、砼振捣采用插入式振捣器分层振捣,振捣器应分别插入下层砼处,移动间距不大于,当砼表面出现浮浆,并不再降落时,即可停止振捣。
)、砼采用现场搅拌,浇筑过程中对坍落度进行抽检。
)、混凝土浇灌顺序原则是先深后浅,由一侧向另一侧平行推进,混凝土浇灌分层下灰厚度以不大于为宜,每层的接槎时间应不超过混凝土初凝时间。
)、混凝土捣固用插入式高频振动器振捣,一般间距控制在,时间以混凝土表面不再出现明显下沉和气泡为准,一般为,振捣本施工层时应插入下一层混凝土内深度不小于,振捣均匀,振捣过程中产生的泌水,必须及时排除。
)、每次混凝土浇筑前,要与管道、电气、仪表、机械等专业密切配合,并做好混凝土的会签工作。
)、为了防止雷电,应该在浇筑前用根××的镀锌角钢埋入基础下深米,并与基础钢筋焊牢,保证其截面面积满足设计要求,各分项工程完成后,均做出技术检查和质量验收,并做好隐蔽工程验收记录、钢筋工程:钢筋制作)、钢筋制作使用时,必须将材料的材质书、附件报告报监理部门认可使用。
)、钢筋表需将技术人员复查无误后,交给施工制作者,制作者必须严格按照制作表制作。
)、钢筋采用绑扎连接,环向钢筋错开搭接,同一截面上的钢筋接头面积,不应大于%,钢筋保护层用砼垫块控制。
砼基础连续浇灌,分层振捣,每层厚度为,可分两组对称方向进行。
钢筋锚固长度():钢筋类别混凝土强度等级()()消除应力钢丝钢筋搭接长度()接受力类别连接长度轴心受拉和小偏心受拉构件(下锥壳、中环搭接长度不小于及梁)弯曲受拉构件、大偏心受压(拉)构件搭接长度不小于及轴心受压构件、受弯构件的受压区搭接长度不小于及搭焊钢筋双面焊钢丝网(用于水箱保温外壳)搭接长度不小于钢筋安装:)、钢筋试件复检合格后报监理,方可安装。
)、安装时,严格按照设计要求进行施工,钢筋搭接位置、长度满足施工规范要求。
)、基础钢筋安装时,为了保证底板上下层钢筋间距、保护层厚度,中间采用Φ的钢筋制作马凳支撑,每隔米梅花型布置)、筒壁钢筋在混凝土浇筑前安装,安装时,钢筋均匀布置,且按设计要求把钢筋接头位置错开。
、刚性防水套管的制作与安装:制作时,根据图纸设计要求进行下料,加工完成后,在其外壁均涂刷底漆一遍或冷底子油。
安装时,依据设计图纸位置,结合管道安装图进行定位放线,放线完毕后,割掉钢筋,安装套管时,采用钢筋固定,与壁钢筋相连接。
安装过程中,用水准仪测量中心标高。
复测中心标高无误后,套管四周采用同型号的钢筋进行加固,每边伸入壁满足锚固长度要求。
、基础回填基础施工完毕后,清理基地垃圾、杂物、抽水,对拉螺栓采取防腐处理,经监理部门验收合格后进行土方回填。
回填土为素土,分层夯实,每层虚铺厚度为,项目建设周期严格按照规范要求进行施工。
二)、支筒本工程支筒高度为,支筒外径,支筒壁厚为,砼设计标号为,采用液压滑模施工,利用-、液压控制台、千斤顶只、以Φ钢筋为支承杆,提升过程中,支撑杆浇注到混凝土内,不可回收,如支承杆处与竖向插筋有矛盾时,可代替一根主筋使用,滑模系统组装完毕后,即可做砼浇筑前的准备工作,滑模装置的组装其组织程序为:芯筒→模梁→提升架→内外围圈→支模平台、挑梁、油路、垂直运输→控制→测量→内模→外模→吊脚手架→安全通讯设施施工精度控制系统,用水准仪或水平管测量水平面,在支筒外两个轴线上设四个点,做好地面对应点,即可作为垂直度的原始测量点,每提升米,校对一次,及时观测垂直度变化情况。
、对混凝土的要求)、设计标号:混凝土设计标号为。
)、滑升速度及混凝土出模强度,根据气候情况和工程特点,在每天滑升速度不超过时,同时还应满足混凝土的早期强度在-小时达到。
出模时用手指加力观察出模强度。
)、对混凝土配合比试配要求混凝土坍塌度应控制在-,初凝时间控制在小时左右,终凝时间控制在小时左右,砂含泥量小于%,石料含泥量小于%,混凝土拌合时间-分钟,水泥进货批量,应按混凝土配合比所用水泥一次储备够,严格防潮。
严禁使用安定性不合格的水泥。
、滑模施工在施工前应先行检查基础的实际尺寸和位置与设计尺寸和位置的误差不得超过以下数值:基础中心点对设计坐标的位移±。
滑模设备检修)、液压控制台:试运行使其正常。
)、千斤顶空载爬行实验使其行程达到一致。
)、油管、分油器进行耐压试验。
滑模装置的组装安装提升架→安装内外围圈→绑扎竖向钢筋和提升架横梁下水平钢筋→安装模板→安装操作平台→安装液压提升系统→检查、试验插入支承杆→安装内外吊架及安全网(滑升后)。
平台上物料的堆放平台上物料的堆放应满足以下要求:)、平台上物料的堆放不应太多,且应均匀堆放。
)、提升时平台上人员不能集中在某一个地方,应分散。
滑升前的准备:)、由于滑模施工具有连续作业的特点,所以滑模施工前必须将所需施工机具、设备、材料等按照施工组织方案要求的型号和数量配备齐全,同时应准备一定数量的备用及设备易损件。
对主要施工机具,应进行运转试验,对千斤顶及液压设备除进行试动运转外,还应对整个液压油路系统进行加油,回油时间的测定试验。
试验步骤如下:千斤顶及油路安装前均应进行单体试验,合格后再进行安装,油路采用分组并联,由分油器到各千斤顶的油管和长度应尽量相等,液压系统安装完毕后进行调试。
