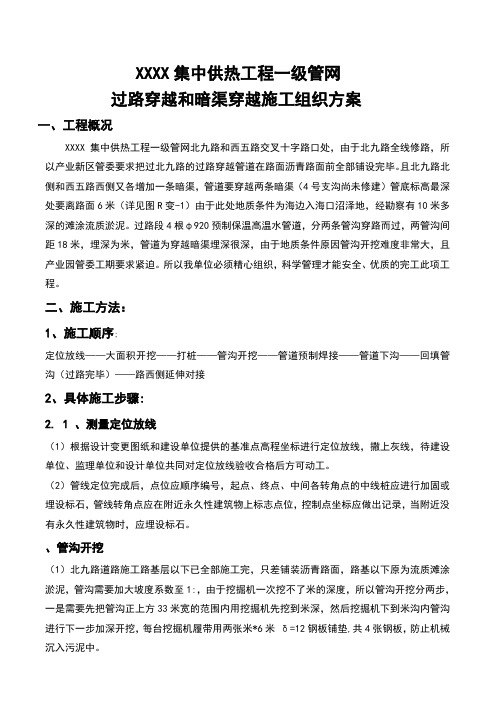

XXXX集中供热工程一级管网过路穿越和暗渠穿越施工组织方案一、工程概况XXXX集中供热工程一级管网北九路和西五路交叉十字路口处,由于北九路全线修路,所以产业新区管委要求把过北九路的过路穿越管道在路面沥青路面前全部铺设完毕。
且北九路北侧和西五路西侧又各增加一条暗渠,管道要穿越两条暗渠(4号支沟尚未修建)管底标高最深处要离路面6米(详见图R变-1)由于此处地质条件为海边入海口沼泽地,经勘察有10米多深的滩涂流质淤泥。
过路段4根φ920预制保温高温水管道,分两条管沟穿路而过,两管沟间距18米,埋深为米,管道为穿越暗渠埋深很深,由于地质条件原因管沟开挖难度非常大,且产业园管委工期要求紧迫。
所以我单位必须精心组织,科学管理才能安全、优质的完工此项工程。
二、施工方法:1、施工顺序;定位放线——大面积开挖——打桩——管沟开挖——管道预制焊接——管道下沟——回填管沟(过路完毕)——路西侧延伸对接2、具体施工步骤:2. 1 、测量定位放线(1)根据设计变更图纸和建设单位提供的基准点高程坐标进行定位放线,撒上灰线,待建设单位、监理单位和设计单位共同对定位放线验收合格后方可动工。
(2)管线定位完成后,点位应顺序编号,起点、终点、中间各转角点的中线桩应进行加固或埋设标石,管线转角点应在附近永久性建筑物上标志点位,控制点坐标应做出记录,当附近没有永久性建筑物时,应埋设标石。
、管沟开挖(1)北九路道路施工路基层以下已全部施工完,只差铺装沥青路面,路基以下原为流质滩涂淤泥,管沟需要加大坡度系数至1:,由于挖掘机一次挖不了米的深度,所以管沟开挖分两步,一是需要先把管沟正上方33米宽的范围内用挖掘机先挖到米深,然后挖掘机下到米沟内管沟进行下一步加深开挖,每台挖掘机履带用两张米*6米δ=12钢板铺垫,共4张钢板,防止机械沉入污泥中。
(2)由于管沟开挖必然造成路基以下粉喷桩的破坏,为此产业园管委会为了防止以后路面塌陷,要求施工单位必须把路基以下的污泥全部运走然后换填河沙和砂砾土并按市政道路施工规范恢复破坏的路段。
管道穿越道路施工方案
在道路建设和管道敷设过程中,经常会遇到管道需要穿越道路的情况。
管道穿越道路的施工是一个复杂的工程,需要精密的规划和严谨的执行,以确保工程顺利进行并最大限度减少影响。
下面将介绍管道穿越道路的施工方案。
预先调查和规划
在进行道路施工前,必须进行充分的预先调查和规划。
首先要对管道的类型、直径、埋深、道路类型等情况进行详细调查,并确定具体的施工设计方案。
专业的工程师应该根据实际情况综合考虑各种因素,制定出最合适的施工方案。
施工准备工作
在进行管道穿越道路施工前,必须进行充分的准备工作。
包括准备必要的材料和设备、组织施工人员、制定详细的施工计划和安全方案等。
确保施工过程中安全可控,减少事故的发生。
施工过程
在进行管道穿越道路施工时,必须按照设计方案严格执行,确保施工质量和安全。
在开挖道路时,要注意避开其他地下管线和设施,避免影响其他设施的正常运行。
在管道穿越道路时,要注意对道路的保护,避免对道路的损坏。
在施工过程中要严格按照规定的程序进行,确保施工质量和工期。
施工结束
在管道穿越道路的施工结束后,需要进行详细的验收和清理工作。
确保施工符合相关标准和规定,保证管道的质量和安全。
清理现场的材料和设备,恢复道路的原状,避免对道路和周围环境造成不良影响。
总的来说,管道穿越道路的施工是一个复杂而重要的工程,需要精密的规划和严谨的执行。
只有通过科学规划和严格执行,才能确保施工的顺利进行,最大限度减少影响,保证工程的顺利完成。
以上就是关于管道穿越道路施工方案的详细介绍,希望对相关人员有所帮助。
管道穿越公路施工方案1. 引言管道穿越公路是一项常见的施工任务,用于在道路上铺设或维护管道。
该方案旨在提供一个详细的步骤来指导管道穿越公路的施工过程,以确保工作安全、高效完成。
2. 施工前准备在开始施工前,应进行以下准备工作:•对施工区域进行现场勘测,确定最佳的管道穿越位置;•获取相关的施工许可证和文件,并遵守法律法规;•计划施工时间,避免高峰期施工,以减少交通影响;•检查并确保施工设备和工具的正常运行;•建立施工安全措施,包括设置警示标志和安全围栏。
3. 施工步骤步骤1: 划定施工区域在公路上划定出施工区域,确保施工区域足够宽敞,以容纳施工设备和工作人员。
同时,设置警示标志和安全围栏,提醒过往车辆和行人注意安全。
步骤2: 清理施工区域清理施工区域是确保施工顺利进行的关键步骤。
清除施工区域内的障碍物和杂物,确保地面平整,为后续的管道穿越铺设做好准备。
步骤3: 进行地面开挖根据设计要求,在施工区域内进行地面开挖。
使用适当的挖掘设备,如挖掘机或推土机,将地面挖掘到所需的深度和宽度。
在进行地面开挖时,应特别注意周围地下设施的位置,避免损坏其他管道或电缆。
步骤4: 安装管道将预制的管道部件运送到施工现场,并将其安装到预先挖好的沟槽中。
确保管道部件之间的连接牢固,使用合适的密封材料填充连接处,以防止漏水。
步骤5: 进行管道测试安装完管道后,进行管道测试以确保其正常运行。
使用适当的测试设备对管道进行压力测试或流量测试,检查是否存在任何泄漏或故障。
步骤6: 覆土和修复道路在进行管道测试后,将挖掘的土壤慢慢回填到施工区域中,确保管道得到良好的支撑和保护。
最后,恢复道路的平整状态,包括填平挖掘的道路表面,进行压实和修复。
步骤7: 清理施工现场完成施工后,清理施工现场,将杂物和废弃物清除干净。
恢复施工区域的原貌,并彻底清洁道路,以确保道路的安全和通行畅通。
4. 安全注意事项在进行管道穿越公路施工时,需要注意以下安全事项:•工作人员必须佩戴合适的个人防护装备,包括安全帽、防护眼镜、耳塞、手套和安全鞋等;•确保施工区域周围设置明显的警示标志和安全围栏,以提醒过往车辆和行人注意安全;•严格遵守施工现场的安全操作规程,包括正确使用施工设备和工具;•定期检查和维护施工设备,确保其正常运行;•如果发现任何安全隐患或紧急情况,及时采取措施并报告相关部门。
目录一、编制依据 (2)1 EPC 下发文件 (2)2 图纸资料 (2)3 施工技术标准及验收规范 (2)二、工程概况 (3)三、主要工序及施工措施 (4)1 作业概述 (4)2作业流程 (5)3 顶管施工措施 (5)4 主管的穿越 (12)5 回填、恢复地貌 (14)6 质量保证措施 (14)7 HSE措施 (14)一、编制依据1 EPC 下发文件1.1.1 西气东输三线管道工程线路施工技术要求;1.1.2 《西气东输三线西段工程公路穿越岩土工程勘察报告》(12776详地07)1.1.3 《西气东输三线西段工程跨越工程测量》(12776施测01-07)2 图纸资料1.2.1《顶进混凝土套管穿越公、铁路、古长城通用图》储-13945/5;1.2.2《管沟断面通用图》线-L658/1;1.2.3《警示牌通用图》线-L658/4;1.2.4《管沟标志桩布置通用图》线-L658/5;1.2.5《排气管保护措施通用图》线-L658/13;1.2.6《线路施工技术要求》线-L660/明;3 施工技术标准及验收规范1)《油气输送管道线路工程抗震技术规范》GB50470-20082)《钢质管道焊接及验收》SY/T 4103-20063)《石油天然气金属管道焊接工艺评定》SY/T 0452-20024)《油气长输管道工程施工及验收规范》GB 50369-20065)《油气输送管道穿越工程施工及验收规范》(GB50424-2007)6)《油气管道线路标识通用图集》CDP-M-OGP-PL-008-2010-17)《关于处理石油管道和天然气管道与公路相互关系的若干规定》(试行) (78)交公路字698号,(78) 油化管道字452号8)(22) 《顶进施工法用钢筋混凝土排水管》(JC/T 640-2010)9)《西气东输三线管道工程热煨弯管双层熔结环氧粉末外防腐层技术规范》(Q/SY GJX 0205-2012)10)《西气东输三线管道工程钢质管道三层结构聚乙烯防腐层技术规范》(Q/SYGJX 0206-2012)11)《西气东输三线管道工程内壁减阻涂层技术规范》(Q/SY GJX 0207-2012)12)《西气东输三线管道工程冷弯管技术规范》(Q/SY GJX 0208-2012)13)《西气东输三线管道工程线路工程施工技术规范》(Q/SY GJX 0209-2012)14)《西气东输三线管道工程线路焊接技术规范》(Q/SY GJX 0210-2012)15)《西气东输三线管道工程无损检测技术规范》(Q/SY GJX 0212-2012)16)《西气东输三线管道工程管道防腐补口补伤技术规范》(Q/SY GJX0213-2012)17)《西气东输三线管道工程穿越工程技术规范》(Q/SY GJX 0214-2012)18)《西气东输三线管道工程清管试压技术规范》(Q/SY GJX 0217-2012)19)《西气东输三线管道工程水工保护技术规范》(Q/SY GJX 0218-2012)20)《西气东输三线管道工程安全与环境监理技术规范》(Q/SY GJX 0219-2012)21)《西气东输三线管道工程竣工验收技术规范》(Q/SY GJX 0224-2012)22)《西气东输三线管道工程用基于应变设计的X80钢管焊接技术规范》(Q/SYGJX 0211-2012)23)《西气东输工程三线管道工程强震区和活动断层埋地管道基于应变设计导则》(Q/SY GJX 0236-2012)二、工程概况西气东输三线西段工程起新疆霍尔果斯,止于宁夏中卫。

管道穿越路面开挖工程专项施工方案一、工程概况自来水管道过路施工,需开挖道路主车道南北向18米,东西向宽9.2米。
二、施工部署根据本工程工期紧、施工工序复杂、质量标准高、安全要求严、交通压力大、沟槽深、交叉管线复杂、垂直作业、雨季影响等因素,结合本工程特点,计划分两个班组昼夜轮流施工。
计划投入机械:大挖掘机1台,机械破碎锤1台,自卸车6辆,25T 汽车吊1台,50装载机1辆,4M摊铺机1台,18T压路机1台,蛙式打夯机6台。
计划投入人工:瓦工4人,壮工16人,管工8人,挖掘机司机2人,其余机械每个车配1个司机。
按图纸设计,管道基底标高的开挖深度约6米,前期对道路两侧进行挖探得知,距路面1米内为马钢砂层1-4米以内为马钢岩,4米以下为红板岩石层。
鉴于开挖深度较深,土质坚硬,拟采用液压破碎锤配合拆除岩石层,反铲挖掘机挖渣装车,自卸汽车运输。
面层拆除用割缝机切割,切割前测量人员先在路面弹出白涂料线,确保切割直顺。
沥青面层拆除用人工结合风镐拆除,二灰碎石采用人工结合机械破碎锤进行拆除。
拆除后的垃圾用挖掘机装车,自卸车运输。
恢复回填土时,雨污管道以下采用蛙式打夯机夯实,雨污管道以上及灰土、二灰碎石、沥青面层均采用压路机压实。
沥青面层用摊铺机摊料。
三、施工工序流程平整场地——测量放线——路面切割——沥青面层拆除——结构层拆除——沟槽开挖——槽底排水施工——过路套管安装——回填砂石——管顶分层夯填土方——结构层按原状分层恢复——竣工清理——道路通行。
四、施工方法1、测量放线根据图纸要求,定出开挖边线、各结构层及沟槽边线位置并弹出墨线,在道路两侧龙门桩上划线砸钉定位,便于上层拆除后下层能准确复线。
2、原路结构层拆除路面面层先用割缝机沿线切割,用人工将细粒层拆除,将垃圾清扫干净后,重新放线切割粗粒层,粗粒层采用人工结合机械进行拆除。
沥青面层拆除后,二灰碎石层采用机械分层拆除并用挖掘机装车外运,边线位置人工用风镐进行修整。

管道穿路工程施工方案一、工程概述管道穿路是指在地下水平或者近似水平的地层中构筑的两个井之间,通过水平定向钻力技术,从一口井直接往另一口井的方向钻孔,并安装管道。
管道穿路工程主要包括两个部分,一是井眼的掘进与维护,二是钢管的安装和固定。
该工程主要适用于河流、湖泊、沼泽、高速公路、铁道、城市等繁忙区域的土地交通。
该工程技术要求高,施工难度大,人和机械的安全要求严格。
二、工程地理位置本工程位于某省某市繁忙交通地区的某段高速公路旁边。
三、工程范围本工程的范围是由A地井向B地井掘进管道穿路,其中井眼直径为500mm,长度为800m。
地质情况为黄土地层,水平或略微向下倾斜。
四、工程条件1. 地质条件:地层为黄土地层,水平或略微向下倾斜。
地下水位较深,平均维持在井口以下10m左右。
2. 气象条件:工程所在地区气候条件稳定,表面温度一般在20°C到35°C之间。
3. 水土条件:工程附近地势平坦,土质坚硬、无松散、流沙等情况。
4. 交通条件:工程附近为繁忙的高速公路。
五、工程组织1. 项目负责人:由公司指派资深工程师担任,全面负责管道穿路工程施工组织和现场协调。
2. 技术负责人:由公司指派专业技术负责人担任,负责工程施工现场技术指导和技术管理。
3. 安全负责人:由公司指派专业安全管理人员担任,建立安全管理责任制度,确保施工期间安全生产。
4. 施工人员:由公司选派熟练工程技术人员和操作工人员组成施工队伍。
六、施工方案1. 井眼掘进与维护(1)井眼掘进:首先在A地井口进行杆塔架设,以确保井口的稳固和安全。
然后采用隧道掘进机进行掘进作业,每天24小时进行作业,直至到达B地井。
(2)井眼维护:采用巡检人员每12小时一次的方式巡检井眼,确保井眼的质量和完整性。
2. 钢管安装与固定(1)钢管安装:井眼掘进完成后,通过吊装设备将钢管逐段安装至井底,保证整个管道连续无缝。
(2)钢管固定:安装完钢管后,采用挖掘机进行封顶作业,填充混凝土固定钢管。
管道穿越道路施工方案1. 引言在城市建设和维护过程中,需要对管道进行穿越道路的施工。
这些管道可以是供水管道、排水管道、天然气管道等,在进行道路施工时,需要使用合适的方案来确保施工的顺利进行,并最大限度地减少对交通的影响。
本文将介绍一种有效的管道穿越道路施工方案,旨在提供一个详尽的指南,以确保施工的安全性和高效性。
2. 方案概述本方案的主要目标是在保证道路交通畅通的前提下,完成管道的穿越施工。
方案的主要步骤包括管道定位、施工区域划分、交通管理措施、施工材料和设备准备、施工过程、及施工完工后维护等。
3. 管道定位在进行道路施工前,首先需要确定管道的准确位置。
这可以通过现有的管道图纸和勘测工作进行确定。
通过使用地下扫描设备和测量仪器,可以更精确地确定管道的位置,并在图纸上标注出来。
4. 施工区域划分在确定管道位置后,需要将施工区域进行划分,并清除道路上的障碍物。
施工区域的大小将根据管道的直径和施工的具体要求而定。
在划分施工区域时,要确保施工区域与道路交通流线有足够的距离,以避免施工作业对道路交通的干扰。
5. 交通管理措施为了确保施工期间的交通安全,需要采取适当的交通管理措施。
这些措施可以包括设立临时交通标志、警示灯和路障,以引导交通,并提醒过往车辆和行人注意施工区域。
必要时,还可以在施工现场设立临时交通导向员,指挥交通流线。
6. 施工材料和设备准备在进行道路施工前,需要准备必要的施工材料和设备。
施工材料可能包括管道套管、防护板等,用于保护管道免受施工过程中可能引起的损坏。
设备的选择将根据管道的特性和施工要求而定,可能包括挖掘机、起重机等。
7. 施工过程在施工过程中,首先需要进行地面开挖,以暴露出管道。
开挖的深度和宽度将根据管道的要求而定。
在开挖过程中,需要确保施工现场的安全,避免损坏现有管道和道路结构。
在开挖完成后,将使用合适的方法将管道穿越道路,并确保管道的正确连接和固定。
8. 施工完工后维护在完成管道穿越道路的施工后,需要进行相应的维护工作。
管道穿越公路施工方案
为了保证道路交通畅通,高效有序地进行管道穿越公路施工是至关重要的。
下面是一种管道穿越公路施工方案,详细说明了施工的具体步骤和措施。
一、前期准备:
1.施工前,需要与相关部门协商,确保施工计划和时间不会对道路交通造成较大的影响。
2.在施工现场设置相关的警示标志和指示牌,提醒过往车辆行驶时注意安全。
二、施工步骤:
1.确定管道穿越公路的位置,并进行必要的勘察和测量工作。
2.在管道穿越位置和两侧公路上挖掘相应深度的坑槽,为管道施工做准备。
3.通过专用设备将管道放置于预留的坑槽内,并按照设计要求进行对接和固定。
4.在公路上方建立临时支架或搭建临时桥架,以确保公路通车的同时施工得以进行。
5.将管道与现有管网连接,并进行必要的试压和检查,确保质量和安全。
6.在完成穿越施工后,及时对公路进行恢复,填平坑槽并将临时支架或桥架拆除。
三、安全措施:
1.施工前,需要对施工现场进行严格的安全检查和清理,确保没有危险物体和杂物。
2.施工过程中,要设置警戒线,并指派专人进行指挥和引导,
避免交通事故发生。
3.在施工现场设置必要的警示标志和灯光设备,以提醒过往车
辆注意施工区域。
4.施工人员必须佩戴符合相关安全标准的个人防护装备,如安
全帽、安全鞋等。
5.严格遵守施工现场的管理规定,禁止吸烟、乱堆杂物等行为,确保施工现场整洁有序。
以上是一种管道穿越公路施工方案,旨在保证施工的安全和效率。
在实际施工过程中,还需要根据具体情况进行调整和改进,以确保道路交通的顺畅和施工质量的高效。
管道工程过路施工方案一、施工准备1、施工前确定施工区域的范围,并制定相应的施工方案。
在确定施工范围的同时,要考虑到周边环境情况,包括道路、交通、建筑物等,确保施工不会影响周边环境。
2、准备施工所需的材料和设备,包括管道材料、挖掘机、车辆等。
并确保这些材料和设备的品质和数量均符合施工需求。
3、与相关单位(如交通部门、电力部门)进行沟通和协调,确保施工不会影响周边的道路交通和供电情况。
4、制定安全生产方案,包括施工人员的劳动保护、施工现场的安全设施、应急预案等内容。
并组织施工人员进行安全生产培训,确保施工过程中的安全。
5、进行勘察和测量,确定管道的具体位置和尺寸,为后续施工提供准确的数据支持。
6、制定施工进度计划,包括施工的时间节点、施工过程中各项工作的安排等。
二、施工流程1、清理施工区域:在开始施工之前,首先需要清理施工区域。
如果施工地点是在道路上,需要清理周围的交通标志和路面线条,确保施工区域的清晰和安全。
2、挖掘:根据管道的具体布置情况,使用挖掘机对施工区域进行挖掘。
在挖掘过程中,需要注意控制挖掘机的深度和角度,避免损坏管道和地下设施。
3、安装管道:将挖掘出来的管道进行排列和安装,确保管道的连接牢固和不漏水。
在管道的安装过程中,需要使用特殊的工具和设备,确保安装的准确性和质量。
4、封闭施工区域:在管道安装完毕之后,要对施工区域进行封闭,确保周边的交通和活动不受到影响。
5、道路恢复:如果施工地点是在道路上,需要对道路进行恢复。
包括填平挖掘出来的土壤,重新铺设路面材料,重新绘制交通标志和路面线条等。
6、清理施工场地:在整个施工流程结束之后,需要对施工现场进行清理。
包括清理施工现场的杂物、回收废弃物料等。
7、验收和保养:在施工完成之后,需要进行管道工程的验收和保养。
确保管道安装质量合格,进行必要的保养和维护工作。
三、施工风险控制1、地下设施:在进行挖掘施工之前,需要对施工区域进行严格的勘察和测量,查明地下的电缆、管道等地下设施的具体位置。

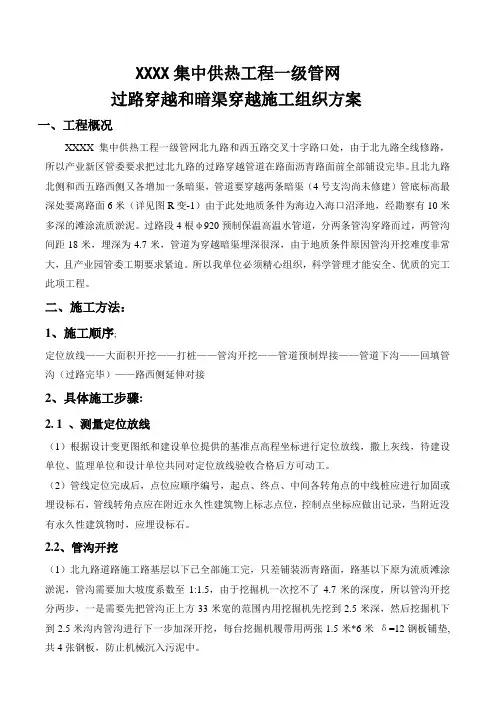

XXXX集中供热工程一级管网过路穿越和暗渠穿越施工组织方案一、工程概况XXXX集中供热工程一级管网北九路和西五路交叉十字路口处,由于北九路全线修路,所以产业新区管委要求把过北九路的过路穿越管道在路面沥青路面前全部铺设完毕。
且北九路北侧和西五路西侧又各增加一条暗渠,管道要穿越两条暗渠(4号支沟尚未修建)管底标高最深处要离路面6米(详见图R变-1)由于此处地质条件为海边入海口沼泽地,经勘察有10米多深的滩涂流质淤泥。
过路段4根φ920预制保温高温水管道,分两条管沟穿路而过,两管沟间距18米,埋深为4.7米,管道为穿越暗渠埋深很深,由于地质条件原因管沟开挖难度非常大,且产业园管委工期要求紧迫。
所以我单位必须精心组织,科学管理才能安全、优质的完工此项工程。
二、施工方法:1、施工顺序;定位放线——大面积开挖——打桩——管沟开挖——管道预制焊接——管道下沟——回填管沟(过路完毕)——路西侧延伸对接2、具体施工步骤:2. 1 、测量定位放线(1)根据设计变更图纸和建设单位提供的基准点高程坐标进行定位放线,撒上灰线,待建设单位、监理单位和设计单位共同对定位放线验收合格后方可动工。
(2)管线定位完成后,点位应顺序编号,起点、终点、中间各转角点的中线桩应进行加固或埋设标石,管线转角点应在附近永久性建筑物上标志点位,控制点坐标应做出记录,当附近没有永久性建筑物时,应埋设标石。
2.2、管沟开挖(1)北九路道路施工路基层以下已全部施工完,只差铺装沥青路面,路基以下原为流质滩涂淤泥,管沟需要加大坡度系数至1:1.5,由于挖掘机一次挖不了4.7米的深度,所以管沟开挖分两步,一是需要先把管沟正上方33米宽的范围内用挖掘机先挖到2.5米深,然后挖掘机下到2.5米沟内管沟进行下一步加深开挖,每台挖掘机履带用两张1.5米*6米δ=12钢板铺垫,共4张钢板,防止机械沉入污泥中。
(2)由于管沟开挖必然造成路基以下粉喷桩的破坏,为此产业园管委会为了防止以后路面塌陷,要求施工单位必须把路基以下的污泥全部运走然后换填河沙和砂砾土并按市政道路施工规范恢复破坏的路段。

管线穿越城市道路的施工方案及保障措施一、施工方案1. 清查勘察:在施工前,必须进行全面的勘察和清查,确定要施工的城市道路及附近的地下管线的位置和类型,包括电力线、通信线、给水管道等,以保证施工的准确性和安全性。
2. 规划设计:制定详细的施工方案,确定施工过程中所需的材料和工具,并根据城市道路实际情况进行合理的施工布局,保证施工的顺利进行。
3. 施工准备:在施工前,必须做好充分的准备工作,包括准备所需的材料和工具、检修设备的调试和清洁,以及组织好施工人员的培训和安全教育。
4. 施工操作:在施工过程中,要严格按照规划设计的要求进行操作,保证施工的质量和安全。
同时,要加强现场监控,及时发现和解决施工中的问题,确保施工进度和质量。
二、保障措施1. 施工现场封锁:在进行管线穿越城市道路的施工时,必须对施工现场进行封锁,设置警示标志和隔离栅栏,以防止行人和车辆误入施工区域,保障施工安全。
2. 交通管制:在施工期间,必须进行交通管制,采取合理的交通引导措施,保证城市道路的正常通行,并在施工前提前通知相关部门和居民,以避免不必要的交通拥堵和安全事故。
3. 安全防护:施工人员必须穿戴好相关的安全装备,包括安全帽、防护眼镜、手套等,保障其人身安全。
同时,要加强对施工现场的安全巡查和监控,确保施工期间没有漏洞和隐患。
4. 环境保护:在施工过程中,要加强对周边环境的保护,采取相应的措施减少噪音和粉尘污染。
同时,施工结束后要及时清理施工现场,恢复原貌,保持城市的整洁和美观。
三、总结管线穿越城市道路的施工需要制定详细的施工方案,并采取相应的保障措施,以确保施工的质量和安全。
通过清查勘察、规划设计、施工准备和施工操作等环节的紧密配合,可以有效地避免施工过程中的问题和事故发生。
同时,强化施工现场的封锁和交通管制,加强安全防护和环境保护,可以最大程度地减少对城市道路和周边环境的影响,保护公众的生命财产安全,促进城市发展和进步。
一、工程概况1.1 工程名称:XX管线穿越工程1.2 工程地点:XX市XX区1.3 工程规模:XX公里1.4 工程内容:XX管线穿越XX道路、XX河流等。
1.5 施工单位:XX建设集团有限公司1.6 施工时间:2023年3月1日至2023年8月31日二、施工准备2.1 技术准备:(1)熟悉工程图纸,了解管线穿越工程的施工要求、施工工艺及质量标准;(2)组织施工人员学习施工技术规范、安全操作规程及应急预案;(3)对施工人员进行专项培训,提高施工技能和安全意识。
2.2 人员准备:(1)组建施工队伍,明确各岗位人员职责;(2)选拔经验丰富、技术过硬的施工人员负责关键工序;(3)加强施工人员安全教育,提高安全意识。
2.3 材料准备:(1)管线材料:根据设计要求,准备符合标准的管线材料;(2)施工工具:准备施工过程中所需的各类工具、设备;(3)检测设备:准备管道焊接、防腐、探伤等检测设备。
2.4 施工现场准备:(1)施工场地平整、排水设施完善;(2)施工现场道路畅通,临时设施齐全;(3)设置安全警示标志,确保施工安全。
三、施工工艺3.1 管线焊接:采用双面焊,确保焊接质量;3.2 管线防腐:采用热浸锌防腐,提高管线使用寿命;3.3 管线探伤:采用超声波探伤,确保管线质量;3.4 管线回填:采用分层回填,确保回填质量;3.5 管线保护:采用警示带、警示桩等保护措施,确保管线安全。
四、施工流程4.1 施工前期:组织施工人员学习施工技术、安全操作规程及应急预案;4.2 施工准备:准备材料、设备、人员,完善施工现场;4.3 管线焊接:进行管线焊接,确保焊接质量;4.4 管线防腐:进行管线防腐,提高管线使用寿命;4.5 管线探伤:进行管线探伤,确保管线质量;4.6 管线回填:进行管线回填,确保回填质量;4.7 管线保护:设置警示带、警示桩等保护措施,确保管线安全;4.8 工程验收:完成工程后,进行工程验收。
五、质量控制5.1 施工过程中,严格按照施工规范和质量标准进行施工;5.2 定期对施工过程进行质量检查,确保工程质量;5.3 对关键工序进行专项检查,确保关键工序质量;5.4 对不合格工程进行整改,确保工程质量。
省总工会室外污水管及雨水管道穿越道路施工方案1.工程概况根据现场地形, 依据深化设计施工图纸, 对省总工会室外温泉区雨水排水管终端管道雨水管道(DN1000双壁波纹管)、总工会灰汤温泉职工疗养院主干道终端雨水管(DN1200双壁波纹管)及总工会灰汤温泉职工疗养院主干道终端污水管(DN300双壁波纹管)进行路面穿越, 引入紫龙湖, 另总工会室外温泉区温泉管套管(DN400水泥管)穿越道路。
需对沥青道路进行破除修复, 管道周边树木及植被进行移栽, 竣工后复原。
2.施工部署2.1施工任务划分测量放线→路面切缝破除→沟槽开挖→管沟验槽→砂垫层→铺设管道→回填管沟(道路部分回填级配砂石)→道路及人行道火烧板路缘石恢复→换填油黄土→植被树木恢复→卫生清理3.施工措施3.1探坑开挖根据现场施工测量放线位置, 依据施工详图及现场技术交底情况, 在道路两旁人工拆除道路路沿石, 及人行道石材, 采用人工开挖将地下电缆及管线暴露。
穿越管线及电缆处的管沟均采用人工开挖, 挖深至管道设计底标高再加深200mm。
开挖过程中控制好平面开挖尺寸及深度, 避免破坏地下隐蔽电缆及管线。
3.2路面破除开挖路面之前先放线标记出管道中心线, 再用切割机在路面开挖边界切缝, 然后对道路进行机械开挖, 采用挖掘机开挖路面。
省总工会室外温泉区雨水排水管现场道路标高为87.2m, 管道底标高为84.5m, 开挖深度为2.7m, 按1:0.75放坡, 破除路面宽度为5.05m;省总工会灰汤温泉职工疗养院主干道雨水排水管及污水排水管现场道路标高为87.4m, 管道底标高为83.7m, 开挖深度为3.7m, 污水管与雨水管道路部分管道中心距1m, 按1:0.75放坡, 破除路面宽度为7.75m。
3.3管沟开挖本区域土方开挖为机械挖土、人工配合清槽。
在已敷设过的管道下的土方, 考虑到挖掘机作业时易破坏沟下已有电缆和管道, 避免发生挖掘机挖断电缆和管道事故, 在管道及电缆周边500mm处采用人工开挖, 开挖土方堆在管沟边沿外800mm位置处。
管道穿越道路施工方案1.初步调查和设计:在施工前,进行初步调查和设计,了解道路的结构和地质条件,确定穿越点和穿越深度。
同时,进行管道的设计和选型,确定所需材料和设备。
2.现场准备:施工前的准备工作非常重要。
首先,需要清理道路上的障碍物和杂草,以确保施工区域的安全和通畅。
然后,设置施工指示牌和安全警示标志,提醒道路车辆和行人要注意施工区域。
3.施工挖掘:根据设计要求,使用挖掘机或者手动挖掘工具在道路上开挖出一条沟槽,沟槽的宽度和深度应根据管道的尺寸和要求确定。
4.安装管道:在挖掘好的沟槽中,放置管道,并将其与现有管道连接。
确保管道的接口紧密,不得有任何渗漏。
5.管道固定和支撑:使用支撑结构,如钢支架或混凝土支撑块,确保管道的稳定和牢固。
6.回填和压实:将挖掘出来的土壤恢复到原本的位置,并使用压实机械对土壤进行压实,以确保道路的平整和稳定。
7.道路恢复:恢复道路的表面,使用沥青或者混凝土重新铺设道路的表面,并进行压实和平整处理,使道路恢复到原本的状态。
8.清理和巡检:清理施工现场上的碎片和垃圾,并对施工的管道进行巡检,确保安装正确并无任何问题。
9.安全措施:施工过程中,要始终关注施工区域的安全。
设置警示标志,提醒过往车辆和行人注意施工区域,并派遣专人负责施工区域的安全。
10.收尾工作:施工完成后,进行最后的整理和检查。
确保施工区域的清洁,清理现场的工具和设备,并进行最后的施工记录和报告。
以上是一种管道穿越道路的施工方案,但实际施工中还需根据具体情况进行调整和改进。
施工过程中要保持与当地相关部门的沟通,遵守施工规范和法律要求,确保施工的质量和安全。
管道跨越工程施工方案范本一、总体方案1.1 项目背景管道跨越工程是指管道在穿越其他道路、河流、铁路、建筑物等障碍物时的施工工程。
管道跨越工程多涉及到管道的横向移动、高度调整、固定和加固等工作。
对于跨越工程来说,需要特别注意安全和稳定性问题,严格按照设计要求和施工方案进行施工,确保工程质量和安全。
1.2 施工目标本次管道跨越工程的施工目标是确保管道的安全稳固地跨越障碍物,保证管道正常使用和运行,同时做到施工过程中不会影响周边环境和设施的正常使用。
1.3 施工内容主要包括管道的定位测量、支架制作和安装、管道横向移动与高度调整、固定和加固等工作。
1.4 施工原则施工过程中需严格按照设计要求和施工方案进行施工操作,确保安全、质量和环境保护。
1.5 施工组织施工团队应由具备相关资质和经验的施工技术人员组成,有责任心和执行力。
二、施工方案2.1 资料准备施工前需准备好相关设计图纸、施工方案、施工技术规范、设备器材清单等。
2.2 工程准备施工前需要对施工现场进行勘察,清理工地,进行现场平整和开挖。
根据所需要的管道跨越障碍物的具体情况,设计合理的支架和固定方案。
2.3 安全防护施工现场应设置明显的安全标识,悬挂必要的警示牌,对施工现场进行安全防护。
2.4 管道定位测量根据设计要求,进行好管道的定位测量,并标识管道的移动方向和距离。
2.5 支架制作与安装根据设计图纸和相关规范要求,制作好支架,确保支架的牢固和稳定。
支架的材料和安装方法需要参考相关标准和规范要求。
2.6 管道横向移动与高度调整根据测量的位置和距离,进行管道的横向移动和高度调整工作。
确保管道能够准确地跨越障碍物并保持水平和垂直度的要求。
2.7 管道固定与加固对管道进行固定和加固,确保管道跨越工程完工后能够稳定可靠地使用。
2.8 清理整理施工完毕后,需要清理现场,做好相关的整理工作。
三、质量管理3.1 施工过程管理需要严格按照设计要求和施工方案进行施工,确保工程质量和安全。
管道穿越道路施工方案(总15页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除XXXX集中供热工程一级管网过路穿越和暗渠穿越施工组织方案一、工程概况XXXX集中供热工程一级管网北九路和西五路交叉十字路口处,由于北九路全线修路,所以产业新区管委要求把过北九路的过路穿越管道在路面沥青路面前全部铺设完毕。
且北九路北侧和西五路西侧又各增加一条暗渠,管道要穿越两条暗渠(4号支沟尚未修建)管底标高最深处要离路面6米(详见图R变-1)由于此处地质条件为海边入海口沼泽地,经勘察有10米多深的滩涂流质淤泥。
过路段4根φ920预制保温高温水管道,分两条管沟穿路而过,两管沟间距18米,埋深为米,管道为穿越暗渠埋深很深,由于地质条件原因管沟开挖难度非常大,且产业园管委工期要求紧迫。
所以我单位必须精心组织,科学管理才能安全、优质的完工此项工程。
二、施工方法:1、施工顺序;定位放线——大面积开挖——打桩——管沟开挖——管道预制焊接——管道下沟——回填管沟(过路完毕)——路西侧延伸对接2、具体施工步骤:2. 1 、测量定位放线(1)根据设计变更图纸和建设单位提供的基准点高程坐标进行定位放线,撒上灰线,待建设单位、监理单位和设计单位共同对定位放线验收合格后方可动工。
(2)管线定位完成后,点位应顺序编号,起点、终点、中间各转角点的中线桩应进行加固或埋设标石,管线转角点应在附近永久性建筑物上标志点位,控制点坐标应做出记录,当附近没有永久性建筑物时,应埋设标石。
、管沟开挖(1)北九路道路施工路基层以下已全部施工完,只差铺装沥青路面,路基以下原为流质滩涂淤泥,管沟需要加大坡度系数至1:,由于挖掘机一次挖不了米的深度,所以管沟开挖分两步,一是需要先把管沟正上方33米宽的范围内用挖掘机先挖到米深,然后挖掘机下到米沟内管沟进行下一步加深开挖,每台挖掘机履带用两张米*6米δ=12钢板铺垫,共4张钢板,防止机械沉入污泥中。
XXXX集中供热工程一级管网过路穿越和暗渠穿越施工组织方案一、工程概况XXXX集中供热工程一级管网北九路和西五路交叉十字路口处,由于北九路全线修路,所以产业新区管委要求把过北九路的过路穿越管道在路面沥青路面前全部铺设完毕。
且北九路北侧和西五路西侧又各增加一条暗渠,管道要穿越两条暗渠(4号支沟尚未修建)管底标高最深处要离路面6米(详见图R变-1)由于此处地质条件为海边入海口沼泽地,经勘察有10米多深的滩涂流质淤泥。
过路段4根φ920预制保温高温水管道,分两条管沟穿路而过,两管沟间距18米,埋深为4.7米,管道为穿越暗渠埋深很深,由于地质条件原因管沟开挖难度非常大,且产业园管委工期要求紧迫。
所以我单位必须精心组织,科学管理才能安全、优质的完工此项工程。
二、施工方法:1、施工顺序;定位放线——大面积开挖——打桩——管沟开挖——管道预制焊接——管道下沟——回填管沟(过路完毕)——路西侧延伸对接2、具体施工步骤:2. 1 、测量定位放线(1)根据设计变更图纸和建设单位提供的基准点高程坐标进行定位放线,撒上灰线,待建设单位、监理单位和设计单位共同对定位放线验收合格后方可动工。
(2)管线定位完成后,点位应顺序编号,起点、终点、中间各转角点的中线桩应进行加固或埋设标石,管线转角点应在附近永久性建筑物上标志点位,控制点坐标应做出记录,当附近没有永久性建筑物时,应埋设标石。
2.2、管沟开挖(1)北九路道路施工路基层以下已全部施工完,只差铺装沥青路面,路基以下原为流质滩涂淤泥,管沟需要加大坡度系数至1:1.5,由于挖掘机一次挖不了4.7米的深度,所以管沟开挖分两步,一是需要先把管沟正上方33米宽的范围内用挖掘机先挖到2.5米深,然后挖掘机下到2.5米沟内管沟进行下一步加深开挖,每台挖掘机履带用两张1.5米*6米δ=12钢板铺垫,共4张钢板,防止机械沉入污泥中。
(2)由于管沟开挖必然造成路基以下粉喷桩的破坏,为此产业园管委会为了防止以后路面塌陷,要求施工单位必须把路基以下的污泥全部运走然后换填河沙和砂砾土并按市政道路施工规范恢复破坏的路段。
需用两台挖掘机分2次倒运。
倒运与开挖同时进行,一台挖掘机将土挖出,由另一台装车,用自卸车全部将淤泥运至5公里以外的指定区域,(3)管沟两侧污泥随时坍塌,给施工造成安全隐患,管沟两侧必须用6米长槽钢钢板桩采用打桩机打桩,然后用槽钢对桩顶部做横向支撑,保证沟槽内施工人员安全。
(4)北九路两侧桩X01和桩B11桩位位于养虾池内,池内流质淤泥太深面积太大,以上支护方式难以满足施工要求,根据现场情况必须将淤泥大面积清运后再考虑采用以上支护方案开挖。
管沟实际开挖剖面图(5)在管沟中间或一侧挖排水沟,保证施工范围内的排水畅通,边开挖边降水,需用2台DN100污水泵保证24小时不间断降水,直至管道安装完管沟回填完毕。
(6)为不影响其他施工单位车辆通行,过路分两次半幅施工。
2.3管道预制(1)管件制作和可预组装的部分在管道安装前完成,并经检验合格(2)管道预制可以在两管沟中间的位置上进行,分段预制2支和3支为一段,分两段预制焊接,探伤合格后保温补口完毕即可下沟,施工间断时,管口应用堵板封闭,防止泥浆进入管腔。
2.4管道下沟(1)管道的坐标、标高、角度、坡度必须符合设计文件规定。
(2)管道安装前,再次对管子、管件、阀门及预制好的管路进行检查,按设计要求核对无误,内部已清理干净,不存杂物。
(3)管道下沟用沙子回填至管顶1000MM ,按产业新区管委要求回填砂砾土(4)在吊装和运输过程中加强保护塑料外套管(5)采用两台50T吊车分段整体吊装方式。
用宽度150MM以上吊带吊装2.5管沟回填,(1)管道的埋深不得小于设计规定覆土3.5米,管沟底部垫层及管道以上1米按产业园管委要求全部用沙子回填,并做好水沉处理(2)由于路面部分在管沟开挖的过程中把路基底部34米范围内粉喷桩造成全部破坏,所以在管顶回填一米深的沙子并做好水沉。
为保证路基的稳定性,沙子以上2.4米厚度全部采用沙砾土分层压实回填,厚度每层200MM,用推土机摊平,然后用震动压路机分层压实,直至到路基结构层。
按产业园管委要求,道路结构层也有我单位施工。
(3)对挖沟造成破坏的道路两侧两座雨水检查井和8m Φ300 PVC管、24m Φ800、24m Φ500的水泥混凝土管的雨水管道按专业设计要求进行基础处理和管道恢复工作2.6管沟周围环境处理(1)在北九路北侧,由于管沟位置恰巧位于原北九路北侧施工便道上,影响其他施工队的正常通行和施工,为不影响其他施工单位的正常进出在原施工便道东8m处重修一条长25m、宽6m的便道。
(2)在北九路南侧,由于管沟也位于原有施工便道上,管沟回填完毕后必须重新恢复一条用沙砾土回填的长55m宽6m厚0.8m施工便道。
(3)在北九路北侧和南侧施工便道路边分别堆有①长17m宽9m高3、②长33m宽9.8m高3m③长25m宽6m高1m方形和④直径8m高3m的圆锥形土堆,由于这些土堆位于管沟上方,必须在管沟开挖前利用推土机把这几个土堆移至离管沟15m以外。
(4)另有一条横穿北九路的暗渠影响管道施工,依据大唐胶州热力公司和产业新区管委确定的方案,必须先将已经完成的暗渠拆除22米,管道施工完毕后再有我单位把拆除部分按照原设计要求进行恢复。
三.供热管道的安装(1)管材、管道附件等,应按设计要求加工或购置,钢管的材质和壁厚偏差应符合国家现行钢管制造技术标准,必须具有制造厂的合格证书。
(2)制作卷管、受内压管件,在使用前应作检查,不得有超过壁厚允许负偏差的锈蚀,凹陷以及裂纹和重皮等缺陷,发现的局部缺陷应进行修补(6)管材可用机械方法切割,在现场可用氧乙炔焰切割,管子切口质量应符合下列要求:(6.1)端面平整、无裂纹、重皮、毛刺和熔渣必须清理干净。
(6.2)端面允许倾斜偏差为管子外径的1%,但不得超过3mm。
(7)管口对接符合下列规定:a对接管口时,检查管道平直度,在距接口中心200 mm处测量,允许偏差1mm,在所对接管子的全长范围内,最大偏差值不超过10 mm;b钢管对口处应垫置牢固,不得在焊接过程中产生错位和变形。
(8)管道安装的允许偏差值,应不超过下表规定的数值。
管道安装允许偏差(9)直埋保温管道和管件采用工厂预制,并分别符合国家现行标准《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》CJ/T114、《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管件》CJ/T155的规定。
(10)预制直埋保温管道在运输、现场存放、安装过程中,采取必要措施封闭端口,不得拖拽保温管,不得损坏端口和外护层。
(11)现场接头使用的材料在存放过程中应采取有效保护措施。
(12)直埋保温管道安装按设计要求进行;管道安装坡度符合设计要求。
(13)直埋管道的埋设深度不得小于设计规定。
管道中心距、管底土质及回填土土质应符合设计要求,管子、管腔内不得存有杂物,并及时用工具式堵板封闭管口,施工应有可靠的排水设施,防止泥沙进入管腔和管道漂浮。
四.管道焊接(1)焊接方式:本工程管道材质为Q235-B,根据工程特点和现场实际情况,为提高焊口质量,本工程采用氩弧焊打底、手工电弧焊焊接工艺,电弧焊焊接两层,打底经检查合格后,应及时进行次层焊缝的焊接,以防止产生裂纹。
(2)采用机械方法加工坡口,用砂轮将坡口表面氧化层去除,对凹凸不平处打磨平整,露出金属光泽。
(3)施焊焊工必须取得锅炉、压力容器、压力管道特种设备操作人员资格证书,在考试合格项目范围内从事焊接工作,并严格按照《焊接工艺卡》进行施焊。
(4)焊前应将坡口及内外表面两边离坡口边缘不小于10mm范围内的油污、锈迹、漆、毛刺等污物清理干净,清理合格后及时焊接。
(5)焊接工艺要求:a点焊和正式焊接时,均应在坡口内严禁在母材上起弧,焊条应按要求进行烘干,方能使用;b当环境温度小于等于0℃时,应预热到15℃以上。
预热时加热范围,以对口中心线为基准,每次不应小于焊件厚度的2倍;c焊缝焊完后,应对焊缝表面的咬边、凸瘤进行修理,周围的飞溅物应清除干净;d严格按照焊接工艺卡进行施焊。
(6)焊缝检验:a焊缝焊后表面应无气孔、裂纹、夹渣、凹陷等缺陷及熔合性飞溅。
其外形平缓过渡,咬肉深度不得大于0.5mm,各级焊缝内部质量应符合GBJ26-82规定;b工作钢管的每道焊口均做100%的无损探伤检验;c全部焊口应打上焊工钢印,并做好检查记录。
(7)管道组对:a管道的对接焊缝组对应做到内壁齐平,内壁错边量不宜超过壁厚的10%,且不应大于3mm,若设计有特殊要求时,按设计执行;b焊缝组对间隙应按照《焊接工艺卡》规定执行。
(8)管道清扫:针对本路段工程的特点,管道直径DN1200,除施工前人工钻进管内逐根清扫外,还应进行整体钻管清扫,管道内部每道焊口的焊渣必须认真清除,不得有焊渣、焊条头等其它杂物存在,在管道焊接停止后,必须将管道两端封住,以免杂物进入管内。
清扫后必须由专人检查,经甲方、监理验收合格后方可。
五.无损探伤:本项目的无损探伤委托具有相应资质的检测公司承担。
(1)探伤应在外观检查合格后,且在焊接完成24h以后进行。
(2)根据设计图纸及甲方要求,管道焊口焊缝必须做100% X射线无损探伤检验,满足二级片要求。
六.材料管理雨季期间做好材料构配件的订货、接收、检验、保管工作。
材料配件必须具有检验合格证明书,并按规范及设计要求进行检验(或见证取样检验)合格后,才能用于工程,从源头上确保工程质量。
(1)土建施工材料管理水泥管理:施工用的水泥应存放在专门搭建的材料库内,底部铺设塑料薄膜,防止受潮。
砂石管理:砂石材料应堆放在地势相对较高的临时材料堆场内,并搭设简易的防雨棚。
钢材管理:施工用的钢材有板材、型材、管材等,均为大宗材料,需要露天存放。
存放时应设置专用区域,摆放整齐,底部垫起高度不低于0.2米高,防止雨水的侵蚀。
并设篷布,下雨时遮盖。
(2)焊材管理焊材必须入库保管,焊材库内设置干湿温度计,派专人负责焊材管理,并做好相应记录。
要求焊材库内温度不低于5℃,湿度不大于60%。
焊材入库前,焊材保管员应确认焊材的牌号、规格、入库量、有无损伤等。
入库时,应区别牌号、规格、使用部位进行堆放。
焊材在使用前不得打开包装,以免受潮变质。
七土建工程(1)土方工程产业新区开槽的工程应加大放坡,并做好支护方案,基坑的临边防护、安全边坡、坑壁支护、坑壁荷载等都必须符合《建筑施工安全检查标准》的要求。
以防水浸湿边坡土壤,造成塌方。
一般基坑应抹水泥砂浆或用塑料布覆盖,定期对毗邻建筑物、重要管线、道路基坑边坡进行沉降和变形观测,并做好检(观)测记录;防止下雨基坑浸泡造成意外坍塌和滑坡。
土方回填尽量避免雨季施工,必须回填时,当天铺土,当天夯实,积水要及时抽出(2)混凝土工程在混凝土施工阶段,大雨来临之际不得浇筑混凝土。
