万科北京区域铝模施工标准工期模型
- 格式:pdf
- 大小:914.05 KB
- 文档页数:10
模板工程施工质量控制指引合同附件一:万科东海岸二期TA、TB、TC、TD、MA、MB户型铝合金门窗施工图设计任务书本任务书包括铝合金门窗工程技术标准和施工图设计深度要求两部分第一部分:万科铝合金门窗工程技术标准1、总则1.1本标准参照《广东省铝合金门窗工程技术规程》和国家相关标准规范编制,如当地政府有比本标准更高的要求时,按照当地政府规定执行。
1.2本标准中引用的国家或行业标准一旦有更新时,铝合金门窗工程设计及制作安装单位有义务了解规范标准的更新和按照相应的标准执行。
2、铝合金门窗的材料要求2.1一般规定2.1.1除非下面另有规定,工程所有的铝型材、五金配件、玻璃、密封材料、硅酮结构密封胶为下述采用的国家或行业标准中规定的一等品及以上的品质。
所有型材、配件、密封材料均需要深圳万科房地产有限公司审批并封样后方可使用。
2.1.2铝门窗所用金属材料除不锈钢和五金件外,钢材应进行热浸锌(80g/m2)处理。
2.1.3隐框、半隐框窗或1m以上边长的无框玻璃与玻璃直接粘结承受风荷载作用的,采用硅酮结构密封胶,硅酮结构密封胶应与接触材料相容。
2.2铝合金型材2.2.1铝门窗型材采用亚铝、华加日(或相同档次)生产的高精级别的型材。
壁厚应经计算或试验确定,其中门型材截面主要受力杆件最小实测壁厚应不小于2.0mm,门其它一般受力型材最小实测壁厚应不小于1.4mm;窗型材截面主要受力杆件最小实测壁厚应不小于 1.4mm。
玻璃压线等配套铝料最小实测壁厚应不小于1.0mm。
局部受力不够,可通过加钢衬的方式加强,满足强度和刚度要求。
2.2.2铝型材断面构造要求:外平开门窗扇水平缝隙上方设滴水线条(披水板)。
所有门窗下框室内侧翼緣有足够的挡水高度(内外高差宜大于35,特别是推拉门窗尤应重视),平开门窗下框应带排水槽。
湿法塞缝(即没有附框的)平开门窗洞口周边框料应采用高低脚。
2.2.3铝合金型材表面处理采用阳极氧化或阳极氧化加抛光(做样板由建筑确认)。

拉片式铝模板工程专项施工方案一、编制依据1、万科翡翠玖玺项目一期8002#/8003#楼及后续施工项目的工程图纸、铝合金模板工程招标文件。
2、现行的建筑结构和建筑施工的各类规程、规范及验评标准。
3、其他与本工程有关的现行工程技术、质量评定标准、施工及验收标准及规范。
4、公司企业标准《铝模板安装技术手册》、《铝模配模设计标准》等。
二、工程概况工程名称:万科翡翠玖玺项目一期8002#/8003#楼铝合金模板工程建设单位:武汉安科联创房地产有限公司设计单位:成都基准方中建筑设计有限公司建设地点:湖北省武汉市沌口区工程概况:本工程属于一类高层住宅建筑,钢筋混凝土剪力墙结构,设计合理使用年限50年,防水等级一级,耐火等级一级,抗震等级为三级,抗震设防类别为丙类,抗震设防烈度为7度。
8002#楼:地下一层,一单元地上二十八层,二单元地上三十四层,建筑总高分别为81.200m、98.600m(含大屋面层),标准层层高为2.9m,建筑面积约为918㎡,模板面积约为4000㎡,铝模板施工标高范围一单元为 5.750~78.250m,二单元为5.750~95.650m。
8003#楼:地下一层,地上三十二层,建筑总高99.700m(含大屋面层),标准层层高为3.1m,建筑面积约为283㎡,模板面积约为1200㎡,铝模板施工标高范围为3.550~96.550m。

三、施工部署铝合金模板有较优的力学性能、施工安装简便、不产生建筑垃圾、周转率高、可回收利用价值高;质量较轻、可人工搬运和装拆,无需大型重型机械设备协助,可用于整体浇筑,也可用于二次浇筑,使用范围广;脱模效果好,与混凝土接触面光洁平整;耐酸、耐腐蚀,适用于复杂的施工环境。
施工段划分及安装工配置计划8002#/8003#楼共3个单元,根据铝模施工特色及各楼栋特点,每个单元配置1套完整的铝合金模板,为3个流水施工段,配置3个施工队伍参与本项目分单元分层流水施工。
具体划分如下:8002#楼:为2个单元,变形缝的宽度为250mm,标准层范围内剪力墙、梁板均无变化,有少量的430非50模数的梁,无复杂节点;有2处标准楼梯(为双跑楼梯),踏步尺寸260X161.1mm。
万科集团标准⼯期解读⼀、集团标准⼯期详解关键路径:主体-砌筑-抹灰-外墙涂料-落外架集团标准⼯期从基础开始:30+20*地下室层数+12*裙楼层数+25*转换层数+6*标准层数+80+4*楼栋层数+150 +⾬季+春节+其他影响因素到⽑坯交付1、地下室2、主体、落架说明:1、每⼀层砌筑完成时间为32天,斜顶砖完成后间歇7天⽅可进⾏下道⼯序;形成流⽔作业后,3天砌筑⼀层;2、每⼀层砌筑⾄抹灰完成,总⼯期为45天。
3、81天:14天为封顶结构养护时间,5天为顶层拆模清理时间,37天为顶层砌筑及间歇时间,18天为顶层抹灰及养护、⼲燥时间,7天为顶层基层修补和顶层涂料时间。
4、4天:1天基层修补、移交,1天涂料流⽔,2天拆架(含电梯)。
3、砌筑、抹灰说明:1、⼯序1-2可前置,⼯序1-13为⼀层砌筑全部完成⾄可抹灰施⼯,总计32天;2、⼯序14-15为开始抹灰⾄外门窗收⼝完毕(认为外墙抹灰为关键线路),总计13天;3、砌筑抹灰单层⼯期为45天。
4、其他因素5、装修⼆、合理⼯期如何通过合理的⼯序搭接,实现标准⼯期。
1、实际⼯期调整原则:(1)在采取相应技术措施的情况下,实际⼯期可适当进⾏调整,但禁⽌超过10%。

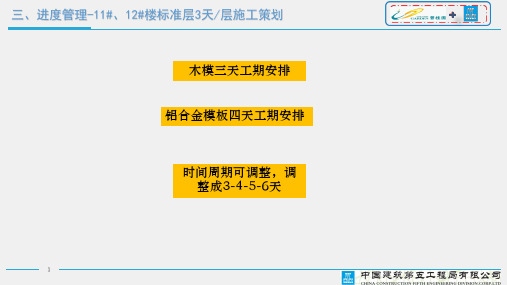

(2)当多层建筑采取多套模板时,每层⼯期不少于6天。
2、关键线路分析:(1)主体:6天⼀层,是保证质量的基本前提,不可压缩;(2)砌筑:关键在于提前介⼊,基本封顶后砌筑结束;(3)抹灰:抹灰分室内与外墙,外墙抹灰2天,室内抹灰2天,室内抹灰不受主体结构封顶影响,可以提前进⾏,楼层越⾼可以提前的时间越明显,但提前以后,外墙抹灰变成关键⼯序;(4)外墙涂料:主要受外墙抹灰影响;(5)落架:电梯落架受室内陆坪或室内电梯开通时间影响。
1、合理⼯期——主体砌筑⼯序⼀、主体结构施⼯与砌筑开始流⽔时间关系:N1:3*楼层=6(楼层-N1)+32以18层为例理论开始流⽔时间为:3×18=6×(18-N1)+32,介⼊楼层为14层。
(万科)标准化工期万科施工计划与进度时间标准(全套工期标准)一、别墅进度与进度标准序号工作内容参考时间备注1 桩基础施工20天(静压桩)2 土方开挖15天(半地下室)3 桩基础检测20天(静载、动测)4 地下室结构40天(半地下室)±0.000 95天5 主体结构60天(20×3天)6 屋面主体结构15天7 内外墙砖砌体完成封顶后25天8 内外墙砌体批档完成封顶后40天9 外墙饰面砖完成封顶后60天10 拆除外排棚封顶后63天11 毛坯完工封顶后90天12 豪华装修竣工封顶后180天13 永久供水封顶后85天14 永久供电(电压配电)封顶后80天15 取得消防验收合格证封顶后85天16 邮电报箱安装完成封顶后85天17 电视、电信安装完成封顶后85天18 智能化安装完成封顶后85天19 小区道路、管网完成封顶后80天20 园林环境配套完成封顶后120天21 规划验收完成工程竣工后30天22 环保验收完成工程竣工后60天23 取得质量验收意见书工程竣工后60天24 取得档案认可书工程竣工后75天25 竣工备案工程竣工后85天26 《房地产权属工程竣工后90天证明书》及全部发分户图天工期二、多层(6层)工期与进度标准序号工作内容参考时间备注1 桩基础施工60天(冲孔桩)、20天(静压桩)2 土方开挖、基坑支护35天(地下一层)、20天(无)3 桩基础检测20天(静载、抽芯、动测)交叉进行(±0.000,95天)4 主体结构60天(10天、层)5 三层会验第三层砌体完成6 样板房装修60天(所在层结构完成后40天内进场)7 销售环境完成销售前15天交叉进行8 内外墙砖砌体完成封顶后25天9 内外墙砖砌体批档完成封顶后35天重点控制结构垂直度,内外墙同时进行10 外墙饰面砖封顶后40天开始、封顶后60天完成11 群楼装修60天交叉进行12 拆除外排棚封顶后65天13 毛坯王封顶后105天14 豪华装修竣工封顶后60天场地移交开始、封顶后85天移交完成、封顶后130天15 永久供水封顶后100天16 永久供电(抵押配电)封顶后90天17 取得消防验收合格证封顶后100天18 取得煤气验收合格证封顶后100天19 邮电信报箱安装完成封顶后100天20 电视、电信安装完成封顶后100天21 智能化安装完封顶后100天成22 紧急备用电源安装完成封顶后90天23 小区道路、管网完成封顶后85天达到工程竣工标准24 园林环境配套完成封顶后105天25 规划验收完成工程竣工后30天26 环保验收完成工程竣工后60天27 取得质量验收意见书工程验收后60天28 取得档案认可书工程竣工后75后29 取得竣工验收备案表工程竣工后85天30 《房地产权属证明书》及全部分户图工程竣工后90天三、小高层(10-11层)工期与进度标准序号工作内容参考时间备注1 超前钻30天视需要而定交叉进行2 桩基础施工60天(冲孔桩)、20天(静压桩)3 土方开挖、基坑支护50天(地下两层)、30天(一层地下室)4 桩基础检测20天(静载、抽芯、动测)交叉进行5 地下室结构65天(地下两层)、45天(地下一层)±0.000,225天6 主体结构70天(首层10天、顶层10天、其它层5.5×9)7 三层会验第十层主体结构完成交叉进行8 样板房装修60天(所在层结构板完成后45天进场)9 售楼环境完成销售前15天交叉进行10 内外墙砖砌体砌筑完成封顶后25天11 电梯安装场地封顶后40天移交12内外墙砖砌体批档完成封顶后35天 13 外墙饰面砖 封顶后40天开始、封顶后70天完成14 群楼装修 60天 交叉进行15 拆除外排棚封顶后80天 16毛坯完成封顶后120天17 豪华装修竣工封顶后60天场地移交开始、封顶后100天移交完成、封顶后150天豪装完成四、高层(18-20层)工期与进度标准序号 工作内容 参考时间 备注 1超前钻30天视需要而定交叉进行2 桩基础施工60天(冲孔桩)、20天(静压桩)3 土方开挖、基50天(地下两层)、坑支护30天(一层地下室)4 桩基础检测20天(静载、抽芯、动测)交叉进行5 地下室结构65天(地下两层)、45天(地下一层)±0.000,225天6 主体结构70天(首层10天、顶层10天、其它层5.5×16)7 三层会验第十层主体结构完成交叉进行8 样板房装修60天(所在层结构完成后40天内进场)9 销售环境完成销售前15天交叉进行10 内外墙砖砌体完成封顶后30天11 电梯安装场地移交封顶后45天12 内外墙砖砌体批档完成封顶后45天重点控制结构垂直度,内外墙同时进行13 外墙饰面砖封顶后40天开始、封顶后60天完成14 群楼装修60天交叉进行15 拆除外排棚封顶后100天16 毛坯完工封顶后140天17 豪华装修竣工封顶后75天场地移交开始、封顶后120天移交完成、封顶后160天18 永久供水封顶后135天19 永久供电(抵押配电)封顶后120天20 取得电梯准用证封顶后130天21 取得消防验收合格证封顶后130天22 取得煤气验收合格证封顶后130天23 邮电信报箱安装完成封顶后135天24 电视、电信安装完成封顶后135天21 智能化安装完封顶后135天成22 紧急备用电源安装完成封顶后120天23 小区道路、管网完成封顶后120天达到工程竣工标准24 园林环境配套完成封顶后140天25 规划验收完成工程竣工后30天26 环保验收完成工程竣工后60天27 取得质量验收意见书工程验收后60天28 取得档案认可书工程竣工后75后29 取得竣工验收备案表工程竣工后85天30 《房地产权属证明书》及全部分户图工程竣工后90天☀高层(18-20层)合计工期:±0.00至毛坯完工248天,±0.00至豪装完工268天五、高层(32-33层)工期与进度标准序号 工作内容 参考时间 备注 1超前钻30天视需要而定交叉进行2 桩基础施工 60天(冲孔桩)、20天(静压桩) 3土方开挖、基坑支护50天(地下两层)、30天(一层地下室) 4 桩基础检测 20天(静载、抽芯、动测)交叉进行5 地下室结构65天(地下两层)、45天(地下一层) ±0.000,225天6 主体结构185天(首层10天、顶层10天、其它层5.5×30) 7 三层会验 第十层主体结构完成交叉进行8 样板房装修 60天(所在层结构完成后45天内进场)9 销售环境完成 销售前15天 交叉进行10内外墙砖砌体完成封顶后30天11 电梯安装场地移交封顶后45天12 内外墙砖砌体批档完成封顶后45天重点控制结构垂直度,内外墙同时进行13 外墙饰面砖封顶后40天开始、封顶后115天完成14 群楼装修60天交叉进行15 拆除外排棚封顶后125天16 毛坯完工封顶后180天17 豪华装修竣工封顶后75天场地移交开始、封顶后145天移交完成、封顶后200天豪装完成18 永久供水封顶后175天19 永久供电(抵押配电)封顶后160天20 取得电梯准用证封顶后175天21 取得消防验收合格证封顶后175天22 取得煤气验收合格证 封顶后175天 23 邮电信报箱安装完成 封顶后175天 24 电视、电信安装完成 封顶后175天 21 智能化安装完成 封顶后175天 22 紧急备用电源安装完成 封顶后160天23 小区道路、管网完成 封顶后150天 达到工程竣工标准24园林环境配套完成封顶后180天25 规划验收完成 工程竣工后30天 26 环保验收完成 工程竣工后60天27 取得质量验收意见书 28 取得档案认可书 工程竣工后75后 29取得竣工验收备案表工程竣工后85天30 《房地产权属证明书》及全部分户图工程竣工后90天☀高层(32-33层)合计工期:±0.00至毛坯完工365天,±0.00至豪装完工385天六、酒店(含4层裙楼)工期与进度标准序号工作内容参考时间备注1 桩基础施工60天(冲孔桩)、20天(静压桩)2 基坑支护30天(地下一层)3 土方开挖20天(地下一层)、10天(无地下室)4 桩基础检测20天(静载、抽芯、动测)5 地下室结构50天(地下一层)、20天(无地下室)±0.000,180天6 主体结构128天(裙楼二层20天,裙楼其他层15天/层、顶楼15天、其他12×4)7 屋面主体结构30天8 内外墙砖砌体完成封顶后25天9 外墙砖砌体批档完成封顶后40天10 外墙饰面砖封顶后45天开始、封顶后120天完成11 拆除外排棚封顶后130天12 塔楼排棚封顶后70天13 室内装修竣工封顶后70天进场、封顶后250天完成14 永久供水封顶后240天15 永久供电(抵押配电)封顶后200天16 厨房设备完成封顶后200天17 消防系统完成封顶后130天18 空调暖通完成封顶后90天19 煤气安装完成封顶后130天20 电视、电信安装完成封顶后240天21 智能化安装完成封顶后245天22 小区道路、管网完成 封顶后140天 达到工程竣工标准23园林环境配套完成封顶后180天24 规划验收完成 工程竣工后30天 25 环保验收完成 工程竣工后60天 26 取得质量验收意见书 工程验收后60天 27 取得档案认可书 工程竣工后75后 28取得竣工验收备案表工程竣工后85天☀酒店(含4层裙楼)合计工期:±0.00至豪装完工378天七、写字楼(四十层)工期与进度标准序号 工作内容 参考时间 备注 1超前钻30天视需要而定交叉进行2 桩基础施工60天(冲孔桩)、20天(静压桩)3 土方开挖、基坑支护50天(地下两层)、30天(一层地下室)4 桩基础检测30天(静载、抽芯、动测)交叉进行5 地下室结构70天(地下两层)、45天(地下一层)±0.000,240天6 主体结构275天(首层20天、顶层15天、其它层6×40)7 三层会验第十层主体结构完成交叉进行8 样板房装修60天(所在层结构完成后45天内进场)9 销售环境完成销售前15天交叉进行10 内外墙砖砌体完成封顶后30天11 电梯安装场地移交封顶后45天12 内外墙砖砌体批档完成封顶后45天重点控制结构垂直度,内外墙同时进行13 外墙幕墙封顶后20天开始、封顶后120天完成14 群楼装修60天交叉进行15 拆除外排棚封顶后90天16 毛坯完工封顶后180天17 室内装修竣工封顶后20天场地移交开始、封顶后145天移交完成、封顶后200天豪装完成18 永久供水封顶后200天19 永久供电(抵押配电)封顶后190天20 取得电梯准用证封顶后200天21 取得消防验收合格证封顶后200天22 取得煤气验收合格证封顶后200天23 邮电信报箱安装完成封顶后200天24 电视、电信安装完成封顶后200天21 智能化安装完成 封顶后200天 22 紧急备用电源安装完成 封顶后190天23 小区道路、管网完成 封顶后240天 达到工程竣工标准24园林环境配套完成封顶后270天25 规划验收完成 工程竣工后30天 26 环保验收完成 工程竣工后60天27 取得质量验收意见书 28 取得档案认可书 工程竣工后75后 29取得竣工验收备案表 工程竣工后85天 30 《房地产权属证明书》及全部分户图工程竣工后90天 ☀写字楼(四十层)合计工期:±0.00至工程竣工545天,±0.00至竣工备案630天。
“万科速度”知多少?详解万科集团标准工期一、万科集团标准工期详解关键路径:主体-砌筑-抹灰-外墙涂料-落外架集团标准工期从基础开始:30+20*地下室层数+12*裙楼层数+25*转换层数+6*标准层数+80+4*楼栋层数+150 +雨季+春节+其他影响因素到毛坯交付1、地下室2、主体、落架说明:1)每一层砌筑完成时间为32天,斜顶砖完成后间歇7天方可进行下道工序;形成流水作业后,3天砌筑一层;2)每一层砌筑至抹灰完成,总工期为45天。
3)81天:14天为封顶结构养护时间,5天为顶层拆模清理时间,37天为顶层砌筑及间歇时间,18天为顶层抹灰及养护、干燥时间,7天为顶层基层修补和顶层涂料时间。
4)4天:1天基层修补、移交,1天涂料流水,2天拆架(含电梯)。
3、砌筑、抹灰说明:1)工序1-2可前置,工序1-13为一层砌筑全部完成至可抹灰施工,总计32天;2)工序14-15为开始抹灰至外门窗收口完毕(认为外墙抹灰为关键线路),总计13天;3)砌筑抹灰单层工期为45天。
由理论工期大概得出:形成流水后砌筑3天一层,抹灰2天一层。
4、其他因素5、装修以完成施工样板房联合验收为开始计算工期二、合理工期(一)如何通过合理的工序搭接,实现标准工期1、实际工期调整原则:(1)在采取相应技术措施的情况下,实际工期可适当进行调整,但禁止超过10%。
(2)当多层建筑采取多套模板时,每层工期不少于6天。
2、关键线路分析:(1)主体:6天一层,是保证质量的基本前提,不可压缩;(2)砌筑:关键在于提前介入,基本封顶后砌筑结束;(3)抹灰:抹灰分室内与外墙,外墙抹灰2天,室内抹灰2天,室内抹灰不受主体结构封顶影响,可以提前进行,楼层越高可以提前的时间越明显,但提前以后,外墙抹灰变成关键工序;(4)外墙涂料:主要受外墙抹灰影响;(5)落架:电梯落架受室内地坪或室内电梯开通时间影响。
(二)合理工期——主体砌筑工序主体结构施工与砌筑开始流水时间关系:N1:3*楼层=6(楼层-N1)+32以18层为例理论开始流水时间为:3×18=6×(18-N1)+32,介入楼层为14层。
