施工现场大临标准
- 格式:doc
- 大小:11.12 MB
- 文档页数:32

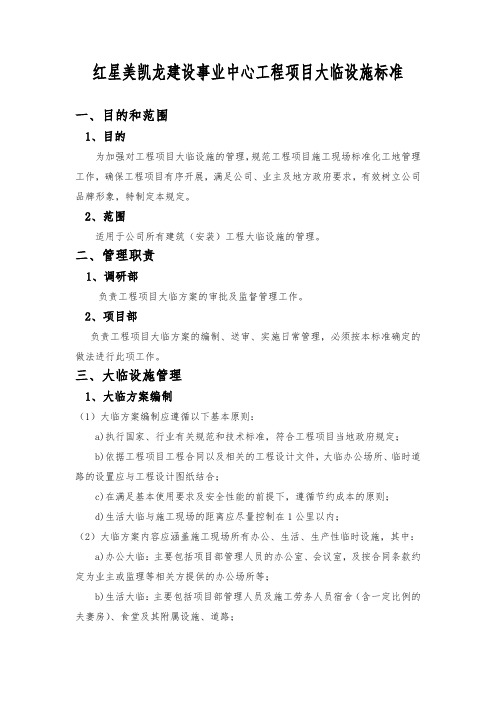

红星美凯龙建设事业中心工程项目大临设施标准一、目的和范围1、目的为加强对工程项目大临设施的管理,规范工程项目施工现场标准化工地管理工作,确保工程项目有序开展,满足公司、业主及地方政府要求,有效树立公司品牌形象,特制定本规定。
2、范围适用于公司所有建筑(安装)工程大临设施的管理。
二、管理职责1、调研部负责工程项目大临方案的审批及监督管理工作。
2、项目部负责工程项目大临方案的编制、送审、实施日常管理,必须按本标准确定的做法进行此项工作。
三、大临设施管理1、大临方案编制(1)大临方案编制应遵循以下基本原则:a)执行国家、行业有关规范和技术标准,符合工程项目当地政府规定;b)依据工程项目工程合同以及相关的工程设计文件,大临办公场所、临时道路的设置应与工程设计图纸结合;c)在满足基本使用要求及安全性能的前提下,遵循节约成本的原则;d)生活大临与施工现场的距离应尽量控制在1公里以内;(2)大临方案内容应涵盖施工现场所有办公、生活、生产性临时设施,其中:a)办公大临:主要包括项目部管理人员的办公室、会议室,及按合同条款约定为业主或监理等相关方提供的办公场所等;b)生活大临:主要包括项目部管理人员及施工劳务人员宿舍(含一定比例的夫妻房)、食堂及其附属设施、道路;c)生产大临:主要包括塔吊、人货梯、围墙、大门、仓库、堆场、工地围栏、工程标识牌、广告牌、临时道路、水电设施及管线、家文化等。
(3)大临方案提供的图纸应明确标明:a) 大临设施平面布置和走向;b)建、构筑物平、立面尺寸及选材;c) 设备及管线规格、型号和选材等参数。
2、大临方案实施大临设施建设必须按照已经确定的标准做法或审批的方案实施,不得任意改变大临方案中的总体布局、建筑物层高等实质性内容;如因施工生产需要,需对大临方案作出实质性变更的,应编制大临补充方案并报审。
四、办公区标准化做法1、旗帜旗杆(1)飘扬旗规范图规范要求:公司旗帜的形式:即标识与“中国红星美凯龙”字样组合。
大临工程施工规范第一章总则第一条为了保障大临工程施工的安全、质量和进度,根据国家相关法律法规,制定本规范。
第二条大临工程施工规范适用于所有涉及大临工程的施工单位和相关人员。
第三条大临工程施工规范包括施工前的准备工作、施工过程中的各项措施和施工后的验收工作等内容。
第四条施工单位应当严格执行施工图纸及技术规范,确保施工质量。
第五条施工单位应当建立健全安全生产管理体系,确保施工过程中的安全生产。
第六条施工单位应当根据工程实际情况,制定施工组织设计和施工方案,并经相关部门审核批准后实施。
第七条施工单位应当严格按照国家相关标准及技术规范进行施工,严禁偷工减料。
第八条施工单位应当配备专业技术人员和具有相应资格证书的作业人员,确保施工质量。
第九条施工单位应当定期对施工现场进行安全检查,并将检查情况及时上报相关部门。
第十条监理单位应当对施工单位的施工过程进行全程监督,并及时提出合理的整改意见。
第十一条施工单位应当定期进行施工进度和质量检查,并将检查结果报告相关部门。
第十二条施工单位应当对施工人员进行安全教育和培训,提高员工安全意识。
第十三条施工单位应当建立健全施工档案,包括施工日志、验收记录等。
第十四条施工单位应当严格控制噪音、粉尘等环境污染,保护周边环境。
第十五条施工单位应当按照相关规定对施工材料进行检验,并做好材料的质量保证工作。
第十六条相关单位应当积极配合施工单位的工作,确保施工进度和质量。
第十七条施工单位应当严格遵守工程质量、安全、环保等相关法律法规,确保施工合法合规。
第十八条对于违反本规范的行为,施工单位应当及时进行整改,并对责任人做出相应处理。
第十九条本规范自发布之日起生效。
第二章施工前的准备工作第二十条施工单位应当根据施工图纸制定施工计划和方案,明确施工流程和各项工作任务。
第二十一条施工单位应当对施工现场进行勘察,了解土地、地质等情况,并及时做出相应处理。
第二十二条施工单位应当按照相关规定对施工人员进行岗前培训和考核,确保员工具备相应技能。
施工现场大临规范指南1. 前言本指南旨在为施工现场的大临工作提供规范和指导,以确保施工过程安全、高效、有序进行,并在一定程度上减少对环境的影响。
2. 施工现场大临管理原则- 安全第一:在施工现场进行大临工作时,始终将安全放在首要位置,确保工人和设备的安全。
- 高效协调:合理规划和安排大临工作,确保资源充分利用,避免施工进度延误。
- 环境保护:在大临工作中,应采取相应措施减少对环境的不良影响,如垃圾分类和废物处理等。
3. 施工现场大临规范步骤步骤一:规划大临布置1. 根据施工需要和实际情况,制定大临布置方案。
2. 合理安排场地内道路、设备、材料等的布置,确保通行和操作的便利性。
3. 确保大临设备和材料的堆放符合规范,避免对场地占用和环境造成不必要的困扰。
步骤二:组织大临施工1. 按照规划的大临布置方案,组织施工人员和设备进行实施。
2. 确保施工人员熟悉大临布置方案,正确操作设备,并采取必要的安全措施。
3. 在施工过程中,定期检查大临设备的状况,确保其正常运行和安全使用。
步骤三:管理大临进展1. 建立大临工作台账,记录大临施工的进展和问题。
2. 定期召开大临工作会议,协调解决施工中的问题和难点。
3. 对大临工作进行评估和总结,提出改进建议,以提高后续施工的效率和质量。
4. 注意事项1. 在大临工作中,应遵守相关法律法规和标准,确保施工符合法律要求。
2. 严禁擅自改变大临布置方案和操作规程,必要时需经有关部门批准。
3. 针对特殊情况和风险点,应采取额外的安全措施,以确保施工安全。
4. 未经过专业培训和持证人员的操作,严禁使用大临设备。
以上为施工现场大临规范指南的主要内容,希望可以为您的施工现场管理提供一些参考和指导。
如有需要,可根据实际情况进行调整和补充。
工程施工大临是指在工程施工过程中,为了保证施工的顺利进行和施工人员的安全,所采取的一系列组织管理措施和工程技术措施。
工程施工大临主要包括施工现场的管理、施工人员的培训和管理、施工设备的维护和管理、施工安全措施的落实等。
首先,施工现场的管理是工程施工大临的重要内容之一。
施工现场是施工人员的工作场所,也是工程施工的现场。
施工现场的管理主要包括施工现场的规划和布置、施工现场的安全保卫和环境保护、施工现场的物料堆放和运输等。
施工现场的规划和布置要合理,要根据施工的需要和施工现场的具体情况进行合理的规划和布置,以便于施工的顺利进行。
施工现场的安全保卫和环境保护是非常重要的,要采取有效的措施,防止施工现场发生安全事故和环境污染。
施工现场的物料堆放和运输也要有严格的规范,以免影响施工的顺利进行。
其次,施工人员的培训和管理也是工程施工大临的重要内容之一。
施工人员是工程施工的主体,他们的素质和技能直接影响到工程施工的质量和进度。
施工人员的培训和管理主要包括施工人员的技能培训、施工人员的安全教育、施工人员的工作安排和调度等。
施工人员的技能培训和安全教育要定期进行,以便提高施工人员的技能和安全意识。
施工人员的工作安排和调度要合理,要根据施工的需要和施工人员的具体情况来进行合理的安排和调度。
再次,施工设备的维护和管理也是工程施工大临的重要内容之一。
施工设备是工程施工的重要工具,它的正常运行直接影响到工程施工的质量和进度。
施工设备的维护和管理主要包括施工设备的检查和维修、施工设备的操作和保养等。
施工设备的检查和维修要定期进行,以便及时发现和解决设备的问题。
施工设备的操作和保养要严格按照操作规程进行,以免影响设备的正常运行。
最后,施工安全措施的落实也是工程施工大临的重要内容之一。
施工安全是工程施工的重要保障,要采取有效的措施,防止施工中发生安全事故。
施工安全措施的落实主要包括施工现场的安全检查、施工现场的安全防护、施工现场的安全教育等。
施工现场大临规范规范1. 引言施工现场的大临规范规范是为了确保施工活动的顺利进行、工作环境的安全与卫生、工人的健康与权益,而制定的一系列指导性规定。
本文档旨在对施工现场大临规范规范进行总结和说明,以便施工单位和工人能够清晰了解和遵守。
2. 安全措施在施工现场,安全是首要考虑因素。
以下是一些重要的安全措施:- 所有人员必须配戴适当的个人防护装备,如安全帽、防护眼镜和防护鞋等;- 施工现场应设立明显的安全标识,包括警示标志和指示标志,以提醒人员注意安全事项;- 机械设备必须定期检查和维护,以确保其正常运行且安全可靠;- 施工现场必须设置合适的警告和隔离措施,以防止未经授权人员进入危险区域;- 施工单位应制定应急预案,并定期进行演练,以应对突发事件。
3. 环境保护施工现场的大临规范规范也包括对环境的保护措施。
以下是一些常见的环境保护要求:- 施工现场必须妥善处理废弃物,包括分类、储存和处置;- 施工单位应采取措施减少噪音和粉尘的产生和传播;- 施工单位应确保施工过程中不会对周边生态环境造成破坏,并进行必要的恢复工作;- 施工单位应按照相关法律法规要求,定期进行环境保护检查和监测。
4. 劳动保护保护工人的权益和健康是施工现场大临规范规范的重要内容。
以下是一些劳动保护方面的要求:- 施工单位必须提供良好的工作条件和生活条件,包括住宿、饮食和卫生设施等;- 工人必须经过岗前培训,了解工作规范和安全操作程序;- 工人应按照规定使用个人防护装备,并遵守安全操作规程;- 施工单位应及时支付工人的工资和福利,保障工人的合法权益。
5. 符合法律法规施工现场的大临规范规范必须符合当地的法律法规。
施工单位应确保以下方面的合规性:- 建筑施工必须按照相关法律法规和规范要求进行;- 施工单位必须取得合法的施工许可证和资质证书;- 施工过程中必须符合相关的安全、环保和劳动法规。
6. 结论施工现场的大临规范规范对于保障施工活动的安全、有序和符合法律法规具有重要意义。
施工现场临时建筑物技术规范JGJT188-2009施工现场临时建筑物技术规范JGJ/T188-2009中华人民共和国行业标准JGJ/T 188-2009备案号J954-2009施工现场临时建筑物技术规范Technical code of temporary building of construction site2009-10-30发布2010-07-0实施中华人民共和国住房和城乡建设部发布2中华人民共和国行业标准施工现场临时建筑物技术规范JGJ/T188-2009批准部门:中华人民共和国住房和城乡建设部施行日期:2010年7月1日中华人民共和国住房和城乡建设部公告第420号关于发布行业标准《施工现场临时建筑物技术规范》的公告现批准《施工现场临时建筑物技术规范》为行业标准,编号为JGJ/T189-2009自2010年7月1日起实施。
本规范由我部标准定额研究所组织中国建筑工业出版社出版发行。
中华人民共和国住房和城乡建设部2009年10月30日4前言根据原建设部《关于印发的通知》(建标[2007]125号)的要求,规范编制组经广泛调差研究,认真总结实践经验,参考有关国际标准和国外先进标准,并在广泛征求意见的基础上,制定了本规范。
本规范的主要技术内容是:1、总则;2、术语;3、基本规定;4、基地与总平面;5、建筑设计;6、建筑防火;7、结构设计;8、建筑设备;9、建筑安装;10、质量验收;11、使用与维护;12、拆除与回收;附录A活动房质量检查表;附录B建筑设备安装质量检查记录表;附录C临时建筑工程质量验收记录表。
本规范由住房和城乡建设部负责管理,由福建建科建筑设计院有限公司负责具体技术内容的解释。
执行过程中如有意见或建议,请寄送福建建科建筑设计院有限公司(福州市鼓楼区省府路83号运管大厦七层,邮编350001本规范主编单位:福建建科建筑设计院有限公司中国建筑第七工程局有限公司本规范参编单位:福建省工程建设科学技术标准化协会福建省建筑设计研究院福建二建建设集团公司福建六建建设集团有限公司中建七局第三建筑工程公司福建省建设工程质量安全监督总站榕东活动房股份有限公司本规范参加单位:莆田学院中南大学防灾科学与安全技术研究所陕西省建设工程质量安全监督总站本规范主要起草人:王韶国陈国灿焦安亮梁章旋王建国晏音程宏伟林卫东郭筱莹陈汉民吴平春刘忠群薛经秋王世杰杨家轩王凤官徐志胜姚建强本规范主要审查人员:叶可明温伯银王甦郝玉柱张忠庚李达明郑云河宋波冯凯目次1 总则 (1)2 术语 (2)3 基本规定 (3)4 基地与总平面 (4)4.1 基地 (4)4.2 总平面 (4)5 建筑设计 (5)5.1 一般规定 (5)5.2 办公用房 (5)5.3 生活用房 (6)6 建筑防火 (8)7 结构设计 (10)7.1 一般规定 (10)7.2 材料 (11)7.3 荷载及荷载效应 (13)7.4 地基与基础 (14)7.5 活动房设计与构造要求 (15)7.6 砌体建筑设计与构造要求 (18)7.7 围挡 (19)8 建筑设备 (21)8.1 一般规定 (21)8.2 给水排水 (21)8.3 采暖、通风与空调 (23)8.4 电气 (24)9 施工安装 (27)9.1 一般规定 (27)9.2 活动房施工 (28)9.3 砌体建筑施工 (31)9.4 围挡施工 (32)9.5 建筑设备安装 (33)10 质量验收 (35)10.1 一般规定 (35)10.2 活动房验收 (35)10.3 砌体建筑验收 (36)10.4 围挡验收 (37)10.5 建筑设备验收 (37)11 使用与维护 (39)11.1 使用 (39)11.2 维护 (40)12 拆除与回收 (41)12.1 一般规定 (41)12.2 活动房拆卸 (42)12.3 砌体建筑拆除..............................................................................(42)12.4 回收 (42)附录A 活动房质量检查表 (44)附录B 建筑设备安装质量检查记录表 (49)附录C 临时建筑工程质量验收记录表 (51)本规范用词说明 (52)引用标准名录 (53)附:条文说明………………………………………………………………………………(55)1 总则1.0.1 为加强建筑工程和市政公用工程施工现场临时建筑物工程建设和使用管理,保障作业人员的安全和健康,保护生态环境,节约资源,规范施工现场临时建筑物的建设和使用,制定本规范。
临时工程施工标准一、总则临时工程施工是指在正式工程施工过程中为了保障施工进度和施工质量而进行的临时性工程施工活动。
为了规范临时工程施工活动,确保施工安全和质量,特制定本施工标准。
二、施工准备1. 临时工程施工前,应进行充分的施工准备工作,包括施工计划的制定、施工人员的培训、施工材料的准备等。
2. 施工人员应经过专门的培训和考核,掌握临时工程施工的相关知识和技能,确保施工安全和质量。
3. 施工单位应组织对施工现场进行全面的勘查和评估,了解施工环境和施工条件,制定相应的施工方案。
4. 施工单位应按照相关法律法规的要求,开展安全生产教育和培训,提高施工人员的安全意识和安全技能。
三、施工组织1. 施工单位应建立健全的施工组织结构,明确各岗位人员的职责和权限,确保施工工作的有序进行。
2. 施工单位应制定施工计划和施工方案,明确施工任务和工期要求,确保施工进度和质量。
3. 施工单位应配备专业的施工人员和施工队伍,确保施工技术和质量的要求。
4. 施工单位应建立施工日志和施工档案,记录施工过程中的关键信息和事件,为后期的施工管理和验收提供依据。
四、施工管理1. 施工单位应制定严格的施工管理制度和施工规范,明确施工工作流程和施工要求,确保施工安全和质量。
2. 施工单位应加强对施工现场的巡视和监督,发现施工中的安全隐患和质量问题及时处理,预防事故的发生。
3. 施工单位应配备专业的安全监理人员和质量监督人员,监督施工过程中的安全和质量工作,确保施工质量和安全。
4. 施工单位应建立健全的施工质量检测体系,对施工过程中的关键环节和节点进行检测和评估,确保施工质量符合要求。
五、施工验收1. 施工单位应按照相关标准和规范对临时工程施工结果进行验收,确保施工质量符合要求。
2. 施工验收应由专业的验收人员或验收机构进行,结合实际情况对施工质量进行全面检查和评估。
3. 施工单位应按照验收结果进行整改和复验,及时处理施工中存在的问题和缺陷,确保施工质量符合要求。
工程临时方案规范标准1. 项目概述本工程临时方案的目的是为了在工程施工阶段解决临时性的工程问题,并确保工程建设按时进行。
本方案适用于建筑施工、道路施工、桥梁施工等各类工程项目,旨在提供一套规范的临时解决方案,以满足临时性的工程需求。
2. 临时方案的制定原则(1)安全第一:临时方案必须保证工程施工的安全性,避免施工过程中发生人身伤害、设备损坏等事故。
(2)合理经济:临时方案必须符合工程施工的实际情况,能够有效解决临时性问题,同时要注意节约成本,提高施工效率。
(3)临时性和灵活性:临时方案是在特定情况下制定的,必须具有临时性和灵活性,能够根据实际情况进行调整和变化。
(4)符合法规标准:临时方案必须符合国家相关的法规标准,不得违反国家法律法规。
3. 临时方案制定流程(1)确定临时问题:首先要明确工程施工中面临的临时性问题,包括但不限于施工现场的临时设施搭建、临时用电、临时支撑等。
(2)制定临时方案:根据临时问题的实际情况和需要,制定具体的临时方案,包括临时设施的构建、使用规定、安全措施等。
(3)审批和实施:经过相关部门的审批后,实施临时方案,确保临时性问题得到解决。
4. 临时设施搭建(1)建筑施工:对于建筑施工而言,可能需要搭建临时的施工平台、临时围护结构、临时支撑等,以确保施工的安全顺利进行。
(2)道路施工:在道路施工中,可能需要设置临时交通标志、临时交通路线、临时护栏等,以确保交通秩序不受影响。
(3)桥梁施工:在桥梁施工中,可能需要建立临时桥面、临时支撑等,以满足施工的需要。
5. 临时用电(1)临时用电需求:在工程施工中,通常会有临时用电的需求,例如施工现场的照明、动力设备的使用等。
(2)安全措施:临时用电必须符合国家相关的安全标准,确保用电设备的安全可靠,并配备相应的漏电保护器、过载保护器等设备。
(3)临时用电布线:临时用电的布线需要进行合理规划,避免电线交叉、接触等安全隐患。
6. 临时支撑(1)支撑需求:在某些工程施工中,可能需要进行临时支撑,例如混凝土浇筑时需要支撑模板、支撑桩等。
施工现场临时建筑物技术规范JGJT188-2009施工现场临时建筑物技术规范JGJ/T188-2009中华人民共和国行业标准JGJ/T 188-2009备案号J954-2009施工现场临时建筑物技术规范Technical code of temporary building of construction site2009-10-30发布2010-07-0实施中华人民共和国住房和城乡建设部发布2中华人民共和国行业标准施工现场临时建筑物技术规范JGJ/T188-2009批准部门:中华人民共和国住房和城乡建设部施行日期:2010年7月1日中华人民共和国住房和城乡建设部公告第420号关于发布行业标准《施工现场临时建筑物技术规范》的公告现批准《施工现场临时建筑物技术规范》为行业标准,编号为JGJ/T189-2009自2010年7月1日起实施。
本规范由我部标准定额研究所组织中国建筑工业出版社出版发行。
中华人民共和国住房和城乡建设部2009年10月30日4前言根据原建设部《关于印发的通知》(建标[2007]125号)的要求,规范编制组经广泛调差研究,认真总结实践经验,参考有关国际标准和国外先进标准,并在广泛征求意见的基础上,制定了本规范。
本规范的主要技术内容是:1、总则;2、术语;3、基本规定;4、基地与总平面;5、建筑设计;6、建筑防火;7、结构设计;8、建筑设备;9、建筑安装;10、质量验收;11、使用与维护;12、拆除与回收;附录A活动房质量检查表;附录B建筑设备安装质量检查记录表;附录C临时建筑工程质量验收记录表。
本规范由住房和城乡建设部负责管理,由福建建科建筑设计院有限公司负责具体技术内容的解释。
执行过程中如有意见或建议,请寄送福建建科建筑设计院有限公司(福州市鼓楼区省府路83号运管大厦七层,邮编350001本规范主编单位:福建建科建筑设计院有限公司中国建筑第七工程局有限公司本规范参编单位:福建省工程建设科学技术标准化协会福建省建筑设计研究院福建二建建设集团公司福建六建建设集团有限公司中建七局第三建筑工程公司福建省建设工程质量安全监督总站榕东活动房股份有限公司本规范参加单位:莆田学院中南大学防灾科学与安全技术研究所陕西省建设工程质量安全监督总站本规范主要起草人:王韶国陈国灿焦安亮梁章旋王建国晏音程宏伟林卫东郭筱莹陈汉民吴平春刘忠群薛经秋王世杰杨家轩王凤官徐志胜姚建强本规范主要审查人员:叶可明温伯银王甦郝玉柱张忠庚李达明郑云河宋波冯凯目次1 总则 (1)2 术语 (2)3 基本规定 (3)4 基地与总平面 (4)4.1 基地 (4)4.2 总平面 (4)5 建筑设计 (5)5.1 一般规定 (5)5.2 办公用房 (5)5.3 生活用房 (6)6 建筑防火 (8)7 结构设计 (10)7.1 一般规定 (10)7.2 材料 (11)7.3 荷载及荷载效应 (13)7.4 地基与基础 (14)7.5 活动房设计与构造要求 (15)7.6 砌体建筑设计与构造要求 (18)7.7 围挡 (19)8 建筑设备 (21)8.1 一般规定 (21)8.2 给水排水 (21)8.3 采暖、通风与空调 (23)8.4 电气 (24)9 施工安装 (27)9.1 一般规定 (27)9.2 活动房施工 (28)9.3 砌体建筑施工 (31)9.4 围挡施工 (32)9.5 建筑设备安装 (33)10 质量验收 (35)10.1 一般规定 (35)10.2 活动房验收 (35)10.3 砌体建筑验收 (36)10.4 围挡验收 (37)10.5 建筑设备验收 (37)11 使用与维护 (39)11.1 使用 (39)11.2 维护 (40)12 拆除与回收 (41)12.1 一般规定 (41)12.2 活动房拆卸 (42)12.3 砌体建筑拆除……………………………………………………………………(42)12.4回收 (42)附录A 活动房质量检查表 (44)附录B 建筑设备安装质量检查记录表 (49)附录C 临时建筑工程质量验收记录表 (51)本规范用词说明 (52)引用标准名录 (53)附:条文说明 (55)1 总则1.0.1 为加强建筑工程和市政公用工程施工现场临时建筑物工程建设和使用管理,保障作业人员的安全和健康,保护生态环境,节约资源,规范施工现场临时建筑物的建设和使用,制定本规范。
施工现场大临标准一、目的和范畴1、目的为加强对工程项目大临设施的治理,规范工程项目施工现场标准化工地治理工作,确保工程项目有序开展,满足公司、业主及地点政府要求,有效树立公司品牌形象,特制定本规定。
2、范畴适用于公司所有建筑〔安装〕工程大临设施的治理。
二、治理职责1、调研部负责工程项目大临方案的审批及监督治理工作。
2、项目部负责工程项目大临方案的编制、送审、实施日常治理,必须按本标准确定的做法进行此项工作。
三、大临设施治理1、大临方案编制〔1〕大临方案编制应遵循以下差不多原那么:a)执行国家、行业有关规范和技术标准,符合工程项目当地政府规定;b)依据工程项目工程合同以及相关的工程设计文件,大临办公场所、临时道路的设置应与工程设计图纸结合;c)在满足差不多使用要求及安全性能的前提下,遵循节约成本的原那么;d)生活大临与施工现场的距离应尽量操纵在1公里以内;〔2〕大临方案内容应涵盖施工现场所有办公、生活、生产性临时设施,其中:a)办公大临:要紧包括项目部治理人员的办公室、会议室,及按合同条款约定为业主或监理等相关方提供的办公场所等;b)生活大临:要紧包括项目部治理人员及施工劳务人员宿舍〔含一定比例的夫妻房〕、食堂及其附属设施、道路;c)生产大临:要紧包括塔吊、人货梯、围墙、大门、仓库、堆场、工地围栏、工程标识牌、广告牌、临时道路、水电设施及管线、家文化等。
〔3〕大临方案提供的图纸应明确标明:a) 大临设施平面布置和走向;b)建、构筑物平、立面尺寸及选材;c) 设备及管线规格、型号和选材等参数。
2、大临方案实施大临设施建设必须按照差不多确定的标准做法或审批的方案实施,不得任意改变大临方案中的总体布局、建筑物层高等实质性内容;如因施工生产需要,需对大临方案作出实质性变更的,应编制大临补充方案并报审。
四、办公区标准化做法1、旗帜旗杆〔1〕飘扬旗规范图规范要求:公司旗帜的形式:即标识与〝中国红星美凯龙〞字样组合。
红星美凯龙建设事业中心工程项目大临设施标准一、目的和范围1、目的为加强对工程项目大临设施的管理,规范工程项目施工现场标准化工地管理工作,确保工程项目有序开展,满足公司、业主及地方政府要求,有效树立公司品牌形象,特制定本规定。
2、范围适用于公司所有建筑(安装)工程大临设施的管理。
二、管理职责1、调研部负责工程项目大临方案的审批及监督管理工作。
2、项目部负责工程项目大临方案的编制、送审、实施日常管理,必须按本标准确定的做法进行此项工作。
三、大临设施管理1、大临方案编制(1)大临方案编制应遵循以下基本原则:a)执行国家、行业有关规范和技术标准,符合工程项目当地政府规定;b)依据工程项目工程合同以及相关的工程设计文件,大临办公场所、临时道路的设置应与工程设计图纸结合;c)在满足基本使用要求及安全性能的前提下,遵循节约成本的原则;d)生活大临与施工现场的距离应尽量控制在1公里以内;(2)大临方案内容应涵盖施工现场所有办公、生活、生产性临时设施,其中:a)办公大临:主要包括项目部管理人员的办公室、会议室,及按合同条款约定为业主或监理等相关方提供的办公场所等;b)生活大临:主要包括项目部管理人员及施工劳务人员宿舍(含一定比例的夫妻房)、食堂及其附属设施、道路;c)生产大临:主要包括塔吊、人货梯、围墙、大门、仓库、堆场、工地围栏、工程标识牌、广告牌、临时道路、水电设施及管线、家文化等。
(3)大临方案提供的图纸应明确标明:a) 大临设施平面布置和走向;b)建、构筑物平、立面尺寸及选材;c) 设备及管线规格、型号和选材等参数。
2、大临方案实施大临设施建设必须按照已经确定的标准做法或审批的方案实施,不得任意改变大临方案中的总体布局、建筑物层高等实质性内容;如因施工生产需要,需对大临方案作出实质性变更的,应编制大临补充方案并报审。
四、办公区标准化做法1、旗帜旗杆(1)飘扬旗规范图规范要求:公司旗帜的形式:即标识与“中国红星美凯龙”字样组合。
(2)制作规范项目办公楼前(或大门入口处的明显位置)▲设立旗杆,悬挂国旗与总公司 3 号司旗。
▲旗杆为不锈钢。
(尺寸见右图)▲旗座可贴瓷砖,旗座周围可做花坛或摆放花草。
2、办公及生活区平面布置图及要求办公及生活区(包括办公室、人员宿舍、食堂、厕所、淋浴室等)用房的规模原则上按以下规定执行:建筑面积6万平方米以下,生活区用房面积不超过2300平方米,建筑面积10万平方米左右,生活区用房面积不超过3000平方米,建筑面积20万平方米以下,生活区用房面积不超过4000平方米,建筑面积20万平方米以上的根据工程的进度及人员配置情况一事一议。
项目部生活用住房无论租借或搭建,按项目部管理人员主管以上级(含主管)平均每人不大于12平方米的建筑面积确定;主管以下级平均每人不大于6平方米的建筑面积确定;办公室按项目部职能部门设置分配(可以合用);会议室的设置,原则上只设一个大会议室,占用三个开间的宽度,合同约定需为业主或监理等相关方提供的办公场所则按合同条款执行,劳务施工人员生活用房按平均每人2.5m2—3.5m2的使用面积确定。
工人生活区实景图项目部办公室布置原则上按下图布置:五、生活区标准做法1、食堂(1)职工食堂共分储存间、制作间、打菜间和餐厅。
(2)餐厅与厨房(包括辅房)面积之比不少于 3:2(餐厅面。
储存间必须设置货架,食物应离地积可按每餐位 1 ㎡估算)分类存放。
餐厅应设置电风扇、消毒、灭蚊蝇等设施。
(3)食堂工作人员必须着“三白”上班,并持有效健康证,健康证原件必须张贴于售菜间墙上。
食堂除餐厅外非炊事人员不得随意入内,确保食堂安全。
(4)食堂冰箱食物储存时,应做到生熟菜分开;食物应 48 小时留样,并有留样记录。
(5)食堂排水应通畅,并设置隔油池,每周清理不少于 2 次,并有记录。
(6)食堂应张挂相关管理制度牌以及食品安全或饮食健康小常识等知识图牌。
(7)食堂应设置一张白色磁性板(600*800mm),公示每日供应菜单。
2、浴室设置要求:(1)生活区应设置固定的男、女淋浴室,一般采用砖砌体形式,地面铺设防滑砖,墙面瓷砖高度不低于1.8m。
浴室分淋浴区和更衣区两部分,淋浴区四周设排水沟,确保无积水。
(2)浴室内必须设置冷热水管和淋浴喷头,原则上每20人设一个喷头,喷头间距不小于0.9m,并采用节水龙头,每处喷淋位置应设置香皂架。
(3)浴室设置热水喷淋系统,采用煤气、点、太阳能或锅炉,保证每日不小于4小时的热水供应。
(4)浴室应有良好的通风设施,配备专门的卫生保洁员,随时保持清洁,无异味,并挂设相应管理制度及保洁图牌。
(5)浴室须设置独立的更衣区,并配备更衣衣柜,衣柜应采用十二门或十五门衣柜,数量应为喷淋头数量的两倍,且应离地150~200mm设置。
3、厕所设置要求:(1)生活区应设置通风良好的自冲式厕所,高度不得低于 2.5m,上部应设天窗,厕所蹲坑数量按施工高峰期职工人数的 1/16 标准设计。
(2)厕所内墙、蹲坑、坑槽均应贴瓷砖,墙裙瓷砖高度不低于 1.2m,地面应贴防滑地砖,地面确保不的积水。
(3)厕所蹲坑位宜高出地面 100~120mm 设置,并设置隔板(含侧向隔板),隔板高度自地面起不低于0.9m,每个大便蹲坑尺寸为 1.0~1.2m*0.85~1.2m,独立小便斗间距为 0.8m。
通槽式水冲厕所槽深度不得小于 0.4m,宽度为0.2~0.25m。
(4)蹲坑前隔板上可设置可抽插式幽默笑话,定期更换。
(5)厕所可采取点熏香等措施,并由专人负责保洁工作,尽可能减少异味,并张贴管理制度及保洁图牌。
(6)厕所应设置塑料吊篮,美化厕所环境(每 4~5 ㎡不少于一盆),并应进行定期消毒除臭,保证清洁、卫生。
4、隔油池设置要求(1)池顶部分别加盖,并安装手柄,可定期清除池内油脂。
(2)中间挡墙距底200mm处设置100*100mm的孔洞,洞口在入水口一侧加滤网(2.5号钢丝网)。
(3)池壁及池底可为120mm砖墙(池底可用C15混凝土),内外抹1:3水泥砂浆加5%防水粉,抹面厚2cm。
(4)出入水池口管道与墙体连接处,注意防止出现渗漏。
实景图:5、沉淀池6、化粪池设置要求:化粪池的大小应根据施工现场的实际需求来确定,一般为有效容积4-6立方。
六、施工区标准做法1、工地大门(1)无门楼式:在施工现场,一般采用无门楼式大门。
常用 6 米、8 米两种。
①材质:薄铁板。
②规格:对开或四开门。
总宽度为6-8米,高度为2米,每扇门面积为3×2米或2×2米(宽×高)。
③色彩:白色或不锈钢本色。
④文字组合:每扇门正腰安装一块面积为 1×2 米或 1×3 米(宽×高)的薄铁板或宝丽板,颜色为“红色”,上面用白色书体字书写“中国红星美凯龙”字样,如门为铁板制成,正腰则涂为红色,面积同上。
⑤门柱:门柱为砖砌,截面尺寸建议为 0.8×0.8 米 ,高度为 2.2 米,其中0.2 米为柱帽高度,柱帽为梯形,顶面积为 0.6×0.6 米,门柱通体为蓝色。
(2)门楼式:规范要求①材质:门柱为不锈钢球形网架或普通钢管构造,可用普通钢管外包薄铁板或其他板材。
②尺寸:门柱截面尺寸为1×1米,总高度为6.5米,其中门楣高度为1.5米,大门净高度为5米。
③色彩:从地面起 2 米高为蓝色,2—5 米处为白色,门楣为蓝色,标识反白,字为白色。
④门楣标识与文字组合:标识尺寸为 1×1 米,文字内容分为两排,上排为总包单位,下排为承建××工程。
(注意:此为非标准组合,只限于门楣上使用。
)⑤门柱门楣形象见上图。
⑥门扇外框用直径为40MM钢管,门肋用直径为20MM钢管:⑦门肋于门框外表面焊平,上面电焊1.0MM厚白铁板,电焊间距为150MM。
⑧门柱基础:根据当地地质情况,建议基础埋深不小于1M(厚度) 。
规范图:2、工地围墙(1)砖砌围墙标准做法图如下:(2)规范图规范要求:①高度为 2.2米,底色为白色。
临市政道路一侧围墙上端 0.2 米高,下端 0.3 米高,刷“蓝色”的边。
非临市政道路侧为清水墙.②主图案为红星美凯龙标志和“红星美凯龙”手书字样组合,标志和字体均为“红色”。
标志尺寸为 O.8×0.8 米,位置居白色墙体上 0.36 米、下 0.34 米之间,即距地面 0.64 米;字体按附图尺寸组合,每组的组合图形之间用辅助图形间隔。
每组间距为 7.2 米,辅助图形居中。
制作规范:用白色水泥与 108 胶调和,刮 2—3 遍腻子,再用外墙防水白色涂料粉刷,耐用不易脱皮。
(3)内墙规范图①按外围墙制作,刷蓝头蓝脚。
标志、字体(黑体字)均为蓝色,尺寸为 0.7 米 x 0.7 米。
②标语组合:A、红星建筑品质重于泰山B、过程精品打造一流建筑C、构筑大地风景奉献人间真情制作规范:用白色水泥与 108 胶调和,刮 1—2 遍腻子,再用外墙防水白色涂料粉刷,耐用不易脱皮。
(4)金属围墙分为三种形式:白色板、蓝色板、蓝色板与白色板组合。
①金属板色彩常用有白色和蓝色。
其 2 米的高度及红星美凯龙标志的组合图形不变。
②若彩板颜色为白色,则上端 0.2 米高,下端 0.3 米高,具体位置见上图①。
③若彩板颜色为蓝色,则自大门边第二块板起每隔5-8 块板设一红星美凯龙标识与“红星美凯龙”手书字体上下组合图形(蓝示、黑字)。
图形组合尺寸在 0.5×0.6 米(高×宽)之间,具体位置见上图②。
(其它不同颜色及形式见上图③中的组合规范)。
3、十牌两图设置要求:(1)十牌二图应设置在正对大门较明显处,可结合旗坛、宣传栏等一起灵活布置,并结合现场与绿化、喷泉相结合布置。
(2)十牌二图应优先采用工具式形式,架体应采用方柱与方钢或角钢焊接而成,背面用镀锌板或模板封闭。
牌图采用喷绘布,高清喷绘。
(3)十牌二图应设置地下连系梁基础,确保整体稳定性,两翼根据现场实际情况可成10~15°夹角设置。
(4)具体做法及尺寸如下。
4、仓库内部示例设置要求:①现场综合仓库须由专人负责管理,详细登记出入库情况,并于每月月底进行库存盘点;②仓库货架采用角钢拼接或购买成品货架,货架宽为400~600MM为宜,货架间距不宜小于1米。
③货物堆放整齐,分类合理,并有张挂材料标识卡④仓库内张贴管理制度及仓管管理员岗位职责标示牌。
⑤仓库内必须设置足够的灭火器材;⑥仓库内严禁住人、做饭等。
⑦图片仅提供参考,具体为项目部实际情况为准。
5、门卫室实景图规范要求:①面积小于10m2若为铝合金材质,则保持其本色,房檐边缘部分、门窗外围及房体边角均刷 5cm 宽的蓝色带。
②若为普通材质,则蓝檐、蓝脚、门框、门扇、窗框、窗扇内外均须为“蓝”;门上须粘帖门牌,形式参见办公室门牌。
