照明配电系统分为普通照明和事故应急照明。
每层设普通照明配电箱,各种照明灯具采用集中控制和分散控制相结合的方式,导线采用铜芯塑料线穿钢管或者阻燃管保护暗敷。
各户内照明配电箱安装高度为底距地 1.5m 暗装,开关安装高度为距地 1.3m ,普通插座安装高度为距地 0.3m。
1、材料质量要求。
( 1 ) 所使用的阻燃型镀锌管,其材质均应具有阻燃、耐冲击性能,并应有检定检验报告单和产品出厂合格证。
( 2 ) 所用接线盒和管接头,必须使用配套的阻燃制品,其外观应整齐,预留孔齐全,无开裂等损坏现象。
( 3 ) 专用胶粘剂必须有合格证明。
2、施工方法( 1 )暗敷的施工工艺:弹线定位→ 加工弯管→箱、盒埋设→扫管穿带线。
( 2 )根据设计图的要求,在墙板、楼板安装的模板上弹出管路走向和灯位盒的位置。
( 3 )管路连接应使用专用接头连接,将专用胶粘剂均匀涂抹在管的外壁上,管子插入接头内要到位。
( 4 )管路垂直或者水平敷设时,每隔 1m 间距应有一个固定点,在弯曲部位应在圆弧的两端 300mm~500mm 处加一固定点。
( 5 )管进箱、盒应顺直,一管穿一孔,先接端接头,然后用内锁母固定在盒、箱上,在管孔上用顶帽型护口堵好管口,最后用泡沫塑料块堵好盒口。
( 6 )楼板内管路较集中部位,要注意管路间有 100mm 以上间距,以免楼板裂缝,抹灰层内敷设保护层厚度应不小于 15mm。
3、质量标准( 1 )管路连接时,使用胶粘剂连接密切、坚固,保护层大于 15mm。
( 2 )箱、盒设置正确,固定坚固,管子入箱、盒处顺直,使用紧锁母时,应拧紧盒壁不松动。
( 3 )管路穿越建造物和设备基础处,应加保护管,穿过变形缝处应有补偿装置。
( 4 )暗配塑料管最小弯曲半径不小于 6 倍管子直径。
1、材料质量要求( 1 )各种绝缘导线的型号、规格必须符合设计要求,并有产品出厂合格证。
( 2 )所使用的镀锌铁丝或者钢丝,应顺直无死弯、扭结等现象,并具有相应的机械拉力。
电气照明工程施工方案及施工方法要点1、配管工程(1)电线保护管不应有孔洞、裂缝和明显的凹凸不平,内壁光滑无毛刺,用镀锌钢管做电缆管时,其内径不小于电缆外径的1.5倍。
(2)电线保护管在弯制后不应有裂缝和明显的凹凸现象,其弯扁程度不宜大于管子外径的10%。
(3)金属电线保护管连接应牢固,密封良好,采用套接时,套接的短套管长度不应小于外径的2.2倍,金属电线保护管不宜直接对焊。
(4)电线保护管连接时,管孔应对准,接缝应严密,不得地下水和泥浆渗入。
2、管内穿线(1)三相或单相的交流单芯电缆,不得单独穿于钢导管内。
(2)不同回路、不同电压等级和交流与直流的电线,不应穿于同一导管内;同一交流回路的电线应穿于同一金属导管内,管内电线不得有接头。
(3)电线、电缆穿管前,应清除管内杂物和积水。
管口应有保护措施,不进入接线盒(箱)的垂直管口穿入电线、电缆后应密封。
(4)当采用多相供电时,同一建筑物、构筑物的电线绝缘层颜色选择应一致,即保护地线(PE线)应是黄绿相间色,零线应用淡蓝色;相线用:A—黄色、B —绿色、C—红色。
3、配电箱安装(1)位置正确、部件齐全,箱体开孔与导管管径适配,暗装配电箱箱盖紧贴墙面,箱(盘)涂层完整。
(2)箱内接线整齐,回路编号齐全,标识正确。
(3)箱安装牢固,垂直偏差小于1.5mm,水平偏差小于2mm,底边距地1.5m。
4、灯具安装(1)灯具及其配件齐全,无机械损伤,变形、涂层剥落和灯罩破裂等缺陷。
(2)同一场所内安装高度、仰角方向应保持一致。
(3)灯杆位置应合理选择,灯杆不得设在易被车辆碰撞地点,且与供电线路等空中障碍物的安全距离符合供电有关规定。
(4)基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于C20,基础内电缆护管从基础中心穿出并应超出基础平面30-50mm,浇制钢筋混凝土基础前必须排除坑内积水。
(5)灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。
电气照明安装施工方案一、前言电气照明安装是建筑施工中非常关键的环节,它直接影响到建筑物的整体亮度和舒适度。
本文将针对电气照明安装的施工方案进行详细介绍,以确保在施工过程中能够顺利完成,达到预期的效果。
二、施工准备在进行电气照明安装施工之前,首先需要进行一系列的准备工作。
包括但不限于: - 确定照明设计方案 - 准备所需的照明设备和材料 - 制定施工计划和安全措施 - 确保现场的电气线路和管道已经预留三、施工步骤3.1 照明设备的安装1.安装顶灯:根据设计方案确定吊顶的位置和数量,将吊顶固定在预留的位置上,并安装照明设备。
2.安装壁灯:确定壁灯的位置和数量,将壁灯固定在墙面上,并连接电路。
3.安装地灯:根据设计要求,将地灯埋入地面中并连接电路。
3.2 电路布线1.铺设主线:在建筑物内部进行电缆线的铺设,连接到总电箱。
2.分线装置:根据设计要求,将电路分线连接到各个照明设备。
3.连接控制开关:将开关连接到各个照明设备,实现照明的控制。
3.3 安全检测1.检查电路连接是否牢固2.使用万用表测试电路是否正常3.检查接地线是否连接良好四、施工质量保证为确保电气照明安装施工的质量,需要进行以下保证措施: - 严格执行施工方案和设计要求 - 使用优质的照明设备和线路材料 - 进行严格的施工验收和安全检测- 保证施工人员的资质和技术能力五、总结电气照明安装是建筑施工中非常重要的一环,只有通过科学合理的施工方案和严格的施工质量保证措施,才能确保建筑物的照明效果和安全性。
在实际施工中,需要严格按照设计要求和安全标准进行操作,确保施工质量达到预期效果。
电气照明工程施工方案电气照明工程施工是指按照设计方案和相关规范要求,在规定时间内完成照明设备的安装、调试及验收的工作。
电气照明工程施工方案主要包括施工前准备、施工过程、施工后验收等环节。
下面是一个电气照明工程施工方案的示例,共计700字左右。
一、施工前准备1. 确认设计方案及相关规范要求,熟悉施工图纸和材料清单。
2. 将施工现场进行清理,并搭建施工场所,提供必要的工具和设备。
3. 根据需求计算电气负荷,确定照明设备的位置、数量和功率,并制定施工计划。
4. 联系供应商,采购照明设备,并进行验收和入库。
二、施工过程1. 进行电缆敷设,按照设计方案和规范要求,将电缆铺设在预定位置,并注意保护电缆,避免损坏。
2. 安装照明设备,根据施工图纸和材料清单,依次安装各个照明设备,包括灯具、开关、插座等,注意接线的准确性和牢固性。
3. 进行电气接线,根据设计方案和规范要求,正确接线,保证电气安全可靠,并进行必要的绝缘和接地处理。
4. 调试照明设备,按照设计方案,逐一对已安装的照明设备进行检验和调试,确保其正常运行和达到设计要求。
5. 进行漏电保护和过流保护装置的连接和调试,确保电气安全可靠。
6. 进行照明系统的预验收,检查照明设备的安装质量和运行情况,确保无明显的质量问题。
三、施工后验收1. 进行照明系统的整体验收,包括对照明亮度、光照均匀性等进行测试,确保达到设计要求。
2. 撰写施工报告,详细记录施工过程、材料使用情况和施工质量,以备后续资料使用。
3. 进行竣工验收,并及时修补和整改施工中存在的问题。
4. 与业主或相关部门进行最终验收,并办理竣工手续。
以上是电气照明工程施工方案的简要说明,具体的施工方案及施工过程还需根据实际情况进行详细制定和调整,确保施工质量和工程目标的实现。
同时,施工过程中应注意安全和环保,确保工人的安全和减少对环境的污染。
电气照明工程施工方法在现代社会中,电气照明工程在建筑、道路、景观等各个领域中发挥着重要的作用。
电气照明工程的施工方法直接影响到照明效果和使用寿命。
本文将介绍电气照明工程施工的基本流程和注意事项。
一、施工前的准备工作1. 工程评估:在施工前,需要对工程进行评估,包括工程的规模、设计图纸、施工时间等,以确定所需的人力、材料和工具。
2. 资料获取:需要获取有关电气照明工程的相关资料,包括设计图纸、施工规范、安全手册等,以便参考和操作。
3. 施工计划:根据工程评估和相关资料,制定合理的施工计划,包括工期安排、人员调配、材料供应等,为后续的施工提供指导。
二、电气照明设备的安装1. 照明设备的选购:根据设计图纸和工程要求,选购适合的照明设备,包括灯具、线路、开关等。
在选购过程中,要注意产品的质量和品牌信誉,以确保设备的安全和可靠性。
2. 设备安装:按照设计图纸和施工规范,进行照明设备的安装。
先进行线路敷设,然后安装灯具和开关等设备。
在安装过程中,要确保设备的接线正确、固定可靠,并采取必要的防护措施,避免产生电气隐患或安全风险。
3. 调试与测试:在设备安装完成后,进行设备的调试与测试。
包括对线路进行漏电检测、电压稳定性测试、开关和灯具的功能测试等。
确保设备的正常工作和安全使用。
三、灯光布光的设计与设置1. 灯光布光设计:根据建筑或景观的需要和设计要求,进行灯光布光设计。
包括灯具的种类和数量、安装位置和角度等。
其中要注意照明的均匀性、光照强度和光色效果等因素,以提供舒适、美观的照明效果。
2. 灯光设置:根据布光设计,进行照明设备的设置和调整。
包括灯具的安装高度、方向和角度等。
在设置过程中,要注意避免产生眩光、阴影和光污染等问题,并保证照明范围的协调和连贯。
四、安全措施与验收1. 安全管理:在施工过程中,要加强安全管理,包括劳动防护、用电安全、设备维护等。
工地必须配备专业的施工人员,确保每个环节的标准操作和安全意识。
一、编制依据1. 《建筑电气工程施工及验收规范》(GB 50257-2010)2. 《室外照明设计规范》(GB 50034-2013)3. 《城市照明设计规范》(CJJ 45-2015)4. 本项目设计图纸及相关技术文件5. 施工现场实际情况二、工程概况1. 工程名称:室外电气照明安装工程2. 工程地点:某市某区某小区3. 工程规模:小区内道路、广场、停车场等区域的照明设施安装4. 工程内容:室外照明线路敷设、灯具安装、控制箱安装、电缆桥架安装等三、施工部署1. 施工准备(1)熟悉设计图纸,了解工程概况及施工要求;(2)编制施工组织设计,明确施工工艺流程;(3)组织施工人员培训,提高施工技能;(4)准备施工材料、设备、工具等。
2. 施工进度安排(1)施工准备阶段:5天;(2)线路敷设阶段:10天;(3)灯具安装阶段:15天;(4)控制箱安装阶段:5天;(5)电缆桥架安装阶段:3天;(6)验收阶段:3天。
四、施工方法及工艺1. 线路敷设(1)根据设计图纸,确定线路走向,开挖沟槽;(2)敷设电缆,采用直埋法,埋深符合规范要求;(3)电缆敷设后,回填土并夯实。
2. 灯具安装(1)根据设计要求,选择合适的灯具;(2)灯具安装位置应符合设计图纸要求;(3)灯具安装牢固,接线正确,绝缘良好;(4)安装完毕后,进行试灯,确保照明效果。
3. 控制箱安装(1)根据设计图纸,确定控制箱安装位置;(2)控制箱安装牢固,接线正确,绝缘良好;(3)安装完毕后,进行试运行,确保控制功能正常。
4. 电缆桥架安装(1)根据设计图纸,确定电缆桥架安装位置;(2)电缆桥架安装牢固,连接可靠;(3)电缆桥架敷设完毕后,进行电缆敷设。
五、质量控制措施1. 施工前,对施工人员进行技术交底,确保施工人员了解施工工艺及质量要求;2. 严格控制施工材料、设备、工具的质量,确保符合设计要求;3. 施工过程中,严格执行施工工艺流程,确保施工质量;4. 定期对施工质量进行检查,发现问题及时整改;5. 施工完成后,进行自检、互检、专检,确保工程质量符合要求。
电气照明灯具安装专项施工方案一、施工准备在进行电气照明灯具安装之前,需要做好以下准备工作: - 组织施工人员:安排具有相关电气施工经验的人员进行安装工作,确保施工质量。
- 确定安装位置:根据设计图纸确定灯具的安装位置,确保符合设计要求。
- 检查材料工具:检查所需的灯具、电缆、接线端子等材料,确保完整无损。
同时准备好电气工具和安全防护用具。
- 划分施工区域:在施工现场划分施工区域,并设置安全警示标识,确保施工安全。
二、安装步骤1. 布线安装•首先确定主干线路的敷设路径,保证线路布置整齐、美观。
•然后依据设计要求,在吊顶内拉设支路线路,注意线路的敷设应有效避免干扰其他设备。
•最后将线缆引入电源盒,接入主干线路。
2. 灯具安装•根据设计要求,确定各灯具的安装位置,考虑灯具照度、光线范围等因素。
•安装吊灯时,需注意吊杆固定、电源连接等细节,确保吊灯安装稳固。
•安装壁灯或筒灯时,要保证安装位置垂直水平,避免安装不当造成灯具歪斜或摇晃。
3. 电路连接•根据设计图纸连接各灯具的电源线,确保连接正确无误。
•使用绝缘胶布将接头绝缘包裹,确保电路安全可靠。
•将灯具的金属外壳接地,以确保人身安全。
三、验收及调试1. 灯具验收•检查各灯具的安装位置和连接是否符合设计要求。
•开关电源,检查灯具是否正常工作,调整灯具光照方向和亮度。
•检查灯具的固定情况,确保没有松动。
2. 电路调试•使用电压表检测各电路的电压情况,确保电路连接正确。
•确认灯具的开关控制和调光功能正常。
•测试灯具和开关的配合性,确保操作灵活便捷。
四、施工注意事项•施工中严禁使用老化、破损的电线电缆或配件,确保安全可靠。
•施工人员需佩戴好安全帽、手套等个人防护用具,注意施工现场安全。
•施工过程中应保持施工区域整洁,避免材料堆放造成意外伤害。
•如有任何施工问题或困难,应及时向项目负责人或设计师汇报,共同解决。
五、总结电气照明灯具安装是工程施工中的重要环节,准确的施工方案和严格的施工流程是保证工程质量和安全的关键。
照明电气安装工程施工方案及工艺方法装饰照明电气工程应严格执行《现行建筑施工规范大全》《建筑电气安装工程质量检验评定标准》(GBJ303)有关条款规定。
一、施工工艺施工流程: 材料选用→施工准备→线管、线槽安装→电线敷设→照明器具及配电箱(盘)安装→系统调试。
二、施工方法1.材料选用必须符合设计要求;必须符合国家规范;必须由有关部门检验合格, 并有产品合格证书。
2.施工准备熟悉电气施工图, 认真进行技术交底;根据电气施工图, 结合现场实际情况将各种灯具、开关、插座和配电箱定出坐标和高度, 以确定出线管走向和分支汇点。
3.金属线管安装(1)机具准备线管夹固闸、套丝器、20~30mm管子钳、冲击钻、切管器、弯管器等。
(2)线管吊杆制作如线管是沿墙体或楼底表面敷设, 可采用成品管夹直接固定在墙体或楼底面上;如线管是悬挂式敷设, 通常采用成品胀栓管夹吊杆固定;如吊杆需现场制作, 则可采用角铁根据承吊线管形状及数量制成T型、Ⅰ型或Ⅱ型。
T型吊杆供线管作垂直排列吊装, I型供数量不多的线管作水平排列吊装, Ⅱ型供较多数量的线管作水平排列吊装。
(3)线管的裁、弯和套丝裁管: 量取所裁截管子的尺寸, 按“先长后短”的原则切割好线管。
弯管: 线管的弯曲, 最好使用相应规格的弯管器, 超过30mm规格的线管弯曲时, 需用专用设备。
弯管前应将要弯二个弯以上的线管穿上铁丝, 然后再弯。
套丝:线管套丝可用专用丝板器具, 也可用水管套丝机。
套丝长度应满足露出锁紧螺母的螺纹2~4扣。
套完丝, 要将关口用圆锉锉平, 以免在穿电线时将电线刮伤。
(4)线管安装敷设金属线管时, 管夹或吊杆的间距一般不应大于以下尺寸: 直径13~20mm管径的管路, 其间距为1.0m;直径25~32mm管径的管路, 其间距为1.5m;直径40~50mm管径的管路, 其间距为2.0m。
不允许将吊杆或吊件固定在风管、水管等物体上。
将线管套上胶护嘴, 管中穿上牵引细铁丝, 用管夹将线管固定在吊杆上, 用接头或接线盒连接各段线管, 使其成一整体管路。
电气照明工程施工方法电气照明工程施工方法是指在建筑物或其他场所进行照明系统的安装和调试的过程。
它涉及到电气线路的布置、灯具的安装和连接、照明控制系统的调试等各个方面。
在电气照明工程施工过程中,需要遵循一定的规范和方法,以确保施工的安全和质量。
本文将介绍一些常用的电气照明工程施工方法。
首先,电气照明工程施工前需要进行详细的施工方案设计。
施工方案设计包括对照明系统的布置和设计进行全面的考虑,确保照明效果达到设计要求。
在设计方案中,需要考虑光源类型、灯具选择、照明控制系统等因素,确保整个照明系统的亮度、颜色和光照分布等满足需求。
其次,电气照明工程施工中,需要按照电气线路的要求进行布置和连接。
电气线路布置需要根据建筑物的结构和用途进行合理的规划,确保电线的通路短、线径合理、线道布置合理、电线间的距离符合规范要求。
在电线连接过程中,需要注意用绝缘套管或者绝缘胶带保护连接处,以确保电气线路的安全可靠。
接下来,在进行灯具的安装和连接时,需要严格按照灯具的安装说明进行操作。
在安装过程中,需要保证灯具的固定牢固、线路接触良好,并注意避免损坏灯具和电线。
对于高空安装的灯具,需要采取安全措施,如使用安全带等,以确保施工人员的安全。
另外,照明控制系统的调试是电气照明工程施工的重要环节。
在进行照明控制系统的调试时,需要按照设计要求对各个开关、调光器、传感器等进行调试和连接。
确保照明控制系统的各项功能正常,并且能够满足用户的需求。
最后,在电气照明工程施工完成后,需要进行测试和验收工作。
测试包括对电气线路、灯具和照明控制系统进行全面的检查和测试,确保各项指标符合设计要求。
验收工作包括对施工质量和安全进行检查,确保照明系统的正常运行和使用安全。
总之,电气照明工程施工方法是保证照明系统安全和质量的重要环节。
在进行电气照明工程施工时,需要从施工方案设计、电气线路布置、灯具安装和连接、照明控制系统调试等方面进行全面考虑。
只有确保每个环节按照规范进行操作,才能确保电气照明工程的质量和安全。

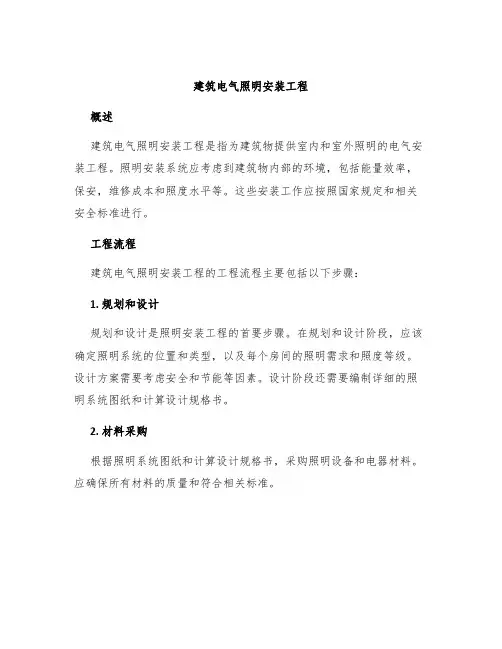

建筑电气照明安装工程概述建筑电气照明安装工程是指为建筑物提供室内和室外照明的电气安装工程。
照明安装系统应考虑到建筑物内部的环境,包括能量效率,保安,维修成本和照度水平等。
这些安装工作应按照国家规定和相关安全标准进行。
工程流程建筑电气照明安装工程的工程流程主要包括以下步骤:1. 规划和设计规划和设计是照明安装工程的首要步骤。
在规划和设计阶段,应该确定照明系统的位置和类型,以及每个房间的照明需求和照度等级。
设计方案需要考虑安全和节能等因素。
设计阶段还需要编制详细的照明系统图纸和计算设计规格书。
2. 材料采购根据照明系统图纸和计算设计规格书,采购照明设备和电器材料。
应确保所有材料的质量和符合相关标准。
3. 安装和连接在安装和连接阶段,需要进行电气设备的安装和连接。
这包括灯具、光电器、照明电缆和配电盘等设备。
在此阶段,应仔细操作并遵循安全规定。
4. 调试和测试安装完成后,需要进行调试和测试。
测试内容包括电线的耐压、接地、接口紧固和电力系统的搭建等测试。
必须确保系统正常运转并符合相关标准。
5. 验收和维护最后,需要对照明安装工程进行验收。
验收标准应符合国家标准,确保工程质量和安全。
建立完整的维护和使用手册,确保照明系统的长期可靠性和使用效果。
安全和质量控制在进行照明安装工程时,应确保严格遵守国家安全标准和相关规定,并在工程的各个阶段进行质量检验。
在照明安装工程中确保安全的关键措施包括:•在操作前对电路进行充分了解;•确认电路的正负极性;•在安装灯具前将电源切断;•在灯具上安装避雷器,避免熄灭和灯丝燃烧;在照明安装工程中确保质量的关键措施包括:•采用符合相关标准的照明设备和电器材料;•仔细安装和连接设备,确保电路的可靠性;•进行测试和调试;•编辑完整的维护和使用手册。
现代化趋势目前,随着技术的发展和照明科学的不断更新,建筑电气照明安装工程正朝着更现代化的方向发展。
以下是一些新发展趋势:1. 灯具智能化灯具智能化是一种新发展趋势,通过使用微处理器和传感器等技术,达到节能、方便、安全、舒适的效果。
9.1套接紧定式钢导管敷设施工作业指导书9.1.1适用范围适用于电压1kv及以下无特殊规定的室内干燥场所,照明与动力配线的钢管明、暗敷设及吊顶内和隔墙内钢管敷设工程,用于螺钉紧定连接钢导管组成电线保护路敷设。
9.1.2.1现场准备:I、施工现场拆除工作完成并清理干净。
91.2.2材料准备:I、管径16mm镀锌管、暗盒、各种配套连接管件、镀锌固定卡。
II、所有管道、管件必须经过验收合格。
9.1.2.3工具准备:I、电动工具:砂轮锯、电钻、电锤、开孔器。
II、手动工具:手板弯管器、专用板子、活板子、钢锉、钢锯、半圆锉、钳子。
III、水平尺、角尺、卷尺、线坠、小线、墨斗。
9.1.3施工流程定位、放线→开槽、孔→弯管、箱盒预制安装→管路敷设→管路连接→管路固定9.1.4施工工艺9.1.4.1定位、放线I、依据施工图纸在墙、地面弹线,标出剔槽孔位置。
II、动力线路和照明线路、弱电线路应分开敷设。
9.1.4.2开槽、孔I、墙地面暗管安装,墙地面开槽要顺直,无扭曲,开槽横平竖直,墙面不允许开300mm以上长度的横槽。
混凝土墙面剔槽时,遇横向钢筋,可将钢筋弯曲让管线通过,严禁切断钢筋,预制梁柱和预应力楼板均不得随意剔槽打洞,地面管道区不允许开槽、打眼。
II、开槽时必须适用切割锯按照墨线切到预留深度,然后适用錾子剔出孔槽。
9.1.4.3弯管、箱盒预制安装、施工图纸加工好各种弯管、箱盒支架,箱盒支架适用扁钢I或钢制作。
及以下时,可适用手板弯管器,将管子插入弯25mm II、管径及以下时,可适用液压弯管器。
管器,逐步弯处所需角度;管径32mm焊弯曲管材弧度应均匀,III、套接紧定式钢套管管路弯曲时,接处于外侧。
不应有褶皱、凹陷、裂纹、死弯等缺陷。
切端口平整、光滑,管材。
弯扁程度不应大于管外径的10%其弯曲半径不应小于管、套接紧定式钢导管管路暗敷设时,IV10倍。
外径的6倍,埋入混凝土内平面敷设时,其弯曲半径不应小于管外径的配电箱需提前固定,固定时需适用膨胀螺纹固定,严禁V、绑扎,用木楔子、塑料胀栓、支架焊接箱体等方法固定箱体。
管路敷设9.1.4.4、在布管时要保证线管的整齐美观,集中煨管的要统一角度,I在管的末端固定不能超过1000mm.布管要求横平竖直,对管的固定间距不宜超过;1000mm;接线盒两端宜在150-200mm处固定;软管的长度也不宜超过300mm 所有管口用配套的塑料护口做好保护,不能有毛刺。
、套接紧定式钢导管管路进入盒箱处,应顺直,且应采用专用II接头固定牢固。
管路与墙套接紧定式钢导管管路埋入墙体或混凝土墙内是,、III 体或混凝土表面净距不应小于10mm;套接紧定式钢导管管路暗敷设时,宜沿最近的路径敷设。
套接紧定式钢导管管路有下列情况之一时,中间应增设过线盒,以方便穿线检查、更换:IV、管路长度没超过30m,无弯曲;管路长度没超过20m,有一个弯曲;弯曲长度每超过15m,有两个弯曲;管路长度每超过8m,有三个弯曲。
9.1.4.5管路连接I、线管与接线盒,线管与配电箱必须用盒接连接牢固,且盒接的螺丝口宜拧紧螺母后平齐为宜,接地良好,不能有松动现象。
管与管支架倒完毛刺支架接好并拧紧连接螺丝(螺丝帽以拧掉为合格)。
II、套接紧定式钢导管管路连接的紧定螺钉,应采用专用工具操作不应敲打、切断、折断螺帽,严禁熔焊连接。
III、套接紧定式钢导管管路连接处两侧连接的管口应平整、光滑、无毛刺、无变形。
管材插入连接套管接触应紧密,且应符合下列规定:直管连接时,两管口分别插入直管接头中间,紧贴凹槽处,用紧定螺钉定位后,进行旋紧至螺帽脱落。
IV、套接紧定式钢导管管路连接处,紧定螺钉应处于可视部位。
V、套接紧定式钢导管管路,当管径为32mm以上时,连接套管每端的紧定螺钉不应少于2个。
VI、套接紧定式钢导管管路连接处,管插入连接套管前,插入部分的管端应保持清洁,连接处的缝隙应有封堵措施。
VII、套接紧定式钢导管管路与盒箱连接时,应一管一孔,管径与盒箱落孔应稳合。
管与盒箱连接处必须用管盒连接件,应采用爪型螺纹帽和螺纹管接头锁紧,不允许使用其他方法连接。
两根及以上管路与盒箱连接时,排列应整齐,间距均匀。
、套接紧定式钢导管管路敷设完毕后,管路固定牢固,连接VIII处符合规定,线管端头应临时封堵。
IX、暗敷设管线应尽量不用成品弯头。
施工中遇到有线路复杂、弯曲过多时可是的适当放大弯曲半径。
9.1.4.6跨接底线I、电箱接出线管间用4m㎡双色软线涮锡做好跨接地线,并保证接地有效,达到规定值,不大于4欧姆,跨接地线的固定采用专用的固定卡子进行,不得适用焊接等方法。
II、套接紧定式钢导管管路不应作为电气设备的接地线。
9.1.4.7线路固定I、敷设在暗槽中的管线可用塑料胀栓和铜丝进行绑扎固定,绑扎松紧适当,不可用力过大。
(暗管)II、室内暗敷管道安装完毕验收合格后,必须采用成品水泥砂浆将暗槽填平,填补时要注意,不可将暗管填堵的过于严密,最好留有部分余量,防止管道变形(暗管)III、管道的固定:管道必须按照不同管径和要求设置专用管卡或支托吊卡架。
其位置应正确、合理、安装平直、牢固、不得损伤管材表面、采用金属卡架时,管卡与管材间应采用塑料或橡胶等软质材料隔垫。
IV、套接紧定式钢导管管路明敷设时,固定点与终端、弯头终点、电器具或箱盒边缘的距离宜为150-200mm。
在管的末端固定不能超过300mm;金属软管的长度不宜超过1000mm。
V、套接紧定式钢导管管路明敷设时,排列应整齐,固定点牢固,间距均匀。
9.1.5质量验收标准9.1.5.1验收时质量均应符合以上工艺要求。
9.1.5.2固定点间距、管路敷设及盒、箱安装允许偏差应符合下表规定:明装或吊顶内管线固定点间距管路敷设及线盒、箱安装允许偏差9.1.6施工注意事项9.1.6.1 剔槽不宜过深或过宽,混凝土楼板,墙等均不等擅自切断钢筋。
9.1.6.2 穿过建筑物和设备处加保护套,穿过变形缝处有补偿装置,补偿装置应平整,活动自如,管口光滑9.1.6.3顶面无吊顶时灯移位,开槽不宜过深,开槽长度不大于1500mm。
开槽时不要与承重墙平行,两点间呈弧线开槽。
9.1.6.4对于墙面的壁灯及预留线,应把管煨弯至与墙面45度左右与墙面垂直锯断(或放接线盒),管口与墙面平齐为宜,不允许凸出墙面。
9.1.6.5墙面埋设暗盒,电源插座地边距地宜为300mm,开关面板底边距地宜为1400mm,在同一个墙面上保持同一水平线,同一房间不允许偏差5mm。
9.1.6.6电源线及插座与电视线及插座的水平间距不应小于500mm。
9.1.6.7接线盒埋入位置要适当,超过15mm时,或者遇到护墙板等位置变深时应加装套盒。
9.1.6.8有集中空调、智能控制等用电设备施工时,严格按厂家要求埋设电管、电线至预留位置。
9.2套接紧定式钢导管内穿导线施工作业指导书9.2.1适用范围适用于室内照明、插座配线工程的导管内穿线工程。
9.2.2施工准备9.2.2.1现场准备:I、钢管(电线管)在穿线前,应首先检查各个管口的护口是否齐全,如有遗漏和破损,应补齐或更换。
9.2.2.2材料准备II、绝缘导线、穿线钢丝、接线端子、接线帽。
III、焊剔、焊剂、塑料绝缘胶布。
9.2.2.3工具准备I、手动工具:克丝钳、尖嘴钳、剥线钳、压线钳、电烙铁。
II、各种规格的一字、十字改锥、电工刀、万用表、兆欧表。
III、绝缘手套、工具袋、高凳、人字梯等。
9.2.3施工流程配线→穿带线→放线与断线→带线与电源线的连接→管内穿线、管口带护口→导线连接→线路绝缘摇测→隐蔽工程验收9.2.4施工工艺9.2.4.1配线I、根据设计图纸选择导线的规格、颜色。
II、相线、零线及保护线的线皮颜色加以区分,符合规范要求。
III、相线(L)一般适用红色、绿色、黄色;零线(N)一般使用蓝色线;控制线一般适用白色;保护线(PE)一般使用黄绿双色线。
9.2.4.2穿带线、带线作为电源线的牵引线,线将钢丝的一端用钢丝钳弯成I弯钩,将钢丝弯钩一端穿入管内,边穿边将钢丝顺直。
如不能一次穿过,再从另一端以同样的方法将钢丝穿入。
根据穿入的长度判断两头碰头后,在搅动钢丝。
当钢丝头绞在一起后,在抽出一端,将管路穿通。
9.2.4.3放线与断线I、放线前应根据施工图对导线的规格、型号进行核对,并用对应电压等级的摇表进行通断摇测。
II、剪断导线时,导线的预留长度应按以下四种情况预留;1.接线盒、开关盒、插座盒及灯头盒内的导线的预留长度应为150mm。
2.配电箱内导线的预留长度应为配电箱体周长的二分之一。
3.出户导线的预留长度应为1500mm。
4.公用导线在分支处,可不剪断导线而直接穿过。
9.2.4.4带线与电源线的连接I、当导线根数较少时,例如3根电源线是,可将导线前端的绝缘层剥去50mm,然后将线芯与带线绑扎牢固,使绑扎处形成一个平滑的锥形过渡部位。
II、当导线根数较多或导线截面较大时,可将导线前端绝缘层剥去50mm,然后将铜线芯一次绑扎在带线上,用绑线绑扎拉个,绑扎接头不宜过大,应使绑扎接头处形式一个平滑的锥形接头,减少穿线时的阻力,以便于穿线。
9.2.4.5管内穿线、管口带护口I、穿线时,线管两端工人应配合协调,一人拉动带线,一个人理顺电源线借助带线的力量将电源线送进导管,严禁野蛮用力拉扯,造成电源线破损。
.、穿线是应注意同一回路的导线必须穿同一管内,不同回路。
不II同一设备或同一设备的回路和无特同电压、交流与直流导线不得穿入同一管内。
电源线与电话线、同一花灯的几个回路可穿入同一管线。
殊干扰要求的控制回路,。
500mm网线、音箱线不得穿入同一根管内。
电源线及插座的水平间距不应小于管内导线不允许有接头、打折扭曲现象。
III、线管内穿线不超过管截面的40%,导线间和导线对地间的电阻值必须大于0.5MΩ。
IV、穿线完毕检查护口,松脱的护口要换合适的护口,缺失的补齐。
9.2.4.6电源线的连接I、电源线的连接要遵守“三不变原则”,即:电源电阻不变。
机械强度不变,绝缘等级不变”。
II、所有导线的接头必须在接线盒内接,并按规定使用接线端子,根据导线的根数和总截面选择相应的接线端子保证绝缘良好,导线不能有损伤。
III、绞丝铜导线与单芯导线连接时必须涮锡。
铜导线铰接连接时,导线的缠绕圈数不少于5圈。
IV、配电箱内配线要征求美观,相序正确醒目,线头压接牢固,零线地排每个端子不允许超过两跟导线,压线方向正确,禁止不同规格的导线和两根以上的导线不经处理支架压接在断路器上。
9.2.4.7 线路绝缘摇测I、线路的绝缘摇测一般选用500V,量程为0~500MΩ的兆欧表。
电气器具未安装前进行线路绝缘摇测时,照明线路将灯头盒内导线分开,开关盒内导线联通分别将相线、零线、接地保护线及金属线管相互摇测,摇测时应及时进行记录,摇动速度应保持120r/min左右,读数应采用1min后的读书为宜。
