市政工程定额计价
- 格式:pptx
- 大小:4.12 MB
- 文档页数:79

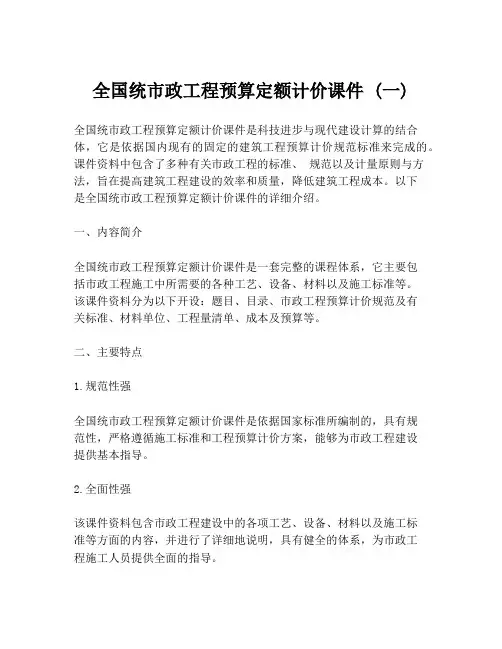

全国统市政工程预算定额计价课件 (一)全国统市政工程预算定额计价课件是科技进步与现代建设计算的结合体,它是依据国内现有的固定的建筑工程预算计价规范标准来完成的。
课件资料中包含了多种有关市政工程的标准、规范以及计量原则与方法,旨在提高建筑工程建设的效率和质量,降低建筑工程成本。
以下是全国统市政工程预算定额计价课件的详细介绍。
一、内容简介全国统市政工程预算定额计价课件是一套完整的课程体系,它主要包括市政工程施工中所需要的各种工艺、设备、材料以及施工标准等。
该课件资料分为以下开设:题目、目录、市政工程预算计价规范及有关标准、材料单位、工程量清单、成本及预算等。
二、主要特点1.规范性强全国统市政工程预算定额计价课件是依据国家标准所编制的,具有规范性,严格遵循施工标准和工程预算计价方案,能够为市政工程建设提供基本指导。
2.全面性强该课件资料包含市政工程建设中的各项工艺、设备、材料以及施工标准等方面的内容,并进行了详细地说明,具有健全的体系,为市政工程施工人员提供全面的指导。
3.实用性强市政工程建设中的各个方面,从技术规范到工程管理,都有详细的说明和案例分析,课件极其实用,对提高市政工程建设的质量和水平具有重要的作用。
三、应用价值市政工程建设是一个细致、繁琐而又复杂的过程,市政工程预算定额计价课件的出现为施工过程提供了更加规范的标准和更加科学的配合。
同时,它还充分体现了现代建筑设计的概念和方法,为市政工程建设提供了实用的参考手册,能够避免一些常见的施工错误和工程建设中的疏漏,从而提高市政工程的效率和质量,降低建筑工程成本,促进市政工程的稳步发展。
四、总结全国统市政工程预算定额计价课件是一份极具价值的施工手册,具有规范性、全面性和实用性三个强大的特点。
它的出现为市政工程建设提供了重要参考,让施工过程更加科学、规范和高效,并提供了完整的施工流程及建设指导,对市政工程的稳步发展和提高市政工程的质量和水平有着不可磨灭的作用。

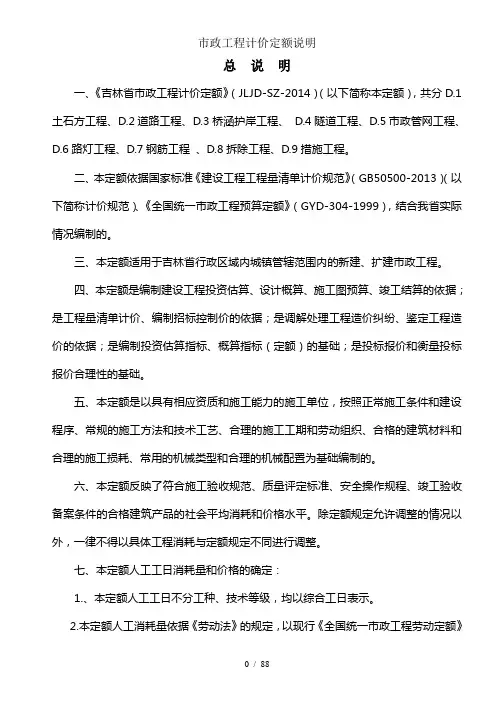

总说明一、《吉林省市政工程计价定额》(JLJD-SZ-2014)(以下简称本定额),共分D.1土石方工程、D.2道路工程、D.3桥涵护岸工程、D.4隧道工程、D.5市政管网工程、D.6路灯工程、D.7钢筋工程、D.8拆除工程、D.9措施工程。
二、本定额依据国家标准《建设工程工程量清单计价规范》(GB50500-2013)(以下简称计价规范)、《全国统一市政工程预算定额》(GYD-304-1999),结合我省实际情况编制的。
三、本定额适用于吉林省行政区域内城镇管辖范围内的新建、扩建市政工程。
四、本定额是编制建设工程投资估算、设计概算、施工图预算、竣工结算的依据;是工程量清单计价、编制招标控制价的依据;是调解处理工程造价纠纷、鉴定工程造价的依据;是编制投资估算指标、概算指标(定额)的基础;是投标报价和衡量投标报价合理性的基础。
五、本定额是以具有相应资质和施工能力的施工单位,按照正常施工条件和建设程序、常规的施工方法和技术工艺、合理的施工工期和劳动组织、合格的建筑材料和合理的施工损耗、常用的机械类型和合理的机械配置为基础编制的。
六、本定额反映了符合施工验收规范、质量评定标准、安全操作规程、竣工验收备案条件的合格建筑产品的社会平均消耗和价格水平。
除定额规定允许调整的情况以外,一律不得以具体工程消耗与定额规定不同进行调整。
七、本定额人工工日消耗量和价格的确定:1.、本定额人工工日不分工种、技术等级,均以综合工日表示。
2.本定额人工消耗量依据《劳动法》的规定,以现行《全国统一市政工程劳动定额》为基础,按照每工日8h工作制计算。
内容包括基本用工、超运距用工、人工幅度差、辅助用工等因素。
3.本定额人工工日单价按105元/工日确定,其中包括:计时工资或计件工资、奖金、津贴补贴、加班加点工资与特殊情况下支付的工资。
八、本定额材料消耗量和价格的确定:1.、本定额采用的建筑原材料、辅助材料、构配件、零件、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。

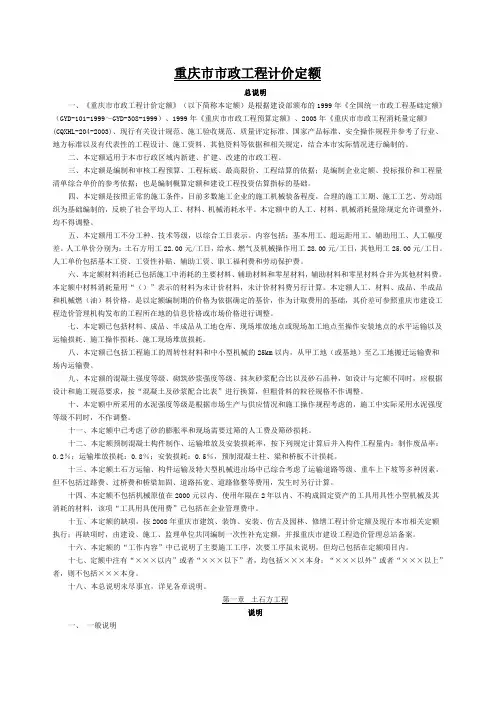

总说明一、《重庆市市政工程计价定额》(以下简称本定额)是根据建设部颁布的1999年《全国统一市政工程基础定额》(GYD-101-1999~GYD-308-1999)、1999年《重庆市市政工程预算定额》、2003年《重庆市市政工程消耗量定额》(CQXHL-204-2003)、现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程并参考了行业、地方标准以及有代表性的工程设计、施工资料、其他资料等依据和相关规定,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内新建、扩建、改建的市政工程。
三、本定额是编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。
四、本定额是按照正常的施工条件,目前多数施工企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。
本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。
五、本定额用工不分工种、技术等级,以综合工日表示。
内容包括:基本用工、超运距用工、辅助用工、人工幅度差。
人工单价分别为:土石方用工22.00元/工日,给水、燃气及机械操作用工28.00元/工日,其他用工25.00元/工日。
人工单价包括基本工资、工资性补贴、辅助工资、职工福利费和劳动保护费。
六、本定额材料消耗已包括施工中消耗的主要材料、辅助材料和零星材料,辅助材料和零星材料合并为其他材料费。
本定额中材料消耗量用“()”表示的材料为未计价材料,未计价材料费另行计算。
本定额人工、材料、成品、半成品和机械燃(油)料价格,是以定额编制期的价格为依据确定的基价,作为计取费用的基础,其价差可参照重庆市建设工程造价管理机构发布的工程所在地的信息价格或市场价格进行调整。
七、本定额已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点至操作安装地点的水平运输以及运输损耗、施工操作损耗、施工现场堆放损耗。

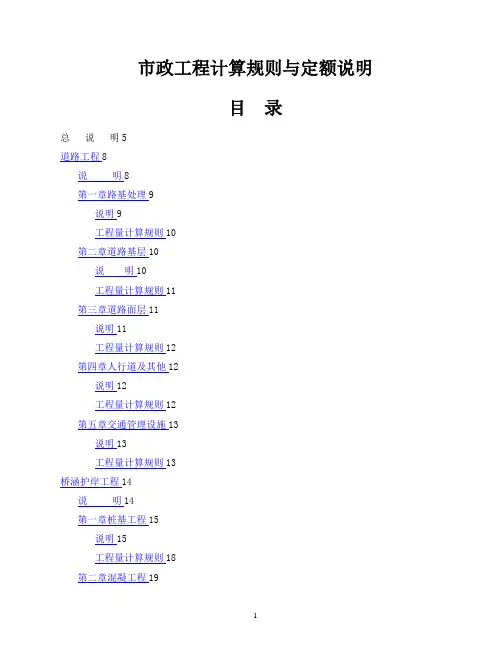

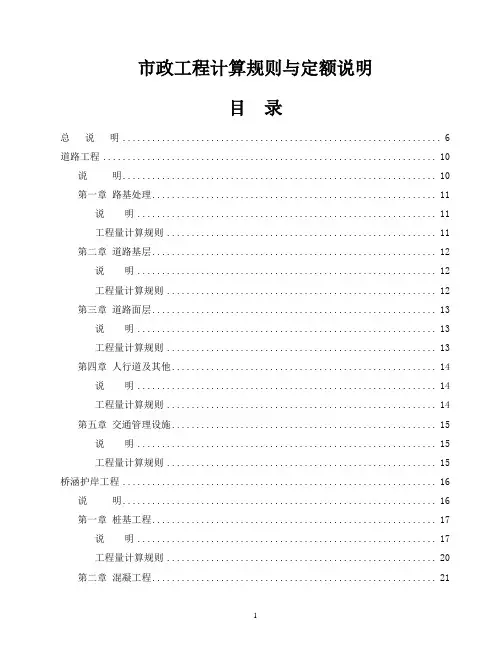

市政工程计算规则与定额说明目录总说明 (6)道路工程 (10)说明 (10)第一章路基处理 (11)说明 (11)工程量计算规则 (11)第二章道路基层 (12)说明 (12)工程量计算规则 (12)第三章道路面层 (13)说明 (13)工程量计算规则 (13)第四章人行道及其他 (14)说明 (14)工程量计算规则 (14)第五章交通管理设施 (15)说明 (15)工程量计算规则 (15)桥涵护岸工程 (16)说明 (16)第一章桩基工程 (17)说明 (17)工程量计算规则 (20)第二章混凝工程 (21)说明 (21)第三章砌筑工程 (23)说明 (23)工程量计算规则 (23)第四章挡墙、护坡 (23)说明 (23)工程量计算规则 (23)第五章立交箱涵工程 (24)说明 (24)工程量计算规则 (24)第六章装饰工程 (25)说明 (25)工程量计算规则 (25)第七章其他 (26)工程量计算规则 (26)隧道工程 (27)说明 (27)第一章遂道岩石开挖 (28)说明 (28)工程量计算规则 (29)第二章岩石遂道衬砌说明 (30)工程量计算规则 (30)第三章盾构掘进 (32)说明 (32)工程量计算规则 (33)第四章管节顶升 (34)说明 (34)工程量计算规则 (35)第五章遂道沉井 (35)说明 (35)工程量计算规则 (35)第六章地下连续墙 (36)说明 (36)工程量计算规则 (37)第七章混凝土结构 (37)说明 (37)工程量计算规则 (38)第八章地基监测 (38)说明 (38)市政管网 (38)说明 (39)第一章管道铺设 (40)说明 (40)工程量计算规则 (41)第二章管件、钢支架制作、安装及新旧管连接 (42)说明 (43)工程量计算规则 (43)第三章阀门、水表、消火栓安装 (43)说明 (44)第四章井类、设备基础及出水口 (44)说明 (44)工程量计算规则 (45)第五章顶管 (46)说明 (46)工程量计算规则 (47)第六章构筑物 (48)工程量计算规则 (51)第七章设备安装 (52)说明 (52)工程量计算规则 (56)第八章试验、检验、除锈、防腐刷油 (57)说明 (57)工程量计算规则 (57)钢筋工程 (58)说明 (58)工程量计算规则 (60)拆除工程 (62)说明 (62)工程量计算规则 (62)施工技术措施项目 (63)说明 (63)第一章排水、降水工程 (63)说明 (63)工程量计算规则 (64)第二章混凝土模板工程 (64)说明 (64)工程量计算规则 (65)第三章脚手架、平台、支架、万能杆件、挂篮 (66)说明 (66)第四章打拔工具桩、支撑 (69)说明 (69)工程量计算规则 (70)第五章围堰、筑岛、船上抛石工程 (71)工程量计算规则 (73)第六章洞内施工通风、供水、拱气、供电、照明及通讯设施 (73)说明 (73)第七章常用大型机械安拆和场外运输费用表 (74)说明 (74)附录 (75)说明 (75)总说明一、《湖北省市政工程消耗量定额及统一基价表》(以下简称“本定额”)是在中华人民共和国标准GB50500-2008《建设工程工程量清单计价规范》(以下简称“《规范》")和2004年《湖北省市政工程消耗量及定额统一基价表》基础上进行修编的,既适用工程量清单计价,同时也适用定额计价.二、本定额适用湖北省境内城镇管辖范围内新建、扩建、改建市政工程。
市政工程计算规则与定额说明目录总说明5道路工程8说明8第一章路基处理9说明9工程量计算规则10第二章道路基层10说明10工程量计算规则11第三章道路面层11说明11工程量计算规则12第四章人行道及其他12说明12工程量计算规则12第五章交通管理设施13说明13工程量计算规则13桥涵护岸工程14说明14第一章桩基工程15说明15工程量计算规则18第二章混凝工程19说明19第三章砌筑工程20说明20工程量计算规则21第四章挡墙、护坡21说明21工程量计算规则21第五章立交箱涵工程21说明21工程量计算规则22第六章装饰工程22说明22工程量计算规则23第七章其他23工程量计算规则23隧道工程23说明24第一章遂道岩石开挖25说明25工程量计算规则26第二章岩石遂道衬砌说明26工程量计算规则27第三章盾构掘进28说明28工程量计算规则30第四章管节顶升30说明30工程量计算规则31第五章遂道沉井31说明31工程量计算规则32第六章地下连续墙32说明32工程量计算规则33第七章混凝土结构33说明33工程量计算规则34第八章地基监测34说明34市政管网34说明35第一章管道铺设36说明36工程量计算规则37第二章管件、钢支架制作、安装及新旧管连接38 说明38工程量计算规则39第三章阀门、水表、消火栓安装39说明39第四章井类、设备基础及出水口39说明39工程量计算规则40第五章顶管41说明41工程量计算规则42第六章构筑物43工程量计算规则45第七章设备安装47说明47工程量计算规则50第八章试验、检验、除锈、防腐刷油51说明51工程量计算规则52钢筋工程52说明52工程量计算规则55拆除工程56说明56工程量计算规则56施工技术措施项目57说明57第一章排水、降水工程57说明57工程量计算规则58第二章混凝土模板工程58说明58工程量计算规则59第三章脚手架、平台、支架、万能杆件、挂篮60 说明60第四章打拔工具桩、支撑63说明63工程量计算规则64第五章围堰、筑岛、船上抛石工程65工程量计算规则66第六章洞内施工通风、供水、拱气、供电、照明及通讯设施66说明66第七章常用大型机械安拆和场外运输费用表67说明67附录68说明68总说明一、《湖北省市政工程消耗量定额及统一基价表》(以下简称“本定额”)是在中华人民共和国标准GB50500—2008《建设工程工程量清单计价规范》(以下简称“《规范》”)和2004年《湖北省市政工程消耗量及定额统一基价表》基础上进行修编的,既适用工程量清单计价,同时也适用定额计价。

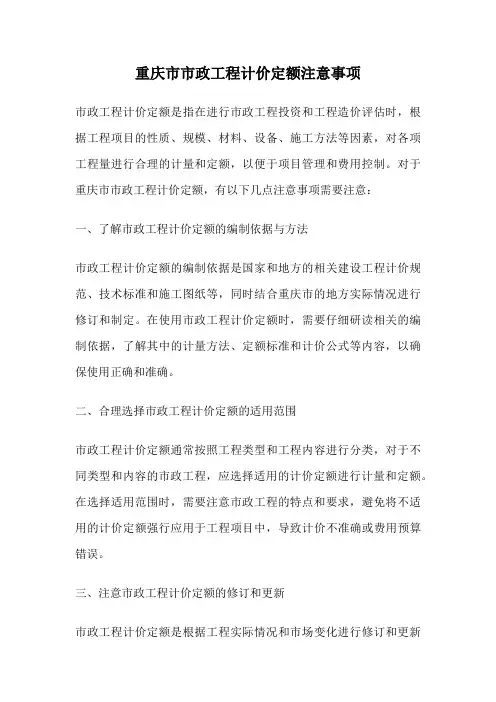

重庆市市政工程计价定额注意事项市政工程计价定额是指在进行市政工程投资和工程造价评估时,根据工程项目的性质、规模、材料、设备、施工方法等因素,对各项工程量进行合理的计量和定额,以便于项目管理和费用控制。
对于重庆市市政工程计价定额,有以下几点注意事项需要注意:一、了解市政工程计价定额的编制依据与方法市政工程计价定额的编制依据是国家和地方的相关建设工程计价规范、技术标准和施工图纸等,同时结合重庆市的地方实际情况进行修订和制定。
在使用市政工程计价定额时,需要仔细研读相关的编制依据,了解其中的计量方法、定额标准和计价公式等内容,以确保使用正确和准确。
二、合理选择市政工程计价定额的适用范围市政工程计价定额通常按照工程类型和工程内容进行分类,对于不同类型和内容的市政工程,应选择适用的计价定额进行计量和定额。
在选择适用范围时,需要注意市政工程的特点和要求,避免将不适用的计价定额强行应用于工程项目中,导致计价不准确或费用预算错误。
三、注意市政工程计价定额的修订和更新市政工程计价定额是根据工程实际情况和市场变化进行修订和更新的,因此在使用时要注意核实定额的修订版本和发布日期,确保使用最新的定额标准。
同时,还需要关注修订版本中对于计量方法、定额标准和计价公式的调整和变动,及时纠正和更新相关的计量和定额数据。
四、严格按照市政工程计价定额进行计量和定额在使用市政工程计价定额时,需要严格按照计量方法和定额标准进行计量和定额,避免随意调整和变动,确保计价的准确性和公正性。
同时,在计量和定额过程中要注意细节,对于工程量的计量要精确、细致,对于定额的选择和应用要合理、科学。
五、合理使用市政工程计价定额的基价和工程量调整系数市政工程计价定额通常包括基价和工程量调整系数两个部分,基价是根据市场行情和成本指标确定的单价,工程量调整系数是根据工程项目的实际情况和特点进行调整的系数。
在使用时,要根据工程项目的实际情况和特点,合理选取基价和工程量调整系数,确保计价的合理性和准确性。

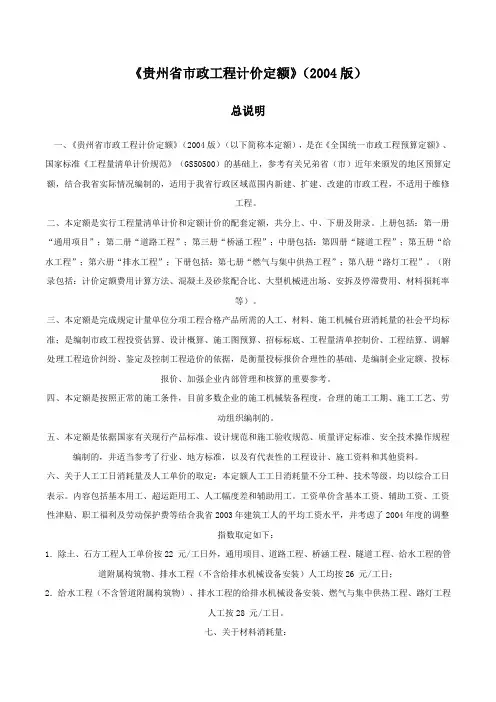

《贵州省市政工程计价定额》(2004版)总说明一、《贵州省市政工程计价定额》(2004版)(以下简称本定额),是在《全国统一市政工程预算定额》、国家标准《工程量清单计价规范》(GS50500)的基础上,参考有关兄弟省(市)近年来颁发的地区预算定额,结合我省实际情况编制的,适用于我省行政区域范围内新建、扩建、改建的市政工程,不适用于维修工程。
二、本定额是实行工程量清单计价和定额计价的配套定额,共分上、中、下册及附录。
上册包括:第一册“通用项目”;第二册“道路工程”;第三册“桥涵工程”;中册包括:第四册“隧道工程”;第五册“给水工程”;第六册“排水工程”;下册包括:第七册“燃气与集中供热工程”;第八册“路灯工程”。
(附录包括:计价定额费用计算方法、混凝土及砂浆配合比、大型机械进出场、安拆及停滞费用、材料损耗率等)。
三、本定额是完成规定计量单位分项工程合格产品所需的人工、材料、施工机械台班消耗量的社会平均标准;是编制市政工程投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础、是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。
四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织编制的。
五、本定额是依据国家有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
六、关于人工工日消耗量及人工单价的取定:本定额人工工日消耗量不分工种、技术等级,均以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工资单价含基本工资、辅助工资、工资性津贴、职工福利及劳动保护费等结合我省2003年建筑工人的平均工资水平,并考虑了2004年度的调整指数取定如下:1.除土、石方工程人工单价按22 元/工日外,通用项目、道路工程、桥涵工程、隧道工程、给水工程的管道附属构筑物、排水工程(不含给排水机械设备安装)人工均按26 元/工日;2.给水工程(不含管道附属构筑物)、排水工程的给排水机械设备安装、燃气与集中供热工程、路灯工程人工按28 元/工日。

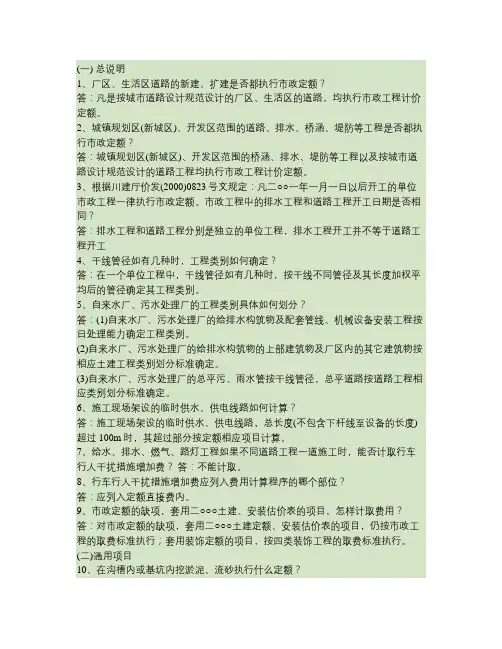

(一) 总说明1、厂区、生活区道路的新建、扩建是否都执行市政定额?答:凡是按城市道路设计规范设计的厂区、生活区的道路,均执行市政工程计价定额。
2、城镇规划区(新城区)、开发区范围的道路、排水、桥涵、堤防等工程是否都执行市政定额?答:城镇规划区(新城区)、开发区范围的桥涵、排水、堤防等工程以及按城市道路设计规范设计的道路工程均执行市政工程计价定额。
3、根据川建厅价发(2000)0823号文规定:凡二○○一年一月一日以后开工的单位市政工程一律执行市政定额。
市政工程中的排水工程和道路工程开工日期是否相同?答:排水工程和道路工程分别是独立的单位工程,排水工程开工并不等于道路工程开工4、干线管径如有几种时,工程类别如何确定?答:在一个单位工程中,干线管径如有几种时,按干线不同管径及其长度加权平均后的管径确定其工程类别。
5、自来水厂、污水处理厂的工程类别具体如何划分?答:(1)自来水厂、污水处理厂的给排水构筑物及配套管线、机械设备安装工程按日处理能力确定工程类别。
(2)自来水厂、污水处理厂的给排水构筑物的上部建筑物及厂区内的其它建筑物按相应土建工程类别划分标准确定。
(3)自来水厂、污水处理厂的总平污、雨水管按干线管径,总平道路按道路工程相应类别划分标准确定。
6、施工现场架设的临时供水、供电线路如何计算?答:施工现场架设的临时供水、供电线路,总长度(不包含下杆线至设备的长度)超过100m时,其超过部分按定额相应项目计算。
7、给水、排水、燃气、路灯工程如果不同道路工程一道施工时,能否计取行车行人干扰措施增加费?答:不能计取。
8、行车行人干扰措施增加费应列入费用计算程序的哪个部位?答:应列入定额直接费内。
9、市政定额的缺项,套用二○○○土建、安装估价表的项目,怎样计取费用?答:对市政定额的缺项,套用二○○○土建定额、安装估价表的项目,仍按市政工程的取费标准执行;套用装饰定额的项目,按四类装饰工程的取费标准执行。
(二)通用项目10、在沟槽内或基坑内挖淤泥、流砂执行什么定额?答:挖淤泥、流砂不分平基、沟槽、基坑均按定额执行。

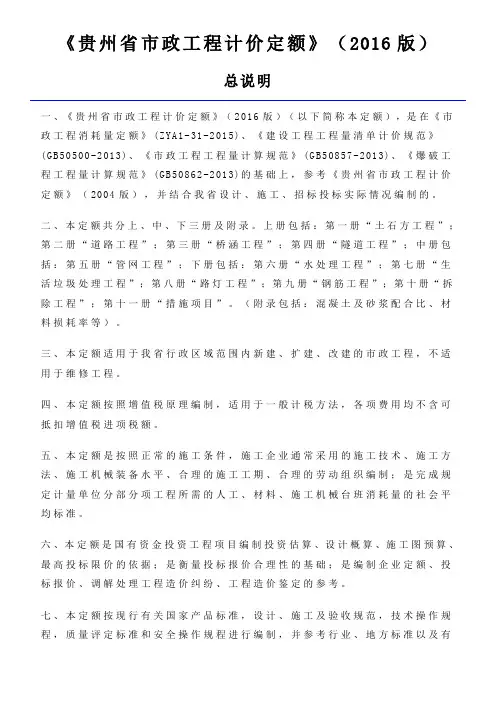

贵州省市政工程计价定额(2021版)总说明一、《贵州省市政工程计价定额》(2021版)(以下简称本定额),是在《市政工程消耗量定额》(ZY A1-31-2021)、《建设工程工程量清单计价规范》(G B50500-2021)、《市政工程工程量计算规范》(G B50857-2021)、《爆破工程工程量计算规范》(G B50862-2021)的基础上,参考《贵州省市政工程计价定额》(2021版),并结合我省设计、施工、招标投标实际情况编制的。
二、本定额共分上、中、下三册及附录。
上册包括:第一册“土石方工程”;第二册“道路工程”;第三册“桥涵工程”;第四册“隧道工程”;中册包括:第五册“管网工程”;下册包括:第六册“水处置工程”;第七册“生活垃圾处置工程”;第八册“路灯工程”;第九册“钢筋工程”;第十册“拆除工程”;第十一册“办法项目”。
(附录包括:混凝土及砂浆配合比、材料损耗率等)。
三、本定额适用于我省行政区域范围内新建、扩建、改建的市政工程,不适用于维修工程。
四、本定额依照增值税原理编制,适用于一般计税方式,各项费用均不含可抵扣增值税进项税额。
五、本定额是依照正常的施工条件,施工企业通常采用的施工技术、施工方式、施工机械装备水平、合理的施工工期、合理的劳动组织编制;是完成规定计量单位分部份项工程所需的人工、材料、施工机械台班消耗量的社会平均标准。
六、本定额是国有资金投资工程项目编制投资估算、设计概算、施工图预算、最高投标限价的依据;是衡量投标报价合理性的基础;是编制企业定额、投标报价、调解处置工程造价纠纷、工程造价鉴定的参考。
七、本定额按现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程进行编制,并参考行业、地方标准和有代表性的工程设计、施工资料和其他资料。
八、定额项目的工作内容,除已注明的外,还包括施工准备、配合质量查验、工种间交叉配合等施工工序。
九、定额项目按综合单价表现,包括人工费、材料费(含工程设备)、施工机械利用费、企业管理费和利润。
贵州省市政工程计价定额费用计算方法(2004)根据建设部、财政部“关于印发《建筑安装工程费用项目组成》的通知”(建标[2003]206号)及国家标准《建设工程工程量清单计价规范》(GB50500-2003)的规定,结合本地区市政工程施工企业施工、管理的实际情况,编制了贵州省市政工程计价定额费用计算方法。
一、费用项目组成及内容:(一)直接费:由直接工程费和措施费组成。
1.直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
(1)人工费:是指直接从事市政工程施工的生产工人开支的各项费用,内容包括:①基本工资:是指发放给生产工人的基本工资。
②工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
③生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
④职工福利费:是指按规定标准计提的职工福利费。
⑤生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
(2)材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
内容包括:①材料原价(或供应价格)。
②材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。
③运输损耗费:是指材料在运输装卸过程中不可避免的损耗。
④采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。
其中材料采购费按1.2%,保管费按0.8%。
⑤检验试验费:是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设实验室进行试验所耗用的材料和化学药品等费用。
不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。
说明一、《黑龙江省建设工程计价依据(市政工程计价定额)》第一册“通用及措施项目”(以下简称本定额),包括实体部分(土石方工程、拆除工程、材料成品半成品运输)和措施部分(脚手架工程、模板及支架工程、打拔工具桩、围堰筑岛、便桥、排水降水、构筑物垂直运输、洞内通风动力照明轨道)两部分。
二、本定额项目通用于《黑龙江省建设工程计价依据(市政工程计价定额)》其他专业册(专业册中指明不适用本定额的除外)。
三、本定额编制依据:1.中华人民共和国国家标准《建设工程工程量清单计价规范》[GB50500-2008];2.《全国统一市政工程预算定额》[GYD-301—1999];3.《全国统一市政工程预算定额黑龙江省估价表》(2000);4.《黑龙江省市政及园林绿化消耗量定额》(2004);5.现行的设计、施工验收规范、安全操作规程、质量评定标准等;6.现行的标准图集和具有代表性工程的设计图纸;7.各省、自治区、直辖市现行的市政工程定额(估价表)及有关资料。
四、未尽事宜见各章节说明。
说明一、沟槽、基坑、一般土石方的划分应符合下列规定:1.底宽7m以内,底长大于底宽3倍以上按沟槽计算;2.底长小于底宽3倍以内,底面积在150m2以内按基坑计算;3.超过上述范围,按一般土石方计算.二、土方定额是按干土编制的。
干、湿土的划分首先以地质勘察资料为准,含水率大于25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
采用井点降水的土方应按干土计算。
干、湿土工程量分别计算。
对于人工挖土项目,如挖湿土时,定额人工乘以系数1。
18;对于机械挖土项目,当含水率大于25%时,定额人工、机械乘以系数1.15,若含水率大于40%时,另行计算.三、同一坑槽内土壤类别不同时,应分别按相应定额计算。
四、机械挖土如需人工辅助开挖(包括切边、修整底边),人工挖土、机械挖土工程量应分别计算,人工挖土按相应定额乘以系数1.5。
五、人工挖一般土,如果土壤中砾石含量在30%以上时按四类土定额乘以1。
