附表四广州地区建筑与装饰工程定额计价程序表(适用于《广东省建筑与装饰工程综合定额(2010年)》,2010年4月1日起执行)附注:1、材料检验试验费,编制概算价、预算价和招标控制价时,按照广东省建筑与装饰工程综合定额相应规定计算;工程结算时,除合同另有约定外,按照实际发生的费用计算。
(对地基基础、主体结构、建筑幕墙、钢结构、消防、防雷等工程进行进行专项检测,其费用由发包人承担,并列入工程建设其他费用的研究试验费内。
)2、发包人供应到现场且由承包人负责保管的材料和设备,承包人承担合同约定的保管责任,并按照材料和设备价格的1.5%收取保管费。
单价5万元以上的材料和设备保管费,按照合同双方协商约定计算。
列入其他其他项目费,结算时,在税后工程造价中扣减甲供材料和设备价格。
附表五广州地区安装工程定额计价程序表(适用于《广东省安装工程综合定额(2010年)》,2010年4月1日起执行)附注:1、工程排污费按有关部门规定计算。
2、施工噪音排污费按有关部门规定计算。
3、其它项目费根据拟建工程的具体情况列项计算,工程结算时,应按合同约定或按实际发生计算。
附表六广州地区市政工程定额计价程序表(适用于《广东省市政工程综合定额(2010年)》,2010年4月1日起执行)附注:1、在小区或交通全封闭的道路施工时,不能计算交通干扰工程施工增加费。
2、单独承包土石方工程不能计算材料检验费。
3、预算包干费应根据现场实际情况由发承包双方商定并在合同中注明包干的内容和费率。
附表七广州地区园林绿化工程定额计价程序表(适用于《广东省园林绿化工程综合定额(2010年)》,2010年4月1日起执行)附注:1、单独承包土石方工程不能计算材料检验试验费。
2、预算包干费应根据现场实际情况由发承包双方商定并在合同中注明包干的内容和费率。

总说明一《广东省市政工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13-2008)、《全国统一市政工程预算定额》(第一~七册)(GYD-301-1999~GYD-307-1999)和《广东省市政工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分七册。
二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。
三本综合定额适用于全省行政区域内新建、扩建和改建的市政工程。
四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。
五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。
六本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.各专业工程之间的交叉作业正常。
3.水、电供应均满足施工正常使用。
4.正常的气候、地理条件和施工环境。
七关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。
2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。

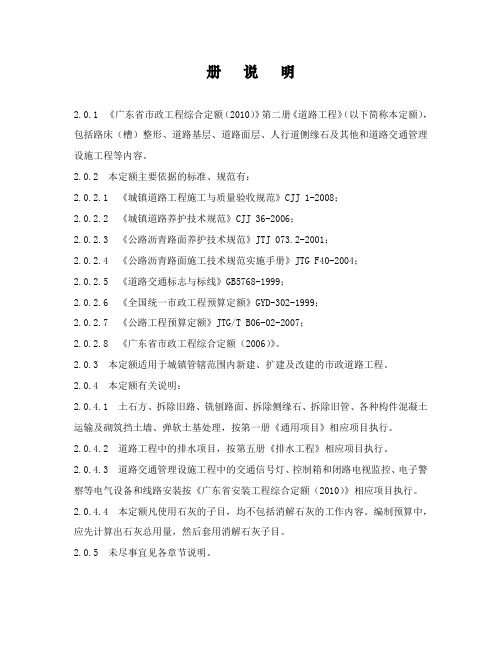

册说明2.0.1 《广东省市政工程综合定额(2010)》第二册《道路工程》(以下简称本定额),包括路床(槽)整形、道路基层、道路面层、人行道侧缘石及其他和道路交通管理设施工程等内容。
2.0.2 本定额主要依据的标准、规范有:2.0.2.1 《城镇道路工程施工与质量验收规范》CJJ 1-2008;2.0.2.2 《城镇道路养护技术规范》CJJ 36-2006;2.0.2.3 《公路沥青路面养护技术规范》JTJ 073.2-2001;2.0.2.4 《公路沥青路面施工技术规范实施手册》JTG F40-2004;2.0.2.5 《道路交通标志与标线》GB5768-1999;2.0.2.6 《全国统一市政工程预算定额》GYD-302-1999;2.0.2.7 《公路工程预算定额》JTG/T B06-02-2007;2.0.2.8 《广东省市政工程综合定额(2006)》。
2.0.3 本定额适用于城镇管辖范围内新建、扩建及改建的市政道路工程。
2.0.4 本定额有关说明:2.0.4.1 土石方、拆除旧路、铣刨路面、拆除侧缘石、拆除旧管、各种构件混凝土运输及砌筑挡土墙、弹软土基处理,按第一册《通用项目》相应项目执行。
2.0.4.2 道路工程中的排水项目,按第五册《排水工程》相应项目执行。
2.0.4.3 道路交通管理设施工程中的交通信号灯、控制箱和闭路电视监控、电子警察等电气设备和线路安装按《广东省安装工程综合定额(2010)》相应项目执行。
2.0.4.4 本定额凡使用石灰的子目,均不包括消解石灰的工作内容。
编制预算中,应先计算出石灰总用量,然后套用消解石灰子目。
2.0.5 未尽事宜见各章节说明。
说明2.1.1 本章定额包括路床(槽)整形、路基盲沟等内容。
2.1.2 路床(槽)整形包括:平均厚度10cm以内的人工挖高填低、整平路床,使之形成设计要求的纵横坡度,并应经压路机碾压密实。
路床整形厚度超过10cm以上时,按第一册《通用项目》相应项目执行。
第六册《燃气工程》说明6. 0.1 《广东省市政工程综合定额(2010)》第六册《燃气工程》(以下简称本定额),包括燃气管道安装,管件制作安装,法兰、阀门安装,燃气设备安装,管道试验、检验,管道除锈防腐蚀及长距离输气管道工程等内容。
6.0.2 本册定额编制主要依据的标准、规范有:6.0. 2.1 《城镇燃气设计规范》GB50028-2006;6.0.2.2 《输气管道工程设计规范》GB50251-2003;6.0. 2.3 《城镇燃气输配工程施工及验收规范》CJJ33-2005;6.0.2.4 《油气长输管道工程施工及验收规范》GB50369-2006;6.0.2.5 《聚乙烯燃气管道工程技术规程》CJJ63--2008;6. 0.2.6 《埋地钢质管道聚乙烯防腐层技术标准》SY/T04132002;6.0.2.7 《埋地钢质管道牺牲阳极阴极保护设计规范》SY/TOOl9-97;6.0. 2.8 《城镇燃气埋地钢质管道腐蚀控制技术规程》CJJ95-2003;6.0.2. 9 《燃气用聚乙烯管道焊接技术规则》TSG D2002-2006;6.0.2.10 《全国统一市政工程预算定额》GYD-307-1999;6. 0.2. 11 《石油建设安装工程预算定额》(2000);6.0.2.12 《广东省市政工程综合定额(2006)》;6.0.2. 13 《西气东输管道工程临时补充计价依据》(油计字[2001]第108号)。
6.0.3 本册定额适用于:6.0.3. 1 压力≤0.4MPa新建和扩建的城镇燃气工程。
6.0. 3.2 压力>0.4MPa城市外围至城市调压站间10km以上的长距离输气管道及附属工程。
6.0.4 与其他专业工程的划分:6.0.4. 1 与供气站内安装工程的划分,以供气站出站总表为界。
6.0.4.2 与中、低压进户住宅区安装工程的划分,以建筑物外墙皮1.5m为界。
6.0.4.3 与用气厂区安装工程的划分,以进厂供气管线总表为界。
册说明2.0.1 《广东省市政工程综合定额(2010)》第二册《道路工程》(以下简称本定额),包括路床(槽)整形、道路基层、道路面层、人行道侧缘石及其他和道路交通管理设施工程等内容。
2.0.2 本定额主要依据的标准、规范有:2.0.2.1 《城镇道路工程施工与质量验收规范》CJJ 1-2008;2.0.2.2 《城镇道路养护技术规范》CJJ 36-2006;2.0.2.3 《公路沥青路面养护技术规范》JTJ 073.2-2001;2.0.2.4 《公路沥青路面施工技术规范实施手册》JTG F40-2004;2.0.2.5 《道路交通标志与标线》GB5768-1999;2.0.2.6 《全国统一市政工程预算定额》GYD-302-1999;2.0.2.7 《公路工程预算定额》JTG/T B06-02-2007;2.0.2.8 《广东省市政工程综合定额(2006)》。
2.0.3 本定额适用于城镇管辖范围内新建、扩建及改建的市政道路工程。
2.0.4 本定额有关说明:2.0.4.1 土石方、拆除旧路、铣刨路面、拆除侧缘石、拆除旧管、各种构件混凝土运输及砌筑挡土墙、弹软土基处理,按第一册《通用项目》相应项目执行。
2.0.4.2 道路工程中的排水项目,按第五册《排水工程》相应项目执行。
2.0.4.3 道路交通管理设施工程中的交通信号灯、控制箱和闭路电视监控、电子警察等电气设备和线路安装按《广东省安装工程综合定额(2010)》相应项目执行。
2.0.4.4 本定额凡使用石灰的子目,均不包括消解石灰的工作内容。
编制预算中,应先计算出石灰总用量,然后套用消解石灰子目。
2.0.5 未尽事宜见各章节说明。
说明2.1.1 本章定额包括路床(槽)整形、路基盲沟等内容。
2.1.2 路床(槽)整形包括:平均厚度10cm以内的人工挖高填低、整平路床,使之形成设计要求的纵横坡度,并应经压路机碾压密实。
路床整形厚度超过10cm以上时,按第一册《通用项目》相应项目执行。

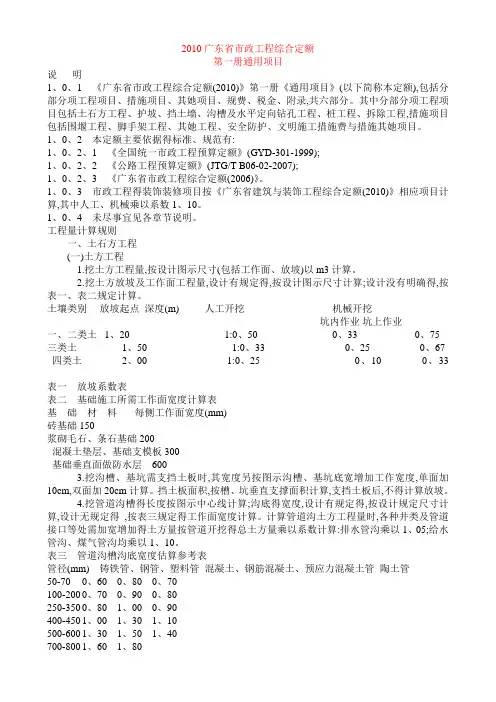

2010广东省市政工程综合定额第一册通用项目说明1.0.1 《广东省市政工程综合定额(2010)》第一册《通用项目》(以下简称本定额),包括分部分项工程项目、措施项目、其他项目、规费、税金、附录,共六部分。
其中分部分项工程项目包括土石方工程、护坡、挡土墙、沟槽及水平定向钻孔工程、桩工程、拆除工程,措施项目包括围堰工程、脚手架工程、其他工程、安全防护、文明施工措施费和措施其他项目。
1.0.2 本定额主要依据的标准、规范有:1.0.2.1 《全国统一市政工程预算定额》(GYD-301-1999);1.0.2.2 《公路工程预算定额》(JTG/T B06-02-2007);1.0.2.3 《广东省市政工程综合定额(2006)》。
1.0.3 市政工程的装饰装修项目按《广东省建筑与装饰工程综合定额(2010)》相应项目计算,其中人工、机械乘以系数1.10。
1.0.4 未尽事宜见各章节说明。
工程量计算规则一、土石方工程(一)土方工程1.挖土方工程量,按设计图示尺寸(包括工作面、放坡)以m3计算。
2.挖土方放坡及工作面工程量,设计有规定的,按设计图示尺寸计算;设计没有明确的,按表一、表二规定计算。
土壤类别放坡起点深度(m)人工开挖机械开挖坑内作业坑上作业一、二类土三类土四类土 1.20 1.50 2.00 1:0.50 1:0.33 1:0.25 0.33 0.25 0.10 0.75 0.67 0.33表一放坡系数表表二基础施工所需工作面宽度计算表基础材料每侧工作面宽度(mm)砖基础浆砌毛石、条石基础混凝土垫层、基础支模板基础垂直面做防水层150 200 300 600 3.挖沟槽、基坑需支挡土板时,其宽度另按图示沟槽、基坑底宽增加工作宽度,单面加10cm,双面加20cm计算。
挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。
4.挖管道沟槽的长度按图示中心线计算;沟底的宽度,设计有规定的,按设计规定尺寸计算,设计无规定的,按表三规定的工作面宽度计算。

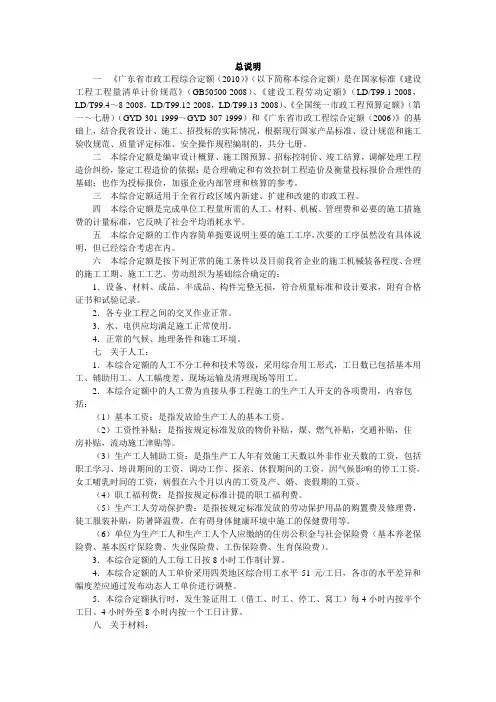

总说明一《广东省市政工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13-2008)、《全国统一市政工程预算定额》(第一~七册)(GYD-301-1999~GYD-307-1999)和《广东省市政工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分七册。
二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。
三本综合定额适用于全省行政区域内新建、扩建和改建的市政工程。
四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。
五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。
六本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.各专业工程之间的交叉作业正常。
3.水、电供应均满足施工正常使用。
4.正常的气候、地理条件和施工环境。
七关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。
2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。

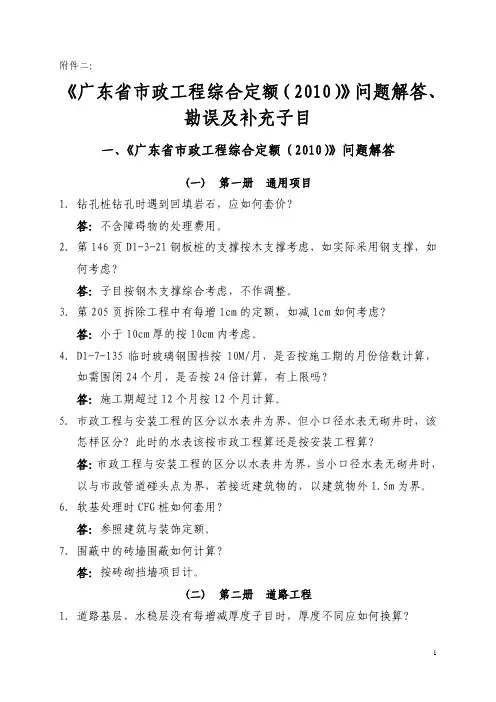

附件二:《广东省市政工程综合定额(2010)》问题解答、勘误及补充子目一、《广东省市政工程综合定额(2010)》问题解答(一)第一册 通用项目1.钻孔桩钻孔时遇到回填岩石,应如何套价?答:不含障碍物的处理费用。
2.第146页D1-3-21钢板桩的支撑按木支撑考虑,如实际采用钢支撑,如何考虑?答:子目按钢木支撑综合考虑,不作调整。
3.第205页拆除工程中有每增1cm的定额,如减1cm如何考虑?答:小于10cm厚的按10cm内考虑。
4.D1-7-135临时玻璃钢围挡按10M/月,是否按施工期的月份倍数计算,如需围闭24个月,是否按24倍计算,有上限吗?答:施工期超过12个月按12个月计算。
5.市政工程与安装工程的区分以水表井为界,但小口径水表无砌井时,该怎样区分?此时的水表该按市政工程算还是按安装工程算?答:市政工程与安装工程的区分以水表井为界,当小口径水表无砌井时,以与市政管道碰头点为界,若接近建筑物的,以建筑物外1.5m为界。
6.软基处理时CFG桩如何套用?答:参照建筑与装饰定额。
7.围蔽中的砖墙围蔽如何计算?答:按砖砌挡墙项目计。
(二)第二册 道路工程1.道路基层、水稳层没有每增减厚度子目时,厚度不同应如何换算?答:厚度不同时可用内插法换算。
2.大型机械进退场费不够齐全,如缺沥青摊铺机进退场费等。
答:机械台班单价中有安拆及场外运输费的,不另行计算。
其余大型机械进退场费机械台班定额中有规定从其规定,没有的可按运送该机械的平板运输车及该机械设备的台班费之和进行计算。
3.建议人行道路面增加各处规格的拦车石柱制作及安装子目。
答:参照建筑与装饰定额A.19石作工程相关定额计算安装费用。
(三)第三册 桥涵工程1.现实际施工中使用塑料波纹管法?答:可换算。
(四)第四册 给水工程1.给水管道工程中DN15~32mm口径的PPR管对接熔接安装在市政工程第四册《给水工程》及第六册《燃气工程》中均无相应子目。
可否套用安装工程第八册《给排水、采暖、燃气工程》里的相应子目?还是套用市政工程第六册《燃气工程》DN50以下这个子目?答:执行市政定额第六册。
2010 广东省市政工程综合定额第一册通用项目说明1.0.1 《广东省市政工程综合定额(2010)》第一册《通用项目》(以下简称本定额),包括分部分项工程项目、措施项目、其他项目、规费、税金、附录,共六部分。
其中分部分项工程项目包括土石方工程、护坡、挡土墙、沟槽及水平定向钻孔工程、桩工程、拆除工程,措施项目包括围堰工程、脚手架工程、其他工程、安全防护、文明施工措施费和措施其他项目。
1.0.2 本定额主要依据的标准、规范有:1.0.2.1 《全国统一市政工程预算定额》(GYD-301-1999 );1.0.2.2 《公路工程预算定额》(JTG/T B06-02-2007 );1.0.2.3 《广东省市政工程综合定额(2006)》。
1.0.3 市政工程的装饰装修项目按《广东省建筑与装饰工程综合定额(2010)》相应项目计算,其中人工、机械乘以系数1.10。
1.0.4 未尽事宜见各章节说明。
工程量计算规则一、土石方工程(一)土方工程1.挖土方工程量,按设计图示尺寸(包括工作面、放坡)以m3 计算。
2.挖土方放坡及工作面工程量,设计有规定的,按设计图示尺寸计算;设计没有明确的,按表一、表二规定计算。
土壤类别放坡起点深度(m)人工开挖机械开挖坑内作业坑上作业一、二类土三类土四类土 1.20 1.50 2.00 1 :0.50 1:0.33 1:0.25 0.33 0.25 0.100.75 0.67 0.33表一放坡系数表表二基础施工所需工作面宽度计算表基础材料每侧工作面宽度(mm)砖基础浆砌毛石、条石基础混凝土垫层、基础支模板基础垂直面做防水层150 200 300 600 3.挖沟槽、基坑需支挡土板时,其宽度另按图示沟槽、基坑底宽增加工作宽度,单面加10cm ,双面加20cm 计算。
挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。
4.挖管道沟槽的长度按图示中心线计算;沟底的宽度,设计有规定的,按设计规定尺寸计算,设计无规定的,按表三规定的工作面宽度计算。
计算管道沟土方工程量时,各种井类及管道接口等处需加宽增加的土方量按管道开挖的总土方量乘以系数计算:排水管沟乘以1.05;给水管沟、煤气管沟均乘以1.10。
表三 管道沟槽沟底宽度估算参考表 管径( mm ) 铸铁管、钢管、塑料管50-70 0.60 0.80 0.70 100-200 0.70 0.90 0.80 250-350 0.80 1.00 0.90 400-450 1.00 1.30 1.10 500-600 1.30 1.50 1.40 700-800 1.60 1.80 900-1000 1.80 2.00 1100-1200 2.00 2.30 1300-14002.20 2.60附注:管径大于 1400mm 的按管道结构宽另加工作面,金属管道、塑料管道每侧增加工作 面 40cm ,混凝土管道每侧增加 50cm 计算5.回填土区分压路机碾压、夯填、松填,按下列规定以m3 计算:(1)场地回填:回填面积乘以平均回填厚度;(2)沟槽、基坑回填以挖方体积减去埋设砌筑物(包括基础垫层、基础等)埋入体 积加原地面线至设计要求标高间的体积计算;(3)管道沟槽回填,以挖方体积减去管道外形体积(包括基础垫层、基础等)加原 地面线至设计要求标高间的体积计算。
(二)石方工程1.人工凿岩石,区别石质按设计图示尺寸以m3 计算;沟槽、基坑的划分按土方工程的划分规定执行。
2.爆破岩石,区别石质按图示尺寸以 m3 计算,其沟槽、基坑深度、宽度允许超挖量:普坚石和次坚石为 200mm ,特坚石为150mm ,超挖部分岩石并入岩石挖方量之内计算。
(三) 土石方运输工程1 .推土机推土推距,按挖方区重心至填方区重心之间的直线距离计算。
2.铲运机运土运距,按挖方区重心至卸方区重心加转向距离45m 计算。
3.自卸汽车运土石方的运距,按挖方区重心至填方区(或堆放地点)重心的最短距 离计算。
4.垂直运土运距折合水平运距7 倍计算。
(四) 挡土板挡土板按槽、坑垂直支撑面以 m2 计算。
(五)软基加固工程1 .地基强夯区分夯击能量,单位面积夯点数,按设计图示强夯波及外包面积以 计算。
2.强夯波及外包面积是指设计图纸最外围点夯轴线面积,再外加其最近两轴线的距 离所包围的面积。
3.塑料排水板按设计图示尺寸以 m 计算。
4.掺石灰、片石、干土、及填砂石按设计图示尺寸以 m3 计算。
5.袋装砂井处理软土地基按设计图示尺寸以m 计算。
6.水泥稳定土、机械翻晒工程量区分不同拌合方式按设计图示尺寸以m2 计算。
混凝土、钢筋混凝土、预应力混凝土管陶土管m27.抛石挤淤工程量按设计抛石量以 m3 计算。
8.铺设土工布工程量按设计图示尺寸以 m2 计算。
9.深层搅拌水泥桩工程量,按设计图示尺寸以m 计算。
10.高压旋喷桩按设计长度以 m 计算。
11.振冲碎石桩工程量,按桩体积以m3计算,桩体积=设计桩断面积x 设计桩长。
六)土壤及岩石(普氏)分类见表四。
表四 土壤及岩石(普氏)分类表潮湿而松散的黄土 ,软的盐渍土和碱土 1600平均 15mm 以内的松散而软的砾石 1700 含有草根的密实腐殖土 1400含有直径在 30mm 以内根类的泥炭和腐殖土 1100 掺有卵石、碎石和石屑的砂和腐殖土 1650 含有卵石或碎石杂质的胶结成块的填土 1750 含有卵石、碎石和建筑料杂质的砂壤土1900三类土壤川肥粘土其中包括石炭纪、侏罗纪的粘土和冰粘土1800用尖锹并同时用镐开挖 (30%) 0.81〜 1.0重壤土、粗砾石,粒径为 15-40mm 的碎石和卵石 1750 干黄土和掺有碎石或卵石的自然含水量黄土 1790 含有直径大于 30mm 根类和腐殖土或泥炭 1400掺有碎石或卵石的建筑碎料的土壤 1900 续表四定额 分类 普氏 分类 土壤及岩石名称 天然湿度下 平均容量 (kg/m3) 极限压 碎强 四类土壤IV 土含碎石重粘土,其中包括石炭纪、侏罗纪的硬粘土1950用尖锹并同时用镐和撬棍开挖 (30%) 1.0〜 1.5含有碎石、卵石、建筑碎料的重达 25kg 的顽石(总体积 10%以内)等杂质的肥粘 土和重壤土1950冰碛粘土,含有重量在 50kg 以内的巨砾其含量为总体积 10%以内 泥板岩 2000 不含或含有重量达 10kg 的顽石 1950松石 V 含有重量在50kg 以内的巨砾(占总体积10%以上)的冰磧石 2100 小于 200 小于 3.5 部分用手凿工具,部分用爆破开挖 1.5 〜 2.0矽藻岩和软白垩岩 1800 胶结力弱的砾岩 1900定额 分类 普氏 分类 土壤及岩石名称度(kg/ cm 2)用钻孔机 钻进1m 耗时(min )类 土壤I砂 1500 砂壤土 1600 腐植土1200泥炭 600n 轻壤土和黄土类土1600天然湿度下 平均容量 (kg/m3) 极限压碎 强 开挖方法 及工具 紧固 系数 ( f )用尖锹开挖0.5〜0.6用锹开挖并少数用镐开挖 0.6〜 0.8度 (kg/m 2)用钻孔机 钻进 1m 耗时 (min ) 开挖方法 及工具 紧固 系数 f )200014石灰质胶结的含有火成岩之卵石的砾石 28002000坚实的泥板岩 2800 坚实泥灰岩 2500 曲 砾质化冈岩2300600 泥灰质石灰岩 2300粘土质砂岩2200砂质云母片岩 2300800 8.5 用爆破方法开挖 6 〜 8续表四 额分类(kg/m 2)天然湿度下 平均容量 开挖方法 及工具 严重风化的软弱的花岗石、片麻岩和正长岩 25土壤及岩石名称 普氏 分类 用钻孔机 钻进 1m 耗时 (min ) IX(kg/m3) 极限压 碎强 紧固 系数( f )800 〜 100011.5 用爆破方法开挖8 〜 10 滑石化的蛇纹岩 2400 致密的石灰岩 2500含有卵石、沉积岩的碴质胶结的砾岩砂岩2500砂质石灰质片岩 2500萎镁矿 3000X 白云石 27001000 〜 1200 15 坚固的石灰岩 2700大理岩 2700石灰质胶结的致密砾石2600 坚固砂质片岩2600坚石幻粗花岗石 2800 1200 〜 非常坚硬的白云岩 2900蛇纹岩 2600140018.5 用爆破方法开挖 12续表四定 额 分类 普氏 分类 土壤及岩石名称 天然湿度下 平均容量 (kg/m3) 极限压 碎强 度(kg/cm 2)用钻孔机 钻进1m 耗时(min ) 开挖方法 及工具 紧固 系数(f ) 次坚石 W 凝灰岩和浮石1100200〜400 3.5用风稿和爆破法开挖 2〜4松软多孔和裂隙严重的石灰岩和介质石灰岩 1200 中等硬变的片岩 2700 中等硬变的泥灰岩 2300W 石灰石胶结的带有卵石和沉积岩的砾石2200400〜600 6.0用爆破方法开挖 4 〜 6各种不坚实的片岩 石膏 22002600风化的和有大裂缝的粘土质砂岩 硬石膏 29002500特 用爆破方法开挖 10 〜 12石英胶结的坚固砂岩 2700 粗粒正长岩 2700续表四定 额 分 类 普氏 分类 土壤及岩石名称 天然湿度下 平均容量 (kg/m3) 极限压 碎强 度(kg/cm 2)用钻孔机 钻进1m 耗时(min ) 开挖方法 及工具 紧固 系数(f )特坚石 刘 具有风化痕迹的安山岩和玄武岩 2700 1400〜1600 22用除表四类别外,本定额还考虑以下特殊土:1. 淤泥:指在静水或缓慢的流水环境中沉积并含有有机质的细粒土,天然空隙比大于 1.5 ,外观上呈流塑状态。
2. 流砂:指含水饱和,因受动水压力影响而呈流动状态的细砂、微粒砂、亚砂土。
二、护坡、挡土墙、沟槽及水平定向钻孔工程 (一) 护坡按设计图示尺寸以m3 计算。
(二) 挡墙基础、现浇混凝土挡墙墙身、预制混凝土挡墙墙身、挡墙混凝土压顶,按设 计图示尺寸以m3 计算。
(三)干砌块料(块石) 、浆砌块料(块石、料石、预制块)按设计图示尺寸以m3 计算。
四) 砂石滤沟按设计图示尺寸以 m3 计算。
五) 勾缝按设计图示尺寸以m2 计算。
爆破方法开挖 14〜16片麻岩 2600 非常坚固的石炭岩 2900 硅质胶结的含有火成岩之卵石的砾岩 粗石岩2600 X 川 中粒花岗岩31001600〜1800坚固的片麻岩 2800辉绿岩 2700玢岩 2500 坚固的粗面岩 2800 中粒正长岩2800幻V非常坚硬的细粒花岗岩330018 〜 20花岗岩麻岩 2900 闪长岩 2900 高硬度的石灰岩 3100 坚固的玢岩 2700XV安山岩、玄武岩、坚固的角页岩方法开挖20 〜 25高硬度的辉绿岩和闪长岩 2900 坚固的辉长岩和石英岩2800XW拉长玄武岩和橄榄玄武岩3300大于 25特别坚固的辉长辉绿岩、石英石和玢岩290027.5 用爆破方法开挖 16 〜 181800 〜 200032.5 用爆破方法开挖31002000 〜 250046 用 爆 破大于 2500 大于 60 用爆破方法开挖3000(六)地沟、电缆沟、地沟盖板、石砌急流槽、电缆沟支架混凝土构件按设计图示尺寸以m3 计算。
