盾构机现场调试验收表(地铁公司).
- 格式:doc
- 大小:38.00 KB
- 文档页数:3

盾构掘进检验批质量验收记录
编号:表G2-56
填表说明
主控项目
1、盾构掘进的工作面压力,必须通过试掘进确定,推进的速度应均匀、适量,管片安装及注浆应符合设计要求
检查方法:观察、检查施工量测记录。
检查数量:全数检查。
2、盾构掘进应严格控制线路中线的平面位置和高程,发现偏离应逐步纠正,不得猛纠硬调。
检查方法:量测、检查施工记录。
检查数量:每环检查。
一般项目
1、盾构掘进应做好施工纪录,监控体系应健全。
检查方法:检查施工记录。
检查数量:全数检查。

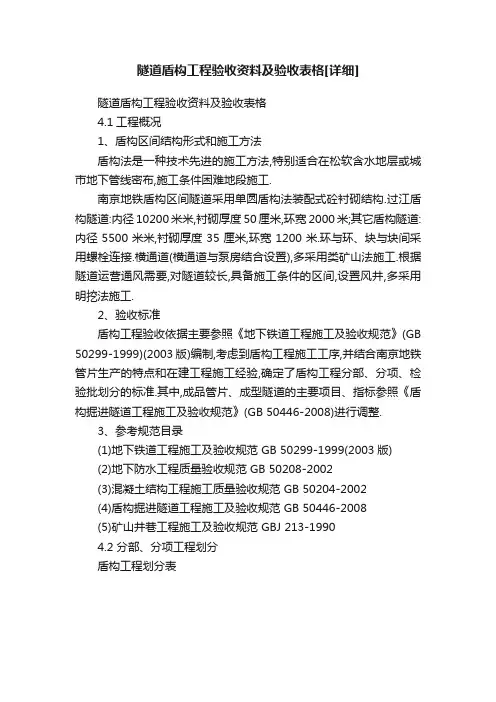

隧道盾构工程验收资料及验收表格[详细]隧道盾构工程验收资料及验收表格4.1工程概况1、盾构区间结构形式和施工方法盾构法是一种技术先进的施工方法,特别适合在松软含水地层或城市地下管线密布,施工条件困难地段施工.南京地铁盾构区间隧道采用单圆盾构法装配式砼衬砌结构.过江盾构隧道:内径10200米米,衬砌厚度50厘米,环宽2000米;其它盾构隧道:内径5500米米,衬砌厚度35厘米,环宽1200米.环与环、块与块间采用螺栓连接.横通道(横通道与泵房结合设置),多采用类矿山法施工.根据隧道运营通风需要,对隧道较长,具备施工条件的区间,设置风井,多采用明挖法施工.2、验收标准盾构工程验收依据主要参照《地下铁道工程施工及验收规范》(GB 50299-1999)(2003版)编制,考虑到盾构工程施工工序,并结合南京地铁管片生产的特点和在建工程施工经验,确定了盾构工程分部、分项、检验批划分的标准.其中,成品管片、成型隧道的主要项目、指标参照《盾构掘进隧道工程施工及验收规范》(GB 50446-2008)进行调整.3、参考规范目录(1)地下铁道工程施工及验收规范 GB 50299-1999(2003版)(2)地下防水工程质量验收规范 GB 50208-2002(3)混凝土结构工程施工质量验收规范 GB 50204-2002(4)盾构掘进隧道工程施工及验收规范 GB 50446-2008(5)矿山井巷工程施工及验收规范 GBJ 213-19904.2 分部、分项工程划分盾构工程划分表注:1、盾构隧道区间验收标准主要参照一号线的内容,并根据《地下铁道工程施工及验收规范》进行编制的.2、竖井的分项工程可参照地下车站的内容进行确定.3、联络通道(泵房)防水见矿山法区间隧道.4、洞门工程的分项工程可参照地下车站的内容进行确定.5、土体加固除冷冻法加固是参照《矿山井巷工程施工及验收规范》进行编制的,其他处理方法见地下车站的相关内容.6、壁后注浆、二次注浆等没有设为分项工程,因为作为质量验收,其指标较难控制,所以注浆的内容纳入盾构掘进中考虑.4.3 盾构工程验收资料盾构工程资料目录承包单位: 合同号:监理单位: 编号:盾构区间土建子单位工程质量竣工验收记录统表一承包单位: 合同号:监理单位: 编号:盾构区间土建子单位工程质量控制资料核查记录统表二承包单位: 合同号:监理单位: 编号:盾构区间土建子单位工程安全和功能检验资料核查记录及主要功能抽查记录统表三承包单位: 合同号:监理单位: 编号:盾构区间土建子单位工程观感质量检查记录统表四承包单位: 合同号:监理单位: 编号:管片模具工程检验批质量验收记录E3.1承包单位: 合同号:监理单位: 编号:管片钢筋工程检验批质量验收记录E3.2承包单位: 合同号:监理单位: 编号: 管片混凝土施工工程检验批质量验收记录E3.3承包单位: 合同号:监理单位: 编号:管片成品工程检验批质量验收记录E3.4承包单位: 合同号:监理单位: 编号:管片拼装工程检验批质量验收记录E3.5承包单位: 合同号:监理单位: 编号:成型隧道工程检验批质量验收记录E3.6承包单位: 合同号:监理单位: 编号: 冻结法地基加固工程检验批质量验收记录E3.7。
市轨道交通工程建设项目施工质量验收表格(试行)(土建、轨道工程部分)第八册:施工质量控制表格市轨道交通工程建设指挥部二〇一一年四月市轨道交通工程建设项目施工质量验收表格(试行)(土建、轨道工程部分)第八册:施工质量控制表格市轨道交通工程建设指挥部二〇一一年四月总目录第一册明挖、盖挖区间和车站工程施工验收表格第二册地上车站、房建工程施工验收表格第三册盾构工程施工验收表格第四册矿山法工程施工验收表格第五册高架工程施工验收表格第六册路基、站场工程施工验收表格第七册轨道工程施工验收表格第八册施工质量控制表格(本册)填表说明一、单位、子单位、分部、子分部、分项工程的划分必须符合住建设部有关施工质量验收规的规定。
二、单位、子单位、分部、子分部、分项工程、检验批的验收按《建筑工程施工质量验收统一标准》(GB50300—2001)等有关规、标准进行。
三、检验批质量验收记录表的填写1.施工执行标准名称及编号:填写企业标准名称及编号;2.主控项目和一般项目的填写:(1)定量项目:直接填写检查数据;(2)定性项目:当符合规规定时,采用打“√”的方法标注;当不符合规规定时,采用打“×”的方法标注;无此项容的采用打“/”的方法标注;(3)既有定性又有定量的项目,当各个子项目质量均符合规规定时,采用打“√”的方法标注;否则采用打“×”的方法标注;无此项容的采用打“/”的方法标注;(4)有质保书和试验报告的,应填写质保书和试验报告的编号;(5)有混凝土和砂浆强度等级要求的检验批,在按规定制作试件后,可填写试件编号,待试件试验报告出来后,对检验批进行判定,并在分项工程验收时进一步进行强度评定及验收;(6)对一般项目合格点有要求的项目,定性项目必须基本达到;定量项目中每个项目都必须有80%以上(混凝土保护层90%)检测点的数据达到规规定,其余20%按各专业施工质量验收规规定,但不能大于150%(钢结构为120%)。

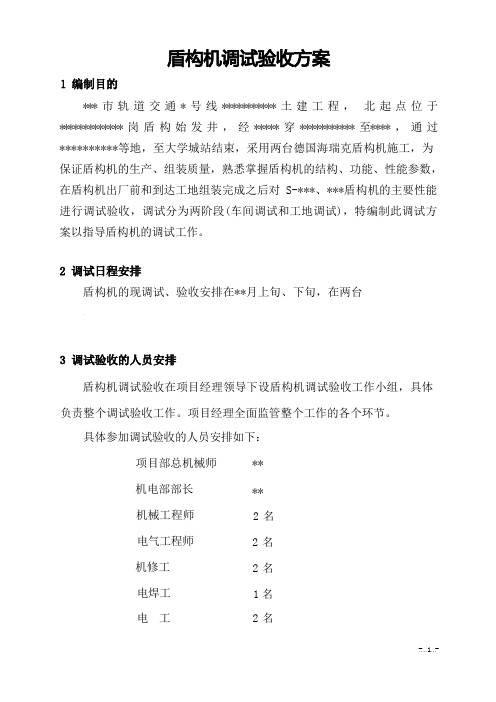

*** 市轨道交通 * 号线 *********** 土建工程,北起点位于************* 岗盾构始发井,经 ***** 穿 *********** 至**** ,通过**********等地,至大学城站结束,采用两台德国海瑞克盾构机施工,为保证盾构机的生产、组装质量,熟悉掌握盾构机的结构、功能、性能参数,在盾构机出厂前和到达工地组装完成之后对 S-***、***盾构机的主要性能进行调试验收,调试分为两阶段(车间调试和工地调试),特编制此调试方案以指导盾构机的调试工作。
盾构机的现调试、验收安排在**月上旬、下旬,在两台。
盾构机调试验收在项目经理领导下设盾构机调试验收工作小组,具体负责整个调试验收工作。
项目经理全面监管整个工作的各个环节。
具体参加调试验收的人员安排如下:项目部总机械师机电部部长机械工程师电气工程师机修工电焊工电工** ** 2 名2 名2 名1名2 名在对盾构机的调试验收工作之前,调试验收小组的所有成员集体学习盾构机的结构组成,掌握本工程所使用盾构机的技术参数,通过对在德国海瑞克工厂和广州重型机械厂监造人员采集掌握资料的学习和监造期间积累掌握盾构机的相关知识,结合其他单位使用盾构机的实际经验,制定出我单位盾构机现场调试、验收的具体条款内容,在设备生产厂家提供的验收项目的基础上予以补充完善,努力做到全面验收盾构机的各项技术性能。
盾构机的工地验收项目原则上与出厂验收项目相同,并对工厂不具备验收条件的项目予以重点验收。
在盾构机的调试验收之前,验收小组的所有成员集体学习掌握盾构机的结构和主要技术参数,本工程所采用的盾构机主要技术参数见下表:名称技术参数备注外径6,000mm内径5,400mm管片长度1,500mm分布5+1前盾体数量 1中盾体数量 1直径6,250mm 不包括堆焊层长度(前体和中体) 4,280mm 铆接并带用有密封圈盾构类型土压平衡机器最小水平转弯半径350m最大工作压力 3 bar土压计 5排水泵 1 30m³/h气闸人行门气闸连接法兰螺旋输送机连接法兰盾尾数量型式长度密封油脂管数量注浆口数量分组数量油缸顶杆端支承最大推进力行程工作压力伸出速度缩回速度类型数量油缸尺寸回收缩力行程数量型式直径旋转方向超挖刀刀具喷嘴数量中心回转体数量DN 60011铰接3,300mm3 排钢丝刷8 (2 × 4) DN 254 DN 50, 单管10 个双缸. 10 个单缸@ 300 bar所有油缸一组油缸被动式14180/80mm7,340kN150mm1装配有滚刀闭式6.280mm左/右1 把31 个单刃滚刀, 4 个双刃中心刀,64 个刮刀;4150 MM 弧线4 根泡沫输送管, 1 根液压输送管1304橡胶34,210kN2,000mm325 bar80mm/min1,600mm/min@ 215bar11型式液压回转驱动液压马达数量8额定转矩4,500kNm最大脱困扭矩5,300kNm转速0 to 6.1rpm功率945 KW 3 x 315 KW 主轴承型式固定式主轴承外径2,600mm主轴承寿命10 000 小时数量 1型式双仓式直径2,000mm工作压力 3 bar 测试压力 4.5 bar 人数(容纳) 3+2 主室/紧急室数量 1型式中心回转式抓紧系统机械式自由度 6旋转角度+/- 200°比例控制管片宽度1,500mm举升油缸行程1,000mm 比例控制纵向挪移行程2,000mm 比例控制控制装置遥控控制数量 1型式有轴螺旋式直径900mm功率315kW最大扭矩215kNm转速0 到 19rpm 无级调速最大出土量(理论上) 250m³/h100% 充满时螺距600mm出料口门有测试压力 4,5 bar 进料口门有不防水,不能承受压力数量 1驱动电动带宽带长输送速度输送量管片吊车液压单元冷却系统(泵/油冷器/阀)注浆系统注浆泵压力测量装置砂浆罐泡沫发生器水泵泡沫泵空压机高压空气储存罐压力气体调节装置主驱动装置润滑泵盾尾油脂泵控制台主配电柜变压器水管卷筒架电缆卷筒架二次通风设备通风管储存装置小型起吊装置导向系统管片排序系统800mm55m2.5m/s450m³/h21112411111111111112111111带机械抓紧装置包括过滤器和油箱新鲜水25°由工地提供KSP 或者相似型号, 流量 12m³/h容量4m³ 带搅拌器133ltr/min, 7.5kW300ltr/h, 0.5kW30kW; 7.5bar; 4.85m³/min1.000 ltrDN65 在盾体内带空调工业水 (新鲜水和用过的水)软管 DN80用于 200m 电缆;本设备不含高压电缆0.6M 风管,消音器 SDS61 米风管,100 米储量型号 SLS-T_APD导向系统数据获取系统台车数量 初级电压 次级电压 变压器 控制电压 照明电压 阀工作电压 频率 系统绝缘保护PLC刀盘驱动系统 液压系统供给泵 盾构推进系统 管片安装器 辅助设备 油冷却系统 润滑系统 螺旋输送机 泡沫发生装置 砂浆设备 皮带输送机 二次通风 空压机电源插座及工地用电合计 尺寸 盾构机总长(大约)盾体和盾尾长 (大约)盾构机总重 (大约)1 我公司标准配置,中英语在轨道上行进, 开式结构10kV (+5% / -5%) 400V 2,000kVA 24V / 230V 230V 24V 50Hz IP55 S7 (西门子)945kW 55kW 55kW 45kW 22kW 8kW 4kW 315kW 11kW 38kW 30kW 11kW 60kW 75kW 1,674kW74m 7.5m 520to.根据盾构机的结构组成和性能参数、 结合监造期间采集整理的相关资硅树脂型, IP 555 + 连接桥 主控台料,在设备生产厂家提供的验收项目之上,制定出我单位盾构机的具体调 试验收项目,内容包括盾构机机的结构尺寸验收;各个系统的组成完整情 况;盾构机相关部将的功能验收、液压系统、注脂系统、润滑系统、冷却 系统、压缩空气系统的密封情况;主要零部件的功能;调试验收过程中由 专业人员按项目逐个验收、详细记录。
地铁施工质量验收资料通用表1. 引言本文档旨在对地铁施工质量进行验收,并提供通用的验收资料表格,以保障地铁施工质量的合格性和安全性。
地铁施工质量验收是地铁建设过程中的关键环节,对于确保地铁线路的稳定运行和乘客的出行安全至关重要。
2. 施工质量验收资料通用表格以下是地铁施工质量验收的通用表格,详细记录了各项验收指标和检测结果。
表1 地铁施工质量验收记录表项目名称施工工程验收标准验收结果1 地铁车站建筑结构符合国家建筑设计规范和标准通过2 地铁隧道施工地质条件适应性、施工工艺合理性、支护结构稳定性等合格3 地铁轨道铺设轨道精度、固定方式、轨枕安装等合格4 地铁电气设备安装信号设备、供电设备、通信设备等合格5 地铁车辆制造车体结构、乘客座椅、电力系统等合格表2 地铁施工质量隐患整改记录表隐患编号隐患描述整改措施整改情况1 地铁车站地面裂缝加固地基,修补裂缝已整改2 隧道内漏水情况加强防水措施进行中3 轨道铺设不平整重新调整轨道高度已整改4 电气设备接线不规范重新检查接线并整理合格表3 地铁施工质量验收人员签名记录表验收人员姓名职务签名日期张三地铁建设监理工程师________________ 2022-01-01李四地铁施工单位负责人________________ 2022-01-01王五地铁设计单位负责人________________ 2022-01-013. 结论本文档提供了地铁施工质量验收的通用表格,通过详细记录各项验收指标和检测结果,可以对施工质量进行准确评估。
地铁施工质量验收是地铁建设过程中的重要环节,通过本文档提供的表格和记录,能够确保地铁线路的安全稳定运行,满足乘客的需求和出行安全的要求。
同时,验收人员签名记录表也确保了施工质量验收的公正性和权威性。
4. 参考文献[1] 地铁建设质量验收管理办法[2] 地铁施工质量验收指南[3] 国家建筑设计规范和标准。
表C7-4-151盾构进出洞段地层加固检验批质量验收记录检验规定和说明适用范围:本节适用于盾构进出洞段地层加固工程的施工质量验收。
检验批的划分:没20根旋喷桩或注浆孔。
主控项目:1.盾构进出洞段地层加固范围必须符合设计要求。
检验数量:监理单位、施工单位全数检查。
检验方法:观察,加固段中心和四角钻孔检查。
2.盾构进出洞段加固范围内加固体的强度和渗透系数等应符合设计要求。
检验数量:监理单位、施工单位全数检查。
检验方法:观察,加固段中心和四角钻孔检查。
一般项目:⒈盾构进出洞段地层加固对周围建(构)筑物、地下管线等的不利影响应符合设计要求和产权单位的要求。
表C7-4-152管片进场验收检验批质量验收记录检验规定和说明适用范围:本表适用于管片进场质量验收。
检验批的划分:每一(日)进场批次划分为一个检验批。
主控项目:1.管片质量必须符合设计要求。
检查数量:施工单位全数检查,监理单位每10环抽查1环。
检验方法:检查出厂合格证、物理力学性能检测报告和进场验收记录。
2.管片混凝土外观质量不应有严重缺陷。
检查数量:施工单位全数检查,监理单位每10环抽查1环。
检验方法:观察检查尺量检查。
3.管片成品应定期进行检漏试验,检漏标准按设计抗渗压力1.0MPa恒压2h,渗水深度不超过管片厚度的1/5为合格。
检查数量:每50环应抽查1块管片做检漏测试,连续3次达到检测标准,则改为每100环抽查1块管片,再连续3次达到检测标准,最终检测频率为每200环抽查1块管片做检漏测试。
如出现1次不达标,则恢复每50环抽查1块管片的最初检测频率,再按上述要求进行抽检。
检验方法:观察检查和尺量检查。
一般项目:1.管片混凝土的外观质量不宜有一般缺陷。
对已经出现的一般缺陷,应由管片生产单位按技术处理方案进行处理,并重新检查验收。
检查数量:施工单位全数检查,监理单位每10环抽查1环。
检验方法:观察检查和检查技术处理方案。
2.钢筋混凝土管片的尺寸偏差应符合下表的规定。
表3.2.6-6 盾构区间工程分部工程、分项工程、检验批划分和检验项目分部工程分项工程检验批检验项目条文号检验批验收记录表主控项目一般项目掘进施工超前预注浆≤10环6,1.1.1~6.1.1.4 6.1.1.5 06010011 盾构始发每次 6.2.2.1~6.2.2.2 6.2.2.3~6.2.2.4 06010021 盾构掘进≤10环 6.2.3.7 6.2.2.8~6.2.3.10 06010031 管片拼装≤10环 6.2.4.6~6.2.4.7 6.2.4.8~6.2.4.10 06010041 壁后注浆≤10环 6.2.5.4~6.2.5.5 6.2.5.6 06010051 成型隧道≤100环 6.2.6.1~6.2.6.3 6.2.6.6~6.2.6.7 06010061 盾构接收每次 6.2.7.6~6.2.7.7 6.2.7.8 06010071管片预制钢筋每批次12.3.4.1~12.3.4.212.3.5.112.3.4.3~12.3.4.5、6.3.1.2~6.3.1.40602001106020012 模具每批次 6.3.2.1~6.3.2.2 6.3.2.3~6.3.2.4 06020021 混凝土每批次12.4.3.1~12.4.3.2 6.3.3.5~6.3.3.60602003106020032 成型管片≤50环 6.3.4.3~6.3.4.5 6.3.4.6~6.3.4.7 06020041防水衬砌防水≤10环 6.4.2.1~6.4.2.2 6.4.2.3~6.4.2.5 06030011 手孔封堵及嵌缝≤10环 6.4.3.6~6.4.3.7 6.4.3.8~6.4.3.9 06030021洞门工程钢筋每洞门12.3.0604001106040012 模板及支架每洞门12.2 060400210604002206040031 混凝土每洞门12.406040032附属工程含竖井及横通道、联络通道及泵房、迂回风道、通风竖井(永久结构)、消防应急通附属工程道,分项工程根据施工方法参见相关单位工程。
盾构法隧道检查评分表(城市轨道交通)序号检查项目扣分标准*扣减分数实得分数1方案与交底1)未编制盾构机组装、调试方案,扣分;2)盾构机吊装未编制专项吊装方案或方案未经专家论证,扣分;3)盾构始发、接收、解体、掉头前未制定安全专项方案,扣分;4)未根据现场实际制定端头加固方案,扣分;5) 未制定围护结构破除方案,扣分;6)未编制压气换刀安全专项方案并经专家评审,扣分;7)未编制负环及洞门管片拆除及吊装方案,扣分;8)未编制联络通道安全专项施工方案,扣分;9)方案未组织专家论证并未按专家意见修改,扣分;10)未制定针对性的应急预案,扣分;11)各方案、应急预案内容不全,扣分;12)专项施工方案实施前,未进行安全技术交底,扣分;交底无针对性或无文字记录,扣分;13)岩溶处理专项施工方案未经企业技术负责人审批或专家论证通过的,扣分14)涉水地下工程专项施工方案未经企业技术负责人审批或专家论证通过的,扣分2保证项目盾构机选型与安装调试1)盾构机始发前未组织选型论证,扣分2)改造盾构机未组织适用性验收,扣分3)盾构或其配套设备无质量合格证明文件,扣分4) 新造或改造盾构机未进行出厂验收,扣分5)经维修后的盾构机,各系统(液压系统、集中润滑系统、电气系统、PLC系统、人闸、密封等)无测试或检测,并形成记录,扣分6)安装调试完成后未组织现场验收,扣分7)盾构机吊装过程未严格执行吊装安全专项方案和安全操作规程,扣分3始发与接收1)始发前未对地勘资料进行详细复核,扣分2)未按专项方案对始发与接收井端头进行加固,扣分3)洞门凿除前对端头加固改良后土体未进行抽芯检测,扣分4)未在掌子面钻孔探测地质情况,扣分5)盾构洞门未按设计要求制作洞圈(钢环)和密封装置,扣分6)始发前未对盾构机姿态进行复核,扣分7) 接收未对托架受力进行验算,扣分;托架未进行安装质量及焊缝检测,扣分8)始发时未按专项施工方案对负环管片采取限位固定措施或措施不到位,扣分9)始发与接收未对管片采取限位、固定措施或未按要求对管片螺栓进行复紧,扣分10)盾构始发、接收发生渗漏、涌水、涌沙无有效措施,扣分;11)盾构机司机上岗前未经实际操作培训或考核不合格,扣分掘进施工1)正式掘进前未进行试掘进,扣分2)掘进参数异常、姿态异常、地面沉降超限,未及时采取有效纠正措施,扣分3)施工过程未详细记录掘进参数、注浆量、出土量、豆砾石填充量等,扣分4)同步注浆、二次注浆配比未按设计方案实施,注浆量不足、注浆不及时、注浆压力达不到要求,扣分5)出土过量时未采取有效措施,扣分6)穿越既有建(构)筑物、既有轨道线路或铁路和特殊地段前未对设备和刀具进行检查,扣分7)长期停滞在地质软弱地层,未制定并采取防止沉降、坍塌、渗漏的措施,扣分8) 未对盾构机进行维修保养,扣分;无维修和定期保养记录或记录不全,扣分9)盾构机长期停用复工后未进行检查验收,扣分10)未对盾构操作及掘进施工人员进行安全技术交底和培训,扣分11)地下暗挖工程开挖施工导致重要建(构)筑物及地下管线明显沉降开裂,未采取专项保护措施的,扣分12)作业面带水施工未采取相关措施或作业面地下水控制措施失效且继续施工的,扣分13)施工前未组织岩溶处理专项验收的,扣分开仓与刀具更换1)未制定开仓操作规程或作业人员违规操作,扣分2)开仓未办理审批手续,扣分;手续签认不齐全,扣分3) 进仓作业时未经气体检测合格,无《气体检测记录表》或未按专项方案进行地层加固,扣分4)常压开仓过程中未安排专人观察土仓内掌子面地质情况,扣分5) 盾构气压作业人员无证作业、未体检或未配备劳动防护用品,扣分6)盾构气压作业前未对作业人员、控制室内气压或闸门管理员进行专门的培训、教育、安全技术交底,扣分7)盾构气压环境内有易燃易爆物品,扣分8)气压作业使用明火,无安全、消防专项措施,扣分;9)气压作业用电未使用安全电压或照明灯具无防爆措施,扣分10)气压作业未采取两种不同动力空压机保证不间断供气,扣分11)作业人员气压作业时间或加、减压时间不符合带压进仓作业规定,扣分12)气压作业区与常压作业区之间或隧道与外部无通讯设施,扣分13)开仓作业全过程未做记录,扣分;无开仓审批、作业时间、刀具更换等记录,每项扣分洞门及联络通道施工1)未按专项方案对通道周围地层进行加固或未对加固改良后土体应进行抽芯检测,扣分2)联络通道管片拆除前未进行钻孔探测地质情况,扣分3)洞门、联络通道施工现场未按应急预案准备抢险物资,扣分4)负环及洞门、联络通道管片拆除未按专项方案施工,扣分5)负环及洞门、联络通道管片拆除现场未设立专人安全管理,扣分6)联络通道施工前后一定范围内管片未按专项方案进行支撑保护,扣分7) 洞门或联络通道管片拆除后,未及时封闭或出现渗漏、掉渣等,扣分7监测1)未按设计编制施工监测方案,扣分;方案未经审批,扣分;2)未按监测方案实施施工监测,扣分;监测内容不全,扣分;3)未按规定对施工影响范围内建(构)筑物、地铁线路、重要管线和道4路等进行沉降观测,扣分;监测点设置或监测频率不符合监测方 案,扣分;5)监测点破坏未及时恢复,扣分;6)未按设计及工程情况及时处理监测数据并反馈、指导施工,扣分;7)监测数据达到预警或报警值时未按规定程序有效处理,扣分;8)盾构自动测量数据不真实,仍然进行掘进,扣分。
