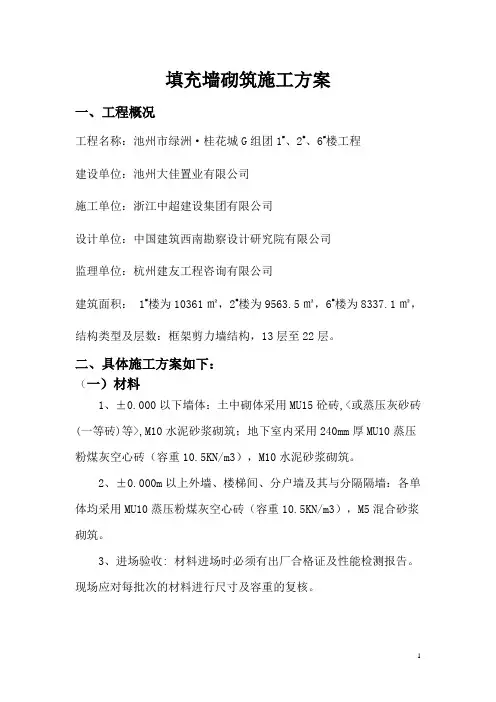

填充墙砌筑施工方案一、工程概况工程名称:池州市绿洲·桂花城G组团1#、2#、6#楼工程建设单位:池州大佳置业有限公司施工单位:浙江中超建设集团有限公司设计单位:中国建筑西南勘察设计研究院有限公司监理单位:杭州建友工程咨询有限公司建筑面积: 1#楼为10361㎡,2#楼为9563.5㎡,6#楼为8337.1㎡,结构类型及层数:框架剪力墙结构,13层至22层。
二、具体施工方案如下:(一)材料1、±0.000以下墙体:土中砌体采用MU15砼砖,<或蒸压灰砂砖(一等砖)等>,M10水泥砂浆砌筑;地下室内采用240mm厚MU10蒸压粉煤灰空心砖(容重10.5KN/m3),M10水泥砂浆砌筑。
2、±0.000m以上外墙、楼梯间、分户墙及其与分隔隔墙:各单体均采用MU10蒸压粉煤灰空心砖(容重10.5KN/m3),M5混合砂浆砌筑。
3、进场验收: 材料进场时必须有出厂合格证及性能检测报告。
现场应对每批次的材料进行尺寸及容重的复核。
4、龄期要求: 本工程砌块在厂家存放5天(国标),可以随到随砌;砌块在运输过程中严禁摔抛,要每块搬放码堆。
砌筑前施工方应向监理和甲方报检,核实是否符合期龄要求。
5、材料堆放:材料的堆放场地应有防雨和防浸泡措施,地面应有排水,上有遮盖。
材料进场以后,应按照不同的生产日期、规格分别堆放整齐。
加气砌块堆放要注意安全稳定,高度不可超过两米。
转运过程中严禁抛掷和倾倒,防止撞伤砌块。
(二)墙体构造要求1、门垛:与混凝土墙、柱相连的小于10cm的门剁应与混凝土柱一起浇筑。
进户门、阳台门及窗洞口端头,使用灰砂砖补砌,厚度同墙体。
2、构造柱的构造要求:构造柱的截面尺寸为墙体×200mm,混凝土强调等级为C20。
构造柱与墙体连接处的砌体不宜砌平。
必须先砌墙,后浇构造柱。
3、底砖:填充墙墙体底部200mm范围内,采用高强度砖砌筑。
底砖实际高度可根据模数进行调整。
填充墙(烧结多孔砖)砌体施工方案1.基本规定氏ZX(J)≈冲工程所使用的砌块为粘土烧结多孔砖和烧结普通砖。
MU2.O烧结多孔砖规格为190X190和190X90;MU7.5烧结普通砖为240×115×53o砖进场时需附有出厂合格证,并按规定进行抽样送检——以同一厂家,同规格不超过15万块为一批,每批抽取15-20块做有关项目的试验。
(2)进场的砖需进行外观检查,要求砖的外型方正,无破损,弯曲£3mni;杂质在豉面造成凸高位£5mni;无欠烧豉等。
抽取检查的比率为3%0(3)砌筑所用的砂浆应由试验室进行试配。
不同品种的水泥,不得混合使用;水泥应在有效期内使用。
砂应采用过筛中砂,砂含泥量不大于5%;拌制混合砂浆时,外加剂采用熟化石灰膏;水采用饮用水。
(4)砌筑砂浆采用机械搅拌,搅拌时间不小于2min;砌筑砂浆的稠度控制在60~90mm内,砂浆应随拌随用,并应在3h内使用完。
2.砌筑要求(1)砌筑前施工准备1)用于砌筑的砖应提前1~2d浇水湿润;砖的含水率为10%~15%o2)砌筑前,对基底要进行清理和清洁,浇水湿润;砖砌筑前要进行试摆石专。
3)砌筑前,要将设计所要求的墙体拉结筋焊好;有构造柱的位置要先绑好构造柱筋。
4)引测并标出标高控制线,按设计图测放墙体位置线,将放线结果申报监理单位复核同意后进行砌体施工。
(2)施工要点1)砖墙底部应砌MU7.5烧结普通砖,高度为200mm(三皮砖),在门窗洞口、预留洞口四周砌以MU7.5烧结普通砖(以下称烧结普通砖)。
当墙体砌筑时在不够半豉处,用烧结普通砖进行补充砌筑°填充墙砌至接近梁(或板)底时,应留一定空隙,在抹灰前用烧结普通砖以侧砖斜砌挤紧,倾斜度为60°左右,砌筑砂浆要饱满。
2)烧结多孔砖的砌筑应上下错缝,砖孔方向呈水平位置。
砌体灰缝应横平竖直,水平缝和垂直缝厚度控制在8~12mm内;砌体灰缝应砂浆饱满,水平灰缝饱满度不得低于80%,竖缝不得出现透明缝、瞎健。
加气砼填充墙砌筑及墙面粉刷施工方案
加气砼填充墙砌筑及墙面粉刷是建筑工程中常见的施工工艺,本文将介绍一种常见的施工方案,以帮助施工人员更好地完成工作。
1. 加气砼填充墙砌筑施工方案
1.1 准备工作
在开始施工之前,需要进行以下准备工作:
•确保施工现场安全,清理杂物和碎石;
•根据设计要求确定墙体的尺寸和布局;
•准备好加气砼砌块、水泥、砂浆等建筑材料。
1.2 施工步骤
1.根据设计要求在地基上进行基础砌筑,确保墙体的稳固性;
2.按照砌筑顺序,用水泥砂浆将加气砼砌块逐层砌筑,注意保持墙体垂
直度和水平度;
3.在墙体内填充加气砼料,确保填充均匀并将空隙填满;
4.等待加气砼料凝固后,进行下一道工序。
2. 墙面粉刷施工方案
2.1 准备工作
墙面粉刷施工前的准备工作很关键:
•清理墙面,并修补裂缝和凹陷部位;
•涂刷底漆,提升墙面附着力;
•准备好粉刷所需的油漆和粉刷工具。
2.2 施工步骤
1.将调和好的涂料倒入粉刷盆中,并选择合适的刷具;
2.从上至下,先粉刷墙角和边缘,再依次处理墙面的大面积部分;
3.注意保持涂料均匀、厚度一致,确保整个墙面颜色的统一。
结语
通过上述施工方案,可以有效地进行加气砼填充墙砌筑和墙面粉刷工作,提高施工效率,确保施工质量。
施工人员在进行施工过程中需严格按照工艺要求操作,确保施工安全和质量。
希望上述内容对您进行相关工程的施工有所帮助。
蒸压砂加气混凝土砌块填充墙砌筑施工方案一、施工准备在进行蒸压砂加气混凝土砌块填充墙的施工前,需要提前做好以下准备工作:1.材料准备:确保蒸压砂加气混凝土砌块、水泥、砂浆等材料的充足,并确保材料的质量符合国家标准。
2.工具准备:确保具有相关证书的工人具备所需的工具,如砌块切割机、交叉线、测量工具等。
3.施工环境准备:确保施工现场整洁,安全设施齐全,施工通道畅通。
二、施工工艺步骤一:基础处理1.清理基础:将基础表面的杂物清理干净,并确保基础平整、结实。
2.基础涂浆:在基础表面涂刷一层水泥浆,增加墙体与基础之间的附着力。
步骤二:墙体设置1.标线:根据施工图纸要求,在基础上标好砌墙的位置和高度。
2.砌块浸水:将蒸压砂加气混凝土砌块浸泡于清水中,确保砌块充分吸水。
3.砌筑墙体:按照标线将砌块垒砌成墙体,注意保持水平和垂直,砌缝留缝不超过6mm。
步骤三:填充处理1.填充砂浆:在墙体砌筑完成后,将砌缝填充砂浆,确保砌缝充实。
2.龙骨设置:根据设计要求设置好墙体内部的钢筋龙骨。
3.填充材料:将填充材料均匀地填入墙体内部,确保填充均匀。
步骤四:二次砌筑1.二次砌筑:在填充处理完成后,进行二次砌筑,确保填充墙的整体性。
2.修整:对砌体表面进行修整,确保墙面平整光滑。
三、质量验收1.外观检查:检查砌体外观,确保表面平整、无裂缝。
2.尺寸检查:检查墙体尺寸是否符合设计要求。
3.强度检测:进行墙体强度测试,确保符合建筑要求。
四、施工注意事项1.施工过程中需按照设计要求进行操作,严格控制各个工序的质量。
2.施工现场要保持整洁,做好安全防护工作。
3.如遇雨雪等恶劣天气,暂停施工并采取相应措施保护已施工部分。
以上是关于蒸压砂加气混凝土砌块填充墙砌筑施工方案的详细介绍,希望能够对施工人员提供一定的参考和指导。
填充墙砌筑工程施工方案一、砌筑要求1、砌筑工程施工工艺流程:2、施工方法及措施砌筑采用新型的“三一砌筑法”施工。
(1)砌块品种、强度、等级必须符合设计要求,并应规格一致,应有出厂合格证和试验报告,并严格进行验收,抽样试验,满足设计要求,方可使用。
(2)严禁干砖上墙,砌筑前一天应将砖浇水润湿,使砌筑时砖的含水率达到10-15%。
(3)砂浆的品种、强度等级必须符合设计要求,砂浆的稠度应为7-10。
如砂浆出现泌水现象,砌筑前再次拌合,严禁使用“隔夜灰”。
(4)砌筑前应先根据砖墙的轴线标高进行核对,弹出墙身轴线和地线,开始砌筑时,先进行试摆砖,排出灰缝宽度,注意门窗位置的影响,同时考虑窗间墙的组砌方法,务使各皮砖的竖缝错开。
同一面墙各部位组砌方法应统一,上下一致。
(5)砌筑前应先立皮数杆,皮数杆上应有砖、灰缝的厚度。
门窗、楼板、过梁、圈梁等的控制标高,皮数杆的间距不超过15m。
立杆时要用水准仪找平,使皮数杆接地面标高线位于设计标高位置上。
(6)砌筑采用“三一”砌筑法,即“一铲灰、一块砖、一挤揉”的操作方法,竖缝宜采用挤浆或加浆方法,使其砂浆饱满。
砌体采用“一顺一丁”的方法组砌。
根据当前气温情况,待砌筑时间达到2—3天后进行必要的洒水养护,达到保证砂浆强度的目的。
(7)砖墙的水平灰缝厚度和竖向灰缝宽度一般为10mm,但不少于8,也不大于12mm,水平灰缝的砂浆饱满度应不低于80%。
每层承重墙的最上一匹砖和梁的下面,用丁砖砌筑。
隔墙与墙不能同时砌筑时,应留阳搓,并预埋拉结钢筋。
墙与构造柱应严格按规定设置水平拉结筋,马牙槎沿高度方向的尺寸按6匹砖进退。
选退后进,收槎5-6cm。
宽度小于1m的窗间墙,应选用整砖砌筑。
(8)半砖墙、砖过梁和过梁60度角的三角范围内,宽度小于一米的空间墙。
梁下部及左右各50cm的范围内,不留置脚手架眼。
(9)墙中的洞口、管道,沟槽和埋件等,应于砌筑时正确留出或预埋,过人洞及宽度超过30cm的洞口,上面应设过梁。
目录一、工程概况 (2)二、编制依据 (2)三、施工准备 (3)1、材料准备 (3)2、机具准备 (3)3、施工准备 (3)四、作业条件 (4)五、操作工艺 (4)1、工艺流程 (4)2、构造要求 (5)3、施工要求 (7)六、质量要求 (8)1、加气混凝土砌块原材要求 (8)2、砌筑质量要求 (9)七、成品保护措施 (11)八、质量注意事项 (11)九、安全注意事项 (12)十、环保措施 (13)填充墙砌体砌筑工程施工方案一、工程概况本工程为xxx二期工程,位于xx市开发区发展大道东侧。
本工程的建设单位为xxx房地产开发有限公司;设计单位为xxx研究设计院有限公司设计;监理单位为xxx建设监理有限公司;勘察单位为xxx工程有限公司;施工单位为xxx建设集团有限公司。
本项目为xxx项目二期,由16栋多层高级住宅和6栋高层住宅附带地下车库及商业用房组成,总建筑面积为154675.82㎡,建筑工程等级二级;抗震设防烈度为6度,设计使用年限50年,结构形式多层高级住宅为框架结构,高层住宅17# .18# .19# .20# .21# .22# 楼为现浇钢筋混凝土剪力墙结构,楼板均为现浇钢筋砼板;基础形式多层住宅为墩基础和柱下独立基础,高层住宅为筏板基础,车库为独立基础。
填充墙采用200厚加气混凝土砌块,部分隔墙为100厚加气混凝土砌块。
二、编制依据依据标准:《建筑工程施工质量验收统一标准》《砌体工程施工质量验收规范》《砌体结构设计规范》《建筑地基基础工程施工质量验收规范》《砌筑砂浆配合比设计规程》《建筑施工手册》本工程施工图纸、《施工组织设计》。
三、施工准备1、材料准备加气混凝土砌块600*300*200,600*300*100, 600*300*200(长*宽*高)、烧结煤矸石实心砖、水泥、砂、掺合料、拉结钢筋等。
1)、加气混凝土砌块、实心砖:品种、规格、强度等级必须符合设计要求,规格应一致。
有出厂证明、试验报告单。
蒸压加气混凝土砌块填充墙砌筑施工方案
在建筑领域,蒸压加气混凝土砌块是一种常用的建筑材料,其轻质、保温、隔
热等特性使其在墙体建筑中得到广泛应用。
本文将介绍蒸压加气混凝土砌块填充墙砌筑的施工方案,旨在为施工人员提供一套合理、迅速而高效的施工方法。
材料准备
1.蒸压加气混凝土砌块:规格根据设计要求确定。
2.石膏粉:用于砌缝灰浆。
3.砌筑工具:砌筑刀、砌筑线、水平仪等。
4.高强度粘结剂:用于砌块之间的粘结。
施工步骤
1.墙体准备:在基础上搭建脚手架,确保墙体基础平整、结实。
2.划线:根据设计要求,在基础上标出墙体的高度和线位。
3.墙体砌筑:
–砌筑底层:涂抹一层高强度粘结剂,将第一层砌块按照线位砌好,注意保持水平。
–砌筑填充层:在砌筑每两层砌块之间填充石膏粉浆,提高墙体的整体稳定性。
–砌筑顶层:顶层砌块砌完后,用石膏粉浆封闭砌缝,确保墙体整体性。
4.抹灰:待墙体砌筑完成后,进行抹灰整体抹平表面。
5.养护:墙体养护期间要做好保湿工作,确保墙体强度的提升。
施工注意事项
1.在砌筑过程中要严格按照设计要求进行,保证墙体的准确度和垂直度。
2.在砌筑填充层时,要确保填充物均匀分布,提高墙体的整体性能。
3.确保在施工过程中采取安全措施,保证工作人员的人身安全。
通过以上方案,施工人员可以在确保质量的前提下,迅速高效地完成蒸压加气
混凝土砌块填充墙砌筑工程,为建筑工程的顺利进行提供有力的支持。
填充墙砌体工程施工方案1、项目概况填充墙砌体工程指在建筑物墙体内部填充石头、砖块、混凝土等材料的施工工艺。
填充墙是承受垂直荷载和防火的一种墙体结构,其稳定性和抗震性能对建筑物的安全具有重要影响。
本次施工的项目为xx建筑的填充墙砌体工程,包括墙体结构设计、材料选取、施工工艺等。
2、施工前准备2.1 施工图纸审查:根据设计图纸对施工方案进行审查,确保施工方案与设计图纸一致。
2.2 现场勘察:对施工现场进行勘察,研究周边环境和地质条件,了解地下管线及其它设备的分布情况。
2.3 施工人员培训:对施工人员进行安全培训和技术培训,提高施工人员的安全意识和技术水平。
3、施工材料3.1 石头或砖块:选择合适的石头或砖块作为填充墙体的填充材料,保证填充墙的承重和稳定性。
3.2 混凝土:根据设计要求配置混凝土,用于填充墙体的浇筑。
3.3 钢筋:根据设计要求配置钢筋,用于填充墙体的加固。
4、施工工艺4.1 材料搬运:与材料供应商协商确定合理的搬运方案,确保施工现场材料供应及时。
4.2 基层处理:对填充墙体的基层进行清理和处理,保持基层表面平整、干净。
4.3 砌筑墙体:按照设计要求,采用石头或砖块进行填充墙体的砌筑,保证墙体结构稳定。
4.4 浇筑混凝土:根据设计要求,采用混凝土对填充墙体进行浇筑,加固墙体结构。
4.5 钢筋加固:根据设计要求,对填充墙体进行钢筋加固,提高墙体的承重能力和抗震性能。
4.6 保护层施工:对填充墙体进行保护层的施工,保证填充墙体的防水、防火性能。
5、施工安全5.1 安全告知:对施工人员进行工程安全交底,讲解施工现场的安全注意事项及紧急处理措施。
5.2 安全防护:配备必要的安全防护设备,包括安全帽、安全鞋、安全绳等,确保施工人员的安全。
5.3 现场监测:对施工现场进行定期巡视和监测,发现安全隐患及时采取措施进行处理。
6、施工质量6.1 工艺要求:确保施工工艺符合设计要求,保证填充墙体的结构稳定、承重能力和抗震性能。
填充墙砌筑工程施工方案(砂加气混凝土砌块砌筑施工方案)第一部分:工程概况本工程地下二层,地上一—五层。
各层层高为:-2层为3.9米,-1层为4.8米,1-3层为5.3米,4层为4.2米,5层为3.1米。
地下室混凝土强度等级:基础垫层为C15,结构柱混凝土强度等级-2层至1层为C50,2-3层为C40,4-5层为C30。
楼梯混凝土等级为C30,梁板结构-2层至2层楼板混凝土强度等级为C35,其余楼板混凝土等级为C30。
地下室-2层防水混凝土防水等级为P12,-1层结构混凝土防水等级为P6。
质量标准:符合现行国家验收规范合格标准说明:华润万家苏州津梁街购物中心采用砂加气砌块作为非承重外围护及内隔墙填充材料。
一、材料规格要求本工程内外墙体二次结构砌筑采用蒸压砂加气混凝土砌块,砌块强度等级A5.0,2密度等级B06级。
砌块规格为200×250×600、200×200×600、100×200×600。
与底部砼反槛找平、女儿墙主体砌筑采用水泥实心标砖。
加气混凝土砌块一般配套材料:专用粘接剂、L 型铁件、直径6mm 圆钢、直径12mm 三级钢筋。
墙面防裂处理按结构施工总说明中要求进行处理(即钢丝网)。
二、编制依据华润万家苏州津梁街购物中心图纸06CG01 蒸压轻质砂加气混凝土(AAC)和板材结构构造06CJ05 蒸压轻质砂加气混凝土(AAC)和板材建筑构造GB11968-2006蒸压加气混凝土砌块JGJ/T17-2008 蒸压加气混凝土建筑应用技术规程相关国家地方标准、图集、规范等三、加气混凝土砌块砌筑施工工艺1、砌筑工序逐皮砌筑墙体拉结筋/L 型铁件拉结安放门窗过梁 修正平整度垂直度填缝处理清扫楼层基层面 铺设第一皮砌块 墙体位置弹线放样 铺设水泥砂浆垫层2、现场堆放及砌筑前要求1)、加气混凝土砌块采用砌筑专用粘结剂砌筑,砌筑灰缝厚度为3-5mm。

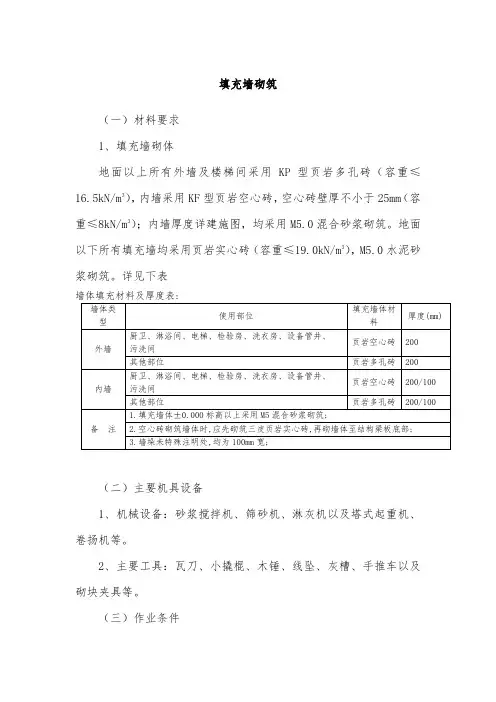

填充墙砌筑(一)材料要求1、填充墙砌体地面以上所有外墙及楼梯间采用KP型页岩多孔砖(容重≤16.5kN/m3),内墙采用KF型页岩空心砖,空心砖壁厚不小于25mm(容重≤8kN/m3);内墙厚度详建施图,均采用M5.0混合砂浆砌筑。
地面以下所有填充墙均采用页岩实心砖(容重≤19.0kN/m3),M5.0水泥砂浆砌筑。
详见下表(二)主要机具设备1、机械设备:砂浆搅拌机、筛砂机、淋灰机以及塔式起重机、卷扬机等。
2、主要工具:瓦刀、小撬棍、木锤、线坠、灰槽、手推车以及砌块夹具等。
(三)作业条件1、砌筑前,墙基层应经验收合格;砌筑墙体部位的楼地面、灰渣杂物及高出部分应清除干净。
2、在结构墙、柱上弹好+500mm标高水平线、墙立边线、门口位置线。
3、做好地面垫层;在砌块墙底部,砌好踢脚板高度的粘土砖。
4、砌筑前1d,应将砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。
5、按砌体每皮高度制作皮数杆,并竖立于墙的两端,在两相对皮数杆之间拉准线。
(四)施工操作工艺1、砌筑前,按墙段实量尺寸和砌块规格尺寸进行排列摆块,不足整块的可锯截成需要尺寸,但不得小于砌块长度的1/3。
最下一层如灰缝厚大于20mm时,应用细石混凝土找平铺砌,应用不低于M2.5混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接,每隔二皮砌块钉扒钉一个,梅花形设置。
砌块墙的丁字交接处,应使横墙砌块隔皮露头。
2、灰缝应横平竖直,砂浆饱满。
水平灰缝厚度不得大于15mm。
竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于20mm。
3、砌到接近上层梁、板底部时,应用普通粘土砖斜砌挤紧,砖的倾斜度约为60°左右,砂浆应饱满密实。
4、墙体洞口上部应放置2φ6mm钢筋,伸过洞口每边长度不小于500mm。
5、砌体墙与承重墙或柱交接处,应在承重墙或柱内预埋拉结筋,每500~1000mm高设一道2φ6mm钢筋,伸入砌块墙水平灰缝内不小于700mm。
煤矸石空心砖填充墙砌筑施工方案一、施工前准备在进行煤矸石空心砖填充墙砌筑施工之前,需要进行以下几项准备工作:1.准备材料及工具:确定所需煤矸石空心砖的数量,准备水泥、砂浆等砌筑材料,备好铲子、水平仪、水泥刀等工具。
2.测量墙体尺寸:精确测量墙体的长度、宽度和高度,确保砌筑出的墙体尺寸符合设计要求。
3.清理基座:清除基座上的杂物和灰尘,确保基座平整、干净。
二、砌筑工艺流程1.墙体找线:根据设计要求,利用绳子和石灰粉在基座上划出砌筑墙体的线条。
2.石灰浆涂抹:在基座上涂抹一层石灰浆,增强煤矸石空心砖与基座的粘结力。
3.煤矸石空心砖砌筑:将经过石灰浆处理的煤矸石空心砖一层层砌起,注意保持水平和垂直度。
4.填缝处理:使用砂浆将煤矸石空心砖之间的缝隙填平,并确保砌筑墙体表面平整。
5.墙体表面处理:用水泥浆对墙体表面进行一定的抹灰处理,增强墙体的整体稳定性和美观度。
三、质量验收1.垂直度检查:使用水平仪检查砌筑墙体的垂直度,确保墙体垂直度符合设计要求。
2.表面平整度检查:检查砌筑墙体表面的平整度,确保墙体表面平整,无明显凹凸。
3.墙体结构稳固性检查:检查砌筑墙体的整体稳定性,确保墙体结构牢固、不易变形。
四、施工注意事项1.砌筑时要精确:在进行煤矸石空心砖填充墙砌筑施工时,要保持尺寸精确,保证墙体结构的稳定性。
2.砂浆配比要合理:砂浆的配比要合理,保证煤矸石空心砖与砂浆的粘结力和稳定性。
3.墙体表面处理要均匀:在进行墙体表面处理时,要保证抹灰的均匀性,避免出现凹凸不平的情况。
通过以上施工方案的执行,能够有效保证煤矸石空心砖填充墙砌筑施工的质量和效率,为建筑工程提供稳定可靠的墙体结构。
二次结构填充墙砌筑施工方案
在建造建筑物的过程中,填充墙的砌筑是一个至关重要的环节。
填充墙承担着
支撑楼体自重和承受外部荷载的功能,一旦施工不当,会影响建筑物的结构强度和稳定性。
因此,本文将详细介绍二次结构填充墙砌筑的施工方案。
1. 施工前准备
在开始填充墙砌筑之前,必须进行充分的准备工作。
这包括确定施工现场的布局、清理工地、准备砌筑所需材料和工具等。
2. 填充墙砌筑材料
填充墙砌筑所需的材料主要包括水泥、砂、砖块等。
其中,水泥用于拌制砂浆,砂浆则用于砌筑墙体,而砖块则是填充墙的主要材料。
3. 砌筑工艺
3.1 基础处理
在进行墙体砌筑前,需要对基础进行处理,确保其水平和垂直度符合要求,以
保证砌筑墙体的稳固性。
3.2 界墙标线
在基础处理完毕后,需要按照设计要求在基础上划出填充墙的位置,并设置好
砌筑墙体的水平和垂直标线,以便进行砌筑。
3.3 砌筑方法
砌筑填充墙时,应采用逐层递进的方式进行。
首先在基础上涂抹砂浆,然后依
据标线逐层砌筑砖块,同时要保证砌筑墙体的垂直度和水平度。
4. 箱模设置
填充墙砌筑完成后,需设置箱模,以便浇筑混凝土以增加填充墙的承载能力。
5. 后续工作
待混凝土凝固后,需拆除箱模,并进行充分的养护工作,以确保填充墙的质量。
结语
填充墙砌筑是建筑施工中的一个重要环节,正确的施工方案不仅能确保填充墙的稳固性和承载能力,还能提高建筑物的整体结构强度。
希望本文介绍的二次结构填充墙砌筑施工方案能对施工工作提供一定的参考和指导。
填充墙砌体专项施工方案一、工程背景填充墙砌体作为建筑施工中常见的一种形式,其施工质量直接关系到建筑物的稳定性和使用寿命。
为了确保填充墙砌体施工质量,特制定本专项施工方案。
二、施工前准备1. 材料准备•砖块:规格统一,质量符合标准。
•砂浆:配比准确,硬化时间符合要求。
•加固材料:符合规范要求。
•砌筑工具:砌筑刀、刷子、打浆棒等。
2. 设备准备•砌筑机械设备:砌筑机、推车等。
•安全设备:安全帽、安全带等。
3. 人员培训确保施工人员具备相关工种证书或经验,熟悉填充墙砌体施工工艺,并经过相关安全培训。
三、施工步骤1. 基础处理•在基础上搭设架子,确保基础整齐平直。
•清理基础表面杂物,确保粘结牢固。
2. 砌筑墙体•根据设计图纸确定墙体位置、高度、尺寸。
•按照砌体布局,逐层砌筑。
•使用合适的工具和方法进行砌筑,确保砌体整齐、垂直。
3. 加固处理•对墙体进行必要的加固处理,如设置搭接钢筋、拉结筋等。
•保证加固材料的牢固性和耐久性。
4. 检查验收•完工后对施工质量进行检查验收,确保达到规范要求。
•如发现问题,及时进行整改。
四、安全措施•施工现场设置明显的警示标志。
•安全帽、安全带等防护装备穿戴完善。
•遵守施工现场安全规定,严禁违章作业。
五、施工质量要求•墙体垂直度、平整度、强度等应符合相关标准。
•每层砖块之间应保持一定范围的缝隙,便于砂浆充分填充。
六、施工结束•清理施工现场,保持整洁有序。
•做好工程验收工作,确保工程质量。
通过以上专项施工方案,填充墙砌体施工工作将更加规范、有序,为建筑施工质量提供了有力保障。
第一章编制说明本方案编制主要依据:1、本工程施工合同;2、工程图纸和图纸会审纪要文件;3、业主下发的各户型建筑间墙位图、平面图;4、本工程《施工组织设计》;5、国家、行业现行相关法规、规范、规程及验评标准;《砌体结构设计规范》GB50003《砌筑砂浆配合比设计规程》JGJ98《砌体工程施工质量验收规范》GB50203-2002《建筑装饰装修工程质量验收规范》GB50210—2001《建筑装饰装修工程施工工艺标准》ZJQ00—SG—001-2003《建筑工程施工质量验收统一标准》GB50300-2001第二章工程概况一、工程概况根据各自工程概况进行编制二、工程特点1、结构特点本工程砌体结构形式较为单一,转角多为直角。
2、施工特点本工程砌筑量大,楼层高,垂直运输压力大,需合理安排材料运输时间,避开人、物运输高峰期间。
3、施工准备(1)、砌体相关材料进场后做好见证取样工作,待复试报告合格后方用于本工程;(2)、厨房卫生间墙体根部设置砼止水台,采用C20砼,高度不小于280mm,砼止水台部位的现浇板要做凿毛处理。
(3)、剪力墙穿墙螺栓洞采用水泥砂浆堵塞,要求堵塞饱满、平整;(4)外墙基层的流坠要清理干净,对楼层接槎、胀模、蜂窝、麻面等部位进行处理,各单体工程垂直、平整度必须符合规范规定要求。
第三章施工部署第一节施工总部署本工程需要进行屋面施工、外墙处理、室内砌体及初装修、室外工程、安装工程等等一系列工作。
为了保证工期,砌体及室内抹灰需尽快施工。
砌体砌筑时间在2012年4月中旬,室内抹灰插入时间为2012年6月上旬,外墙抹灰插入时间为2012年7月上旬。
在做好安全防护的前提下,电梯井道的砌体应提前插入,确保不影响电梯的安装。
第二节劳动力及主要设备、材料需用计划本工程(含地下室)砌体工作量约2800m3,抹灰工作量约10万m2。
以此为依据,初步拟定劳动力及设备工具计划。
一、劳动力需用计划二、依据砌体、抹灰的插入时间,结合工程量及工程进度安排,合理的配备劳动力。
钢结构厂房工程砌块填充墙砌筑施工方案及技术措施
一、施工方案:
1.施工准备:根据设计要求准备相关材料、设备和人员,并搭设安全防护措施。
2.基础处理:对于砌块填充墙的基础进行清理、修补和处理,确保基础平整牢固。
3.标高控制:通过测量确定砌筑墙体的准确标高,以保证墙体的垂直度和水平度。
4.墙体布置:按照设计要求进行砌块填充墙的布置,设置门窗洞口和其他开孔部位。
5.砌筑墙体:采用砌筑法对填充墙进行砌筑,保证砌块的垂直度和水平度,并进行及时的压实处理。
6.固结处理:设置墙体的搭接、夹接和钢筋连接处理,以提高墙体的整体刚度和强度。
7.挂件安装:在墙体上预留挂件孔,并按照设计要求进行安装,以便后续的设备安装和悬挂。
二、技术措施:
1.砌筑材料的选择:选用质量可靠的砖块和砌筑砂浆,保证墙体的强度和耐久性。
2.砌筑质量检查:对砌筑墙体进行定期检查,检查墙体的垂直度、水平度和表面平整度,发现问题及时进行修复。
3.施工现场作业流程控制:按照施工方案的要求,划定施工现场的作业区域和交通流线,避免材料和设备的交叉操作,确保施工效率和安全。
4.施工安全措施:设置安全警示标识,搭设工作平台和安全网,提供安全用具和装备,并组织施工人员进行安全培训,加强施工现场的安全意识。
5.施工质量监控:配备专职质量监控人员,对施工过程进行全程监控和记录,及时发现和整改施工中的质量问题。
6.环境保护措施:施工过程中进行地面防尘、噪音和洁净等管理,减少对周边环境的影响。
通过以上的施工方案和技术措施,能够保证钢结构厂房工程砌块填充墙的施工质量和工期安全,并最终达到设计要求的要求。
蒸压加气混凝土砌块填充墙砌筑施工方案一、编制根据:建筑工程施工质量验收统一原则GB5 0300一2023砌体工程施工质量验收规范GB5 0203—2023建筑工程施工工艺规程DBJ14—032—2023蒸压加气混凝土砌块建筑构造L06J125碧桂园两房规定施工图纸二、设备、机具:物料提高机、砂浆搅拌机、电焊机、小车、马凳、灰斗、架板、靠尺、线坠、锤子、橡皮锤、大铲、瓦刀、水壶、抹子、笤帚、工程线、小型振动棒、皮数杆、养护喷雾器等。
三、材料规定:1、砌筑材料进场后, 必须经复试合格。
产品龄期应超过28天, 加气砌块强度等级为A3.5.A5.0。
容重≤0.7KN/m?2、堆放场地应平坦, 按品种、规格分别堆放整洁。
堆置高度不适宜超过1.5m,雨天要有防雨措施。
3.制配砂浆, 必须按设计规定旳砂浆品种, 强度制配砂浆。
现场过磅计量, M50水泥砂浆为1:6.698.M50混合砂浆为1:6.698:0.326。
4.钢筋采用HPB2 35钢筋( )和HRB4 00钢筋( )四、施工工艺:1、施工放线:根据施工图纸放出墙体旳轴线、控制线、500标高控制线、门、窗洞口位置砌筑皮数线、拉接筋位置、长度, 并经验收合格。
2.构造柱、拉结筋旳设置:(1)、焊接、安装拉接筋: 按照标注旳钢筋位置、长度, 将钢筋焊接于预埋件上, 采用双面焊, 焊接长度不不不小于5d。
拉接筋高度间距为500mm, 水平距墙边4 0mm, 长度为墙长旳1/5并≥7 00mm。
(2)、漏设埋铁旳部位可采用同规格旳铁板距边缘2 0mm钻眼, 用2个1 2膨胀螺栓固定在剪力墙、柱上再行焊接拉结钢筋。
(3)、长度不小于5m旳填充墙, 中间须设置构造柱, 钢筋为4Φ 12, 箍筋6@1 00/200, 构造柱拉接筋伸入两侧墙内长度不不不小于墙长旳1/5且不不不小于700mm.(4)、在窗台下一皮砌块灰缝内放置抗裂筋, 洞口宽度不小于600mm、不不小于1800mm旳放置3φ 6伸入窗间墙内不不不小于500mm;洞口宽度不小于1 800mm旳放置3 φ8伸入窗间墙内不不不小于6 00mm。
填充墙砌筑施工方案一、工程概况1、工程概述:中城美地33#、34#楼位于沭阳县重庆南路西侧、深圳西路那侧.本工程33#楼17+1层;34#楼21+1层地上十三层,建筑面积33#楼11548。
11㎡;34#楼15911。
6㎡,建筑高度33#楼11548.11㎡;34#楼15911。
6㎡41。
3 m,抗震等级二级,建筑防火一级,防水等级为二级,合理使用年限70年.本工程主体结构为剪力墙结构.砼强度等级:标高7.800m以下的主体承重结构砼强度等级为C35;标高7。
800m以上主体承重结构砼强度等级为C30;构造柱、圈梁、压顶梁、过梁、栏板等后浇构件,除特别注明外均采用C25。
本工程砌体填充墙±0.000以下为MU7。
5加气砼砌块,M5水泥混合砂浆;±0。
000以上为MU7。
5加气砼砌块M5水泥混合砂浆,厚度除注明外为20 0厚。
2、工程建设相关单位建设单位:江苏万顺置业有限公司设计单位:上海中诚建筑设计院勘察单位:苏州大地勘察设计院监理单位:沭阳正阳建设监理公司施工单位:沭阳县虹光建筑安装工程有限公司二、作业条件:(1) 基础、主体结构等相关部分施工完毕,已经有关部门验收认可.(2) 弹出楼层主轴线或主控制线,经复核,办理相关手续.(3) 根据统一标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可划在框架柱上,并标明拉结筋、圈梁、过梁、墙梁的尺寸、标高,皮数线经技术质检部门复核,办理相关手续。
(4)根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20m m,先用C15以上细石混凝土找平.严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。
(5)构造柱钢筋绑扎,隐检验收手续完毕。
(6)砌筑砂浆配合比经有资质的试验部门试配确定,有书面配合比试配单。
在施工现场根据砌体方量准备好取样砂浆取样试模.(7)框架外墙施工时,外防护脚手架应随着楼层搭设完毕,墙体距外架间的间隙应水平防护,防止高空坠物。
内墙已准备好工具式脚手架.三、施工准备:(1)填充砌体施工前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。
(2)根据设计图纸及规范要求,确定填充墙体构造柱位置及墙梁标高尺寸。
(3)使用经过校验合格的监视和测量工具.(4)填充墙砌体施工前,工程技术人员应结合设计图纸及实际情况,编制出专项施工技术交底。
四、材料要求:(1)砌块:品种、规格、强度等级必须符合图纸设计要求.规格尺寸应一致,质量等级应符合标准要求。
进场时,应有出厂合格证.并确保尺寸相近的块材砌筑在同一墙面,保证墙体棱角分明、观感一致.(2) 水泥:应有出厂质量证明。
水泥进场使用前,应分批对强度、安定性进行复验.如遇水泥强度等级不明或出厂时间超过3个月(快硬硅酸盐水泥超过一个月)时,应进行复查试验,并按试验结果使用。
不同品种的水泥,不得混合使用。
(3) 砂:1) 应采用中砂,过5mm孔径筛子,并不应含有杂物。
严禁使用细砂和混合粉。
2) 砂含泥量,对水泥砂浆和强度等级≥M5的水泥混合砂浆,不应超过5%;对强度等级<M5的水泥混合砂浆,不应超过10%。
(4) 合料:选用石灰膏、粉煤灰、磨细生石灰粉等。
1)水泥混合浆不得采用脱水硬化的石灰膏和消石灰,消石灰不得直接用于砌筑砂浆中。
生石灰熟化成石灰膏时,应用孔径不大于3mm×3mm的网过滤,生石灰熟化时不得少于7d。
磨细的生石灰的熟化时间不得少于2d。
2)掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用.有机塑化剂应有砌体强度的型式检验报告。
(5)水:拌制砂浆用水,水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的规定。
(6) 砌筑砂浆:砌筑砂浆配置要符合《砌筑砂浆配合比设计规程》JGJ98-2 000,砂浆的抗压强度应符合评定标准。
(7)其他材料:1)墙体拉结筋,预埋于构造柱内的拉结筋要事先下料,放置于作业面随砌随用。
框架拉结筋要事先预埋在结构墙柱中,砌筑前焊接接长。
如果采用后置式与结构锚固,要进行拉拔强度试验。
2)门、窗洞口木砖事先制作,并进行防腐处理.3) 门、窗洞口预制钢筋混凝土过梁,按设计要求专人预制,按规格、尺寸堆放.五、主要机具及人员安排:(1) 机械设备:砂浆搅拌机,电子秤或磅秤、手推车、吊斗、砖笼等. (2)工具:胶皮管、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、水平尺、小白线、瓦刀、砂浆试模、百格网、钢尺、皮数杆、砂浆稠度仪等。
(3)砌体工程施工前配备专业的施工工长(分项工程主要负责人)负责砌体工程的施工任务的划分、人员安排、现场安全文明管理。
(4)专职质量检查员应在施工过程中进行质量旁站监督检查,进行质量验收,对满足质量要求的部位进行标识。
(5)班组砌筑工人要求中、高级工不少于70%.六、施工工艺:(1) 墙体拉结筋设置1)每一楼层砖墙施工前,必须把墙、柱上填充墙体预留拉结筋按规范要求设置完毕,拉结筋每400mm高留一道,每道设2φ6钢筋长度≥1000mm,端部设90°弯钩。
拉结筋植入柱内≥250mm,伸入墙内≥700mm,且不得小于墙长的五分之一.拉结筋距墙外侧面距离:300墙为60mm,200墙为50mm,120 mm墙为30mm,在拉筋端头弯钩部位栓细扎丝为标志.在框架柱上采用后植式埋设拉结筋,应通过拉拔强度试验。
框架柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖缝。
(2)施工放线根据楼层中的控制轴线,事先测放出每一楼层墙体的轴线和门窗洞口的位置线,将窗台和窗顶的位置标高线标识在框架柱上.待施工放线完成后,上报技术部门验收合格后,方可进行墙体砌筑。
(3) 基层清理在砌筑砖体前应对墙基层进行清理,将楼层上的浮浆、灰尘清扫冲洗干净,并浇水使基层湿润。
(4) 构造柱钢筋绑扎构造柱钢筋笼可预先制作,和原结构梁上预留插筋的搭接绑扎长度满足设计要求,柱子中心线应垂直。
(5)立皮数杆、排砖1)砌筑前,应先抄出水平线,立好皮数杆,应在房屋四角或楼梯间转角处设皮树杆,皮数杆间距不宜超过15m,以控制砌体标高和保证砖缝的平直。
如果基础梁不平时,2cm以内用砂浆找平,超过3cm的用不低于C15的细石砼找平。
2) 在皮数杆上或框架柱、墙上排出砖块的皮数及灰缝厚度,并标出窗台、洞口及墙梁等构造标高.3) 根据要砌筑的墙体长度、高度试排砖,摆出门、窗及孔洞的位置。
4) 外墙第一皮砖撂底时,横墙应排丁砖,梁及梁垫的下面一皮砖、窗台等阶台水平面上一皮砖应用丁砖砌筑。
(6) 砖墙砌筑1) 砌筑砂浆要求:○1砂浆的配合比应用重量比,计量精度为:水泥、有机塑化剂等配料精度±2%,砂及掺合料±5%。
砂应计入其含水量对配料的影响。
○2水泥及水泥混合砂浆搅拌时间不少于2min;水泥粉煤灰砂浆和掺外加剂的砂浆不得少于3min;掺用有机塑化剂的砂浆,必须采用机械搅拌。
搅拌时间,自投料完算起为3~5min。
○3水泥砂浆的最小用量不宜小于200kg/m3;水泥混合砂浆中水泥和掺合料总量宜为300~350kg/ m3。
○4砂浆应随拌随用,水泥或水泥混合砂浆一般应在拌合后3~4h内用完,气温在30℃以上时,应在2~3h内用完,严禁在砌筑现场加水二次拌制,严禁使用已硬化或过夜砂浆。
○5砂浆的分层度不应大于30mm,砂浆的稠度宜为70~90mm.○6墙砌体采用铺浆砌筑法时,应在铺浆后,立即砌筑,铺浆长度不得超过70 0mm;施工期间气温超过30℃时,铺浆长度不得超过500mm。
2)砖应提前1~2d浇水湿润,湿润程度达到水浸润砖体15mm为宜。
不宜在砌筑时临时浇水,未打水的红砖一律不准上吊栏,严禁干砖上墙,严禁在砌筑后向砖墙冲水。
3)挂线:砌筑一砖厚以下混水墙时,宜采用单面外手挂线,可照顾砖墙两面平整。
砌筑一砖半厚以上者,必须双面挂线.如果长墙几个人同时砌筑共用一根通线,中间应设支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺。
4) 砌砖:1、组砌方法:普通砖墙厚度在一砖以上可采用一顺一丁、梅花丁或三顺一丁的砌法。
砖墙厚度3/4砖时,采用两平一侧的砌法。
2、砖体砌筑必须内外搭砌,上下错缝,灰缝平直,砂浆饱满。
砌砖采用“四一”或铺浆法砌筑,并随手将挤出的砂浆刮去.通过对砖的挤揉使砂浆进入砖竖缝内,并使砂浆粘结饱满,增加砖体间的粘结能力。
操作时要经常进行自检,如有偏差,应随时纠正,严禁事后采用撞砖纠正.填充墙应分二次砌筑,一次砌筑高度不得高于1.4m。
填充墙砌至接近梁底、板底时,应留有30~80mm的空隙,用细石混凝土加膨胀剂塞实,若采取梳砖补砌时,对双侧和中部三角空隙应用预制混凝土块填塞、补砌应留置不少于7天的间歇期或在结构验收后进行.填充墙与框架柱交接处,应用20mm×20mm木条或φ20的PVC管子预先留缝,在加贴网片前取出木条或管子并浇水湿润,干燥后再用1:3膨胀水泥砂浆嵌实。
当门窗洞口上至梁底距离小于200mm时,门窗过梁应与结构梁整浇。
上料口、过人洞封堵时,顶端应采用细石混凝土加膨胀剂填实.砌体结构坡屋顶卧梁下口的砌体应砌成踏步形.在窗台标高处设置钢筋混凝土板带,板带的混凝土强度等级不应小于C20,厚度不小于80mm,纵向配筋不少于3Φ8mm,嵌入窗间墙内不小于600mm。
房屋两端顶层砌体沿高度方向应设置间隔不大于500mm的配筋砌体,或墙内适当增设构造柱。
顶层砌筑砂浆的强度等级不应小于M7.5.主体与阳台栏板之间的拉结筋必须预埋。
门垛及窗间墙小于360m m必须采用混凝土浇筑.墙体应设置在梁体中部,严禁直接布置于板上.在两种不同基体交接处,应采用钢板网(网眼尺寸不小于10mm×10mm)抹灰或耐碱玻璃网布聚合物砂浆加强带进行处理,加强带与各基体的搭接宽度不应小于1 50mm。
顶层粉刷砂浆中宜掺入抗裂纤维。
严禁在承重砌体上开凿横槽;严禁在已砌筑完成的门垛、窗间上开凿线管和接线盒孔洞;如设计上有布置的,必须在砌筑时预埋或留置孔槽。
在砌体上开槽时应采用机械切割;管道埋设完毕后,回填应采用适当材料,填封密实牢固,抹灰层应设置金属网.砌体机构砌筑完成后宜30d后再抹灰,并不得少于20d。
配电箱预留洞上的过梁,应在其线管的位置预留孔槽,不得事后打凿.消防箱、配电箱、开关箱等背面的抹灰层应采用防止开裂的措施。
3、砖缝宽度:墙体砌筑灰缝应横平竖直、上下错位1/2砖搭砌。
水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm,灰缝中有配筋厚度≤15mm,严禁用水冲浆灌缝,不得出现瞎缝或透明缝。
确保灰缝砂浆粘结饱满度达80%以上。
在水平铺灰时,竖缝要添灰堵实,不产生透缝现象。
