4009变压器事故油池作业指导书
- 格式:doc
- 大小:218.50 KB
- 文档页数:23

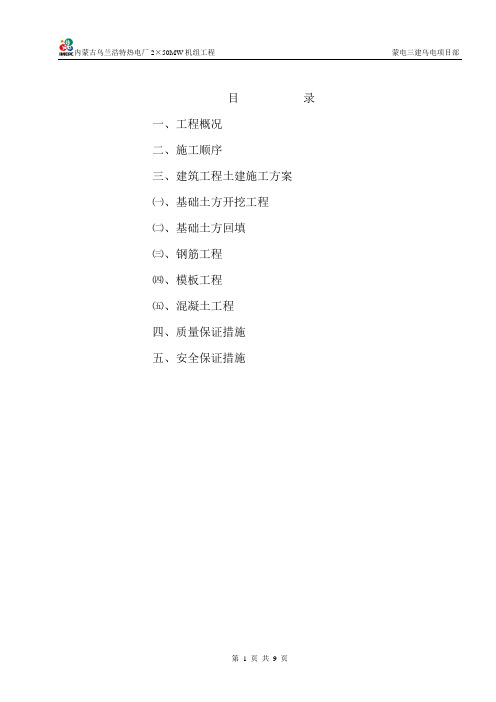

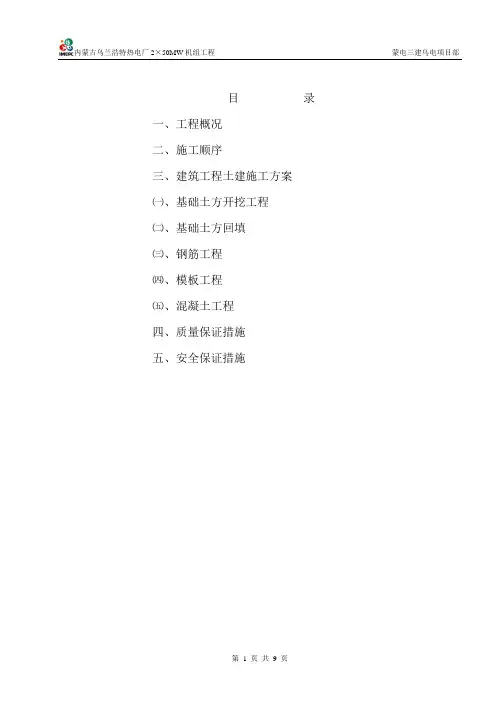

目录一、工程概况二、施工顺序三、建筑工程土建施工方案㈠、基础土方开挖工程㈡、基础土方回填㈢、钢筋工程㈣、模板工程㈤、混凝土工程四、质量保证措施五、安全保证措施变压器事故油池土建施工方案一、工程概况该工程为乌兰浩特热电厂变压器事故油池工程,变压器事故油池底标高-5.90m,变压器事故油池内径为5000mm,池底板厚度为500mm,池壁厚250mm。
池顶标高为-2.05m。
变压器事故油池混凝土为水工混凝土,混凝土强度等级C30、F200、W6混凝土内掺3%WG-高效复合防水剂,局部上口顶标高为0.40m。
变压器事故油池顶面上覆盖2250mm浮土。
二、施工顺序1、先地下、后地上、先主体、后围护、先结构后装修的原则合理安排施工顺序。
2、以主体结构工程为主要施工工期进行控制,确保其主体工程按计划完成。
3、各专业科学组织,密切配合,协同施工,在主体工程上部做好安全隔离层及围护设施后,下部开始进行交叉作业,装饰工程后上而下进行。
三、建筑工程土建施工方案(一)、基础土方开挖工程1、各施工人员认真熟悉掌握图纸,了解设计意图,根据施工图纸给好定位放线图、测量人员依据此图进行建筑的轴线投测,用控制桩进行定位保护,用石灰撒出基础上口轮廓线。
并做好定位放线记录。
通知监理单位进行验收,签字认可后,方可进行基槽土方开挖。
2、此基础基底标高为-6.00m。
开挖机械采用一台反铲挖掘机进行基础大开挖,两台自卸汽车运土。
根据现场实际情况,土方边坡坡度按1:1放坡,本工程在开挖过程中遇有地下水,降水方案另见变压器事故油池降水方案,土方开挖过程中人工配合修整边坡,表层耕植土外运,运至建设单位指定的弃土地点。
将下层河卵石堆放在不影响施工的此建筑物附近,以备回填。
在施工过程中若有特殊情况,可根据具体情况随时调解坡度。
3、机械在进行土方开挖时,测量人员随时跟踪进行基底标高的测定,基底标高上留300mm改用人工清槽,以防机械超挖和机械扰动地基土,为了确保基础土方施工过程中达到文明施工的要求,故在人工修整基槽边坡和基底时,必须用经纬仪投射出土方挖边线及工作面宽度控制线,以便于人工修整基底及边坡时达到边角规方,坡面平整的要求。
电力检修公司变压器事故油池维护标准化作业卡一、事故油池维护的目的因变压器为注油设备,变压器本体内储存大量的变压器油,当变压器发生事故时有变压器油溢出,如果事故油池堵塞会造成变压器油不能流入事故油池,直接或间接流入河流,污染环境损坏庄家,现在环境保护法不允许往河道排油,必须设置事故油池存储事故排油,并回收污油。
为了确保变压器在发生任何排油事故时,变压器油都能顺利流入事故油池,运维人员需要定期对事故油池的畅通进行检查,确保变压器安全可靠运行。
二、事故油池维护规定1、在事故油池畅通检查时,应检查变压器油盆排油管道有无异物或泥石堵塞,若堵塞事故油池就失去存储变压器事故油的作用。
检查事故油池的排水管道是否畅通,污水会溢出进入变电站场地对变电站造成污染。
同时还要对事故油池的呼吸孔进行检查确保畅通,避免事故油池囤积大量的有毒有害物质,运维人员发现堵塞时应及时进行清理和疏通。
2、在进行变压器事故油池畅通性检查时应确保整个油盆都均匀铺满鹅卵石,在变压器发生故障时变压器油会从缝隙中漏下去不至于燃烧,发生更大的危险,然后漏下去的变压器油和水会从排油管道流入事故油池进行油水分离。
三、事故油池维护技术要求事故油池在检查周期内或发生洪水后运维人员应及时对事故油池进行畅通检查,检查前需要注意以下注意事项:1、检查时需选择天气较好时进行。
2、检查时需要将油盆底部排油管道安装点的鹅卵石全部拿走,拿的过程中要做到轻拿轻放。
3、应采用在油盆内加水的方法进行检查,检查加入的水是否能正常流入事故油池。
4、水流入事故油池后多余的溢出水能否从排水管道流出。
5、鹅卵石在放置的过程中要确保整个油盆都铺满,鹅卵石之间的缝隙尽量保持一致。
四、事故油池维护工作准备(一)危险点分析在事故油池畅通检查作业中,以下危险点可能会造成人身或设备事故,作业前应进行危险点分析。
1、在拿走和放置鹅卵石过程中要轻拿轻放,防止石头伤人或砸坏变压器。
2、在检查过程中要与带电设备保持足够的安全距离,防止误碰运行中的变压器造成人员伤害或设备损坏。
一、编制依据 (1)二﹑工程概况 (1)三﹑施工技术及安全措施 (2)3.1 施工特点 (2)3。
2技术措施 (2)3.2。
2土石方工程 (2)3。
2。
3截桩接桩工程 (3)3。
2.4模板工程 (4)3。
2.5、钢筋工程 (6)3。
2.6、预埋件工程 (7)3。
2。
7、预留管施工 (8)3.2。
8、混凝土工程 (8)3.2.9、内外壁批档 (9)3.2。
10、事故油池、消防水池满水(抗渗)试验 (9)四﹑现场安全、质量管理机构 (10)五、各分项工程的质量验收标准 (11)1、基础土方开挖允许偏差见下表 (11)2、基础模板质量验收标准见下表 (11)3、钢筋绑扎允许偏差值见下表 (12)4、现浇砼及预埋管允许偏差见下表 (12)5、检测工具 (13)六、质量保证措施 (13)八、安全保证措施 (13)九、成品保护 (14)十、危险源辨识、预防措施 (14)一、编制依据1、土建总平面布置图(B3601S-Z0102);2、《事故油池施工图》(B3601S- Z0102A—14)3、《预应力管桩统一说明》(B3461S-T0107—05)4、《站区室外排水管道平面布置图》(B3601S-S0102A-03)5、《消防水池及泵房建筑结构图》(B3601S—T0110)6、南方电网《110kV~500kV送变电工程质量检验及评定标准》;7、《混凝土工程施工质量验收规范》(GB 50204-2002);8、《建筑地基与基础工程施工质量验收规范》(GB50202-2002);9、《混凝土质量控制标准》(GB50164-2002);10、《电力建设安全工作规程》(变电所部分DL5009.3 —1997);11、《电力建设安全健康与环境管理工作规定》(2002-01—21实施);12、《实用建筑施工安全手册第四版》;二﹑工程概况桂山站是一个新建变电站工程,事故油池、消防水池各一个。
工程质量标准:满足设计和国家施工验收规范,实现达标投产目标,达到国家优质工程标准。
变电站事故油池施工方案背景变电站是电力系统的重要设施,运行过程中存在一定的安全隐患。
事故油池作为变电站重要的设施之一,一旦发生事故可能会对变电站和周围环境造成严重影响。
因此,在变电站油池设计和施工方面需要引起足够重视。
施工前准备在进行事故油池施工前,需要进行充分的准备工作。
首先需要进行现场勘测,确定油池的位置、容量和施工条件。
同时,要根据设计要求准备好施工所需的材料和设备,并确保施工人员具备相关证书和经验。
施工方案1. 地面准备在进行事故油池施工前,需要对施工现场进行彻底清理,确保地面平整、无杂物。
在确定油池位置后,可以进行标志划线,以便后续施工。
2. 油池构建油池的构建是整个施工过程中最关键的部分。
首先要进行地基的施工,确保地基坚固、稳定。
之后可以进行油池的墙体和底部施工,选用适当的材料和施工工艺来确保油池的密封性和承载能力。
3. 排水系统在油池施工完成后,需要建立完善的排水系统。
这包括油池底部排水管道的铺设和连接、油池周围的排水设施建设等。
排水系统的建设对油池的安全运行至关重要。
4. 安全设施除了油池本身的构建外,还需要建立完善的安全设施。
这包括安全告示的设置、安全通道的规划、安全防护设施的配置等,以提高油池使用过程中的安全性。
施工质量控制在油池施工过程中,需要进行严格的质量控制。
施工过程中要做好记录与监督,及时发现并解决一切质量问题。
施工后需要进行专业验收,确保油池的安全运行。
总结事故油池的施工方案是变电站施工中的一个重要环节,直接关系到变电站运行中的安全性。
通过科学合理的施工方案,可以有效降低油池事故发生的概率,保障变电站的安全运行。
在未来的工作中,还需要不断总结经验,提高施工质量,为电力系统的安全稳定运行提供保障。
事故油池施工作业指导书批准:年月日审核:年月日编写:年月日工程施工项目部(盖章)________年____月____日事故油池施工作业指导书一、编制依据:1、施工图纸。
2、《110kV~1000kV变电(换流)站土建工程施工质量验收及评定规程》《国家电网公司输变电工程施工工艺示范手册》变电工程分册土建部分3、《国家电网公司输变电工程工艺标准库》(国家电网基建质量〔2010〕100号)4、《输变电工程建设标准强制性条文实施管理规程》(国家电网企业标准Q/GDW 248.1-2008)5、《混凝土结构工程施工质量验收规范》GB50204-2002二、适用范围1、适用范围:变电站消防水池、事故油池。
三、施工方案3.1施工组织3.1.1按照项目管理体系,设置技术员一名,专职安全员一名,质量监督员一名。
施工员一名,木工11名,钢筋工8名,泥工6名,普工9名。
3.2测量定位3.2.1 采用经纬仪、水准仪定位,钢尺丈量。
测量定位前对该建筑范围内进行场地平整,并依据工程控制点引测水准点标高。
3.2.2 控制点引测完毕后进行固定并妥善保护,确保在施工过程中控制桩不被磕碰,在施工过程中要经常对控制桩进行校核,当发现移动现象要经过技术人员复核确定桩位。
3.3 土方开挖3.3.1 作业条件3.3.1.1 清除挖方区域内所有障碍物。
3.3.1.2 确定开挖顺序及行走路线,并做好排水措施。
3.3.1.3 完成测量控制网的设置,包括控制轴线和水准点,计算挖填土方量。
3.3.1.4 设备进入现场进行维护检查、试运转,使处于良好的工作状态。
3.3.2 操作工艺3.3.2.1 本工程采用正铲挖掘机。
3.3.2.2 基坑分层开挖依次进行。
预留10㎝人工开挖防止基底扰动。
3.3.2.3 为防止机械破坏地基土,严格控制土方开挖标高。
3.3.2.4采用挖掘机配合自卸汽车机械挖土,并对开挖的土方外运至场区回填。
3.3.2.5基坑四周应设排水沟,场地应有一定的坡度,以防止雨水浸泡基坑和场地。

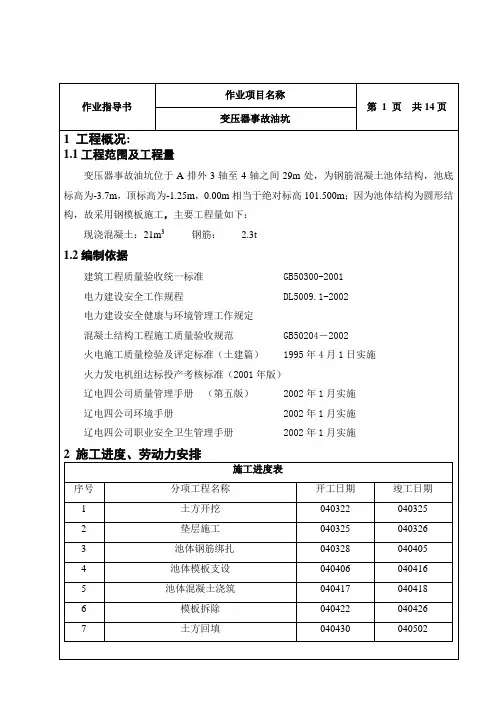

专业施工组织设计/重大施工技术方案报审表表号:DJH-A-07(98版)编号:2003-07-04耒阳电厂二期(2×300MW)机组工程变压器事故油池及酸碱废水贮存池工程施工方案湖南省第四工程公司耒阳电厂项目部2003年7月耒阳电厂二期(2×300MW)机组工程变压器事故油池及酸碱废水贮存池工程施工方案编制单位:批准人:审核人:编制人:1、工程概况本工程为耒阳电厂二期变压器事故油池、酸洗废水贮存池及支架工程。
变压器事故油池位于A列外场地构筑物,平面尺寸8.9×3.5m,由主池和副池两部分组成,主池底板顶标高为-5.25、-4.5m两种,底板按i=0.01放坡,其上有B-2盖板1块(规格尺寸850×850mm);副池底板顶标高-3.5m。
底板及池壁厚为250mm,其上共有B-1盖板4块(规格尺寸1150×1200mm)。
垫层为C10素混凝土,底板及池体为C20抗渗混凝土。
抗渗等级为S6。
池内壁加防水砂浆20厚。
酸碱废水贮存池及支架位于4#锅炉旁,平面尺寸8×12m,施工坐标A=540.6、B=746.6,A=552.6、B=754.6。
±0.00m以下为酸碱废水贮存池,底板顶标高为-4.25m,底板及池壁为400厚。
±0.00m以上为酸碱支架,共四根,截面尺寸为400×400mm,废水贮存池周围设有栏杆,选用87J432之LG10A,采用海兰色MXL02聚氨脂环氧地坪涂料。
垫层采用C15混凝土,其它采用C30混凝土。
卸酸碱车道宽4m,地坪作法为:碎石基层250厚→30厚粗砂找平层→240厚C30混凝土路面。
酸碱废水池旁有一600×700mm的砖砌地沟,MU10砖、M5.0水泥砂浆砌筑,沟内两侧设有M3-134@1000埋铁,埋铁中心标高为-0.6m。
2、主要施工方案2.1 总的施工程序变压器基础事故油坑:施工准备→基坑土石方开挖→基础底板垫层→底板钢筋砼浇筑→池壁钢筋砼浇筑→粉刷工程→铁件安装→收尾→交工验收。

事故油池专项施工方案一、背景近年来,事故油池的爆炸事故频发,给人们的生命财产安全带来了极大的威胁。
为了有效预防和应对事故油池带来的风险,采取专项施工方案对事故油池进行安全改造显得尤为重要,保障环境和人民的安全。
二、施工前准备1. 人员准备•确认施工人员具备相关证书和经验,严格培训施工人员,确保他们熟悉施工细节和安全规范。
•组建施工团队,明确各岗位职责,分工合作,保障施工效率和质量。
2. 物资准备•准备施工所需的设备和工具,确保设备完好,工具齐全。
•采购相应的施工材料,选择质量可靠的材料,确保施工稳定性。
3. 环境检查•对施工现场进行环境检查,确保周围环境安全无隐患。
•确保施工现场通风良好,避免积聚有害气体。
三、施工步骤1. 预漏油处理•在施工前,进行预漏油处理,清除油污,避免施工过程中的火灾隐患。
•确保对漏油处理的方案合理有效,以免污染环境。
2. 清理沉淤物•清理沉淤物,防止积水滞留,造成事故隐患。
•配备专业清理设备,确保清理工作彻底细致。
3. 材料处理•对油池内部材料进行彻底清理,可根据需要采用防腐处理措施,确保材料质量。
•选择适当的绝缘材料进行修复,提高材料的耐久性和安全性。
4. 安全检查•施工完成后,对施工效果进行全面安全检查,确保安全措施到位,不存在安全风险。
•如有必要,可以邀请第三方专业机构进行安全评估,提出改进建议。
四、施工后措施1. 安全培训•对施工完工后的操作人员进行安全培训,提高其应对突发情况的能力。
•制定事故应急预案,定期组织演练,提高应急响应速度。
2. 定期检查•实施定期检查,对施工后效果进行监测,及时发现问题并解决。
•对设备和材料进行定期维护,确保施工后效果持久稳定。
五、总结事故油池专项施工方案的实施,对于保障油池安全,预防事故发生有着重要的意义。
通过合理的施工步骤和严格的施工措施,可以有效降低事故风险,确保人们的生命和财产安全。
希望未来能进一步加强对事故油池安全管理的重视,确保社会的安全稳定。

一、编制目的为确保变电站事故油池在发生设备损坏、泄漏等事故时,能够及时、有效地收集和处理泄漏的油品,防止油品外泄引起火灾、爆炸等事故,保障变电站及周围环境的安全,特制定本预案。
二、适用范围本预案适用于变电站内所有充油电气设备的事故油池。
三、事故油池的基本要求1. 事故油池应设置在设备附近,便于收集泄漏的油品。
2. 事故油池容量应满足最大单台设备油量的20%及最大单台容量的60%。
3. 事故油池应具备油水分离功能,出口应引至安全处所。
4. 事故油池应定期检查和维护,确保其正常运行。
四、事故油池应急预案1. 事故发生时的应急措施(1)发现设备损坏、泄漏等事故时,立即启动事故油池应急预案。
(2)迅速关闭泄漏设备附近的阀门,切断泄漏源。
(3)使用吸油工具将泄漏的油品收集至事故油池。
(4)对泄漏现场进行警戒,防止无关人员进入。
(5)立即通知相关部门和人员,采取相应的应急措施。
2. 事故油池处理措施(1)使用吸油工具将事故油池内的油品收集至储存容器。
(2)对储存容器内的油品进行检测,确保其符合环保要求。
(3)将合格的油品送至回收单位进行处理。
(4)对事故油池进行清洗,消除污染。
3. 应急物资和设备(1)吸油工具:油桶、油桶盖、吸油管等。
(2)消防器材:灭火器、消防水枪等。
(3)个人防护用品:防毒面具、防油手套、防油服等。
4. 人员培训(1)对变电站工作人员进行事故油池应急预案的培训和演练。
(2)提高工作人员的安全意识和应急处理能力。
五、事故报告和总结1. 事故发生后,立即向公司领导、相关部门和环保部门报告。
2. 对事故原因进行分析,查找事故隐患,制定整改措施。
3. 对事故处理过程进行总结,完善应急预案。
六、附则1. 本预案由变电站负责人负责组织实施。
2. 本预案自发布之日起实施,如遇特殊情况,可根据实际情况进行修订。
3. 本预案的解释权归变电站所有。
事故油池施工方案一、背景介绍事故油池是石油储存和运输过程中的重要设施,它的安全运营对环境和人员的保护至关重要。
然而,事故油池也时常面临着各种问题和挑战,例如泄漏、腐蚀和老化等。
因此,为了确保事故油池的可靠性和安全性,每个油池都需要定期进行施工和维护。
二、施工目标事故油池施工的主要目标是确保油池的可靠性和安全性。
具体而言,施工方案需要解决以下问题:1. 修复和加固油池结构的损坏或老化部分;2. 更新和升级油池设备和设施;3. 进行油池底部和壁面的清洁和涂抹保护涂层;4. 优化排污和废水处理系统。
三、施工步骤1. 施工准备阶段在施工前,需要进行详细的规划和准备工作。
这包括:调查和评估油池的当前状况,制定详细的施工计划,并组织相关的人员和设备。
2. 结构修复和加固首先,需要对油池的结构进行检查和评估,确定需要修复和加固的部分。
然后,采取合适的措施,修复和加固油池的地基、底板和壁面等部分,确保其结构稳定和完整。
3. 设备和设施升级根据油池的具体需求和现有设备的使用状况,对设备和设施进行评估和升级。
这包括检查和维修油罐、管道、阀门等设备,并根据需要安装新的设备,提高油池的运行效率和安全性。
4. 底部和壁面清洁与涂抹保护涂层清洁油池的底部和壁面非常重要,可以去除污垢和腐蚀物,延长油池的使用寿命。
在清洁过程中,要注意使用适当的清洁剂和设备,避免对环境造成污染。
清洁完成后,根据油池的特点和要求,选择合适的保护涂层进行涂抹,提高油池的抗腐蚀性能。
5. 排污和废水处理系统优化油池的排污和废水处理系统是保护环境的关键部分。
在施工过程中,需要对排污和废水处理系统进行评估和优化,确保其正常运转和符合环境标准。
这可能包括增加过滤装置、加强处理设备、改善排放管道等。
四、施工安全措施在油池施工过程中,安全是至关重要的。
为了确保工作人员和现场设备的安全,需要采取以下措施:1. 保证施工人员具备相关的安全培训和资质;2. 提供适当的个人防护装备,包括安全帽、安全鞋、防护眼镜等;3. 定期检查和维护施工设备,确保其安全可靠;4. 控制施工现场的进入和离开,确保只有授权人员可以进入施工区域;5. 设立警示标志和警戒线,保护施工现场的安全区域;6. 在必要时,安排专业人员进行现场监督和安全检查。
事故油池安全施工方案范本危险点:1.基础开挖未按规定自然放坡,特殊地质条件深坑未采取井点降水措施,基坑边缘违规堆土或其它物品;2.人工挖孔,作业人员下班休息未盖好孔口或采取其他安全措施;3.作业人员在坑内休息;4.人工清理、撬挖土石方不遵守安全规程规定;5.多台机械同时挖掘基坑间距过小;6.坑、沟与建筑物的距离过小;7.基坑开挖和基础工程施工中,未及时监测基坑及周边条件的变化;8.人员与机械之间未保持一定的距离;9.挖土过程中土体产生裂痕;10.在基坑支护和支撑上行走、堆物;11.挖土机械在输电线路下作业,不满足安全距离;12.土方机械在行驶中人员上下或传递物品;13.一次挖土深度大于___m;14.雨后作业前未检查土体和支护的情况;15.各种机械、车辆在开挖的基础边缘___m内行驶、停放;16.基坑无确实可靠的排水设施、堆土堆物离坑边过近、支护无方案和措施、坑槽开挖设置安全边坡不符合安全要求、深基坑施工无防止临近建筑物沉降措施。
防范类型:坍塌、物体打击、高处坠落、其他伤害、触电、机械伤害(二)钢筋冷拉作业。
危险点:1.成品钢筋堆放过高、不稳;2.钢筋集中堆放在脚手架和模板上;3.钢筋切断短料时不用套管或夹具;4.钢筋切断机运转中,用手清除切刀附近的杂物;5.冷拉作业,危险区未设防护隔离危险区内有人员停留。
防范类型:坍塌、其他伤害、机械伤害。
(三)钢筋机械使用危险点:1.钢筋机械未定期检查、试验;2.钢筋机械无专用操作棚;3.冷拉作业卷扬机操作人员未看到指挥人员发信号就开机;4.钢筋机械传动部位无防护罩;5.钢筋机械维修、保养未切断电源。
防范类型:机械伤害。
(四)支模作业危险点:1.现浇混凝土模板支撑系统未经承力计算;2.悬空、登高作业无可靠有效的作业平台;3.支拆模板区域未设警戒、无专人监护;4.模板工程无验收手续;5.支模、装修、粉刷、砌墙、架子的拆除等各工种进行上下交叉立体作业时,在同一垂直方向上下作业;6.排架立柱地基不坚实、无垫板;7.模板作业面洞口、临边防护不严;8.排架未按规定设置横向剪刀撑;9.排架立柱间距不符合要求;10.模板上施工荷载超过设计规定;11.模板上堆料不均匀;12.各种模板堆放不整齐或过高;防范类型:坍塌、高处坠落、物体打击、其他伤害。
xxx工程主变事故油坑施工作业指导书xxx工程施工项目部xxx工程主变事故油坑施工作业指导书批准:年月日审核(公司工程技术部):年月日(公司安全监察质量部):年月日年月日(分公司总工):年月日编制(项目总工):年月日编制单位:xxx工程施工项目部目录1 编制依据 (1)2 工程概况 (1)2.1基本概况 (1)2.2作业内容及工程量 (1)2.3计划工期 (1)2.4主要特点 (2)3 适用范围 (2)4 作业条件 (2)4.1技术准备 (2)4.2人员准备 (2)4.3机械设备及工器具准备 (3)4.4作业材料 (3)4.5安装前的准备工作 (3)5 作业流程图及操作要点 (3)5.1作业流程图 (3)5.2操作要点 (4)6 质量控制 (5)6.1质量标准 (5)6.2质量措施 (6)7 安全措施 (6)7.1安全文明施工要求 (6)7.2安全措施 (6)7.3危险点及安全风险管控 (6)8 环境措施 (7)9 验收流程 (8)1 编制依据《xxx工程施工组织设计》《xxx工程施工强制性条文实施计划》《xxx工程质量通病防治措施》《xxx工程施工安全管理及风险控制方案》《国家电网公司基建项目管理规定》国网(基建/2)111-2019《国家电网公司基建质量管理规定》国网(基建/2)112-2019《国家电网公司基建队伍管理规定》国网(基建/2)113-2019《国家电网公司基建安全管理规定》国网(基建/2)173-2019《国家电网公司基建技术管理规定》国网(基建/2)174-2019《国家电网公司输变电工程施工安全风险识别评估及预控措施管理办法》国网(基建/3)176-2019《国家电网公司基建新技术研究及应用管理办法》国网(基建/3)178-2019《国家电网公司输变电工程进度计划管理办法》国网(基建/3)179-2019《国家电网公司输变电工程施工分包管理办法》国网(基建/3)181-2019《国家电网公司输变电工程优质工程评定管理办法》国网(基建/3)182-2019《国家电网公司输变电工程标准工艺管理办法》国网(基建/3)186-2019《国家电网公司输变电工程安全文明施工标准化管理办法》国网(基建/3)187-2019 《国家电网公司输变电工程验收管理办法》国网(基建/3)188-2019《国家电网公司输变电工程流动红旗竞赛管理办法》国网(基建/3)189-2019《变电(换流)站土建工程施工质量验收规范》(Q/GDW 1183-2019)《国家电网公司电力建设工程施工技术管理导则》(国家电网工〔2019〕153 号)技术规程规范、安全规程规范详见《xxx工程技术标准清单》本工程B423S-S1002施工图纸等。
编号:Q/GDW15-04/ZY 015-2014-10502 变压器事故油池通畅检查标准化作业指导书编写:年月日审核:年月日批准:年月日作业负责人:作业日期:年月日时至年月日时宜昌供电公司XXX1 范围本作业指导书适用于宜昌供电公司变电站变压器事故油池通畅检查维护工作。
2 引用文件下列标准及技术资料所包含的条文,通过在本作业指导书中引用,而构成为本作业指导书的条文。
本作业指导书出版时,所有版本均为有效。
所有标准及技术资料都会被修订,使用本作业指导书的各方应探讨使用下列标准及技术资料最新版本的可能性。
GB 50229—2006《火力发电厂与变电站设计防火规范》《电力设备典型消防规程》(中华人民共和国电力行业标准)GB 50150-1991《电气装置安装工程:电气设备交接试验标准》GB 50171-1992《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB 6450—1986 干式电力变压器GB 1094.1—1996 电力变压器第1部分:总则DL/T 596-1996《电力设备预防性试验规程》DL/T 969-2005《变电站运行导则》DL/T 393-2010《输变电设备状态检修试验规程》DL/T 573-2010《电力变压器检修导则》DL/T 572-2010《电力变压器运行规程》国家电网生[2005]172号1《110(66)kV~500kV油浸式变压器(电抗器)运行规范》国家电网生[2006]512号《变电站管理规范》Q/GDW 750-2012《智能变电站运行管理规范》Q/GDW 751-2012《变电站智能设备运行维护导则》Q/GDW 1168-2013《输变电设备状态检修试验规程》Q/GDW1799.1-2013《国家电网公司电力安全工作规程(变电部分)》Q/GDW170-2008油浸式变压器(电抗器)状态检修导则Q/GDW 604-2011《35kV油浸式变压器(电抗器)状态检修导则》鄂电司生[2010]70号《变电站运行管理规定》3 修前准备3.1 准备工作安排3.2 作业人员要求3.3 工器具3.4 危险点分析3.5 安全措施3.6人员分工4 流程图5 作业程序及作业标准5.1 开工5.2 检修内容和工艺标准5.3 竣工6 验收7 作业指导书执行情况评估。
事故油池专项施工方案一、工程概况二、施工前的准备工作1.工作人员培训和健康评估:施工前,对参与施工的人员进行岗前培训,包括油池施工的安全操作方法、应急逃生措施等方面的知识,同时对工作人员进行健康评估,确保身体健康。
2.安全规范和措施:制定详细的安全规范和措施,确保所有施工人员严格按照安全要求操作,穿戴必要的防护用品,并定期检查和维护防护设备。
3.环境保护:在施工前,需要设置防护措施,避免施工过程中对环境造成污染。
确保施工现场周围的地面、水源等可用资源不受污染。
三、施工流程1.施工前期准备:(1)制定详细的操作程序和施工计划,明确各项工作任务和工期。
(2)对事故油池进行勘测和评估,确定施工策略和方法。
(3)组织现场清理和废弃物处置,确保工作区域整洁。
2.油池清理:通过专业的清洗设备和方法对油池进行彻底清理,移除残留的油污和污染物,保证施工的顺利进行。
3.维护和修复:根据勘测结果,对油池的漏点进行维护和修复,确保油池能够正常使用,避免进一步的泄漏。
4.引导和净化废液:在清理和维护过程中,产生的废液需要进行引导和净化处理,避免对环境造成二次污染。
5.环境监测和质量保证:在施工过程中,进行定期的环境监测和质量抽检,确保施工过程符合相关标准和要求。
6.检验和验收:在施工结束后,对油池进行检验和验收工作,确保施工质量达到要求。
四、施工注意事项1.施工期间,严禁随意抽烟和使用明火,避免火源引发火灾。
2.施工人员必须穿戴防护用品,包括工作服、手套、面罩等,并遵守操作规范和安全操作流程。
3.施工过程中,应设置临时标识和警示标识,提醒周围人员注意安全。
4.施工现场必须保持干净整洁,及时清理和处理工作过程中产生的废弃物。
5.施工结束后,对施工区域进行彻底清理和消杀,确保施工后环境无污染。
5.若有突发情况,需要立即停止施工,并采取应急措施,确保施工人员的安全。
六、施工后的工作1.监测和维护:施工结束后,定期对油池和施工区域进行监测和维护,确保油池没有再次泄漏的风险。
编号:Q/GDW15-04/ZY 015-2014-10502 变压器事故油池通畅检查标准化作业指导书编写:年月日审核:年月日批准:年月日作业负责人:作业日期:年月日时至年月日时宜昌供电公司XXX1 范围本作业指导书适用于宜昌供电公司变电站变压器事故油池通畅检查维护工作。
2 引用文件下列标准及技术资料所包含的条文,通过在本作业指导书中引用,而构成为本作业指导书的条文。
本作业指导书出版时,所有版本均为有效。
所有标准及技术资料都会被修订,使用本作业指导书的各方应探讨使用下列标准及技术资料最新版本的可能性。
GB 50229—2006《火力发电厂与变电站设计防火规范》《电力设备典型消防规程》(中华人民共和国电力行业标准)GB 50150-1991《电气装置安装工程:电气设备交接试验标准》GB 50171-1992《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB 6450—1986 干式电力变压器GB 1094.1—1996 电力变压器第1部分:总则DL/T 596-1996《电力设备预防性试验规程》DL/T 969-2005《变电站运行导则》DL/T 393-2010《输变电设备状态检修试验规程》DL/T 573-2010《电力变压器检修导则》DL/T 572-2010《电力变压器运行规程》国家电网生[2005]172号1《110(66)kV~500kV油浸式变压器(电抗器)运行规范》国家电网生[2006]512号《变电站管理规范》Q/GDW 750-2012《智能变电站运行管理规范》Q/GDW 751-2012《变电站智能设备运行维护导则》Q/GDW 1168-2013《输变电设备状态检修试验规程》Q/GDW1799.1-2013《国家电网公司电力安全工作规程(变电部分)》Q/GDW170-2008油浸式变压器(电抗器)状态检修导则Q/GDW 604-2011《35kV油浸式变压器(电抗器)状态检修导则》鄂电司生[2010]70号《变电站运行管理规定》3 修前准备3.1 准备工作安排3.2 作业人员要求3.3 工器具3.4 危险点分析3.5 安全措施3.6人员分工4 流程图5 作业程序及作业标准5.1 开工5.2 检修内容和工艺标准5.3 竣工6 验收7 作业指导书执行情况评估。
