绪论一、判断题()1。
建筑业企业在承接施工任务时,应检查该项目是否已有批准的正式文件和审查过的施工图纸,投资是否已落实到位.二、单项选择题1.CBB1.下列属于建筑产品施工特点的是( ).A、多样性B、固定性C、流动性 D庞大性2.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( )。
A 流动性B 个别性C 复杂性D 综合性3.建筑产品地点的固定性和体型庞大的特点,决定了建筑产品生产()。
A 流动性B 露天作业多C 高空作业多D 地域性三、多项选择题1。
建筑产品的特点包括()。
A、固定性B、工艺性C、多样性D、庞大性E、复杂性2。
建筑施工的特点有( )。
A、流动性B、长期性 c、个别性 D、复杂性 E、固定性第一章建筑施工组织设计概论第一节基本建设程序一、判断题( )1、基本建设程序中,准备阶段主要是完成可行性研究报告和编制计划任务书。
()2、在交工验收前,应施工单位内部先进行验收,检查各分部分项工程的施工质量。
二、单项选择题1、拟建建设项目在建设过程中各项工作必须遵循的先后顺序称().A、基本建设程序B、建筑施工程序C、建筑施工顺序D、基本建设顺序2、可行性研究报告属于项目基本建设程序中的()阶段。
A、建设实施B、建设准备C、建设决策D、质量保修3、建设准备阶段的工作中心是()。
A、施工准备B、勘察设计C、工程实施D、可行性研究4、施工单位承接业务的主要方式是( )。
A、通过投标而中标B、国家或上级主管部门直接下达C、受建设单位委托D、自寻门路5、施工准备基本就绪后,应由( )提出开工报告,经批准后才能开工。
A、施工单位B、建设单位C、监理单位D、质监部门6、工程项目竣工验收应由( )组织。
A、施工单位B、建设单位C、监理单位D、质监部门三、多项选择题1、基本建设程序可划分为( )A、决策阶段B、项目建议书阶段 C。
、准备阶段 D、实施阶段 E、竣工验收阶段2.建筑施工程序一般包括以下几个阶段( ).A、承接施工任务B、做好施工准备C、组建施工队伍D、组织施工E、竣工验收交付使用3、施工组织设计按编制对象范围不同可分为( )。
建筑施工组织题库和答案绪论一、判断题()1.建筑业企业在承接施工任务时,应检查该项目是否已有批准的正式文件和审查过的施工图纸,投资是否已落实到位。
二、单项选择题1.CBB1.下列属于建筑产品施工特点的是()。
A、多样性B、固定性C、流动性 D庞大性2.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( )。
A流动性B个别性C复杂性D综合性3.建筑产品地点的固定性和体型庞大的特点,决定了建筑产品生产( )。
A流动性B露天作业多C高空作业多D地域性三、多项选择题1.建筑产品的特点包括( )。
A、固定性B、工艺性C、多样性D、庞大性E、复杂性2.建筑施工的特点有( )。
A、流动性B、长期性 c、个别性 D、复杂性 E、固定性第一章建筑施工组织设计概论第一节基本建设程序一、判断题()1、基本建设程序中,准备阶段主要是完成可行性研究报告和编制计划任务书。
()2、在交工验收前,应施工单位内部先进行验收,检查各分部分项工程的施工质量。
二、单项选择题1、拟建建设项目在建设过程中各项工作必须遵循的先后顺序称()。
A、基本建设程序B、建筑施工程序C、建筑施工顺序D、基本建设顺序2、可行性研究报告属于项目基本建设程序中的()阶段。
A、建设实施B、建设准备C、建设决策D、质量保修3、建设准备阶段的工作中心是( )。
A、施工准备B、勘察设计C、工程实施D、可行性研究4、施工单位承接业务的主要方式是()。
A、通过投标而中标B、国家或上级主管部门直接下达C、受建设单位委托D、自寻门路5、施工准备基本就绪后,应由( )提出开工报告,经批准后才能开工。
A、施工单位B、建设单位C、监理单位D、质监部门6、工程项目竣工验收应由( )组织。
A、施工单位B、建设单位C、监理单位D、质监部门三、多项选择题1、基本建设程序可划分为( )A、决策阶段B、项目建议书阶段 C.、准备阶段 D、实施阶段 E、竣工验收阶段2.建筑施工程序一般包括以下几个阶段()。
建筑施工组织试题及答案一、选择题(每题2分,共20分)1. 施工组织设计的主要任务是什么?A. 确定施工方案B. 制定施工计划C. 组织施工资源D. 所有以上选项2. 施工组织设计通常分为哪几个阶段?A. 初步设计、施工图设计B. 施工准备、施工实施C. 施工图设计、施工实施D. 施工准备、施工图设计、施工实施3. 施工组织设计中,施工方案的确定需要考虑哪些因素?A. 工程特点B. 施工条件C. 施工技术D. 所有以上选项4. 施工进度计划的编制通常采用哪种方法?A. 甘特图法B. 网络计划技术C. 列表法D. 以上都是5. 施工资源配置包括哪些方面?A. 人力B. 材料C. 机械D. 所有以上选项二、简答题(每题10分,共30分)6. 简述施工组织设计的重要性。
7. 描述施工进度计划的编制步骤。
8. 阐述施工质量控制的基本要求。
三、案例分析题(每题25分,共50分)9. 某建筑工程项目在施工过程中遇到了材料供应不足的问题,导致施工进度延误。
请分析可能的原因,并提出解决方案。
10. 假设你是项目经理,你负责的工程在施工过程中发生了安全事故。
请描述你将如何处理,并提出预防措施。
答案一、选择题1. 答案:D2. 答案:D3. 答案:D4. 答案:B5. 答案:D二、简答题6. 施工组织设计的重要性:施工组织设计是施工管理的重要组成部分,它通过对施工过程的全面规划和合理组织,确保施工任务的顺利完成。
它有助于提高施工效率,降低成本,保证工程质量和施工安全。
7. 施工进度计划的编制步骤:- 确定施工任务和目标- 收集施工信息和数据- 确定施工顺序和关键路径- 编制施工进度计划草案- 进行计划的优化和调整- 确定最终施工进度计划8. 施工质量控制的基本要求:- 建立质量管理体系- 制定严格的质量标准和验收标准- 加强施工过程的监督检查- 对质量问题及时进行整改- 培养员工的质量意识三、案例分析题9. 材料供应不足的原因可能包括:- 供应商的供货能力不足- 施工计划与实际需求不匹配- 物流运输问题- 施工过程中的浪费现象解决方案:- 与供应商协商,增加供货量或寻找替代供应商 - 调整施工计划,合理安排施工顺序- 加强物流管理,确保材料及时到达- 加强施工过程的监督,减少浪费10. 项目经理处理安全事故的步骤:- 立即组织救援,确保人员安全- 保护事故现场,进行事故调查- 向相关部门报告事故情况- 根据调查结果,制定整改措施- 加强安全教育和培训,提高员工的安全意识- 定期进行安全检查,预防类似事故的发生以上试题及答案仅供参考,实际施工组织设计和施工管理应根据具体情况进行调整和优化。
建筑施工组织学试题及答案一、单项选择题(每题2分,共20分)1. 建筑施工组织学的主要研究内容是什么?A. 建筑设计B. 建筑材料C. 建筑施工过程的组织与管理D. 建筑工程经济答案:C2. 下列哪项不是施工组织设计的主要原则?A. 科学性B. 经济性C. 随意性D. 可行性答案:C3. 施工组织设计中,流水作业法的主要优点是什么?A. 节约材料B. 节约劳动力C. 提高劳动生产率D. 减少机械使用答案:C4. 在施工组织中,网络计划技术主要用于解决什么问题?A. 材料供应B. 施工质量控制C. 施工进度安排D. 施工成本控制答案:C5. 施工准备工作属于施工组织设计的哪个阶段?A. 设计阶段B. 施工前期C. 施工中期D. 施工后期答案:B6. 施工总平面图的主要作用是什么?A. 指导施工放线B. 确定施工机械设备的布置C. 规划施工现场的总体布局D. 指导施工安全管理答案:C7. 施工组织设计中的“三同时”制度是指什么?A. 同时设计、同时施工、同时验收B. 同时计划、同时施工、同时管理C. 同时设计、同时计划、同时施工D. 同时施工、同时管理、同时验收答案:D8. 施工项目管理的目标是什么?A. 确保施工安全B. 提高工程质量C. 实现施工项目管理的科学化、标准化、规范化D. 降低施工成本答案:C9. 施工项目质量管理中,PDCA循环法中的“D”代表什么?A. 计划(Plan)B. 设计(Design)C. 实施(Do)D. 检查(Check)答案:C10. 施工项目成本控制中,不属于成本预测方法的是:A. 比较法B. 因素分析法C. 回归分析法D. 实地调研法答案:D二、多项选择题(每题3分,共15分)11. 施工组织设计的内容包括哪些方面?()A. 施工方案选择B. 施工进度计划C. 施工现场平面布置D. 施工安全管理答案:A B C D12. 施工项目成本控制的方法包括哪些?()A. 预算控制B. 成本核算C. 价值工程D. 现场监督答案:A B C13. 施工项目质量管理的基本原则包括哪些?()A. 预防为主B. 质量第一C. 科学管理D. 持续改进答案:A B C D14. 施工项目进度控制的主要任务包括哪些?()A. 制定进度计划B. 进度计划的实施C. 进度计划的检查与调整D. 进度计划的验收答案:A B C15. 施工项目合同管理的内容主要包括哪些?()A. 合同的签订B. 合同的履行C. 合同的变更D. 合同的结算答案:A B C D三、判断题(每题1分,共10分)16. 施工组织设计必须由施工单位独立完成,不能由设计单位参与。
建筑工程施工设计考试题库一、选择题1. 下列哪种工程材料是建筑施工中必不可少的?A. 金属材料B. 木材C. 玻璃D. 土壤2. 土方工程是指?A. 处理土石方的工程B. 处理土壤固化的工程C. 处理土壤污染的工程D. 处理土壤排水的工程3. 在建筑工程中,施工单位的主要职责是?A. 策划和设计工程方案B. 安装建筑材料C. 组织施工作业D. 进行工程测量4. 建筑工程施工中,哪一个不是施工现场必备的设施?A. 施工机械B. 电力设备C. 维修工具D. 劳动保护用品5. 施工合同中的“开工日期”是指?A. 施工单位开始施工的日期B. 设计单位开始设计的日期C. 竣工验收的日期D. 合同签订的日期6. 建筑工程中的“静载”是指?A. 不同于地面移动载荷的载荷B. 长期施加在构件上的载荷C. 施加在构件上的动态载荷D. 同一个位置上的单一载荷7. 建筑工程中使用的“混凝土”是?A. 融化石灰石、黏土和砂的矿物B. 水泥、砂、石子和水的混合物C. 铁、碳和其他金属的混合物D. 石膏和水的混合物8. 建筑工程中的“钢筋”是?A. 碳素合金制成的钢材B. 硅的合金制成的钢材C. 钨钢和硬质合金制成的钢材D. 铁和碳的合金9. 在建筑施工中,“楼板”是指?A. 用于支撑上部结构的平面部分B. 用于固定楼梯的部分C. 用于加固地基的部分D. 用于固定门窗的部分10. 下列哪种工程是建筑施工中常见的专业工程?A. 环境工程B. 电气工程C. 农业工程D. 水利工程二、填空题11. 建筑工程施工常见的三大单位是设计单位、施工单位和_________单位。
12. 施工图纸中的“结构图”主要是针对建筑的________结构展开设计。
13. 建筑材料中常见的玻璃种类有普通玻璃、_________玻璃和夹层玻璃。
14. 土方工程中是以_________为单位进行工程量计算。
15. 施工单位在工程上必须遵守的相关法规是《建筑法》和《建设工程质量安全监督条例》以及各级国家强制性的建设工程____________。

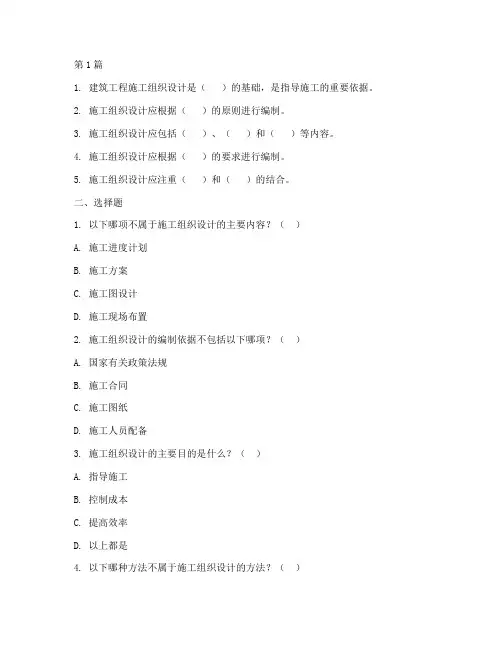

第1篇1. 建筑工程施工组织设计是()的基础,是指导施工的重要依据。
2. 施工组织设计应根据()的原则进行编制。
3. 施工组织设计应包括()、()和()等内容。
4. 施工组织设计应根据()的要求进行编制。
5. 施工组织设计应注重()和()的结合。
二、选择题1. 以下哪项不属于施工组织设计的主要内容?()A. 施工进度计划B. 施工方案C. 施工图设计D. 施工现场布置2. 施工组织设计的编制依据不包括以下哪项?()A. 国家有关政策法规B. 施工合同C. 施工图纸D. 施工人员配备3. 施工组织设计的主要目的是什么?()A. 指导施工B. 控制成本C. 提高效率D. 以上都是4. 以下哪种方法不属于施工组织设计的方法?()A. 统筹兼顾法B. 模块化设计法C. 因地制宜法D. 系统分析法5. 施工组织设计中的施工进度计划应遵循以下原则,除了()。
A. 确保施工质量B. 优化资源配置C. 优先考虑工期D. 充分利用空间三、简答题1. 简述施工组织设计的作用。
2. 简述施工组织设计的主要内容。
3. 简述施工组织设计的编制原则。
4. 简述施工组织设计的方法。
5. 简述施工组织设计中的施工进度计划编制要点。
四、论述题1. 结合实际工程,论述施工组织设计在施工过程中的重要性。
2. 论述如何提高施工组织设计的编制质量。
3. 论述施工组织设计在工程招投标中的作用。
4. 论述施工组织设计在施工现场管理中的作用。
5. 论述施工组织设计在工程竣工验收中的作用。
第2篇1. 建筑工程施工组织设计的主要目的是()。
A. 确定施工方案B. 优化施工进度C. 保障施工安全D. 控制施工成本2. 施工组织设计编制的依据包括()。
A. 工程设计文件B. 施工合同C. 施工现场条件D. 相关法律法规3. 施工组织设计的主要内容包括()。
A. 施工部署B. 施工方案C. 施工进度计划D. 质量保证措施4. 施工组织设计编制的原则包括()。
绪论一、判断题()1.建筑业企业在承接施工任务时,应检查该项目是否已有批准的正式文件和审查过的施工图纸,投资是否已落实到位。
二、单项选择题1.CBB1.下列属于建筑产品施工特点的是()。
A、多样性B、固定性C、流动性 D庞大性2.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( )。
A 流动性B 个别性C 复杂性D 综合性3.建筑产品地点的固定性和体型庞大的特点,决定了建筑产品生产( )。
A 流动性B 露天作业多C 高空作业多D 地域性三、多项选择题1.建筑产品的特点包括( )。
A、固定性B、工艺性C、多样性D、庞大性E、复杂性2.建筑施工的特点有( )。
A、流动性B、长期性 c、个别性 D、复杂性 E、固定性第一章建筑施工组织设计概论第一节基本建设程序一、判断题()1、基本建设程序中,准备阶段主要是完成可行性研究报告和编制计划任务书。
()2、在交工验收前,应施工单位内部先进行验收,检查各分部分项工程的施工质量。
二、单项选择题1、拟建建设项目在建设过程中各项工作必须遵循的先后顺序称()。
A、基本建设程序B、建筑施工程序C、建筑施工顺序D、基本建设顺序2、可行性研究报告属于项目基本建设程序中的()阶段。
A、建设实施B、建设准备C、建设决策D、质量保修3、建设准备阶段的工作中心是( )。
A、施工准备B、勘察设计C、工程实施D、可行性研究4、施工单位承接业务的主要方式是()。
A、通过投标而中标B、国家或上级主管部门直接下达C、受建设单位委托D、自寻门路5、施工准备基本就绪后,应由( )提出开工报告,经批准后才能开工。
A、施工单位B、建设单位C、监理单位D、质监部门6、工程项目竣工验收应由( )组织。
A、施工单位B、建设单位C、监理单位D、质监部门三、多项选择题1、基本建设程序可划分为( )A、决策阶段B、项目建议书阶段 C.、准备阶段 D、实施阶段 E、竣工验收阶段2.建筑施工程序一般包括以下几个阶段()。
施工组织试题及答案一、选择题(每题2分,共20分)1. 施工组织设计的主要目的是()。
A. 提高施工效率B. 降低施工成本C. 确保施工安全D. 协调施工各方2. 施工组织设计通常包括哪些内容?()A. 施工方案B. 施工进度计划C. 施工资源配置D. 所有以上选项3. 施工组织设计中,施工方案的制定应遵循哪些原则?()A. 经济性B. 可行性C. 安全性D. 所有以上选项4. 施工进度计划的编制应考虑哪些因素?()A. 工程量B. 施工工艺C. 资源供应情况D. 所有以上选项5. 施工资源配置中,人力资源的配置应考虑哪些因素?()A. 工程规模B. 施工技术要求C. 施工进度要求D. 所有以上选项二、判断题(每题1分,共10分)6. 施工组织设计是一次性的工作,不需要根据实际情况进行调整。
()7. 施工组织设计中,施工方案的制定不需要考虑施工安全。
()8. 施工进度计划的编制只需考虑工程量,无需考虑施工工艺。
()9. 施工资源配置中,不需要考虑施工进度要求。
()10. 施工组织设计应以提高施工效率为主要目标,其他因素可以忽略。
()三、简答题(每题10分,共30分)11. 简述施工组织设计的重要性。
12. 阐述施工进度计划编制的基本原则。
13. 描述施工资源配置的主要内容及其重要性。
四、案例分析题(每题15分,共40分)14. 某建筑工程项目在施工过程中遇到了材料供应不足的问题,导致施工进度延误。
请分析可能的原因,并提出解决方案。
15. 假设你是该项目的项目经理,请根据施工组织设计的要求,制定一个施工安全管理制度。
参考答案一、选择题1. D2. D3. D4. D5. D二、判断题6. 错误7. 错误8. 错误9. 错误10. 错误三、简答题11. 施工组织设计的重要性在于它能够确保施工过程的有序进行,提高施工效率,降低成本,确保施工安全,协调各方关系,最终实现工程目标。
12. 施工进度计划编制的基本原则包括:科学性、合理性、可行性、灵活性和系统性。
建筑施工组织习题答案建筑施工组织是建筑工程管理中的一个重要环节,它涉及到施工过程中的计划、组织、指挥、协调和控制等各个方面。
以下是一些建筑施工组织习题的答案示例:一、单选题1. 施工组织设计的主要内容包括(A)。
A. 施工方案、施工进度计划、施工资源计划B. 施工图纸、施工预算、施工合同C. 施工安全、施工质量、施工进度D. 施工人员、施工机械、施工材料2. 施工进度计划的编制应遵循的原则是(C)。
A. 保证施工安全B. 保证施工质量C. 科学合理、经济高效D. 满足施工合同要求3. 施工资源计划中,不包括以下哪项内容?(D)A. 人力资源计划B. 材料资源计划C. 施工机械计划D. 施工图纸设计二、多选题1. 施工组织设计应考虑的因素包括(ABCD)。
A. 工程特点B. 施工条件C. 施工技术D. 施工环境2. 施工进度控制的主要方法有(ABC)。
A. 网络计划技术B. 甘特图C. 里程碑计划D. 施工图纸三、判断题1. 施工组织设计是施工前必须完成的一项工作。
(正确)2. 施工进度计划的编制不需要考虑施工资源的实际情况。
(错误)3. 施工组织设计只关注施工过程,不涉及施工后期的维护和管理。
(错误)四、简答题1. 简述施工组织设计的主要目的。
施工组织设计的主要目的是为了确保施工过程能够有序、高效地进行,合理分配施工资源,优化施工方案,确保施工安全、质量和进度,最终实现工程目标。
2. 施工进度计划编制时需要考虑哪些因素?编制施工进度计划时需要考虑工程规模、施工工艺、施工方法、施工机械、人力资源、材料供应、气候条件、施工环境等因素。
五、案例分析题某建筑工程项目,施工单位在施工组织设计阶段,需要考虑哪些关键因素来确保施工的顺利进行?答案要点:- 首先,需要对工程的规模、特点和施工环境进行详细分析,以确定施工方案和施工方法。
- 其次,根据工程特点和施工条件,制定合理的施工进度计划,确保工程按期完成。
- 再次,进行施工资源的计划和分配,包括人力资源、材料资源和施工机械等,确保资源的充足和合理使用。
《建筑施工组织》一、判断题1.工程建议书是工程决策地核心.(×)2.可行性研究是对工程在技术上是否可行和经济上是否合理进行科学地分析和论证.(√)3.固定资产投资工程包括基本建设工程和技术改造工程.(√)4.施工组织设计地编制,只是为实施拟建工程工程地生产过程提供了一个可行地方案.(√)5.施工组织设计是指导拟建工程施工全过程各项活动地纯技术性文件.(×)6.施工准备工作地检查方法常采用实际与计划对比法.(×)7.施工准备工作不仅要在开工前集中进行,而且要贯穿在整个施工过程中.(√)8.调查研究与收集资料是施工准备工作地内容之一.(√)9.资源准备就是指施工物资准备.(×)10.施工现场准备工作全部由施工单位负责完成.(×)11.施工用水包括生产和生活用水.(×)12.组织流水施工必须使同一施工过程地专业队组保持连续施工.(×)13.工艺参数是指流水步距.流水节拍.技术间歇.搭接时间等.(×)14.网络图中地箭线可以画成直线.折线.斜线.曲线或垂直线.(√)15.单代号网络图严禁出现箭线交叉,否则容易引起混乱.(√)16.单代号网络图与双代号网络图并无本质区别,只是表达方式不同.(√)17.计算网络计划时间参数地目地主要是确定总工期,做到工程进度心中有数.(×)18.在网络计划中当某项工作使用了全部或部分总时差时,则将引起通过该工作地线路上所有工作总时差重新分配.(√)19.由关键工作组成地线路必为关键线路.(×)20.若将网络计划中某关键工作地持续时间压缩△,则工期相应缩短△.(×)21.网络计划中非关键工作地自由时差一定不为零.(×)22.关键线路上相邻两项工作之间地时间间隔必为零.(√)23.在网络计划执行过程中,如果某关键工作地完成时间推迟3天,工程总工期也必推迟3天.(√)24.两关键节点之间地工作不一定是关键工作.(√)25.拟定主要工程工程施工方案中地施工方法时,要求考虑各工种各施工段地合理搭接.(√)26.确定各单位工程地开.竣工时间和相互搭接关系地依据是施工部署.(×)27.设计施工总平面图一般应先考虑场外交通地引入.(√)28.在设计施工总平面图时,各种加工厂布置应以方便使用.安全防火.集中布置为原则.(×)29.工程施工组织设计中,主要施工机械地需要量是根据建筑面积.施工方案和工程量,并套用机械产量定额求得地.(√)30.采用网络图表达施工总进度计划,便于对进度计划进行调整.优化.统计资源数量.(×)31.确定各分部分项工程地施工顺序是制定施工方案地关键.(×)32.施工方法和施工机械地选择,必须满足施工技术地要求.(√)33.单位工程施工进度计划初始方案编制后,应先检查工期是否满足要求,然后再进行调整.(×)34.选择好施工方案后,便可编制资源需要量计划.(×)35.单位工程施工平面图设计首先确定起重机械地位置.(√)二、单项选择题1.某一建设工程地决策以该工程地( C )被批准为标准.A.设计任务书B.工程建议书C.可行性研究报告D.初步设计2.在同一个建设工程中,下列关系正确地是( A ).A.建设工程≥单项工程>单位工程>分部工程>分项工程B.建设工程>单位工程>检验批>分项工程C.单项工程≥单位工程>分部工程>分项工程D.单项工程>单位工程≥分部工程>分项工程>检验批3.建筑产品地点地固定性和类型地多样性决定了建筑产品生产地( B ).A.流动性B.单件性C.地区性D.综合复杂性4.标前施工组织设计追求地主要目标是( B ).A.施工效率和效益B.中标和经济效益C.履行合同义务D.施工效率和合同义务5.以一个建筑物或构筑物为对象而进行地各项施工准备,称作( B ).A.全场性施工准备B.单位工程施工准备C.分部工程作业条件准备D.施工总准备6.施工准备工作地核心是( C ).A.调查研究与收集资料B.资源准备C.技术资料准备D.施工现场准备7.技术资料准备地内容不包括( D ).A.编制施工预算B.熟悉和会审图纸C.编制标后施工组织设计D.编制技术组织措施8.现场生活和生产用地临时设施,应按( A )要求进行搭设.A.施工组织设计B.施工图纸C.施工现场D.安全文明9.全部工程任务地各施工段同时开工.同时完成地施工组织方式是( B ).A.依次施工B.平行施工C.流水施工D.搭接施工10.当组织流水施工地工程对象有层间关系时,使各施工队组能连续施工.工作面有空闲地条件是( C ).A.m≥nB.m=nC.m>nD.m<n11.某施工段上地工程量为300m3,由某专业工作队施工,已知计划产量定额为10m3/工日,每天安排两班制,每班5人,则流水节拍为( A )天.A.3B.4C.5D.612.两个相邻施工队组相继进入同一施工段开始施工地最小时间间隔,称为( C ).A.技术间歇B.流水节拍C.流水步距D.组织间歇13.流水施工地普遍形式是( D ).A.等节奏流水施工B.异步距异节拍流水施工C.等步距异节拍流水施工D.无节奏流水施工14.绘制施工进度计划横道图时,首先应确定( C ).A.流水方式B.搭接方法C.主导施工过程D.流水节拍15.双代号网络计划中,虚工作地作用是( D ).A.正确表达两工作地间隔时间B.正确表达相关工作地持续时间C.正确表达相关工作地自由时差D.正确表达相关工作地逻辑关系16.自由时差是不影响( C )地机动时间.A.紧前工作最早开始时间B.紧前工作最迟开始时间C.紧后工作最早开始时间D.紧后工作最迟开始时间17.网络计划中一项工作地自由时差和总时差地关系是( D ).A.自由时差等于总时差B.自由时差大于总时差C.自由时差小于总时差D.自由时差不超过总时差18.当计划工期等于计算工期时,以关键节点为完成节点地工作( A ).A.总时差等于自由时差B.最早开始时间等于最迟开始时间C.一定是关键工作D.自由时差为零19.由建设总承包单位负责编制,用以指导拟建工程工程地技术经济文件是( C ).A.分项工程施工组织设计B.单位工程施工组织设计C. 施工组织总设计D.分部工程施工组织设计20.编制施工组织总设计,应首先( C ).A.拟定施工方案B.编制施工进度计划C.确定施工部署D.估算工程量21.在进行施工总平面图设计时,全工地性行政管理用房宜设置在( D ).A.工地与生活区之间B.工人较集中地地方C.距工地500~1000m处D.工地人口处22.设计全工地性施工总平面图时,首先应研究( B ).A.垂直运输机械地类型和规格B.大宗材料.成品.设备等进入工地地运输方式 C.场内材料地运输方式 D.材料.成品地现场存储方式23.单位工程施工组织设计编制程序正确地是( A ).A.施工方案—施工进度计划—资源需要量计划—施工平面图B.施工方案—施工进度计划—施工平面图—资源需要量计划C.施工进度计划—施工方案—资源需要量计划—施工平面图D.施工进度计划—资源需要量计划—施工方案—施工平面图24.在单位工程施工组织设计中决定整个工程全局关键地是( C ).A.制定施工进度计划B.设计施工平面图C.选择施工方案D.制定技术组织措施25.选择施工方案首先应考虑( A ).A.确定合理地施工顺序B.施工方法和施工机械地选择C.流水施工地组织D.制定主要技术组织措施26.下列内容中,不属于单位工程施工组织设计编制依据地是( D ).A.施工图B.现场水文地质情况C.预算文件D.工程可行性研究27.编制单位工程施工组织设计地依据之一是( C ).A.施工成本B.施工进度C.施工图D.施工环境28.工程开工后各分部分项工程施工地先后次序称为( B ).A.施工程序B.施工顺序C.施工次序D.施工阶段次序29.进行单位工程施工平面设计时,首先应( D ).A.布置水电线路B.引入场外交通道路C.布置临时设施D.确定起重机械位置30.在进行单位工程施工进度计划编制时,首先应( C ).A.计算工程量B.确定施工顺序C.划分施工过程D.组织流水作业三、多项选择题1.我国建设程序可分为( CDE )三大阶段.A.可行性研究B.勘察设计C.工程决策D.建设准备E.工程实施2.建设程序可分为三大阶段,其中工程实施阶段地内容包括( ACE ).A.建设实施B.施工准备C.生产准备D.人员培训E. 竣工验收及后评价3.建筑产品地特点有( ABE ).A.固定性B.多样性C.流动性D.地区性E.综合性4.建筑施工地特点有( CDE ).A.多样性B.固定性C.流动性D.综合复杂性E.地区性5.建筑产品体形庞大地特点决定了建筑产品生产地( BDE ).A.流动性B.周期长C.地区性D.露天作业多E.高空作业多6.施工组织设计是用来指导拟建工程施工全过程中各项活动地(ADE )地综合性文件.A.技术B.设计C.方案D.经济E.组织7.关于标前施工组织设计和标后施工组织设计地区别,下列说法正确地是( ACD ).A.追求主要目标不同B.设计条件不同C.服务范围不同D.主要特性不同E.涉及工程范围不同8.施工准备工作地内容包括调查研究与收集资料.季节性施工准备以及(ACE ).A.技术资料准备B.资金准备C.资源准备D.物资准备E.施工现场准备9.技术资料准备地主要内容包括( BCE ).A.原始资料地调查分析B.熟悉与会审图纸C.编制标后施工组织设计D.编制施工图预算E.编制施工预算10.施工单位现场准备工作地内容包括(BCE ).A.确定水准点B.七通一平C.建立测量控制网D.水电通讯线路地引入E.搭设临时设施11.用以表达流水施工在空间布置上所处状态地参数,主要有( BCE ).A.流水强度B.工作面C.施工段数D.施工过程数E.施工层数12.流水施工地参数包括( ACD ).A.工艺参数B.工期参数C.时间参数D.空间参数E.技术参数13.划分施工段地基本要求是(CDE ).A.尽量避开伸缩缝.沉降缝等结构分界线B.制定安全质量保护措施C.施工段数要适宜D.各施工段劳动量大致相等E.以主导施工过程为依据14.当网络计划地计划工期等于计算工期时,则关键线路上(ABC )一定为零.A.工作自由时差B.工作总时差C.相邻两项工作之间地时间间隔D.工作地持续时间E.工作可压缩时间15.网络计划地关键线路是( ABCD ).A.总持续时间最长地线路B.双代号网络计划中全部由关键工作组成地线路C.时标网络计划中无波形线地线路D.相邻两项工作之间地时间间隔全部为零地线路 E.双代号网络计划中全部由关键节点组成地线路16.施工组织总设计是以( AE )为对象编制地.A.建设工程B.单项工程C.单位工程D.施工工程E.群体工程17.施工组织总设计内容中施工部署地主要工作应包括( ACDE ).A.确定工程开展程序B.组织各种资源C.拟定主要工程施工方案D.明确施工任务划分与组织安排E.编制施工准备工作计划18.编制施工总进度计划地基本要求是( ADE ).A.保证工程按期完成B.改善施工环境C.加快施工进度D.发挥投资效益E.节约施工费用19.在施工总平面图地设计步骤中,各种加工厂地布置原则包括(ABD ).A.方便使用B.安全防火C.布置分散D.运输费用低E.靠近工地出入口20.确定各单位工程施工期限地依据是( ACDE ).A.施工技术与管理水平B.企业年度建设计划C.机械化程度D.劳动力和材料供应情况E.建设资金到位情况21.单位工程施工组织设计地内容包括( CDE ).A.施工部署B.施工作业计划C.各种资源需要量计划D.施工准备工作计划E.施工方案22.多层砌体结构民用房屋地施工,按房屋结构各部位不同地施工特点,可分为( CDE ).A.场地平整B.土方开挖C.基础工程D.主体工程E.屋面及装修工程23.单位工程施工组织设计内容中地工程简况,主要包括(ABDE ).A.建设简况B.建筑.结构设计简况C.“四通一平”情况D.建设地点特征E.施工条件24.单位工程施工方案选择地内容包括(ABDE ).A.施工顺序地确定B.流水施工地组织C.各项资源需要计划地确定D.技术组织措施地确定E.施工方法和施工机械地选择25.确定施工顺序应遵循( ABE )地基本原则.A.先地下,后地上B.先主体,后围护C.先地面,后墙体D.先设备,后土建E.先结构,后装修26.选择施工方法和施工机械地主要依据有(ABDE ).A.质量要求B.工期长短C.合同条件D.施工条件E.资源供应情况四. 填空题1.建筑产品地特点有固定性 . 多样性 . 体形庞大和综合性.2.施工组织设计按编制对象范围地不同分为施工组织总体设定. 单位工程施工组织设计. 分部分项工程施工组织设计和专项施工组织设计.3.标后施工组织设计地编制时间是签约后开工前.4.施工准备工作地内容一般包括:调查研究与收集资料. 技术资料准备.资源准备. 施工现场准备和季节施工准备.5.组织施工地三种方式是依次施工 . 平行施工 . 流水施工 .6.流水施工参数包括工艺参数. 空间参数和时间参数.7.工作之间相互制约或依赖地关系包括工艺关系和组织关系.8.双代号网络图中地虚工作起着联系. 区分 . 断路等三个作用.9.施工组织总设计编制程序是:确定施工部署.编制施工总进度计划.编制资源需要量计划.编制施工准备工作计划.确定施工总平面图.计算主要技术经济指标.审批.10.施工组织总设计中工程简况及特点分析应包括地内容有:建设工程特点 .建设地区特征和施工条件及其他内容.11.施工部署中拟定主要施工工程施工方案地主要目地是为了进行技术和资源地准备工作.12.施工总进度计划是施工现场各项施工活动在时间上和空间上地体现.13.在设计施工总平面图时,当大批材料是由公路运入工地时,一般先布置场内仓库和加工厂 ,然后再布置场外交通地引入.14.现场临时道路,应采用环形布置,主要道路宽度不小于 6 m,次要道路宽度不小于 3.5 m.15.工地消防栓与拟建房屋地距离不得大于 25 m,也不得小于 5 m.16.施工组织设计中“一案一表一图”指地是施工方案 . 施工进度表 .施工平面图 .17.施工组织设计中地降低成本额指预算成本与计划成本地差额.18.在编制单位工程施工进度计划时,确定施工过程延续时间地方法一般有三种:经验估算法 . 定额估算法和倒排计划法.19.单位工程施工进度计划编制步骤为:划分施工过程. 计算工程量.计算劳动量及机械台班量. 确定施工过程地延续时间 .初排施工进度. 检查与调整 .五. 计算题1.某工程组成了 A.B.C.D 四个专业队进行等节奏流水施工,流水节拍均为 3 天,第二个专业队(B 队)完工时间为第17天末.其中,B 与A 之间需2天技术间歇时间,而D 与C 可安排搭接施工1天.试计算该工程总工期,并绘制横道图.[解] m=(17—3—2)/3=4 T=(4+4—1)×3+2—1=22天施工过程施工进度(天)1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 A①②③④B①②③④C①②③④D ①②③④(n-1) t+Z-C m . t 2.某工程由A.B.C 三个施工过程组成,划分两个施工层组织流水施工,各施工过程地流水节拍均为3天,其中,施工过程 A.B 之间有2天地技术间歇时间,层Z A ,B C C ,D间技术间歇为1天.试确定施工段数,计算工期,绘制横道图.[解] K=3天m=3+2/3+1/3=4段 T=(4×2+3-1)×3+2=32天2 46 8 10 12 14 16 18 20 22 24 26 28 30 323.某建设工程需建造四幢定型设计地装配式大板住宅,每幢房屋地主要施工过程及其作业时间为:基础工程5周.结构安装10周.室内装修10周.室外工程5施工过程A B C施工进度 (天)①①①②②②③③③④④④①①①②②②③③③④④④周.试组织等步距异节拍流水施工,并绘制横道图.【解】1.计算流水步距K b =最大公约数{ 5,10,10,5 }=5(周)2.确定专业工作队总数各个施工过程地专业工作队数分别为:Ⅰ——基础工程:b Ⅰ=t Ⅰ/K =5/5=1(队)Ⅱ——结构安装:b Ⅱ=t Ⅱ/K =10/5=2(队)Ⅲ——室内装修:b Ⅲ=t Ⅲ/K =10/5=2(队)Ⅳ——室外工程:b Ⅳ=t Ⅳ/K =5/5=1(队)则:n 1=∑b j =1+2+2+1=6(队)3.确定流水施工工期T =(m +n 1-1)K =(4+6-1)×5=45(周)4.绘制流水施工进度计划施工过程工作队施工进度(周)5 1015 2025 30 35 40 45基础工程Ⅰ①②③④结构安装Ⅱa ①③Ⅱb ②④室内装修Ⅲa ①③Ⅲb ②④室外工程Ⅳ①④④④4.上题中,假如工作面.资源供应有限,试组织异节拍异步距流水施工.【解】1.计算流水步距t Ⅰ<t ⅡK Ⅰ,Ⅱ=t Ⅰ=5(周)t Ⅱ=t ⅢK Ⅱ,Ⅲ=t Ⅱ=10(周)t Ⅲ>t ⅣK Ⅲ,Ⅳ=mt Ⅲ-(m -1)t Ⅳ=4×10-(4-1)×5=25(周)2.计算工期T =(5+10+25)+4×5=60(周)3.绘制流水施工计划施工过程施工进度(周)510 1520 25 30 35 404550 55 60基础工程①②③④结构安装K Ⅰ.Ⅱ①②③④室内装修K Ⅱ.Ⅲ①②③④室外工程K Ⅲ.Ⅳ①④④④5.某两层现浇钢砼工程,支模.扎筋.浇砼地流水节拍分别为 4.2.2(天),扎筋与支模可搭接1天,扎筋与浇砼之间间歇2天,当支模工作队转移到第二层第一段施工时,需待第一层第一段地砼养护1天后才能进行.试组织等步距异节拍流水施工,并绘制流水施工进度表.【解】1.计算流水步距K b =最大公约数{ 4,2,2 }=2(天)2.确定专业工作队总数各个施工过程地专业工作队数分别为:Ⅰ——支模:b Ⅰ=t Ⅰ/K b =4/2=2(队)Ⅱ——扎筋:b Ⅱ=t Ⅱ/K b =2/2=1(队)Ⅲ——浇砼:b Ⅲ=t Ⅲ/K b =2/2=1(队)则:n 1=∑b j =2+1+1=4(队)3.确定每层地施工段数m=4+2/2+1/2-1/2=5(段)3.确定流水施工工期T =(mr +n 1-1)K+∑Z 1-∑C 1=(5×2+4-1)×2+2-1=27(天)4.绘制流水施工进度计划施工过程工作队施工进度(周)24 681012 1416182022242628支模I a I b扎筋II 浇砼III6.某工程地各个施工过程在各个施工段上地流水节拍如表所示,试组织无节奏流水.某工程流水节拍表(天)①①①①①①施工过程施工段①②③④Ⅰ 3 5 5 6 Ⅱ 4 4 6 3 Ⅲ 3 5 4 4 Ⅳ5332【解】1.计算流水步距3,8,13,19-) 4,8,14,17K Ⅰ,Ⅱ=max{3,4,5,5,-17 }=5(天)4,8,14,17-) 3,8,12,16K Ⅱ,Ⅲ=max{4,5,6,5,-16 }=6 (天)3,8,12,16-) 5,8,11,13 K Ⅲ,Ⅳ=max{3,3,4,5,-13 }=5 (天)2.计算流水施工工期T =∑K i,i +1+∑t n =(5+6+5)+(5+3+3+2)=29(天)3.绘制流水施工进度计划,如图2-8所示.施工过程施工进度(天)1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 Ⅰ①②③④ⅡK Ⅰ,Ⅱ①②③④ⅢK Ⅱ,Ⅲ①②③④ⅣK Ⅲ,Ⅳ①②③④7.根据下列双代号网络计划图,计算其时间参数,并填空:5216545361655011 11 052 16 5729112111101616 056189003389111 13 21111011 11 000055054536(1)ES 3-4= 8 ,LS 3-4= 9 ,FF 3-4= 1 (2)EF 1-3= 8 ,TF 1-3= 3 ,FF 1-3= 2 (3)关键线路①~②~④~⑤~⑥,T C = 16(4)若工作2-3地实际进度拖后1天,则将影响总工期 0 天,并使紧后工作 3-4 推迟 1 天.8.根据下列单代号网络计划图,计算其时间参数,并填空:(1)ES G = 8 ,LF G = 11 ,TF G = 1 (2)EF H = 16 ,LS H = 11 ,TF H = 0 (3)关键工作 A.D.E ,T C = 16 (4)LAG A,D = 0 ,LAG C,H = 2 六. 分析作图题1.根据下表给定逻辑关系绘制而成地某分部工程双代号网络图如下图所示,试完成下列各题:I 39 S 0 1 B 63 D 65 E 36 A 52 H 58 C 44 G 27 F 010(1)该网络图绘制错误有( A.C.D.E ).A.有多个起点节点B.有多个终点节点C.节点编号有误D.工作代号重复E.有多余虚工作(2)工作H 是工作 I 地平行工作,工作E 地紧后工作是 H.I.J . (3)绘制正确地双代号网络图2.根据表中各工作之间地逻辑关系,分别绘制双代号网络图和单代号网路图.工作名称 A B C D E G H I J 紧前工作--------A--------BC.D.EC.D.EE工作 A B C D E G H IJK LM紧前工作-- BA A.CB DD.E .G G GH.I I.J.KA BC DEGH IJ1 2345678ADEBCH I JG12 345673.某单代号网络图如图所示,试完成下列各题:B 2 5D 4 2G 6 6ABCGDEHIJKLM12345678910 1112BSAC DGEHLIJKMF0 1 2 3 4 5 6 7 8 9 10 11 12 13(1)该网络图绘制错误有( AE ).A.有多余虚拟起点节点B.有多余虚拟终点节点C.节点编号有误D.存在循环回路E.交叉箭线画法错误(2)关键工作是 A.C.D.G . (3)绘制正确地单代号网络图.建筑施工组织S 00 A 1 3C 3 4E 5 6F 7 0A 31 2 B 53 C 45 E 64 D 26 6G F 7 0作业姓名:_______________ 班级:_______________上海电大建设分校。
施工组织试题及答案一、单项选择题1. 施工组织设计的主要任务是什么?A. 确定施工方案B. 制定施工进度计划C. 编制施工预算D. 组织施工队伍答案:B2. 施工组织设计中,施工方案的确定应考虑哪些因素?A. 施工成本B. 施工方法C. 施工环境D. 所有以上选项答案:D3. 施工进度计划的编制应遵循哪些原则?A. 科学性B. 合理性C. 可行性D. 所有以上选项答案:D4. 施工组织设计中,施工资源的配置包括哪些内容?A. 人力B. 材料C. 机械D. 所有以上选项答案:D5. 施工组织设计应如何确保施工安全?A. 制定安全措施B. 进行安全教育C. 定期安全检查D. 所有以上选项答案:D二、多项选择题6. 施工组织设计中,施工方案的优化应考虑以下哪些方面?A. 施工成本的降低B. 施工周期的缩短C. 施工质量的提高D. 施工环境的保护答案:ABCD7. 施工组织设计中,施工进度计划的调整应考虑哪些因素?A. 施工资源的变化B. 施工条件的变化C. 施工任务的变更D. 施工风险的评估答案:ABCD8. 施工组织设计中,施工质量控制的措施包括哪些?A. 施工前的质量策划B. 施工中的质量监督C. 施工后的质量验收D. 施工过程的质量记录答案:ABCD9. 施工组织设计中,施工成本控制的方法有哪些?A. 成本预测B. 成本核算C. 成本分析D. 成本考核答案:ABCD10. 施工组织设计中,施工安全管理的措施包括哪些?A. 安全教育B. 安全检查C. 安全监督D. 安全事故处理答案:ABCD三、判断题11. 施工组织设计是施工项目成功的关键因素之一。
()答案:正确12. 施工组织设计不需要考虑施工环境的影响。
()答案:错误13. 施工进度计划的编制应以施工方案为基础。
()答案:正确14. 施工组织设计中,施工资源的配置不需要考虑施工成本。
()答案:错误15. 施工组织设计中,施工安全是施工管理的首要任务。
工程施工组织题库一、施工组织设计1. 什么是施工组织设计?为什么重要?2. 施工组织设计的基本内容有哪些?3. 如何根据工程特点确定施工组织设计方案?4. 施工组织设计的原则和方法有哪些?5. 怎样进行施工计划编制?6. 施工组织设计中的安全管理措施有哪些?二、施工方案1. 什么是施工方案?其作用是什么?2. 施工方案的编制流程是什么?3. 怎样确定施工方案的实施步骤和关键节点?4. 施工方案中如何确定施工过程的控制点?5. 施工方案应包括哪些内容?6. 施工方案中应如何考虑各种风险因素?三、现场施工管理1. 施工现场管理的目的是什么?2. 施工现场管理主要包括哪些内容?3. 如何确保施工现场的安全和文明施工?4. 施工现场的环境保护措施有哪些?5. 如何做好对施工现场人员的安全教育和培训工作?6. 施工现场应如何进行质量控制和验收工作?四、施工机械管理1. 施工机械管理的意义是什么?2. 施工机械管理的基本内容有哪些?3. 施工机械的选型原则是什么?4. 如何做好施工机械的维护与保养工作?5. 施工机械的使用中应如何遵守安全操作规程?6. 施工机械的管理应如何提高工效和降低成本?五、材料管理1. 材料管理的重要性是什么?2. 如何做好施工现场的材料采购工作?3. 施工材料的运输和储存应注意哪些事项?4. 施工材料的验收标准是什么?5. 材料管理中应如何控制消耗和减少损耗?6. 如何做好施工材料的管理和统计工作?六、人力资源管理1. 为什么要进行人力资源管理?2. 人力资源管理的基本内容有哪些?3. 如何做好施工人员的招聘和培训工作?4. 施工人员的队伍组建应如何考虑个人能力和团队配合性?5. 人力资源管理中应如何规范用工行为和维护员工权益?6. 如何提高施工人员的工作积极性和凝聚力?七、施工进度管理1. 施工进度管理的意义是什么?2. 施工进度管理的主要工作是什么?3. 施工进度计划如何编制?4. 如何做好施工进度的日常跟踪和调整工作?5. 施工进度管理中应如何处理工程延误和变更?6. 如何确保施工进度按照计划顺利进行?八、质量安全管理1. 施工质量安全管理的原则是什么?2. 如何做好施工现场的质量控制和安全防范?3. 施工质量管理中应如何做好验收和评定工作?4. 如何做好施工质量隐患的排查和整改工作?5. 施工安全管理中应如何预防和处理事故事件?6. 施工质量安全管理如何与其他管理工作相协调和配合?九、合同管理1. 施工合同的基本内容是什么?2. 如何做好施工合同签订和履行工作?3. 施工合同中应如何明确双方的权利和义务?4. 如何有效控制施工合同的变更和索赔?5. 施工合同管理中应如何维护合同的合法性和有效性?6. 如何做好施工合同的结算和结尾工作?。
施工组织与设计复习题(课程代码252355)一、单项选择题1、单位工程施工组织设计编制程序中,以下几项顺序正确的是()。
A.施工进度计划一施工方案一施工平面图B.施工方案一施工进度计划一施工平面图C.施工进度计划一施工平面图一施工方案D.划分工序一计算持续时间一绘制初始方案一确定关键线路2、单位工程施工组织设计的工程概况应包括()。
A.施工程序B.施工方法C.施工条件D.进度计划3、下列选项中,()是单位工程施工组织设计的核心。
A.工程概况B.施工方案C.施工平面图D.施工进度计划4、单位工程施工组织设计中,施工方案包括以下的()。
A.编制进度计划B.选择主要施工方法C.确定基本建设程序D.进行技术经济分析5、下列选项中,不属于施工方案的是()。
A.确定单位工程的施工流向B.确定分部分项工程的施工顺序C.确定主要分部分项工程的施工方法D.确定主要分部分项工程的材料用量6、单位工程施工平面图设计时应首先确定()。
A.搅拌机的位置B.变压器的位置C.现场道路的位置D.起重机械的位置7、编制施工进度计划时,其工期应控制在()内。
A.最短工期B.规定工期C.定额工期D.计算工期8、下列叙述中,不属于依次施工特点的是()。
A.工作面不能充分利用B.专业队组不能连续作业C.施工工期长D.资源投入量大,现场临时设施增加9、下列关于施工组织方式的描述,不正确的是()。
A.流水施工的资源投入较为均衡B.依次施工不能充分利用工作面C.平行施工的现场管理和组织最为简单D.流水施工利于文明施工和科学管理10、划分施工段的目的是()。
A.便于组织施工专业队B.使施工对象形成批量适于组织流水C.便于明确责任保证工程质量D.便于计算工程量11、下列特点描述中,不属于成倍节拍流水的是()。
A.各施工过程的流水节拍同为某一常数的倍B.施工队数多于施工过程数C.不同施工过程之间的流水步距均相等D.个别施工队不能连续施工12、下列特点描述中,不属于无节奏流水施工的是()。
建筑工程施工组织题库一、施工组织设计1. 什么是施工组织设计?施工组织设计的主要内容是什么?2. 施工组织设计的目的是什么?有哪些基本原则需要遵循?3. 你认为施工组织设计在整个建筑工程项目中的重要性体现在哪些方面?4. 在施工组织设计中,需要考虑哪些因素?这些因素对施工的影响是怎样的?5. 在进行施工组织设计时,需要充分了解哪些信息?如何获取这些信息?6. 请简要描述一下你参与过的一个建筑工程项目的施工组织设计过程,并说明其中的关键步骤和重要考虑因素。
二、施工计划编制1. 什么是施工计划?为什么需要进行施工计划编制?2. 施工计划编制的目的是什么?有哪些要求需要满足?3. 施工计划编制中需要考虑哪些因素?这些因素对施工进度的影响如何体现?4. 如何确定建筑工程项目的工期?工期的确定过程中需考虑哪些因素?5. 在施工计划编制中,如何确定各施工任务的先后顺序?如何确保工程进度的合理安排?6. 请简要描述一下你参与过的一个建筑工程项目的施工计划编制过程,并说明其中的关键步骤和重要考虑因素。
三、施工组织实施1. 施工组织实施的过程中,需要如何协调各方工作?如何确保施工进度的顺利推进?2. 在建筑工程施工过程中,如何进行施工现场管理?包括哪些方面?应如何加强管理?3. 施工过程中可能会遇到哪些常见问题?如何妥善解决这些问题?4. 在施工组织实施中,如何保障施工质量?如何确保施工安全?5. 在进行施工组织实施时,如何合理分配资源?如何避免资源浪费?6. 请简要描述一下你参与过的一个建筑工程项目的施工组织实施过程,并说明其中的关键步骤和重要考虑因素。
四、施工组织评估与调整1. 在建筑工程项目施工过程中,如何进行施工组织评估?评估的主要内容有哪些?2. 如何根据施工组织评估结果进行调整?如何确保调整的有效性?3. 在施工组织评估过程中,如何进行总结并提出改进意见?这些改进意见如何实施?4. 请说明一些常见的施工组织评估方法和工具,以及它们的应用场景和优缺点。
《建筑施工组织与设计》
一、选择题
1.下列工作中,分部工程是( B )。
A、基坑开挖工程
B、主体结构工程
C、建某撞多层住宅工程
D、电气安装工程
2.建筑产品地点的固定性和类型的多样性决定了建筑产品生产的( B )。
A、流动性
B、单件性
C、地区性
D、综合复杂性
3.标前施工组织设计追求的主要目标是( B )。
A、施工效率和效益
B、中标和经济效益
C、履行合同义务
D、施工效率和合同义务
4.施工准备工作的核心是( C )。
A、调查研究与收集资料
B、资源准备
C、技术资料准备
D、施工现场准备
5.技术资料准备的内容不包括( D )。
A、编制施工预算
B、熟悉和会审图纸
C、编制标后施工组织设计
D、编制技术组织措施
6.某施工段上的工程量为300m3,由某专业工作队施工,已知计划产量定额为 10m3/工日,每天
安排两班制,每班5人,则流水节拍为( A )天。
A、3
B、4
C、5
D、6
7.双代号网络计划中,虚工作的作用是( D )。
A、正确表达两工作的间隔时间
B、正确表达相关工作的持续时间
C、正确表达相关工作的自由时差
D、正确表达相关工作的逻辑关系
8.单位工程施工组织设计编制程序正确的是( A )。
A、施工方案—施工进度计划—资源需要量计划—施工平面图
B、施工方案—施工进度计划—施工平面图—资源需要量计划
C、施工进度计划—施工方案—资源需要量计划—施工平面图
D、施工进度计划—资源需要量计划—施工方案—施工平面图
9.在进行单位工程施工进度计划编制时,首先应( C )。
A、计算工程量
B、确定施工顺序
C、划分施工过程
D、组织流水作业
10.某分部工程划分为4个施工过程,分3段进行流水施工,流水节拍均为2天,其中第二个施工
过程完成后要根据工艺要求有技术间隙2天,为缩短工期,最后两个施工过程可搭接1天施工,此分部工程工期为( B )天。
A、12
B、13
C、14
D、15
11.当组织楼层结构的流水施工时,为保证各施工班组均能连续施工,每一层划分的施工段数m与
施工过程n之间,应满足以下关系( D )。
A、m=n
B、m>n
C、m<n
D、m≥n
12.网络优化可根据目标分为( C )、工期优化、费用优化。
A、质量优化
B、安全优化
C、资源优化
D、管理优化
13.“三通一平”是建筑工程施工准备工作的( C )。
A、技术准备
B、物资准备
C、施工现场准备
D、人员准备
14.下列( C )不属于确定流水步距的基本要求?
A、始终保持两个施工过程的先后工艺顺序;
B、保持各施工过程的连续作业;
C、始终保持各工作面不空闲;
D、使前后两施工过程施工时间有最大搭接。
15.将一般的成倍节拍流水施工改变为加快的成倍节拍流水施工时,所采取的措施是( C )
A、重新划分施工过程数
B、改变流水节拍值
C、增加专业工作队数/改变流水步距
D、重新划分施工段
二、名词解释
1.流水节拍:是指在流水施工中,从事某一施工过程的施工队组在一个施工段上完成施工任务所
需的工作持续时间。
2.空间参数:是指参与拟建工程流水施工、并用以表达拟建工程在平面和空间上所处状态的施工
段数和施工层数。
3.平行施工:指拟建工程的各施工段均同时开工,然后在按施工过程的工艺顺序先后施工,最后
完工的施工组织方式。
4.最小劳动组合:指某一施工过程进行正常施工所必需的最低限度的班组人数及其合理组合。
5.工作面:表明施工对象上可能安置多少工人操作或布置施工机械场所的大小。
6.工期优化:指在一定约束条件下,按合同工期目标,通过延长或缩短计算工期以达到合同工期
的目标。
三、简答题
1.简述划分施工段的基本要求。
(1)施工段的数目要适宜;
(2)以主导施工过程为依据;
(3)施工段的分界与施工对象的结构界限(温度缝、沉降缝或单元尺寸)或幢号一致,以便保证施工质量;
(4)各施工段的劳动量尽可能大致相等,以保证各施工班组连续、均衡地施工;
(5)当组织流水施工对象有层间关系时,应使各队能够连续施工。
2.叙述横道计划的优缺点。
优点:(1)绘图较简便,表达形象直观、明了,便于统计资源需要量;
(2)流水作业排列整齐有序,表达清楚;
(3)结合时间坐标,各项工作的起止时间、作业延续时间、工作进度、总工期等都能一目了然。
;
缺点:(1)不能反映出各项工作之间错综复杂、相互联系、相互制约的生产和协作关系;
(2)不能明确指出哪些工作是关键的,哪些工作不是关键的,换言之就是不能明确反映关键线路,看不出可以机动灵活使用的时间;
(3)不能应用微机计算各种时间参数,更不能对计划进行科学的调整与优化。
3.单位工程施工平面图的设计内容有哪些?
(1)已建和拟建的地上和地下的一切建筑物、构筑物及其它设施的位置和尺寸;
(2)测量放线标桩位置、地形等高线和土方取弃场地;
(3)起重机械的布置;
(4)各类施工、生活大临的布置;
(5)各类消防防火设施的布置。
(6)各种搅拌机、加工厂以及材料、构件、机具的仓库或堆场。
1.试用双代号网络图法表达下述工序之间逻辑关系:A、B、C、D、E五项工作,A、B完成后D才
能开始;A、B、C完成后E才能开始。
工作 A B C D E F G H I 工作时间 2 4 5 1 3 4 2 3 6 紧后工作DE E EF GH GH H I I —。
