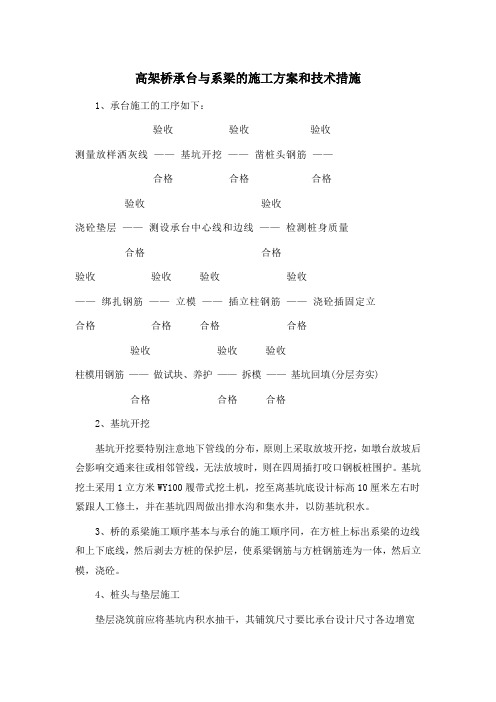

高架桥承台与系梁的施工方案和技术措施1、承台施工的工序如下:验收验收验收测量放样洒灰线——基坑开挖——凿桩头钢筋——合格合格合格验收验收浇砼垫层——测设承台中心线和边线——检测桩身质量合格合格验收验收验收验收——绑扎钢筋——立模——插立柱钢筋——浇砼插固定立合格合格合格合格验收验收验收柱模用钢筋——做试块、养护——拆模——基坑回填(分层夯实)合格合格合格2、基坑开挖基坑开挖要特别注意地下管线的分布,原则上采取放坡开挖,如墩台放坡后会影响交通来往或相邻管线,无法放坡时,则在四周插打咬口钢板桩围护。
基坑挖土采用1立方米WY100履带式挖土机,挖至离基坑底设计标高10厘米左右时紧跟人工修土,并在基坑四周做出排水沟和集水井,以防基坑积水。
3、桥的系梁施工顺序基本与承台的施工顺序同,在方桩上标出系梁的边线和上下底线,然后剥去方桩的保护层,使系梁钢筋与方桩钢筋连为一体,然后立模,浇砼。
4、桩头与垫层施工垫层浇筑前应将基坑内积水抽干,其铺筑尺寸要比承台设计尺寸各边增宽10厘米,以便于绑扎钢筋和安装模板,方桩与主桥承台,×××桥盖梁的连接按设计图纸施工。
5、钢筋、模板和承台砼施工承台与系梁的钢筋、模板和砼施工主要参考前面的主要工序工程施工方案,所有承台与系梁砼都拟采用自拌,并用1吨的翻斗车运输到承台与系梁浇筑处,砼搅拌站至承台与系梁浇砼处要修筑施工便道,承台与系梁砼浇筑的施工平台要和承台与系梁外模和钢筋分开,以免砼在运输过程中影响钢筋和模板的移动。
要求成型后砼的断面尺寸允许偏差少于±20毫米,顶面高程的允许偏差少于±10毫米轴线位移的允许偏差少于15毫米。
XX高速公路XX合同段桥台、承台施工方案一、编制依据(一)湖北省谷城至竹溪高速公路工程项目《招标文件》;(二)谷城至竹溪高速公路《两阶段施工图设计文件》及补充部分(第22合同段);(七)业主各项管理规定。
二、质量目标及技术指标(一)质量目标(二)质量标准1、砼的三、工程概况XX高速公路XX合同段部分桥梁的桥台分为重力式桥台(基础、墙身为C25素砼,台帽、背墙为C30钢筋砼)、桩柱式桥台(基础为桩基C30钢筋砼,台帽、耳背墙为C30钢筋砼)和肋板式桥台(基础为桩基C30钢筋砼,承台、肋板、台帽、耳背墙为C30钢筋砼)三种,各桥桥台具体如下表:XX高速22标桥台一览表四、施工准备(一)施工测量准备:根据监理工程师签认的导线加密点及水准点,放出基础开挖的具体位置,并用白灰线将开挖范围表示出来。
(二)施工场地准备:在开挖范围内平整场地,清除杂物,坡面危石浮土排除一切不安全因素,确保施工机械顺利进场,做好施工前期的准备工作。
(三)原材料准备:施工前贮备足够数量的各种材料。
砂石材料、水泥等经过检验合格后,才进行使用,同时在施工中严格控制原材料质量,杜绝不合格材料进场。
(四)施工人员、机具的进场:基础施工配有一名现场施工负责人,根据工程量的大小组织工人,配备相应的施工机具。
桥台、承台施工工艺框图五、桥台施工方案(一)重力式桥台明挖扩大基础1、基坑开挖开挖前根据测量放样位置,将基坑大样用石灰线标出,保证轴线、边线位置及标高准确无误后方可开挖,开挖采用机械开挖。
基坑开挖的尺寸可按基础外形尺寸,基坑四周根据现场实际情况可超挖0.5到1m,根据开挖深度和土质情况考虑是否放坡和放坡坡度,一般要求开挖坡度不小于1:0.5,坡度应按地质条件、深度、施工经验和现场的具体情况确定。
开挖时应对基坑周围的汇水面设置排水沟,同时应在基底高程相对较低的位置设置集水井,将排水沟全部引致集水井用水泵将积水全部排出,以保持基坑四壁及裸露基底的干燥程度。
武汉大道(长江二桥〜岳家嘴立交)道路改造工程承台施工方案中国交通建设CHIIU CDMMUNiaTION COOOJN编制: __________审核: __________批准: __________ 中交二航局武汉大道(长江二桥〜岳家嘴立交)道路改造工程一标项目经理部、编制依据、工程概况2.1概述2.2自然条件2.3工程地质2.4 水文地质特征2.5 各种地下管线2.6 承台施工期间交通疏导三、机械设备和人员配置情况四、施工方案4.1承台工程概况4.2承台施工工艺4.3工效分析4.4承台模板验算4.5主要的施工方法五、常见质量缺陷控制及处理方法5.1蜂窝5.2 麻面5.3 孔洞5.5 缝隙、夹层5.6 缺棱掉角目录1.1.1.2..2..3..3..4...4..5...5..9..1.1..1..1.1..3..2..1.2..1.2..2..2..3...2..4..2..5.5.7 表面不平整 ..................................................... 2..6 ....5.8 强度不够,混凝土均质性差 ...................................... 2..6 .六、安全保证措施........................................................... 2..7 ....七、环境保护措施........................................................... 2..8 ....八、现场文明施工........................................................... 2..8 ....一、编制依据一、《武汉大道(长江二桥—岳家嘴立交)道路改造工程施工图》二、《武汉市市政工程设计研究院编编制的初步设计》三、《公路桥涵地基与基础设计规范》四、《公路桥涵施工技术规范》(JJJ041-200)0五、《公路工程质量检验评定标准》六、《市政桥梁工程质量检验评定标准》(CJJ2-90)七、招投标文件八、《武汉市市政工程设计研究院勘测分院的岩土工程勘察报告》九、《建筑承台技术规范》二、工程概况2.1概述《武汉城市总体规划(2009~2020年)》提出“以城市为核,多轴多心”的城市结构和都市发展区“四环十八射”快速路系统布局。
第1篇一、工程概况本工程为某高速公路桥梁工程,位于我国某省某市,全长约10公里。
桥梁采用预应力混凝土连续梁结构,共分为8联,每联桥梁长度约1200米。
承台为矩形截面,尺寸为10m×10m,埋深为4.0m。
二、施工准备1.人员准备组织一支具有丰富施工经验的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
对施工人员进行技术交底,确保施工人员熟悉施工工艺、质量标准和安全要求。
2.材料准备(1)混凝土:选用符合设计要求的预应力混凝土,强度等级为C30。
(2)钢筋:选用符合设计要求的HRB400钢筋,直径为Φ25、Φ28、Φ32。
(3)模板:选用钢模板,确保模板的强度、刚度和稳定性。
(4)混凝土输送泵:选用混凝土输送泵,确保混凝土的均匀输送。
(5)振捣器:选用插入式振捣器,确保混凝土的密实度。
3.机械设备准备(1)挖掘机:用于承台的开挖。
(2)混凝土搅拌车:用于混凝土的运输。
(3)混凝土输送泵:用于混凝土的输送。
(4)振捣器:用于混凝土的振捣。
(5)测量仪器:用于施工过程中的测量。
三、施工工艺1.场地平整(1)对施工现场进行平整,确保场地满足施工要求。
(2)根据设计图纸,确定承台的位置和尺寸。
2.基坑开挖(1)采用挖掘机进行基坑开挖,开挖深度为4.0m。
(2)根据设计要求,对基坑进行放坡处理,坡比为1:1。
(3)对基坑底部进行平整,确保基坑底部平整度满足设计要求。
3.基础处理(1)对基坑底部进行清理,确保无杂物、浮土等。
(2)采用碎石垫层对基坑底部进行垫平,厚度为0.2m。
(3)对碎石垫层进行压实,确保垫层密实度满足设计要求。
4.钢筋加工与安装(1)根据设计图纸,对钢筋进行加工,确保钢筋的尺寸、形状、位置等符合设计要求。
(2)将加工好的钢筋按照设计要求进行安装,确保钢筋的间距、保护层厚度等符合设计要求。
5.模板安装(1)根据设计图纸,对模板进行加工,确保模板的尺寸、形状、稳定性等符合设计要求。
桥梁工程承台施工方案一、前期准备在开展桥梁工程承台施工之前,需要做好充分的前期准备工作。
主要包括以下方面:1.确定施工计划:制定详细的施工计划,包括施工流程、工期安排、人员调配等。
2.现场勘察:对施工现场进行全面勘察,了解地质条件、环境情况等,为后续施工提供参考依据。
3.物资准备:准备好所需的施工材料和设备,确保施工过程中不会因为物资不足而延误工期。
4.安全措施:制定并严格执行安全生产方案,保障施工人员的安全。
二、施工流程桥梁工程承台的施工包括基础开挖、混凝土浇筑、支撑结构施工等多个环节,具体施工流程如下:1.基础开挖:按照设计要求,在承台预留位置进行开挖,清理出合适的基础平台。
2.钢筋加工:加工并安装承台内的钢筋结构,确保承台具有足够的承载能力。
3.混凝土浇筑:在基础内部浇筑混凝土,通过振捣等工艺确保混凝土质量。
4.支撑结构施工:根据设计要求,在混凝土凝固后进行支撑结构施工,确保承台的整体稳定性。
5.后续工序:根据具体设计要求进行后续的收尾工作,确保承台施工完整。
三、质量控制在桥梁工程承台施工过程中,质量控制是非常重要的一环。
为保证施工质量,需要采取以下措施:1.严格按照设计要求进行施工,确保结构的承载能力和稳定性。
2.定期对施工现场进行检查,及时发现并解决质量问题。
3.对混凝土材料进行严格把关,确保混凝土质量达标。
4.对施工人员进行培训,提高他们的专业水平和施工质量意识。
四、安全保障在桥梁工程承台施工中,安全是第一位的重要因素。
为确保施工安全,需要采取以下措施:1.制定安全施工方案,明确施工中的各项安全措施和应急预案。
2.设置安全警示标志,警示施工现场所有人员注意安全。
3.对施工人员进行安全培训,提高其安全意识和应急处理能力。
4.定期组织安全检查,发现并及时解决潜在安全隐患。
五、环保措施在桥梁工程承台施工中,还需注意环保工作,减少对环境的影响。
具体措施包括:1.合理利用水资源,减少水的浪费。
第1篇一、工程概况本工程为某跨河大桥,位于XX市XX区,全长XX公里。
桥梁采用预应力混凝土结构,主桥为XX米跨径,引桥为XX米跨径。
承台位于主桥和引桥桥墩处,采用钢筋混凝土结构,主要承担桥墩的竖向荷载和部分水平荷载。
二、施工准备1. 施工图纸及资料准备(1)熟悉施工图纸,了解桥梁承台的结构形式、尺寸、材料要求等。
(2)收集施工规范、标准、操作规程等相关资料。
2. 施工现场准备(1)确定施工区域,划分施工场地,确保施工顺利进行。
(2)搭建临时设施,如办公室、宿舍、食堂等。
(3)准备施工设备,如混凝土搅拌车、振捣器、钢筋加工设备等。
3. 人员组织(1)成立施工项目部,明确项目经理、技术负责人、施工负责人等职务。
(2)组织施工队伍,包括钢筋工、模板工、混凝土工等。
(3)进行施工人员培训,提高施工技能和安全意识。
三、施工工艺1. 钢筋加工(1)根据施工图纸,确定钢筋的直径、间距、长度等。
(2)加工钢筋,确保尺寸准确,表面平整。
(3)进行钢筋焊接,确保焊接质量。
2. 模板制作及安装(1)根据承台结构,制作模板,确保模板尺寸准确、牢固。
(2)安装模板,注意模板的垂直度和水平度。
(3)在模板内部设置支撑体系,保证模板在混凝土浇筑过程中的稳定性。
3. 混凝土浇筑(1)根据混凝土配合比,配制混凝土,确保混凝土强度、坍落度等指标符合要求。
(2)采用分层浇筑法,每层厚度控制在30cm左右。
(3)振捣混凝土,确保混凝土密实、无蜂窝、麻面等缺陷。
4. 养护(1)混凝土浇筑完成后,及时进行覆盖养护,保持混凝土湿润。
(2)养护时间根据混凝土强度要求确定,一般不少于7天。
(3)养护期间,注意观察混凝土表面,发现裂缝、变形等问题及时处理。
四、施工质量控制1. 钢筋加工质量(1)确保钢筋加工尺寸准确,表面平整。
(2)焊接质量符合规范要求,无虚焊、漏焊现象。
2. 模板制作及安装质量(1)模板尺寸准确,安装牢固。
(2)模板表面平整,无翘曲、变形等缺陷。
桥梁承台混凝土专项施工方案一、前期准备工作1.桥梁承台混凝土专项施工方案编制:根据设计图纸和技术要求,编制桥梁承台混凝土专项施工方案,包括施工工艺、施工工序、施工方法、施工组织等内容。
2.材料采购:根据施工方案确定所需材料种类、规格和数量,编制材料采购计划并进行采购,保证施工需要。
3.机械设备租赁:根据施工方案确定所需机械设备种类和数量,与机械设备租赁公司签订租赁合同,保证施工所需机械设备的供给。
4.人员组织:根据施工方案确定所需人员种类和数量,进行人员的招聘和安排工作。
二、施工准备工作1.现场清理:清理施工现场,清除垃圾、杂物和旧设备。
2.建立施工标志牌:根据施工方案和施工图纸,设置施工标志牌和警示标志,警示过往行人和车辆注意安全。
3.搭设临时施工设施:根据施工方案和施工图纸,搭设施工临时设施,包括办公室、工棚、临时水电设施等。
4.施工材料检查:对采购的施工材料进行检查,杜绝次品材料的使用。
三、基础施工1.测量放线:根据设计要求和施工图纸,进行承台的位置、尺寸和高程的测量,并进行放线。
2.土方开挖:根据放线结果,使用挖掘机和装载机进行土方开挖,控制开挖的深度和坡度。
3.边坡处理:对土方边坡进行坡地处理,包括切割、填筑和回填等工作。
4.基础垫层施工:在土方开挖的基础上进行基础垫层的施工,包括砂垫层和碎石垫层。
四、模板安装1.模板加工:根据设计要求和施工图纸,对桥梁承台的模板进行加工。
2.模板安装:按照设计要求,将加工好的模板安装在承台位置上,保证模板的密实性和稳定性。
3.模板调整:根据施工现场的实际情况,对模板进行调整,保证尺寸和形状的准确性。
五、钢筋加工和安装1.钢筋加工:根据设计要求和施工图纸,对桥梁承台的钢筋进行加工,包括剪切、弯曲和焊接等工序。
2.钢筋安装:将加工好的钢筋安装到承台的预留孔洞中,并按照设计要求进行钢筋的排布和长度的调整。
六、混凝土施工1.混凝土配比调整:根据设计要求和施工方案,对混凝土的配比进行调整,确保混凝土的强度和性能。
桥梁承台的施工方案桥梁承台是桥梁工程中重要的组成部分,其负责承载桥梁的重量并向地基传递荷载。
为了保证施工过程中的安全与质量,以下是桥梁承台的施工方案。
首先,施工前需进行现场勘测,确定地基的承载能力和地下水位等情况。
根据勘测结果,选择合适的施工机械和施工工艺。
其次,进行地基处理工程。
根据地基情况的不同,采取适当的地基处理措施,包括挖土、填土、加固等。
在挖土过程中要注意控制土方的开挖深度和坡度,确保施工坡度的稳定性。
然后,进行基础混凝土施工。
根据设计要求,选择合适的混凝土配比,并进行拌合、浇筑和养护。
在混凝土浇筑过程中,要注意施工工艺,确保混凝土的密实性和强度。
接着,进行承台的钢筋加工和安装工程。
根据设计图纸,进行钢筋的切割和加工,并根据预留的钢筋套筒进行安装。
在钢筋安装过程中,要注意连接的牢固性和规格的准确性。
之后,进行承台的模板工程。
根据设计要求,选择合适的模版材料,并进行加工和安装。
在模板安装过程中,要注意模板的平整性和固定性,以确保混凝土的成型质量。
最后,进行承台的混凝土浇筑和养护工程。
在混凝土浇筑前要进行充分的配料和搅拌,并在浇筑过程中采取合适的振捣措施。
在混凝土养护过程中,要进行适当的湿养护和保温措施,以提高混凝土的强度和耐久性。
在整个施工过程中,要严格按照设计要求和施工规范进行操作,确保施工质量和安全。
同时,要密切关注施工现场的环境变化和安全风险,及时采取措施进行处理。
总之,桥梁承台的施工是一项复杂而重要的工程,需要按照科学的方法和严格的要求进行操作。
只有确保施工过程的安全和质量,才能保证桥梁的稳定性和使用寿命。
徐东高架桥承台工程施工方案中交二航局徐东高架桥工程项目经理部二O一O年一月一、工程概述长江二桥~岳家嘴立交道路改造工程西起长江二桥武昌岸引道,东抵岳家嘴立交高架桥西侧引道,全长2391.65m。
设计主线高架桥梁全长1401.3m;本标段起讫桩号K0+208.88~K1+266.5,全长1057.62m。
其中桥梁工程实施内容主要包括主线高架桥梁L1~L6联,共长832.14m,桥梁结构形式为30m跨径预应力砼斜腹板连续箱梁+钢结构连续箱梁。
1、地形、地貌武汉大道长江二桥~岳家嘴立交段是武汉大道快速通道的重要组成部分,又是武汉市过江交通及连接一环、二环线的主要通道。
拟建工程位于武汉市徐东大街沿线,该处人流密集,交通拥挤。
场地为现状道路,道路两侧聚集了销品茂、徐东平价商场、欧亚达家具城、麦德龙购物中心、好美家、光明万丽酒点等商厦、酒点及办公楼。
10层以上的房屋距规划道路边线最近距离约14m,整个现状地形较平坦,地面起伏较小,现状道路高程一般为20.0m~22.8m之间,为沥青混凝土路面,2002年由原建设的水泥混凝土路面进行加铺改造而形成,路面状况良好。
沿线与友谊大道、团结大道等道路相交,现状友谊大道为隧道,团结大道等其余道口为右进右出,沙湖大道还未形成。
岳家嘴全互通式立交基本形成,沙湖大道以东基本皆属于岳家嘴立交范围。
2、气象、水文武汉市属于我国东南季风气候区,具有夏季炎热、冬季寒冷、降水充沛等主要气候特点,年平均气温15.9℃,极端最高气温41.3℃,极端最低气温-18℃。
多年平均降水量1261.2mm,降水多集中在6~8月,占全年的41%;最大年降水量2107.1mm,最大日降水量332.6mm年平均蒸发量为1447.9mm,绝对湿度年平均16.4mb,湿度系数为0.90,大气影响急剧深度为1.35m。
区内4~7月盛行东南信风,其余多为北风或东北风,最大风力为八级,风速27.9m/s;公路自然区分为IV3类。
3、地质构造在勘探孔所揭穿的深度范围内,场地土层主要有全新统冲积相粘性土、砂层构成,底部基岩为第三细砂岩、泥质细砂岩及砂砾岩组成。
据野外钻孔岩性描述,原位测试结果及室内土工试验成果可将拟建工程场地勘探深度范围内土地划分为六大层十九个亚层。
4、主要技术指标道路等级:主线-城市快速路,设计车速:60Km/h;辅道-城市次干路I级,设计荷载:公路-I级设计基准期:100年;结构安全等级:一级;最小净空高度:机动车道:不小于5.0米;抗震设防标准:按6度抗震设计,设计基本加速度值0.15g,重要性修正系数1.7。
高程系统:渤海高程系统坐标系统:北京市地方坐标系统沥青砼路面设计年限:15年道路横坡:车道1.5%,直线型路拱;道路交通量达到饱和状态设计年限:20年二、承台施工本施工方案是根据总工期要求为目标工期进行控制进度,以依据现场实际情况合理调整工期为原则,以2010年4月15日开始下构施工为前提。
本方案统筹考虑下构施工工艺、现场平面布置、施工机械、人员安排以及施工进度计划。
如果施工图纸中个别的发生变化,本施工方案对个别变化的再做相应的调整。
总体部署承台的施工共用三个班组,一个班组从0号墩开始,施工到5号墩,然后从23号墩向小桩号方向施工,一个班组从6号墩施工,另外一个班组从11号桩开始施工。
每个施工班组完成8个承台,每个班组优先完成一整联箱梁的承台施工为主。
现场采用挖掘机进行基坑开挖,模板共设3套(一种形式)。
承台尺寸如下:表1 承台尺寸表1 承台施工工艺流程图图1 承台施工流程图见下图工效分析及施工顺序承台工效分析:基坑开挖,支护,浇注承台垫层:1.5工作日桩头凿除:1.5个工作日(包括检桩)钢筋绑扎:1.5个工作日支立模板:1.5个工作日浇注混凝土:4h,浇注强度30 m3/h。
由以上分析可以看出:单个承台按6个工作日计算,所以24个承台需要144个工作日,分三个施工班组来完成,每个施工班组有48个工作日,前提是凿桩头工序及时完成。
2 承台施工方法承台系梁为埋地结构,承台顶面位于地面以下0.5m。
承台分2.0m和3.0m,最大开挖深度约3.5m。
根据地质资料表层土C=8KP,ψ=18度,γ=19KN/m3,最大无支护开挖H=2C/γtg(45-18/2)=2*8/19 tg(45-18/2)=0.61m,因此承台基坑采用支护开挖。
(1)施工准备基坑采用密排钢板桩施工,测量人员放出承台边线,在承台边线外1米处满布宽为0.4m,长为5m,壁厚为8mm的钢板.然后开挖基坑。
(2)基坑开挖承台基坑开挖深度多数在4米以下,承台所在地层以杂土和砾砂土层为主,由于采用钢板桩支护,因此承台开挖不用放坡。
开挖边线距离钢板桩距离预留约20cm,直接开挖基坑采用机械配合人工分层进行开挖,坑底边距承台边留0.8m的工作平台。
基坑弃土用装载机转运至统一弃土场。
基坑开挖至设计标高时要保留不小于10~20cm的厚度,人工挖至基底高程,严禁超挖。
用人工清理,凿除桩头进行检测。
桩头在处理的过程中,应保证桩头嵌入承台的深度不小于15cm.(3)桩头处理,施工承台垫层首先确定承台底标高,凿除桩头清理场地,标高控制在承台底标以下10cm处。
再由测量人员在桩上测出承台底标高并做上标记,根据此标高由人工清理整平平台,然后浇筑砼垫层,垫层砼采用C15素混凝土,厚度10cm,作承台底模之用,且其顶面不高于承台底面,混凝土垫层边缘要伸出承台50cm。
在浇筑好的垫层上,联系桩基检测单位进行桩检。
然后在垫层上测放承台边线,并用墨斗将墩身或拱座预埋钢筋范围线弹划在垫层上,依照此线绑扎钢筋、架立模板。
(4)承台钢筋施工1)承台钢筋加工承台钢筋在钢筋加工厂加工成半成品,运至现场绑扎。
主筋采用对焊连接,其它钢筋绑扎按规范进行焊接或搭接。
为保证钢筋连接的顺利进行,加工好的钢筋在运输及吊装过程中应加强保护。
a钢筋的进场及检验钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混存,且应设立识别标志。
钢筋在运输过程中,应避免锈蚀和污染。
钢筋露天堆置时,应垫高并加遮盖。
钢筋应具有出厂质量证明书和试验报告单,应抽取试样做力学性能试验。
b钢筋下料钢筋应先调直后再下料,钢筋切口应垂直于钢筋轴线,不得有马蹄形或翘曲端头,不允许用气割进行钢筋下料。
钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净。
所有钢筋的截断及弯曲工作均应在工地工场内进行。
钢筋应按图纸所示的形状进行弯曲,所有钢筋均应冷弯。
2)承台钢筋绑扎承台钢筋安装前,用矫正工具将桩头钢筋调整顺直,按照设计图纸要求调整桩头钢筋向外侧倒,呈“喇叭”形,然后绑扎螺旋箍筋。
同时在垫层上用墨线弹出塔柱基础和塔柱轮廓的投影线。
承台钢筋绑扎利用劲型骨架将承台绑扎成型。
承台钢筋施工顺序为:底层钢筋绑扎→竖向架立筋和水平分布筋绑扎→预埋钢筋绑扎→顶层钢筋绑扎→相关预埋件安装a底层钢筋绑扎根据承台钢筋设计图,在防裂钢筋网片上标识出底层第一层钢筋位置,将顺桥向的钢筋按照位置线分布在防裂钢筋网片上,在顺桥向钢筋上表出横桥向钢筋的位置,进行钢筋绑扎。
要求相邻两根钢筋的接头错开按照设计规范要求,钢筋弯钩向上。
钢筋弯钩与上一层钢筋位置冲突时要适当摆动弯钩的位置,满足上一层钢筋准确的绑扎。
b竖向架立筋和水平分布筋绑扎底层钢筋绑扎完毕后,进行竖向架立筋和水平分布筋的绑扎,部分架立筋可焊钢筋支撑,待钢筋骨架成型固定后拆除。
在绑扎架立筋的过程中,进行部分顶层钢筋的绑扎,以便形成稳定的骨架体系。
c预埋钢筋绑扎在绑扎预埋钢筋前,先将预埋钢筋附近的部分承台顶层纵横钢筋绑扎牢固,在承台顶层钢筋上放线拉出预埋基础的轮廓线,并沿轮廓线焊上钢筋,用油漆在钢筋上标出预埋钢筋的位置,然后根据此记号,安装基础预埋钢筋。
为加快施工进度,墩柱钢筋采用直螺纹套筒连接,预埋钢筋预埋深度为1m。
(5)模板安装加固1)模板设计承台模板采用竹胶板模板施工。
承台模板承台的底模板为10cm的素混凝土垫层,侧模板为竹胶板模板。
竹胶板模板最大块尺寸为mm30001500 ,采用3m长的100×100mm木方作为内侧竖向肋,间距为0.3m,采用1.5m长的2φ48×3.5钢管作为外侧横向肋,间距为0.6mm,拉杆采用18mm的圆钢,竖向间距为0.6m,横向间距为0.9,拉杆使用四排。
上口用钢管支撑,拉杆封口。
钢管为φ48×3.5,拉杆直径为18mm的圆钢。
如下图。
图2 模板立面图2)模板加工模板由专业模板厂家加工,在车间内设置专门加工平台,其加工要求为:a板面及连接位置保护良好,无明显划痕或焊疤。
b模板拼接前,切除边缘不规则部分,加工中采取可靠措施防止拼接位置产生较大变形或缝隙。
c连接角顺直,连接面打磨平整,无毛刺或焊疤。
d模板加工允许偏差为:-长、宽:0,-1mm;-肋高:±5mm;-板面局部不平:1mm;-孔眼间距:与面板的位置±0.3mm,沿长、宽方向±0.6mm;-面板端偏斜:0.5mm;-板面和板侧挠度:±1mm模板加工完成后,由质检及相关人员对模板加工质量进行检查验收。
3)模板运输、安装模板堆放、运输及安装过程中,应正确设置吊点,缓慢起吊,模板与模板间垫枕木或脚手板等,防止变形。
模板安装前应清理桩头杂物,冲洗桩头及垫层。
清理模板面板,并均匀刷模板脱模剂。
模板间接缝贴δ=2mm的双面胶带,要求胶带边缘与面板齐平。
模板用履带吊吊装,人工就位,再用撬棍进行微调。
安装时连接螺栓先不拧紧,用垂球检测模板垂直度,钢卷尺检测模板内空对角线,满足要求后拧紧连接螺栓。
模板安装完成后,测量检测模板的标高、平面位置是否满足要求,不能满足要求则进行调整。
模板底口与垫层空隙调制水泥砂浆堵塞。
在冷却水管、拉杆穿出位置,用胶皮封堵严密,防止漏浆。
承台混凝土强度达到2.5MPa以上时,拆除承台模板,清理模板,规则码放。
4)拼装承台模板采用组合竹胶板模板现场拼装。
为加快进度,组合竹胶板先预拼成大模板。
各侧面相邻模板间通过螺栓联结。
模板加固采用对拉螺栓对拉,螺栓对拉在主筋上。
在承台基坑四周用Φ32钢筋在模板四周作临时加固。
顶面用[14槽钢对拉模板顶端,模板外加外支撑。
(6)承台砼工程浇筑前准备承台混凝土浇筑前,检查模板内积水情况、垫层及桩顶面清理情况、模板加固情况、墩身钢筋预埋情况等,还应检查混凝土浇筑材料、机械设备准备、完好情况,满足要求后准备浇筑混凝土。
夏天施工时,还应作好砂、石料的降温工作(搭棚遮阴或洒水蒸发降温),控制搅拌温度和入模温度,一般不宜超过28℃1)混凝土配合比混凝土外加剂要具有缓凝、早强、减水作用。
塌落度要求:18~20cm粗骨料粒径:5~40mm砼拌和采用两台75m3搅拌站集中拌合,砼严格按实验室提供的配合比计量上料,在出料机口检验砼坍落度,每班3次,随时调整用水量。
