地下室顶板种植屋面施工技术交底(最新最全)
- 格式:doc
- 大小:243.50 KB
- 文档页数:9

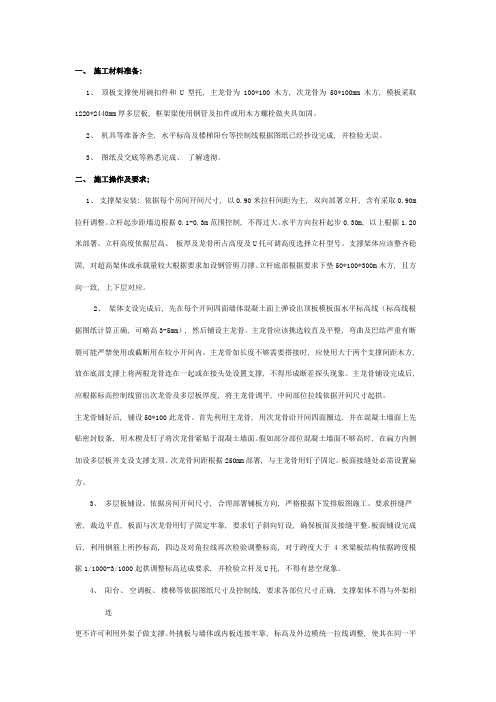

一、施工材料准备:1、顶板支撑使用碗扣件和U型托, 主龙骨为100*100木方, 次龙骨为50*100mm木方, 模板采取1220*2440mm厚多层板, 框架梁使用钢管及扣件或用木方螺栓做夹具加固。
2、机具等准备齐全, 水平标高及楼梯阳台等控制线根据图纸已经抄设完成, 并检验无误。
3、图纸及交底等熟悉完成、了解透彻。

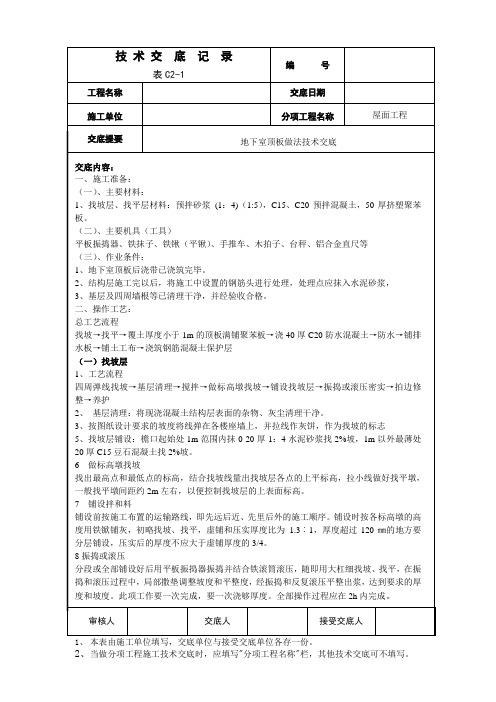

二、施工操作及要求;1、支撑架安装: 依据每个房间开间尺寸, 以0.90米拉杆间距为主, 双向部署立杆, 含有采取0.90m 拉杆调整。
立杆起步距墙边根据0.1-0.3m范围控制, 不得过大。
水平方向拉杆起步0.30m, 以上根据1.20米部署。
立杆高度依据层高、板厚及龙骨所占高度及U托可调高度选择立杆型号。
支撑架体应该整齐稳固, 对超高架体或承载量较大根据要求加设钢管剪刀撑。
立杆底部根据要求下垫50*100*300m木方, 且方向一致, 上下层对应。
2、架体支设完成后, 先在每个开间四面墙体混凝土面上弹设出顶板模板面水平标高线(标高线根据图纸计算正确, 可略高3-5mm), 然后铺设主龙骨。
主龙骨应该挑选较直及平整, 弯曲及巴结严重有断裂可能严禁使用或截断用在较小开间内。
主龙骨如长度不够需要搭接时, 应使用大于两个支撑间距木方, 放在底部支撑上将两根龙骨连在一起或在接头处设置支撑, 不得形成断茬探头现象。
主龙骨铺设完成后, 应根据标高控制线留出次龙骨及多层板厚度, 将主龙骨调平, 中间部位拉线依据开间尺寸起拱。
主龙骨铺好后, 铺设50*100此龙骨。
首先利用主龙骨, 用次龙骨沿开间四面圈边, 并在混凝土墙面上先贴密封胶条, 用木楔及钉子将次龙骨紧贴于混凝土墙面。
假如部分部位混凝土墙面不够高时, 在扁方内侧加设多层板并支设支撑支顶。
次龙骨间距根据250mm部署, 与主龙骨用钉子固定。
板面接缝处必需设置扁方。
3、多层板铺设。
依据房间开间尺寸, 合理部署铺板方向, 严格根据下发排版图施工。
地下室顶板、梁模板安装拆除安全技术交底范文地下室顶板、梁模板安装拆除是地下室工程施工中非常重要的环节之一,安全技术交底对保证施工的安全质量具有非常重要的作用。
下面是一份地下室顶板、梁模板安装拆除安全技术交底的范文,供参考。
一、施工原则1. 严格按照相关施工规范和标准进行操作,确保施工的安全可靠。
2. 坚持安全第一的原则,严格遵守安全操作规程,做到预防为主,安全施工。
3. 加强施工现场管理,保证作业人员的安全,并做好施工区域的标识和警示。
二、安全交底内容2.1. 顶板、梁模板安装前的准备工作1. 检查模板材料的数量和质量,确保模板材料符合设计要求。
2. 检查场地平整度,清理施工现场,确保施工区域无杂物。
3. 安装脚手架和临时通道,确保施工人员的安全通行和操作的便利。
4. 准备好必要的施工工具和设备。
2.2. 操作规程1. 在安装梁模板前,必须对梁的质量进行检查,确保梁满足设计要求。
2. 安装梁模板之前,必须确定模板安装位置和水平度。
3. 在安装模板时,要严格按照设计要求和施工规范进行操作,确保模板的安装牢固可靠。
4. 安装模板时,要确保模板四个角点稳固,并用水平仪检测水平度。
5. 梁模板安装完毕后,要进行验收,并及时进行记录。
2.3. 安全防范措施1. 施工区域要设立警示标志,警示标识清晰可见。
2. 施工现场应设置警戒线,并有专人负责监督警戒线内的施工。
3. 严禁施工人员在模板上行走,严禁超载。
4. 所有施工人员应佩戴安全帽和安全鞋,并做好个人防护。
5. 施工过程中,要定期检查模板的使用情况,及时发现问题并处理。
6. 在进行拆除工作时,要先进行安全评估,并采取相应的安全措施。
三、事故案例分析与应急处理1. 定期组织安全教育培训,提高施工人员的安全意识与事故应急处理能力。
2. 针对可能发生的事故案例,进行解析和分析,总结教训,强化安全防范意识。
3. 制定应急处理方案,对各类事故进行分类,并明确每一类事故的应急处理措施。

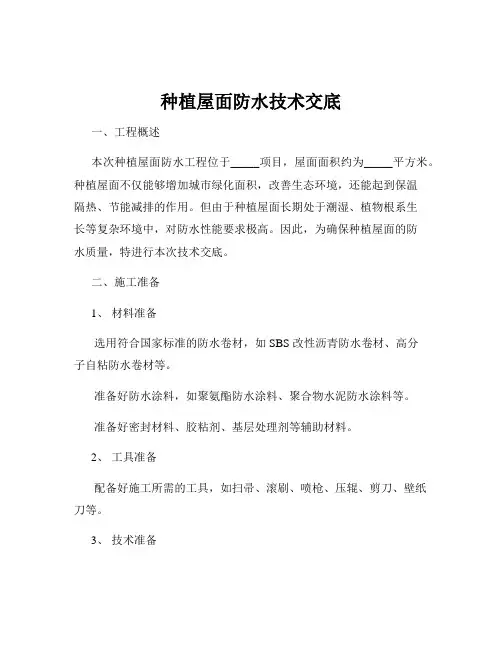

种植屋面防水技术交底一、工程概述本次种植屋面防水工程位于_____项目,屋面面积约为_____平方米。
种植屋面不仅能够增加城市绿化面积,改善生态环境,还能起到保温隔热、节能减排的作用。
但由于种植屋面长期处于潮湿、植物根系生长等复杂环境中,对防水性能要求极高。
因此,为确保种植屋面的防水质量,特进行本次技术交底。
二、施工准备1、材料准备选用符合国家标准的防水卷材,如 SBS 改性沥青防水卷材、高分子自粘防水卷材等。
准备好防水涂料,如聚氨酯防水涂料、聚合物水泥防水涂料等。
准备好密封材料、胶粘剂、基层处理剂等辅助材料。
2、工具准备配备好施工所需的工具,如扫帚、滚刷、喷枪、压辊、剪刀、壁纸刀等。
3、技术准备施工人员应熟悉施工图纸和技术规范,了解种植屋面防水的施工工艺和要求。
对施工人员进行技术培训和安全交底,确保施工过程中的质量和安全。
三、基层处理1、基层表面应平整、坚实、干净,无空鼓、裂缝、起砂等缺陷。
2、对基层表面的突出物、砂浆疙瘩等应铲除,并将尘土杂物清扫干净。
3、阴阳角应做成圆弧或钝角,圆弧半径应大于 50mm。
4、基层应保持干燥,含水率不应大于 9%。
如基层潮湿,应采取烘干或通风等措施降低含水率。
四、防水卷材施工1、卷材铺贴方向当屋面坡度小于 3%时,卷材宜平行屋脊铺贴;当屋面坡度在 3% 15%时,卷材可平行或垂直屋脊铺贴;当屋面坡度大于 15%或屋面受震动时,卷材应垂直屋脊铺贴。
2、卷材铺贴方法热熔法:用火焰喷枪或其他加热工具对准卷材底面和基层均匀加热,待卷材表面熔化后,缓慢地滚铺卷材进行铺贴。
自粘法:将卷材背面的隔离纸揭掉,直接粘贴在基层上,并压实粘牢。
3、卷材搭接相邻卷材的搭接宽度不应小于 100mm。
上下层卷材的搭接缝应错开 1/3 1/2 幅宽。
卷材搭接处应采用密封材料密封,宽度不应小于 10mm。
五、防水涂料施工1、涂料配制按照产品说明书的要求,将防水涂料的主剂和固化剂按比例混合均匀。
地下室车库顶板种植屋面施工方案一、项目概况本项目是针对地下室车库的顶板进行屋面种植施工,目的是将车库顶板空间有效利用,并同时美化环境,改善空气质量。
施工方案应符合相关规范和技术要求,确保施工质量和安全。
二、施工流程1.准备工作(1)制定施工方案和计划。
(2)组织人员和材料到达现场。
(3)清理车库顶板上的杂物和污垢。
(4)检查车库顶板的平整度和结构稳定性,进行必要的修复。
2.水电施工(1)根据设计要求布置排水系统,确保屋面排水畅通。
(2)安装灌溉系统,包括阀门、喷头和管道。
(3)安装太阳能灯光系统,提供光线和照明效果。
3.种植层施工(1)铺设防水层,使用防水卷材或涂刷涂料进行防水处理。
(2)铺设保护层,使用防冻材料或防水材料防止冻融损坏。
(3)铺设种植层土壤,使用混合土壤和有机质。
(4)种植植物,选择适合屋顶条件的耐旱植物或具有盆栽性质的植物。
(5)施肥和浇水,确保植物生长健康。
4.其他工程(1)安装护栏和警示标志,确保屋顶安全。
(2)安装景观照明和风景喷泉等装饰品,提升屋顶环境。
(3)进行收尾工作,清理现场。
三、材料选用1.防水层:防水卷材或涂刷涂料,具有良好的防水性能。
2.保护层:防冻材料或防水材料,能够保护土壤和植物。
3.种植层土壤:混合土壤和有机质,具有良好的透水性和透气性。
4.植物:选择适合屋顶条件的耐旱植物或盆栽植物,如多肉植物、灌木和花草等。
5.铺装材料:根据需要选择适合的铺装材料,如木材、草坪和石材等。
四、施工注意事项1.施工前要对车库顶板进行检查,确保结构稳定和平整度。
2.施工过程中要注意安全,采取措施防止工人坠落。
3.施工期间要进行好的排水处理,避免水积聚导致屋面渗漏。
4.对于不适合种植的区域,可以考虑利用透明材料进行绿化或者种植空中植物。
5.施工完成后要进行定期养护,包括施肥、浇水和修剪工作。
五、施工效果通过地下室车库顶板种植屋面施工,可以将原本无用的空间转化为一个美观且环保的绿化区域。
本交底适用于3#楼地下车库顶板种植屋面的找坡、找平、防水、排水、蓄水、隔离、节点处理、种植层等施工。
二、设计情况
地下室顶板室外部分为种植屋面,具体做法见下表:
三、?始施工的?件及施工准?工作
1、材料要求
(1)高聚物改性?青防水卷材,厚度?3.0mm。
(2)冷底油:配置好的冷底油?加?密封,以防??。
(3)珍珠岩堆放整?,用薄膜覆?。
(4)水泥堆放整?,用塑料薄膜覆?,避免硬化失效。
2、主要机具
(3)??卷材:;?卷材由西至?由南向北?行??;卷材搭接??水流方向。
?卷材的??方法采用?熔法施工;?卷材接?采用搭接方法,相??幅卷材
的搭接????,卷材相?搭接?度???100mm,短??150mm;?按卷材?向?出控制?,??距?卷材幅??去相??幅卷材的搭接?度,然后?已卷好的卷材端?比??始
?的起?,加?基?与卷材交接?,??距加?面保持300mm左右的距离,往返?烤、? 察?卷材的?青??融化?,向前??????,与基?粘?,并用????,排除卷材下
面的空气,使之平展,不得?折,并???粘?牢,要求用力均?,不?气,不空鼓,? ????度?掌握好。
?卷材??好后,要及????理?收;??熔封?:卷材搭接?
?用??加?,?合至???出?青粘牢。
接??要精心操作,?烤后趁卷材尚未冷?,
?即用抹子??封好,最后再用??在接??均??致地?烤??。
a.外??部防水翻起??如下?所示:
b.??角附加防水?如下?所示:
5. 蓄水??
蓄水位?高出最高? 20mm,?置??不少于24h,不得有?漏?象。
6. 隔离?
. ..
...。

一、工程名称:________________________二、施工单位:________________________三、施工时间:________________________四、施工地点:________________________五、交底内容:一、施工人员安全教育1. 所有参与种植屋面施工的人员必须经过专业培训,掌握种植屋面施工的基本技能和安全知识。
2. 患有心脏病、高血压、贫血等不适合高空作业的施工人员不得参与屋面施工。
3. 施工人员必须穿戴符合安全要求的个人防护用品,如安全帽、安全带、防滑鞋等。
二、施工前准备1. 施工前,应对屋面进行检查,确保屋面结构安全,无裂缝、漏水等隐患。
2. 检查屋面防水层,确保防水效果良好,无渗漏现象。
3. 施工前,对施工人员进行安全技术交底,明确施工过程中的安全注意事项。
三、施工过程安全要求1. 施工人员应按照施工方案进行操作,不得擅自更改施工方法。
2. 施工过程中,严禁在屋面上嬉戏打闹,操作时要集中注意力。
3. 施工人员应遵守现场交通规则,不得酒后作业。
4. 使用机械设备时,应确保设备完好,操作人员应具备相应的操作技能。
5. 在高空作业时,必须佩戴安全带,并确保安全带连接牢固。
6. 在施工过程中,如遇大风、雨雪等恶劣天气,应暂停施工,确保人员安全。
四、施工材料与工具安全1. 施工材料应按照规定存放,不得随意堆放,以免影响施工安全和现场整洁。
2. 使用的工具应定期检查,确保其性能良好,无安全隐患。
3. 电动工具必须使用漏电保护器,并确保电源线完好。
五、应急措施1. 施工现场应配备必要的应急救援设备,如急救箱、灭火器等。
2. 施工人员应熟悉应急处理流程,一旦发生事故,应立即采取相应措施。
3. 施工现场应设立警示标志,提醒人员注意安全。
六、其他注意事项1. 施工过程中,应保持施工现场整洁,不得随意丢弃垃圾。
2. 施工结束后,应及时清理施工现场,确保无安全隐患。
交底人: 复核人: 接收人: 年 月 日1 10 编 号:C101WM002交底单位名称:项目工程管理部 第 页 共 页工程名称 C1~C3地块 设计文件图号 建施施工部位 种植屋面施工技术交底日期 2015-5-16交底内容: 一、技术交底范围本交底适用于C1~C3地块的地下室顶板种植屋面的保温、防水、找坡、节点处理、排水板、回填土等施工。

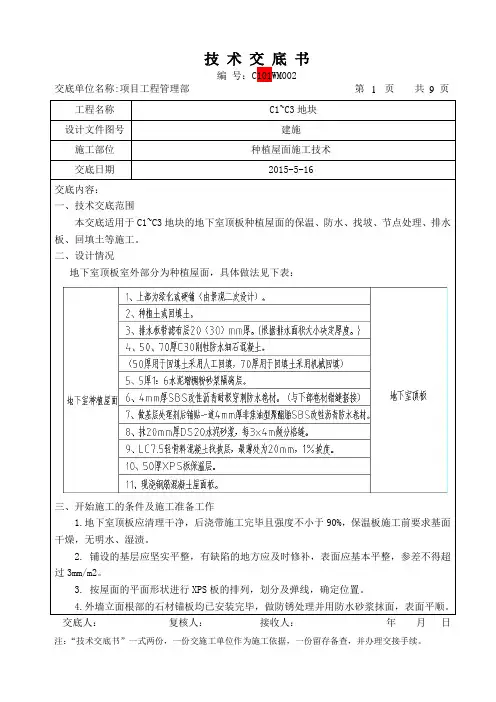

二、设计情况地下室顶板室外部分为种植屋面,具体做法见下表:三、开始施工的条件及施工准备工作1.地下室顶板应清理干净,后浇带施工完毕且强度不小于90%,保温板施工前要求基面干燥,无明水、湿渍。
2. 铺设的基层应坚实平整,有缺陷的地方应及时修补,表面应基本平整,参差不得超过3mm/m2。
3. 按屋面的平面形状进行XPS 板的排列,划分及弹线,确定位置。
4.外墙立面根部的石材锚板均已安装完毕,做防锈处理并用防水砂浆抹面,表面平顺。
交底人:复核人:接收人:年月日交底人:复核人:接收人:年月日交底人: 复核人: 接收人: 年 月 日4 10 编 号:C101WM002交底单位名称:项目工程管理部 第 页 共 页工程名称 C1~C3地块 设计文件图号 建施施工部位 种植屋面施工技术交底日期2015-5-16细部节点处理(附加层):管根部位如雨水管、穿墙管等部位的管根先做密封处理后,在再铺贴附加层,转角部位如阴阳角、平立面转角附加层,幅宽250mm ,对伸缩缝、后浇带、施工缝等部位铺贴附加层。
(1).外墙顶部防水翻起节点如下图所示:交底人: 复核人: 接收人: 年 月 日5 10 编 号:C101WM002交底单位名称:项目工程管理部 第 页 共 页工程名称 C1~C3地块 设计文件图号 建施施工部位 种植屋面施工技术交底日期2015-5-16(2).内墙根部防水翻起节点如下图所示:(3).阴阳角附加防水层如下图所示:交底人: 复核人: 接收人: 年 月 日6 10 编 号:C101WM002交底单位名称:项目工程管理部 第 页 共 页工程名称 C1~C3地块 设计文件图号 建施施工部位 种植屋面施工技术交底日期2015-5-16(4).顶板附加防水层如下图所示:(5).栏杆及地下室截水沟防水保温层如下图所示:交底人:复核人:接收人:年月日交底人:复核人:接收人:年月日交底人: 复核人: 接收人: 年 月 日9 10 编 号:C101WM002交底单位名称:项目工程管理部 第 页 共 页工程名称 C1~C3地块 设计文件图号 建施施工部位 种植屋面施工技术交底日期2015-5-163.施工人员必须严格遵守各项操作说明,严禁违章作业;4.施工现场一切用电设施须安装漏电保护装置,施工用电动工具正确使用;5.立面卷材应由下往上推滚施工;6.基层处理剂涂刷完毕必须完全干燥后方可铺贴卷材;7.在点火时以及在烘烤施工中,火焰喷灯严禁对着人,特别是立墙卷材热熔施工时,更应注意施工安全;8.五级风及其以上时停止热熔施工。
交底人: 复核人: 接收人: 年 月 日
1 9 编 号:C101WM002
交底单位名称:项目工程管理部 第 页 共 页
工程名称 C1~C3地块 设计文件图号 建施
施工部位 种植屋面施工技术
交底日期 2015-5-16
交底内容: 一、技术交底范围
本交底适用于C1~C3地块的地下室顶板种植屋面的保温、防水、找坡、节点处理、排水板、回填土等施工。
二、设计情况
地下室顶板室外部分为种植屋面,具体做法见下表:
三、开始施工的条件及施工准备工作
1.地下室顶板应清理干净,后浇带施工完毕且强度不小于90%,保温板施工前要求基面干燥,无明水、湿渍。
2. 铺设的基层应坚实平整,有缺陷的地方应及时修补,表面应基本平整,参差不得超过3mm/m2。
3. 按屋面的平面形状进行XPS 板的排列,划分及弹线,确定位置。
4.外墙立面根部的石材锚板均已安装完毕,做防锈处理并用防水砂浆抹面,表面平顺。
交底人:复核人:接收人:年月日
交底人:复核人:接收人:年月日
交底人: 复核人: 接收人: 年 月 日
4 9 编 号:C101WM002
交底单位名称:项目工程管理部 第 页 共 页
工程名称 C1~C3地块 设计文件图号 建施
施工部位 种植屋面施工技术
交底日期
2015-5-16
细部节点处理(附加层):管根部位如雨水管、穿墙管等部位的管根先做密封处理后,在再铺贴附加层,转角部位如阴阳角、平立面转角附加层,幅宽250mm ,对伸缩缝、后浇带、施工缝等部位铺贴附加层。
(1).外墙顶部防水翻起节点如下图所示:
交底人: 复核人: 接收人: 年 月 日
5 9 编 号:C101WM002
交底单位名称:项目工程管理部 第 页 共 页
工程名称 C1~C3地块 设计文件图号 建施
施工部位 种植屋面施工技术
交底日期
2015-5-16
(2).内墙根部防水翻起节点如下图所示:
(3).阴阳角附加防水层如下图所示:
交底人: 复核人: 接收人: 年 月 日
6 9 编 号:C101WM002
交底单位名称:项目工程管理部 第 页 共 页
工程名称 C1~C3地块 设计文件图号 建施
施工部位 种植屋面施工技术
交底日期
2015-5-16
(4).顶板附加防水层如下图所示:
(5).栏杆及地下室截水沟防水保温层如下图所示:
交底人:复核人:接收人:年月日
交底人:复核人:接收人:年月日
交底人:复核人:接收人:年月日。
