3片石砼挡墙施工安全技术交底
- 格式:doc
- 大小:85.00 KB
- 文档页数:10

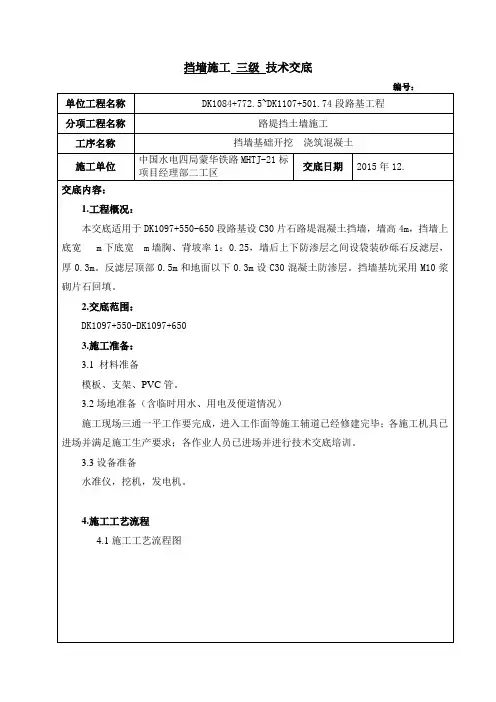

挡墙施工三级技术交底编号:单位工程名称DK1084+772.5~DK1107+501.74段路基工程分项工程名称路堤挡土墙施工工序名称挡墙基础开挖浇筑混凝土施工单位中国水电四局蒙华铁路MHTJ-21标项目经理部二工区交底日期2015年12.交底内容:1.工程概况:本交底适用于DK1097+550-650段路基设C30片石路堤混凝土挡墙,墙高4m,挡墙上底宽 m下底宽 m墙胸、背坡率1:0.25,墙后上下防渗层之间设袋装砂砾石反滤层,厚0.3m。
反滤层顶部0.5m和地面以下0.3m设C30混凝土防渗层。
挡墙基坑采用M10浆砌片石回填。
2.交底范围:DK1097+550-DK1097+6503.施工准备:3.1 材料准备模板、支架、PVC管。
3.2场地准备(含临时用水、用电及便道情况)施工现场三通一平工作要完成,进入工作面等施工辅道已经修建完毕;各施工机具已进场并满足施工生产要求;各作业人员已进场并进行技术交底培训。
3.3设备准备水准仪,挖机,发电机。
4.施工工艺流程4.1施工工艺流程图4.2施工方法1、测量放线路堤挡墙开挖前必须测量放线,用木桩和线标识出基础开挖范围。
2、挡墙基础开挖2.1基础开挖采用小型挖机开挖人工配合成型,开挖至基地时注意基础底部按要求放坡,基础开挖到位后应将基底表面松渣、松软土清除干净。
2.2基础开挖到位后,由试验室做动力触探,确定地基承载力是否达到设计要求。
2.3开挖后及时浇筑挡土墙的方式施工,以便顺坡排除集中水,边坡暴露时间不得超过15天。
开挖前应做好排水设施,开挖后及时进行基础及墙身混凝土施工,并做好墙后排水设施,及时回填。
2.4挡土墙浇筑后及时回填夯实,墙前基坑采用M10浆砌片石回填,回填面应做成向外不小于4%的横向流水坡。
2.5挡墙应避开雨季选择旱季施工,严禁雨天施工。
做好施工现场的排水设施,基坑不得受水浸泡。
2.6在施工中,墙背应及时回填夯实,填土面与墙体砌筑顶面高差不超过1m。
挡土墙施工三级技术交底记录参加人员挡土墙施工三级技术交底一、施工过程1、挡墙基础的开挖1)请测量队进行平面位置及高程的放样。
通过测量队的高程数据,用挖机进行基础开挖,开挖的时候快接近设计高程时候注意人工开挖,注意开挖深度比较高时候注意放坡或进行支挡。
2、基础浇筑和片石的1)片石应均匀放置于刚浇筑的混凝土上,片石砌筑要按要求进行砌筑做到,其近距不小于100mm,片石表面离开墙身及基础的表面距离不得小于150mm,片石不得接触钢筋和预埋件,砂浆应该均匀分布在片石表面。
2)灌注混凝土后,应按有关规定进行养护。
墙体达到设计强度的75%以后方可进行墙背填土,并应按要求分层填筑、压实;墙背排水设施应随填土及时施工。
3)挡土墙的沉降伸缩缝和泄水孔设置原则为:纵向每10m~15m长设一道沉降伸缩缝,缝宽2~3cm,渗水处适当加密,上下排泄水孔应交错布置;墙身按基础地质变化或按5~15m设置沉降缝,分段浇筑。
4)墙身采用埋设φ10cmPVC管设置泄水孔,布置间距为1~3米,上下交错布置,渗水丰富地方适当加密泄水孔,最低排泄水孔的底部应高出地面30 cm,在泄水孔进口处设置透水土工布,面积为1m2。
5)挡土墙的基础埋深应满足:临河道有冲刷处挡土墙基础底面应置于局部冲刷线以下不小于1m,在风化软岩层不小于1 m。
6)当墙身的强度达到设计强度的75%时,方可进行回填等工作。
在距墙背0.5~1.0以内,不宜用重型振动压路机碾压。
二、施工注意事项1)振捣应在浇筑点和新浇筑混凝土面上进行,振捣器插入混凝土或拔出时速度要慢,以免产生空洞。
2)振捣器要垂直的插入混凝土内,并要插至前一层混凝土,以保证新浇混凝土与先浇混凝土结合良好,插进深度一般为50~100mm。
3)插入式振捣器移动间距不得超过有效振动半径的 1.5倍,避免与钢筋和预埋构件相接触。
4)不能在模板内利用振捣器使混凝土长距离流动或运送混凝土,以致引起离析。
5)混凝土振捣密实的标志是混凝土停止下沉,不冒气泡、泛浆、表面平坦,混凝土捣实后1.5h~24h之内,不得受到振动。

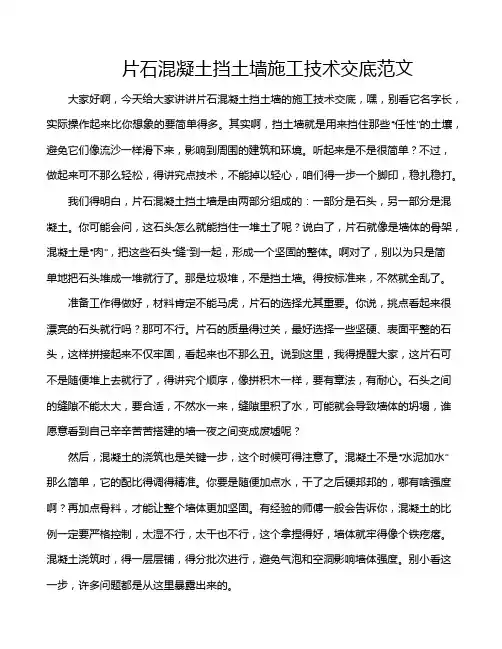

片石混凝土挡土墙施工技术交底范文大家好啊,今天给大家讲讲片石混凝土挡土墙的施工技术交底,嘿,别看它名字长,实际操作起来比你想象的要简单得多。
其实啊,挡土墙就是用来挡住那些“任性”的土壤,避免它们像流沙一样滑下来,影响到周围的建筑和环境。
听起来是不是很简单?不过,做起来可不那么轻松,得讲究点技术,不能掉以轻心,咱们得一步一个脚印,稳扎稳打。
我们得明白,片石混凝土挡土墙是由两部分组成的:一部分是石头,另一部分是混凝土。
你可能会问,这石头怎么就能挡住一堆土了呢?说白了,片石就像是墙体的骨架,混凝土是“肉”,把这些石头“缝”到一起,形成一个坚固的整体。
啊对了,别以为只是简单地把石头堆成一堆就行了。
那是垃圾堆,不是挡土墙。
得按标准来,不然就全乱了。
准备工作得做好,材料肯定不能马虎,片石的选择尤其重要。
你说,挑点看起来很漂亮的石头就行吗?那可不行。
片石的质量得过关,最好选择一些坚硬、表面平整的石头,这样拼接起来不仅牢固,看起来也不那么丑。
说到这里,我得提醒大家,这片石可不是随便堆上去就行了,得讲究个顺序,像拼积木一样,要有章法,有耐心。
石头之间的缝隙不能太大,要合适,不然水一来,缝隙里积了水,可能就会导致墙体的坍塌,谁愿意看到自己辛辛苦苦搭建的墙一夜之间变成废墟呢?然后,混凝土的浇筑也是关键一步,这个时候可得注意了。
混凝土不是“水泥加水”那么简单,它的配比得调得精准。
你要是随便加点水,干了之后硬邦邦的,哪有啥强度啊?再加点骨料,才能让整个墙体更加坚固。
有经验的师傅一般会告诉你,混凝土的比例一定要严格控制,太湿不行,太干也不行,这个拿捏得好,墙体就牢得像个铁疙瘩。
混凝土浇筑时,得一层层铺,得分批次进行,避免气泡和空洞影响墙体强度。
别小看这一步,许多问题都是从这里暴露出来的。
得说说施工中的一些细节。
施工过程中,得时刻保持墙体的垂直度和水平度。
大家都知道,墙不直看起来就让人不舒服,做得不严谨,长时间下来,墙体就容易变形,甚至倾斜。

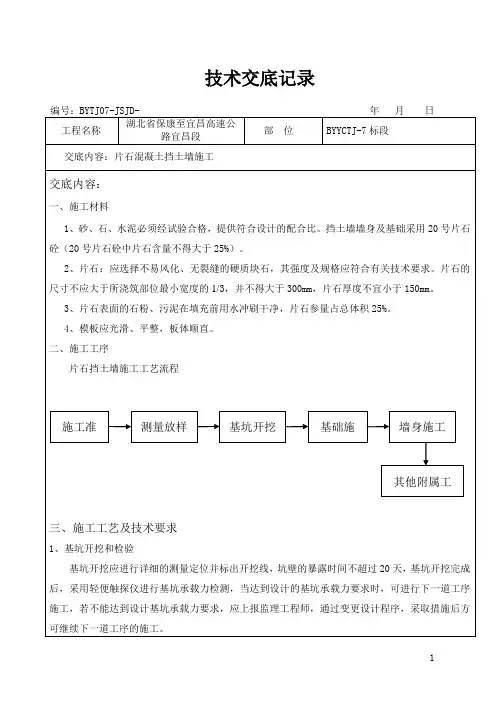

技术交底记录编号:BYTJ07-JSJD- 年 月 日工程名称 湖北省保康至宜昌高速公路宜昌段部 位 BYYCTJ-7标段 交底内容:片石混凝土挡土墙施工交底内容:一、施工材料1、砂、石、水泥必须经试验合格,提供符合设计的配合比。
挡土墙墙身及基础采用20号片石砼(20号片石砼中片石含量不得大于25%)。
2、片石:应选择不易风化、无裂缝的硬质块石,其强度及规格应符合有关技术要求。
片石的尺寸不应大于所浇筑部位最小宽度的1/3,并不得大于300mm ,片石厚度不宜小于150mm 。
3、片石表面的石粉、污泥在填充前用水冲刷干净,片石参量占总体积25%。
4、模板应光滑、平整,板体顺直。
二、施工工序片石挡土墙施工工艺流程三、施工工艺及技术要求1、基坑开挖和检验基坑开挖应进行详细的测量定位并标出开挖线,坑壁的暴露时间不超过20天,基坑开挖完成后,采用轻便触探仪进行基坑承载力检测,当达到设计的基坑承载力要求时,可进行下一道工序施工,若不能达到设计基坑承载力要求,应上报监理工程师,通过变更设计程序,采取措施后方可继续下一道工序的施工。
施工准测量放样 基础施基坑开挖 墙身施工 其他附属工2、挡土墙基础(1)挡土墙的基础,应按设计的要求埋入断面以下足够的深度,对山坡挡土墙,基趾部埋入深度和襟边距离应符合设计要求。
施工前,应做好场地临时排水,对土质基坑应保持干燥,雨天施工坑内积水应随时排除,对受水浸泡的基底土应全部予以清除,并以好土回填(或以砂、砾石夯填)至设计标高。
(2)墙基础直接置于天然地基上时,应经监理工程师检验同意后,方可开始砌筑,当有渗透水,应及时排除,在岩体或土质松软、有水地段,应选择旱季分段集中施工。
(3)墙检测采用倾斜地基时,应按设计倾斜挖凿,不得用填补法筑成斜面。
(4)当墙基础设置在岩石的横坡上时,应清除表面风化层,并做成台阶形,台阶的高度比不得大于2:1,台阶宽度不应小于0.5m,沿墙长度方向有纵坡时,应沿纵按图纸要求作成台阶。
片石挡土墙施工技术交底一、工程概述本工程为片石挡土墙施工项目,位于某市新区,占地面积约1000平方米。
该工程主要包括挡土墙、排水沟、护坡等部分,旨在提高土地利用率,改善城市环境,增强防洪能力。
二、施工目标本工程的施工目标是确保工程质量合格,实现以下目标:1、保证挡土墙的稳定性,防止墙体倾斜或崩塌。
2、确保排水沟的顺畅,防止积水对墙体造成损害。
3、保证护坡的绿化效果,防止水土流失。
三、施工流程本工程的施工流程如下:1、测量放线:根据设计图纸,确定挡土墙的位置和标高,并进行测量放线。
2、基础开挖:根据测量放线的结果,进行基础开挖。
3、基础处理:对开挖后的基础进行处理,如夯实、垫层等。
4、墙体施工:按照设计要求,进行挡土墙的施工。
5、排水沟施工:在挡土墙的一侧或两侧设置排水沟,确保排水顺畅。
6、护坡绿化:在挡土墙的顶部和两侧进行护坡绿化,防止水土流失。
7、工程验收:对完成的工程进行验收,确保工程质量符合要求。
四、施工技术要点本工程的施工技术要点如下:1、测量放线要准确,确保挡土墙的位置和标高符合设计要求。
2、基础开挖要到位,保证基础的深度和强度符合设计要求。
3、基础处理要仔细,防止基础沉降对挡土墙造成损害。
4、墙体施工要按照设计要求进行,保证墙体的稳定性。
5、排水沟施工要确保排水顺畅,防止积水对墙体造成损害。
6、护坡绿化要选用适宜的植物,保证绿化效果和水土保持能力。
7、工程验收要严格,确保工程质量符合要求。
片石混凝土挡土墙技术交底一、工程概述本工程为片石混凝土挡土墙工程,位于市区,主要功能是防止土体滑坡,保护周边环境。
挡土墙采用片石混凝土结构,设计使用寿命为50年。
二、施工流程1、准备工作:对施工现场进行清理和平整,确定施工范围和施工材料堆放位置。
2、基础工程:按照设计要求进行基坑开挖,并按照规定进行地基处理。
3、挡土墙施工:按照设计要求进行片石混凝土挡土墙施工,包括片石的摆放、钢筋的绑扎、混凝土的浇筑等环节。
片石混凝土挡土墙作业施工技术交底背景片石混凝土挡土墙,一种由石材和混凝土组成的挡土结构,被广泛应用于公路、水利、轨道交通等工程领域。
其施工技术涉及到挡土墙的墙体结构、添置方案、材料的选用、施工工艺、施工安全等问题。
因此,为保证挡土墙的设计、施工和维护质量,进行施工技术交底尤为重要。
本文主要介绍片石混凝土挡土墙作业施工技术交底的具体内容。
施工前准备施工前需进行严格的工作安排和准备工作,包括:施工方案编制根据设计和现场实际情况,编制合理的施工方案,确定施工方法、施工工艺和施工程序,明确各施工单位职责和工作内容,制定安全预防措施和应急预案。
材料准备根据设计要求和施工方案,准备各类材料,包括石材、混凝土、钢筋、砂、石子等,材料应符合要求,并进行材料清点、验收和质量检测。
设备检查检查施工设备,包括铲车、挖掘机、起重机、打桩机等设备的性能、安全性能、润滑保养等情况。
设备应符合规定要求,保证施工的顺利进行。
施工技术交底在施工前,施工单位需要对施工人员进行详细的施工技术交底,包括工作任务、要求、方法、标准、注意事项等。
工作任务施工任务包括挡土墙的基础处理、框架支撑、石料拼接、混凝土浇筑等,需对每个任务进行详细解释,明确各分工人员的任务和职责。
工作要求对每项工作的质量、时间、安全防护、环境保护等方面进行要求,包括比如挡土墙石材拼缝应均匀,墙体垂直度应达到要求等。
对每项工作的具体操作方法进行解释,包括材料搬运、石材切割、桥架搭建、混凝土浇筑等,保证施工方案的准确执行。
工作标准根据设计、规范、要求进行标准的解释,引导施工人员按照标准完成任务。
注意事项对施工现场安全、设备操作、材料保护等方面进行特别注意事项的要求,加强现场施工安全防护措施。

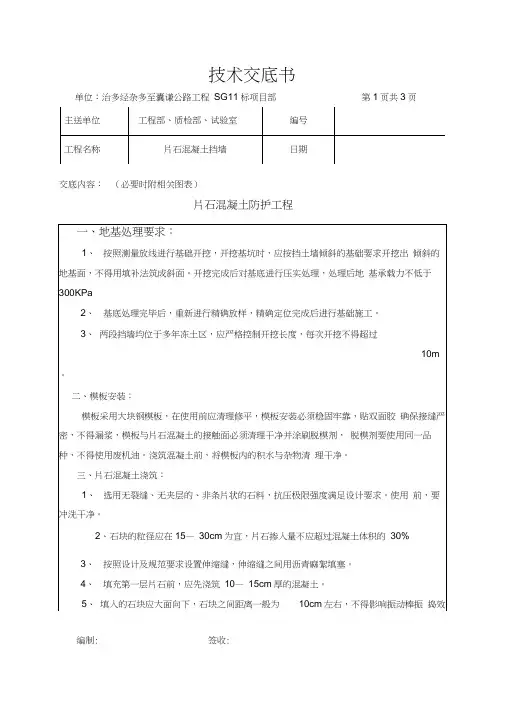

施工要点片石混凝土挡土墙的施工要点包括:基础处理挡土墙的基础处理决定了挡土墙的稳定性和安全性,需在基础处理前进行现场勘测,确定基础处理方案。
基础处理中要注意土层和地质条件、基础深度、基础面大小及承载能力。
挡墙砼浇筑技术交底一、工程说明:我标段挡墙原设计为C20片石砼浇筑施工,由于业主要求挡墙外侧料石镶面,内侧支模板再进行片石砼的浇筑施工。
针对此要求,我项目部对整个挡墙施工过程做一下技术交底。
二、原材料要求:1、料石要选用弱风化的岩石进行打凿生产,不能选用强风化岩石。
成型料石厚度应为20~30 cm,宽度为厚度的1~1.5倍,长度为厚度的2.5~4倍;2、砌筑镶面石所用砂浆应为M10的高标号砂浆,要严格按照实验室的配合比通知单进行拌制;3、墙身砼要严格按照试验室的配合比通知单进行拌制。
加入片石要选用弱风化岩石,尺寸控制在40cm以内;三、镶面石砌筑:1、镶面石砌筑应横向通缝、纵向严格错缝,砌缝应横平竖直。
上下层竖缝错开距离不应小于10cm,丁顺相间、砂浆饱满;2、镶面石砌筑宽度不能大于墙宽的1/3;3、沉降缝处竖直贯通,缝宽为2cm。
严格控制好挡墙外墙面坡比和墙宽,及时对其进行测量检查,及时调整;4、镶面石砌筑缝宽不大于2cm;5、镶面石砌筑过程中要预留好泄水孔,泄水孔在墙面成梅花形布置,纵横向间距为2~3m;四、片石砼浇筑:1、浇筑砼前模板要打磨和刷脱模剂;2、模板加固时后面一定要背上钢管,加密支撑,控制好坡比和墙宽;3、沉降缝处要用泡沫板隔开;4、浇筑前应准备好片石(片石不能提前入模)、发电机、震动棒和人员。
需要搭溜槽的提前做好准备;5、报检通过后即可进行片石砼的浇筑,流程如下:模板內下砼(厚度不小于40cm)→加入片石(不超过25%)→振动棒振捣(直到稀浆提出砼表面没有大量气泡冒出)以此步骤循环作业直到模板顶;6、该安装泄水管时要加固好管子,并控制好管子的坡度,内侧管口用水泥袋之类的东西填塞,拆模后及时拿掉填塞物,顺通管腔;7、浇筑结束后要收好面,做好连接石;8、拆模后及时用合格材料按要求回填墙背,压实度严格按照规范执行。
惠兴19标项目经理部交底人:接底人:日期:挡墙片石混凝土浇筑技术交底中国路桥集团西安实业发展有限公司惠兴19标项目经理部。
