中央空调工程安装施工技术交底
- 格式:docx
- 大小:42.00 KB
- 文档页数:8
中央空调安装技术交底
一、安装方法
1. 检查配件齐全性,准备好必要的安装工具和材料。
2. 在安装位置确定好中央空调的安装尺寸和安装位置。
3. 依据中央空调的安装要求安装电源,预留空调电源需要的线路。
4. 安装空调的室内机和室外机,注意管道的安装长度和角度。
5. 连接冷媒管道,加工必要的配管件。
6. 连接空调电源线路,进行电气接线。
7. 开机调试,测试空调制冷、制热等功能,确保运行正常。
二、安装注意事项
1. 中央空调的安装位置要求平稳、牢固。
2. 应注意安装高度和操作空间,方便日后的操作和维护。
3. 连接管道时要求密封性,避免制冷效果不佳。
4. 连接电线时应注意正确接线,避免短路和漏电情况。
5. 中央空调的使用寿命与安装质量有关,应注意施工细节。
三、验收标准
1. 中央空调安装完成后,首先应进行外观检查,确认无明显毛病。
2. 进行各项电气、制冷、制热功效测试,确保各项功能完好。
3. 进行一段时间的使用观察,确认运行无异常情况。
以上是中央空调安装技术交底,希望全体工作人员按操作规程严格操作,保质保量地完成中央空调的安装工作。
空调安装工程技术交底范文
一、安装前准备工作
1. 安装前,请确保已经了解并掌握了相关的安装规范和操作要求。
2. 根据实际情况,准备好所需的材料和工具,确保能够顺利进行安装。
3. 确定空调的安装位置和高度,保证空调的安装牢固且符合相关要求。
二、安装步骤
1. 将空调主体安装在预先确定的位置上,使用安装支架固定,确保牢固。
2. 将各个零部件按照说明书的要求进行连接和安装。
3. 根据空调的特点和要求,进行相应的管道连接,包括冷凝水排放管和冷媒管等。
4. 进行电源供应的连接,确保电气安装符合安全要求。
5. 安装好的空调进行测试,确认其制冷、制热和正常运行等功
能是否正常。
三、安全注意事项
1. 安装过程中,严禁随意更改或调整空调主体的结构和部件,
必须按照说明书要求进行操作。
2. 在安装和维修过程中,注意使用个人防护设备,确保人身安全。
3. 安装后,应检查所有的管道连接和电气连接是否牢固和可靠,避免因松懈而引起事故。
4. 如果在安装过程中遇到问题或者无法解决的情况,请及时联
系相关技术人员进行处理。
四、技术交底要求
1. 安装人员必须熟悉空调的相关技术参数和要求,能够做到正
确操作和解答基本问题。
2. 安装人员应传授相关用户使用和保养空调的基本知识,确保
用户正确使用和维护空调设备。
3. 对于空调的故障诊断和维修,安装人员应进行基本操作演示和解释,提供必要的技术支持和指导。
以上为空调安装工程技术交底范文,希望能够对您的项目有所帮助。
在操作过程中,请务必严格按照相关规范和要求进行,确保安全和效果。

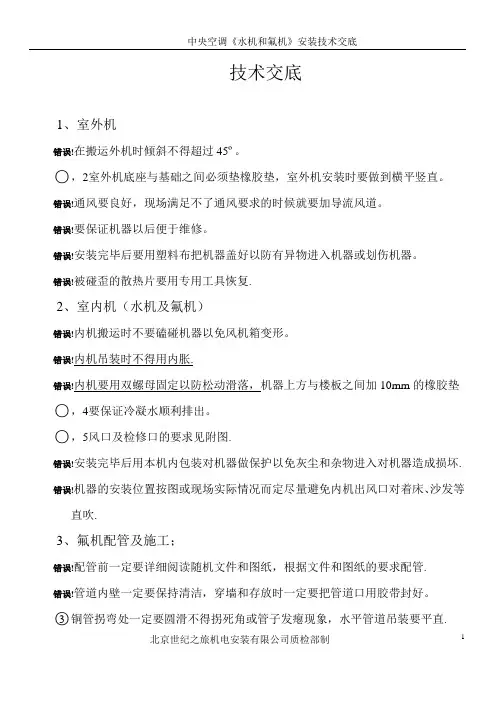

技术交底1、室外机错误!在搬运外机时倾斜不得超过45º。
○,2室外机底座与基础之间必须垫橡胶垫,室外机安装时要做到横平竖直。
错误!通风要良好,现场满足不了通风要求的时候就要加导流风道。
错误!要保证机器以后便于维修。
错误!安装完毕后要用塑料布把机器盖好以防有异物进入机器或划伤机器。
错误!被碰歪的散热片要用专用工具恢复.2、室内机(水机及氟机)错误!内机搬运时不要磕碰机器以免风机箱变形。
错误!内机吊装时不得用内胀.错误!内机要用双螺母固定以防松动滑落,机器上方与楼板之间加10mm的橡胶垫○,4要保证冷凝水顺利排出。
○,5风口及检修口的要求见附图.错误!安装完毕后用本机内包装对机器做保护以免灰尘和杂物进入对机器造成损坏. 错误!机器的安装位置按图或现场实际情况而定尽量避免内机出风口对着床、沙发等直吹.3、氟机配管及施工;错误!配管前一定要详细阅读随机文件和图纸,根据文件和图纸的要求配管.错误!管道内壁一定要保持清洁,穿墙和存放时一定要把管道口用胶带封好。
○3铜管拐弯处一定要圆滑不得拐死角或管子发瘪现象,水平管道吊装要平直.错误!铜管焊接时必须用氮气保护,保护压力为2Mpa,焊接时要把焊缝填满外表要平整且均匀.错误!焊完后用氮气吹扫把杂物吹干净后打压。
错误!打压时最好不要接外机。
因为外机的气、液截止阀受焊接和外力的影响会发生泄漏,使氮气进入循环系统内。
错误!打压从气液管两端进行,24小时压力不下降为合格。
4、水机配管及施工;错误!丝扣不能有断丝现象要注意每种管径的丝扣长短,丝接时丝接处加麻和铅油。
错误!焊接时管道两端要打坡口,焊缝要烧匀烧透不得有加渣现象焊缝表面要平整. 错误!水平管道变径要用偏心变径,不得使用同心变径,管道不能有倒坡现象。
错误!管道穿墙是要加套管,套管型号比管道大两号。
管道末端及反弯处必须加自动排气阀。
错误!当工作压力小于等于1.0MPa时,为1。
5倍工作压力,但最低不小于0.6MPa;当工作压力大于1。

一、交底目的为确保中央空调系统安装、调试、运行过程中的安全,防止事故发生,保障施工人员生命财产安全,特进行安全技术交底。
二、交底对象1. 施工项目经理2. 施工班组长3. 安装、调试、运行等相关人员三、交底内容一、安全责任1. 施工项目经理负责整个施工过程中的安全管理工作。
2. 施工班组长负责本班组施工过程中的安全管理工作。
3. 安装、调试、运行等相关人员必须遵守安全操作规程,确保自身安全。
二、施工准备1. 施工前,对施工人员进行安全教育培训,确保其掌握安全操作技能。
2. 检查施工工具、设备、材料等是否符合安全要求。
3. 制定施工方案,明确施工流程、安全措施及应急处理预案。
三、施工过程安全措施1. 高空作业安全:- 高空作业人员必须佩戴安全帽、安全带,并使用安全绳。
- 高处作业时,地面应设置安全防护网,防止物体坠落。
- 高空作业平台、梯子等设备应牢固可靠,定期检查。
2. 电气安全:- 施工现场应设置专用配电箱,并安装漏电保护器。
- 电气设备应绝缘良好,定期检查。
- 施工人员必须掌握电气安全知识,不得随意操作电气设备。
3. 机械安全:- 机械操作人员必须经过培训,取得操作证。
- 机械设备应定期检查、保养,确保安全运行。
- 机械操作时,注意观察周围环境,防止发生碰撞、挤压等事故。
4. 化学用品安全:- 化学用品应妥善保管,避免泄漏、污染。
- 使用化学用品时,应佩戴防护用品,如手套、口罩等。
- 施工现场不得随意丢弃化学用品,防止环境污染。
5. 通风与防尘:- 施工现场应保持良好的通风,确保空气质量。
- 产生尘埃的作业应采取防尘措施,如湿法作业、喷水降尘等。
四、运行维护安全1. 中央空调系统运行期间,应定期检查设备运行状态,确保安全运行。
2. 设备维护、保养时,应遵守操作规程,防止发生意外。
3. 运行维护人员应定期接受安全教育培训,提高安全意识。
五、应急处理1. 制定应急预案,明确事故发生时的处理流程。

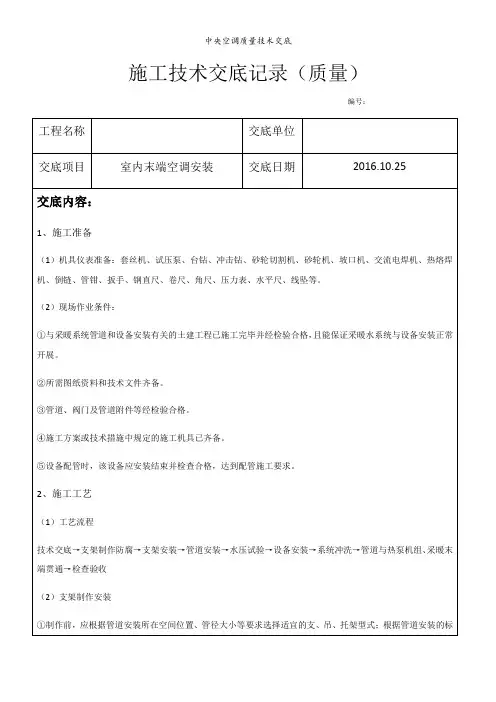

施工技术交底记录(质量)编号:高、坡度、管径大小等要求,用22号钢线或棉线在管道的首、末端及吊架型钢的吊孔中心位置上拉直绷紧,结合吊卡间距实际测量计算后,才能进行中间型钢吊架、吊杆的制作。
②支架宜用砂轮切割机进行下料。
③支吊架开孔应采用钻孔或冲孔,不得采用气焊割孔,吊杆、管卡等部件的螺纹可采用机械套丝机及板牙扳丝。
④支吊架组对焊接过程中,应边组对边矫形、边点焊边连接,直至成型,经点焊成型的支、吊应用标准样板进行校核,确认无误后方可正式焊接。
焊缝必须饱满,保证具有足够的承载能力,外观检查应无漏焊、裂焊等缺陷,焊接后应对焊接变形进行矫正。
⑤支吊制作完成后,必须除锈和清理焊渣,并及时涂刷防锈漆作防锈处理。
⑥支吊架的安装位置应正确,与管道接触紧密、牢固、可靠,吊架、吊杆应垂直安装。
固定在建筑结构上的管道支吊架不得影响结构的安全,当固定在空心砖墙上时,严禁使用膨胀螺栓。
(3)管道制作安装A.套管制作安装①套管管径应比穿墙板的干管、立管管径大1-2号,保温管道的套管应留出保温层间隙。
镀锌铁皮套管适用于过墙支管,要求卷制规整,咬口接缝,套管两端平齐,剔除毛刺,管内外须防腐。
位于混凝土墙、楼板内的套管应在钢筋绑扎时放入,可点焊或绑扎在钢筋上,套管内应填以松散材料,防止混凝土浇筑时堵塞套管。
对有防水要求的套管应设止水环,套管应安装牢固、位置正确、无歪斜。
②管径小于DN80采用镀锌钢管、丝扣连接;管径大于或等于DN80采用无缝钢管、法兰或焊接连接。
冷冻水系统无缝钢管与镀锌钢管连接处使用法兰连接。
采用聚乙烯系列塑料管连接时,严格按照塑料管热熔焊接工艺来操作,不经专业培训人员不得上岗操作,以免焊接工艺问题造成漏水、缩经瘦径、甚至死路等情况发生。
管道下料后套丝前,应先用所属管件试扣。
管道管件上好后,应进行管道调直。
管道弯曲时,弯曲半径应符合:热弯时,不小于管道外径的3.5倍;冷弯时,不小于管道外径的4倍;冲压弯头,弯曲半径不小于管道外径。
中央空调安装安全技术交底1. 目的为确保中央空调安装工程的安全、质量、进度和成本控制,使所有参与人员明确安全要求、掌握安全操作规程,降低安全事故风险,特制定本技术交底。
2. 适用范围本技术交底适用于本项目中央空调安装工程的施工人员、管理人员及相关部门。
3. 内容3.1 工程概况- 工程名称:XXXXXXXX 项目- 工程地点:XXXXXXXX- 工程规模:XXXXXXXX- 工程性质:XXXXXXXX3.2 安全文明施工要求- 严格遵守国家和地方有关安全生产的法律、法规和规定。
- 遵循“安全第一、预防为主、综合治理”的安全生产方针。
- 执行公司及项目部的各项安全生产规章制度。
- 做到文明施工,保护环境,确保质量。
3.3 中央空调安装安全技术要点- 掌握中央空调系统原理、设备及零部件的功能和操作方法。
- 安装作业前,应认真阅读施工图纸、技术说明及安装手册,了解设备安装要求。
- 确保所有操作人员均经过专业培训、考核合格后上岗。
- 作业过程中应佩戴个人防护用品,如安全帽、口罩、手套、护目镜等。
- 施工现场应设置安全警示标志,提示危险区域和注意事项。
- 确保作业设备、工具安全可靠,定期检查、维护。
- 遵守高处作业、电气作业、机械作业等安全规程。
- 做好施工现场通风、照明、消防等保障措施。
- 严格执行操作规程,禁止违章作业。
- 遇到紧急情况,应立即采取措施保护自身和他人的安全。
3.4 安全事故应急预案- 熟悉并掌握安全事故应急预案的内容和操作流程。
- 发生安全事故时,应保持冷静,迅速启动应急预案,采取有效措施进行处置。
- 及时报告事故情况,按程序逐级上报。
- 积极配合事故调查,认真履行事故处理程序。
4. 培训与考核- 施工前,组织全体人员进行安全技术培训,确保熟练掌握本工程的安全操作规程。
- 培训内容包括但不限于:中央空调安装技术、安全法律法规、安全事故应急预案等。
- 培训结束后进行考核,考核合格者方能上岗作业。

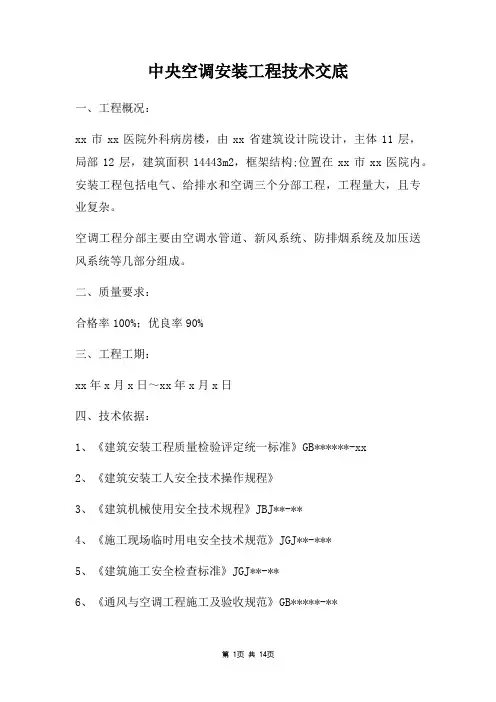

中央空调安装工程技术交底一、工程概况:xx市xx医院外科病房楼,由xx省建筑设计院设计,主体11层,局部12层,建筑面积14443m2,框架结构;位置在xx市xx医院内。
安装工程包括电气、给排水和空调三个分部工程,工程量大,且专业复杂。
空调工程分部主要由空调水管道、新风系统、防排烟系统及加压送风系统等几部分组成。
二、质量要求:合格率100%;优良率90%三、工程工期:xx年x月x日~xx年x月x日四、技术依据:1、《建筑安装工程质量检验评定统一标准》GB******-xx2、《建筑安装工人安全技术操作规程》3、《建筑机械使用安全技术规程》JBJ**-**4、《施工现场临时用电安全技术规范》JGJ**-***5、《建筑施工安全检查标准》JGJ**-**6、《通风与空调工程施工及验收规范》GB*****-**7、《给排水管道工程施工及验收规范》GB*****-**8、《xx市建筑业安全文明监督暂行规定》9、设计图纸及有关图纸答疑记录10、其它有关技术规范、标准五、施工人员安排①现场任何时间都保证在岗的:管道工,1人;壮工,1人。
②可随时调到现场参加施工的:电焊工2人;管道工,5人;壮工,3人;机械工,4人;油漆工,3人;钳工,5人;起重工,2人。
③现场施工任务最多时需用人数:电焊工3人;管道工,10人;壮工,15人;机械工,8人;油漆工,5人;钳工,5人;起重工,2人。
六、施工机具、计量装置计划①电焊机, 2台;②台钻,2台;③电锤,3台;④电动套丝机,1台;⑤吊车,1辆;⑥切割机,2台;⑦磨光机,4台;⑧台虎钳,2台;⑨冲击电钻,2台。
①磁力线坠2个;②金属卷尺(5米), 2个;③水平尺,3个;④压力表,2块⑤千分尺,1把。
七、施工程序 1.空调水系统安装准备→孔洞予留→地沟内空调干管安装→楼板上套管吊装→支架制作、安装→空调平管立管安装→风机盘管安装→空调水支管安装→分区试压、冲洗→空调管道保温→系统试压→风口安装→系统调试2.新风系统安装准备→孔洞予留→设备、风管安装→风道漏风测试→风口安装→调试3.防排烟系统安装准备→孔洞予留→风口安装→风机安装→系统调试八、工艺要求(一).水管道安装:1.依据设计图纸要求和各层重要部位设备管道排列图进行拉线定位、标识。
中央空调工程技术交底中央空调施工技术交底为了保证空调工程的施工质量,统一各班组安装标准,因此对施工的各个工序进行技术交底,严格监控。
一、设备安装、空调主机的安装位置应方便检修,且不影响其使用功能,特别是散热;、空调主机的机座统一用号槽钢制作;、风机盘管应贴板安装,斜面的安装标高为下底左右或根据样板房施工;、风机盘管的安装位置距墙,距窗,后面有管道的距墙;、每一户别墅的空调主机及风机盘管的编号必须抄写正确,随机资料保存完好;、搬运及安装时不能损坏设备,特别是主机外壳漆、翅片和风机盘管的凝结水盘、窝壳、叶轮等;、风机盘管的接线盒、凝结水管接口、进出水接口必须在同一方向,便于以后检修;风机盘管接回风管的,必须在回风管上开检查孔;、设备的安装位置要正确,要安平装正;二、风系统、回风箱的制作应符合要求,压条要上好,保温良好;安装时不得弄坏保温材料;、回风箱与风机盘管铆接时,回风箱必须要上正,不得歪曲、搓角;、法兰焊接不应有漏焊,孔洞,法兰对角误差小于,平整度误差小于,法兰螺孔及铆钉孔距规定为,法兰刷油漆前必须除去焊渣,再刷二次红丹;、风管封头采用窝扣方式,风嘴(米)采用铆接,每处都要打密封胶,法兰铆接时,风管翻边不得小于,并且四边要一致;、风管下送风必须设挡风板,风嘴要钝边;、客厅风管的安装两台风机盘管应一致,风管与风机盘管用防水软帆布连接,长度为,用单法兰压接;、主卧室风管的安装(侧送侧回),送回风口应在同一平面上;、斜屋面标高超过的侧送下回安装的风机盘管,其送风口需安装度(角弯)风管;、风管制作好后,必须先报验,再保温安装;三、水系统、管热熔时缩径必须小于,安装必须符合厂家的技术要求;、管道穿墙必须加套管,和用套管;、和用套管;和用套管;、管道支架在室内用角钢,面漆刷铝粉漆;在室外用角钢,面漆刷黑漆;、管道支架安装前必须先弹线,间距小于,且在同一平面必须均分,同一区域的支架形式应一致;、管道井的管道安装要与配合单位协调,避免交错影响;、管道支架的安装位置距管弯头大于,小于;管道支架安装要正,不得歪斜;、管道支架的中对中必须与预留预埋孔洞一致,管道安装必须横平竖直;、水管安装完后,必须先冲洗、试压。
中央空调技术交底一、工程概述本次中央空调安装工程位于_____,建筑面积为_____平方米,共分为_____个区域,包括办公区、会议室、休息区等。
为了确保空调系统的稳定运行和良好的使用效果,特进行本次技术交底。
二、施工准备1、技术准备施工前,施工人员应熟悉施工图纸和相关技术规范,了解空调系统的工作原理和设计要求。
同时,应进行现场勘查,核对实际安装位置与设计图纸是否相符,如有差异应及时与设计单位沟通解决。
2、材料准备根据设计要求,准备好所需的空调设备、管材、管件、阀门、保温材料等。
所有材料应具有质量合格证明,并符合国家相关标准。
3、施工机具准备准备好电焊机、切割机、套丝机、试压泵等施工机具,并确保其性能良好,能够正常使用。
三、空调设备安装1、主机安装(1)主机应安装在通风良好、便于维修的位置,基础应牢固平整。
(2)主机与管道的连接应采用柔性连接,以减少振动和噪音。
(3)安装完成后,应对主机进行调试,确保其运行参数符合设计要求。
2、风机盘管安装(1)风机盘管应安装在吊顶内,安装位置应准确,与吊顶的配合应美观。
(2)风机盘管与管道的连接应严密,不得有渗漏现象。
(3)风机盘管的电气接线应正确,电机运行应平稳,无异常噪音。
四、管道安装1、管材选用空调管道一般采用无缝钢管、镀锌钢管或 PPR 管,应根据设计要求和实际情况选择合适的管材。
2、管道连接(1)无缝钢管和镀锌钢管的连接一般采用焊接、螺纹连接或法兰连接,焊接时应保证焊缝质量,螺纹连接时应保证螺纹的密封性,法兰连接时应保证法兰的平整度和密封性。
(2)PPR 管的连接一般采用热熔连接,连接时应控制好加热温度和时间,确保连接牢固。
3、管道支架安装管道支架的间距应符合设计要求和相关规范,支架应牢固可靠,能够承受管道的重量和运行时的振动。
4、管道试压管道安装完成后,应进行水压试验,试验压力为工作压力的15 倍,且不得小于 06MPa。
试压时应缓慢升压,稳压 10 分钟,压力降不得超过 002MPa,然后降至工作压力进行检查,不渗不漏为合格。
中央空调技术交底一)、作业条件1、空调设备的安装,要在建筑物围护结构施工完,障碍物已清理,地面无杂物的条件下进行。
2、对空气洁净系统的安装,应在建筑物内部安装部件的地面已做好,墙面已抹灰完毕,室内无灰尘飞扬或有防尘措施的条件下进行。
3、一样除尘系统风管安装宜在厂房的工艺设备安装完或设备基础已确定,设备连接器、罩体方位已知的情形下进行。
4、检查现场预留孔洞位置、尺寸应符合图纸要求,每边比实际截面大100mm。
5、作业地点要有相应的辅助设施,如梯子、架子、安全防护、消防器材,并有施工员的技术、质量、安全交底。
二)工器具要紧工器具有:交流电焊机、冲击钻电锤、手电钻、手锯、砂轮锯、角向磨光机、台钻、电气焊具、扳手、刷子等。
空调制冷系统安装一样设定工作压力不高于2.5MPA,工作温度在-20~150℃的整体式、组装式及单元式制冷设备(包括热泵)、制冷附属设备、其他配套设备和管路系统安装工程施工质量的检验和验收。
制冷设备、制冷附属设备、管道、管件及阀门的型号、规格、性能及技术参数等必须符合设计要求。
设备机组的外表应无损害、密封应良好,随机文件和配件应齐全。
要求它们的型号、规格和技术参数必须符合设计的规定,不能任意调换。
空调制冷系统制冷机组的动力源,不再是仅使用单一的电能,差不多进展成为多种能源的新格局。
制冷装备种类繁多、形状各一,其重量及体积差异专门大,且装有相互关联的配件、外表、电器和自控装配等,对搬运与吊装的请求较高。
制冷机组的吊装就位,也是装备安装的要紧工序之一。
强调吊装不使装备变形、受损是关键。
制冷机组本体的安装、试验,试运转及验收还应符合现行国家标准《制冷设备、空气分离设备安装工程施工及验收规范》GB50274有关条文的规定。
空调制冷系统分部工程中制冷机组的本体安装,本规范采纳直截了当引用《制冷设备、空气分离设备安装工程施工及验收规范》GB-1998的方法主控项目制冷装备与制冷隶属装备的安装应吻合下列规定:1制冷装备、制冷隶属装备的型号、规格和技术参数必须吻合设计请求,并具有产品合格证书、产品性能检验报告;2装备的混凝土基础必须进行质量交接验收,合格前方可安装;3设备安装的位置、标高和管口方向必须符合设计要求。
一、交底项目:中央空调安装与维护安全技术交底二、交底时间:____年____月____日三、交底地点:____项目现场四、交底对象:所有参与中央空调安装与维护的施工人员及管理人员五、交底内容:一、工程概况1. 工程名称:____项目2. 施工单位:____单位3. 工程地点:____地址二、中央空调系统组成及工作原理1. 中央空调系统组成:主要包括压缩机、冷凝器、蒸发器、膨胀阀、节流装置、风机、水管、电气控制系统等。
2. 工作原理:通过压缩机将制冷剂压缩成高温高压气体,经过冷凝器散热后变为高压液体,再通过膨胀阀降压后进入蒸发器,吸收室内热量,使室内温度降低。
三、安全技术措施1. 施工前的准备工作(1)检查施工场地,确保施工环境安全,无火灾、爆炸等安全隐患。
(2)施工人员应熟悉中央空调系统的安装与维护技术,掌握相关安全操作规程。
(3)施工前应对施工人员进行安全教育培训,提高安全意识。
2. 施工过程中的安全技术措施(1)高空作业:在高空作业时,必须佩戴安全带,确保作业人员安全。
(2)电气作业:在电气作业过程中,严格遵守电气安全操作规程,确保施工人员人身安全。
(3)制冷剂泄漏:若发现制冷剂泄漏,应立即关闭泄漏点,并采取通风措施,防止中毒事故发生。
(4)焊接作业:焊接作业时,必须佩戴防护眼镜、手套等防护用品,防止火花飞溅造成伤害。
(5)起重作业:起重作业时,必须严格遵守起重作业安全规程,确保设备安全。
3. 维护过程中的安全技术措施(1)维护人员应熟悉中央空调系统的维护知识,掌握相关安全操作规程。
(2)维护过程中,注意观察设备运行状态,发现异常情况立即停机检查,排除故障。
(3)维护过程中,注意防止制冷剂泄漏,如发现泄漏,立即关闭泄漏点,并采取通风措施。
(4)维护过程中,注意防止高空坠落,佩戴安全带,确保维护人员安全。
四、应急处理措施1. 若发生火灾事故,立即启动应急预案,组织人员疏散,并拨打火警电话报警。
空调工程技术交底1. 规划概述本空调工程的主要目标是为建筑物提供舒适的室内温度和空气质量。
空调系统将根据建筑物的需求和设计要求进行安装和调试。
2. 设备选择2.1 主机系统:本工程将采用中央空调系统,包括冷水机组和热泵。
2.2 风机盘管:根据建筑物的需求,采用适当的风机盘管来实现冷却和供暖功能。
2.3 风口和风管:选择合适的风口和风管尺寸,以确保空气流量和分配的均匀性。
2.4 控制系统:空调系统将配备先进的控制系统,以监测和调节室内温度和湿度,并实现节能的自动控制功能。
3. 安装流程3.1 安装前准备:在安装空调系统之前,需要对建筑物的空调区域进行清理和准备,并确保相关的电力和水源已经就位。
3.2 设备安装:按照制造商提供的安装指南,进行冷水机组、风机盘管、风口和风管的安装。
3.3 电气连接:将冷水机组和风机盘管等设备与建筑物的电力系统连接,确保电气安全和正常运行。
3.4 调试和测试:完成安装后,进行系统的调试和测试,包括冷却和供暖功能的检查,以及控制系统的操作测试。
3.5 操作培训:为建筑物的相关人员提供必要的操作培训,确保他们能够正确使用和维护空调系统。
4. 维护保养4.1 清洁保养:定期对冷水机组、风机盘管和风管进行清洁,以确保系统的正常运行和高效性能。
4.2 检查维修:定期检查系统的各个部件,发现并修复潜在故障,以防止系统出现故障影响正常使用。
4.3 运行记录:建立系统的运行记录,包括温度、湿度等数据,以便监测系统的性能和效果。
5. 安全措施5.1 电气安全:确保空调系统的电气连接符合相关安全标准,并定期进行电气设备的检查和维护。
5.2 防火措施:安装烟雾探测器和消防设备,以及合适的防火墙,确保空调系统在紧急情况下的安全性。
5.3 泄漏检测:安装气体泄漏检测装置,定期检查和维护系统的安全性,避免可能的气体泄漏。
以上为本空调工程的技术交底内容。
请确保按照相关规范和安全要求进行施工和操作,并严格遵守相关法律法规。
一、交底目的为确保中央空调系统的安全、稳定运行,预防事故发生,提高施工人员的安全意识,现将中央空调及安全技术交底如下:二、交底对象1. 施工单位全体人员;2. 业主单位相关管理人员;3. 监理单位相关管理人员。
三、交底内容1. 中央空调系统概述(1)中央空调系统组成:冷热源、空调机组、风管系统、控制系统等。
(2)中央空调系统功能:制冷、制热、通风、换气等。
2. 中央空调系统施工安全注意事项(1)施工人员必须经过专业培训,取得相关证书后方可上岗。
(2)施工过程中,严格遵守操作规程,确保施工安全。
(3)高空作业时,必须佩戴安全带,并设置安全防护措施。
(4)施工用电必须符合国家相关标准,严禁私拉乱接。
(5)施工现场应设置警示标志,确保施工区域安全。
3. 中央空调系统设备安全操作(1)设备安装前,仔细检查设备外观、铭牌、规格等,确保设备完好。
(2)设备安装过程中,严格按照设备说明书进行操作。
(3)设备运行过程中,注意观察设备运行状态,发现异常情况立即停机检查。
(4)设备维护保养应定期进行,确保设备正常运行。
4. 中央空调系统调试与验收(1)调试过程中,严格按照调试方案进行,确保系统运行稳定。
(2)调试完成后,进行系统验收,确保系统符合设计要求。
(3)验收过程中,对系统运行参数、设备性能等进行全面检查。
四、交底要求1. 施工单位应组织全体施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
2. 业主单位、监理单位应监督施工单位落实安全技术交底,确保施工安全。
3. 施工单位应将安全技术交底内容纳入施工方案,确保施工安全。
五、交底时间本次安全技术交底时间为:____年____月____日。
六、交底人交底人:____(施工单位项目负责人)七、接受交底人接受交底人:____(施工单位全体人员、业主单位、监理单位相关管理人员)八、附件1. 中央空调系统施工安全操作规程;2. 中央空调系统设备维护保养手册。
备注:本模板仅供参考,具体内容可根据实际情况进行调整。
某中央空调设备安装过程技术交底引言本文档旨在详细介绍某中央空调设备的安装过程。
通过对该设备的各个步骤的技术交底,确保安装人员能够正确、高效地完成设备的安装工作。
本文档适用于中央空调设备安装工程师、施工人员等相关人员参考。
设备概述某中央空调设备是一种高效、节能的空调系统,广泛应用于商业建筑、办公楼、酒店等场所。
它采用先进的制冷技术,能够快速调节室内温度,并具备自动控制和监测功能。
安装前准备在开始安装某中央空调设备之前,需要进行一些准备工作。
以下是安装前的准备步骤:1.确定安装位置:根据设计方案,确定设备的安装位置,并确保该位置能满足设备的安全、稳定运行要求。
2.准备所需工具:集中所需的工具和设备,包括螺丝刀、电钻、扳手、水平仪等,以便在安装过程中使用。
3.核对材料清单:核对设备材料清单,并确保所有所需材料都齐全。
确保材料的完整性和质量,如管道、电线、控制面板等。
安装步骤安装某中央空调设备需要按照特定的步骤进行。
下面是安装过程的详细步骤:步骤一:安装室内机1.在安装位置上标记出室内机的固定位置,并使用电钻安装固定架。
2.把室内机的进气口连接到风道上,并将室内机的电源线与电源接线盒连接。
3.使用扳手安装室内机的水管,确保水管与室内机的连接牢固。
步骤二:安装室外机1.将室外机的固定座固定在安装位置上,并使用螺丝刀固定紧密。
2.连接室外机的电源线与电源接线盒,并确保连接牢固可靠。
3.使用扳手和螺丝刀安装室外机的排水管道和电线。
步骤三:连接管道和电线1.将室内机与室外机之间的冷媒管道和电线连接起来。
确保连接的牢固性和密封性。
2.使用扳手和工具连接冷媒管道,并使用绝缘材料进行包裹和保护。
3.进行绝缘处理,确保冷媒管道和电线之间的隔离。
步骤四:测试和调试1.安装完成后,进行设备的测试和调试。
2.检查设备连接是否牢固,并测试设备的电源和控制系统是否正常工作。
3.进行冷热负荷测试,确保设备能够正常制冷和制热。
安装后验收安装完成后,需要进行一次全面的设备验收。
空调工程施工方案技术交底一、项目概况本项目为某办公楼空调工程施工项目,包括办公楼内部空调设备的安装和调试工作。
本项目共有10层楼,每层楼面积为2000平方米,总建筑面积为20000平方米。
本项目空调系统为中央空调系统,采用变频空调机组和风管系统。
本施工方案旨在确保空调工程的质量和安全,同时提高施工效率,保证工程进度。
二、技术标准和要求1. 施工单位应具备相应的资质和经验,项目经理和施工人员应具备相关证书和技术能力。
2. 施工单位应遵守《建筑工程施工质量验收规范》等相关标准,确保工程质量达标。
3. 施工单位应加强安全生产管理,严格遵守《建筑施工安全生产管理条例》,保障施工现场安全。
4. 施工单位应按照设计要求,严格控制材料和设备的质量,确保施工材料符合相关标准。
5. 施工单位应做好工程施工记录和技术交底,保留好施工过程中的各项资料和记录。
三、施工方案1. 施工前准备工作(1)确定项目经理和施工人员,进行技术交底和培训。
(2)编制施工组织设计和安全生产方案,做好相关手续和审批工作。
(3)对施工现场进行勘察和测量,确认空调设备的安装位置和管线布置。
(4)准备施工所需的设备、材料和人员,做好施工准备工作。
2. 空调设备安装工作(1)按照设计要求和施工图纸,确定空调设备的安装位置和布局。
(2)安装变频空调机组和室内机组,接线调试,确保设备安装牢固和正常运行。
(3)安装风管系统和风口,按照设计要求进行布局和连接,保证风管畅通。
(4)对空调设备进行运行试验,调试设备参数,保证设备正常运行。
3. 空调系统调试工作(1)对空调系统进行全面检查,确认设备和管线无泄漏。
(2)进行空调系统调试,调节风量和温度,确保空调系统运行稳定。
(3)对空调系统进行性能测试,测试系统的制冷和制热效果。
(4)编制空调系统调试报告,保留好相关数据和记录。
4. 安全生产管理(1)加强施工现场的安全防护,做好安全教育和培训工作。
(2)建立施工现场巡查制度,发现并及时整改安全隐患。
空调工程技术交底一、工程概述本次空调工程涵盖了_____(具体建筑物名称)的中央空调系统安装,旨在为该建筑提供高效、舒适的室内环境调节。
该系统包括制冷主机、冷却塔、空调末端设备、通风管道等主要组成部分。
二、施工准备(一)技术准备施工人员应熟悉施工图纸和相关技术规范,了解空调系统的工作原理和设计要求。
制定详细的施工方案,并进行技术交底,确保施工过程中的技术措施得到有效落实。
(二)材料准备根据施工图纸和材料清单,准备好所需的各类管材、管件、阀门、保温材料、空调设备等。
材料应具备质量合格证明,并进行外观检查和必要的性能测试,确保符合设计要求。
(三)施工机具准备配备齐全的施工机具,如电焊机、切割机、套丝机、钻孔机、试压泵等,并保证其性能良好,能满足施工需求。
(四)现场准备清理施工现场,确保施工通道畅通,为材料堆放和设备安装提供足够的空间。
设置必要的临时设施,如临时水电供应、照明等。
三、空调设备安装(一)制冷主机安装1、主机应安装在坚实的基础上,基础应平整,并进行减震处理,以减少运行时的振动和噪音。
2、主机的安装位置应便于操作和维护,同时要考虑与周边管道和设备的连接便利性。
3、安装完成后,应进行调试和试运行,检查主机的运行参数是否符合设计要求。
(二)冷却塔安装1、冷却塔应安装在通风良好、无遮挡的位置,避免热回流对其冷却效果的影响。
2、冷却塔的基础应稳固,塔体应保持水平,进出水管应连接牢固,无渗漏现象。
3、安装完毕后,应进行注水试验和试运行,检查冷却塔的布水均匀性和冷却效果。
(三)空调末端设备安装1、风机盘管、空调器等末端设备的安装位置应符合设计要求,与室内装修协调一致。
2、设备的安装应牢固可靠,连接管道应严密,无漏风、漏水现象。
3、设备安装完成后,应进行单机试运行,检查其运行性能和控制功能是否正常。
四、管道安装(一)管材选用空调管道一般采用无缝钢管、镀锌钢管或 PPR 管等,应根据设计要求和工作压力选择合适的管材。
