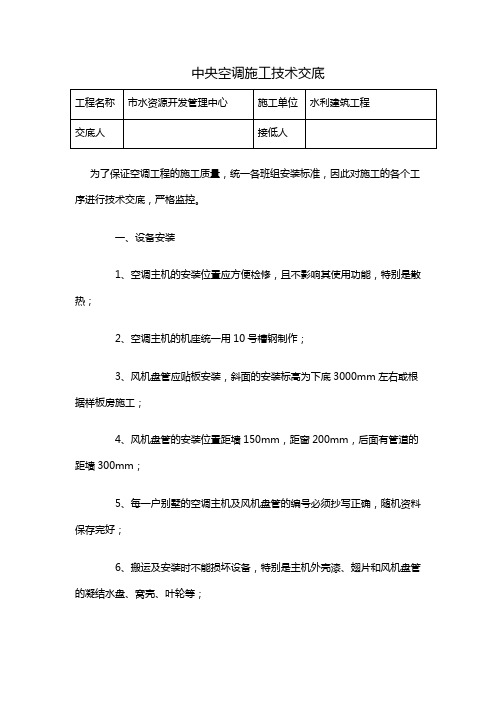

施工技术交底记录(质量)

编号:

注:L1用于保温管道,L2用于不保温管道。

④管道支吊架的焊接应由合格持证焊工施焊,不得有漏焊、欠焊或焊接裂纹等缺陷。支架与管道焊接时,管子侧的咬边量应小于0.1倍管壁厚。

(13)阀门、分集水器、自动排气装置等管道部件的安装应符合设计要求,并应符合下列规定:

①阀门安装的位置、进出口方向应正确,便于操作;连接应牢固紧密,启闭灵活;成排阀门的排列整齐美观,在同一平面上的允许偏差为3mm。

②电动、气动等自控阀门在安装前应进行单体的调试,包括开启、关闭等动作试验。

③热水的除污器(水过滤器)应安装在进机组前的管道上,方向正确且便于清污;与管道连接牢固、严密,其安装位置应便于滤网的拆装和清洗。过滤器滤网的材质、规格和包扎方法应符合设计要求。(建议水系统设备进水口处增加细过滤器60目为宜)。

(14)水箱、集水器、分水器等设备的安装,支架或底座的尺寸、位置符合设计要求。设备与支架或底座接触紧密,安装平正、牢固。平面位置允许偏差为15mm,标高允许偏差为±5mm,垂直度允许偏差为1/1000。

4、产品保护

(1)测量定位的墨线或线外线测量定位仪应在安装前进行检查、校核。

(2)对经测绘制成的加工草图应详细核对,防止有误,并注意保管,安装时对照就位。

(3)水平干管的拉线在支架安装完以前工注意保护和监视,防止交叉作业时弄坏拉线。

(4)加工过程中,对标注的记号、尺寸和编号应注意保护,以免弄错。

(5)调直时,注意不得损伤丝扣接头。

(6)加工的半成品要编号并捆扎好,存放在专用的地地,安装时转运至安装地点,按编号就位安装。

(7)暂不安装的丝头,要用机油涂抹后包上塑料布,防止锈蚀和碰坏。

(8)安装好的管道不得用来支撑、系安全绳、搁置脚手板,也禁止蹬踩。

(9)未安装好的管道管口应及时盖好,以免进入灰浆等污物。

(10)保温后的水箱不得踩踏或堆放承重物品,防止保温层脱落。

(11)水箱现场组装时,应认真清理水箱的污物,防止运行时连接管被堵。

(12)管道在冲洗过程中,要严防中途停止时污物进入管。下班后应设专人看管,或采取保护措施。

5、注意事项

(1)管道安装前必须将管的污物及锈蚀等清除干净,施工时严禁垃圾、杂物及焊渣等落入。

(2)安装停顿期间,对管道开口应采取封闭保护措施。

(3)管道安装后,在连接末端设备前,应按分支环路进行清洗排污,直至排水清净为合格,系统清洁后方能

与热泵设备和采暖、空调机组连接。

(4)水压试验时,要保护好各种仪表、设备,不能因试压而受损,水压试验合格后,方能进行水管保温。(5)冷冻水管吊、支、托架必须设在保温层外部,且保温水管不能直接搁置在吊支托架上,在管道与吊支托架间须垫以经热沥青浸煮处理过的垫木。

(6)冷冻水管吊支托架制作形式必须严格国家标准图集03S402《管道支架及吊架》进行加工制作。

(7)使用电气设备前,先检查有无漏电现象,如有故障,必须经持证电工修理好后使用;操作转动设备时,严禁戴手套,并应将袖口扎紧。

(8)使用手锤时,先检查捶头是否牢固。

(9)支托架上安装管道时,先把管道固定好再接口,防止管道滑脱砸伤人;高处作业时要系好安全带,严防踩滑或踩探头板。

(10)搬运设备时,要防止摔坏设备或砸伤人。

(11)管道试压时,严禁使用失灵或不准确的压力表。

(12)冲洗水的排放管,应接至可靠的排水井或排水沟,保证排泄畅通安全。

交底人复核人交底日期

技术负责人接受人接受日期
