导墙技术交底
- 格式:doc
- 大小:55.00 KB
- 文档页数:3

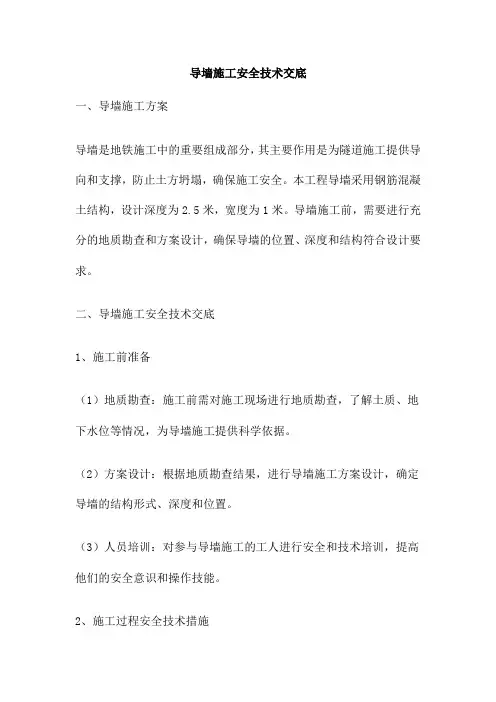

导墙施工安全技术交底一、导墙施工方案导墙是地铁施工中的重要组成部分,其主要作用是为隧道施工提供导向和支撑,防止土方坍塌,确保施工安全。
本工程导墙采用钢筋混凝土结构,设计深度为2.5米,宽度为1米。
导墙施工前,需要进行充分的地质勘查和方案设计,确保导墙的位置、深度和结构符合设计要求。
二、导墙施工安全技术交底1、施工前准备(1)地质勘查:施工前需对施工现场进行地质勘查,了解土质、地下水位等情况,为导墙施工提供科学依据。
(2)方案设计:根据地质勘查结果,进行导墙施工方案设计,确定导墙的结构形式、深度和位置。
(3)人员培训:对参与导墙施工的工人进行安全和技术培训,提高他们的安全意识和操作技能。
2、施工过程安全技术措施(1)开挖:导墙开挖应采用人工开挖,避免对周围土体造成破坏。
同时,应设置排水沟和集水坑,及时排除积水。
(2)钢筋绑扎:导墙钢筋绑扎时应采取防止钢筋移位的措施,确保导墙的稳定性和承载能力。
(3)混凝土浇筑:导墙混凝土浇筑应采用分层浇筑的方法,每层浇筑厚度不宜过大,以免造成模板变形和混凝土开裂。
同时,应采用振捣器振捣密实,确保混凝土质量。
(4)模板拆除:导墙模板拆除时应按照规定的时间和顺序进行,避免模板移位或混凝土开裂。
3、施工后安全技术措施(1)维护与保养:导墙施工完成后,应进行维护和保养,避免外力破坏和自然因素损坏。
(2)安全监测:对已施工完成的导墙进行安全监测,及时发现和处理安全隐患,确保导墙的正常使用和安全运行。
导墙施工安全技术交底一、导墙施工方案导墙是地铁施工中的重要组成部分,其主要作用是为隧道施工提供导向和支撑,防止土方坍塌,确保施工安全。
本工程导墙采用钢筋混凝土结构,设计深度为2.5米,宽度为1米。
导墙施工前,需要进行充分的地质勘查和方案设计,确保导墙的位置、深度和结构符合设计要求。
二、导墙施工安全技术交底1、施工前准备(1)地质勘查:施工前需对施工现场进行地质勘查,了解土质、地下水位等情况,为导墙施工提供科学依据。
技术交底记录

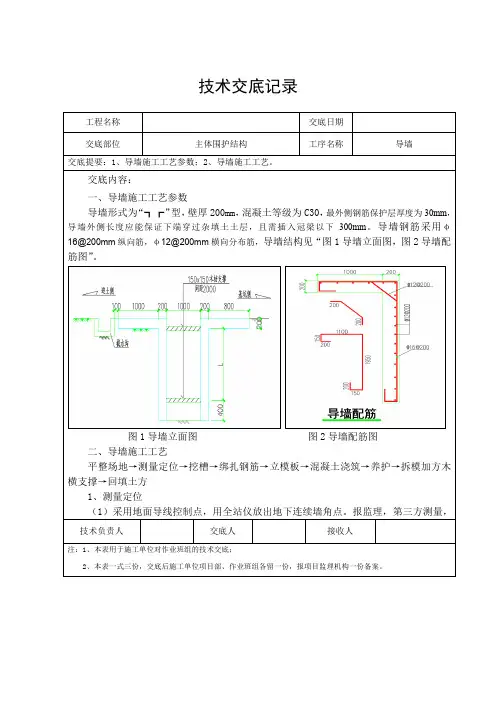

图1导墙立面图图2导墙配筋图
二、导墙施工工艺
平整场地→测量定位→挖槽→绑扎钢筋→立模板→混凝土浇筑→养护→拆模加方木横支撑→回填土方
1、测量定位
(1)采用地面导线控制点,用全站仪放出地下连续墙角点。
报监理,第三方测量,
接收人
、本表一式三份,交底后施工单位项目部、作业班组各留一份,报项目监理机构一份备案。
技术交底记录
技术交底记录
技术交底记录
技术交底记录
图3-1 导墙加撑立面图
导墙施工缝处应凿毛,预留钢筋接头,满足搭接要求,使导墙成为整体,达到不渗水的目的,施工缝应与地下连续墙接头错开。
三、质量控制要点
各工序质量控制要点
技术交底记录
技术交底记录
技术交底记录。

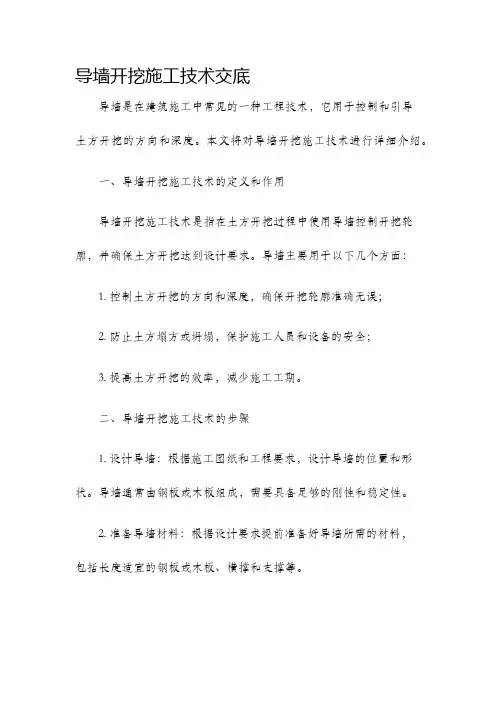

导墙开挖施工技术交底导墙是在建筑施工中常见的一种工程技术,它用于控制和引导土方开挖的方向和深度。
本文将对导墙开挖施工技术进行详细介绍。
一、导墙开挖施工技术的定义和作用导墙开挖施工技术是指在土方开挖过程中使用导墙控制开挖轮廓,并确保土方开挖达到设计要求。
导墙主要用于以下几个方面:1. 控制土方开挖的方向和深度,确保开挖轮廓准确无误;2. 防止土方塌方或坍塌,保护施工人员和设备的安全;3. 提高土方开挖的效率,减少施工工期。
二、导墙开挖施工技术的步骤1. 设计导墙:根据施工图纸和工程要求,设计导墙的位置和形状。
导墙通常由钢板或木板组成,需要具备足够的刚性和稳定性。
2. 准备导墙材料:根据设计要求提前准备好导墙所需的材料,包括长度适宜的钢板或木板、横撑和支撑等。
3. 安装导墙:按照设计要求,在土方开挖的边缘固定导墙材料,保证导墙的稳定性和垂直度。
4. 检查导墙位置和垂直度:使用水平仪和经纬仪等工具,对导墙的位置和垂直度进行检查和调整,确保开挖轮廓准确无误。
5. 进行土方开挖:根据导墙的位置和形状,进行土方开挖。
在开挖过程中,要注意保持导墙的稳定,防止土方塌方或坍塌。
6. 清理土方:开挖完成后,及时清理土方,并保持开挖轮廓的准确性和整洁度。
7. 拆除导墙:在土方开挖完成后,及时拆除导墙,并进行整理和储存,以备后续使用。
三、导墙开挖施工技术的注意事项1. 施工现场要做好安全防护工作,设置警示标志,保护施工人员和过往行人的安全。
2. 导墙材料要检查质量,确保其刚性和稳定性。
3. 导墙的固定要牢固可靠,避免在开挖过程中松动或倒塌。
4. 开挖过程中要确保土方的平稳,防止土方滑坡或坍塌。
5. 定期检查导墙的位置和垂直度,及时调整并修复。
6. 导墙开挖应遵循工程要求和设计图纸,不得随意变动开挖轮廓。
7. 施工人员要穿着合适的安全装备,如安全帽、工作服、防护鞋等。
结论导墙开挖施工技术是一项重要的土方开挖工程技术,它在控制土方开挖方向和深度、保护施工人员和设备安全、提高施工效率等方面起着重要作用。

一、交底目的为确保导墙砌筑施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行本次安全技术交底。
二、交底内容1. 入场安全教育- 施工人员必须参加入场安全教育,并经考试合格后方可进入施工现场。
- 进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带扣。
2. 施工环境检查- 在施工前,必须检查施工现场的环境是否符合安全要求,包括道路是否畅通、机具是否完好牢固、安全设施和防护用品是否齐全。
- 对施工区域进行清理,确保无障碍物,防止施工过程中发生意外。
3. 施工准备- 砌筑前,应对导墙设计图纸进行详细审查,确保施工符合设计要求。
- 检查基础土质,确保基础稳定,必要时进行加固处理。
- 准备好砌筑材料,如砖块、砂浆等,并确保材料质量符合规范要求。
4. 施工操作安全- 砌筑过程中,操作人员必须遵守操作规程,不得擅自更改施工方法。
- 砌筑高度超过1.2m时,必须搭设脚手架,确保操作人员安全。
- 高处作业时,必须系好安全带,并配备安全绳。
- 脚手架上堆料量不得超过规定荷载,堆砖高度不得超过5皮侧砖。
- 同一块脚手板上的操作人员不应超过2人。
- 砌块施工时,不准站在墙身上进行砌筑、划线、检查墙面平整度和垂直度、裂缝、清扫墙面操作,也不准在墙身上行走。
- 砌块吊装就位时,应待砌块放稳后,方可松开夹具。
- 已经就位的砌块,必须立即进行竖缝灌浆,对稳定性较差的窗间墙独立柱和挑出墙面较多的部位,应加临时支撑,以保证其稳定性。
5. 材料运输安全- 人工用手推车运砖时,两车前后距离平地上不得小于2m,坡道上不得小于10m。
- 装砖时应先取高处,后取低处,分层按顺序拿取。
- 采用垂直运输时,严禁超载;采用砖笼往楼板上放砖时,要均匀分布;砖笼严禁直接吊放在脚手架上。
- 吊砂浆的料斗不能装得过满,应低于料斗上沿10cm。
6. 交叉作业安全- 砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层。
- 在架子上斩砖必须面向里,把砖头斩在架子上。
导墙模板工程施工技术交底一、施工准备1.确认施工型号和尺寸,保证安装和使用过程中符合标准和合规要求。
2.检查施工现场的环境和设施,包括工作面积、供电、排水等,并保证它们符合施工要求。
3.对各种参与施工的工具、材料和人员进行有效的安排和管理,确保施工质量的可控性和可靠性。
二、模板的安装和定位1.根据设计方案使用相应的工具和方法将模板正确安装到墙体。
2.模板的定位与调整需要按照设计方案的要求进行,保证施工后的模板符合尺寸和结构要求。
3.确认模板是否正确固定,保证在施工过程中不会发生模板的脱离和移位。
三、模板的调整和制作1.在模板安装完成后,需要按照设计要求进行模板的调整和制作。
2.模板的调整包括模板的尺寸和结构进行调整,确保符合设计要求。
3.模板的制作需要使用到一些具体的工具和方法,需要按照要求进行操作,确保精度和稳定性。
四、模板的保养和维护1.在模板使用完成后,需要对模板进行保养和维护工作,以便下次使用时可以保证模板的功能和性能。
2.模板的保养和维护需要按照特定的方法和操作来进行,如清洗、涂抹、保养等。
3.在进行模板的保养和维护时,应注意对工具和设施的整洁和防护。
五、施工质量要求1.模板工程施工过程中,应全面贯彻总体质量管理。
2.施工过程中需要对质量进行把控和监督,保证工程质量的稳定性和可靠性。
3.在施工完成后,需要进行工程验收和质量监督,确保工程符合质量标准和要求。
六、安全要求1.模板工程施工过程中,应特别注意安全相关事宜。
2.针对施工现场、工人、设备等进行特别的安全防护措施。
3.及时排除安全隐患,确保建设安全。
七、环保要求1.模板工程施工过程中,应注意环境保护措施和设施。
2.针对施工现场、工人、设备等进行特别的环保措施。
3.及时整治施工环境、修补污染物等,确保建设环保。
以上是导墙模板工程施工技术交底的文档,旨在为您提供全面的施工要求。
如有疑问或质量问题,请及时与相关部门或人员联系,共同推进我们的施工工作。

一、交底目的为确保一层导墙浇筑施工安全、顺利进行,提高施工质量,现将一层导墙浇筑施工的安全技术要求进行交底。
二、交底内容1. 施工人员要求(1)所有参与一层导墙浇筑施工的施工人员必须经过专业培训,持有相关操作证书,熟悉施工图纸和施工方案。
(2)施工人员进入施工现场必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,严禁无关人员进入施工区域。
(2)施工现场应设置安全通道,确保人员通行畅通。
(3)施工过程中,严禁酒后作业、高空抛物、吸烟等违规行为。
3. 施工设备与材料(1)施工设备应定期检查、维护,确保其安全可靠。
(2)混凝土材料应符合设计要求,质量合格。
4. 施工技术要求(1)模板安装1)模板应选择质量合格、尺寸准确的模板,安装前应进行检查。
2)模板安装应确保稳固、垂直,模板间隙应小于1cm。
3)模板支撑系统应牢固,确保模板在浇筑过程中不变形、不倾倒。
(2)钢筋工程1)钢筋加工、绑扎应符合设计要求,确保钢筋位置准确、间距均匀。
2)钢筋焊接、连接应符合规范要求,确保钢筋强度。
(3)混凝土浇筑1)混凝土浇筑前,应检查模板、钢筋、预留孔洞等,确保无误。
2)混凝土浇筑应分层、分段进行,每层浇筑厚度不宜超过30cm。
3)混凝土浇筑过程中,应采用振捣器进行振捣,确保混凝土密实。
4)浇筑过程中,应密切关注模板、钢筋等,发现异常情况及时处理。
(4)施工缝处理1)施工缝应设置在结构受力较小的部位,如梁、板、墙等。
2)施工缝应采用钢板网、钢筋网等材料进行加强处理。
5. 施工注意事项(1)施工过程中,应密切关注天气变化,遇恶劣天气应及时停工。
(2)施工过程中,应定期对施工人员进行安全教育培训,提高安全意识。
(3)施工过程中,应做好施工记录,确保施工过程可追溯。
三、施工进度安排一层导墙浇筑施工计划分为以下几个阶段:1. 准备阶段:施工前,完成施工图纸会审、技术交底等工作。
一、交底目的为确保导墙浇筑施工安全,预防事故发生,现将导墙浇筑施工过程中的安全技术要求进行交底。
二、施工人员要求1. 所有参与导墙浇筑施工的作业人员必须经过专业培训,掌握相关安全知识和操作技能,并取得相关操作资格证书。
2. 作业人员进入施工现场必须佩戴安全帽、安全带,穿防滑鞋,并正确使用个人劳动保护用品。
三、施工场地要求1. 施工现场应平整、坚实,防止车辆和人员滑倒。
2. 施工现场应设置明显的警示标志,确保施工区域与其他区域隔离。
3. 施工现场应设置消防设施,确保消防通道畅通。
四、施工技术要求1. 导墙模板及支撑系统应满足设计要求,确保模板和支撑的稳定性和可靠性。
2. 导墙模板安装前,应进行严格检查,确保模板无变形、破损等现象。
3. 导墙浇筑过程中,应分段分层连续进行,防止出现蜂窝、麻面等质量问题。
4. 浇筑混凝土前,应先润湿模板,浇筑墙柱混凝土时,应先浇筑同标号5厚的砂浆。
5. 浇筑混凝土过程中,应严格控制混凝土坍落度,确保混凝土质量。
6. 浇筑混凝土时,应使用插入式振捣器,快插慢拔,插点均匀排列,逐点移动,顺序进行。
五、安全注意事项1. 高处作业时,作业人员必须系好安全带,并正确使用安全绳。
2. 严禁酒后作业、疲劳作业。
3. 严禁在施工现场吸烟、使用明火。
4. 严禁高空抛物,确保施工安全。
5. 施工现场临时用电规范,临时电线必须架空在2.5m高以上。
6. 浇筑地下工程的混凝土前,应检查土边坡有无裂缝、坍塌等现象。
7. 夜间施工应有足够的照明,临时电线必须架空在2.5m高以上。
六、应急处理1. 发生安全事故时,应立即停止作业,采取紧急措施,防止事故扩大。
2. 立即组织人员进行救援,并拨打急救电话。
3. 保护事故现场,等待相关部门进行调查处理。
4. 对事故原因进行分析,制定整改措施,防止类似事故再次发生。
本安全技术交底适用于导墙浇筑施工全过程,施工人员应认真学习并严格遵守。
如有违反,将依法追究责任。

导墙技术交底在建筑施工的世界里,导墙就像是一位默默守护的卫士,为后续的工程打下坚实的基础。
今天,咱们就来好好聊聊这导墙技术。
先来说说啥是导墙。
导墙啊,简单来讲,就是在地下连续墙施工前,沿着开挖的轴线方向,在地下先修筑的一道临时性的钢筋混凝土墙。
它就像给后续的施工队伍指明了方向,告诉大家:“嘿,就在这,别跑偏啦!”那导墙为啥这么重要呢?我给您讲个事儿。
之前我在一个工地,刚开始施工的时候没太重视导墙的质量,结果挖槽的时候,那偏差大得哟,整个工程进度都被拖慢了,成本也增加了不少。
从那以后,我就深刻认识到导墙可真是不能马虎。
导墙的作用可多了去了。
它能挡土,防止槽口坍塌;能作为测量的基准,保证挖槽的精度;还能存储泥浆,稳定槽内的液面。
就像一个全能的小助手,哪儿都能帮上忙。
咱们再来说说导墙的施工流程。
首先得进行测量放线,这就好比给导墙画个“蓝图”,得精准,一点差错都不能有。
然后就是挖槽,这时候得注意控制好深度和宽度,别挖深了或者挖浅了。
接着就是绑扎钢筋,这钢筋就像导墙的“骨架”,得扎结实了。
之后就是支模板,模板得牢固,不能有缝隙,不然混凝土浇进去可就漏了。
最后就是浇筑混凝土,这可是关键的一步,得振捣密实,让混凝土紧紧地团结在一起。
在施工过程中,还有很多需要注意的细节。
比如说,挖槽的时候,如果遇到了地下障碍物,那可得赶紧清理掉,不然会影响导墙的质量。
还有,浇筑混凝土的时候,要注意观察混凝土的坍落度,要是太稀或者太稠都不行。
导墙施工完成后,也不能掉以轻心。
得经常去检查检查,看看有没有裂缝、下沉这些问题。
要是发现了,得赶紧采取措施进行处理,不然小问题可能会变成大麻烦。
总之,导墙技术虽然看起来不那么起眼,但它可是地下连续墙施工中至关重要的一环。
咱们施工的时候,一定要认真对待,把每一个环节都做好,这样才能保证工程的质量和进度。
希望大家都能记住这些要点,让咱们的工程顺顺利利的!。
导墙施工技术交底一、工程概述在本次工程项目中,导墙施工是地下连续墙施工的重要环节,它起着控制地下连续墙的平面位置、垂直度、水平度以及存储泥浆等重要作用。
为了确保导墙施工的质量和进度,特进行本次技术交底。
二、施工准备1、技术准备(1)熟悉施工图纸和相关规范要求,制定详细的施工方案。
(2)进行测量放线,确定导墙的中心线和边线。
2、材料准备(1)钢筋:选用符合设计要求的钢筋,应有质量证明书和检验报告。
(2)混凝土:根据设计要求,选择合适强度等级的混凝土,确保其质量符合标准。
3、主要机具准备(1)挖掘机:用于土方开挖。
(2)钢筋加工设备:如钢筋切断机、弯曲机等。
(3)模板及支撑体系:选用合适的模板材料,并配备足够的支撑件。
(4)混凝土浇筑设备:如混凝土搅拌机、运输车辆、振捣器等。
4、作业条件准备(1)施工现场的“三通一平”已完成,即水通、电通、路通和场地平整。
(2)地下障碍物已清除,如旧基础、地下管线等。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪等测量仪器放出导墙的中心线和边线,并做好标记。
2、土方开挖采用机械开挖为主,人工修整为辅的方式进行。
开挖深度和宽度应符合设计要求,同时注意控制边坡坡度,防止塌方。
3、基底处理开挖完成后,对基底进行夯实和平整处理,确保基底承载力满足要求。
如基底土质较差,可采取换填等处理措施。
4、钢筋绑扎(1)按照设计图纸要求,进行钢筋的下料和加工。
(2)在基底上先铺设底层钢筋网,然后设置架立筋,再铺设上层钢筋网。
(3)钢筋的连接方式应符合设计和规范要求,一般采用焊接或绑扎连接。
5、模板安装(1)选用合适的模板材料,如钢模板或木模板。
(2)模板安装应牢固、平整,接缝严密,防止漏浆。
(3)模板的支撑体系应具有足够的强度和稳定性。
6、混凝土浇筑(1)浇筑前,应对模板、钢筋等进行检查验收,合格后方可浇筑。
(2)混凝土应分层浇筑,每层厚度不宜超过 30cm,采用振捣器振捣密实,确保混凝土质量。
导墙技术交底
编号:表B2
工程名称交底时间2013年10月 28日
交底提要:
***站主体地下连续墙导墙施工工艺流程及质量控制。
交底内容
一、施工工艺流程
具体见导墙施工工艺流程图
导墙施工工艺流程图
二、施工方法
2.1、测量放样:导墙施工放样必须以工程设计图中地下连续墙的理论中心线外放5cm为导墙的中心线。
2.2、人工探槽:用人工挖掘小沟槽,以探查地下有无管线穿过。
如有管线,则应立即上报项目经理部,由项目经理部通知相关单位协商处理管线事宜;如无管线穿过,则进行下一步的工作。
2.3、开挖导墙土体:经过探槽后,采用机械挖土和人工修整相结合的方法开挖导墙。
挖土标高由人工修整控制。
2.4、钢筋绑扎:筋制作及安装严格按导墙钢筋技术交底图制作,其型号、长度间距要求准确;主筋必须平直,钢筋表面污垢、锈蚀等在绑扎前必须清除。
加工成形的钢
筋网片应平放下垫木方,以防止变形。
导墙两翼钢筋要用马凳支撑定位,保证钢筋保护层厚度。
在立模前对钢筋的制作质量及安装进行检查,保证其满足设计要求。
钢筋的所有交叉点可按规定间隔绑扎。
钢筋安装结束后经有关人员自检合格上报监理工程师审批。
2.5、立模及浇砼:在底模上定出导墙位置,再绑扎钢筋。
导墙外边以土代模,内边立钢模。
砼浇注应在接到监理工程师书面同意后,采用C25商品冬期施工混凝土,混凝土保护层厚度为30mm。
砼浇筑完成后立即采取保温措施,即首先覆盖一层厚塑料布,然后在覆盖两层棉被,最后再覆盖一层厚塑料布,采用素土沿导墙边对塑料布进行压实,严禁漏风造成水化过程的热量损失。
砼浇筑完成后,待混凝土强度达到设计强度的40%后方可进行拆模。
模板拆除后立即架设木支撑,支撑上下各一道,防止导墙内挤变形。
2.6、拆模及加撑:砼达到一定强度后可以拆模,同时在内墙上面分层支撑100mm×100mm方木,防止导墙向内挤压,方木水平间距1.3 m,上下间距为1.4m。
2.7、施工缝:导墙施工缝处应凿毛,增加钢筋插筋,使导墙成为整体,达到不渗水的目的,施工缝应与地下连续墙接头错开。
2.8、导墙养护:导墙制作好后自然养护到70%设计强度以上时,方可进行成槽作业。
在此之前禁止车辆和起重机等重型机械靠近导墙。
三、导墙质量验收标准:
允许偏差见下表(GB50299-1999第4.2.5条、GB50202-2002第7.6.12条)
序号项目允许偏差或允许值
(mm)检验方法
1 导墙顶部高出地面不应小于100mm,外侧墙土应夯实,导墙不得移位和变形。
2
混凝土抗压强度符合设计要求检查试验报告导墙平面位置±10
用钢尺量测导墙宽度W+40
墙面平整度 3
用2m靠尺和塞尺顶面平整度 5
导墙内墙面垂直度5‰用尺、垂线量测
四、安全文明施工
(1)施工必须佩戴安全帽,场地内严禁吸烟。
基槽两侧设置防护设施;夜间设置明显的警示标志。
防止人员坠落。
(2)上岗人员做好岗前培训,特殊工种工作人员做到持证上岗。
(3)人工清理基底、钢筋绑扎时,要有相应的防护措施,防止土体坍塌砸伤施工人员。
(4)施工过程中,不允许重型机械靠近导墙。
(5)砼浇筑时,严禁碰撞模板,以防模板变形。
(6)消防设施定期检查,做好检查台账。
(7)现场施工机械进行定期保养检查,危险源按照相关规范保证安全距离及保证措施施工用电按照“三相五线制”使用。
(8)经常对工人进行法纪和文明教育,严禁在施工现场打架斗殴及进行黄、赌、毒等非法活动。
附图:钢筋大样图
交底复核接受交底人
本表由施工单位填写,交底单位与接受交底单位各保存一份。
