基础底板导墙模板技术交底(014)
- 格式:doc
- 大小:47.00 KB
- 文档页数:3
一、交底目的为确保导墙砌筑施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行本次安全技术交底。
二、交底内容1. 入场安全教育- 施工人员必须参加入场安全教育,并经考试合格后方可进入施工现场。
- 进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带扣。
2. 施工环境检查- 在施工前,必须检查施工现场的环境是否符合安全要求,包括道路是否畅通、机具是否完好牢固、安全设施和防护用品是否齐全。
- 对施工区域进行清理,确保无障碍物,防止施工过程中发生意外。
3. 施工准备- 砌筑前,应对导墙设计图纸进行详细审查,确保施工符合设计要求。
- 检查基础土质,确保基础稳定,必要时进行加固处理。
- 准备好砌筑材料,如砖块、砂浆等,并确保材料质量符合规范要求。
4. 施工操作安全- 砌筑过程中,操作人员必须遵守操作规程,不得擅自更改施工方法。
- 砌筑高度超过1.2m时,必须搭设脚手架,确保操作人员安全。
- 高处作业时,必须系好安全带,并配备安全绳。
- 脚手架上堆料量不得超过规定荷载,堆砖高度不得超过5皮侧砖。
- 同一块脚手板上的操作人员不应超过2人。
- 砌块施工时,不准站在墙身上进行砌筑、划线、检查墙面平整度和垂直度、裂缝、清扫墙面操作,也不准在墙身上行走。
- 砌块吊装就位时,应待砌块放稳后,方可松开夹具。
- 已经就位的砌块,必须立即进行竖缝灌浆,对稳定性较差的窗间墙独立柱和挑出墙面较多的部位,应加临时支撑,以保证其稳定性。
5. 材料运输安全- 人工用手推车运砖时,两车前后距离平地上不得小于2m,坡道上不得小于10m。
- 装砖时应先取高处,后取低处,分层按顺序拿取。
- 采用垂直运输时,严禁超载;采用砖笼往楼板上放砖时,要均匀分布;砖笼严禁直接吊放在脚手架上。
- 吊砂浆的料斗不能装得过满,应低于料斗上沿10cm。
6. 交叉作业安全- 砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层。
- 在架子上斩砖必须面向里,把砖头斩在架子上。

导墙模板工程施工技术交底一、施工准备1.确认施工型号和尺寸,保证安装和使用过程中符合标准和合规要求。
2.检查施工现场的环境和设施,包括工作面积、供电、排水等,并保证它们符合施工要求。
3.对各种参与施工的工具、材料和人员进行有效的安排和管理,确保施工质量的可控性和可靠性。
二、模板的安装和定位1.根据设计方案使用相应的工具和方法将模板正确安装到墙体。
2.模板的定位与调整需要按照设计方案的要求进行,保证施工后的模板符合尺寸和结构要求。
3.确认模板是否正确固定,保证在施工过程中不会发生模板的脱离和移位。
三、模板的调整和制作1.在模板安装完成后,需要按照设计要求进行模板的调整和制作。
2.模板的调整包括模板的尺寸和结构进行调整,确保符合设计要求。
3.模板的制作需要使用到一些具体的工具和方法,需要按照要求进行操作,确保精度和稳定性。
四、模板的保养和维护1.在模板使用完成后,需要对模板进行保养和维护工作,以便下次使用时可以保证模板的功能和性能。
2.模板的保养和维护需要按照特定的方法和操作来进行,如清洗、涂抹、保养等。
3.在进行模板的保养和维护时,应注意对工具和设施的整洁和防护。
五、施工质量要求1.模板工程施工过程中,应全面贯彻总体质量管理。
2.施工过程中需要对质量进行把控和监督,保证工程质量的稳定性和可靠性。
3.在施工完成后,需要进行工程验收和质量监督,确保工程符合质量标准和要求。
六、安全要求1.模板工程施工过程中,应特别注意安全相关事宜。
2.针对施工现场、工人、设备等进行特别的安全防护措施。
3.及时排除安全隐患,确保建设安全。
七、环保要求1.模板工程施工过程中,应注意环境保护措施和设施。
2.针对施工现场、工人、设备等进行特别的环保措施。
3.及时整治施工环境、修补污染物等,确保建设环保。
以上是导墙模板工程施工技术交底的文档,旨在为您提供全面的施工要求。
如有疑问或质量问题,请及时与相关部门或人员联系,共同推进我们的施工工作。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

编号表C2-1嘉和·冠山海东区爱丁堡(4#住宅楼、5、6#工程名称交底日期2013年3月2日住宅楼、7#住宅楼、地下室)施工单位中铁建设集团有限公司分项工程名称模板工程交底提要地下室底板、墙体模板施工技术交底交底内容:·三、施工工艺1、剪力墙模板设计1)墙体模板:本工程墙体厚度550mm、500mm、450mm、400 mm、300mm、200mm,地下室层高4.8m,模板采用15mm厚木胶板,内楞采用50mm×100mm方木,竖向排布,间距250mm,外楞采用双钢管,间距450mm,采用φ14对拉螺杆(地下室外墙螺杆采用止水螺杆),对拉螺杆水平距离不大于450mm,竖向距离450mm,外支撑采用Ф48×3.5钢管顶撑,具体尺寸见详图审核人接受交底人交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

表C2-1编号工程名称嘉和·冠山海东区爱丁堡(4#住宅楼、5、6#住宅楼、7#住宅楼、地下室)交底日期2013年3月2日施工单位中铁建设集团有限公司分项工程名称模板工程交底提要地下室底板、墙体模板施工技术交底交底内容:·编号项目允许偏差(mm)备注1 墙、柱、梁轴线位移 3尺检2 底模上表面标高±33 墙截面尺寸基础±2墙、柱、梁±54 层高垂直度≤5m:3;>5m:52m靠尺及塞尺检查5 相临两板高低差 26 表面平整度 27 预留洞口截面内部尺寸+5,-0尺检中心线位移 5五、模板拆除:1.拆模时间:墙体模板拆除时间14小时后拆模。

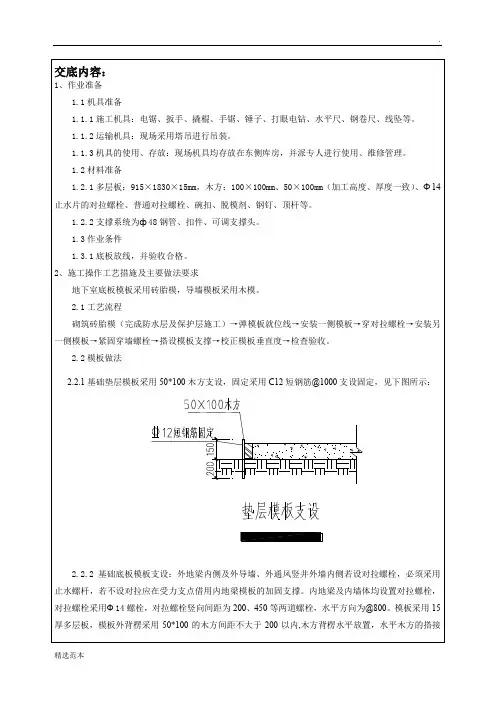

交底内容:一、施工准备:1.1原料准备:60系列钢模板:1200mm,宽度为300mm,U形卡、“3”形扣件、对拉螺栓、止水对拉螺栓等,油性脱模剂:机油:柴油=2:8,50mm×100mm木方子、100mm×100mm 木方子、1830mm×915mm×17mm多层板、Φ48钢管、可调油托、十字卡扣、旋转卡扣等。
1.2机具准备:手锯、斧子、打眼电钻、线坠、靠尺板、方尺、撬棍、铁钉、锤子、扳手、盒尺、小白线等。
1.3作业条件1.3.1基础底板钢筋绑扎施工完毕,并验收合格,已形成隐蔽工程检讨记载。
1.3.2已按设计图纸弹好墙边线、柱边线、模板控制线等,模板控制线为500mm。
1.3.3基础底板钢筋、墙体插筋绑扎完毕,各专业管线及预埋件安装完毕,经检讨符合要求,并形成隐蔽工程检讨记载。
1.3.4模板已经涂刷完脱模剂。

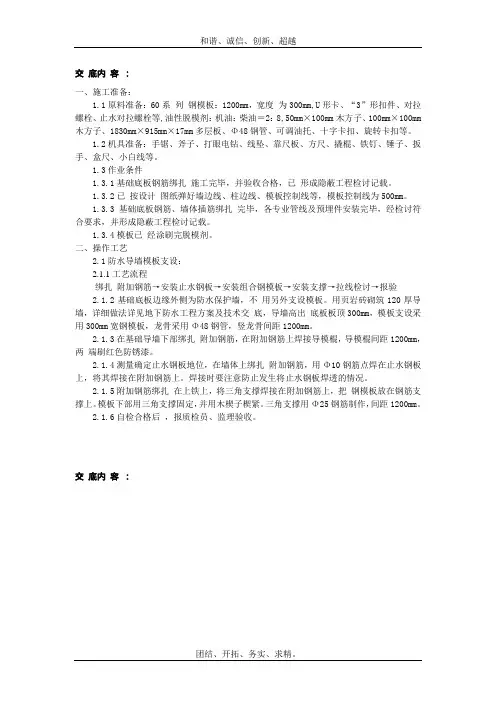

二、操作工艺2.1防水导墙模板支设:2.1.1工艺流程绑扎附加钢筋→安装止水钢板→安装组合钢模板→安装支撑→拉线检讨→报验2.1.2基础底板边缘外侧为防水保护墙,不用另外支设模板。
用页岩砖砌筑120厚导墙,详细做法详见地下防水工程方案及技术交底,导墙高出底板板顶300mm,模板支设采用300mm宽钢模板,龙骨采用Φ48钢管,竖龙骨间距1200mm。
2.1.3在基础导墙下部绑扎附加钢筋,在附加钢筋上焊接导模棍,导模棍间距1200mm,两端刷红色防锈漆。
2.1.4测量确定止水钢板地位,在墙体上绑扎附加钢筋,用Φ10钢筋点焊在止水钢板上,将其焊接在附加钢筋上。
焊接时要注意防止发生将止水钢板焊透的情况。
2.1.5附加钢筋绑扎在上铁上,将三角支撑焊接在附加钢筋上,把钢模板放在钢筋支撑上。
模板下部用三角支撑固定,并用木楔子楔紧。
三角支撑用Φ25钢筋制作,间距1200mm。
2.1.6自检合格后,报质检员、监理验收。
交底内容:基础底板导墙模板支设示意图注明:1、焊接止水钢板时要注意不得焊透止水钢板;2、底板钢筋绑扎完毕后,再进行附加钢筋与底板钢筋的绑扎连接,附加钢筋提前作成双“F”卡形。

导墙施工技术交底一、工程概述在本次工程项目中,导墙施工是地下连续墙施工的重要环节,它起着控制地下连续墙的平面位置、垂直度、水平度以及存储泥浆等重要作用。
为了确保导墙施工的质量和进度,特进行本次技术交底。
二、施工准备1、技术准备(1)熟悉施工图纸和相关规范要求,制定详细的施工方案。
(2)进行测量放线,确定导墙的中心线和边线。
2、材料准备(1)钢筋:选用符合设计要求的钢筋,应有质量证明书和检验报告。
(2)混凝土:根据设计要求,选择合适强度等级的混凝土,确保其质量符合标准。
3、主要机具准备(1)挖掘机:用于土方开挖。
(2)钢筋加工设备:如钢筋切断机、弯曲机等。
(3)模板及支撑体系:选用合适的模板材料,并配备足够的支撑件。
(4)混凝土浇筑设备:如混凝土搅拌机、运输车辆、振捣器等。
4、作业条件准备(1)施工现场的“三通一平”已完成,即水通、电通、路通和场地平整。
(2)地下障碍物已清除,如旧基础、地下管线等。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪等测量仪器放出导墙的中心线和边线,并做好标记。
2、土方开挖采用机械开挖为主,人工修整为辅的方式进行。
开挖深度和宽度应符合设计要求,同时注意控制边坡坡度,防止塌方。
3、基底处理开挖完成后,对基底进行夯实和平整处理,确保基底承载力满足要求。
如基底土质较差,可采取换填等处理措施。
4、钢筋绑扎(1)按照设计图纸要求,进行钢筋的下料和加工。
(2)在基底上先铺设底层钢筋网,然后设置架立筋,再铺设上层钢筋网。
(3)钢筋的连接方式应符合设计和规范要求,一般采用焊接或绑扎连接。
5、模板安装(1)选用合适的模板材料,如钢模板或木模板。
(2)模板安装应牢固、平整,接缝严密,防止漏浆。
(3)模板的支撑体系应具有足够的强度和稳定性。
6、混凝土浇筑(1)浇筑前,应对模板、钢筋等进行检查验收,合格后方可浇筑。
(2)混凝土应分层浇筑,每层厚度不宜超过 30cm,采用振捣器振捣密实,确保混凝土质量。
墙体基础模板安装技术交底1. 介绍本文档旨在交底墙体基础模板安装技术,以确保施工过程中的安全和质量。
2. 墙体基础模板安装步骤以下是安装墙体基础模板的步骤:1. 确保施工现场的安全措施已经执行,例如安全帽、防护鞋等。
2. 根据设计要求,确定模板的尺寸和定位。
3. 清理基础表面,确保其平整、干燥、无杂物。
4. 将模板放置在基础表面上,确保其与设计要求一致。
5. 使用水平仪检查模板的水平度和垂直度,调整模板位置以确保准确度。
6. 使用螺栓或其他固定件将模板固定在基础上。
7. 检查模板的固定牢固度,确保其稳定性。
8. 在模板上标记出其他需要安装的构件或设备的位置。
9. 根据需要,在模板上设置适当的通道和孔洞,以便将来的施工工序。
10. 在模板上进行质量检查,确保没有明显的缺陷或损坏。
11. 检查模板安装是否符合设计图纸和规范要求。
12. 在模板安装完成后,进行相关记录和报告。
3. 安全注意事项在进行墙体基础模板安装时,请务必注意以下安全事项:- 确保施工现场的安全性,如穿戴适当的个人防护装备。
- 注意模板的重量和尺寸,避免受伤或引发意外。
- 在安装模板之前,检查模板的质量和完整性。
- 在模板安装过程中,确保模板与基础面有良好的接触。
- 遵循正确的安装步骤和操作规程,确保安全施工。
- 在安装过程中,注意周围环境,避免与其他工人或设备发生碰撞。
4. 质量控制为确保安装过程的质量,应进行以下质量控制措施:- 使用工具和设备之前进行检查和测试,确保其正常工作。
- 对模板进行质量检查,确保没有明显的缺陷或损坏。
- 检查模板的安装位置和垂直度,确保符合规范要求。
- 对固定件进行检查,确保其固定牢固度。
- 定期进行施工现场巡查,发现问题及时解决。
- 在模板安装后进行记录和报告,记录关键节点和细节。
5. 总结墙体基础模板安装是施工过程中重要的一环。
通过正确执行安装步骤和注意安全、质量控制事项,可以确保安装的准确性和质量。
一、交底目的为确保基础墙施工过程中的安全,预防事故发生,特制定本安全措施交底。
二、适用范围本安全措施适用于所有基础墙施工环节,包括施工准备、施工过程、施工结束等。
三、安全措施1. 施工人员培训与资格(1)所有施工人员必须经过专业培训,具备相关操作技能,并取得相应资格证书。
(2)对施工人员进行安全教育培训,提高安全意识,掌握安全操作规程。
2. 施工现场安全管理(1)施工现场应设立安全警示标志,明确安全通道、施工区域、危险区域等。
(2)施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防尘口罩等。
(3)施工人员进入施工现场必须穿戴安全防护用品,确保自身安全。
3. 施工准备阶段安全措施(1)施工前,对施工现场进行全面检查,确保场地平整、排水畅通。
(2)施工前,对施工工具、设备进行检查,确保其安全可靠。
(3)施工前,对施工人员进行安全技术交底,使施工人员了解施工过程中的安全风险和应对措施。
4. 施工过程安全措施(1)基础墙施工过程中,严格按照设计要求进行施工,确保施工质量。
(2)施工过程中,对施工现场进行实时监控,发现安全隐患及时整改。
(3)施工过程中,对施工人员进行不定期的安全检查,确保施工人员遵守安全操作规程。
5. 高处作业安全措施(1)高处作业人员必须佩戴安全带,并系好安全绳。
(2)高处作业平台应牢固可靠,确保作业人员安全。
(3)高处作业时,应设置安全防护网,防止人员坠落。
6. 机械设备安全措施(1)机械设备操作人员必须持证上岗,熟悉设备操作规程。
(2)机械设备运行过程中,确保设备安全可靠,定期进行保养和维护。
(3)机械设备操作区域设置明显的警示标志,提醒人员注意安全。
7. 临时用电安全措施(1)施工现场临时用电线路必须符合国家相关标准,确保用电安全。
(2)施工现场临时用电设备应安装漏电保护器,防止触电事故发生。
(3)施工现场临时用电区域设置明显的警示标志,提醒人员注意安全。
8. 施工结束安全措施(1)施工结束后,对施工现场进行全面清理,确保无安全隐患。
一、交底标题导墙施工安全技术交底二、交底目的为确保导墙施工过程中的安全,提高施工人员的安全意识,降低事故发生风险,特制定本安全技术交底。
三、交底内容1. 施工人员须知(1)施工人员必须遵守国家有关安全生产的法律法规和本公司的安全管理制度。
(2)施工前,必须进行安全教育培训,掌握本岗位的安全操作规程。
(3)施工过程中,应严格按照施工方案和操作规程进行作业,不得擅自改变施工工艺。
2. 施工现场安全要求(1)施工现场应设置明显的安全警示标志,确保施工区域安全。
(2)施工区域应设置安全防护设施,如安全网、防护栏杆、警示灯等。
(3)施工过程中,应确保施工通道畅通,防止人员、车辆、设备等发生碰撞。
3. 导墙施工安全措施(1)施工前,对施工人员进行安全培训,使其掌握导墙施工的安全操作规程。
(2)施工过程中,严格执行“三同时”原则,即安全、质量、进度同时进行。
(3)导墙施工应采用机械化、自动化施工,降低人工操作风险。
(4)施工过程中,加强对施工机械、设备的检查、维护,确保设备安全运行。
(5)施工过程中,严格执行排水、防尘、防噪等环保措施。
4. 导墙施工常见安全隐患及预防措施(1)安全隐患:施工过程中,导墙基础未夯实,导致导墙倾斜、断裂。
预防措施:施工前,对基础进行夯实,确保基础稳定;施工过程中,加强监测,发现异常及时处理。
(2)安全隐患:施工过程中,导墙模板未加固,导致模板变形、倾倒。
预防措施:施工前,对模板进行加固,确保模板稳定;施工过程中,加强对模板的监测,发现异常及时处理。
(3)安全隐患:施工过程中,导墙混凝土浇筑过程中出现蜂窝、麻面等质量问题。
预防措施:施工过程中,严格控制混凝土浇筑质量,确保混凝土密实;加强监测,发现质量问题及时处理。
5. 事故处理及应急措施(1)事故发生后,立即启动应急预案,采取有效措施,控制事故扩大。
(2)事故发生后,及时上报相关部门,配合调查处理。
(3)加强施工现场安全管理,提高施工人员的安全意识,预防事故发生。
一、交底目的为确保导墙开挖施工过程中的安全,预防安全事故发生,特进行本次安全技术交底。
本交底旨在让所有参与导墙开挖施工的作业人员充分了解和掌握施工过程中的安全操作规程和注意事项。
二、交底内容1. 施工前的准备工作- 熟悉施工图纸,明确导墙开挖的位置、尺寸、深度及施工要求。
- 对施工现场进行勘察,确保场地平整、排水畅通,并做好临时排水措施。
- 对施工人员进行安全教育,确保作业人员了解安全操作规程和注意事项。
2. 施工过程中的安全操作- 开挖前,应检查挖掘机械的完好性,确保机械运行正常。
- 严格按照设计图纸进行开挖,不得超挖或欠挖。
- 在开挖过程中,应密切关注土质变化,发现异常情况立即停止作业,及时上报并采取措施。
- 开挖过程中,应注意边坡稳定,防止坍塌事故发生。
- 严禁在未采取安全措施的情况下进行地下作业。
3. 个人防护措施- 作业人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
- 严禁酒后作业,严禁疲劳作业。
- 严禁在施工区域内嬉戏打闹,严禁在施工区域内吸烟。
4. 应急救援措施- 施工现场应配备应急救援物资,如急救箱、担架、消防器材等。
- 定期进行应急救援演练,提高作业人员的应急处置能力。
- 发生事故时,立即启动应急救援预案,确保人员安全。
三、注意事项1. 开挖过程中,应密切关注地下管线、构筑物等设施,防止损坏。
2. 严禁在导墙开挖区域堆放杂物,确保施工通道畅通。
3. 严格按照施工方案进行施工,不得擅自更改施工工艺。
4. 施工现场应设置警示标志,提醒过往行人注意安全。
四、交底时间[填写交底日期]五、交底人[填写交底人姓名及职务]六、接受人[填写接受人姓名及职务]七、附件1. 导墙开挖施工图纸2. 施工组织设计3. 安全技术交底记录八、其他本安全技术交底自发布之日起实施,如有未尽事宜,可根据实际情况进行补充和修改。
---请注意,以上模板仅供参考,实际施工过程中需根据具体情况进行调整。
一、交底目的为确保基础底板施工过程中的安全,预防安全事故的发生,特进行安全技术交底。
二、施工人员要求1. 所有参与基础底板施工的作业人员必须经过专业培训,并取得相应的操作资格证书。
2. 作业人员需熟悉本工程的安全技术交底内容,了解施工过程中的安全风险和预防措施。
3. 施工前,每位作业人员需参加安全考试,考试合格后方可上岗作业。
三、施工前准备1. 施工现场必须设置明显的安全警示标志,提醒作业人员注意安全。
2. 配备必要的安全防护用品,如安全帽、工作服、防护眼镜、手套、防尘口罩等。
3. 施工现场应设置足够的消防器材,如灭火器、消防栓等,并确保其完好有效。
四、施工过程安全措施1. 人员安全:- 作业人员进入施工现场必须佩戴安全帽,系好下额带,锁好带口。
- 严禁酒后作业、吸烟、追逐打闹。
- 作业人员应保持通讯畅通,以便及时沟通和协调。
2. 机械安全:- 施工机械操作人员必须经过专业培训,并取得操作资格证书。
- 机械设备应定期检查、保养,确保其正常运行。
- 机械设备操作过程中,必须遵守操作规程,不得违章操作。
3. 材料安全:- 施工材料应按照规定分类存放,保持安全距离,设专人管理。
- 易燃易爆材料应远离作业区,并设置明显的警示标志。
- 施工现场应保持通风良好,确保作业人员身体健康。
4. 用电安全:- 施工现场所有用电设施必须安装漏电保护装置。
- 施工用电动工具必须符合安全要求,操作人员应正确使用。
- 严禁私拉乱接电线,确保用电安全。
5. 高空作业安全:- 高处作业必须有安全可靠的脚手架,并满铺脚手板,绑扎牢固。
- 作业人员必须系好安全带,佩戴安全帽,确保安全。
- 高处作业时,应尽量避免交叉作业,确保作业人员安全。
五、紧急情况处理1. 发生火灾时,立即启动应急预案,组织人员疏散,并使用消防器材进行灭火。
2. 发生触电事故时,立即切断电源,对伤员进行急救,并拨打急救电话。
3. 发生高空坠落事故时,立即进行救援,并拨打急救电话。
一、交底目的为确保导墙施工过程中工人的人身安全和工程顺利进行,特进行安全技术交底。
二、交底时间[年]年[月]月[日]时三、交底地点[施工地点]四、参加人员[施工单位]、[监理单位]、[设计单位]及全体导墙施工人员。
五、交底内容1. 工程概况(1)工程名称:[工程名称](2)工程地点:[工程地点](3)工程规模:[工程规模]2. 安全技术要求(1)导墙施工前,必须对施工现场进行安全检查,确保场地平整、排水畅通,消除安全隐患。
(2)施工人员必须穿戴符合国家标准的安全帽、安全带、防护手套等安全防护用品。
(3)施工过程中,严禁酒后作业、疲劳作业、违章作业。
(4)导墙施工应按照设计图纸和施工方案进行,确保施工质量。
3. 施工工艺及操作规程(1)导墙施工应采用分层分段施工,每层施工高度不宜超过1.5米。
(2)模板安装应确保垂直、平整,防止出现偏斜、扭曲现象。
(3)模板拆除时,应先拆除支撑体系,再拆除模板,防止模板突然坠落。
(4)混凝土浇筑过程中,应严格控制浇筑速度,防止发生溢出、流淌现象。
4. 安全防护措施(1)施工现场应设置安全警示标志,明确警示内容。
(2)施工现场应设置安全通道,确保人员通行畅通。
(3)施工过程中,应设置临时防护栏杆,防止人员坠落。
(4)施工现场应设置消防设施,确保火灾发生时能够及时扑救。
5. 应急预案(1)施工现场发生安全事故时,应立即启动应急预案,迅速组织人员疏散,并报告相关部门。
(2)施工过程中,如发现安全隐患,应立即停止施工,消除隐患后方可继续施工。
六、交底要求1. 施工单位、监理单位、设计单位及全体施工人员应认真学习本安全技术交底内容,确保掌握相关安全知识。
2. 施工过程中,严格遵守各项安全操作规程,确保施工安全。
3. 施工单位应定期对施工现场进行安全检查,及时发现并消除安全隐患。
4. 施工单位应加强对施工人员的安全教育培训,提高施工人员的安全意识。
七、交底总结本次安全技术交底,旨在提高导墙施工人员的安全意识,确保施工安全。
一、交底项目:导墙班施工安全交底二、交底日期:年月日三、施工单位:XXX施工单位四、分项工程名称:导墙施工五、交底提要:为确保导墙施工过程中的安全,现将导墙班施工安全注意事项及操作规程进行安全技术交底,请全体施工人员认真学习并严格执行。
六、交底内容:1. 施工前的准备工作:(1)施工人员需熟悉导墙施工图纸,了解施工工艺和施工流程。
(2)施工前应检查施工场地,确保场地平整、排水畅通,无安全隐患。
(3)施工前对施工人员进行安全教育,提高安全意识。
2. 施工过程中的安全注意事项:(1)施工人员应佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工时,应严格遵守操作规程,严禁违章作业。
(3)施工人员应保持施工区域整洁,不得乱扔废弃物。
(4)施工过程中,严禁酒后作业、疲劳作业。
(5)施工时,应确保施工现场有足够的照明,夜间施工应使用安全可靠的手电筒。
3. 施工设备与材料的安全管理:(1)施工设备应定期检查、保养,确保设备完好。
(2)施工材料应堆放整齐,不得占用消防通道。
(3)易燃、易爆物品应存放在专用仓库,并由专人管理。
4. 施工现场安全管理:(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场应设置安全通道,确保人员、设备畅通无阻。
(3)施工现场应设置消防设施,并定期检查、维护。
5. 施工过程中的应急处理:(1)发生意外事故时,施工人员应立即停止作业,并报告现场负责人。
(2)现场负责人应迅速组织人员进行救援,并拨打急救电话。
(3)发生事故后,应立即进行现场勘查,分析事故原因,采取有效措施防止类似事故再次发生。
七、检查执行情况:施工负责人应对本交底内容进行定期检查,确保施工人员严格遵守安全规定。
如发现违规行为,应及时纠正,并追究相关责任。
八、交底人:(签名)九、施工负责人:(签名)注:本模板仅供参考,具体内容可根据实际情况进行调整。
