关于建设单位提请人防工程竣工验收准备工作要求的告知书附件
- 格式:doc
- 大小:83.50 KB
- 文档页数:6
建设工程竣工验收一次性告知书一、申请竣工验收应具备的条件(一)完成工程设计和合同约定的各项内容。
(二)施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。
工程竣工报告应经项目经理和施工单位有关负责人审核签字。
(三)对于委托监理的工程项目,监理单位对工程进行了质量评估,具有完整的监理资料,并提出工程质量评估报告。
工程质量评估报告应经总监理工程师和监理单位有关负责人审核签字。
(四)勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。
质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。
(五)有完整的技术档案和施工管理资料。
(六)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告,以及工程质量检测和功能性试验资料。
(七)建设单位已按合同约定支付工程款。
(八)有施工单位签署的工程质量保修书。
(九)对于住宅工程,进行分户验收并验收合格,建设单位按户出具《住宅工程质量分户验收表》。
(十)建设主管部门及工程质量监督机构责令整改的问题全部整改完毕。
(十一)法律、法规规定的其他条件。
二、申请竣工验收所需资料(一)设计和合同约定各项内容证明文件(建设、施工签章);(二)施工单位工程质量自查报告(签字并加盖项目经理执业印章及公章);(三)监理单位工程质量评估报告(签字并加盖总监执业印章及公章);(四)勘察单位质量检查报告(签字并加盖公章);(五)设计单位质量检查报告(签字并加盖公章);(六)建设工程竣工档案预验收意见书;(七)工程质量鉴定、固定合格文件或设计单位验算合格文件(应当鉴定的工程提供);(八)建设和施工单位双方签署的支付工程款证明(签字并加盖公章);(九)施工单位签署的工程质量保修书(签字并加盖公章);(九)《住宅工程质量分户验收表》(住宅工程提供);(十)建设单位委托办理竣工手续人员委托书(附委托人与被委托人身份证复印件并加盖公章);(十一)法律、法规规定的其他条件。
人防工程竣工验收程序告知书人防工程在投入使用前,在建设单位组织参建各方对人防工程进行自验自评合格的基础上,依法组织竣工验收。
建设单位应向市人民防空工程质量监督站提出竣工验收的书面申请,市人民防空工程质量监督站将对该工程是否达到验收条件进行检查,审查相应的工程验收文件和质量合格证明文件,并通知建设单位是否按期组织验收。
验收由建设单位主持,由各参建单位质量责任人组成验收组。
验收组由五人及以上、均具备中级及以上专业技术职称的成员组成。
验收由实体验收和观感验收两部分组成.市人防质监站派出两名及以上的监督人员对验收的形式、程序和内容是否符合规范要求进行监督,人防办派人参加。
具体要求告知如下:一、人防工程竣工验收应具备以下条件:(一)完成工程设计和合同约定的各项内容;(二)进行了竣前检查,并将发现的质量问题全部整改到位;(三)有完整的工程技术档案和施工管理资料;(四)有工程使用的主要建筑材料、建筑构配件、设备的产品质量出厂检验合格证明及技术标准规定的进场试验报告;(五)按工程等级和口部防护的要求,安装并调试了各类防护门;(六)各种防护(化)设备安装完成;(七)工程无漏水;(八)内部粉刷完成;(九)人防工程标识牌安装完成;(十)回填土完成,通道通畅等。
二、竣工验收申报程序(一)在参建各方自验自评合格的基础上,向人防质监站书面提交验收申请及相关工程资料;(二)人防质监站审查提交资料是否完整、真实、准确,并确定验收时间;(三)赴现场监督实体验收。
三、竣工验收应提交资料:(一)、建设程序文件1、立项审批文件2、可行性研究审批文件3、计划审批文件4、规划审批文件5、初步设计审批文件6、施工图设计审批文件7、其他有关文件(二)、工程质量验收资料1、单位工程(1)单位工程开工报告(2)单位工程施工组织设计(3)工程总结(4)单位工程质量验收记录(5)单位工程质量控制资料核查记录(6)单位工程观感质量检查记录(7)工程质量保修书(8)工程质量监督机构责令整改问题的整改报告(9)竣工图2、结构分部工程(1)分部工程质量验收记录(2)设计图纸会审、变更及洽商记录(3)工程定位测量、基坑验槽记录(4)原材料出厂合格证及进场检(试)验报告(5)施工试验报告及见证检测报告(6)砼强度检测评定报告(7)分项工程质量验收记录(8)隐蔽工程验收记录(9)工程质量事故及事故调查处理资料(10)新材料、新工艺施工记录3、防水分部工程(1)分部工程质量验收记录(2)设计图纸会审、变更及洽商记录(3)原材料出厂合格证及进场检(试)验报告(4)施工试验报告及见证检测报告(5)分项工程质量验收记录(6)隐蔽工程验收记录(8)防水效果检查记录(7)新材料、新工艺施工记录4、孔口防护分部工程(1)分部工程质量验收记录(2)设计图纸会审、变更及洽商记录(3)防护门、防护密闭门、密闭门、防爆波活门出厂合格证(4)防爆超压排气活门、自动排气活门出厂合格证书(5)分项工程质量验收记录(6)隐蔽工程验收记录(7)新材料、新工艺施工记录(8)观感检查记录5、建筑装修分部工程(1)分部工程质量验收记录(2)设计图纸会审、变更及洽商记录(3)原材料出厂合格证及进场检(试)验报告(4)分项工程质量验收记录(5)隐蔽工程验收记录(6)观感检查记录6、给水排水分部工程(1)分部工程质量验收记录(2)设计图纸会审、变更及洽商记录(3)原材料出厂合格证及进场检(试)验报告(4)分项工程质量验收记录(5)隐蔽工程验收记录(6)观感检查记录(7)管道、设备强度试验、严密性试验记录(8)系综清洗、灌水、通水、通球试验记录7、采暖、通风与空调分部工程(1)分部工程质量验收记录(2)设计图纸会审、变更及洽商记录(3)原材料出厂合格证及进场检(试)验报告(4)分项工程质量验收记录(5)隐蔽工程验收记录(6)观感检查记录(7)空调水管道强度试验、严密性试验记录(8)通风与空调系统调试记录8、建筑电气安装分部工程(1)分部工程质量验收记录(2)设计图纸会审、变更及洽商记录(3)原材料出厂合格证及进场检(试)验报告(4)分项工程质量验收记录(5)隐蔽工程验收记录(6)观感检查记录(7)设备调试记录(8)接地、绝缘电阻测试记录9、防火设备安装分部工程(1)分部工程质量验收记录(2)设计图纸会审、变更及洽商记录(3)分项工程质量验收记录(4)隐蔽工程验收记录(5)观感检查记录(6)防火灭火系统试验记录(7)设备出厂合格证及开箱记录四、竣工验收程序建设单位收集勘察、设计、施工、监理等单位《合格证明书》→组织成立竣工验收小组,制定验收方案→向质量监督机构申领《人防工程竣工验收通知书》及《人防工程竣工验收报告》→约定竣工验收时间、地点及验收小组成员进行竣工验收→竣工验收合格后提交工程竣工验收报告.现场举行由各方参加的现场验收会议,通常按以下步骤进行:施工单位介绍工程情况、自检情况及竣工情况,出示竣工资料;监理工程师通报监理过程中的主要内容,发表竣工验收意见;设计单位发表对工程质量评价意见;勘察单位发现对工程质量评价意见;参加工程竣工验收的各方实地查验工程质量情况和工程使用功能试验,并逐一检查工程资料是否整齐完整;建设单位根据在竣工验收中发现的问题,对施工单位提出限期整改的处理意见;质监站会同建设单位及监理单位讨论工程正式验收是否合格;监理单位宣布验收情况,质监站宣布质量等级。
人防工程竣工验收工作制度一、目的和依据人防工程是指根据国家有关法律法规和技术标准,为保护人员生命安全和财产安全而建设的一种特殊的防护设施。
竣工验收是人防工程建设的最后一道工序,是确认工程质量、验收合格的必要程序,确保人防工程具备预防各类危险和防御能力。
为了规范人防工程竣工验收工作,建立完善的管理制度,特制定本制度。
本制度的依据为《人防工程设计规范》、《人防工程施工及验收规范》等国家标准,以及相关法律法规。
二、适用范围本制度适用于所有人防工程的竣工验收工作,包括人防工程建设单位、设计单位、施工单位等相关人员。
三、程序1. 人防工程竣工验收应由建设单位申请,建设单位应按照有关规定提交竣工验收申请材料。
2. 竣工验收申请材料应包括:竣工验收申请书、人防工程设计文件、施工合同及有关材料、施工质量检验记录、施工现场质量巡检记录、建设单位自检报告、设计、施工、监理单位的质量问题整改报告等相关资料,其中竣工验收申请书应附有相关签字和盖章。
3. 竣工验收申请材料提交后,建设单位应向相关部门申请验收。
相关部门应在接到申请后,按照规定的时间进行审核。
4. 审核程序包括:a. 验收申请材料的初步审核,由相关部门负责,审核内容主要包括申请材料的完整性,是否符合国家有关法律法规和技术标准等。
b. 现场检查,由相关部门组织,主要检查人防工程的设计、施工、材料等方面是否符合要求。
c. 检查结果评审,由相关部门组织相关专家和相关方面人员进行评审,评审结果由评审专家和相关人员签字确认。
5. 验收合格后,相关部门应及时出具竣工验收合格证书,并将该证书备案并报送上级主管部门。
6. 若人防工程竣工状况不符合验收要求,相关部门应出具验收不合格通知书,并要求建设单位进行整改。
建设单位应按照相关要求进行整改,并在整改完成后重新申请验收。
7. 人防工程竣工验收结果应向社会公布,同时应将竣工验收结果报送相关部门进行备案。
四、责任和义务1. 建设单位的责任和义务:a. 提交准确完整的竣工验收申请材料。

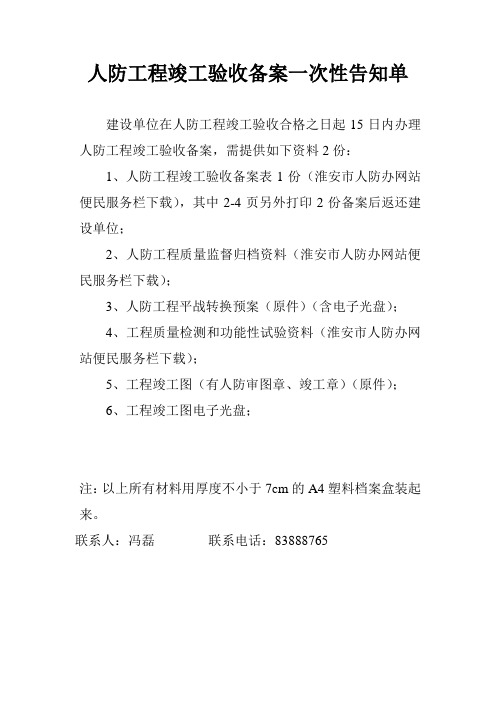

人防工程竣工验收备案一次性告知单
建设单位在人防工程竣工验收合格之日起15日内办理人防工程竣工验收备案,需提供如下资料2份:
1、人防工程竣工验收备案表1份(淮安市人防办网站便民服务栏下载),其中2-4页另外打印2份备案后返还建设单位;
2、人防工程质量监督归档资料(淮安市人防办网站便民服务栏下载);
3、人防工程平战转换预案(原件)(含电子光盘);
4、工程质量检测和功能性试验资料(淮安市人防办网站便民服务栏下载);
5、工程竣工图(有人防审图章、竣工章)(原件);
6、工程竣工图电子光盘;
注:以上所有材料用厚度不小于7cm的A4塑料档案盒装起来。
联系人:冯磊联系电话:83888765。
新建民用建筑修建防空地下室人防工程竣工验收及竣工备案须知(5篇)第一篇:新建民用建筑修建防空地下室人防工程竣工验收及竣工备案须知新建民用建筑修建防空地下室人防工程竣工验收及竣工备案须知工程验收准备工作:(一)工程按照设计文件、合同要求完工后,施工单位应自行进行质量检查并及时整理工程技术资料,按照《防空地下室竣工资料目录》填写资料,经该工程监理单位审核后,向建设单位申请办理工程竣工验收手续。
(二)防空地下室的监理单位应当按照有关法律、法规、强制性标准、设计文件和监理合同,公正、独立、自主的开展监理工作。
(三)具有资质的测绘单位出具的防空地下室面积测绘报告。
面积测绘范围为防空地下室施工图审查通过的防空地下室范围图(如对面积测绘要求不清楚请及时与防办主管部门联系)。
竣工验收应符合下列条件:(一)完成工程设计和合同约定的各项内容;(二)有完整的工程技术档案、质量监督报告和相关验收备案资料;(三)有相关施工单位签署的质量保修书。
人民防空工程经验收合格的,方可交付使用。
竣工验收的组织:(一)建设单位收到施工单位报告后,对符合竣工验收要求的工程,应组织设计、施工、监理等单位和其他有关方面的专家组成验收组,制定验收方案。
(二)勘察设计、施工、防护设备安装、监理单位分别向验收组汇报工程合同履约情况和在工程建设各个环节执行法律、法规、工程建设强制性标准情况;验收组审阅建设、勘察设计、施工、监理单位的工程档案资料;实地查验工程质量;对工程设计、工程施工质量及防护设备安装等方面作出全面评价,形成经验收组成员签署的工程竣工验收报告。
(三)参与竣工验收的建设、勘察设计、施工、监理等各方不能形成一致意见时,应当协商提出解决办法,待意见一致后,重新组织竣工验收。
(四)由建设单位向昆明市人防监督管理处提交《昆明市人民防空工程竣工验收监督申报表》(含各参建单位出具的相应报告)及防空地下室面积测绘报告、已排版但未装订的竣工资料及质监档案。
2024年人防竣工验收验收方案一、前言人防工程的建设是保障人民生命财产安全的重要举措,为了确保人防工程的安全性和有效性,必须进行严格的竣工验收工作。
本方案旨在制定一套完整的2024年人防竣工验收验收方案,以确保人防工程的建设达到预期目标。
二、验收范围本次验收的范围主要包括人防工程的各项建设内容、质量和安全等方面。
三、验收内容1. 建设方案及设计文件的审查对人防工程的建设方案及设计文件进行全面审查,包括工程规划、布局、结构、材料等各项内容的合理性和符合性。
2. 施工过程的检查对人防工程的施工过程进行全面检查,包括施工材料的使用、施工工艺的合理性、施工现场的安全措施等。
3. 工程质量的评估对人防工程的质量进行评估,包括工程的完整性、稳定性、耐久性等。
4. 设备设施的检验对人防工程涉及的各类设备设施进行检验,包括通风、排烟、供水、供电、应急照明等设备的安装及运行情况。
5. 安全设施的验收对人防工程的安全设施进行验收,包括逃生口、疏散通道、防火门窗、灭火系统等的安装及使用情况。
6. 灭火器材的测试对人防工程内的灭火器材进行测试,确保其性能符合要求。
7. 管理措施的考核对人防工程的管理措施进行考核,包括工程管理、维护保养、紧急情况应急处理等方面。
8. 防护工程的检验对人防工程的防护工程进行检验,包括地下排水系统、防渗墙、重磁屏蔽等方面。
四、验收方法1. 专家评审邀请人防工程领域的专家组成验收专家组,对人防工程进行评审。
2. 现场勘查对人防工程进行现场勘查,对各项工程内容进行实地查看和验证。
3. 设备测试对涉及设备设施的部分进行测试,确保其正常运行。
4. 文件资料审查对人防工程的建设方案、设计文件等进行详细审查,确保其符合要求。
五、验收标准1. 人防工程的建设方案和设计文件符合国家相关标准和规范的要求。
2. 人防工程的建设过程符合工程施工的相关规定,施工过程中没有发生重大事故和质量问题。
3. 人防工程的质量符合国家相关标准和规范的要求。
2024年人防竣工验收验收方案1.引言人防工程是保护民众生命财产安全的重要设施,其建设与验收关系到社会公共安全和国家安全。
为了确保2024年人防工程竣工验收的顺利进行,制定本方案。
2.验收标准(1)建筑结构安全性:人防工程的结构要符合国家有关建筑设计和施工技术规范,能够承受自然灾害和恶劣环境的考验。
(2)功能完备性:人防工程要满足防空、防火、防爆、防燃等多重功能的要求,能够在紧急情况下提供有效保护。
(3)设备设施完善性:人防工程的设备设施要齐全,包括通风、照明、电力、消防等系统,能够正常运行和维护。
(4)安全管理规范性:人防工程的安全管理要符合相关法律法规和标准,包括安全预案、应急疏散措施、安全培训等方面。
3.验收程序(1)前期准备工作:包括召开相关会议,明确验收任务和责任,组成验收组,准备必要的文件和资料。
(2)初步验收:对人防工程外观、建筑结构、功能设施等进行初步检查,确认是否符合设计要求和验收标准。
(3)设备设施验收:对人防工程的通风、照明、电力、消防等设备设施进行检查,测试其正常运行和安全性能。
(4)安全管理验收:对人防工程的安全管理制度、应急预案、安全培训等方面进行检查,评估其是否符合相关法律法规和标准。
(5)终期验收:对人防工程的建筑结构、功能设施、设备设施、安全管理等方面进行全面检查和评估,确保符合验收标准。
4.验收内容和方法(1)建筑结构验收:通过对人防工程建筑结构的外观检查、结构力学性能测试等方式,评估其安全性能。
(2)功能设施验收:对人防工程的防空、防火、防爆、防燃等功能进行检查和测试,确认其有效性。
(3)设备设施验收:对人防工程的通风、照明、电力、消防等设备设施进行测试,确保其正常运行和安全性能。
(4)安全管理验收:对人防工程的安全管理制度、应急预案、安全培训等进行检查和评估,确认其规范性和有效性。
5.验收结果和评估根据人防工程的建筑结构、功能设施、设备设施、安全管理等方面的验收情况,评估其是否符合验收标准,给予合格或不合格的评定。
人防工程竣工验收通知书
人防工程质量监督站:
由我单位建设的工程,地点位于市(州)区(县/市),质监登记号湘防质()20 监字号。
工程目前已完成设计图纸和合同中约定的内容,工程实体问题已全部整改到位,工程资料齐全。
监理单位总监理工程师于年月日组织预验收,达到竣工验收条件。
我单位已组织以同志为组长的验收组(委员会),拟定于
年月日组织竣工验收,请予派员监督该工程的竣工验收。
建设单位负责人签字:联系电话:
建设单位(公章)
申请日期:年月日
注:建设单位应在拟竣工验收之日前至少7个工作日内通知负责工程质量监督的质监站,并填写好《人防工程竣工验收通知书》、《人防工程竣工验收方案》送达或快递至质监站。
×××人防工程竣工验收自评报告
(提纲)
一、人防工程概况(可参考人防建设审批意见书、防空地下室设计条件通知单、、平战转换预案、建设工程规划许可证、建设工程施工许可证等文书相关内容并结合实际情况)
二、人防工程参建单位(建设、施工、设计、监理单位和人防防护、防化、标识标牌厂家)
三、人防工程质量自评依据(可引用人防工程设计、施工的相关规范以及人防工程质量检验评定标准)
四、人防工程质量控制情况(可参考人防工程施工组织设计方案和人防工程监理细则、监理规划相关内容并结合土建、水电、防护、防化专业施工过程中的实际情况)
五、人防工程自我质量评估(建设、施工、设计、监理单位等相关单位对工程的自我评价)
六、结论(参建各方认为工程是否符合要求,是否提请竣工验收)
七、建设单位盖章
人防工程竣工验收参加人员
1.竣工验收监督组成员:由市民防局工程处、平战结合处、所属市(区)人防办、市人防质监站相关单位人员参加。
2.竣工验收参验组成员:由建设单位、设计单位(包括建筑、结构、通风、给排水、电气专业)、施工单位(包括土建、安装、消防、防护、防化、标识标牌单位)、监理单位、维护使用单位(物业公司)的项目负责人及相关人员参加。
人防工程竣工验收流程
1.由建设单位主持竣工验收会议(质监站相关人员协助)。
2.相互介绍参会人员
3.由相关参建单位介绍本项目人防工程自评情况(土建、安装、防护防化、监理、设计等单位依次介绍)。
4.对人防工程现场实体进行检查验收。
5.相关参建单位就工程检查情况发表意见。
6.市人防质监站参验人员介绍本工程的质监工作。
7.市民防局工程处参验人员就工程建设和工程实体情况发表意见。
8.市民防局平战结合处参验人员就工程后期的维护管理发表意见。
9.所属市(区)人防办参验人员就工程平时使用的情况发表意见。
人防工程竣工验收归档资料目录-1。
