电信网络割接方案1. 背景介绍随着信息技术的快速发展和互联网的普及,电信网络已经成为现代社会不可或缺的基础设施。
然而,由于网络设备老旧、网络拓扑复杂等原因,电信网络经常需要进行割接来调整网络布局。
本文将介绍一种电信网络割接方案,以确保割接过程的顺利进行。
2. 目标和原则在进行电信网络割接时,我们的目标是: - 最小化对用户可能造成的影响 - 最短的割接时间 - 确保网络的高可靠性和安全性在实施电信网络割接方案时,我们遵循以下原则: - 提前充分规划和准备 - 分阶段进行割接 - 合理安排备份和恢复机制3. 割接准备工作在进行电信网络割接之前,我们需要进行以下准备工作: - 审查和评估当前网络拓扑和设备情况,确定需要割接的网络范围和设备 - 制定详细的割接计划,包括割接的时间表、步骤和责任分工 - 确保备份网络设备的配置文件和数据 - 与相关部门和用户沟通,提前告知割接计划和可能的影响4. 分阶段割接为了降低割接的风险和影响,我们建议采用分阶段进行割接的方式。
具体步骤如下:4.1 预割接阶段在预割接阶段,我们需要完成以下任务: - 先进行测试和验证,确保备份的网络设备的配置文件和数据可以正常恢复 - 针对需要割接的网络设备,制定具体的割接方案和步骤,并编写详细的操作指南 - 在割接前,进行必要的软件和硬件升级,以确保网络设备的稳定性和兼容性 - 与相关部门和用户再次沟通,提醒割接时间和可能的影响4.2 割接实施阶段在割接实施阶段,我们需要按照预先制定的计划和步骤进行操作: - 按照割接计划的时间表,逐步进行割接操作 - 对每个步骤和操作进行记录和验证,确保割接过程的正确性和完整性 - 实时监测网络设备的状态和性能,确保割接过程中不会对用户造成不良影响 - 在关键步骤和操作前,确保有备用方案和应急恢复方案4.3 后割接阶段割接完成后,我们需要进行以下工作:- 针对割接的网络设备进行验证和测试,确保网络正常运行 - 搜集割接过程中的数据和记录,以供后期分析和总结经验教训- 向相关部门和用户反馈割接的结果和影响,及时解决可能出现的问题 - 对割接过程进行评估和总结,进一步改进割接方案和流程5. 备份和恢复机制在电信网络割接过程中,备份和恢复机制是至关重要的保障。
通信电缆-光缆割接安全操作规程通信电缆-光缆割接是一项涉及到通信网络安全的重要工作,操作不慎可能会导致网络中断、数据丢失等问题,因此需要严格按照规程进行操作。
以下是通信电缆-光缆割接安全操作规程,用于指导工作人员进行操作。
一、操作前准备1. 安全防护:操作人员应佩戴符合要求的安全帽、防护手套、防护眼镜等防护装备。
2. 工具准备:确认所需的工具齐全,如光纤割刀、光缆剥皮钳、光源、测试仪器等。
3. 环境检查:检查操作区域是否安全,避免存在可能影响割接操作的危险因素。
4. 通信设备备份:在进行割接操作前,务必提前做好通信设备的备份,避免数据丢失。
5. 割接方案:事先制定详细的割接方案,并进行技术人员的评审,确保割接方案可行性高、风险低。
二、割接操作流程1. 断电操作:在进行割接操作前,必须确保相关通信设备已经断电并进行安全停电操作。
2. 光缆标识:根据割接方案中的光缆标识图纸,找到需要进行割接的光缆,并进行标识,避免割接错误。
3. 光缆剥皮:使用剥皮钳对光缆进行剥皮操作,确保光纤露出适当长度。
4. 清洁处理:使用清洁棉或洁净布对光纤进行清洁处理,确保纤芯表面干净、无杂质。
5. 光纤熔接:使用光纤熔接机对需要割接的光纤进行熔接,确保连接牢固、信号传输正常。
6. 连接测试:割接完成后,使用相关测试仪器对光纤连接进行测试,确保连接质量符合要求。
7. 通电测试:在测试仪器确认光纤连接质量良好后,进行通电测试,确保通信设备正常工作。
8. 环境恢复:割接操作完成后,要对操作区域进行清理工作,确保无遗留工具及杂物,恢复正常工作环境。
三、操作注意事项1. 严格按照规程操作:操作人员必须严格按照规程进行操作,不能随意变动、省略必要的步骤。
2. 注意个人安全:在进行割接操作过程中,要注意个人安全,防止发生意外事故。
3. 谨慎选择操作时间:割接操作时间应在通信网络使用较低峰期进行,避免对用户造成影响。
4. 多人操作监控:进行割接操作时,应有专人负责监控操作过程,确保操作规范、安全。
省内骨干网络割接流程一.网络割接网络割接指对已承载业务的网络系统中的线路、电源、电路/链路、端口、板卡、设备、地址等网络资源进行有计划的维护操作,如更改、更换、搬迁、调整、升级和维修等操作。
割接操作期间将造成或有可能造成业务中断或影响网络的正常运行。
二.割接前注意事项1、为保持网络的相对稳定,各单位(含第三方租用单位)在割接(系统升级)申报时,应尽可能采用不中断业务割接方式。
2、省公司运维部是省内骨干网络割接的主管部门,涉及省内骨干网和省级应用系统的割接或影响范围较大的本地网割接,应报省公司审批。
涉及省际骨干网的割接,应报公司总部审批。
3、为保证割接的顺利实施,割接前应制订包括割接时间、业务影响范围及详细操作步骤、意外情况下的退回方案等内容的割接方案。
4、割接主管部门应提前将割接影响的用户范围和时间及时通知客户服务、互联互通等职能部门,做好宣传和相关单位、大客户的解释工作,避免用户的投诉。
三、割接流程流程介绍1、提交割接审请根据需求发起割接申请的,部门可以是各州市分公司运维部或省公司运维部各专业组。
2、割接方案审批涉及省内骨干网络资源割接的申请需经过相应专业组和运维部领导两级审批3、割接通知割接方案通过审批后,割接主管部门需将正式的割接通知发到割接影响到的各分公司及运维部各专业组,同时将割接影响的用户范围和时间及时通知客户服务、互联互通等职能部门,做好宣传和相关单位、大客户的解释工作,避免用户的投诉。
4、组织割接割接申请部门根据割接通知组织实施割接,若割接不成功,需及时及时回退,恢复业务。
割接完毕并做相应的测试后,应尽快通知相关部门,及时更新相应维护资料。
5、割接报告割接申请部门在完成割接后,需向割接主管部门提交割接报告。
割接由于新网建成与调测的完成、扩容工程的完工,或是因为节日的来临网优对某些预计通话量会增多的地区做出评估,为了提高通话质量和降低网络拥塞,便会针对性地将小区进行试割接、一次性割接或者临时割接。
届时网优室将提供一份如下然内容的需割接小区信息和一份割接新旧端口对应表给我们,小区信息包括以下内容的信息。

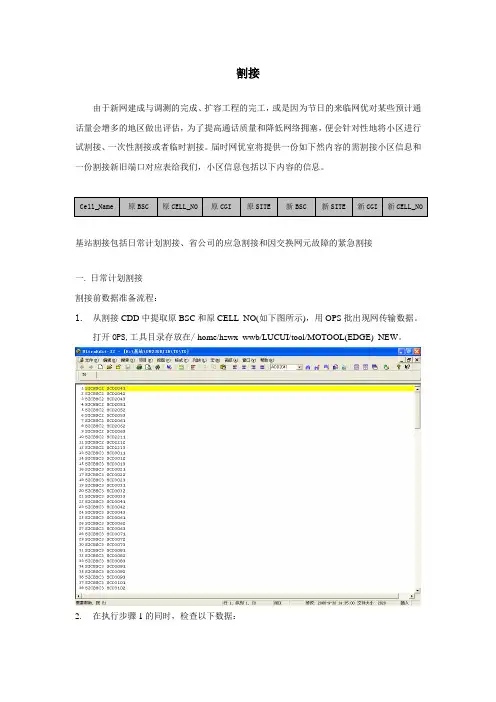

基站割接包括日常计划割接、省公司的应急割接和因交换网元故障的紧急割接一. 日常计划割接割接前数据准备流程:1.从割接CDD中提取原BSC和原CELL_NO(如下图所示),用OPS批出现网传输数据。
打开OPS,工具目录存放在/ home/hzwx_wwb/LUCUI/tool/MOTOOL(EDGE)_NEW。
2.在执行步骤1的同时,检查以下数据:●检查原BSC和目标BSC的T3212是否一样,如果不一样就在后面MOVECELL时新建的PLANNED中修改;●检查GPRS数据,包括参数LA和CHCSDL,由于MOVECELL后,GPRS数据没有更新过来,因此要做出跟原小区一样的DT数据,指令RLGSC:CELL=,LA=,CHCSDL=;●检查给出的割接小区信息中是否存在900站割为1800站或是1800站割为900站的小区。
●查看新CGI是否被占用,新小区号是否被占用。
●在割入的BSC中查找新的TG,用指令RXMSP:MOTY=RXOTG;批出已经被占用的所有TG,插空寻找3的倍数而又没有被占用的TG作为第一个小区的新TG,顺序定义下去,并且按照旧数据的格式分配新的TG,也就是说旧数据中共TG的小区在新数据中也应该是共TG。
3.批出的数据中包括以下信息:ORIGINBSC ORIGINCELL OLDTG OLDDIP_1OLDDIP_2 OLDDIP_3 OLDDIP_4 CF_TEI TRX_NUMS CDU OLDRSITE (原BSC 原CELL 原TG 原DIP A口原DIP B口原DIP C口原DIP D口CF_TEI 载波数目CDU类型原RSITE)(如下图所示) 。
光缆割接流程及管理办法光缆割接流程及管理办法根据信息产业部《电信服务规范》的规定,按照集团公司、省公司关于推进流程化改造进程的要求,为明确前后端相关单位在⽹络割接中的相关职责,进⼀步加强各部门的协作与配合,使割接形成流程化、闭环式信息化管理,在保证为⽤户提供优质通信服务的同时,确保公司各类割接计划的按时完成,保证公司⽹络持续健康的发展。
根据公司相关线缆割接流程,结合现状,特制定市公司割接⼯程流程及管理办法。
第⼀部分各部门职责⼀、运⾏维护部管理职责1.⽹络安全运⾏的第⼀责任⼈,负责制定相关割接流程、管理办法及考核制度,对后端各维护单位的割接执⾏情况、资料及⽅案核实准确率等进⾏监督和考核。
2.负责审批各类割接报告,综合考虑,确定合理的割接时间。
3.向客户响应及资源管理中⼼派发割接通知单,并接受客响及资源中⼼返回的前端审批意见。
4.安排实施割接前重要电路的通信保障⼯作。
5.处理各类割接协调⼯作,监管各维护单位在割接实施过程中相应职责落实情况,确保⼯作的衔接顺畅。
6.负责向市场部通报割接前的登报公告相关内容。
7.负责向省公司进⾏⽹络割接的申报⼯作。
8.负责维护⼯程割接前期准备⼯作,合理安排施⼯割接,确认⼯程割接⽅案,签署⼯程割接意见。
9.负责对维护施⼯单位割接执⾏情况进⾏全程管理和考核。
⼆、客户响应及资源管理中⼼职责a)前后端业务响应的桥梁,向前端部门派发割接通知,组织汇总回复割接意见,负责前后端信息传报的顺畅,协调处理前后端相关割接事项,确保割接顺利进⾏。
b)对定期提供割接统计分析报告(包括前端响应情况),向管理部门提供合理化流程及管理办法改进意见,促进流程执⾏的良性循环。
三、⽹络发展部职责a)负责建设⼯程割接前期准备⼯作,合理安排施⼯割接,确认⼯程割接⽅案及应急预案,签署⼯程割接意见。
b)负责对建设施⼯单位割接执⾏情况进⾏全程管理和考核。
四、市公司相关维护单位职责a)根据施⼯任务书,配合施⼯单位,提供相关线缆资料。

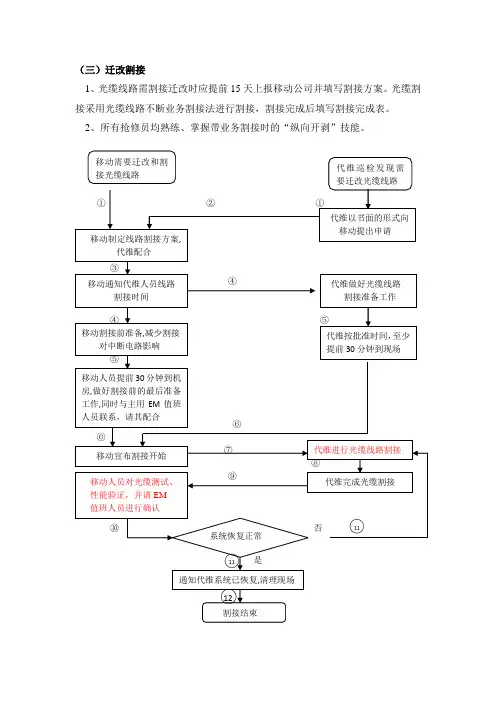

(三)迁改割接
1、光缆线路需割接迁改时应提前15天上报移动公司并填写割接方案。
光缆割接采用光缆线路不断业务割接法进行割接,割接完成后填写割接完成表。
2、所有抢修员均熟练、掌握带业务割接时的“纵向开剥”技能。
光缆线路不断业务割接工作流程(采用纵剥技术)
注:1、割接前准备工作包括光缆的布放、新介入光缆的检测、新介入光缆的开剥与固定、原光缆备用光纤的测试与存盘等。
2、纵剖过程中,如不慎将在用束管剖断,应根据实际情况判断。
如大部分束管和光纤仍保持畅通,可及时联系主用EM,提前倒纤,继续实行不断业务割接;如大部分束管和光纤都被剖断,可联系主用EM,将此次光缆割接改为断缆方式割接。
3、整个割接过程中,光缆两端机房均需进行实时监测。
4、光缆备用束管割接前,两端机房与现场必须核对纤序与纤号,以免误割主用纤芯。
附:抢修(割接)现场安排表
抢修(割接)报告
抢修(割接)现场安排表
单位:
注:1、抢修时现场总指挥携带文件夹,填写本表一式四份(总指挥1份、甲方人员1份、起/末点带队各1份)。
2、到达现场后,先填单后安排部署任务。
抢修(割接)报告
技术负责人(签字):项目主管(签字):
年月日(盖章)
备注:此报告务必于事发后1工日内传真公司项目管理部,项目管理部于五5工日内进行原因调查。
公司根据调查结果按公司有关规定对责任人、主管进行处罚。
M6000替换T1200割接方案创意服务●精心呵护目录第一章、工程内容介绍 (4)第二章、工程影响范围 (5)第三章、工程人员组成 (6)3.1方案编制 (6)3.2参与人员 (6)3.3职责分工 (6)第四章、调整前后的网络结构及业务部署 (7)4.1实施内容调整前现状描述 (7)4.2实施内容 (7)4.3实施后目标图 (8)第五章、割接准备工作 (8)5.1割接申请 (8)5.2实施审核 (8)5.3链路与传输 (9)5.4帐号和密码 (11)5.5系统备份 (11)5.6封网 (12)5.7业务状态 (12)5.8割接准备 (12)第六章、割接前的测试工作 ........................................................................................................... - 13 -6.1普通用户的割接前测试 (13)6.2专线用户的割接前测试 (13)6.3网管的测试 (13)6.4VPDN用户的测试 (13)6.5MPLS VPN用户的割接前测试 (14)6.6业务确认 (14)第七章、割接步骤及方案分析 ....................................................................................................... - 15 -7.1割接时间安排 (15)7.2品西M6000割接 (15)步骤一.割接前采集.................................................................................................................. - 16 - 步骤二.解除用户绑定和强制用户下线 .................................................................................. - 18 - 步骤三.关闭品西T1200所有在用的上下行链路,包括至冬日和韩国NE5000E的上行链路和至局内交换机的下行链路。
中国电信通信电源割接技术要求1 前言随着中国电信事业的飞速发展,通信电源领域发生了巨大的变化。
通信电源的规模和容量不断扩大,技术更新快,新旧设备之间更新工程也越来越多,并且越来越复杂。
为了确保通信网络安全运行,规范通信电源系统的割接工程,确保新旧通信电源系统之间的安全过渡已迫在眉睫,本要求在广泛咨询相关单位和专家的基础上,汇总成文。
各级维护主管部门应根据本要求中的内容,结合各地实际情况,制订通信电源系统的割接细则。
2 适用范围本要求适用新建、改建、扩建、大中修等工程涉及到电源新、旧交流系统、直流系统、接地系统之间割接的,或者影响较大的电源割接项目。
3 定义和术语3.1通信电源系统的割接泛指交流供电系统、直流供电系统、防雷接地系统等的割接。
3.2重大通信电源系统割接指涉及交换汇接层、信令网、传输重要转接点、数据汇聚层等重要局站或者技术难度极高的通信电源系统工程割接。
3.3 交流供电系统本要求规定交流供电系统包括:3.3.1 生产所需要的380/220V交流供电/配电系统。
3.3.2 数据、网络、服务器用UPS系统和逆变器。
3.3.3 后备式柴油发电机组及其自动/手动转换系统。
3.4 直流供电系统本要求规定直流供电系统包括:各种电信电源换流设备(相控整流器、高频开关电源等)、高、低阻直流配电设备(含各专业电源列柜)、蓄电池组等相关设备。
4 基本原则通信电源系统的割接工程在设计、施工期间均必须严格遵循以下的基本原则。
4.1 确保通信网络安全的原则通信电源系统割接工程的设计勘察、施工操作、工程验收必须要以确保通信网络安全为第一要素,任何可能影响到通信网络安全的操作,必须无条件终止。
4.2 新、旧设备完好无故障的原则在实施通信电源系统割接工程之前和期间,必须保证新、旧设备完好无故障,在出现任何可能影响到供电安全的故障的时候,必须无条件终止,待故障消除或排除后方可继续。
4.3通信电源系统割接工程在实施时间上应遵循以下的原则4.3.1 工程割接时间应该避让业务高峰时段。
线路割接业务流程及相关管理办法总则一、为进一步规范线路割接业务流程,提高服务质量,保证客户利益,维护XXXX 电信信誉,特制定本办法。
二、本办法适用于改号及不改号的线路工程割接及光缆线路工程。
三、本办法未涉及的有关工程割接内容的,仍按局相关文件执行。
四、原下发的文件或要求与本办法有抵触的,以本办法为准。
铜缆线路割接流程一、不涉及端口或号码的线路割接(一)线路割接流程图(见附件一)(二)割接流程细则:1、施工单位必须在割接前,对号线中心提供的原始资料进行复核,在确认资料准确无误的基础上,认真填报割接方案,报计划建设部。
2、施工单位在确定割接前5个工作日内认真填报《线路工程割接申报表》(见附件二),包括割接方案、割接简图、割接配线表,报计划建设部和运行维护部审批,审批后,三个工作日前分别送号线中心等相关单位。
3、号线中心在接到割接申报表后,应立即对割接区域进行工程封箱,同时金维公司将装移工单及时报竣、回单,确保割接资料的完整和准确。
4、工程割接后,对具备放号的区域,施工单位应在5个工作日内完成资料的生成、障碍查修、交接箱和分线设备的标注或更改等工作,同时将割接资料(主干、配线)分别送号线中心、金维公司。
5、金维公司在接到资料后,为不影响装机放号,应在3个工作日内负责对割接区域配线表准确率进行复核。
(不包含线路工艺,工作量的验收)。
6、号线中心在接到资料后应在7个工作日内完成箱址、箱号的复核及录入工作(特殊情况时限另定),同时开启封存区域,提供装机放号。
二、涉及端口或号码的线路割接(一)线路割接流程图(见附件三)(二)割接流程细则:1、线路施工单位根据线路工程设计,在号线中心提供原始资料的基础上进行割接区域内用户资料调查。
并在此基础上,填造割接申报表、配线表、拟定割接方案,并报计划建设部审核。
2、割接方案经审核通过后,由计划建设部2个工作日内组织召开割接准备会。
各相关单位应及时提出可能出现的问题和有关建议。
运维[2004]69号 关于印发《中国电信通信电源 割接技术要求》的通知 北京公司、西藏公司、北方公司,股份公司并转各省级电信有限公司: 随着中国电信事业的飞速发展,通信电源领域发生了巨大的变化。
通信电源的规模和容量不断扩大,新旧设备之间的更新工程也越来越多,越来越复杂。
而且,许多工程割接都要求不中断通信的带电割接。
为了确保通信网络安全运行,确保人身安全和设备安全,规范通信电源系统的割接工作,特此制订《中国电信通信电源割接技术要求》(以下简称《要求》)。
本《要求》适用新建、改建、扩建、大中修等工程涉及到电源新、旧交流系统、直流系统、接地系统之间割接,以及与电源系统有关的其它通信专业内影响较大的电源割接项目。
各级维护管理部门和维护人员必须认真执行本《要求》。
根- 1 - 据工作需要,结合本单位的具体情况,可制定本《要求》的实施细则。
本《要求》自2004年7月20日起执行。
二OO四年七月十二日 - 2 - 中国电信通信电源割接技术要求 一、 前言 1、为了确保通信网络安全畅通和业务不中断,实现通信电源割接工程规范管理,明确通信电源系统割接工作流程,严格把关,将各种隐患、风险消除在萌芽状态,以保证电源设备正常运行和安全供电,特制定本技术要求。
2、新建、改建、扩建、大中修等工程以及设备更新改造中,涉及到网上在用电源设备的交流系统、直流系统、接地系统的割接工作,应依据本要求进行。
3、其它涉及网上在用电源设备的维护、变更以及电源设备升级、线路整治,或者影响较大的电源割接项目,应参照本要求执行。
4、各级维护主管部门应严格遵照本要求所涉及的基本原则和内容,结合当地实际情况,制订相应的实施细则。
二、 定义和术语 1.通信电源系统的割接 泛指交流供电系统、直流供电系统、防雷接地系统等的割接。
2.重大通信电源系统割接 指涉及通信网络的交换汇接层、信令网、传输重要转接点、数据汇聚层等重要局站或者技术难度较高的通信电源系统工程割接。
带业务割接流程(供参考)带业务割接演练流程场景介绍:在不中断业务的情况下对在用光缆进行割接更换,在用光缆为直埋双护套光缆,为了便于单侧可以进行双向测试,我们在光缆的末端进行了环回,第1束管的1、2芯使用光源、光功率计模拟电路。
操作流程:1. 割接前先对需要介入的新光缆进行开剥上架,做好介入准备;2. 使用光缆纵向开剥刀对外护套进行纵剥(刀片深度事先用同型号的光缆调整好),开剥1.3米以上(实际接续需要1.2米),为了分离松套管和加强芯,便于松套管纵剥,建议开剥长度2米左右;3. 内护套纵剥(如万一出现开剥断纤影响电路时,机房测试人员及时利用缆内空纤进行电路调度);4. 去除包带、剪断填充管(距缆口小于1厘米)、加强芯(5厘米);5. 光缆上架固定(束管应在外侧,避免与加强芯发生扭绞,固定在余纤盘连接扣一侧),光缆色谱,在用光缆的色谱(束管:红绿白白,纤芯:蓝桔绿棕灰白);介入新光缆的色谱(束管:蓝桔绿棕,纤芯:蓝桔绿棕灰白);6. 机房测试人员将电路由第1束管的1、2芯调至第2束管的空余纤芯上,并确认光功率正常后通知接续人员可以纵剥第1束管;7. 对第1束管进行纵向开剥并取出光纤(事先用同型号的光缆选择合适的开剥刀口),现场接续人员通知机房测试人员进行对纤(发停两步确认纤芯)、确认纤芯无误后开断第1束管内的光纤(松套管留长10~11厘米),按顺序进行熔接(正式接续前,应做放电试验);8. 第1束管接续完成、经机房测试人员确认合格后盘纤(热缩管按顺序固定在卡槽中,盘纤时应注意光纤自然弯曲,尽量走外圈,曲率半径不能小于37.5MM);9. 盘纤完毕通知机房测试人员进行电路还原,确认光功率后通知接续人员进行下一束管操作。
关键点:光缆和松套管的纵向开剥;取出光纤后必须对纤,防止错纤;电路的调度和确认。
