第二部分:水闸工程施工质量评定
- 格式:doc
- 大小:1.34 MB
- 文档页数:78
水闸工程施工验收水闸工程是水利工程中的重要组成部分,其施工质量直接关系到工程的安全、稳定和效益发挥。
为了确保水闸工程质量满足设计要求和规范标准,施工验收环节至关重要。
本文将从水闸工程施工验收的程序、内容、标准等方面进行详细阐述。
一、水闸工程施工验收程序1. 单位工程验收:在水闸工程施工过程中,各个单位工程完成后,施工单位应组织自检,对存在的问题进行整改。
然后向项目法人提交验收申请报告,项目法人组织监理、设计、施工等单位进行验收。
2. 分部工程验收:在单位工程验收的基础上,对分部工程进行验收。
验收内容包括分部工程的外观、质量、功能等方面,确保分部工程质量满足设计要求。
3. 单位工程功能性验收:针对水闸工程的功能性要求,如防洪、排涝、灌溉等,组织专家进行功能性验收。
验收内容包括工程结构、设备运行、工程效益等方面。
4. 整体验收:在单位工程功能性验收合格后,组织整体验收。
验收组由项目法人、监理、设计、施工等单位组成,对整个水闸工程的施工质量、安全、进度、投资等方面进行全面评估。
5. 竣工验收:水闸工程完成后,项目法人应组织竣工验收。
验收组对工程质量、安全、效益等方面进行评估,形成竣工验收报告。
二、水闸工程施工验收内容1. 工程质量:检查施工过程中各环节的质量,包括原材料、构配件、施工工艺、施工管理等方面。
2. 工程安全:检查施工过程中的安全措施,如施工现场安全管理、安全防护设施、应急预案等。
3. 工程进度:检查工程实际进度是否符合合同要求,是否存在延期情况。
4. 投资控制:检查工程投资是否在预算范围内,是否存在超投资情况。
5. 工程效益:评估工程完成后,对防洪、排涝、灌溉等功能的发挥情况。
三、水闸工程施工验收标准1. 质量标准:按照《水利水电工程质量检验标准》和设计文件要求进行验收。
2. 安全标准:按照《水利水电工程施工安全标准》进行验收。
3. 进度标准:按照合同约定的工期要求进行验收。
4. 投资标准:按照预算和合同约定的投资要求进行验收。
水利水电工程施工质量评定表(试行)目录填表基本规定第一部分工程项目施工质量评定表第二部分水工建筑工程单元工程施工质量评定表第九部分堤防工程外观质量及单元工程质量评定表填表基本规定《水利水电工程施工质量评定表》(试行)(以下简称《评定表》)是检验与评定施工质量的基础资料,也是进行工程维修和事故处理的重要参考.SL223—1999《水利水电建设工程验收规程》规定,《评定表》是水利水电工程验收的备查资料。
《水利基本建设项目(工程)档案资料管理规定》要求,工程竣工验收后,《评定表》归档长期保存。
因此,对《评定表》的填写,作如下基本规定:1.单元(工序)工程完工后,应及时评定其质量等级,并按现场检验结果,如实填写《评定表》。
现场检验应遵守随机取样原则.2.《评定表》应使用蓝色或黑色墨水钢笔填写,不得使用圆珠笔、铅笔填写。
3.文字。
应按国务院颁布的简化汉字书写。
字迹应工整、清晰。
4.数字和单位。
数字使用阿拉伯数字(1、2、3、…、9、0)。
单位使用国家法定计量单位,并以规定的符号表示(如:Mpa、m、m3、t、……)。
5.合格率。
用百分数表示,小数点后保留一位。
如果恰为整数,则小数点后以0表示.例如:95.0%。
6.改错。
将错误用斜线划掉,再在其右上方填写正确的文字(或数字),禁止使用改正液、贴纸重写、橡皮擦、刀片刮或用墨水涂黑等方法。
例如:……表面有裂缝纹,抗压强度25.3 23.3Mpa。
7.表头填写.①单位工程、分部工程名称,按项目划分确定的名称填写。
②单元工程名称、部位:填写该单元工程名称(中文名称或编号),部位可用桩号、高程等表示。
③施工单位:填写与项目法人(建设单位)签订承包合同的施工单位全称。
④单元工程量:填写本单元主要工程量。
⑤检验(评定)日期:年-—填写4位数,月——填写实际月份(1~12月),日——填写实际日期(1~31日).8.质量标准中,凡有“符合设计要求”者,应注明设计具体要求(如内容较多,可附页说明)、凡有“符合规范要求"者,应标出所执行的规范名称及编号.9.检验记录。
第1篇水闸工程施工验收报告一、项目背景本项目为某地区骨干河道引调水工程的一部分,主要涉及水闸的拆除重建、加固维修以及新建水闸工程。
项目自2023年5月开工,经过近一年的紧张施工,于2024年4月全部完工。
为确保工程质量,项目严格按照国家相关标准和规范进行施工,并于2024年5月进行了施工验收。
二、验收组织及流程1. 验收组织:成立由项目业主、设计单位、监理单位、施工单位以及相关政府部门代表组成的验收委员会。
2. 验收流程:- 前期准备:施工单位整理工程资料,监理单位进行工程质量评定,设计单位进行设计交底。
- 现场检查:验收委员会现场检查工程实体质量、施工工艺、设备运行状况等。
- 资料审核:验收委员会对工程资料进行审核,包括施工记录、检验报告、变更记录等。
- 会议讨论:验收委员会召开会议,对工程进行综合评定,形成验收报告。
三、验收结果1. 工程质量:经检查,工程实体质量符合设计要求和国家标准,施工工艺规范,设备运行正常。
2. 施工进度:项目按合同约定的时间节点完成,施工进度符合要求。
3. 安全文明施工:项目施工过程中,严格执行安全文明施工标准,未发生安全事故。
4. 环境保护:项目施工过程中,注重环境保护,未对周边环境造成污染。
四、验收意见1. 工程总体评价:验收委员会一致认为,本水闸工程符合设计要求和国家标准,施工质量合格,安全文明施工达标,环境保护措施到位。
2. 后续工作:- 完善工程档案:施工单位应完善工程档案,确保工程资料完整、准确。
- 加强工程维护:项目业主应加强工程维护,确保工程长期稳定运行。
- 总结经验教训:总结本项目施工过程中的经验教训,为类似工程提供借鉴。
五、结论本次水闸工程施工验收顺利完成,工程符合设计要求和国家标准,达到了预期目标。
验收委员会建议项目业主和相关单位加强工程维护,确保工程长期稳定运行,为区域防洪、排涝、灌溉和水资源调配提供有力保障。
第2篇标题:水闸工程施工验收,筑牢水利安全防线随着我国水利工程的快速发展,水闸工程作为防洪、灌溉、供水等基础设施的重要组成部分,其施工质量直接关系到人民群众的生命财产安全。

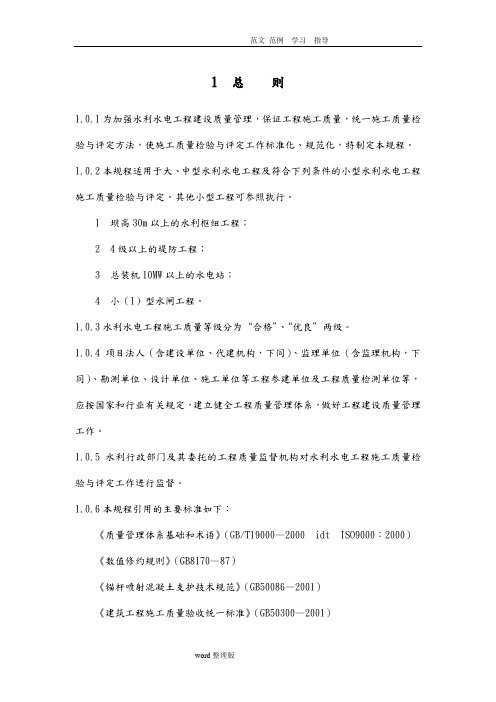

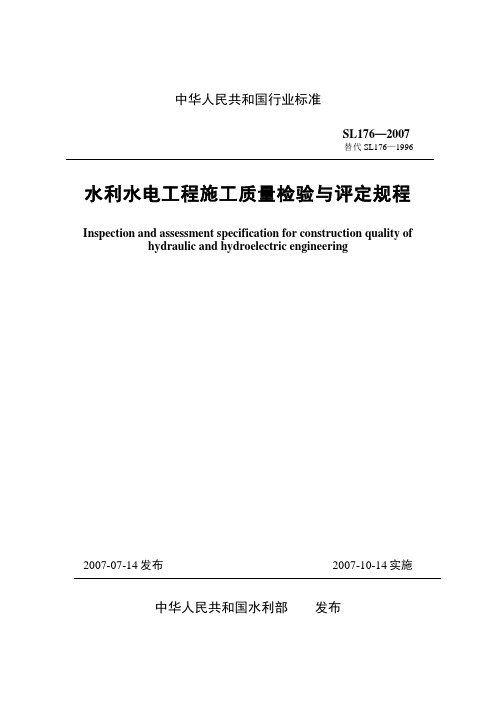

1 总则1.0.1为加强水利水电工程建设质量管理,保证工程施工质量,统一施工质量检验与评定方法,使施工质量检验与评定工作标准化、规范化,特制定本规程。
1.0.2本规程适用于大、中型水利水电工程及符合下列条件的小型水利水电工程施工质量检验与评定。
其他小型工程可参照执行。
1 坝高30m以上的水利枢纽工程;2 4级以上的堤防工程;3 总装机10MW以上的水电站;4 小(1)型水闸工程。
1.0.3水利水电工程施工质量等级分为“合格”、“优良”两级。
1.0.4项目法人(含建设单位、代建机构,下同)、监理单位(含监理机构,下同)、勘测单位、设计单位、施工单位等工程参建单位及工程质量检测单位等,应按国家和行业有关规定,建立健全工程质量管理体系,做好工程建设质量管理工作。
1.0.5水利行政部门及其委托的工程质量监督机构对水利水电工程施工质量检验与评定工作进行监督。
1.0.6本规程引用的主要标准如下:《质量管理体系基础和术语》(GB/T19000—2000 idt ISO9000:2000)《数值修约规则》(GB8170—87)《锚杆喷射混凝土支护技术规范》(GB50086—2001)《建筑工程施工质量验收统一标准》(GB50300—2001)《混凝土强度检验评定标准》(GBJ107—87)《水闸施工规范》(SL27—91)《水工碾压混凝土施工规范》(SL53—94)《水利工程建设项目施工监理规范》(SL288—2003)《水工混凝土施工规范》(SDJ207—82)《测量误差及数据处理》(JJG1027—91)《测量不确定度评定与表示》(JJF1059—1999)《公路工程质量检验评定标准土建工程》(JTG F80/1—2004)1.0.7水利水电工程施工质量检验与评定,除应符合本规程要求外,尚应符合国家及行业现行有关标准的规定。
2 术语2.0.1水利水电工程质量工程满足国家和水利行业相关标准及合同约定要求的程度,在安全、功能、适用、外观及环境保护等方面的特性总和。
水闸工程施工检查是确保水闸工程质量、安全、进度和投资控制的重要环节。
在施工过程中,检查发现的问题及时整改对于工程的成功至关重要。
本文将结合某水闸工程施工检查的实例,分析发现的问题及解决方案。
一、工程概况某水闸工程位于某河流下游,是一座具有防洪、排涝、灌溉、供水等多功能的大型水闸。
工程等别为Ⅱ等,规模为大型,主要由主闸室、上下游翼墙、两岸连接段等部分组成。
工程总占地面积约2000亩,合同工期为24个月。
二、施工检查发现的问题1. 质量问题(1)混凝土浇筑不符合要求。
检查发现,部分混凝土浇筑未按照设计要求和施工规范进行,存在蜂窝、麻面等质量问题。
(2)钢筋焊接质量不达标。
部分钢筋焊接接头未按照规范要求进行检验,存在焊缝不饱满、气孔等缺陷。
(3)止水带安装不规范。
检查发现,部分止水带安装位置不准确,固定不牢固,可能导致工程运行后漏水。
2. 安全隐患(1)施工现场安全管理不到位。
部分施工现场未设置安全警示标志,现场安全防护设施不完善,存在高空坠落、触电等安全风险。
(2)施工人员安全教育不足。
部分施工人员未按照要求佩戴安全帽、安全带等个人防护用品,对施工现场的危险性认识不足。
3. 进度问题(1)施工计划执行不力。
检查发现,部分施工进度滞后于计划,影响了整个工程进度。
(2)材料供应不及时。
部分建筑材料供应不足,导致施工进度受到影响。
4. 投资控制问题(1)工程变更频繁。
由于设计不完善、现场条件变化等原因,工程变更频繁,导致投资增加。
(2)施工成本控制不力。
部分施工成本超出预算,影响了工程投资控制。
三、问题整改及措施1. 质量问题整改(1)对混凝土浇筑不符合要求的部位进行凿除,重新浇筑。
(2)加强对钢筋焊接质量的检查,对不合格的焊接接头进行整改。
(3)规范止水带安装,确保安装位置准确、固定牢固。
2. 安全隐患整改(1)加强施工现场安全管理,完善安全警示标志和防护设施。
(2)加强施工人员安全教育,提高安全意识。
水利工程全套表格及填写典范(共117页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--水利水电工程施工质量评定表(试行)目录填表基本规定第一部分工程项目施工质量评定表第二部分水工建筑工程单元工程施工质量评定表第九部分堤防工程外观质量及单元工程质量评定表填表基本规定《水利水电工程施工质量评定表》(试行)(以下简称《评定表》)是检验与评定施工质量的基础资料,也是进行工程维修和事故处理的重要参考。
SL223—1999《水利水电建设工程验收规程》规定,《评定表》是水利水电工程验收的备查资料。
《水利基本建设项目(工程)档案资料管理规定》要求,工程竣工验收后,《评定表》归档长期保存。
因此,对《评定表》的填写,作如下基本规定:1.单元(工序)工程完工后,应及时评定其质量等级,并按现场检验结果,如实填写《评定表》。
现场检验应遵守随机取样原则。
2.《评定表》应使用蓝色或黑色墨水钢笔填写,不得使用圆珠笔、铅笔填写。
3.文字。
应按国务院颁布的简化汉字书写。
字迹应工整、清晰。
4.数字和单位。
数字使用阿拉伯数字(1、2、3、…、9、0)。
单位使用国家法定计量单位,并以规定的符号表示(如:Mpa、m、m3、t、……)。
5.合格率。
用百分数表示,小数点后保留一位。
如果恰为整数,则小数点后以0表示。
例如:%。
6.改错。
将错误用斜线划掉,再在其右上方填写正确的文字(或数字),禁止使用改正液、贴纸重写、橡皮擦、刀片刮或用墨水涂黑等方法。
例如:……表面有裂缝纹,抗压强度。
7.表头填写。
①单位工程、分部工程名称,按项目划分确定的名称填写。
②单元工程名称、部位:填写该单元工程名称(中文名称或编号),部位可用桩号、高程等表示。
③施工单位:填写与项目法人(建设单位)签订承包合同的施工单位全称。
④单元工程量:填写本单元主要工程量。
⑤检验(评定)日期:年——填写4位数,月——填写实际月份(1~12月),日——填写实际日期(1~31日)。
水闸工程施工质量管理水闸工程作为为沿河人民蓄水灌溉建筑物,在现今社会中的作用越来越大,不仅关系到人民的财产和生命安全,而且是地方经济发展的保证,大部分水闸工程甚至成为旅游景点。
因而在水闸施工及养护中应该管理好工程质量,做到内实外美。
施工单位必须坚持“百年大计、质量第一”的方针,根据水闸工程质量管理的特点,制定完善工程项目质量管理制度,建立有效的质量保证体系,确保工程质量,达到优良工程目标。
一、工程质量基础管理工作1、质量思想教育工作管理单位应严把质量关,督促公司对每个施工项目都应该按照施工要求进行施工。
施工过程中应不断提醒施工人员,确保工程质量及人身安全。
每个人坚持以“质量第一”的思想去组织和检验自己的工作,同时做好全体职工正确质量观工作。
2、技术能力培训工作为提高工程质量,必须有一支生产技术素质好,管理过硬的队伍,正确执行有关施工养护规范、标准,对工程施工质量目标管理起着重要的作用。
因此,必须对全体职工进行质量规范和专业(工种)的培训,同时制定一套切实可行的技术业务考核制度,并与工资奖金挂钩。
3、加强程序化、标准化、规范化工作严格按照施工方案做好技术交底,按要求做好“三检制”;按《水利工程维修养护定额标准》施工,认真填写有关表格,按质量目标和管理制度要求施工。
4、质量信息工作项目管理部应积极收集有关新规范、新技术、新工艺、新材料等信息,加强对施工方案、技术交底、设计变更、隐蔽工程和有关质量记录的收集整理,对机械设备、测试仪器等进行严格管理。
对各种管理信息应及时收集、及时反馈、及时分析、及时应用,避免人为的浪费。
二、制定工程质量岗位责任制1、项目经理岗位责任制项目经理是工程项目质量管理工作的领导者和组织者,对保证工程质量起决定性作用。
项目经理承担工程项目质量指标。
2.执行《水利工程维修养护定额标准》并针对工程特点制定质量规章制度、质量目标、建立完善的质保体系,最后检查落实。
3.正确处理施工质量与施工进度以及监理关系,合理安排施工,确保工程质量。
水利工程施工质量检验与评定规程水利工程施工质量检验与评定规程引言水利工程是国家基础设施建设的重要组成部分,其施工质量关系到工程的安全、可靠性和持久性。
为了确保水利工程施工质量的达标,需要进行有效的检验和评定。
本文将深入探讨水利工程施工质量检验与评定规程的多个方面,包括检验方法、评定指标、评定标准等,并结合实际案例介绍相关内容。
一、水利工程施工质量检验方法1.非破坏性检测非破坏性检测是一种通过对工程材料和结构进行检测,而不破坏其完整性的方法。
常见的非破坏性检测方法包括超声波检测、射线检测和振动检测等。
例如,在水利工程的水闸施工中,可以通过超声波检测水闸的结构是否存在缺陷或损坏。
2.物理性能检测物理性能检测是通过对工程材料的物理特性进行检测,来评估其质量和性能的方法。
常见的物理性能检测方法包括抗压强度测试、抗拉强度测试和密度测试等。
例如,在水利工程的水库建设中,可以通过抗压强度测试评估水泥砼坝的强度和稳定性。
3.水利设备检测水利工程中的设备检测主要包括水泵、阀门和管道等设备的检测。
检测方法可以通过工作性能测试、设备运行情况监测和水流量测量等来进行。
例如,在水利工程的供水系统建设中,可以通过水流量测量和设备运行情况监测来评估供水设备的性能和可靠性。
二、水利工程质量评定指标1.工程结构的完整性工程结构的完整性是评估施工质量的重要指标之一。
它包括结构的稳定性、承载力和抗震性等方面。
评估完整性可以通过物理性能检测和非破坏性检测等方法进行。
例如,在水利工程的闸门建设中,可以通过物理性能检测评估闸门的承载力和稳定性。
2.工程施工精度工程施工精度评定是指施工过程中各环节的准确性和一致性。
评定施工精度可以通过测量和检测等方法进行。
例如,在水利工程的渠道建设中,可以通过测量渠道的地面高程和坡度来评估施工精度。
3.工程材料的质量工程材料的质量是影响施工质量的重要因素之一。
它包括材料的强度、耐久性和稳定性等方面。
评估材料质量可以通过物理性能检测和质量监控等方法进行。
水闸工程地基防渗处理及质量评定摘要:水闸工程地基时常会出现渗漏的质量通病,若没有进行有效的处理,则可能影响到水闸工程的质量安全和正常运作。
为此,本文结合工程实例,阐述了灌浆设计、灌浆试验和灌浆施工过程,重点就水闸工程地基防渗处理施工进行探讨,并对施工质量进行评定,为类似工程研究提供借鉴依据。
关键词:水闸工程;地基防渗;灌浆试验;施工质量中图分类号:f253.3 文献标识码:a 文章编号:随着城市基础设施建设步伐的不断加快,水利工程建设得到了进一步的发展。
水闸作为水利工程中的重要组成部分,是一种控制水位和调节流量的低水头水工建筑物,担负着防洪、灌溉、发电和养殖等重任,对促进城市经济发展具有重大的意义。
在水闸运作过程中,由于受到地质条件、水闸使用年限和人员操作等因素的影响,水闸工程地基时常会出现渗漏的现象,如不进行合理的控制和防范,则可能影响到水闸工程的正常运作,严重情况下可能导致人人们财产的损失。
因此,水闸管理人员应根据水闸工程地基的特点,有针对性地选择地基防渗处理方案,并做好施工质量的评定工作,以确保水闸的质量安全。
1 概述某水电站是一座以发电为主,兼有防洪、灌溉、供水、水产养殖的综合利用水利工程。
其左岸溢洪道闸室和进水闸地基以全风化泥质、砂质千枚岩为主,局部为变质砂岩、长石砂岩,地质条件差,经过40年运行,闸基渗漏明显,闸基扬压力很大。
因此,必须对左岸溢洪道和进水闸基础尽快进行有效的防渗处理。
2 灌浆设计2011年2月,业主提供了水闸工程地基防渗处理设计文件,防渗处理采用帷幕灌浆方法,左岸溢洪道防渗处理长度约为100.0m,进水闸防渗处理长度约为131.0m。
根据场地条件,帷幕排灌浆分单排区和双排区:单排孔距1.00m;双排孔距2.00m;排距1.00m,三次序布孔,直孔,孔径不小于75mm,孔深按q≤5.0lu设计防渗标准再延长5m为止。
3 灌浆试验由于水库是该地区唯一供水水源,帷幕灌浆须在保证最低供水水位条件下进行,闸基上下游仍然存在较大的水位差,对保证帷幕灌浆质量不利。
水利工程施工质量评定第二部分水闸工程单元工程质量评定表(共有36个表)本部分表格,系根据北京市地方标准—水利工程施工质量评定第二部分《水闸》(DB11/T387.2)及水利水电行业现行施工规范编制。
本部分适用于大中型水闸(过闸流量大于100m3/s)枢纽工程施工质量评定,小型水闸工程可参照执行。
评定表中加“△”的项目为主要检查(检测)项目。
工序名称前加“△”者为主要工序。
第二部分:水闸工程单元工程施工质量评定表表01水闸工程外观质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1. 本表用于水闸单位工程外观质量评定。
2. 单位工程完工后,项目法人应组织监理、设计、施工及工程运行管理等单位组成工程外观质量评定组,现场进行工程外观质量检验评定,并将评定结论报工程质量监督机构核定。
参加工程外观质量评定的人员应具有工程师以上技术职称或相应执业资格。
评定组人数应不少于5人,大型工程不宜少于7人。
3. 检查、检测数量。
检查、检测项目经工程外观质量评定组全面检查后,检测项目抽测25%,且各项不少于10点;检查项目由工程外观质量评定组根据现场检查结果共同讨论决定其质量等级。
4. 检测评定等级标准。
测点中符合质量标准的点数占总测点数的百分率为100%,评为一级;合格率为90.0%~99.9%,评为二级;合格率为70.0%~89.9%,评为三级;合格率小于70.0%,评为四级。
5. 一级评定得分为标准得分的100%,二级评定得分为标准得分的90%,三级评定得分为标准得分的70%,四级评定得分为标准得分的0%。
6. 合计应得分是实际评定各项标准分之和,实得分是各项实际得分之和。
得分率=实得分/应得分×100%,小数点后保留一位。
外观质量检查项目和标准水利水电工程表01 水闸工程外观质量评定表水利水电工程表02 水闸工程外观质量检测表水利水电工程表02 水闸工程外观质量检测表(续)表1.4 基坑开挖单元工程质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1. 单元工程划分:按检查验收区、段划分,每一检查验收区、段为一个单元工程。
2. 单元工程量:填写开挖方量(m3)及开挖面积(m2)。
3. 检查项目项次1、2应附设计要求说明。
填写不下时可另附页。
检查数量:按50~100m正方形检查网进行取样,局部可加密至15~25m。
4. 检测项目应按施工图填设计值及其单位(m或mm)。
5. 检测数量:底部高程每100m2不少于3个点;基坑尺寸每200m2不少于3个点;轴线位移每50延米不少于4个点。
6. 评定意见:“一般检查项目”后面的空格填“符合质量标准”或“基本符合质量标准”,视一般检查项目的“检查记录”而定。
7. 单元质量标准。
在主要检查项目符合质量标准的前提下,一般检查项目基本符合质量标准,检测总点数中有70%及其以上符合质量标准,即评为合格,一般检查项目符合质量标准,检测总点数中有90%及其以上符合质量标准,即评为优良。
水利水电工程表1.4 基坑开挖单元工程质量评定表注:“+”为超挖,“-”为欠挖。
表1.5 混凝土单元工程质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1. 单元工程划分:按混凝土浇筑仓号划分,每一仓号为一个单元工程,排架柱梁系按一次检查验收的范围,若干个柱梁为一个单元工程。
该单元包括基础面或混凝土施工缝处理,模板,钢筋,止水、伸缩缝和排水管安装,混凝土浇筑五个工序2. 单元工程量:填写本单元工程混凝土浇筑量(m3)。
3. 本表是在表1.5-1、表1.5-2、表1.5-3、表1.5-4和表1.5-5等工序质量评定后,由施工单位按照监理复核的工序质量结果填写(从表头至评定意见)。
单元工程质量等级由建设、监理复核评定。
4. 单元工程质量标准。
合格:工序质量全部合格。
优良:工序质量全部合格,优良工序达50%及其以上,且钢筋和混凝土浇筑两工序必须为优良。
水利水电工程表1.5 混凝土单元工程质量评定表表1.5-1 基础面或混凝土施工缝处理工序质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1. 单位工程、分部工程、单元工程名称、部位填写与单元工程表1.5相同。
2. 单元工程量除填写本单元工程混凝土量(m3)外,还要填基础岩面、施工缝或软基面处理的数量(m2)。
3. 本工序表分为基础岩面,混凝土施工缝和软基面等三种类型。
各类检查项目与质量标准不相同。
所评定工序属于哪种类型,就按相应类型检查项目的质量标准进行质量检验,并记录检验结果。
4. 工序质量标准。
在开仓前进行最后一次检查,主要检查项目符合质量标准,其他检查项目基本符合质量标准,即评为合格,全部符合质量标准,即评为优良。
水利水电工程表1.5-1 基础面或混凝土施工缝处理工序质量评定表表1.5-2 混凝土模板工序质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1. 单位工程、分部工程、单元工程名称、部位,填写与单元工程表1.5相同。
2. 单元工程量除填本单元工程混凝土量(m3)外,还要填模板安装量(m2)。
3. 检查项目项次2质量标准栏须填写设计要求,如写不下可另附页。
4. 检测项目。
(1)允许偏差栏,分为3种,应按模板性质及种类,在相应栏内用“√”标明。
(2)项次4、5、6、7应按施工图填写设计值及其单位(m或mm)。
实测值应对应于设计值,且一般同单位,而不应填偏差值。
(3)检测数量:按水平线(或垂直线)布置检测点。
相邻两板面高差每100m2 不少于10个点;模板平整度每100m2 不少于10个点;板面缝隙每100m2 不少于10个点;结构物边线与设计边线每条边线不少于3个点;结构物水平截面内部尺寸每100m2 不少于8个点;承重底模上表面高程每10m2不少于2个点;预留孔、洞尺寸及位置每项不少于3个点;轴线位移每条轴线不少于3个点。
5. 工序质量标准。
在主要检查项目符合质量标准的前提下,一般检查项目基本符合质量标准,检测总点数中有70%及其以上符合质量标准,即评为合格。
一般检查项目符合质量标准,检测总点数中有90%及其以上符合质量标准,即评为优良。
水利水电工程表1.5-2 混凝土模板工序质量评定表表1.5-3 混凝土钢筋工序质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1. 单位工程、分部工程、单元工程名称、部位填写与单元工程表1.5相同。
2. 单元工程量除填本单元工程混凝土量(m3)外,还要填钢筋工程量(t)。
3. 检查项目项次1质量标准栏为符合设计,填表时须在该栏中注明设计图号。
如果钢筋有替换等实际情况应在附页注明。
4. 检测数量:先进行宏观检查,未发现有明显不合格处,即可进行抽样检查;对梁、板、柱等小型构件,总检测点数不少于30个,其余总检测点数一般不少于50个。
5. 工序质量标准。
在主要检查检测项目符合质量标准的前提下,一般检查项目基本符合质量标准,检测总点数中有70%及其以上符合质量标准,即评为合格,一般检查项目符合质量标准,检测总点数中有90%及其以上符合质量标准,即评为优良。
水利水电工程表1.5-3 混凝土钢筋工序质量评定表注:d指钢筋直径表1.5-4 混凝土止水、伸缩缝和排水管安装工序质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1. 单位工程、分部工程、单元工程名称、部位填写与单元工程表1.5相同。
2. 单元工程量除填本单元工程混凝土量(m3)外,还要填本工序工程量(m)。
3. 检测数量:中心线安装偏差每条止水或伸缩缝检测不少于3个点;安装位置每条止水或伸缩缝检测不少于5个点。
4.工序质量标准。
在主要检查检测项目符合质量标准的前提下,一般检查项目基本符合质量标准,检测总点数中有70%及其以上符合质量标准,即评为合格。
一般检查项目符合质量标准,检测总点数中有90%及其以上符合质量标准,即评为优良。
水利水电工程表1.5-4 混凝土止水、伸缩缝和排水管安装工序质量评定表表1.5-5 混凝土浇筑工序质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1. 单位工程、分部工程、单元工程名称、部位填写与单元工程表1.5相同。
2. 单元工程量填本单元工程混凝土量(m3)。
3. 检查日期:混凝土浇筑时和拆模后分别进行检查,填写检查起始及截止时间。
4. 检查项目栏中项次9中△有表面平整要求的部分,指过流表面及高速水流区,或设计有特殊要求的部位。
5. 项次10麻面指混凝土表面局部出现直径与深度均小于5 mm的小凹坑。
项次11蜂窝指混凝土表面无水泥浆,露出石子深度大于5mm,但小于保护层厚度的缺陷。
狗洞指混凝土内部松散骨料深度超过保护层厚度的质量问题。
6. 项次12露筋指钢筋无混凝土包裹而外露的缺陷。
7. 项次14表面裂缝指混凝土表面短小、不跨层的无规则裂缝。
项次15深层及贯穿裂缝,对一般大体积混凝土部位,深层裂缝指缝深与缝宽均超过1m的裂缝。
贯穿裂缝指平面贯穿全仓,或缝深超过浇筑层。
8. 检测数量:外部尺寸每个部位不少于2个点;表面平整度、垂直度每个部位不少于10个点;建筑物边坡线与设计边线差、轮廓线顺直度、预留孔洞埋件每个部位不少于2个点。
9、工序质量标准。
凡主要检查项目全部符合优良质量标准,一般检查项目符合优良或合格质量标准,检测总点数中有90%及其以上符合质量标准,即评为优良;凡主要检查项目全部符合合格标准,一般检查项目基本符合合格标准,检测总点数中有70%及其以上符合质量标准,即评为合格。
水利水电工程表1.5-5 混凝土浇筑工序质量评定表表1.6 混凝土预制构件安装单元工程质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1. 单元工程划分:按设计部位划分,每一部位为一个单元工程。
2. 单元工程量:填写安装预制构件数量(t、m3、件)。
3. 检查项目栏中项次1、2、3的质量标准栏为“符合设计要求”,项次1填写图纸的图号。
项次2内容较多,采用另附页方式,填写见附页,项次3填写混凝土预制件的设计标号(或等级)。
4. 检测数量:按要求逐项检查,总检测点数不少于20个点。
5. 单元工程质量标准。
在主要检查项目全部符合质量标准的前提下,如果检测项目实测点合格率在70%及其以上,即评为合格。
如果实测点合格率为90%及其以上,即评为优良;或者,实测点合格率虽在70%~90%之间,但预制构件制造质量优良,即本单元工程仍可评为优良。
如果本单元中的预制构件制造质量优良,可在百分数后面加上“预制构件制造质量优良”(同时将制造质量评定表“表1.21”附在本表后面)。
水利水电工程表1.6 混凝土预制构件安装单元工程质量评定表表1.8 岩石地基帷幕灌浆单元工程质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
