通风空调施工组织方案
- 格式:wps
- 大小:138.83 KB
- 文档页数:32
一、工程概况本工程为XX地区某建筑物通风空调系统安装工程,工程内容包括:新风系统、排风系统、空调系统、防排烟系统等。
工程总建筑面积为XX平方米,建筑高度为XX 米。
施工工期为XX个月。
二、施工准备1. 施工组织成立专项施工领导小组,负责整个工程的施工组织、协调和监督工作。
2. 技术准备(1)熟悉施工图纸,了解工程特点和施工要求。
(2)组织施工人员进行技术培训,确保施工人员掌握相关施工技能。
(3)制定详细的施工方案,明确施工工艺、施工流程和施工质量控制点。
3. 材料准备(1)根据施工图纸和施工方案,编制材料清单,确保材料供应充足。
(2)对进场的材料进行验收,确保材料质量符合国家标准。
4. 机械设备准备(1)根据施工方案,确定所需机械设备,并确保设备完好。
(2)对机械设备进行调试,确保设备运行正常。
三、施工方法及工艺要求1. 新风系统(1)新风管道采用镀锌钢板,管道连接采用焊接或法兰连接。
(2)新风机组安装前,对基础进行验收,确保平整、牢固。
(3)新风机组安装时,注意水平、垂直度,确保安装精度。
2. 排风系统(1)排风管道采用镀锌钢板,管道连接采用焊接或法兰连接。
(2)排风机组安装前,对基础进行验收,确保平整、牢固。
(3)排风机组安装时,注意水平、垂直度,确保安装精度。
3. 空调系统(1)空调管道采用镀锌钢板,管道连接采用焊接或法兰连接。
(2)空调机组安装前,对基础进行验收,确保平整、牢固。
(3)空调机组安装时,注意水平、垂直度,确保安装精度。
4. 防排烟系统(1)防排烟管道采用镀锌钢板,管道连接采用焊接或法兰连接。
(2)防排烟风机安装前,对基础进行验收,确保平整、牢固。
(3)防排烟风机安装时,注意水平、垂直度,确保安装精度。
四、施工质量控制1. 施工过程中,严格按照施工方案和质量标准进行施工。
2. 对施工过程中的关键工序进行严格控制,确保工程质量。
3. 定期对施工人员进行质量培训,提高施工人员的质量意识。
建筑通风与空调工程施工组织设计方案一、前言建筑通风与空调工程施工组织设计方案是指在建筑施工过程中,根据工程特点和施工要求,对通风与空调工程的施工组织进行全面规划和设计。
本方案旨在确保施工工艺的科学性和施工效益的最大化,提高工程施工质量,保障施工进度和安全。
二、施工组织设计原则1. 以安全为首要原则:建立完善的安全管理体系,制定详细的安全措施和施工规范,保障工人的人身安全。
2. 以质量为核心:严格按照设计图纸和质量要求进行施工,强调施工工艺的标准化和规范化。
3. 以经济效益为导向:合理安排施工工序,优化施工方案,控制成本,提高施工效率。
4. 以绿色环保为目标:采用节能环保的施工材料和设备,减少对环境的污染和对能源的浪费。
三、施工组织的具体实施方案1. 施工准备阶段1.1 成立施工组织设计小组,负责编制具体的施工方案和施工组织图。
1.2 确定施工所需的人力、物力和资金,并进行合理的调度和安排。
1.3 制定施工现场的安全管理计划,明确责任分工和安全措施。
1.4 与相关部门取得联系,办理施工前的必要手续和审批。
2. 施工技术方案2.1 按照设计图纸和工程要求,制定详细的施工工序和施工措施。
2.2 根据施工工序确定施工所需的材料、设备和施工人员,并进行统一采购和调度。
2.3 制定施工现场布置方案,确保施工场地的合理利用和施工作业的安全进行。
3. 安全管理方案3.1 制定施工现场安全管理制度,明确施工人员的职责和义务。
3.2 安排专人负责现场安全检查和巡视,及时发现和处理安全隐患。
3.3 加强对施工人员的安全教育和培训,提高安全意识和技能。
4. 质量管理方案4.1 制定施工质量验收标准,明确各施工单位的质量要求和验收程序。
4.2 加强对施工工艺的监督和检查,确保施工过程中质量的可控性和可追溯性。
4.3 配备专业的质量检测设备,定期对施工质量进行抽查和检验。
5. 经济管理方案5.1 制定详细的施工进度计划,明确各施工单位的工期要求和任务。
通风空调施工组织设计方案一、引言通风空调施工是一项非常重要的建筑工程,可以有效地改善室内空气质量和舒适度。
本文旨在为通风空调施工组织设计提供一些指导和建议。
二、施工准备2.1 确定施工任务在开始施工之前,需要明确施工任务和工期。
具体包括:•安装通风管道和设备•安装空调设备和管道•进行管道、设备的连接、维修和调试在明确工作任务的基础上,需要制定合理的施工方案和进度安排。
2.2 确定施工班组在确定施工任务和工期的基础上,需要组建施工班组。
建议根据具体施工任务和工期安排,选派技术比较熟练、工作责任心强的工人参与施工。
此外,也需要按照施工任务和安全要求选派相应的安全保障人员。
2.3 设备材料准备在明确施工任务和工期的基础上,需要做好设备、材料的准备工作,确保施工期间材料充足,设备齐备,避免施工期间出现材料、设备不足的情况。
2.4 安全准备施工过程中需要遵守国家有关安全规定和标准,并制定合理的安全措施和应急预案。
在施工期间需要加强现场管理,确保施工作业的安全。
三、施工流程3.1 通风系统施工流程通风系统施工流程如下:1.根据设计图纸,对现场进行测量,并确定通风管道的具体布局和尺寸。
2.根据测量结果和设计图纸,进行材料的尺寸、预制和加工工作。
3.将准备好的管道和设备进行安装,包括通风机、风管、风口、排风罩等。
4.根据系统要求,对风管进行密封处理,防止漏风和漏水。
5.进行空气调节器和口中调节器的安装,并将其与风管连接,进行相应的调试和试运行。
3.2 空调系统施工流程空调系统施工流程如下:1.根据设计图纸,对现场进行测量,并确定空调设备的具体布局和尺寸。
2.根据测量结果和设计图纸,进行材料的尺寸、预制和加工工作。
3.将准备好的设备和管道进行安装,包括空调机、冷凝器、膨胀阀和电气控制设备等。
4.将室内机、室外机进行连接,并将其安装到相应的支架上。
5.根据系统要求,进行真空排气和加注制冷剂的工作。
6.进行空调系统的调试和试运行。
通风空调工程施工方案一、通风空调工程简介(1)工程概况通风空调工程主要包括:空调系统、通风系统、暖通防排烟系统。
(2)材质选用通风空调工程材质选用具体见表。
1、施工组织根据通风空调工程施工内容和施工工期安排,结合土建专业施工部署,本工程通风空调工程共组织2班组分别进行风系统及空调水系统的施工。
具体安排如下:主体结构预留预埋阶段,通风1班组负责汽车库及检修车库施工段通风空调工程的预留预埋工作,通风2班组负责提前对封闭场所通风空调工程的安装。
后期安装施工阶段,通风1、班组负责汽车库地下室及检修车库通风空调工程的施工工作,通风。
2班组负责汽车库地上通风空调工程的施工工作。
2、施工要点1)风管支托吊架的设置应根据施工图及现场情况统一放线做到横平竖直,统一美观,支架间距按规定设置,对于边长大于2500mm 的超宽特殊风管支吊架按设计要求或经设计签认的技术核定单规定尺寸设置制安。
2)支托吊架的设置应避让法兰、风口、阀件、测量孔等位置。
3)当水平悬吊的主、干风管长度超过15米时,应设置防止摆动的固定点,且每个系统不得少于1个,风管转弯处应设加固支架。
4)风管吊装前应认真检查风管内有无工具杂物,并保证风管内清洁卫生。
5)风管采用两段以上组合吊装时,设置的吊点应与吊装物垂直,吊装索具与风管接触处应采取保护措施。
6)当风管穿过需要封闭的防火、防爆的墙体或楼板时,应设置防护套管,风管与套管之间应用不燃且对人体无害的柔性材料封堵。
7)风管内严禁有其它管线穿越。
8)风管法兰间应采用橡胶石棉板垫片,软接材料应采用不燃材料。
9)法兰连接应平行、严密、垫料均匀饱满且不应凸入管内及突出法兰外,法兰螺栓应双面加垫片,螺栓紧固一致,螺母方向一致。
10)支托吊架型钢材料应于制作前校直校平,制作完成应刷油防腐、安装好的支吊架应无扭曲现象,系统安装调整完毕应统一调整吊杆超出螺母预留长度,并在吊杆螺纹处涂抹防锈油料。
11)各类支吊架加工制作应机械切割及机械钻孔,严禁使用氧焊切割吹孔。
通风空调工程施工方案一、工程概况本工程位于大型商业综合体内,总建筑面积为XXXX平方米,由多个楼层组成。
工程包括通风和空调系统的设计、采购、安装和调试等工作。
二、施工目标1.提供舒适的室内环境,包括恒定的温度、湿度和空气质量。
2.保证通风和空调系统的正常运行,提供稳定的供气和排气。
3.降低能耗,提高能源利用效率。
4.满足环境保护的要求,减少对大气、水源和土壤的污染。
三、施工内容及工序1.方案设计:根据建筑结构和使用需求,设计合理的通风和空调系统方案。
包括冷热源选择、管道、风口、末端设备的布置等。
2.材料采购:根据设计方案,确定所需材料的规格、参数和数量,并进行采购。
3.管道安装:按照设计方案,进行管道的预埋、焊接和安装。
注意管道的密封、支撑和防腐保温措施。
4.风口安装:根据设计方案,进行风口的安装和调整。
确保风口位置合理,风量调节灵活。
5.末端设备安装:安装空调机组、风机盘管等末端设备。
进行管道连接、电气接线和调试工作。
6.控制系统调试:调试空调和通风系统的控制回路,确保系统正常运行。
包括温度、湿度、压力和风量的调节。
四、施工要求1.安全施工:施工过程中,严格遵守安全操作规程,保证人员安全。
合理设置防护措施,防止事故发生。
2.质量控制:按照相关规范和标准进行施工,确保工程质量。
对关键节点和设备进行检测和测试,确保其正常运行。
3.节能环保:采用先进的节能设备和技术,提高能源利用效率。
严格控制噪音和振动,保护周边环境。
4.工期管理:合理安排施工进度,严格按照计划进行施工。
及时调整和协调工程进展,确保项目按时完成。
五、质量保证措施1.施工技术:由专业技术人员进行施工,具备相关证书和工作经验。
严格按照设计方案和工艺要求施工。
2.材料检测:对采购的材料进行抽样检测,确保其质量符合要求。
3.现场监理:安排专业监理人员进行现场监督和检查,及时发现和整改工程质量问题。
4.施工记录:对施工过程进行记录和保存,包括材料验收、工程检测和调试等。

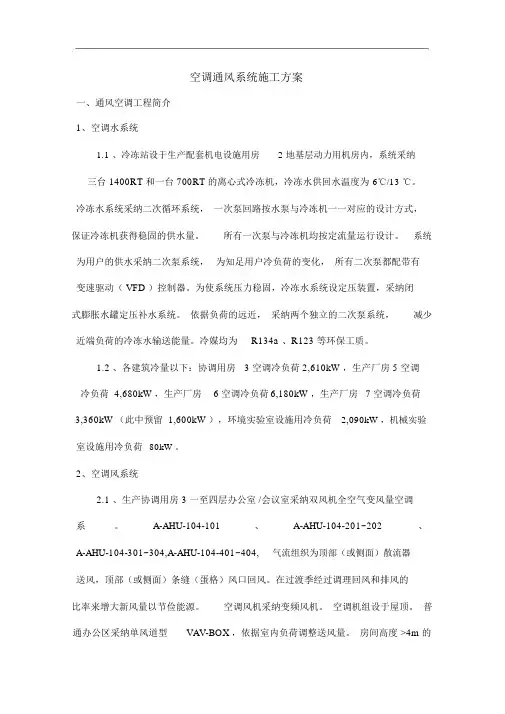

空调通风系统施工方案一、通风空调工程简介1、空调水系统1.1 、冷冻站设于生产配套机电设施用房 2 地基层动力用机房内,系统采纳三台 1400RT 和一台 700RT 的离心式冷冻机,冷冻水供回水温度为6℃/13 ℃。
冷冻水系统采纳二次循环系统,一次泵回路按水泵与冷冻机一一对应的设计方式,保证冷冻机获得稳固的供水量。
所有一次泵与冷冻机均按定流量运行设计。
系统为用户的供水采纳二次泵系统,为知足用户冷负荷的变化,所有二次泵都配带有变速驱动( VFD )控制器。
为使系统压力稳固,冷冻水系统设定压装置,采纳闭式膨胀水罐定压补水系统。
依据负荷的远近,采纳两个独立的二次泵系统,减少近端负荷的冷冻水输送能量。
冷媒均为R134a 、R123 等环保工质。
1.2 、各建筑冷量以下:协调用房 3 空调冷负荷 2,610kW ,生产厂房 5 空调冷负荷 4,680kW ,生产厂房 6 空调冷负荷 6,180kW ,生产厂房7 空调冷负荷3,360kW (此中预留 1,600kW ),环境实验室设施用冷负荷2,090kW ,机械实验室设施用冷负荷80kW 。
2、空调风系统2.1 、生产协调用房 3 一至四层办公室 /会议室采纳双风机全空气变风量空调系。
A-AHU-104-101、A-AHU-104-201~202、A-AHU-104-301~304,A-AHU-104-401~404,气流组织为顶部(或侧面)散流器送风,顶部(或侧面)条缝(蛋格)风口回风。
在过渡季经过调理回风和排风的比率来增大新风量以节俭能源。
空调风机采纳变频风机。
空调机组设于屋顶。
普通办公区采纳单风道型VAV-BOX ,依据室内负荷调整送风量。
房间高度 >4m 的房间,采纳风机型串连VAV-BOX ,依据室内负荷调整送风量。
2.2 、生产协调用房 3 一层档案室采纳单风机全空气定风量空调系统。
A-AHU-104-105, 气流组织为顶部散流器送风,顶部单层百叶风口回风。
第1篇一、项目概述1. 项目背景随着我国经济的快速发展,办公环境的要求越来越高,良好的通风和空调系统对于提高工作效率、保障员工健康具有重要意义。
本项目旨在为某办公楼提供一套完善的通风空调系统,以满足办公楼内员工的工作和生活需求。
2. 项目目标(1)确保空调系统稳定运行,满足办公楼内温度、湿度、空气质量等要求;(2)降低能源消耗,提高能源利用效率;(3)确保系统安全、可靠,便于维护和管理。
二、工程范围及内容1. 工程范围本项目包括通风空调系统的设计、设备选型、安装、调试及验收等工作。
2. 工程内容(1)通风系统设计:主要包括新风系统、排风系统、风管设计等;(2)空调系统设计:主要包括冷水机组、冷却塔、风机盘管、新风机组等;(3)设备选型:根据设计要求,选择合适的通风空调设备;(4)安装工程:包括通风管道、风阀、风机、空调机组等设备的安装;(5)调试与验收:对通风空调系统进行调试,确保系统运行正常,并进行验收。
三、施工组织1. 施工队伍成立专业的通风空调施工队伍,包括施工人员、技术人员、质量管理人员等。
2. 施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
3. 施工质量保证措施(1)严格按照设计图纸和施工规范进行施工;(2)选用优质材料,确保设备质量;(3)加强施工过程质量控制,严格执行自检、互检、专检制度;(4)加强施工现场安全管理,确保施工安全。
四、施工工艺及流程1. 施工工艺(1)通风管道安装:采用现场制作、预制、吊装等工艺,确保管道安装质量;(2)风阀安装:采用现场制作、预制、吊装等工艺,确保风阀安装质量;(3)风机安装:采用现场制作、预制、吊装等工艺,确保风机安装质量;(4)空调机组安装:采用现场制作、预制、吊装等工艺,确保空调机组安装质量;(5)系统调试:对通风空调系统进行调试,确保系统运行正常。
2. 施工流程(1)施工准备:了解设计图纸,熟悉施工规范,准备施工材料;(2)通风管道安装:按照设计要求,进行风管制作、安装;(3)风阀安装:按照设计要求,进行风阀制作、安装;(4)风机安装:按照设计要求,进行风机安装;(5)空调机组安装:按照设计要求,进行空调机组安装;(6)系统调试:对通风空调系统进行调试,确保系统运行正常;(7)验收:对通风空调系统进行验收,确保工程质量。
通风空调工程施工方案模板一、工程概述通风空调工程是对建筑内部空气进行循环、净化、调节和控制的系统工程。
主要是通过通风和空调设备,有效地改善室内的空气质量,提高人们的舒适度和健康指标。
本工程施工方案包括整个通风空调工程的设计、安装、调试,保养和维护等综合内容,以确保工程质量和工期的顺利完成。
二、设计要求1. 建筑结构要求:要根据建筑的结构特点和功能需求,合理确定通风空调系统的布局和设备选型,确保系统的有效性和经济性。
2. 通风空调系统要求:通风空调系统应符合国家相关标准和规范要求,保证系统的安全可靠、稳定运行,并能够满足室内的温度、湿度、新风量等设计要求。
3. 设备选型要求:要选择性能稳定、品质可靠的通风空调设备,并确保设备的安全性和节能性能。
4. 施工图设计要求:施工图设计要清晰准确,符合实际施工要求,确保施工的有效性和质量要求。
三、施工准备工作1. 人员安排:根据工程的规模和施工要求,合理安排施工人员,确保施工的质量和进度要求。
2. 材料准备:根据设计要求和施工图设计,提前准备好所需的材料和设备,确保施工的顺利进行。
3. 施工场地准备:对施工场地进行必要的清理和整理,保证施工人员的施工安全和作业效率。
四、施工工序1. 安装通风管道:首先进行通风管道的安装工作,根据设计要求和施工图纸的要求,将通风管道按照规定的位置和尺寸进行安装,确保通风系统的畅通。
2. 安装空调设备:接着进行空调设备的安装工作,根据设计要求和施工图纸的要求,将空调设备按照规定的位置和尺寸进行安装,确保空调系统的正常运行。
3. 系统调试:完成通风管道和空调设备的安装后,进行系统的整体调试工作,保证系统的正常运行和稳定性。
4. 系统保养:系统调试完成后,根据设计要求和维护手册的要求,进行系统的定期保养工作,确保系统的长期运行和性能稳定。
五、施工安全措施1. 施工前必须进行安全教育和培训,确保施工人员了解施工安全操作规程和应急措施。
通风空调工程施工组织设计一、工程概况本项目为XXXX大厦通风空调工程,位于XX市中心区域,总建筑面积约为XXX平方米。
工程主要包括通风空调系统的设计、安装、调试及验收等工作。
通风空调系统包括冷冻站、锅炉房、通风机房、空调机房等设施,以及相关的风管、水管、电路等管道线路。
二、施工组织设计1. 施工目标确保通风空调工程按期完成,达到设计要求和质量标准,安全无事故,文明施工。
2. 施工原则(1)以人为本,确保施工人员的安全与健康。
(2)严格按施工图纸和施工方案施工,确保工程质量。
(3)科学组织,合理安排,确保施工进度。
(4)强化施工现场管理,创建文明施工环境。
3. 施工组织结构项目经理:负责整个通风空调工程的施工管理,对工程的进度、质量、安全等方面进行全面领导。
技术负责人:负责通风空调工程的技术指导,对施工方案的制定和实施进行技术监督。
施工队伍:包括风管工、水管工、电工、焊工等,负责具体的施工任务。
4. 施工流程(1)施工准备:包括人员、材料、设备、工具等的准备,以及施工现场的清理和布置。
(2)风管安装:按照设计图纸进行风管的预制和安装,包括风管的切割、焊接、保温等工序。
(3)水管安装:按照设计图纸进行水管的预制和安装,包括水管的切割、焊接、保温等工序。
(4)设备安装:包括冷冻站、锅炉房、通风机房、空调机房等设备的安装,以及相关的控制系统的连接和调试。
(5)系统调试:对通风空调系统进行调试,包括风量、温度、湿度、噪声等指标的检测和调整。
(6)验收:通风空调工程完成后,组织相关单位进行验收,确保工程质量达到设计要求和标准。
5. 施工措施(1)安全生产:加强施工现场的安全管理,制定安全操作规程,定期进行安全教育和安全检查。
(2)质量控制:严格按施工图纸和施工方案施工,加强质量检查,确保工程质量。
(3)进度管理:合理安排施工计划,确保施工进度与整体工程进度相协调。
(4)文明施工:加强施工现场的环境管理,保持施工现场的整洁和有序。
