工作界面划分及计算说明
- 格式:doc
- 大小:26.00 KB
- 文档页数:4
室内装修工程工作界面划分背景在进行室内装修工程时,合理划分工作界面是关键的一步。
划分合理的工作界面可以提高施工效率,并确保安全性。
本文将介绍室内装修工程中常见的工作界面划分方式。
1. 施工区域划分施工区域划分是最基本的工作界面划分方式。
根据装修设计图纸,将整个施工区域划分为不同的功能区域,如客厅区、卧室区、厨房区等。
通过明确的划分,可以使施工人员清晰地知道各个区域的工作任务,并避免交叉干扰。
2. 工作人员划分在施工区域划分的基础上,还可以进行工作人员划分。
根据工作任务的不同,将施工人员划分为不同的小组或个人,每个小组或个人负责一定区域或工作内容。
这样可以提高施工效率,避免工作人员之间的混乱和冲突。
3. 安全区域划分在室内装修工程中,安全是至关重要的。
为了确保施工人员的安全,可以设置安全区域。
安全区域可以包括工具堆放区、危险材料存放区等,这些区域应该远离施工区域,并采取明显的标识。
同时,应该明确指定只有特定的工作人员能够进入这些区域,并采取相应的安全措施。
4. 交通通道划分在进行室内装修工程时,交通通道的划分也非常重要。
合理的交通通道可以保证施工人员的顺畅出入,并确保紧急情况下的疏散。
通常情况下,交通通道应该留出足够的宽度,并保持畅通。
同时,应该注意避开施工区域,以免干扰施工工作。
结论室内装修工程工作界面的合理划分对于施工效率和安全性至关重要。
通过施工区域划分、工作人员划分、安全区域划分和交通通道划分,可以提高施工效率,并确保施工人员的安全。
在进行划分时,应根据具体工程的要求和特点,合理设计工作界面,并采取相应的措施进行实施。
工作界面划分及计算说明工作界面的划分及计算是一个重要的设计环节,它直接关系到用户在工作过程中的效率和体验。
在进行工作界面的划分和计算时,需要考虑到用户的需求、任务流程、信息结构等因素,以确保界面的清晰可用。
首先,工作界面的划分应该基于用户的任务流程。
通过对用户工作过程的研究和用户需求的调查,可以确定用户完成工作所需的各个步骤和任务。
然后,根据这些任务的重要性和关联性,将工作界面划分为不同部分。
通常情况下,可以将界面划分为导航栏、工作区域和工具栏等。
工作区域是用户进行实际工作的地方,它通常占据界面的主要部分。
在划分工作区域时,需要考虑到用户的工作流程和信息结构。
工作区域应该以清晰的布局和逻辑结构呈现,以便用户能够轻松找到需要的信息和进行相应的操作。
根据用户的任务需求,可以将工作区域划分为不同的模块,每个模块负责不同的功能和任务。
工具栏是界面的顶部或底部的工具菜单,用于提供用户常用的操作和工具。
工具栏通常包含图标、按钮和下拉菜单等元素,用户可以通过点击这些元素来执行相应的操作。
在划分工具栏时,需要考虑到用户最常用的操作和工具,并将它们放置在易于访问的位置。
在进行工作界面的计算时,需要考虑到界面元素的尺寸和布局。
界面元素的尺寸应该适中,既不会过大占据过多空间,也不会过小导致用户操作困难。
同时,界面元素的布局应该合理,避免元素之间的重叠和错乱,以确保界面的整体美观和可用性。
在计算工作界面时,可以使用布局工具或界面设计软件来实现。
这些工具通常提供拖拽、对齐、分组等功能,可以帮助设计师快速创建合适的界面布局。
同时,也可以通过用户测试和评估来验证和调整工作界面的效果,以确保界面符合用户的期望和要求。
总之,工作界面的划分及计算是一个需要仔细考虑的环节。
通过基于用户任务流程的划分和合理的元素尺寸和布局的计算,可以设计出清晰、可用的工作界面,提高用户的工作效率和体验。

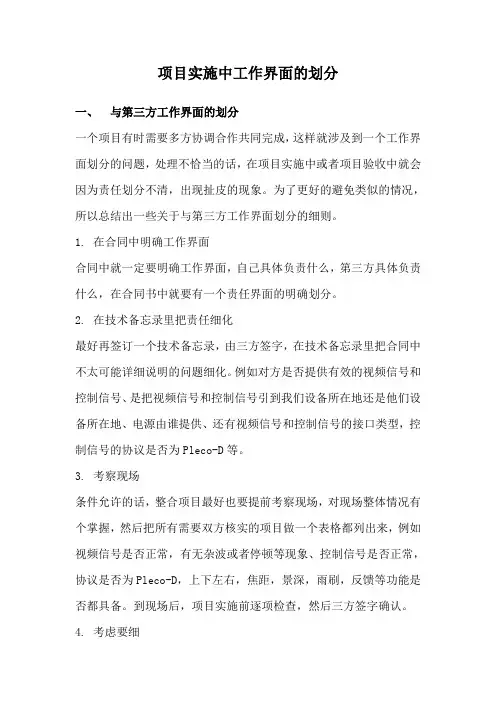

项目实施中工作界面的划分一、与第三方工作界面的划分一个项目有时需要多方协调合作共同完成,这样就涉及到一个工作界面划分的问题,处理不恰当的话,在项目实施中或者项目验收中就会因为责任划分不清,出现扯皮的现象。
为了更好的避免类似的情况,所以总结出一些关于与第三方工作界面划分的细则。
1.在合同中明确工作界面合同中就一定要明确工作界面,自己具体负责什么,第三方具体负责什么,在合同书中就要有一个责任界面的明确划分。
2.在技术备忘录里把责任细化最好再签订一个技术备忘录,由三方签字,在技术备忘录里把合同中不太可能详细说明的问题细化。
例如对方是否提供有效的视频信号和控制信号、是把视频信号和控制信号引到我们设备所在地还是他们设备所在地、电源由谁提供、还有视频信号和控制信号的接口类型,控制信号的协议是否为Pleco-D等。
3.考察现场条件允许的话,整合项目最好也要提前考察现场,对现场整体情况有个掌握,然后把所有需要双方核实的项目做一个表格都列出来,例如视频信号是否正常,有无杂波或者停顿等现象、控制信号是否正常,协议是否为Pleco-D,上下左右,焦距,景深,雨刷,反馈等功能是否都具备。
到现场后,项目实施前逐项检查,然后三方签字确认。
4.考虑要细一些看起来微不足道的小问题,在现场都会给项目实施带来影响。
例如链路或者机柜等用到整合方的,要对链路带宽,稳定情况,机柜内是否有足够空间,电源插板是否留有接口,是否有24小时恒稳电源,机柜内是否有接地等情况做出统计。
5.整合方没有到现场的,给甲方提供书面报告如果因为特殊情况,第三方没有到现场,要把检查的结果书面报告甲方。
6.项目实施中紧密配合实施工作界面和相互责任都划清楚以后,在施工过程中要尽量配合,共同早日完成任务,因为甲方一般最看重的还是最终那个结果。
二、与第甲方工作界面的划分每个项目中甲方和承建方都是必不可少的,我们与甲方也需要有一个工作界面的划分,避免后期增加额外的费用。
工程各部门工作界面划分
工程项目通常涉及多个部门,每个部门都有自己的工作界面和
职责划分。
以下是一般工程项目中各部门的工作界面划分:
1. 设计部门,设计部门负责项目的整体设计工作,包括结构设计、电气设计、机械设计等。
他们需要与客户沟通需求,制定设计
方案,并与其他部门协调,确保设计方案的可行性和符合项目要求。
2. 施工部门,施工部门负责项目的实际施工工作,他们需要根
据设计方案进行具体的施工安排,包括人员调配、材料采购、施工
进度控制等。
施工部门需要与设计部门、采购部门等部门进行协调,确保施工进度和质量。
3. 采购部门,采购部门负责项目所需材料和设备的采购工作,
他们需要与设计部门和施工部门沟通,了解项目的具体需求,然后
进行供应商的选择和采购合同的签订。
4. 质量控制部门,质量控制部门负责监督项目的施工质量,他
们需要进行现场检查和测试,确保项目符合相关标准和规定。
5. 安全管理部门,安全管理部门负责项目的安全管理工作,包括制定安全生产规定、组织安全培训、监督施工现场安全等工作。
6. 工程管理部门,工程管理部门负责项目的整体管理工作,包括项目进度控制、成本控制、风险管理等。
以上是一般工程项目中各部门的工作界面划分,每个部门都有自己的职责和工作范围,需要相互配合,共同完成项目的目标。
设计专业工作界面划分首先呢,从大的方向看,咱可以把设计工作界面按照设计阶段来划分。
就像是一场接力赛似的。
一、前期调研和概念设计阶段。
1. 市场调研人员。
这伙人就像是侦探一样,到处去搜集情报。
他们要去了解市场上同类产品或者设计的流行趋势。
比如说,如果是做手机壳设计,他们就得去看看现在市面上大家都喜欢啥样的图案、啥材质的手机壳卖得好。
他们的工作界面主要就是在市场里、网络上各种搜索,然后整理出一堆数据和报告,就像搜集宝藏一样,把那些有用的信息都挖出来。
2. 创意策划人员。
这是一群脑洞大开的家伙。
他们拿到市场调研人员的“宝藏”后,就开始在脑袋里捣鼓各种奇奇怪怪的想法。
他们的工作界面主要是在自己的小天地里,可能是在充满创意的工作室里,拿着笔在本子上乱画,或者对着电脑做各种概念草图。
他们要把那些抽象的市场需求变成一些初步的设计概念,就像魔法师把各种元素混合起来变成一个魔法咒语一样。
二、草图和初步设计阶段。
1. 手绘草图设计师。
这些人就像是艺术家在涂鸦。
他们拿着笔在纸上刷刷刷地画,把创意策划人员那些还比较模糊的概念变得更具体。
他们的工作界面就是画纸、画板和各种各样的画笔。
他们不用太在意细节,只要把大致的形状、布局和感觉画出来就好。
就像是在搭建一个房子的框架,虽然粗糙但是很关键。
2. 初步数字设计师(使用软件制作初步方案的)这时候就轮到那些软件小能手出场了。
他们把手绘草图设计师的作品拿过来,然后用设计软件(像Adobe Illustrator之类的)把它变成电子版本的初步设计。
他们的工作界面就是电脑屏幕、绘图软件和鼠标、数位板。
他们要在这个阶段确定基本的色彩搭配、元素比例等,就像是给那个粗糙的房子框架装上窗户和门一样。
三、深化设计阶段。
1. 细节设计师。
这些人就是“细节控”。
他们要把初步设计进一步完善,每一个小角落、每一个小元素都不放过。
他们会在软件里放大缩小,调整线条的粗细、颜色的饱和度,让整个设计看起来更加精致。

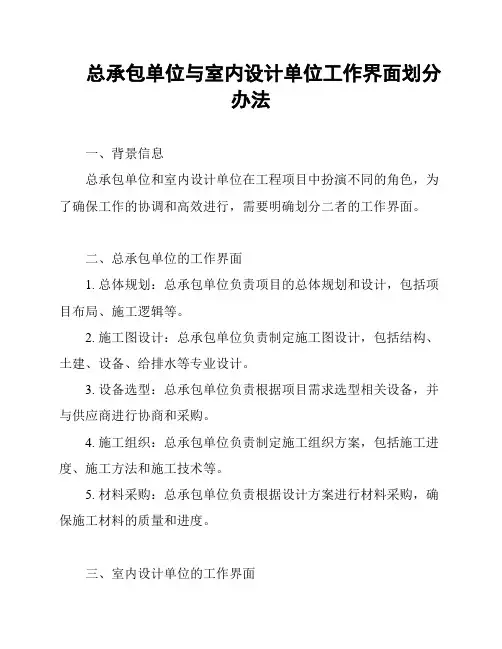

总承包单位与室内设计单位工作界面划分办法一、背景信息总承包单位和室内设计单位在工程项目中扮演不同的角色,为了确保工作的协调和高效进行,需要明确划分二者的工作界面。
二、总承包单位的工作界面1. 总体规划:总承包单位负责项目的总体规划和设计,包括项目布局、施工逻辑等。
2. 施工图设计:总承包单位负责制定施工图设计,包括结构、土建、设备、给排水等专业设计。
3. 设备选型:总承包单位负责根据项目需求选型相关设备,并与供应商进行协商和采购。
4. 施工组织:总承包单位负责制定施工组织方案,包括施工进度、施工方法和施工技术等。
5. 材料采购:总承包单位负责根据设计方案进行材料采购,确保施工材料的质量和进度。
三、室内设计单位的工作界面1. 设计方案:室内设计单位负责制定室内设计方案,包括室内装修风格、平面布局、色彩搭配等。
2. 材料选购:室内设计单位负责根据设计方案选购室内装修所需材料,并与供应商进行协商和采购。
3. 施工图纸:室内设计单位负责制定室内施工图纸,包括平面布置、灯具布置、家具定位等。
4. 招标管理:室内设计单位负责制定相关招标文件,并参与室内装修施工合同的招标管理。
5. 施工监督:室内设计单位负责对室内装修施工过程进行监督,确保施工质量和进度。
四、工作界面划分的原则1. 分工明确:总承包单位和室内设计单位在工作界面上要明确各自的职责和权责。
2. 协同配合:总承包单位和室内设计单位要密切协作,确保工作的无缝衔接和顺利进行。
3. 信息共享:总承包单位和室内设计单位要及时共享工程项目的相关信息,以确保双方可以做出准确的决策。
4. 风险评估:总承包单位和室内设计单位要共同评估工程项目的风险,并采取相应的应对措施。
五、工作界面划分的重要性明确总承包单位和室内设计单位的工作界面划分有助于提高工作效率,减少沟通误差,确保工程项目的顺利进行。
六、总结总承包单位和室内设计单位在工作界面上的划分应遵循明确分工、协同配合、信息共享和风险评估的原则,以确保工程项目顺利进行。

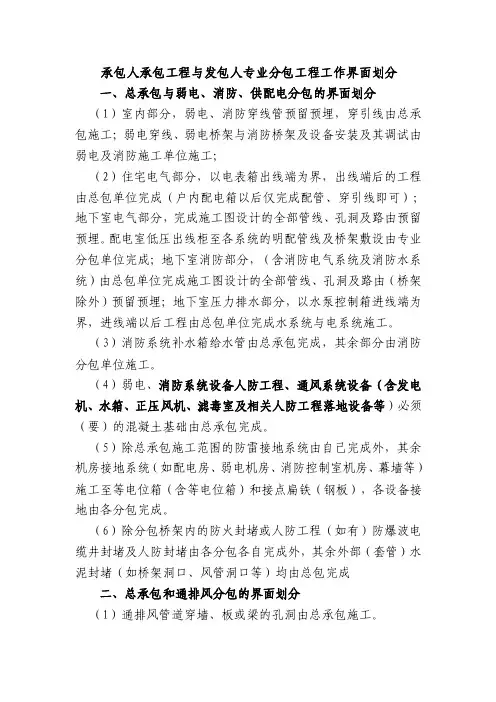

承包人承包工程与发包人专业分包工程工作界面划分一、总承包与弱电、消防、供配电分包的界面划分(1)室内部分,弱电、消防穿线管预留预埋,穿引线由总承包施工;弱电穿线、弱电桥架与消防桥架及设备安装及其调试由弱电及消防施工单位施工;(2)住宅电气部分,以电表箱出线端为界,出线端后的工程由总包单位完成(户内配电箱以后仅完成配管、穿引线即可);地下室电气部分,完成施工图设计的全部管线、孔洞及路由预留预埋。
配电室低压出线柜至各系统的明配管线及桥架敷设由专业分包单位完成;地下室消防部分,(含消防电气系统及消防水系统)由总包单位完成施工图设计的全部管线、孔洞及路由(桥架除外)预留预埋;地下室压力排水部分,以水泵控制箱进线端为界,进线端以后工程由总包单位完成水系统与电系统施工。
(3)消防系统补水箱给水管由总承包完成,其余部分由消防分包单位施工。
(4)弱电、消防系统设备人防工程、通风系统设备(含发电机、水箱、正压风机、滤毒室及相关人防工程落地设备等)必须(要)的混凝土基础由总承包完成。
(5)除总承包施工范围的防雷接地系统由自己完成外,其余机房接地系统(如配电房、弱电机房、消防控制室机房、幕墙等)施工至等电位箱(含等电位箱)和接点扁铁(钢板),各设备接地由各分包完成。
(6)除分包桥架内的防火封堵或人防工程(如有)防爆波电缆井封堵及人防封堵由各分包各自完成外,其余外部(套管)水泥封堵(如桥架洞口、风管洞口等)均由总包完成二、总承包和通排风分包的界面划分(1)通排风管道穿墙、板或梁的孔洞由总承包施工。
(2)通排风的电源、接线及电源柜(含设备自带供电设备)由总承包施工。
(3)通排风的管道系统、保温、设备安装及调试由分包单位施工。
(4)通排风设备必须(要)的混凝土基础由总承包完成。
(5)除分包桥架内的防火封堵或封堵由各分包各自完成外,其余外部(套管)水泥封堵(如管道洞口、风管洞口等)均由总承包完成。
三、总承包与公共部位装修分包施工的界面划分(1)地面、顶面预留孔、洞或槽(安装管线完成后的孔、洞)吊洞由总承包单位施工完成(精装修自身工作范围内部分除外)。
附件一:
工作界面划分说明及计算说明
(一)总说明
本项目按《2000四川省建设工程计价定额》及其配套文件和本招标文件的规定计算(安全、文明费用按基本费率计取,如该工程竣工时安全、文明被建设行政主管部门建筑安全监督管理机构现场评价为优良且得分超过85分,则奖励总造价的0.2%;劳保费取下限;工程类别按相关规定;取费级别按三级二档计取;施工场地按有施工场地计算;不计远地施工增加费;不计赶工补偿及夜间施工费),总价优惠3%。
(一)建施部分
1、卫生间的做法:
地面:①100厚C10砼垫层②防水③20厚1:2.5水泥砂浆拉毛面;
楼面:①20厚1:3水泥砂浆找平②防水③20厚1:2.5水泥砂浆拉毛面;
(安蹲便器房间要作200mm厚炉渣)
天棚:清水模板面不做处理;
墙面:混合砂浆抹灰;
防水:SY400g聚乙烯丙伦复合防水卷材,装饰完成面上返1800㎜。
2、厨房的做法:
地面:①100厚C10砼垫层②防水③20厚1:2.5水泥砂浆拉毛面;
楼面:①20厚1:3水泥砂浆找平②防水③20厚1:2.5水泥砂浆拉毛面;
天棚:清水模板面不做处理;
墙面:混合砂浆抹灰;
防水:SY400g聚乙烯丙伦复合防水卷材,装饰面上返上返高500㎜。
3、公共楼梯(高层)
地面:①100厚C10砼垫层②20厚1:2.5水泥砂浆面;
楼面:20厚1:2.5水泥砂浆面;
天棚:混合砂浆抹灰;
墙面:混合砂浆抹灰;
4、公共楼梯(多层)
地面:①100厚C10砼垫层②贴地砖;
楼面:① 20厚1:2.5水泥砂浆找平;②贴地砖
踢脚线地砖高150mm
天棚:混合砂浆抹灰;
墙面:混合砂浆抹灰;
5、室内楼梯(高层)
楼面:20厚1:2.5水泥砂浆拉毛面;
天棚:清水模板面不做处理;
墙面:混合砂浆抹灰;
6、管道井:(取消踢脚砖);
地面:100厚C10砼垫层原浆收光面层;
楼面:20厚1:2.5水泥砂浆面层;
天棚:清水模板面不做处理
墙面:混合砂浆抹灰。
7、阳台(含景观阳台)、客厅、餐厅、卧室、空调板(飘窗做法见节点)、入户
花园
地面:100厚C10砼垫层原浆拉毛面层;
楼面:20厚1:2.5水泥砂浆拉毛面;
天棚:清水模板面不做处理;
墙面:混合砂浆抹灰。
8、电梯机房:
楼面:20厚1:2水泥砂浆面层;
天棚:清水模板面不做处理;
墙面:混合砂浆抹灰。
9、门厅、电梯厅;
地面:①100厚C10砼垫层②贴地砖;
楼面:① 20厚1:2.5水泥砂浆找平;②贴地砖
天棚:600*600纸绵石膏板吊顶
墙面:混合砂浆抹灰
10、地下车库;
地面: 30厚1:2细石砼面层;(砼底板上按30厚1:2细石砼面层;砼底板下按设计图取消50mmC20砼保护层;防水按SY400g聚乙
烯丙伦复合防水卷材)
天棚:清水模板面不做处理;
墙面:内墙混合砂浆抹灰。
外侧墙面为SY400g聚乙烯丙伦复合防水卷材层+聚苯板保护层;
11、多层储藏室
地面: 100厚C10砼垫层原浆拉毛
天棚:清水模板面不做处理;
墙面:混合砂浆抹灰。
12、消防水池
地面:20厚1:2水泥砂浆加防水剂
天棚:清水模板面不做处理;
墙面:1:2水泥砂浆加防水剂抹灰。
13、上人屋面
水泥炉渣找坡层,按设计;
1:3水泥砂浆找平,厚20mm;
SBS沥青卷材防水,厚4mm
④挤塑聚苯板,厚30mm
⑤1:3水泥砂浆找平,厚20mm;
⑥C20细石砼加4%防水剂原浆收光,厚度40mm,双向配筋∮4@300*300
⑦各层分格缝安设计及规范要求
12、非上人屋面、露台屋面(下为房间)
水泥炉渣找坡层,按设计;
1:3水泥砂浆找平,厚20mm;
SBS沥青卷材防水,厚4mm
④挤塑聚苯板,厚30mm
⑤1:3水泥砂浆保护层,厚20mm;
13、阳台屋面
SBS沥青卷材防水,厚4mm
1:2.5水泥砂浆找平,厚20mm;
各层分格缝安设计及规范要求
14、瓦屋面
JS水泥复合防水涂料,厚1mm
挤塑聚苯板,厚30mm
1:3水泥砂浆找平,厚20mm;
④1:3水泥砂浆卧瓦层,最薄处厚25mm;双向配筋∮4@500*500
⑤屋面瓦
⑥各层分格缝安设计及规范要求
14、玻璃幕墙,所有栏杆,塑钢门窗、室内乳胶漆及腻子暂不算;(计算工程量分项单列)。
15、室外散水、坡道、排水沟暂不算;
16、进户防盗门,公共部分的防火门(含防火卷帘门)要算,其它暂不算;(计算工程量分项单列)。
17、成品花架不算
18、屋面构架墙及女儿墙装饰说明:
①女儿墙、构架墙外侧按面砖计算;
②楼梯间及电梯机房四周外墙按面砖计算;
③其他按乳胶漆计算。
19、外墙保温:外墙为保温砖墙,钢筋混凝土墙柱等冷热桥部位外墙内侧抹聚苯颗粒保温砂浆,保温砖墙部位抹混合砂浆,交接部位保温砂浆向保温砖墙方向搭接10cm。
20、阳台、露台处的墙面按外墙面砖计算;
21、烟道出屋面按2.0m计算;
22、投标期间下发设计更改通知单、投标答疑相关内容计入总价中,结算时不调整。
23、施工现场搭搅拌站,泵送砼;计价时按现场搅拌计算,普通砼每立方米补贴20.00元,防水砼每立方米补贴40.00元包干使用;
24、拉结筋、构筑柱、圈梁、过梁等与砼连接是采用预埋还是植筋,由承包人自
行考虑,结算时不在调整。
25、阳台地漏周边的防水按JS水泥复合防水涂料,厚1mm计算,直径800mm计。
26、外墙线条按乳胶漆计算
27、外墙百叶窗内按水泥砂浆计算
28、菜市、商业的作法
地面:100厚C10砼垫层原浆拉毛面层;;
楼面:20厚1:2.5水泥砂浆拉毛面;
天棚:清水模板面不做处理;
墙面:混合砂浆抹灰
29、建筑外地下室顶的室外屋面不算
(二)结施部分
1、结构部分现浇梁、板、柱,如果缺层,按标准层计算;
2、土方按场内转运。
3、2#多层地下室(车库)结构划分位置按D-2轴至D-3轴距D-2轴2800mm划断,左侧靠2#楼部分列入本次招标范围。
(三)水施部分
1、给水部分有进户阀门的计至室外进户阀门且含阀门的安装不计其阀门井,排
水部分出户管计至室外1.5M;
2、住宅部分的厨房;卫生间洁具和燃气热水器计入堵头安装;燃气热水器前计
一个DN20铜截止阀;(厨房,卫生间各计一个普通水嘴)
3、安装的排水管计出地面0.15m;
4、普消、自动喷淋只计入套管的预埋;
(四)电施部分
1、电气部分的进户管均计出建筑物外墙1M;
2、弱电只计入进户预埋管且计出各自建筑物的外墙1M;
3、弱电只计暗配管及接线盒预埋;
4、住宅供电部分及由配电室至每层楼的楼层配电箱再至每户的开关箱只计
入其暗配管的预埋;其户内开关箱出线及开关箱按设计图计入。
5、柴油发电机安装、调试不计入,只计入其连接的预埋管。
6、所有配电箱、柜只计入安装调试费用。
(五)、设施部分
1、本预算未含设施部分(含天然气)的安装但施工单位应计入其相关的孔洞预留。
(六)、地下车库安装的划分
本次招标不计地下室安装,2#楼旁地下车库涉及安装部分只计预留预埋。
