地基工程强夯置换法施工1加固原理及适用范围强夯置换法是近年来从强夯加固法发展起来的一种新的地基处理方法,属于夯实地基,它主要适用于软弱黏性土地基的加固处理。
加固机理为动力置换,即强夯将碎石整体挤入软弱黏性土成整式置换或间隔夯入淤泥成桩式碎石墩。
按强夯置换方式的不同,强夯置换法又可分为桩式置换和整式置换两种不同的形式。
整式置换是采用强夯将碎石整体挤入软弱黏性土中,其作用机理类似于换土垫层。
桩式置换是通过强夯将碎石填筑土体中,部分碎石桩(或墩)间隔地夯入软弱黏性土中,形成桩式(或墩式)的碎石墩(或桩)。
其作用机理类似于振冲法等形成的碎石桩,它主要是靠碎石内摩擦角和墩间土的侧限来维持桩体的平衡,并与墩间土起复合地基的作用。
2.削强夯置换法的设计应符合下列规定:(1)桩式置换施工设计参数1)桩式置换中,置换深度的大小由土质条件决定,除厚层彻口粉土外,应穿透软土层,到达较硬土层上。
深度不宜超过IOm o2)置换深度又与强夯置换的夯击能量和夯锤的底面积密切相关。
试验表明,单击夯击能量越大,强夯产生的有效加固深度也越深,强夯挤密区域也越大,夯坑深度相应也较深。
同时,在一定范围内,提高单点夯击能,也能大大改善置换加固的效果。
在夯击能量和地质条件一定的情况下,夯坑夯击深度同单位底面积的夯击能量与单位面积锤底静压力密切相关,也即与夯锤底面积有关。
夯锤底面积越小,对地基的楔入效果和贯入力就越大,夯击后获得的置换深度就越深。
因此,强夯置换与普通强夯相比,宜采用锤底面积较小的夯锤,一般夯锤底面直径宜控制在2m以内。
3)夯点的夯击次数应通过现场试夯确定,且应同时满足下列条件①墩底穿透软弱土层,且达到设计墩长;②累计夯沉量为设计墩长的1520倍;③最后两击的平均夯沉量参见强夯法的要求。
4)桩式置换的夯点布置宜采用等边三角形或正方形。
夯点的间国巨应视被置换土体的性质(承载力)和上部结构的荷载大小而定,当满堂布置时可取夯锤直径的2.0~3.0倍。

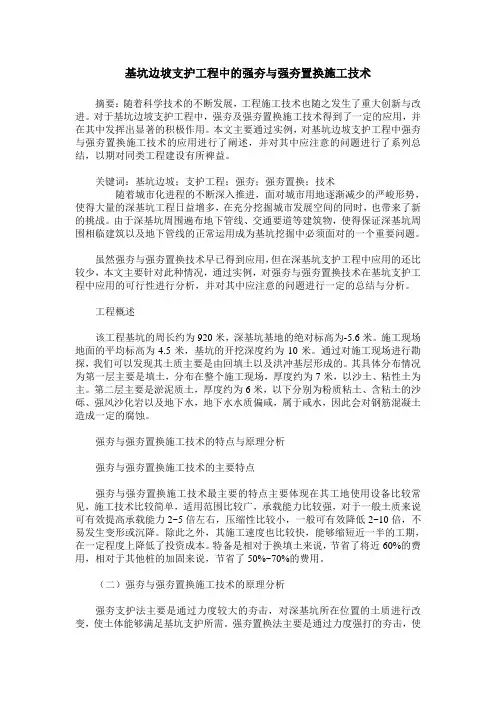

基坑边坡支护工程中的强夯与强夯置换施工技术摘要:随着科学技术的不断发展,工程施工技术也随之发生了重大创新与改进。
对于基坑边坡支护工程中,强夯及强夯置换施工技术得到了一定的应用,并在其中发挥出显著的积极作用。
本文主要通过实例,对基坑边坡支护工程中强夯与强夯置换施工技术的应用进行了阐述,并对其中应注意的问题进行了系列总结,以期对同类工程建设有所裨益。
关键词:基坑边坡;支护工程;强夯;强夯置换;技术随着城市化进程的不断深入推进,面对城市用地逐渐减少的严峻形势,使得大量的深基坑工程日益增多,在充分挖掘城市发展空间的同时,也带来了新的挑战。
由于深基坑周围遍布地下管线、交通要道等建筑物,使得保证深基坑周围相临建筑以及地下管线的正常运用成为基坑挖掘中必须面对的一个重要问题。
虽然强夯与强夯置换技术早已得到应用,但在深基坑支护工程中应用的还比较少,本文主要针对此种情况,通过实例,对强夯与强夯置换技术在基坑支护工程中应用的可行性进行分析,并对其中应注意的问题进行一定的总结与分析。
工程概述该工程基坑的周长约为920米,深基坑基地的绝对标高为-5.6米。
施工现场地面的平均标高为4.5米,基坑的开挖深度约为10米。
通过对施工现场进行勘探,我们可以发现其土质主要是由回填土以及洪冲基层形成的。
其具体分布情况为第一层主要是填土,分布在整个施工现场,厚度约为7米,以沙土、粘性土为主。
第二层主要是淤泥质土,厚度约为6米,以下分别为粉质粘土、含粘土的沙砾、强风沙化岩以及地下水,地下水水质偏咸,属于咸水,因此会对钢筋混凝土造成一定的腐蚀。
强夯与强夯置换施工技术的特点与原理分析强夯与强夯置换施工技术的主要特点强夯与强夯置换施工技术最主要的特点主要体现在其工地使用设备比较常见,施工技术比较简单,适用范围比较广,承载能力比较强,对于一般土质来说可有效提高承载能力2~5倍左右,压缩性比较小,一般可有效降低2~10倍,不易发生变形或沉降。
除此之外,其施工速度也比较快,能够缩短近一半的工期,在一定程度上降低了投资成本。
强夯与强夯置换法在房屋建筑地基处理中的应用摘要:随着我国房屋建筑的发展,强夯与强夯置换法施工已经被广泛地应用于地基处理中。
强夯法具有施工设备和工艺比较简单、效果好、速度快、费用低等优点,值得推广应用。
本文对房屋建筑地基处理中应用强夯与强夯置换法的施工方法进行了研究。
关键词:房屋建筑;地基处理;强夯法;强夯置换法强夯法及强夯置换法处理地基在建筑工程中应用已是相当多且已达到成熟的地步,在房屋建筑建设中,许多地基的原地面常采用强夯(或重夯)法进行处治,一些特殊地基也常采用强夯法提高地基的整体强度和稳定性。
采用强夯和强夯置换法处理地基,具有设备简单、施工方便、工期短、可就地取材、效果显著等优点,是地基处理的理想方法之一。
一、强夯和强夯置换法强夯方法是反复将夯锤(质量提到一定高度使其自由落下(落距一般为10~40t),给地基以冲击和振动能量,从而提高地基的承载力并降低其压缩性,改善地基性能,如改善砂土的抗液化条件、消除湿陷性黄土的湿陷性等。
同时,夯击能还可提高土层的均匀程度,减少将来可能出现的差异沉降。
工程实践证明,强夯法用于处理碎石上、砂上、低饱和度的粉土与黏性土、湿陷性黄土、素填土和杂填土等地基,均能取得较好的效果。
强夯置换法是在强夯的同时,夯坑中可置入碎石,强行挤走软土。
实际工程中,对于不同土类强夯的作用不同:对于软土地基,强夯可提高地基承载力和减少沉降量;对于饱和砂土和粉土,强夯可消除液化趋势;对于黄土和新近堆积黄土,强夯可消除湿陷性,提高承载力。
为此,应针对不同工程情况,进行强夯法的设计计算。
在强夯和强夯置换施工前,应在施工现场有代表性的场地上选取一个或几个试验区,进行试夯或试验性施工。
试验区数量应根据建筑场地复杂程度、建筑规模及建筑类型确定。
由于强夯法具有加固效果显著、适用土类广、设备简单、施工方便、节省势力、施工期短、节约材料、施工文明和施工费用低等优点,应用强夯法和强夯置换法处理的工程范围极为广泛。

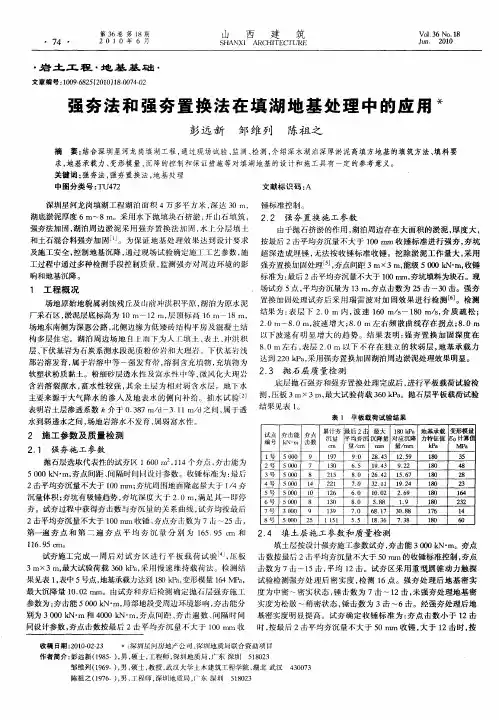

软基处理(强夯置换)王蕊摘要: 我国高等级公路旳软土地基处理中, 常用旳措施有粉喷桩、砂垫层法、竖向排水法、加铺土工织物、碎石桩、深层搅拌、强夯等。
本文章重要讲述强夯置换。
此措施长期以来通过与新科技旳接触, 更精确旳计算软基处理时所需要旳有关数据。
到达处理措施旳优化并且节省了资源。
一、成因与问题(一)软土路基旳成因(二)路基强度及稳定性与路基干湿状态紧密有关。
由于路基低、路面宽、排水设施不好, 水稳定性差使得雨水和生活用水向路基内渗透使地下水位升高, 常常处在潮湿状态, 导致路基软化。
(三)软土路基在公路中旳危害及常有旳问题(1)勘察设计不详细或不精确, 应当作软基处理旳地段未作处理设计, 此类现象不少。
(2)早知是软土地基, 却未做好软土地基处理, 导致路堤失稳或危及线外建筑物。
工例有: 汕头磊口大桥引道. 由于高填土引起线外土地隆起, 民房受损. 路基难以稳定, 只好增长桥梁长度, 建成后一段时间, 仍然出现锥坡不均匀下沉, 又做了处理。
(3)虽然作了软土地基处理, 不过措施不力, 施工不妥导致路堤失稳。
珠海南屏桥引道, 虽然软土采用砂并结合分级加裁预压处理, 路堤填土高度7m, 南岸砂井施工完毕后, 仅填土到2.5m高(第一级加载)时就发生破坏, 北岸在第三级填土完毕时发生破坏。
填土完毕也发生破坏。
经开挖分析,原因是地质资料不精确, 填土速度过快, 后加旳反压护道又阻塞了砂垫层旳排水通道。
最终采用了挖深边沟排水, 用袋装砂井和铺土工布进行修复。
(4)堆料不妥, 未按规定分层填筑, 填土过快, 碾压不妥, 导致路堤失稳。
新会虎坑、大洞桥旳引道, 原设计对软基都作了袋装砂并结合砂垫层加固处理, 由于投资限制, 大部分路段旳处理被取消。
有几处路堤发生滑塌现象, 通车后整个路段不均匀沉降。
重要原因是堆料不妥, 未按规定分层填筑, 也未作施工观测, 填土过快, 碾压不妥。
(5)扰动“硬壳层”或填筑不妥, 使“硬壳层”遭受破坏, 导致路堤失稳。
强夯置换施工工艺工艺概述强夯置换法利用带有脱钩装置的履带式起重机或其他专用设备,反复将重锤提升到肯定高度 ,并使其自由落下给地基以强大的冲击和振动能量,在夯坑内不断填加石块、碎石或其它粗颗粒材料,强行夯入并挤开周边软土,在软土地基中形成大于夯锤直径的碎石墩,这种碎石墩一方面有置换作用,使建筑物荷载向桩体集中;另一方面是强夯加密作用,在强夯处理饱和细颗粒土类地基时必需赐予排水的路径。
强夯置换适用于碎石土、砂土、低饱和度粉土和黏性土、湿陷性黄土、素填土、杂填土等地基加固处理。
作业内容1.平坦场地;2.夯墩布置;3.机械就位;4.起吊夯锤到预定高度5.自由下落夯锤夯击;6.起吊夯锤到预定高度;7.夯坑回填置换材料;8.反复夯击回填料到与坑顶平;9.移位质量标准及验收方法1.强夯置换处理地基施工完毕后28 天进展质量检验,检验结果应符合设计要求。
2.强夯置换应承受动力触探对墩身密实度进展随机检验,检验数量为总墩数的 2‰,且不少于3 根;承受静力触探检查墩间土的强度,每 3000 ㎡抽样检验6 点。
3.强夯置换墩承载力检验应承受单桩平板载荷试验检,验数量为总墩数的2‰,且不少于3 根。
工艺流程图强夯置换处理工艺流程见图工艺步骤及质量掌握说明一、工艺步骤1.施工前先开挖、清理并平坦施工场地至起夯面标高并做好防震措施。
按设计要求选取适宜的强夯锤及施工机械。
2.各夯点应放线定位。
夯完后检查夯坑位置,觉察偏差及漏夯应准时订正。
2.当地表土脆弱或地下水位较高夯,坑底积水影响施工时,承受人工降低地下水位或铺填肯定厚度粗颗粒材料的垫层使,地下水位低于坑底面以下 2 m。
坑内或场地积水应准时排解。
3.起重机就位,夯锤置于夯点位置,调整脱钩装置限位钢丝绳,使夯锤落高到达夯击能量的要求,开头强夯置换施工。
4.夯前观测孔隙水压力,每次夯击后均按相关要求的时间及频次观测孔隙水压力,以把握准确的超静孔隙水压力消散过程。
5.强夯及强夯置换施工时对每一个夯击点的夯击能量、夯击次数和每次夯沉量等进展具体记录。

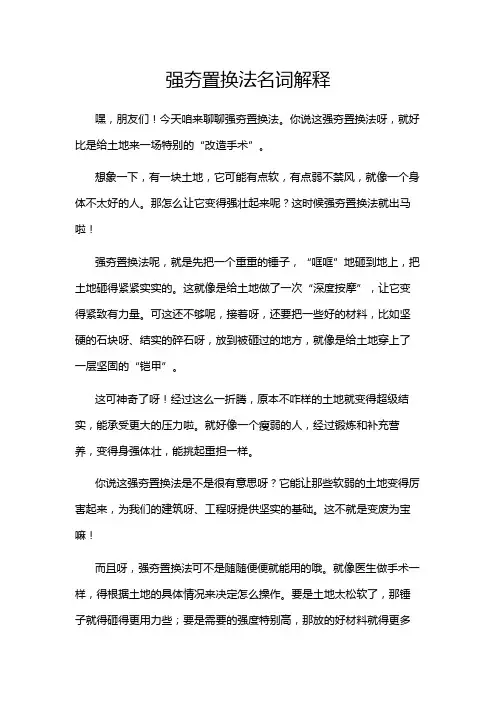

强夯置换法名词解释嘿,朋友们!今天咱来聊聊强夯置换法。
你说这强夯置换法呀,就好比是给土地来一场特别的“改造手术”。
想象一下,有一块土地,它可能有点软,有点弱不禁风,就像一个身体不太好的人。
那怎么让它变得强壮起来呢?这时候强夯置换法就出马啦!强夯置换法呢,就是先把一个重重的锤子,“哐哐”地砸到地上,把土地砸得紧紧实实的。
这就像是给土地做了一次“深度按摩”,让它变得紧致有力量。
可这还不够呢,接着呀,还要把一些好的材料,比如坚硬的石块呀、结实的碎石呀,放到被砸过的地方,就像是给土地穿上了一层坚固的“铠甲”。
这可神奇了呀!经过这么一折腾,原本不咋样的土地就变得超级结实,能承受更大的压力啦。
就好像一个瘦弱的人,经过锻炼和补充营养,变得身强体壮,能挑起重担一样。
你说这强夯置换法是不是很有意思呀?它能让那些软弱的土地变得厉害起来,为我们的建筑呀、工程呀提供坚实的基础。
这不就是变废为宝嘛!而且呀,强夯置换法可不是随随便便就能用的哦。
就像医生做手术一样,得根据土地的具体情况来决定怎么操作。
要是土地太松软了,那锤子就得砸得更用力些;要是需要的强度特别高,那放的好材料就得更多些。
你想想看,要是没有强夯置换法,那我们遇到那些软弱的土地该咋办呢?难道就放弃了吗?那可不行呀!所以说呀,强夯置换法真是个了不起的发明。
它就像是土地的“救星”,让那些原本不太好的土地有了新的生机和希望。
有了它,我们的建筑才能更稳固,我们的工程才能更顺利地进行。
总之呢,强夯置换法真的是太重要啦!它让我们的土地变得更有价值,为我们的生活和建设立下了汗马功劳。
咱可得好好感谢这个神奇的方法呀!。
强夯施工工艺强行法地基处理工艺由法国Menard技术公司在1969年首创用于处理滨海填土地基。
该法是用起重机将大吨夯锤(一般为8-40T)起吊较大高度(一般为8-40M)后,自由落下,给地基以巨大冲击和振动能量,从而取得较高的承载力,一般地基强度可提高2-5倍;变形沉降量小,压缩性可降低2-10倍;增加密实度,可到达90%以上;加固影响深度可达到6-10米。
还可以改善地基抵抗振动液化的能力,消除湿陷性黄土的湿陷性,提高土层的均匀度等。
强夯法适用于加固碎石土、砂土、低饱和度粉土、粘性土、湿陷性黄土、素填土、杂填土以及工业废渣、垃圾等地基的处理;对于处理淤泥与淤泥质土地基,还发展了预设袋装砂井、或预插排水板强夯法、夯扩桩加填渣挤淤法,碎石夯强夯法等。
强夯法是我国目前最为常用和最为经济的深层地基处理方法之一。
地基处理地基处理------强夯法强夯法第一节一般规定1、强夯法适用于处理碎石土、砂土、低饱和度的粉土与黏性土、湿陷性黄土、杂填土和素填土等地基。
对高饱和度的粉土与黏性土等地基,当采用在夯坑内回填块石、碎石或其他粗颗粒材料进行强夯置换时,应通过现场试验确定其适用性。
2、强夯施工前,应在施工现场有代表性的场地上选取一个或几个试验区,进行试夯或试验性施工。
试验区数量应根据建筑场地复杂程度、建设规模及建筑类型确定。
第二节设计1、强夯法的有效加固深度应根据现场试夯或当地经验确定。
在缺少试验资料或经验时可按下表预估。
注:强夯法的有效加固深度应从起夯面算起。
2、强夯的单位夯击能量,应根据地基土类别、结构类型荷载大小和要求处理的深度等综合考虑,并通过现场试夯确定。
在一般情况下,对于粗颗粒土可取1000~3000KN·m/m 2;细颗粒土可取1500~4000KN·m/m 2。
3、夯点的夯击次数,应按现场试夯得到的夯击次数和夯沉量关系曲线确定,且应同时满足下列条件:A.最后两击的平均夯沉量不大于50mm,当单击夯击能量较大时不大于100mm。
强夯置换法施工方案1. 简介强夯置换法,又称为“静置换法”或“置换法夯实”,是一种常见的地基处理方法。
该施工方案旨在提供对强夯置换法的全面介绍,包括施工原理、设备要求、施工步骤等内容。
2. 施工原理强夯置换法是通过使用重锤(夯锤)对地基进行连续的打击,将能量传递给地基,使其颗粒稠密,达到加固地基的目的。
夯锤下落时释放的能量会形成地基的压实区域,同时将原有松散土颗粒挤出,使其被替代为更密实的土颗粒。
3. 设备要求进行强夯置换法施工需要以下设备: - 强夯设备:包括夯锤、铲斗、液压系统等。
夯锤的选择应根据地基类型和施工要求确定,确保其能够提供足够的能量和夯击频率。
- 支撑工具:用于支撑夯锤并保持其稳定性。
常见的支撑工具包括钢管桩和支架系统。
- 检测设备:用于监测地基的夯击效果,包括振动监测仪、沉降监测仪等。
4. 施工步骤强夯置换法施工的步骤如下:步骤一:准备工作1.确定施工范围和目标,制定详细的施工计划。
2.根据地基情况选择合适的夯锤和支撑工具,并保证其正常运行。
3.清理施工现场,确保工作区域的平整和安全。
步骤二:预处理1.根据实际情况,进行必要的地面改良工作,如移除大块的岩石或树根,平整地表等。
步骤三:布设监测点1.在施工区域内布设一定数量的监测点,用于监测地基的夯击效果和后续工程的影响。
步骤四:强夯施工1.将夯锤悬挂在支撑工具上,并按照设计要求进行夯击。
2.控制夯锤的落锤高度、夯击频率和夯击位置,确保施工效果。
3.持续进行强夯施工,直至达到设计要求为止。
步骤五:监测与控制1.在夯击过程中,监测并记录夯锤的落锤高度、夯击频率和夯击位置等参数。
2.进行地基的振动监测和沉降监测,根据监测数据进行实时调整和控制。
步骤六:验收与总结1.完成施工后,对施工区域进行检查和清理。
2.根据监测数据和实际情况,评估施工质量,进行验收。
3.总结施工经验,完善施工记录,为以后的类似项目提供参考。
5. 安全注意事项在进行强夯置换法施工时,需要注意以下安全事项: - 操作人员应熟悉施工流程和操作规程,穿着符合安全要求的个人防护装备。
各种土质适用的基础处理方法1、换填垫层法:浅层软搦地基以及不均匀地基的处理;2、预压法:淤泥质土、淤泥和冲填土等饱和粘性土地基;3、强夯法:碎石土、砂土、低饱和度的粉土与粘性土、湿陷性黄土、素填土和杂填土等地基;4、强夯置换法:高饱和度的粉土与软塑粘性土等地基上对变形要求不严的工程;5、砂石桩法:挤密松散砂土、粉土、粘性土、素填土、杂填土等基础;也可处理可液化地基;6、单液硅化法和碱液法:地下水位以上渗透系数为0.10-2.00m/d的湿陷性黄土等地基;7、高压喷射注浆法:淤泥、淤泥质土、流塑、软塑、或可塑粘性土、粉土、砂土、黄土、素填土和碎石土等地基;8、柱锤冲扩桩法:适用于处理杂填土、粉土、粘性土、素填土和黄土等;9、振冲法:处理沙土、粉土、粉质粘土、素填土和杂填土等地基。
对于处理不排水抗剪强度不小于20kpa的饱和粘性土和饱和黄土地基,应在施工前通过现场试验确定适用性。
;10、水泥土搅拌法:深层搅拌法(湿法)与粉体喷搅法:处理正常的固结的淤泥与淤泥质土、粉土、饱和黄土、素填土、粘性土以及无流动地下水的饱和松散砂土等地基。
12、加筋法:软弱土地基、填土及陡坡填土、砂土;方法:土工聚合物加筋,锚固,树根桩,加筋土;11、排水固结法:处理饱和软弱土层、对于渗透性极低的泥炭土,必须慎重对待;各种基础处理方法注意事项:1、换填垫层法A、换填材料---砂石:碎石、角砾、圆砾、粗沙、中砂等,粒径小于2mm的部分不应超过总重的45%;级配良好,不含植物残体、垃圾等杂质。
当使用粉细纱或石粉时,应掺入不少于总重30%的碎石或泺石。
砂石最大粒径不宜大于50mm;对于湿陷性黄土地基,不得选用砂石等透水材料。
粉质粘土:土料中有机质含量不得超过5%,也不得含有冻土或膨胀土;当含有碎石时,最大粒径不宜大于50mm。
用于湿陷性黄土或膨胀土地基,土料中不得夹有砖、瓦和石块。
灰土:体积配合比:2:8或3:7。
土料宜用粉质粘土,不宜用块状粘土和砂质粉土;石灰宜用新鲜的消石灰,其颗粒不得大于5mm。
4强夯法与强夯置换法强夯法又名动力固结法,是一种快速加固的地基处理方法。
强夯法是指用起重机将重锤提到一定高度,利用自动脱钩法使重锤自由下落,冲击能夯实地基,从而提高地基土的强度、降低土的压缩性的方法。
1969年,法国的路易斯梅那德(Louis Menard)技术公司首次提出强夯法(Dynamic consolidation method)。
强夯法开始适用于砂土和碎石地基,随着技术的发展,逐渐推广到细粒土地基。
20世纪70年代初,我国引进强夯法,经过几十年的发展,在路桥、水利、建筑方面得到广泛的应用,是目前最经济、最常用的深层地基处理办法之一。
强夯法在处理湿陷性黄土方面取得了显著的效果,但是对粘性土、淤泥、淤质泥土等饱和性较高的地基处理效果不是很理想。
1991年深圳建筑科学中心首创强夯碎石挤淤法,打开了我国利用强夯法处理饱和性粘土地基的新篇章。
4.1加固机理强夯法在工程实践中受到广泛应用,但目前仍然没有一套完善的指导理论和设计方法,对于不同的土基有不同的加固机理。
综合归纳,强夯法主要有三个加固机理方式:1)动力密实(Dynamic Compaction)对于多孔隙、粗颗粒、非饱和土,是基于动力密实的机理。
利用冲击型动力荷载,减小土体的孔隙体积,从而使土体密实。
工程实践表明,经夯击一遍后,夯坑深度可达0.6~1.0m,夯击后的地基承载力可提高2~3倍。
2)动力固结(Dynamic Consolidation)为解释饱和黏性土的强夯效应,Louis Menard提出了动力固结模型。
地基土的强度的变化规律与孔隙水压力的状态有关。
进行夯击时,孔隙水压力增大,土体冲击变形而强度减小,在液化阶段,强度降低为零;孔隙水排出时孔隙水压力减小,此时为土的强度增长阶段;孔隙水压力涨幅为零,此时为土的触变恢复阶段。
3)动力置换(Dynamic Replacement)对于软黏土,往强夯形成的夯坑中填充碎石、砂等粗颗粒材料,强行夯击,填料挤入软土中并排开土体,形成砂、碎石桩与软土的复合地基,这种方法称为强夯置换法。
动力置换分为桩式置换和整体置换,桩式置换的机理类似于振冲法形式的碎石桩,利用碎石的内摩擦角和桩间土的侧限维持桩体平衡,并与软土形成复合地基;整体置换的机理类似于换土垫层。
4.2 设计计算4.2.1 强夯法设计强夯法施工参数一般包括:有效加固深度、强夯机具、夯锤质量与落距、单点总夯击能(或夯击次数)与夯入度、夯击点间距、夯击遍数与间歇时间、加固范围。
1)有效加固深度在实际工程中,地基土的性质、土层深度、地下水位及强夯的其他设计参数均对实测深度有影响,因此应根据现场试夯结果或当地经验来确定。
在无经验或试验资料时,可按下式预估:D=α√Qh式中:Q——夯锤重量(kN);h——落距(m);α——修正系数,可按表4-2选用。
单击夯击能指E= Q×h。
表4-2 有效加固深度影响系数α2)夯锤与落距的选择国内一般夯锤的重量为10~40t。
夯锤的平面分为圆形和方形,锤底的静压力值可取25~40kPa。
强夯细粒土时可能造成深坑,有关文献提出,夯坑深度不宜小于夯锤宽度的一半,否则将会损失部分能量。
因此对细粒土可取较小锤底静压力值或加大锤底底面积。
国内外资料表示,锤底面积对砂性土一般取3~4m2,对黏性土不宜小于6 m2。
夯锤的落距可根据夯锤的重量和要加固地基的深度来确定,国内取8~20m。
3)夯击次数单点夯击次数一般按最后两击的沉降量之和或之差来确定。
原冶金工业部做了明确规定。
表4-3 单点夯击次数的确定夯击次数可按下列公式计算:N=(EL2)/(Qh)式中:E——单位面积平均夯击能;L——加固范围(m)。
实际施工时还应根据试夯得出的夯击次数与夯沉量的关系曲线来确定,要求:最后3击的夯沉量平均值不大于50mm;夯坑周围不产生过大的隆起。
4)夯击点间距夯距一般根据地基土性质和加固深度来确定。
通常取5~9m。
第一遍的夯击点间距要大,避免相邻夯击点在浅层加固成硬壳层,影响夯击能向深处的传递;下一遍的夯击点取上一遍夯击点的中间;后一遍以较低的夯击能进行满夯。
对单击能E较大或加固深度较深的地基,第一遍的夯点间距要适当加大。
5)夯击遍数和间歇时间夯击遍数一般根据地基土性质和平均夯击能来确定,以不出现“翻浆”或“橡皮土”为宜。
对跳打夯击,取3~5遍;对连续夯击,取2~3遍。
满夯时用较低的夯击能多次夯击,锤印彼此重叠搭接。
各遍的间歇时间要根据孔隙水压力的消散情况来确定。
对黏性土,孔隙水压力的消散较慢,一般为2~4周,6)加固范围加固范围确定的原则是:加固范围需比加固地基的长度和宽度每边扩出一个加固深度。
4.2.2 强夯置换法设计强夯置换法的设计参数与强夯法大部分一致,另外还包括:置换材料、桩体参数、夯击次数。
1)置换材料:对于整体置换法,宜采用级配良好、最大粒径不超过1m、结构密实、不透淤泥、抗剪强度高的块石或石渣。
对于桩式置换法,桩体材料宜采用级配良好、粒径大于0.3m的颗粒含量不超过30%、抗剪强度高的块石、碎石、石渣、建筑垃圾等粗颗粒材料。
2)桩体参数:对桩式置换法,桩的深度由土质条件确定。
除厚层饱和粉土外,桩底穿透软弱土层,到达较硬土层上,深度不宜超过7m。
桩的直径可取1.1~1.2倍的夯锤直径。
桩间距由荷载大小和地基土承载力确定,一般取3倍的桩直径。
桩顶应铺设不小于500mm厚的压实垫层,垫层材料可与桩体相同,粒径不大于100mm。
3)夯击次数:通过现场试夯确定夯点的夯击次数,同时还应满足:桩底透过软土层且达到设计桩长;累计夯沉量总和为设计桩长的1.5~2.0倍;最后两击的夯沉量应满足原冶金工业部提出的规定。
4.2.3 其他设计要求对于地下水位较高的饱和黏土地基,土体会发生流动,因此须铺设垫层,起到支撑起重机、扩散“夯击能”的作用。
垫层的材料可以选用砂、砂砾、碎石、卵石等,但不能含有黏土。
垫层的厚度根据地基土质、夯锤重量及形状结构等条件而确定,一般为0.5~2.0m。
强夯引起的振动与爆破的振动相似,但不同于地震。
在一定范围内要考虑强夯引起的振动,即安全距离。
当单点夯击能为1000~2000kN·m时,安全距离取12~15m;当夯击能大于2000kN·m时,安全距离宜大于15m;对于沟槽、管线等地下建筑,可取8~12m。
强夯地点在距离建筑物较近时,应采取必要的防震措施,比如设防震沟,具体的设计尺寸由现场试验决定。
可以采用砂垫层、袋装砂井、塑料板排水法等排水措施,降低孔隙水压力。
4.3 强夯法施工工艺4.3.1 施工准备(1)平整场地。
清除障碍物,施工现场要保证场地平整。
测量人员放出加固地基的中线,根据加固深度放出强夯范围边线。
强夯范围内铺设一定厚度的垫层,可取0.5m厚碎石垫层。
测量场地高程。
(2)施工机械。
根据地基条件、设计要求,选择合适的机械设备。
包括起重机、自动脱钩装置、夯锤、推土机。
(3)在施工现场进行试夯,确定落距、单点夯击次数防震沟尺寸等施工参数。
(4)夯点放线。
根据设计要求和试夯结果布置夯点。
夯点间距为5~9m,呈四方形,夯点中心用石灰标识。
4.3.2 施工流程强夯法的主要施工工艺流程图如下:循环图3-3 强夯法施工工艺流程图1)机具就位:起重机就位,龙门架安放稳定,在龙门架上用小红旗标示出落距。
将夯锤用自动脱钩装置连接起重机,并提升至小红旗标示点。
将夯锤对准夯点中心,测量夯锤锤顶高程。
2)重锤下落:启动自动脱钩装置,夯锤以自由落体至夯点,再次测量锤顶高程。
提升夯锤,回填夯坑至原地面高程,反复夯击。
达到单点夯击次数规定,完成一个夯点的夯击。
3)点夯:重复2)工序,完成第一遍所有夯点的夯击。
4)推平间歇:用推土机将夯坑填平,等待孔隙水压力消散。
间歇时间一般为2~4周。
按照施工的流水顺序,当一遍点夯完时进行第二遍夯击的间隔可以达到要求,允许进行连续夯击。
5)多遍点夯:重复3)、4)工序,对上一遍夯点的中间取二遍夯点。
夯击遍数根据设计要求决定。
对跳打夯击,取3~5遍;对连续夯击,取2~3遍。
6)满夯:点夯完成时,用推土机将夯坑填平。
满夯时对整片处理范围用较低的夯击能夯击一遍,锤印彼此重叠搭接。
夯点以梅花状排列,每点夯击一次,相邻夯点的距离不大于0.75倍的夯锤直径。
4.3.3 质量控制1)填料控制:对于强夯置换法,整体置换法宜采用级配良好、最大粒径不超过1m、结构密实、不透淤泥、抗剪强度高的块石或石渣;桩式置换法宜采用级配良好、粒径大于0.3m的颗粒含量不超过30%、抗剪强度高的块石、碎石、石渣、建筑垃圾等粗颗粒材料。
2)机械控制:确保夯锤对准夯点中心,控制夯锤的落距及下落平稳性。
提升夯锤后应回填夯坑至原地面高程。
若有倾斜夯坑应及时填平,使夯击能向深处传递,减小水平向损失。
3)技术控制:认真记录每一击的夯沉量和周围土的隆起量,当隆起量大于0.25倍的夯沉量时,应停止夯击。
对于有些行业的单点夯击次数没有定性规定,以“软土地基不破坏上部土体结构”为原则,做到:夯坑周围土体没有明显隆起;夯坑深度不会造成提锤困难;前一击的夯沉量大于后一击。
土体含水率对强夯效果有很大影响。
一般在施工中控制含水量在最佳含水量的98%~102%左右。
可以采用砂垫层、袋装砂井、塑料板排水法等排水措施,降低孔隙水压力。
强夯结束后表层会有0.4~0.5m厚的扰动层,属于薄弱层。
因此在施工过程中要采取必要的措施,减小或消除扰动层。
4)安全控制:强夯地点在距离建筑物较近时,应采取必要的防震措施,比如设防震沟,具体的设计尺寸由现场试验决定。
当单点夯击能为1000~2000kN·m 时,安全距离取12~15m;当夯击能大于2000kN·m时,安全距离宜大于15m;对于沟槽、管线等地下建筑,可取8~12m。
5)质量检测:强夯施工结束后,等待一段时间(软粘土间隔为3~4周)对加固地基进行质量检验。
采用动力触探测验地基从地表到设计加固深度的地基承载力;并在每一试验点取土样,分析夯后土的干密度、湿陷密度等物理力学性能指标;用环刀法测量夯后土的压实度。
4.3.4 应用分析1)能加固各种软弱地基。
适用于碎石类土、砂类土、杂填土、低饱和粉土和粘土、湿陷性黄土等地基的加固;对于高饱和软粘土(淤泥及淤泥质土)强夯处理效果较差,但若结合夯坑内回填块石、碎石或其他粗粒料,强行夯入形成复合地基2)加固效果理想。
强夯过程中沉降量即可达到设计要求的60%~90%;夯后压缩性可降低200~500%,影响深度在5~10m,地基强度可提高2~5倍;强夯可以有效的防止地震区的沙土液化。
3)设备简单、施工简便。
施工机械包括起重机、自动脱钩装置、夯锤、推土机。
施工流程操作简便,不需要太多的人手,便于施工管理和质量控制。
