2021版住宅项目全穿插法作业标准摘要:一、前言二、2021版住宅项目全穿插法作业标准的背景与意义三、2021版住宅项目全穿插法作业标准的主要内容1.总则2.术语和定义3.基本规定4.穿插法作业流程5.穿插法作业质量控制6.穿插法作业安全措施四、2021版住宅项目全穿插法作业标准的实施与展望正文:一、前言随着我国城市化进程的不断推进,住宅项目的建设需求持续增长。
为了提高住宅项目的建设效率,保证建设质量,我国在住宅项目施工方面不断探索新的方法和技术。
全穿插法作业作为一种新型的施工方法,已经在多个住宅项目中得到了成功应用。
为了规范全穿插法作业在住宅项目中的应用,我国于2021年发布了《住宅项目全穿插法作业标准》。
二、2021版住宅项目全穿插法作业标准的背景与意义全穿插法作业是一种高效的施工方法,通过将各个施工阶段相互穿插进行,从而大大缩短了施工周期。
然而,在实际应用过程中,由于缺乏统一的标准和规范,全穿插法作业在住宅项目中的应用存在着一些问题,如施工质量难以保证、安全隐患较多等。
2021版住宅项目全穿插法作业标准的发布,旨在解决这些问题,规范全穿插法作业在住宅项目中的应用,提高住宅项目建设质量和效率。
三、2021版住宅项目全穿插法作业标准的主要内容1.总则:本标准规定了住宅项目全穿插法作业的基本要求、施工流程、质量控制和安全措施等内容。
2.术语和定义:本部分对全穿插法作业相关术语和定义进行了详细解释,包括穿插法作业、全穿插法作业、施工阶段等。
3.基本规定:本部分规定了住宅项目全穿插法作业的基本要求,包括施工组织设计、施工图纸、施工工艺等。
4.穿插法作业流程:本部分详细描述了全穿插法作业的各个阶段,包括土方工程、基础工程、主体工程、装修工程等。
5.穿插法作业质量控制:本部分规定了全穿插法作业的质量控制要求,包括质量验收、质量检查、质量整改等。
6.穿插法作业安全措施:本部分规定了全穿插法作业的安全措施,包括施工现场管理、安全事故应急处理等。

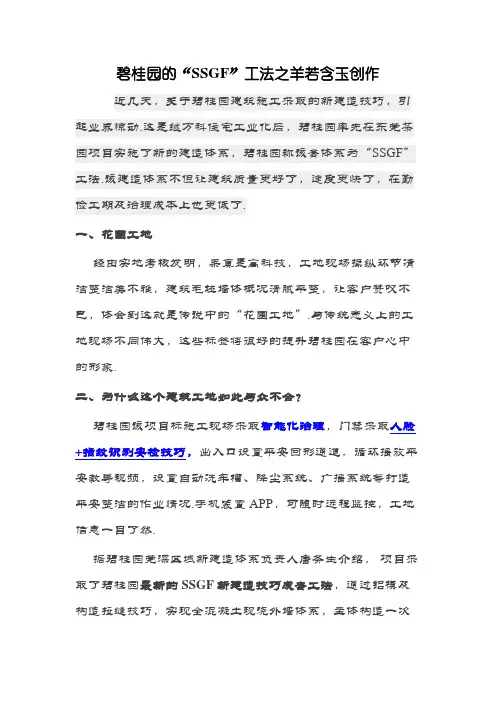

碧桂园的“SSGF”工法之羊若含玉创作近几天,关于碧桂园建筑施工采取的新建造技巧,引起业界惊动.这是继万科住宅工业化后,碧桂园率先在东莞茶园项目实施了新的建造体系,碧桂园称该套体系为“SSGF”工法.该建造体系不但让建筑质量更好了,速度更快了,在勤俭工期及治理成本上也更低了.一、花圃工地经由实地考核发明,果真是高科技,工地现场操纵环节清洁整洁美不雅,建筑毛坯墙体概况滑腻平整,让客户赞叹不已,体会到这就是传说中的“花圃工地”.与传统意义上的工地现场不同伟大,这些标签将很好的提升碧桂园在客户心中的形象.二、为什么这个建筑工地如此与众不合?安教导视频,设置自动洗车槽、降尘系统、广播系统等打造平安整洁的作业情况.手机装置APP,可随时远程监控,工地信息一目了然.据碧桂园莞深区域新建造体系负责人唐务生介绍,项目采取了碧桂园最新的SSGF新建造技巧成套工法,通过铝模及构造拉缝技巧,实现全混凝土现浇外墙体系,主体构造一次浇筑成型,让建造衡宇也像3D打印一样,免去外墙二次构造和表里抹灰,实现构造自防水,削减外墙、窗边渗漏等质量隐患.内墙大量使用预制距离板,让砌砖、抹灰工序成为汗青;厨卫距离墙专门使用的陶瓷墙板,质量只有水的三分之二重,却有着出色的防水和隔热功能;施工现场各类标识清晰,扫描二维码还可以或许懂得建材情况,实现“产品溯源”.三、什么是SSGF新建造技巧?这套系统的工法有什么过人之处?碧桂园全新SSGF新建造技巧成套工法,该工法运用包含附着式爬架、铝合金模板、全现浇混凝土外墙、高精度地面、楼层截水系统、预制墙板、整体卫浴、高压水枪拉毛、自愈合防水、预制PC构件、PVC墙纸、全穿插施工等12项焦点工艺.1、从基本上解决了房子防渗漏、防裂问题房子空鼓、开裂、漏水,一直是建筑行业的弊病,不但建造者对此痛之欲绝,对业主来说,在收房、入住进程中遇到这些问题也是颇为懊末路.碧桂园采取SSGF新建造技巧成套工法,以优于传统建造技巧的作业方法,匠心精锻毫米级产品品质,打造高科技现代住宅.主体构造一次浇筑成型,通过铝模及构造拉缝技巧,实现全混凝土现浇外墙体系,对楼栋外门窗洞口、防水企口,滴水线、空调板、外立面线条等进行优化.免去外墙二次构造和表里抹灰,取消抹灰工艺.大幅削减渗漏、空鼓等质量隐患,实现构造自防水,削减外墙、窗边渗漏等质量通病.2、高质高效施工缩短工期下降成本新的建造体系不但从基本上解决了以往建筑行业面对的难题,对开辟商而言同样大有裨益.最大的裨益莫过于能缩短工期,由此勤俭时间及治理成本.该建筑工地在建筑进程中还使用了全穿插施工法,实现了建筑主体、装修、地下室、园林、外墙面穿插施工,主体封顶后180天达到装修交付条件,在包管单工序合理工期的同时,可缩短整体建造周期6到8个月.缩短的时间可以尽早把房子卖出去,收受接管资金,所以时间成本很重要.大量使用全新SSGF新建造技巧成套工法施工的茶山碧桂园,不但节俭了1/3的施工人力,也节俭了建筑成本,并且包管了建筑品质达到优良水平.同时,治理成本也很重要.“治理团队干两年半与干一年半,那是完全不一样的.省下来的钱,可以少发一年的工资.”正是这样一套可以缩短工期、节俭成本并快速制造效益的工法,碧桂园内部已经组织开展了学习班,筹划在全公司快速推进该套体系.为了让大家对这个SSGF新建造工法体系有更多的懂得小编逐项给大家详细剖析1、爬架碧桂园采取附着式爬架具有平安、节能环保等优点.爬架追随楼栋主体进度爬升,主体施工完后半个月解体拆架,为穿插施工提供条件,装修提前介入,也就是说,楼上还在建房子,楼下就能开端装修了.缩短建造周期,可使交楼时间提早约6-8个月,提升工程质量,提升了工程质量,让业主早点收到心仪的房,给这个工法点赞!!茶山碧桂园工地现场2 、全穿插施工全穿插施工和180后主体施工,就是通过施工前合理筹划,实现主体、门窗、电路照明、室内装修、地下室、园林、外墙面穿插施工,主体封顶后,180天达到装修交付条件.包管单工序合理工期的同时,缩短整体建造周期6~8个月,削减开裂、渗漏、脱落等质量隐患,实现了节能环保的建造方法.缩短6-8个月的周期是什么概念?就是可以提前把房子卖出去,收受接管资金,缩短建造周期还能削减隐患,所以时间成本很重要.3、铝合金模板铝合金模板工场化生产,精锻达到毫米级构造. 优质的稳定性、环保、高效,承载力强、施工质量好,拆模整体不雅感好等优点.铝合金模板刚度强,周转次数高,施工简略单纯,削减人力投入和对工人技巧的依赖,解决了以往传统模板存在的缺陷,使混凝土建造精度从厘米级提升到毫米级.实现免抹灰,消除空鼓质量隐患.更好地解决砂浆空鼓、墙体开裂、雨水渗漏3大墙体质量顽疾;具备约6度的抗震才能;基墙厚度达200mm,增加宅内使用面积;铝模外墙混凝土工艺,外墙概况滑腻平整;4、全现浇外墙在施工图设计阶段,依据整体建筑设计筹划,进行深入的优化设计,通过铝模及构造拉缝技巧,实现全混凝土现浇外墙体系,对建筑外门窗洞口、防水企口、滴水线、空调板、阳台反坎、外立面线条等进行优化,并使主体构造一次浇筑成型.这项工法的利益在于免去外墙二次构造和表里抹灰,实现构造自防水,削减外墙、窗边渗漏等质量隐患.5、高精度地面在构造板浇筑时,掌握楼面水平度和平整度,免去装修二次砂浆找平,大幅削减沙和水泥的使用,节能环保,木地板可以在构造面直接装置.6、楼层截水系统通过完善楼层截水系统,对施工用水和雨水进行有组织的拦阻与引流,实现楼层干湿分区,为装修穿插施工提供条件.7、预制墙板预制内墙板是以水泥、陶粒、砂、外加剂和水等原料为基料,内置冷拔低碳钢筋(丝),经抽芯制成的墙板.具有环保、防火、防潮、防渗,隔声,隔热、保温等优良性能.采取工场工业化生产方法,现场装置施工简略快捷,施工工效快工期短.同时因其产品平整度高,可实现免抹灰,削减废水、建筑垃圾的产生,节能环保、还有效的杜绝抹灰空鼓、开裂等质量隐患.8、整体卫浴整体卫浴底盘一体成型,无渗漏,墙面可采取瓷砖、石材、玻璃等不合装饰资料,具备构造稳固,耐火、隔音、隔热、环保节能、平安舒适,经济耐用等特点.通过工场化生产,现场可整体吊装或现场拼装.9、高压水枪拉毛应用水利切割技巧,通过高压水在混凝土基面、内墙板上拉出粗糙面,实现概况快速拉毛,削减下层残存浮浆、脱模剂等产生空鼓的质量隐患.大幅提高墙砖粘结力和砖墙铺贴质量.10、自愈合防水自愈合防水是一项主动防水的主动技巧,通过在混凝土构造复合上特有的自愈合防水资料,使带裂痕工作的混凝土构造能在水的作用下生长晶体而变得密不透水,使建筑容身于构造自防水,实现了建筑与水共生共荣!11、预制PC构件预制PC构件可代替石材,用料环保,可用于园建道路铺装、排水沟、景不雅部品.12、PVC墙纸PVC墙纸具有耐腐化、防霉变、防老化、不容易腿色的性能,具有韧性,下降墙体热胀冷缩生成裂痕的概率,代替树木资源,更环保,施工简略、提高功能、提升装饰整体品质,削减南边地区天气湿润导致墙体发霉问题.碧桂园的这个SSGF新建造工法体系,在建造工法上显著要优于传统建造技巧的作业方法.SSGF技巧运用得淋漓极致.这不但仅是对客户负责,更是向外界展示SSGF新建造科技、先进的工艺工法和治理经验的重要窗口. SSGF新建造工法体系确定是未来建筑技巧的成长趋势,值得许多企业学习!!。

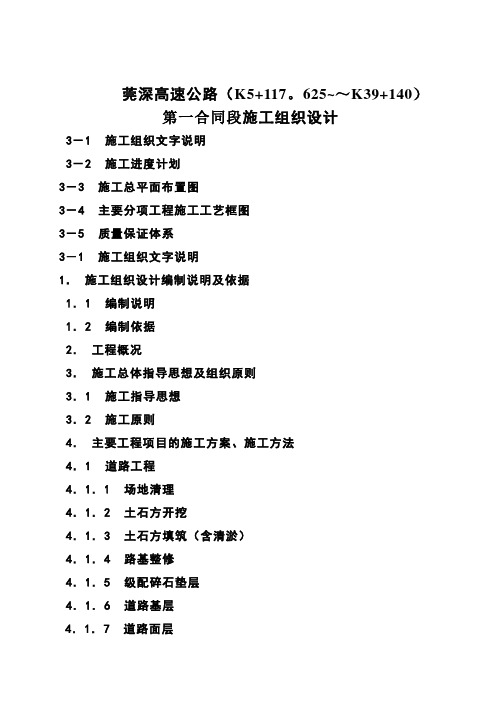

莞深高速公路(K5+117。
625~~K39+140)第一合同段施工组织设计3-1 施工组织文字说明3-2 施工进度计划3-3 施工总平面布置图3-4 主要分项工程施工工艺框图3-5 质量保证体系3-1 施工组织文字说明1.施工组织设计编制说明及依据1.1 编制说明1.2 编制依据2.工程概况3.施工总体指导思想及组织原则3.1 施工指导思想3.2 施工原则4.主要工程项目的施工方案、施工方法4.1 道路工程4.1.1 场地清理4.1.2 土石方开挖4.1.3 土石方填筑(含清淤)4.1.4 路基整修4.1.5 级配碎石垫层4.1.6 道路基层4.1.7 道路面层4.1.8 土路肩及中央隔离带4.1.9 道路设施4.2 桥梁工程4.2.1 桩基工程4.2.2 承台施工4.2.3 桥台施工4.2.4 桥墩施工4.2.5 横梁施工4.2.6 台背填筑4.2.7 预应力梁板预制4.2.8 预应力梁板预制4.2.9 桥面系施工4.3 盖板涵洞4.4 浆砌片石护坡4.5 便道5.人员、设备、机械、材料的进场时间 6.各分项工程的施工顺序6.1 桥梁工程施工顺序6.2 道路工程施工顺序6.3 盖板涵洞施工顺序6.4 浆砌片石护坡施工顺序7.确保工程质量和工期的措施。
8.雨季施工的工作安排9.安全生产措施10.文明施工及环境保护措施3-2 施工进度总体计划表1.施工进度总体安排说明2.施工进度总体进度计划3.桥梁工程施工横道图4.道路工程施工横道图3-3 施工总平面布置图1.施工总平面布置说明2.施工总平面图3-4 主要分项工程施工工艺框图1.冲孔灌注桩施工工艺流程图2.桥梁桥墩施工工艺流程图3.桥梁桥台施工工艺流程图4.桥梁承台施工工艺流程图5.预应力箱梁板预制工艺流程图6.预应力箱梁板安装工艺流程图7.土石方开挖施工工艺流程图8.土石方回填施工工艺流程图9.道路基层施工工艺流程图10.道路面层工工艺流程图11.盖板涵洞施工工艺流程图12.浆砌片石护坡施工工艺流程图13.隔离器施工工艺流程图14.路缘石施工工艺流程图3-5 质量保证体系1.质量检查组织机构2.质量自检程序3.质量检查仪器、设备3-1 施工组织文字说明1 施工组织设计编制说明及依据1.1 编制说明在认真学习体会招标文件和现场考察的基础上,根据广东省东莞市莞深高速公路东莞境内段(K5+117.625~~K39+140)第一合同段的特点,结合本单位的施工实力和能力,编写成本工程的施工组织设计。

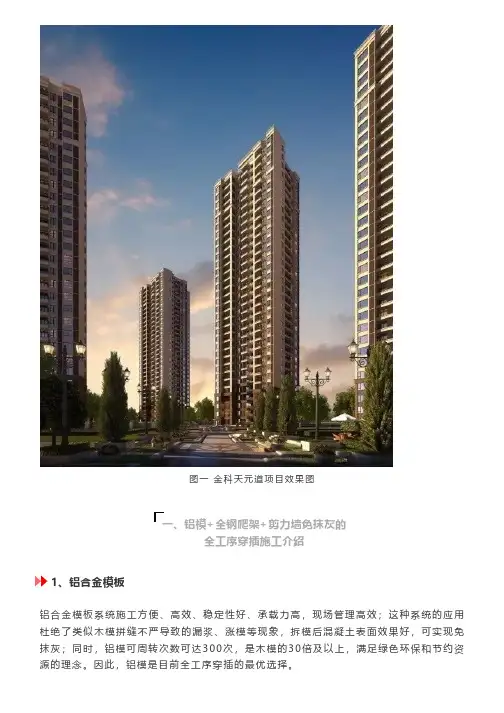

图一金科天元道项目效果图一、铝模+全钢爬架+剪力墙免抹灰的全工序穿插施工介绍1、铝合金模板铝合金模板系统施工方便、高效、稳定性好、承载力高,现场管理高效;这种系统的应用杜绝了类似木模拼缝不严导致的漏浆、涨模等现象,拆模后混凝土表面效果好,可实现免抹灰;同时,铝模可周转次数可达300次,是木模的30倍及以上,满足绿色环保和节约资源的理念。
因此,铝模是目前全工序穿插的最优选择。
2、全钢爬架在爬架上升前完成外墙砌体、外墙抹灰、保温工作;二次结构(构造柱)优化后与主体结构同时施工;爬架拆除后,再进行挂吊篮施工外墙涂料的工作。
3、剪力墙免抹灰通过铝模施工过程管控,结构实测达到免抹灰质量要求,通过缩尺砌筑砌体,减少剪力墙部位的抹灰,达到节约成本和工期的目的;同时,采用石膏代替一般抹灰,减少后期空鼓开裂等质量问题。
二、全工序穿插的策划步骤1、各项工序做法确认以金科天元道6#楼33层的高层为例,其工序做法、工作面划分应完全确认,不能模棱两可,最终应由相关方确认签字,避免反复调整方案对施工进度产生影响。
图二建筑做法(一)图三建筑做法(二)2、施工流水段划分单体楼可分为两个作业段。
每个作业段单独安排人员进行施工。
第一作业线段按穿插模型正常穿插,主要针对标准层;第二条作业线段按总进度计划,配备相应的人员进行施工,确保裙楼和车库的进度按计划完成。
通过研究分析,土建按10层为一个移交精装批次,避免土建和精装交叉施工受影响。
图四施工流水段划分结合项目节点要求和施工单位的具体情况,将全部工艺按施工顺序和楼层相结合,排出穿插模型,编制施工流水计划:图五施工流水计划3、施工过程中的穿插管理1)材料安排明确采购计划、材料品牌、进货渠道及材料进场时间,其中重点关注甲供材的需用计划,确认提前量,避免其对工期造成影响。
表一分包需用计划表2)总平面布置①材料堆地及加工场地布置,包括材料堆场,加工棚配电箱,充分考虑水电、砌体、外墙保温、石膏、防水、门窗、栏杆、消防、燃气、精装等;②临时道路规划,综合考虑设备布置,场地位置等;③场地内进行有组织排水,防潮防雨措施;④分别形成基础、主体、装饰阶段总平面图,及材料周转计划。

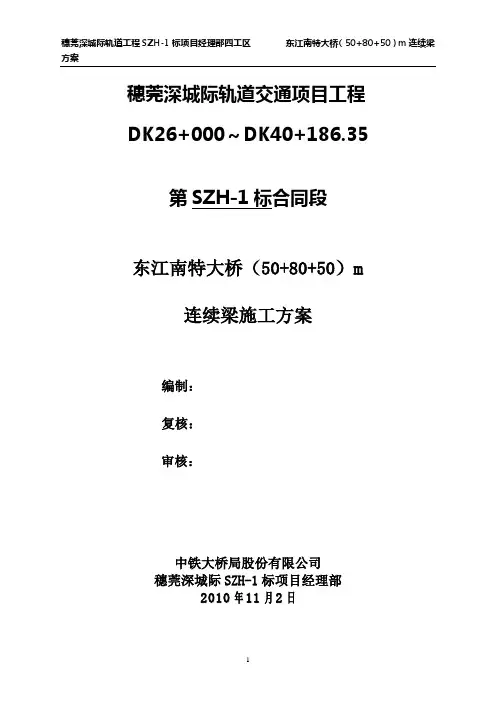

穗莞深城际轨道交通项目工程DK26+000~DK40+186.35第SZH-1标合同段东江南特大桥(50+80+50)m 连续梁施工方案编制:复核:审核:中铁大桥局股份有限公司穗莞深城际SZH-1标项目经理部2010年11月2日目录1、编制依据 (1)2、工程概况 (1)2.1、主梁构造 (1)2.2、预应力体系 (2)3、工期计划 (2)4、施工场地布置及临时设施 (3)5、施工组织机构及主要人员 (3)5.1、施工组织 (3)5.2、组织机构 (3)5.3主要工种人员计划表: (5)6、主要材料供应计划 (6)6.1、材料计划 (6)6.2、机械计划 (7)7、施工总体方案及主要工序施工方法 (8)7.1、施工总体方案 (8)7.2、主要工序施工方法 (11)7.2.1、0号块的施工 (12)7.2.2、悬臂段的施工 (17)7.2.3、边跨现浇段施工 (27)7.2.4、合拢段施工及体系转换 (29)7.3、模板制作安装 (33)7.4、钢筋加工安装 (35)7.4.1、钢筋加工 (36)7.4.2、钢筋绑扎安装 (36)7.5、预应力体系的施工 (37)7.5.1预应力筋(束)制作 (37)7.5.2、制孔及管道安装 (38)7.5.3、预应力钢绞线编束和穿束 (39)7.5.4、预应力束(筋)张拉 (39)7.5.5、孔道压浆与封锚 (41)7.6、砼的生产、运输及浇筑 (42)7.6.1、材料 (42)7.6.2、混凝土配合比 (42)7.6.3、混凝土浇筑 (43)7.6.4、混凝土振捣 (44)7.6.5、混凝土的养护及拆除模板 (44)7.6.6、梁段混凝土施工注意事项 (45)8、确保质量的措施 (46)8.1 质量目标 (46)8.2质量保证体系(见附件1) (46)8.3组织组织机构及质量检查流程 (46)8.4质量保证措施 (47)8.4.1 挂篮行走技术保证措施 (47)8.4.2箱梁节段技术保证措施 (47)8.4.3 箱梁挠度及预拱度技术保证措施 (48)8.4.4连续梁施工的线型控制分析 (48)8.4.5、张拉质量要求 (50)8.4.6、张拉注意事项 (51)8.4.7、线形控制方法与注意事项: (51)9、安全保证措施及安全体系框图 (54)9.1安全目标 (54)9.2安全保证体系 (54)9.2.1安全组织机构设置 (54)9.2.2安全生产保证体系框图 (55)9.2.3安全保障检查程序框图 (55)9.3安全保证措施 (57)1、编制依据:1.1、《客运专线铁路桥涵工程施工质量验收暂行标准》(铁建设【2005】160号)。
碧桂园新体系全穿插施工概述TTA standardization office【TTA 5AB- TTAK 08- TTA 2C】SSGF新体系全穿插施工概述莞深区域新体系小组 2017.03 目录一、SSGF新体系全穿插施工简介二、实现外墙全穿插施工的5大工法三、实现内部全穿插施工的8大工法四、室外工程全穿插施工五、机电装修工程全穿插施工六、全穿插施工总结SSGF新体系全穿插施工概述一、 SSGF新体系全穿插施工简介一个体系两条主线三大核心六项措施九大配套工法外墙全穿插内部全穿插铝模全现浇外墙爬架六大与业图纸前置铝模/墙板深化设计干湿分区施工总平面布置全穿插施工进度总控表合同及时签订高精度地面水电精准定位楼层截水系统高压水枪拉毛PVC墙纸结构拉缝整体卫浴 P C构件自愈合防水一、 SSGF新体系全穿插施工简介爬架、铝模、全现浇外墙及结构拉缝、楼层截水系统、高压水枪拉毛、预制墙板、高精度地面、自愈合防水、PVC墙纸、整体卫浴、PC构件、全穿插施工爬架墙板铝模全现浇及结构拉缝 PVC墙纸自愈合防水高精度地面楼层截水拉毛整体卫浴PC构件全穿插施工 1、外墙全穿插施工的4大工序二、实现外墙全穿插施工的5大工法外墙四大工序铝合金门窗阳台栏杆外墙排水管道外墙腻子两道 2、实现外墙全穿插施工的5大必要工法二、实现外墙全穿插施工的5大工法外墙穿插施工铝模全现浇外墙结构拉缝爬架外墙楼层截水系统 3、关于铝模---作用二、实现外墙全穿插施工的5大工法铝合金模板工厂化生产、操作简易、减少人力投入和对工人技术的依赖匠心精锻毫米级结构使混凝土结构表面垂平达到4mm免抹灰要求可以直接在混凝土面上进行涂料腻子的施工为爬架跟着主体进度进行爬升创造条件。
另外可以大幅减少渗漏、空鼓、外墙掉砖等质量隐患垂平达到免抹灰传统工艺外墙掉砖直接在混凝土面上刮腻子传统工艺外墙渗漏传统工艺窗边渗漏 3、关于铝模—铝合金门窗边企口二、实现外墙全穿插施工的5大工法铝合金门窗边预留20mm小倒角企口垄材压企口8mm预留12mm用与用工具挤浆塞缝、打胶用几字码固定窗框大幅度减少窗边渗漏与用砂浆塞缝铝模20mm小倒角启口几字码固定窗框铝合金门窗企口宽度根据垄材宽度确定50系列平开窗垄材50宽企口宽度预留120mm85系列的推拉窗垄材85宽、90系列的推拉门垄材 90mm宽、100宽的防火窗企口宽度按160mm预留 3、关于铝模—其他企口预留二、实现外墙全穿插施工的5大工法钢质消防门企口留在门开启的方向企口宽100mm企口深度20mm小倒角启口墙板不现浇结构T字形接口现浇结构不墙板间企口入户门铁片企口滴水线防火门企口 3、关于铝模—各类洞口预留二、实现外墙全穿插施工的5大工法放线口传料口烟道口泵管口临时水电预留口布料机洞口消防箱预留口阳台栏杆下杯口铝模深化设计注意预留的各类洞口传料口、放线口、烟道口、布料机洞口、泵管口、临时水电口、消防箱洞口、栏杆下杯口、构造柱等的预留。

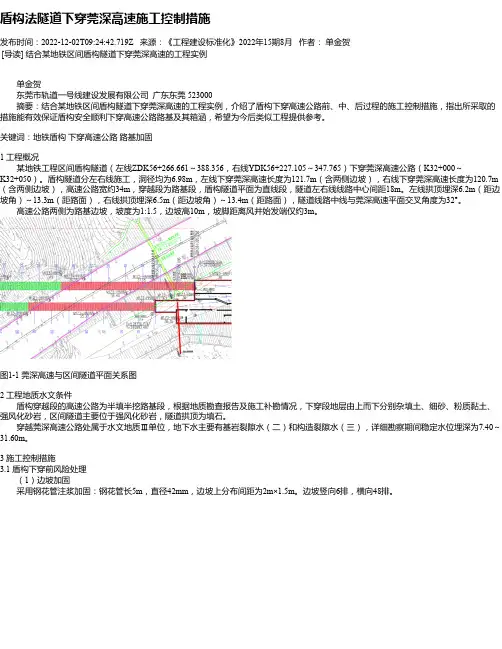

盾构法隧道下穿莞深高速施工控制措施发布时间:2022-12-02T09:24:42.719Z 来源:《工程建设标准化》2022年15期8月作者:单金贺[导读] 结合某地铁区间盾构隧道下穿莞深高速的工程实例单金贺东莞市轨道一号线建设发展有限公司广东东莞 523000摘要:结合某地铁区间盾构隧道下穿莞深高速的工程实例,介绍了盾构下穿高速公路前、中、后过程的施工控制措施,指出所采取的措施能有效保证盾构安全顺利下穿高速公路路基及其箱涵,希望为今后类似工程提供参考。
关键词:地铁盾构下穿高速公路路基加固1 工程概况某地铁工程区间盾构隧道(左线ZDK56+266.661~388.356,右线YDK56+227.105~347.765)下穿莞深高速公路(K32+000~K32+050)。
盾构隧道分左右线施工,洞径均为6.98m,左线下穿莞深高速长度为121.7m(含两侧边坡),右线下穿莞深高速长度为120.7m (含两侧边坡),高速公路宽约34m,穿越段为路基段,盾构隧道平面为直线段,隧道左右线线路中心间距18m。
左线拱顶埋深6.2m(距边坡角)~13.3m(距路面),右线拱顶埋深6.5m(距边坡角)~13.4m(距路面),隧道线路中线与莞深高速平面交叉角度为32°。
高速公路两侧为路基边坡,坡度为1:1.5,边坡高10m,坡脚距离风井始发端仅约3m。
图1-1 莞深高速与区间隧道平面关系图2 工程地质水文条件盾构穿越段的高速公路为半填半挖路基段,根据地质勘查报告及施工补勘情况,下穿段地层由上而下分别杂填土、细砂、粉质黏土、强风化砂岩,区间隧道主要位于强风化砂岩,隧道拱顶为填石。
穿越莞深高速公路处属于水文地质Ⅲ单位,地下水主要有基岩裂隙水(二)和构造裂隙水(三),详细勘察期间稳定水位埋深为7.40~31.60m。
3 施工控制措施3.1 盾构下穿前风险处理(1)边坡加固采用钢花管注浆加固:钢花管长5m,直径42mm,边坡上分布间距为2m×1.5m。
碧桂园SSGF新体系考试题库碧桂园第五期SSGF新体系培训考试题库一、单选题(每题有且只有一个选项)1、SSGF新建造体系是什么?()A、系统性建造体系B、工艺体系C、施工工艺D、管理方法2、对一个项目来说SSGF新建造体系是什么阶段开始进行实施的?A、拿地--产品定型B、图纸设计完成C、施工开始D、报建后3、干区截水系统引流部位包括其中哪一项()A、电梯井道B、吊线孔C、模板传递孔D、风井4、N-10穿插中的“N-10”层施工到哪道工序()A、PV C墙纸B、第一遍腻子C、第二遍腻子D、厅台砖铺贴5、用于固定预制内墙板木楔必须间隔()后才允许取出,禁止提前扰动为穿插施工提供必要条件。
A、7天B、7.5天C、5天D、8天6、铝模精度抽检中外墙垂直度权重分数是()A.5%B.10%C.15%D.20%7、高精度楼面施工工艺中楼面水平度要求精度是()A.3mmB.4mmC.5mmD.6mm8、铝模拆模后混凝土验收中天花水平度的验收标准是()A.[0,3]B.[0,4]C.[0,5]D.[0,6]9、当施工单位在标段施工周期(土建或装修)中触碰“整体第一次实测综合合格率<80%,爆点综合关闭率<90%,安全文明施工综合评分<80分,总工期超过莞深区域标准工期的10%,交付未达到莞深区域当期交付的合格值,整体区域质量综合成绩处于集团同周期的后五名水平”中的任意一个指标时( )。
A.禁止在莞深区域承接新的业务B.按当前标段合同价1%的价格进行处罚C.禁止在莞深区域承接新的业务并按当前标段合同价1%的价格进行处罚D.按工程量应付款比例*90%进行付款。
10、SSGF新建造体系的核心是()A.提升工程品质B.取消抹灰C.穿插施工D.推广四新技术11、关于PC保温屋面板间的缝隙处理以下描述正确的是?()A.用普通砂浆塞填B.不需做任何处理C.用专用灌缝胶勾缝D.用专用砂浆填塞12、在壁纸抗拉伸实验中,在裂缝两边只要保证有50mm的有效粘接宽度,就能够抵抗多大以内的开裂?()A.0.5mmB.1mmC.1.5mmD.2mm13、根据《关于工程款支付与质量挂钩的管理规定()》,首次实测合格率<98%或质量综合得分<95分时:爆点整改关闭率<80%且基本项扣分>1分,工程款应()A.则暂不予付款B.按工程量应付款比例*90%进行付款C.按工程量应付款比例*80%进行付款D.按工程量应付款比例进行付款14、评选整体优质优价的前提条件是:()①.标段施工周期(土建或装修)整体第一次实测综合合格率≥90%,爆点综合关闭率≥98%,安全文明施工综合评分≥85分;②.工期满足莞深区域标准工期要求;③.交付达到莞深区域当期交付超越值;④.市安全/质量观摩工地A.①.②.③B.①.②.C.①.②.④.D.①.②.③.④.15、以下不是一次成型的部位是()A.外门窗洞口企口B.水电房反坎C.滴水线D空调板16、高压水枪拉毛深度一般不少于,每平方厘米不少于根拉线()A.5mm、2B.0.5mm 、1C.1mm 、3D.1.5mm、417、高压水枪拉毛主机的设备功率是 kw,用水流量 L/min ()A.40KW、4-8L/minB.4KW、4-8L/minC.100KW、2-3L/minD.20KW、10-15L/min18、以下那项工作在面漆前完成()A.灯具安装B.开关插座安装。
全穿插施工标准做法说实话全穿插施工标准做法这个,我一开始做得很糟。
那时候刚接触,啥都不懂,就瞎搞,结果弄出来的工程那叫一个乱。
我试过很多次全穿插施工,就比如说主体结构施工、室内装修、外墙幕墙这些的穿插。
当时总觉得只要各个部分依次进行就好了,结果发现错得离谱。
我先说说主体结构施工吧。
这就像盖房子先打地基和搭框架一样,要确保基础稳固。
在这个过程中,混凝土的浇筑是关键。
我以前总是不太注意混凝土的配比,随便就弄了,结果有些地方强度不够,后来才知道就像你做饭一样,不同的食材得按照合适的比例来,混凝土的各种原料也有严格比例。
还有振捣环节,一定要均匀,就像你搅拌鸡蛋液得搅得很匀才行,不然混凝土内部会有空洞。
接着就是室内装修部分和主体结构的穿插了。
这个可不好弄。
我一开始以为主体结构完成了一大半就可以开始室内装修了,结果搞错了。
正确的做法是,该预留的管线洞口得在主体施工时就规划好,不能像我之前那样,装修的时候发现没地方走管,又去破坏已经建好的结构。
这就好比你装修房子,要提前想清楚电视线、网线从哪走,不能等墙刷好了再去搞。
外墙幕墙这块,我也吃过苦头。
它和主体结构以及室内装修的配合特重要。
外墙的安装不能妨碍室内采光和通风的设计,这就像给房子穿衣服,不能让衣服影响你在家里的正常生活一样。
安装外墙幕墙的时候,我试过如果构件之间的衔接不紧密,就会漏风漏水,就跟你穿的雨衣破了小口子就会进水一样。
所以密封工作一定要做好。
还有很重要的一点是各工序之间的协调调度。
我以前没有安排好,这个队伍还没完成,那个队伍就开始进场了,乱成一锅粥。
就好比一场大戏,每个演员得知道自己啥时候上场一样,各个施工队伍也得清楚工序流程和进场时间。
这得事先安排好详细的计划,还得随时根据实际情况调整。
现在我总算有了点经验,全穿插施工要是想要做好,就得多想多试,吸取自己之前的失败教训,多从实际需求出发,不能盲目进行各项工序。
不过我知道我还有很多需要学习的地方,毕竟每个工程都有它的特别之处。
东莞市建设局关于印发《东莞市建设局建筑深基坑工程管理规定》的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 东莞市建设局关于印发《东莞市建设局建筑深基坑工程管理规定》的通知(东建〔2006〕60号)各镇(街)规划建设办、松山湖建设局,各施工企业、监理公司,各有关单位:为进一步加强我市建筑深基坑工程监督管理,防止深基坑工程安全事故发生,我局制定了《东莞市建设局建筑深基坑工程管理规定》,现印发给你们,请遵照执行。
附:《东莞市建设局建筑深基坑工程管理规定》东莞市建设局二○○六年十一月二十日附件东莞市建设局建筑深基坑工程管理规定第一条为进一步加强我市建筑深基坑工程监督管理,防止深基坑工程安全事故发生,根据《中华人民共和国建筑法》、《建设工程安全生产管理条例》、《危险性较大工程安全专项施工方案编制及专家论证审查办法》、《建筑地基基础设计规范》(GB5007-2002)、《建筑边坡工程技术规范》(GB50330-2002)、《建筑基坑支护技术规程》(JGJ120-99)和《广东省建筑基坑支护技术规程》(DBJ/T15-20-97)等法律、法规、规范性文件、规范和规程,结合本市实际,制定本规定。
第二条本通知所称建筑深基坑工程(以下简称深基坑工程)是指开挖深度超过4米(含4米),或虽未超过4米但地质情况和周围环境复杂的建筑基坑工程。
深基坑工程包括工程勘察、支护设计、支护施工、地下(表)水处理、检测验收、基坑监测、土方挖填等内容。
第三条在本市行政区域内从事深基坑工程建设、勘察、设计、施工、监理、检测和监测等有关活动及实施对深基坑工程监督管理的,应当遵守本规定。
全穿插施工方案图文穿插施工是当前房企实现工程提质增效的必备手段,在穿插施工的运用上,头部房企和一些中小房企之间的差距还是挺大的,比如碧桂园,截至今年十月份,全国已有24个区域实行全穿插试点,并且正在不断迭代施工和管理标准。
而一些房企对此却还不甚熟悉,此前还有不少地产人在后台留言,询问关于穿插施工的实施问题,甚至有人觉得全穿插是不可能实现的。
此次,将分享一些头部房企做全穿插施工的经验,希望能帮大家更好的了解和运用穿插工艺,缓解工期压力,实现有质量的提效。
穿插提效不仅仅是现场施工穿插穿插施工本质上是“串联”作业改为“并联”作业。
好比要烧一桌大餐,菜一道接着一道烧,就是“串联”做法,同时煮汤和炒菜,就是“并联”做法。
比如按一般工序,一幢楼房第18层楼层的封顶工作结束后,才从底层开始精装修施工。
而采用穿插施工,18层楼层进行结构施工的同时,1-10层的精装修就已经在施工了。
由于多线作业并行,可以在缩短整体工期,延长单个工序的作业时间,因此穿插施工常与“提效”并提,即穿插提效。
以碧桂园SSGF体系的穿插模型为例,按照5天/层的标准层施工节奏,安排主体结构、土建移交装修、湿作业、外立面工程穿插施工,主体封顶后180天达到装修交付条件,在保障单工序工期的同时,整体建造周期缩短6-8个月。
当然,穿插施工不仅仅是施工阶段的工序穿插,还涉及到另外两条线的穿插,分别是图纸和招采穿插,以及验收穿插。
有些房企也将其称之为全穿插或者大穿插。
一、工序穿插,包括竖向穿插和水平穿插在施工工序上,穿插施工包括竖向穿插和水平穿插。
竖向穿插,在主楼体上,一边进行上部结构建造,一边进行底层屋内装修;在主楼体外,一边做上部建造,一边做外墙保温。
不同班组在不同楼层内,连续有节奏地施工,并使相邻的两个专业队最大限度的搭接施工。
水平穿插,是通过项目施工前期的策划及工作前置,将地库、市政管网、小区道路、园林景观与土建工程同步施工。
二、出图和招采穿插,是穿插施工实现的前提此前有地产人对穿插施工的可行性表示疑惑,很大一个原因在于,只注意到工序穿插,而忽略了出图和招采穿插以及验收穿插。
