沉桩施工安全技术交底(新编版)
- 格式:docx
- 大小:229.24 KB
- 文档页数:7

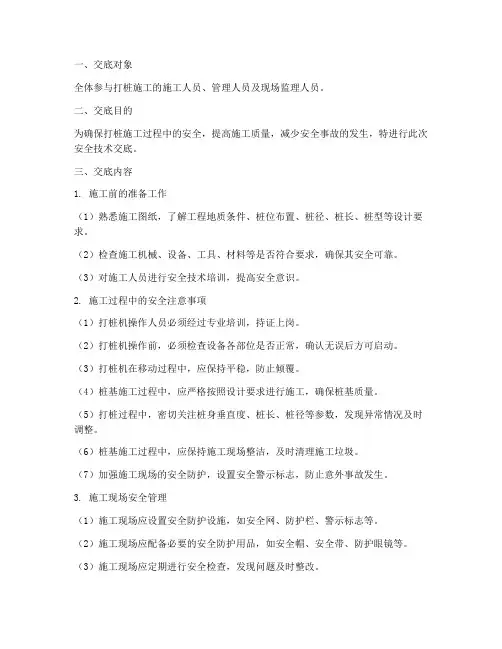

一、交底对象全体参与打桩施工的施工人员、管理人员及现场监理人员。
二、交底目的为确保打桩施工过程中的安全,提高施工质量,减少安全事故的发生,特进行此次安全技术交底。
三、交底内容1. 施工前的准备工作(1)熟悉施工图纸,了解工程地质条件、桩位布置、桩径、桩长、桩型等设计要求。
(2)检查施工机械、设备、工具、材料等是否符合要求,确保其安全可靠。
(3)对施工人员进行安全技术培训,提高安全意识。
2. 施工过程中的安全注意事项(1)打桩机操作人员必须经过专业培训,持证上岗。
(2)打桩机操作前,必须检查设备各部位是否正常,确认无误后方可启动。
(3)打桩机在移动过程中,应保持平稳,防止倾覆。
(4)桩基施工过程中,应严格按照设计要求进行施工,确保桩基质量。
(5)打桩过程中,密切关注桩身垂直度、桩长、桩径等参数,发现异常情况及时调整。
(6)桩基施工过程中,应保持施工现场整洁,及时清理施工垃圾。
(7)加强施工现场的安全防护,设置安全警示标志,防止意外事故发生。
3. 施工现场安全管理(1)施工现场应设置安全防护设施,如安全网、防护栏、警示标志等。
(2)施工现场应配备必要的安全防护用品,如安全帽、安全带、防护眼镜等。
(3)施工现场应定期进行安全检查,发现问题及时整改。
(4)施工现场应加强消防安全管理,确保消防设施完好,消防通道畅通。
4. 施工事故处理(1)发生安全事故时,应立即停止施工,及时上报事故情况。
(2)事故发生后,应组织人员进行现场调查,分析事故原因,制定整改措施。
(3)对事故责任人员进行严肃处理,确保事故不再发生。
四、交底要求1. 施工人员必须认真学习本安全技术交底,确保掌握施工过程中的安全注意事项。
2. 施工过程中,严格执行安全技术操作规程,确保施工安全。
3. 施工现场管理人员应加强现场安全管理,及时发现并解决安全隐患。
4. 施工过程中,如发现安全隐患,应立即停止施工,及时上报并整改。
五、总结本次安全技术交底旨在提高施工人员的安全意识,确保施工过程中的安全。

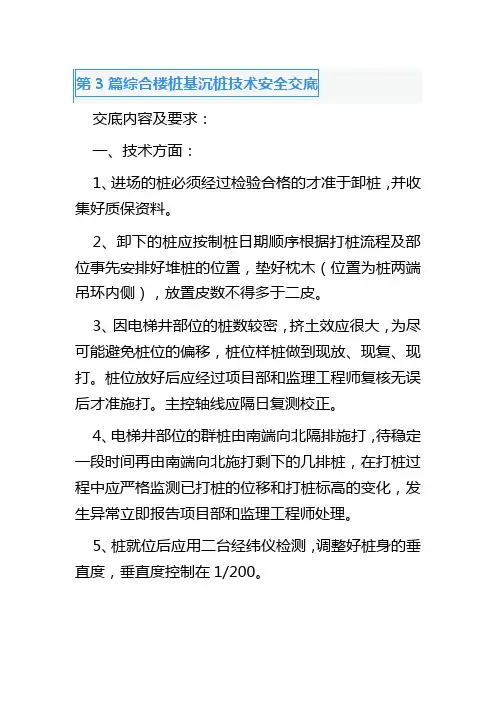

交底内容及要求:一、技术方面:1、进场的桩必须经过检验合格的才准于卸桩,并收集好质保资料。
2、卸下的桩应按制桩日期顺序根据打桩流程及部位事先安排好堆桩的位置,垫好枕木(位置为桩两端吊环内侧),放置皮数不得多于二皮。
3、因电梯井部位的桩数较密,挤土效应很大,为尽可能避免桩位的偏移,桩位样桩做到现放、现复、现打。
桩位放好后应经过项目部和监理工程师复核无误后才准施打。
主控轴线应隔日复测校正。
4、电梯井部位的群桩由南端向北隔排施打,待稳定一段时间再由南端向北施打剩下的几排桩,在打桩过程中应严格监测已打桩的位移和打桩标高的变化,发生异常立即报告项目部和监理工程师处理。
5、桩就位后应用二台经纬仪检测,调整好桩身的垂直度,垂直度控制在1/200。
6、接桩应调整好上节桩的垂直度,垫好接桩垫铁后才允许焊接,焊接时用二台电焊机对角线方向同时施焊,焊接时须清理、除锈,焊缝饱满,并作好焊接隐检工作等。
7、打桩时桩锤、送桩杆处应垫好缓冲垫。
8、施打时按要求做好原始记录,字迹要工整、清晰、真实齐全,为便于记录桩身以1米为单位做好长度标记。
9、打桩以标高控制为主,贯入度为辅。
打桩的最后十击贯入度的测量方法:在送桩器上画上最后100mm的入土深度刻划,并记录其锤击数来推算最后十击的贯入度。
如有特殊情况贯入度过小打不到设计标高时及时向项目部和监理工程师汇报,以确定该桩停打标准。
10、施工中所有计量器具经纬仪、水准仪、卷尺等均须计量部门登记复核,有计量合格证方可使用。
11、施工中如发现桩身裂纹、桩头损坏、断桩、漏浆严重、露筋、弯曲过大等质量问题应及时向有关技术人员汇报,以便采取相应的处理措施。
12、在打桩过程中如发现打桩的贯入度出现异常情况时需停锤,查明原因后并及时上报有关技术人员,等处理措施确定后方可连续施打。
13、每套桩原则上应一次打完,如遇特殊情况中途停锤,停锤时间:桩入土15m不得超过4小时,桩入土25m以上时不宜停锤。
14、严格按照打桩顺序施打。

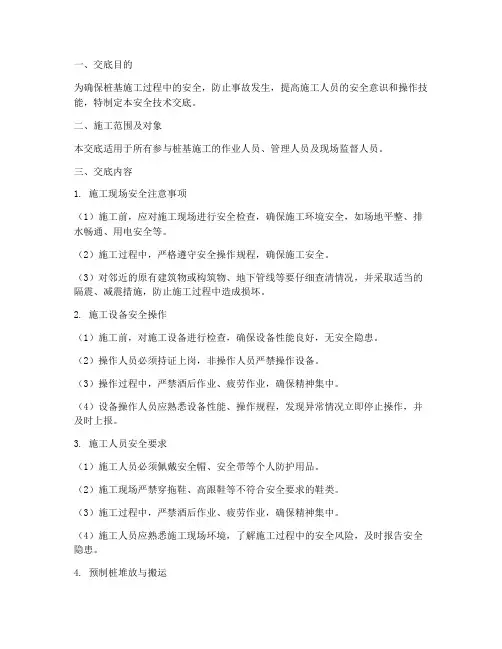

一、交底目的为确保桩基施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、施工范围及对象本交底适用于所有参与桩基施工的作业人员、管理人员及现场监督人员。
三、交底内容1. 施工现场安全注意事项(1)施工前,应对施工现场进行安全检查,确保施工环境安全,如场地平整、排水畅通、用电安全等。
(2)施工过程中,严格遵守安全操作规程,确保施工安全。
(3)对邻近的原有建筑物或构筑物、地下管线等要仔细查清情况,并采取适当的隔震、减震措施,防止施工过程中造成损坏。
2. 施工设备安全操作(1)施工前,对施工设备进行检查,确保设备性能良好,无安全隐患。
(2)操作人员必须持证上岗,非操作人员严禁操作设备。
(3)操作过程中,严禁酒后作业、疲劳作业,确保精神集中。
(4)设备操作人员应熟悉设备性能、操作规程,发现异常情况立即停止操作,并及时上报。
3. 施工人员安全要求(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场严禁穿拖鞋、高跟鞋等不符合安全要求的鞋类。
(3)施工过程中,严禁酒后作业、疲劳作业,确保精神集中。
(4)施工人员应熟悉施工现场环境,了解施工过程中的安全风险,及时报告安全隐患。
4. 预制桩堆放与搬运(1)预制桩堆放时,应按规格、桩号分层堆置在平整、坚实的地面上,支点应设于吊点处,各层垫木应搁置在同一垂直线上,最下层垫木应适当加宽,堆放高度不应超过四层。
(2)起吊和搬运吊索应系于设计规定之处,起吊时应平稳,避免摇晃和震动。
(3)搬运过程中,严禁超载、超速,确保安全。
5. 打桩作业安全(1)打桩过程中,应经常注意打桩机的运转情况,发现异常情况应立即停止,并及时纠正后方可继续进行。
(2)司机不得擅离岗位,精神要集中,开机时先起动操纵机构,起锤后应将保险装置固定牢靠。
(3)下班时应将电源切断并将电动机盖好,确保设备安全。
四、交底时间本安全技术交底自发布之日起实施,有效期为一年。

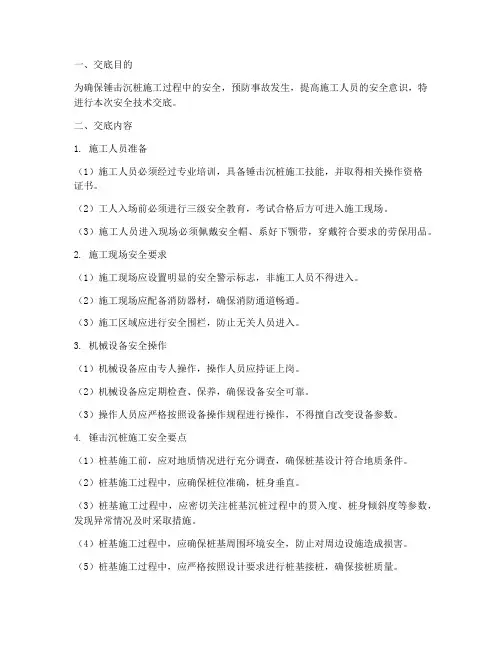

一、交底目的为确保锤击沉桩施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行本次安全技术交底。
二、交底内容1. 施工人员准备(1)施工人员必须经过专业培训,具备锤击沉桩施工技能,并取得相关操作资格证书。
(2)工人入场前必须进行三级安全教育,考试合格后方可进入施工现场。
(3)施工人员进入现场必须佩戴安全帽、系好下颚带,穿戴符合要求的劳保用品。
2. 施工现场安全要求(1)施工现场应设置明显的安全警示标志,非施工人员不得进入。
(2)施工现场应配备消防器材,确保消防通道畅通。
(3)施工区域应进行安全围栏,防止无关人员进入。
3. 机械设备安全操作(1)机械设备应由专人操作,操作人员应持证上岗。
(2)机械设备应定期检查、保养,确保设备安全可靠。
(3)操作人员应严格按照设备操作规程进行操作,不得擅自改变设备参数。
4. 锤击沉桩施工安全要点(1)桩基施工前,应对地质情况进行充分调查,确保桩基设计符合地质条件。
(2)桩基施工过程中,应确保桩位准确,桩身垂直。
(3)桩基施工过程中,应密切关注桩基沉桩过程中的贯入度、桩身倾斜度等参数,发现异常情况及时采取措施。
(4)桩基施工过程中,应确保桩基周围环境安全,防止对周边设施造成损害。
(5)桩基施工过程中,应严格按照设计要求进行桩基接桩,确保接桩质量。
5. 事故应急处理(1)发生安全事故时,现场人员应立即停止施工,启动应急预案。
(2)及时组织人员救援,确保受伤人员得到及时救治。
(3)对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
三、交底要求1. 施工单位应将本次安全技术交底内容书面记录,并由施工人员签字确认。
2. 施工单位应定期对施工人员进行安全技术交底,确保施工人员了解并掌握相关安全知识。
3. 施工单位应加强对施工现场的安全管理,确保施工安全。
四、注意事项1. 施工人员应严格遵守安全技术交底内容,不得违章操作。
2. 施工现场应保持整洁,不得堆放杂物,确保施工安全。

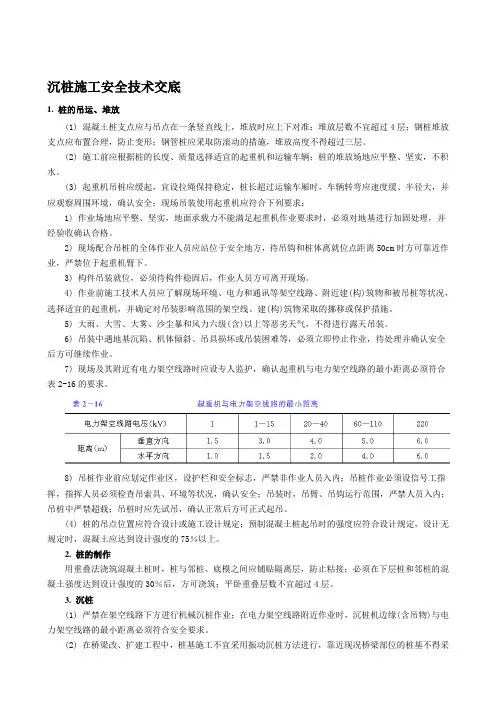

沉桩施工安全技术交底1. 桩的吊运、堆放(1) 混凝土桩支点应与吊点在一条竖直线上,堆放时应上下对准:堆放层数不宜超过4层;钢桩堆放支点应布置合理,防止变形;钢管桩应采取防滚动的措施,堆放高度不得超过三层。
(2) 施工前应根据桩的长度、质量选择适宜的起重机和运输车辆;桩的堆放场地应平整、坚实,不积水。
(3) 起重机吊桩应缓起,宜设拉绳保持稳定,桩长超过运输车厢时,车辆转弯应速度缓、半径大,并应观察周围环境,确认安全;现场吊装使用起重机应符合下列要求:1) 作业场地应平整、坚实,地面承载力不能满足起重机作业要求时,必须对地基进行加固处理,并经验收确认合格。
2) 现场配合吊桩的全体作业人员应站位于安全地方,待吊钩和桩体离就位点距离50cm时方可靠近作业,严禁位于起重机臂下。
3) 构件吊装就位,必须待构件稳固后,作业人员方可离开现场。
4) 作业前施工技术人员应了解现场环境、电力和通讯等架空线路、附近建(构)筑物和被吊桩等状况,选择适宜的起重机,并确定对吊装影响范围的架空线、建(构)筑物采取的挪移或保护措施。
5) 大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气,不得进行露天吊装。
6) 吊装中遇地基沉陷、机体倾斜、吊具损坏或吊装困难等,必须立即停止作业,待处理并确认安全后方可继续作业。
7) 现场及其附近有电力架空线路时应设专人监护,确认起重机与电力架空线路的最小距离必须符合表2-16的要求。
8) 吊桩作业前应划定作业区,设护栏和安全标志,严禁非作业人员入内;吊桩作业必须设信号工指挥,指挥人员必须检查吊索具、环境等状况,确认安全;吊装时,吊臂、吊钩运行范围,严禁人员入内;吊桩中严禁超载;吊桩时应先试吊,确认正常后方可正式起吊。
(4) 桩的吊点位置应符合设计或施工设计规定;预制混凝土桩起吊时的强度应符合设计规定,设计无规定时,混凝土应达到设计强度的75%以上。
2. 桩的制作用重叠法浇筑混凝土桩时,桩与邻桩、底模之间应铺贴隔离层,防止粘接;必须在下层桩和邻桩的混凝土强度达到设计强度的30%后,方可浇筑;平卧重叠层数不宜超过4层。

沉桩工程施工安全技术交底1. 引言本文档旨在对沉桩工程施工中的安全技术进行交底。
沉桩工程是一项关键的工程活动,对工程质量和人员安全具有重要影响。
因此,了解和遵守相关的安全技术要求是施工人员的责任。
2. 沉桩工程的风险在进行沉桩工程施工时,存在以下风险:- 高处坠落风险:施工人员在高处进行作业时可能会发生坠落事故。
- 被物体打击风险:从高处坠落的物体可能会对施工人员造成伤害。
- 电气风险:在施工工地上存在电气设备和线缆,可能引发电击事故。
- 顶撞风险:桩机在操作过程中可能与其他设备或结构发生碰撞,引发顶撞事故。
- 爆破风险:在一些情况下,沉桩工程可能需要使用爆破技术,存在爆炸和飞溅物伤害的风险。
3. 沉桩工程施工安全措施为了降低上述风险,以下是沉桩工程施工中的安全措施:- 建立防坠落措施:为高处作业区域安装防护栏杆和安全网,确保施工人员的安全。
- 确保安全帽佩戴:在施工现场,所有人员必须佩戴符合标准的安全帽。
- 使用个人防护装备:施工人员必须穿戴符合标准的个人防护装备,如安全鞋、手套、耳塞等。
- 安全操作桩机:操作桩机的人员必须经过专业培训,对操作规程和安全要求有清晰的了解。
- 安全用电:施工现场的电气设备必须接地良好,操作人员必须进行安全操作,避免电击事故发生。
- 碰撞预防:在施工现场设置警示标识和标线,明确危险区域,避免设备和结构之间的碰撞。
- 爆破管理:进行爆破作业前,必须进行详细的风险评估和安全措施制定,并确保周围区域有足够的安全间隔。
4. 事故应急处理在沉桩工程施工中,事故可能发生。
以下应急处理措施可以帮助应对事故:- 拨打紧急在发生事故时,立即拨打紧急电话报警。
- 迅速疏散:指挥施工人员迅速疏散到安全区域,避免二次事故发生。
- 给予紧急救助:对受伤人员提供紧急救助,并在必要时送往医院治疗。
- 事故调查和报告:对事故进行调查,并制定事故报告,以便后续改进施工安全措施。
5. 结论沉桩工程施工安全技术交底是确保施工人员安全和工程质量的重要环节。

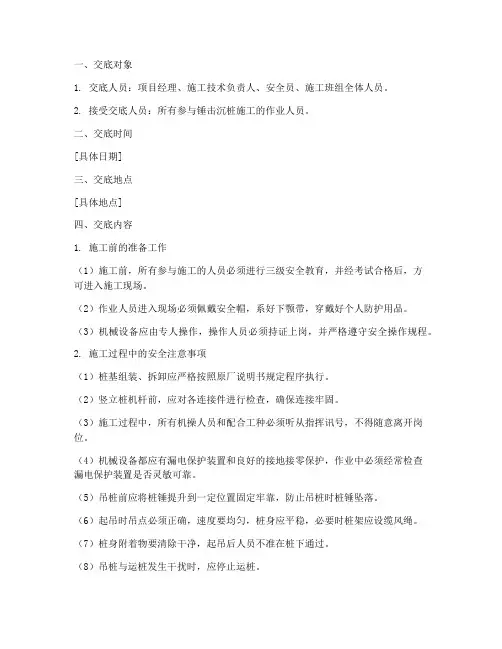

一、交底对象1. 交底人员:项目经理、施工技术负责人、安全员、施工班组全体人员。
2. 接受交底人员:所有参与锤击沉桩施工的作业人员。
二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容1. 施工前的准备工作(1)施工前,所有参与施工的人员必须进行三级安全教育,并经考试合格后,方可进入施工现场。
(2)作业人员进入现场必须佩戴安全帽,系好下颚带,穿戴好个人防护用品。
(3)机械设备应由专人操作,操作人员必须持证上岗,并严格遵守安全操作规程。
2. 施工过程中的安全注意事项(1)桩基组装、拆卸应严格按照原厂说明书规定程序执行。
(2)竖立桩机杆前,应对各连接件进行检查,确保连接牢固。
(3)施工过程中,所有机操人员和配合工种必须听从指挥讯号,不得随意离开岗位。
(4)机械设备都应有漏电保护装置和良好的接地接零保护,作业中必须经常检查漏电保护装置是否灵敏可靠。
(5)吊桩前应将桩锤提升到一定位置固定牢靠,防止吊桩时桩锤坠落。
(6)起吊时吊点必须正确,速度要均匀,桩身应平稳,必要时桩架应设缆风绳。
(7)桩身附着物要清除干净,起吊后人员不准在桩下通过。
(8)吊桩与运桩发生干扰时,应停止运桩。
(9)插桩时,手脚严禁伸入桩与龙门之间。
(10)用撬棍或板舢等工具校正桩时,用力不宜过猛。
3. 锤击沉桩过程中的安全操作(1)锤击不宜偏心,开始落距要小。
如遇贯入度突然增大、桩身突然倾斜、位移、桩头严重损坏、桩身断裂、桩锤严重回弹等情况,应立即停止锤击,经采取措施后方可继续作业。
(2)熬制胶泥时,要穿好防护用品。
工作棚应通风良好,注意防火;容器不准用锡焊,防止熔穿漏泄。
(3)打桩时应采取与桩型、桩架和桩锤相适应的桩帽及衬垫,发现损坏应及时修整或更换。
4. 施工现场安全管理(1)施工现场应按地基承载力不小于83kPa的要求进行整平压实。
(2)在基坑和围堰内打桩,应配置足够的排水设备。
(3)打桩机作业区内应无高压线路。
作业区应有明显标志或围栏,非工作人员不得进入。

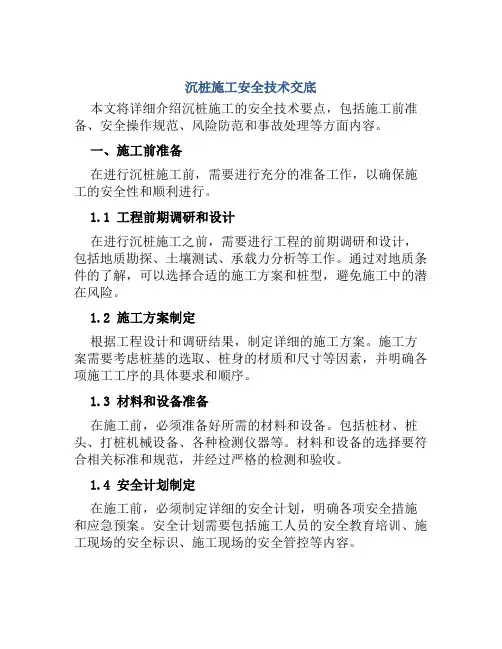

沉桩施工安全技术交底本文将详细介绍沉桩施工的安全技术要点,包括施工前准备、安全操作规范、风险防范和事故处理等方面内容。
一、施工前准备在进行沉桩施工前,需要进行充分的准备工作,以确保施工的安全性和顺利进行。
1.1 工程前期调研和设计在进行沉桩施工之前,需要进行工程的前期调研和设计,包括地质勘探、土壤测试、承载力分析等工作。
通过对地质条件的了解,可以选择合适的施工方案和桩型,避免施工中的潜在风险。
1.2 施工方案制定根据工程设计和调研结果,制定详细的施工方案。
施工方案需要考虑桩基的选取、桩身的材质和尺寸等因素,并明确各项施工工序的具体要求和顺序。
1.3 材料和设备准备在施工前,必须准备好所需的材料和设备。
包括桩材、桩头、打桩机械设备、各种检测仪器等。
材料和设备的选择要符合相关标准和规范,并经过严格的检测和验收。
1.4 安全计划制定在施工前,必须制定详细的安全计划,明确各项安全措施和应急预案。
安全计划需要包括施工人员的安全教育培训、施工现场的安全标识、施工现场的安全管控等内容。
二、安全操作规范在沉桩施工过程中,需要严格遵守安全操作规范,确保施工的安全性和质量。
2.1 施工区域划定在施工现场,需要划定合理的施工区域,并进行有效的隔离和标识。
施工区域应保持整洁,避免杂物和障碍物的堆放,以确保施工人员的安全。
2.2 施工人员着装在施工过程中,施工人员必须穿戴符合要求的工作服和劳动防护用品,如安全帽、防护鞋、护目镜、手套等。
同时,要求施工人员不得穿戴过长的项链、手镯等物品,以免纠缠到施工设备。
2.3 设备操作规范施工设备的操作必须由经过培训和合格的工作人员进行,操作人员需熟悉设备的使用方法和注意事项。
每次操作前,需仔细检查设备的运行状况,确保设备无故障。
操作过程中,需要严格遵循设备的使用规范,确保施工安全。
2.4 桩基施工过程控制在桩基施工过程中,需要控制好各项参数,如振动频率、振动幅度、钢筋的垂直度等。
要求施工人员熟悉桩基施工技术要求,严格按照设计要求进行施工操作,确保桩基的质量和稳定性。
桩基施工安全技术交底一、工程概述本次施工的项目为具体项目名称,其中桩基工程是整个项目的重要基础部分。
桩基类型为具体桩基类型,如灌注桩、预制桩等,桩长为桩长范围,桩径为桩径范围。
施工地点位于详细施工地点。
二、施工准备阶段的安全注意事项1、施工前的场地勘察施工前,必须对施工现场进行全面的勘察,了解地质、地下管线、周边建筑物等情况。
如发现有地下管线或其他障碍物,应及时与相关部门联系,采取妥善的处理措施。
同时,要对施工现场的地形、地貌进行评估,确保施工场地平整、坚实,排水良好,以防止桩机在施工过程中发生倾斜、下沉等事故。
2、设备和材料的准备(1)桩机及配套设备应进行全面的检查和调试,确保其性能良好,安全装置齐全有效。
特别是桩机的制动系统、行走系统、起重系统等关键部位,要严格检查,严禁设备带病作业。
(2)准备好施工所需的各种材料,如钢筋、混凝土、焊条等,并确保材料的质量符合设计要求。
材料的堆放要整齐、稳固,不得影响施工通道和安全。
3、人员培训和技术交底(1)所有参与桩基施工的人员必须经过专业的安全培训和技术交底,熟悉施工工艺和安全操作规程。
特种作业人员(如桩机操作工、电焊工、电工等)必须持证上岗。
(2)施工前,要向施工人员详细讲解施工中可能遇到的安全风险和应对措施,提高施工人员的安全意识和自我保护能力。
三、施工过程中的安全技术措施1、桩机安装与拆卸(1)桩机的安装和拆卸必须由专业人员按照操作规程进行,严禁无证人员操作。
(2)在安装和拆卸过程中,要设置警戒区域,严禁无关人员进入。
同时,要对桩机的各部件进行仔细检查,确保连接牢固,螺栓无松动。
(3)在起吊桩机部件时,要使用专用的吊具和索具,严禁使用不合格的吊具。
起吊过程中,要保持平稳,严禁快速起落和斜拉斜吊。
2、桩机作业(1)桩机在作业前,必须进行试运转,检查各系统的工作是否正常。
在确认无误后,方可正式作业。
(2)桩机在行走时,要注意观察周围环境,避免碰撞到其他物体。
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改锤击沉桩安全技术交底(新版)Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.锤击沉桩安全技术交底(新版)交底内容:1、进入施工现场前,工人须进行安全教育,并经考试合格。
2、进入施工现场时,工人须做好防护措施,佩戴好安全帽,遵守现场安全管理规定及桩机操作规程。
3、操作桩机前,必须了解和熟悉本机的性能﹑构造﹑维护﹑保养和使用方法等有关知识。
4、操作桩机前,应检查所有紧固螺栓,并应重点检查导向板的固定螺栓,不得在松动及缺件情况下作业。
应检查并确认起落架各工作机构安全可靠。
5、锤击中,上活塞最大起跳高度不得超过出厂说明书规定。
6、移动桩机及操作吊车时,应注意周围的输电线路,避免触电。
7、移动桩机时应保证好桩机的平衡,防止桩机倾倒。
8、打桩过程中,应有专人负责曲臂上的控制绳,在意外情况下,可使用控制绳紧急停锤。
9、提起桩锤脱出砧座后,其下滑长度不宜超过200mm。
超过时应调整桩帽绳扣。
10、停机后,应将桩锤放到最低位置,盖上汽缸盖和吸排气孔塞子,关闭燃料阀,将操作杆置于停机位置,起落架升至高于桩锤1m处,锁住安全限位装置。
11、应检查导向板磨损间隙,当间隙超过7mm时,应予更换。
12、打桩作业进行中,严禁进行润滑和修理工作,所有这些工作,必须在打桩机停歇时进行。
13、如果必须在机锤升起的情况下进行维修与润滑,必须吊锤绞车制动可靠,绞车止回卡子放入打齿轮齿内,同时缸锤本身用保险销搁住,不采取预防措施,而在机锤高悬的情况下,严禁任何修理和打油。
技术交底通知书单位工程名称分部(分项)工程名称日期技术交底内容施工方法:见沉桩施工技术交底接受交底人:技术负责人:施工员:质检员沉桩施工技术交底一、施工工艺1.1.沉桩工程量试桩11根桩已施工完毕,其中PHC高强混凝土管桩为6根,钢管桩5根。
根据试桩的沉桩情况设计将原码头、引桥前四排157根PHC高强混凝土桩变更为钢管桩,码头、引桥钢管桩工程量如下钢管桩工程量表1-1构件名称单位数量备注Φ1000钢管桩根217 含两个引桥江侧23根桩1.2工艺流程沉桩施工工艺流程详见图1-1。
图1-1 沉桩施工工艺流程图1.3施工要点1、沉桩锤型选用D-138型锤;沉桩标准:采用标高控制,贯入度校核。
沉桩时,按照《港口工程桩基规范》(JTJ254-98)及设计技术要求做好沉桩记录和测定最后贯入度。
停锤标准如下:1)桩顶标高达到设计标高,且最后10击的平均贯入度为3-5mm/击; 2)沉桩达到设计标高时贯入度以上限控制,沉桩未达到设计标高时贯入度以下限控制,如桩尖已达到设计标高而贯入度仍较大时,应继续沉桩至贯入度达钢管桩运输沉桩施工准备打桩船进点桩驳进点 吊 桩测 量 定 位稳 桩压 锤桩船、桩驳抛锚和就位施 打测量沉桩偏位夹桩钢管桩加工到或者接近控制贯入度标准。
防护桩沉桩时以标高控制3)本工程码头平台及引桥管桩应按不少于各自总数的4%进行高应变动测检测桩基承载力及桩基完整性,另外还需按不少于其总桩数的10%进行低应变动测检测桩身完整性,各检测成果应及时提交设计及监理。
2、沉桩过程中加强观测,注意岸坡位移及沉降情况,并做记录,应立即停止沉桩,当沉桩出现异常情况时,由业主、设计、监理及施工单位研究解决。
3、由于工程施工时间为汛期,水流条件比较复杂,沉桩完成后,必须及时进行夹桩,,避免桩基产生破坏,如汛期水位超过夹桩高程,宜先在桩顶进行临时夹桩,待水位下降到合适的夹桩高程再进行正式的夹桩。
4、由于在汛期打桩船能够直接施工1#、2#引桥江侧部分的23根钢管桩,如汛期过后水位下降打桩船容易搁浅。
沉桩施工安全技术交底(通用版)Business leaders cannot lack safety awareness. Only when the company strengthens its safety management and construction can the personal safety of workers be guaranteed.( 安全管理)单位:_______________________部门:_______________________日期:_______________________本文档文字可以自由修改沉桩施工安全技术交底(通用版)1.桩的吊运、堆放(1)混凝土桩支点应与吊点在一条竖直线上,堆放时应上下对准:堆放层数不宜超过4层;钢桩堆放支点应布置合理,防止变形;钢管桩应采取防滚动的措施,堆放高度不得超过三层。
(2)施工前应根据桩的长度、质量选择适宜的起重机和运输车辆;桩的堆放场地应平整、坚实,不积水。
(3)起重机吊桩应缓起,宜设拉绳保持稳定,桩长超过运输车厢时,车辆转弯应速度缓、半径大,并应观察周围环境,确认安全;现场吊装使用起重机应符合下列要求:1)作业场地应平整、坚实,地面承载力不能满足起重机作业要求时,必须对地基进行加固处理,并经验收确认合格。
2)现场配合吊桩的全体作业人员应站位于安全地方,待吊钩和桩体离就位点距离50cm时方可靠近作业,严禁位于起重机臂下。
3)构件吊装就位,必须待构件稳固后,作业人员方可离开现场。
4)作业前施工技术人员应了解现场环境、电力和通讯等架空线路、附近建(构)筑物和被吊桩等状况,选择适宜的起重机,并确定对吊装影响范围的架空线、建(构)筑物采取的挪移或保护措施。
5)大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气,不得进行露天吊装。
6)吊装中遇地基沉陷、机体倾斜、吊具损坏或吊装困难等,必须立即停止作业,待处理并确认安全后方可继续作业。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:锤击沉桩法进行桩基础施工。
二、安全技术交底内容1. 人员要求(1)施工人员必须经过专业培训,取得相关操作证书。
(2)现场作业人员应熟悉锤击沉桩施工工艺和安全操作规程。
(3)施工前,组织施工人员进行安全技术培训,确保每位人员掌握相关安全知识。
2. 施工准备(1)桩基施工前,应进行现场勘察,了解地质情况,制定合理的施工方案。
(2)桩基施工区域应设置明显的警示标志,禁止无关人员进入。
(3)桩基施工设备应进行定期检查、保养,确保设备完好。
3. 施工过程安全注意事项(1)桩机操作人员应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
(2)桩机操作人员应严格按照操作规程进行操作,不得擅自改变操作方式。
(3)桩机启动前,应检查设备各部位是否正常,确认安全后方可启动。
(4)桩基施工过程中,应确保桩身垂直度,防止桩身倾斜、断裂。
(5)桩锤、桩帽、衬垫等设备应与桩型、桩架、桩锤相适应,如有损坏应及时更换。
(6)起吊、运输桩基时,应确保桩身平稳,防止桩身倾斜、碰撞。
(7)桩基施工过程中,应密切关注桩身贯入度、桩顶位移等情况,如发现异常,应立即停止施工,查明原因并采取措施。
4. 事故应急处理(1)发生安全事故时,应立即停止施工,迅速采取应急措施。
(2)对受伤人员进行紧急救治,并及时拨打急救电话。
(3)事故发生后,应立即上报相关部门,配合调查处理。
三、安全责任1. 施工单位应建立健全安全生产责任制,明确各级人员的安全责任。
2. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
3. 施工单位应加强对施工现场的巡查,及时发现并消除安全隐患。
4. 施工单位应做好施工记录,对施工过程中的安全事项进行详细记录。
四、交底确认1. 施工单位技术负责人对本交底内容负责,确保施工人员掌握安全知识。
桩基工程施工安全交底范文一、施工现状我公司计划在某地进行一处桩基工程的施工,总工期为两个月。
该地土质复杂,地下水位较高,需要采用钻孔桩施工方法。
本工程所使用的机械设备有:钻孔机、振动锤、螺旋连接器等。
施工人员包括钻孔工、焊工、驾驶员等共计15人。
二、施工安全注意事项1. 装卸设备时,要确保设备牢固稳定,符合安全要求。
悬挂物品需要预先检查,确保无松动物品。
2. 使用钻孔机前,必须对机械设备进行检查,确保设备正常运行。
同时,检查设备的润滑情况,添加或更换润滑油。
3. 施工人员必须佩戴安全帽、安全鞋,严禁穿拖鞋、凉鞋参与施工。
4. 钻孔工必须熟悉机械设备的操作规程,严禁未经培训的人员擅自操作设备。
5. 施工现场要保持整洁有序,杂物、围栏等不得拦阻通道。
6. 在施工现场应设置合适的防护设施,包括安全网、护栏等,确保施工人员的人身安全。
7. 焊工在进行焊接工作时,必须佩戴防护眼镜、焊接手套等个人防护用品,严禁裸露皮肤进行焊接作业。
8. 驾驶员在操纵机械设备时,需要注意车辆的平稳行驶,禁止超速行驶,严禁酒后驾驶。
9. 施工过程中,应定期检查设备的安全状况,如有异常应及时停机检修。
三、施工事故应急预案1. 发生设备故障时,工作人员应立即停止使用设备,并向相关人员报告。
同时按照设备使用手册上的操作流程进行排查和修复。
2. 发生人身伤害事故时,施工人员应立即停止工作,保护现场,同时寻找有关人员进行救援。
如伤势严重,应及时报警并送往医院治疗。
3. 发生火灾事故时,施工人员应立即报警,并按照火灾应急预案进行疏散和扑灭。
严禁乱投乱掷燃烧物品。
4. 发生地质灾害时,应立即停止施工,并按照地质灾害应急预案进行疏散和救援。
四、施工安全管理措施1. 安全培训:施工前,对施工人员进行安全生产培训,传达有关安全规章制度和操作要求,提高施工人员的安全意识。
2. 安全检查:定期进行现场安全检查,及时发现和解决安全隐患,落实安全措施,确保施工现场的安全。

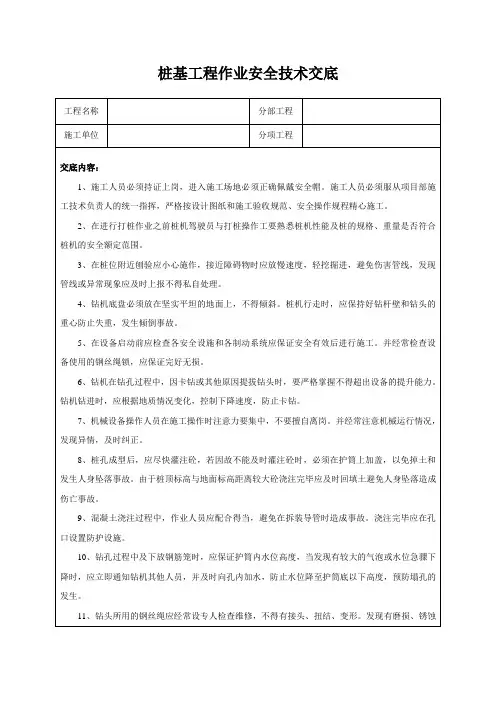

安全技术交底编号工程名称交底日期年月日施工单位分项工程名称桩基工程施工交底提要交底内容:1.对邻近的原有建筑物或构筑物,以及地下管线等都要认真查清情况,并研究采取适当的隔震,减震措施,以免震坏原有建筑物或构造物,地下管线等而发生事故。
对危险而又无法加固的建筑物征得有关方面同意可以拆除,以确保施工安全和邻近建筑物及人身安全。
2.清除妨碍施工的高空和地下障碍物。
平整施工范围的场地和压实打桩机行驶的道路。
3.预制桩堆放的注意事项:(1)起吊和搬运吊索应系于设计规定之处,起吊时应平稳,避免摇晃和震动。
(2)堆放时,应按规格、桩号分层堆置在平整、坚实的地面上,支点应设于吊点处,各层垫木应搁置在同一垂直线上,最下层垫木应适当加宽,堆放高度不应超过四层。
4.开工前要检查机具并加润滑油以利操作,桩架起落准备工作完成后,当班人员重新检查确认检查无误,方可进行操作。
5.工作时司机不得擅离岗位,精神要集中,开机时先起动操纵机构,起锤后应将保险装置固定牢靠,下班时应将电源切断并将电动机盖好。
6.打桩过程中,应经常注意打桩机的运转情况,发现异常情况应立即停止,并及时纠正后方可继续进行。
7.在打桩过程中,应经常注意打桩机的运转情况,发现异常情况应立即停止,并及时纠正后方可继续进行。
8.打桩时,严禁用手去拔正桩头垫料,同时严禁桩锤未打倒桩顶即起锤或刹车,以避免损坏打桩机设备。
9.工作中,使用规定的各种联系手势或讯号,全组工作人员均应服从指挥人的指挥。
所发讯号不明,应立即反映,以免引起事故。
司机对任何人所发的危险读号均应听从。
10.在施工现场必须做好防风、防雨、防雷、防火、防止机具散失的一切工作。
11.钢丝绳安全系数可参照后附表规定。
安全技术交底编号工程名称交底日期年月日施工单位分项工程名称桩基工程施工交底提要交底内容:钢丝绳的安全系数工作条件安全系数滑轮或卷筒的最小直径D缆风绳人力≥16d工作条件轻便≥20d机械驱动工作条件中等≥25d工作条件繁重≥30d起重吊索 6~10载人起重机≥30d注:表中d为钢丝绳直径。
一、一、交底目的为确保打桩工程的安全进行,提高施工人员的安全意识,预防和减少安全事故的发生,特制定本安全技术交底。
二、二、适用范围本交底适用于工地打桩工程的所有施工人员。
三、三、交底内容1. 作业前的安全准备(1)施工人员进场前,必须接受安全教育培训,了解本工种的安全操作规程和注意事项。
(2)熟悉施工现场环境,了解施工区域的危险源和防护措施。
(3)检查个人防护用品是否齐全,如安全帽、安全带、防护眼镜等。
2. 打桩作业安全操作规程(1)打桩前,对桩基、桩位、桩长、桩径、桩型等进行确认,确保无误。
(2)检查桩机设备,确保其性能良好,无故障。
(3)操作人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜等。
(4)严格按照操作规程进行作业,不得擅自更改操作程序。
(5)打桩过程中,密切关注桩机运行状态,发现异常情况立即停止作业,报告负责人。
(6)打桩时,严禁站在桩机前方、桩位下方和桩头附近,以免发生意外。
(7)桩机操作人员与地面指挥人员保持通讯畅通,确保作业顺利进行。
3. 事故预防与应急处理(1)作业过程中,如发现桩机设备故障、桩位偏差、桩身倾斜等异常情况,立即停止作业,报告负责人。
(2)发生安全事故时,立即采取紧急措施,如切断电源、停止作业、隔离现场等,并及时报告上级领导。
(3)发生触电事故时,立即切断电源,进行现场急救,并及时拨打急救电话。
(4)发生物体打击事故时,立即将伤者移至安全区域,进行现场急救,并及时拨打急救电话。
4. 作业结束后的安全注意事项(1)打桩作业结束后,对现场进行全面检查,确保无安全隐患。
(2)清理施工现场,清理废料,保持现场整洁。
(3)对施工人员进行安全教育,提高安全意识。
四、四、交底要求1. 施工人员必须认真学习本交底内容,熟练掌握安全操作规程。
2. 施工过程中,严格遵守安全操作规程,确保施工安全。
3. 施工负责人要加强现场安全管理,定期对施工人员进行安全教育培训。
4. 对违反安全操作规程的行为,要严肃处理,确保施工安全。
一、交底目的为确保打桩工程的安全施工,防止安全事故的发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象全体参与打桩工程的施工人员、管理人员及现场监督人员。
三、交底内容1. 安全意识教育- 强调安全施工的重要性,提高施工人员的安全意识。
- 明确安全操作规程,确保施工过程中的安全。
2. 机械设备操作安全- 履带式打桩机操作安全:- 操作人员必须持有相应资质证书。
- 操作前应检查机械设备,确保其处于良好状态。
- 操作过程中应遵守操作规程,注意机械设备的运行状态。
- 发生异常情况时,应立即停车,切断电源,报告相关部门。
- 柴油打桩锤或振动桩锤操作安全:- 操作人员应熟悉打桩锤的构造和工作原理。
- 操作前应检查打桩锤的紧固件和润滑情况。
- 操作过程中应保持注意力集中,避免因操作失误导致事故发生。
3. 施工现场安全管理- 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
- 施工现场应保持整洁,不得堆放杂物,确保施工通道畅通。
- 施工现场应设置安全防护设施,如围栏、安全网等,防止人员坠落。
- 施工现场应配备必要的应急救援设施,如急救箱、消防器材等。
4. 人员安全管理- 进入施工现场必须佩戴安全帽,扣好帽带。
- 高处作业必须系好安全带,佩戴安全帽。
- 严禁酒后作业、疲劳作业。
- 严禁擅自拆除现场安全防护设施。
- 工作前应检查工具是否完好,并妥善放置。
5. 施工过程中的注意事项- 打桩过程中应密切关注桩位偏差,确保桩位准确。
- 打桩过程中应避免碰撞桩头,以免损坏桩头或机械设备。
- 打桩过程中应保持桩身垂直,避免偏斜。
- 打桩过程中应避免振动过大,以免影响周边环境。
四、交底要求1. 施工人员必须认真听取安全技术交底,并签字确认。
2. 施工人员应严格遵守安全技术交底内容,确保施工安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高安全意识和操作技能。
4. 施工现场应设置专人负责安全监督,及时发现和处理安全隐患。
沉桩施工安全技术交底(新编
版)
Establish a safety production responsibility system. Implement specific work safety divisions, clearly distinguish rewards and punishments, and assign responsibilities to individuals.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0404
沉桩施工安全技术交底(新编版)
1.桩的吊运、堆放
(1)混凝土桩支点应与吊点在一条竖直线上,堆放时应上下对准:堆放层数不宜超过4层;钢桩堆放支点应布置合理,防止变形;钢管桩应采取防滚动的措施,堆放高度不得超过三层。
(2)施工前应根据桩的长度、质量选择适宜的起重机和运输车辆;桩的堆放场地应平整、坚实,不积水。
(3)起重机吊桩应缓起,宜设拉绳保持稳定,桩长超过运输车厢时,车辆转弯应速度缓、半径大,并应观察周围环境,确认安全;现场吊装使用起重机应符合下列要求:
1)作业场地应平整、坚实,地面承载力不能满足起重机作业要求时,必须对地基进行加固处理,并经验收确认合格。
2)现场配合吊桩的全体作业人员应站位于安全地方,待吊钩和
桩体离就位点距离50cm时方可靠近作业,严禁位于起重机臂下。
3)构件吊装就位,必须待构件稳固后,作业人员方可离开现场。
4)作业前施工技术人员应了解现场环境、电力和通讯等架空线路、附近建(构)筑物和被吊桩等状况,选择适宜的起重机,并确定对吊装影响范围的架空线、建(构)筑物采取的挪移或保护措施。
5)大雨、大雪、大雾、沙尘暴和风力六级(含)以上等恶劣天气,不得进行露天吊装。
6)吊装中遇地基沉陷、机体倾斜、吊具损坏或吊装困难等,必须立即停止作业,待处理并确认安全后方可继续作业。
7)现场及其附近有电力架空线路时应设专人监护,确认起重机与电力架空线路的最小距离必须符合表2-16的要求。
8)吊桩作业前应划定作业区,设护栏和安全标志,严禁非作业人员入内;吊桩作业必须设信号工指挥,指挥人员必须检查吊索具、环境等状况,确认安全;吊装时,吊臂、吊钩运行范围,严禁人员入内;吊桩中严禁超载;吊桩时应先试吊,确认正常后方可正式起吊。
(4)桩的吊点位置应符合设计或施工设计规定;预制混凝土桩起吊时的强度应符合设计规定,设计无规定时,混凝土应达到设计强度的75%以上。
2.桩的制作
用重叠法浇筑混凝土桩时,桩与邻桩、底模之间应铺贴隔离层,防止粘接;必须在下层桩和邻桩的混凝土强度达到设计强度的30%后,方可浇筑;平卧重叠层数不宜超过4层。
3.沉桩
(1)严禁在架空线路下方进行机械沉桩作业;在电力架空线路附近作业时,沉桩机边缘(含吊物)与电力架空线路的最小距离必须符合安全要求。
(2)在桥梁改、扩建工程中,桩基施工不宜采用振动沉桩方法进行,靠近现况桥梁部位的桩基不得采用射水方法辅助沉桩。
(3)振动沉桩必须考虑振动对周边环境的影响,并采取相应的防护措施;振动沉桩机、机座、桩帽应连接牢固,沉桩机和桩的中心应保持在同一轴线上;开始沉桩应以自重下沉,待桩身稳定后方可
振动下沉;用起重机悬吊振动桩锤沉桩时,其吊钩上必须有防松脱的保护装置,并应控制吊钩下降速度与沉桩速度一致,保持桩身稳定。
(4)在施工组织设计中,应根据桩的设计承载力、桩深、工程地质、桩的破坏临界值和现场环境等状况选择适宜的沉桩方法和机具,并规定相应的安全技术措施。
(5)在地下管线、建(构)筑物附近沉桩时,必须预先对管线、建(构)筑物结构状况进行调查和分析,确认安全;需要采取加固或保护措施时,必须在加固、保护措施完成,经检查、验收合格,并形成文件后方可沉桩。
(6)沉桩作业应由具有经验的技术工人指挥,作业前指挥人员必须检查各岗位人员的准备工作情况和周围环境,确认安全后,方可向操作人员发出指令,作业时严禁人员在桩机作业范围和起吊的桩和桩锤下穿行。
(7)射水沉桩尚应根据土质选择高压水泵的压力和射水量,并应防止急剧下沉造成桩机倾斜;高压水泵的压力表、安全阀,输水管
路应完好;压力表和安全阀必须经检测部门检验、标定后方可使用;开始沉桩应以自重下沉,待桩身稳定后方可射水下沉;在地势低洼处沉桩时,应有排水设施,保持排水正常;施工中严禁射水管口对向人、设备和设施。
(8)在城区、居民区、乡镇、村庄、机关、学校、企业、事业单位等人员密集区不得采用锤击、振动沉桩施工。
(9)施工场地应平整坚实,坡度不大于3%,沉桩机应安装稳固,并设缆绳,保持机身稳定。
(10)钢筋混凝土或预应力混凝土桩达到设计强度后,方可沉桩。
(11)工程开工前,应由建设单位召开工程范围内的有关地上建(构)筑物和电力、信息、燃气、热力、给水、排水等管线与人防、地下铁道等设施管理单位的调查配合会,由产权管理单位指认其所属设施及其准确位置,并设置明显标志;必要时应由产权管理单位人员指导坑探,确定其准确位置。
确认沉桩不危及地下设施安全。
(12)沉桩过程中发现贯入度发生突变;桩身突然倾斜;桩头或桩身破坏;地面隆起;桩身上浮等情况时应暂停施工,经采取措施
确认安全后,方可继续沉桩。
(13)施工前应划定作业区,并设安全标志,非作业人员禁止入内。
XXX图文设计
本文档文字均可以自由修改。
